Scrum 项目最常见的低效,不是团队不会开会,而是每个部门都按自己的目标完成了任务,最后却没有一个可交付的产品增量。产品、研发、测试、设计、运营和业务部门看起来都在参与,需求却在部门边界来回等待。要提升跨部门效率,Scrum 的关键不是把会议排满,而是让团队围绕同一个 Sprint 目标,持续完成一段可验证、可交付的工作。

一、先讲核心结论:Scrum 提升效率,靠的是缩短等待而不是加快催促

1. Scrum 不是一套会议流程,而是一套协作与反馈机制

我判断一个团队是否真正运行 Scrum,不先看它有没有每日站会,而先看三个问题:团队是否有一个清晰的 Sprint 目标;工作是否能由跨职能团队共同完成;每个 Sprint 结束时,是否能拿出符合质量标准的产品增量供人检视。

如果答案是否定的,即使团队有计划会、评审会、回顾会和看板,也可能只是把传统项目管理的汇报动作换了名称。Scrum 的价值不在于“每两周开几次会”,而在于让工作尽早暴露、让反馈尽早发生、让团队及时调整。

跨部门效率的核心指标不是个人忙碌度,而是从一项有价值的需求进入团队,到它变成可验证成果所经历的总时间。等待产品确认、等待设计交稿、等待测试环境、等待业务验收,这些时间都属于交付系统的一部分,不能因为工作发生在别的部门就从项目账本里删掉。

2. 先统一三个对象:目标、增量、完成标准

Scrum 团队需要把容易混淆的三个概念说清楚。产品目标描述产品希望实现的长期方向;Sprint 目标描述当前 Sprint 为什么值得投入;产品增量则是本次工作完成后,能够与既有产品共同使用、并达到团队质量标准的成果。

以“改善新用户首次使用体验”为例,产品目标可以是降低用户完成核心操作的阻力;Sprint 目标可以是让新用户能够完成首次关键操作;增量则可能包括引导页面、后端接口、埋点、错误提示和测试验证。单独交付一张设计稿,不等于这个目标已经完成。

3. 用交付时间拆解效率,避免只看迭代速度

团队经常把速度、完成故事点数或任务数量当成效率的全部。它们有助于团队内部规划,却不能单独证明用户价值或端到端效率。故事点变多,可能是拆分方式变化;任务关闭变快,也可能是验收、测试和发布仍然排队。

我更愿意把效率看成一条链路:需求澄清、优先级确认、开发、集成、验证、业务反馈和发布。任意一个环节长期堆积,都会抵消前面环节的提速。因此,效率改进应同时观察交付周期、在制品数量、阻塞时间、缺陷逃逸和目标达成情况。

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

二、背景和真实场景:跨部门团队为什么会在交接处失速

1. 部门目标不一致,导致每个人都合理、整体却不合理

一个常见场景是:产品部门希望需求尽快进入开发,研发部门希望减少临时变更,测试部门希望需求稳定后再介入,业务部门则希望上线时间不变。每个部门都在保护自己的局部效率,但没有人对需求从提出到产生结果的整体周期负责。

于是,产品把需求写进文档后认为已经交接;研发发现边界条件不完整,先做自己能判断的部分;测试在迭代后段才拿到可用版本;业务验收时才发现实际流程与预期不符。问题并非团队缺少努力,而是工作被拆成了跨部门队列。

2. 依赖越晚暴露,返工越容易集中到 Sprint 末尾

跨部门工作中的依赖,可能是业务规则确认、设计资源、数据权限、外部接口、测试环境、合规评审或上线窗口。它们如果没有在 Sprint 计划前后及时显性化,团队就会把“等待别人”误认为“任务还没开始”,直到迭代末尾才发现关键路径无法完成。

我通常建议团队把依赖写成可跟踪的具体事项,而不是笼统标注“需要协助”。一条有效的依赖至少要说明:谁需要提供什么、最晚何时提供、未按时提供会影响哪个 Sprint 目标、由谁负责升级或调整范围。

3. “忙”不代表“流动”,多任务并行会放大等待

当团队同时承接太多项目时,每个人看起来都很忙,但任务会在不同优先级之间频繁切换。某项需求今天等设计,明天先去修线上问题,后天又被拉去支持另一个部门。个体时间被切碎,任务的端到端周期却持续变长。

减少在制品不是要求所有人只做一件事,而是要求团队看见正在进行的工作总量,并优先推动接近完成的事项跨过验收和交付关口。对跨部门团队而言,限制并行工作尤其重要,因为部门间每多一个排队环节,就多一处等待和信息损耗。

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

三、常见误区:看起来像 Scrum,实际却在延续旧的管理习惯

1. 把每日站会开成逐人汇报

每日 Scrum 通常应围绕 Sprint 目标检查进展,并由开发人员调整接下来的工作计划。它不是向主管逐个证明自己做了多少,也不是把每个人的任务状态念一遍。如果问题需要深入讨论,会议结束后由相关人员继续处理,不要让全体成员旁听一场冗长的问题排查。

可以用三个问题作为起点:今天我们如何共同推进 Sprint 目标?哪些工作已经接近完成、需要协助?有什么阻塞可能让目标落空?重点是形成团队下一步行动,而不是留下漂亮的口头进度。

2. 把产品待办列表当成需求仓库

待办列表不是把所有想法永久归档的地方。长期不评估、不排序、不澄清的条目越多,团队越难看清真正重要的工作。产品负责人需要持续表达优先级,团队则要把近期可能进入 Sprint 的条目准备到足以讨论和估算的程度。

“准备充分”并不意味着提前写完所有细节。它意味着团队能理解价值、用户或业务场景、验收条件、主要依赖和重要风险,且仍有空间在实现过程中共同发现更好的方案。把需求一次性写得过度具体,反而可能把团队推回按文档交付的模式。

3. 把 Sprint 承诺理解成不可变化的任务清单

Sprint 目标是团队共同追求的结果,不是管理者拿来惩罚个人的承诺书。团队在 Sprint 中发现新信息时,可以与产品负责人一起讨论范围调整,只要不危及 Sprint 目标。若目标本身已经失去价值,Scrum 也允许产品负责人取消 Sprint,但这应是少见且有充分理由的决定。

跨部门团队尤其要区分“目标稳定”和“任务绝对不变”。如果业务规则发生变化,及时协商范围比让成员私下加班把原清单全部做完更健康,也更有利于持续交付。

4. 把速度排名当成绩效考核

不同团队的故事点定义、历史背景和拆分习惯不同,直接横向排名缺少可靠的可比性。一旦速度被用于个人或团队考核,团队可能倾向于抬高估算、拆分任务或选择容易完成的工作,指标反而失去解释价值。

速度可以辅助一个稳定团队做近期容量规划,但不应替代业务结果、质量和交付流动性。更有用的问题是:为什么同类工作本月等待更久?什么因素导致承诺目标反复落空?这些变化是否被团队可控地改善?

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

四、专业判断逻辑:先找系统瓶颈,再选择 Scrum 做法

1. 先区分“能力不足”与“流动受阻”

如果工作已经进入团队,但缺少必要技能,问题可能是能力结构或辅导机制;如果人员有能力却长期等业务确认、接口或测试环境,问题则更接近依赖管理和组织协作。两者的解决办法完全不同:前者需要技能补足或调整工作拆分,后者需要明确决策人、缩短审批链或提高依赖可见性。

所以我会先追问一项需求最近一次等待发生在哪里,而不是立即建议加人或延长 Sprint。加人可能增加沟通成本,延长 Sprint 则可能只是让等待被更长的时间窗口掩盖。

2. 采用“目标,流程,证据”三层判断

目标层检查团队是否知道本 Sprint 为什么做这些工作。若每个人完成的任务都不同方向,问题在价值排序和目标表达;若目标清楚但交付失败,才继续向流程层追查。

流程层检查工作从开始到完成经过哪些队列、交接和审批。这里要看需求澄清耗时、测试等待、在制品数量、阻塞时长和返工原因。流程数据最好按工作类型或依赖分类,否则一个平均值可能掩盖少数关键瓶颈。

证据层检查是否有可验证的成果和反馈。完成了代码、文档或设计,并不自动等于业务价值实现。团队需要观察功能是否可用、验收是否通过、真实用户是否完成关键行为,以及上线后问题是否在可接受范围内。

3. 选指标时明确口径、观察周期和反作用

每个指标都要说明怎么算、覆盖什么范围、多久复盘一次。比如“交付周期”可以定义为从团队接受工作到达到完成标准的工作日;“阻塞时间”可统计事项被标记为等待依赖的累计时间;“缺陷逃逸”则要明确是否包含上线后的用户报告。

指标不能孤立使用。交付周期缩短但线上缺陷增加,可能是质量门槛被绕过;完成数量增加但 Sprint 目标达成率下降,可能是团队选择了更多容易关闭的任务。指标之间发生冲突时,先检查定义和行为变化,再判断是实际改善还是局部优化。

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

五、Scrum 全流程:从目标形成到复盘改进的实际操作

1. 产品目标与产品待办列表:先说明要改变什么

产品负责人应持续维护产品目标和产品待办列表。每条近期需求至少要能回答:谁遇到什么问题?为什么现在值得做?预期改变什么行为或业务结果?如何判断做得有效?还依赖哪些部门或系统?

不必把每条需求都写成长篇文档,但必须让团队有足够的信息开展讨论。跨部门需求还要提前识别决策链:业务规则由谁确认,合规意见由谁给出,设计意见由谁最终拍板,避免每个参与者都能提出意见、却没有人能结束讨论。

2. Sprint 计划:以目标和容量选工作,而非把人排满

Sprint 计划的结果应包括 Sprint 目标、选入的产品待办项,以及团队对完成这些工作计划的初步方案。团队要考虑假期、值班、已知会议、共享专家和外部依赖。可用容量是现实约束,不是希望所有人都满负荷工作的理由。

一个有效的计划过程通常先讨论“本次 Sprint 最重要的结果是什么”,再判断哪些待办项能够共同服务于这个结果。若候选工作之间没有共同方向,说明可能要减少范围,或重新组织成更连贯的目标。

3. Sprint 执行:让阻塞在出现时就可见

执行阶段,团队每天检查目标进展和剩余工作。工作项应显示当前状态、责任协作人、完成标准和阻塞原因。对跨部门依赖,最好记录“等待谁的什么决定”,而不是只写“卡住了”,并设定升级时限。

如果某项工作连续多天停滞,Scrum Master 或团队成员应推动问题进入可处理状态:直接联系依赖方、缩小工作范围、找替代方案,或与产品负责人讨论目标风险。状态可见的目的不是追责,而是让团队能更早采取行动。

4. 每日 Scrum:检查方向并调整当天协作

每日 Scrum 应围绕 Sprint 目标进行,通常控制在短时间内。团队可在看板前检查尚未完成的工作,优先讨论即将交付的事项和实际阻塞,而不是机械轮流回答固定问题。

如果每日会议持续变成长会,先看是否有太多任务仍处在“进行中”,或团队是否把技术讨论、需求争论和状态汇报全部塞进同一场会议。改善会议不只是缩短时间,更要把问题带到能做决定的人面前。

5. Sprint 评审:检视增量和下一步取舍

Sprint 评审是团队与利益相关者共同检视结果、讨论环境变化并调整产品待办列表的机会,不是只演示成功部分的汇报会。团队应直接展示已达到完成标准的增量,说明未完成项的影响,并邀请业务方针对真实使用流程给出反馈。

如果参会者只在最后五分钟说“看起来不错”,评审就很难提供有效信息。可以提前说明希望得到的决策:某种业务规则是否成立、用户流程是否可接受、哪些风险需要先验证。让反馈对应具体问题,才能转化为待办项或目标调整。

6. Sprint 回顾:把问题转成下一轮可验证的实验

回顾会关注团队如何协作、流程哪里有效、哪里造成损耗,以及下一步如何改善。不要试图一次修复所有问题。每轮选择一到两个能够观察结果的行动,例如:所有需求在进入 Sprint 前明确业务验收人;每日检查超过两天未变化的阻塞项;减少同时进行的关键需求数量。

改进项应有负责人、检查时间和验证方式。否则回顾会容易变成情绪表达的出口,问题被说出来,却没有进入团队日常工作。

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

六、案例与数据观察:一个跨部门 Sprint 如何从“任务完成”转向“目标完成”

1. 场景设定:新用户流程涉及产品、设计、研发、测试和运营

下面用一个明确标注为情景模拟的案例说明分析方法,不把它包装成某家企业的真实客户数据。假设一家拥有多个业务部门的企业,希望减少新用户在首次使用流程中的中途退出。参与角色包括产品、交互设计、前后端研发、测试、数据分析和运营。

最初的做法是按部门拆工作:设计交稿、研发开发、测试验收、运营准备说明。团队用两周完成了多数子任务,但上线前才发现事件埋点口径不一致,业务验收关注的关键步骤也没有写进需求。结果是任务关闭率不错,是否解决用户问题却无法判断。

2. 重新设计 Sprint 目标:围绕一个可验证的用户结果协作

团队把目标改为“让新用户能够独立完成首次关键操作,并能观察流程中的主要退出位置”。这不是承诺某个未经验证的转化率,而是定义一个可演示、可测试、可观测的增量。产品、设计、研发、测试和数据人员从计划阶段就共同参与。

需求拆分也从部门交接改为可验证的用户流程:进入引导、完成关键操作、收到成功反馈、记录必要事件。每个工作项都说明验收条件和数据口径。业务代表在 Sprint 中段参加一次流程检查,避免最终评审才提出关键规则变更。

3. 用同一口径观察调整前后,而不是只看任务数量

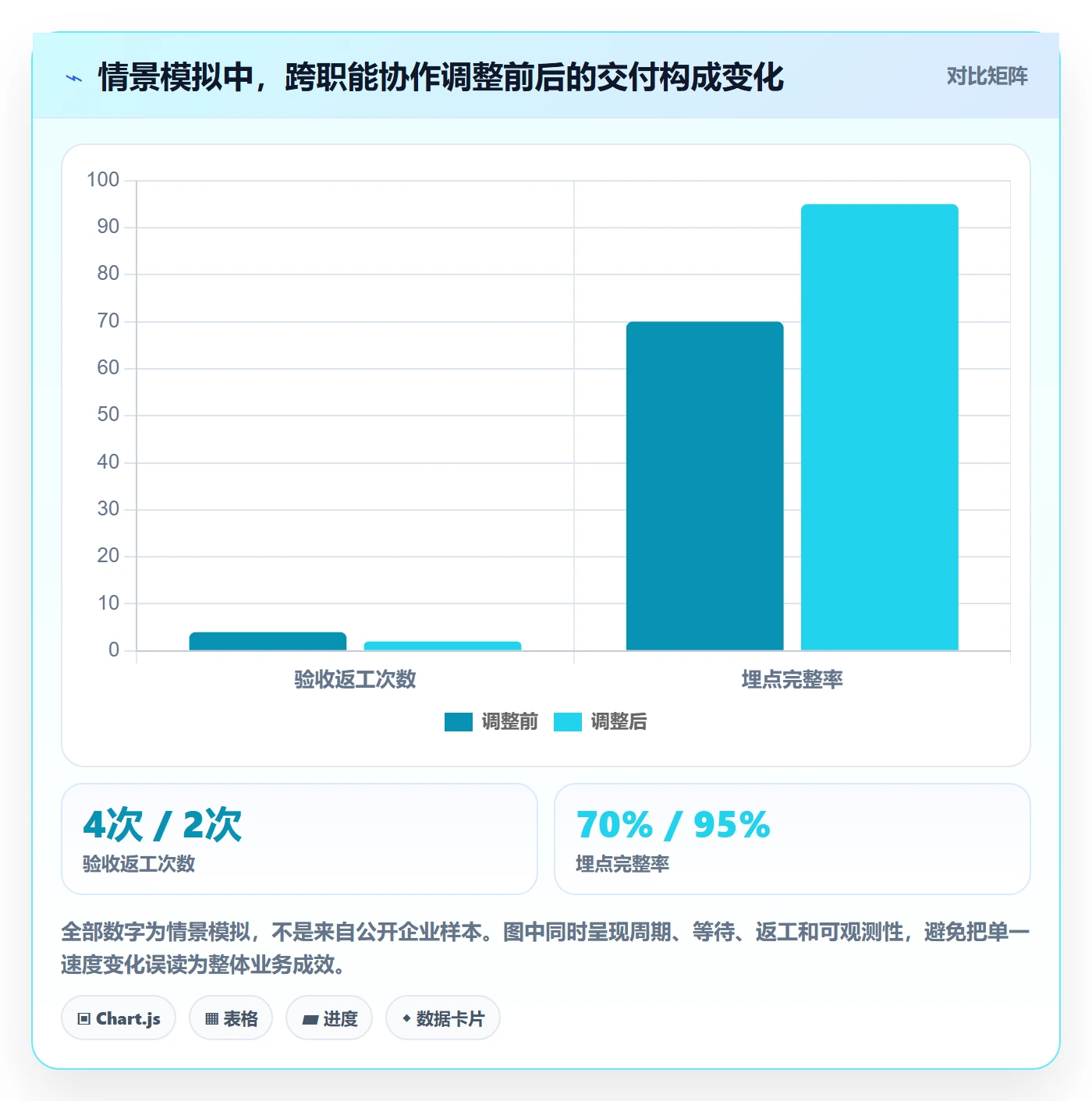

情景模拟的观察窗口设为两轮 Sprint,记录从团队接收需求到可验收增量的工作日、跨部门等待时间、未通过验收的次数,以及目标相关埋点的完整性。数据仅用于展示如何构造观察表;在实际项目中,应从团队工具记录和验收记录中提取,再由团队确认口径。

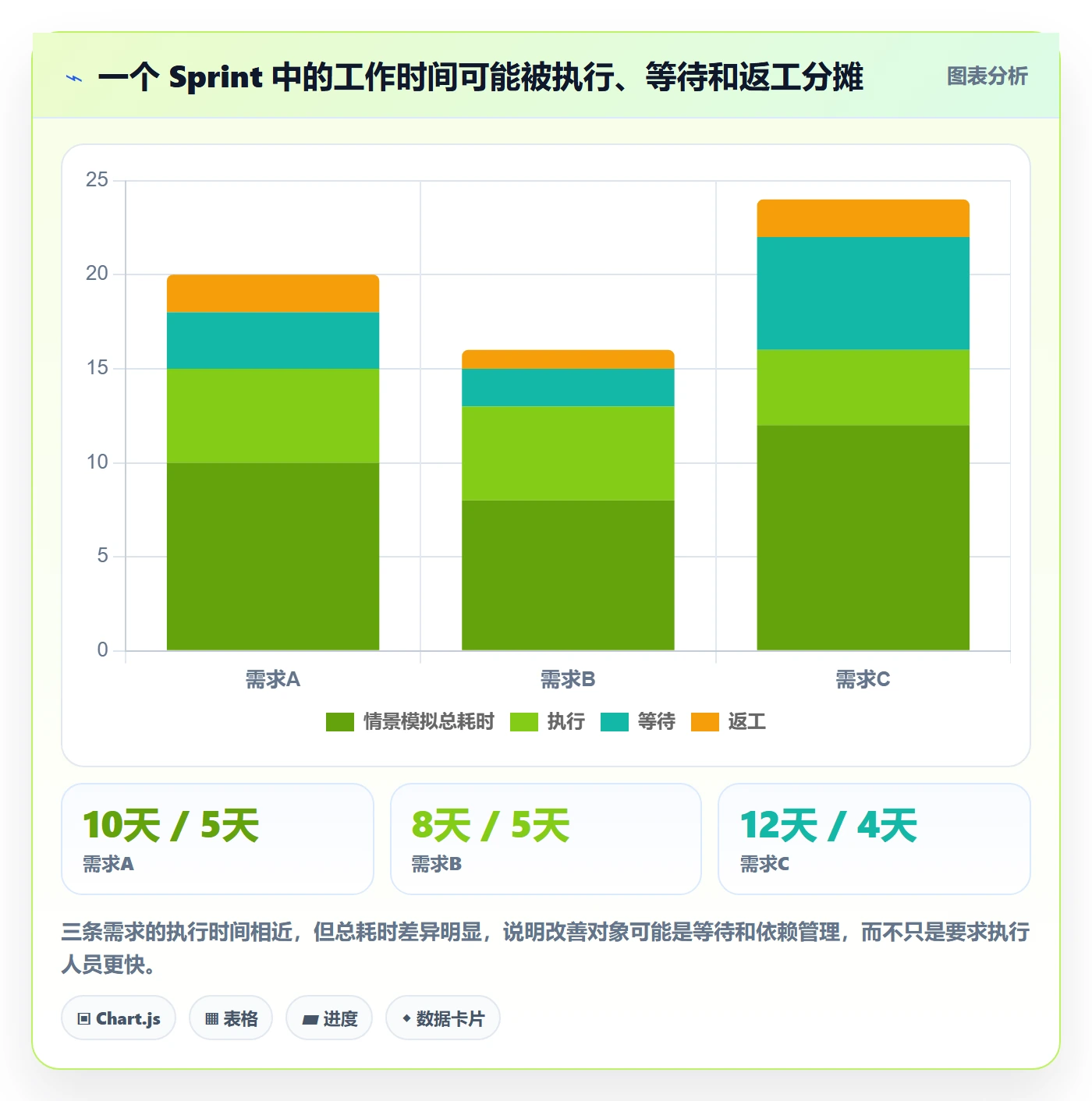

假设调整前交付周期为 18 个工作日,其中等待 7 天;调整后周期为 12 个工作日,其中等待 3 天。若返工次数同时从 4 次降到 2 次,团队可以进一步检查:变化是否来自提前澄清与并行验证,还是因为范围变小、验收标准放松或统计口径变化。只有排除这些替代解释,才适合把改善归因于流程调整。

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

4. 专业复盘:不要把相关变化直接说成因果

如果交付周期变短,第一步不是宣布 Scrum 成功,而是检查工作范围是否改变、团队人数是否增加、依赖方是否刚好及时、验收规则是否降低,以及是否把未完成工作排除在统计之外。数据记录应保留样本数量、观察时间和口径,最好对同类工作进行比较。

团队还要区分可控结果和外部结果。一次 Sprint 可以交付更完整的流程和更可靠的数据采集,但用户行为变化可能需要更长时间、足够样本量和业务环境稳定后才能判断。Scrum 让验证更频繁,并不意味着每轮都能证明商业指标必然改善。

七、工具与协作:先让工作流可见,再考虑平台能力

1. 工具应服务于流程,而不是把流程变成填表工作

跨部门团队至少需要让产品待办、Sprint 目标、任务状态、阻塞事项、缺陷、验收记录和发布信息能够关联起来。工具的价值在于减少状态追问、避免信息散落,并让团队从历史记录中看到工作如何流动。若成员要在多个系统重复维护同一信息,工具反而会增加隐性成本。

我建议先画出真实工作流,再配置字段和状态。比如“待澄清,就绪,进行中,待验证,完成”是否符合团队实际;“阻塞”是独立状态还是附加标记;业务验收由谁记录;完成定义是否能在工具里被明确追踪。配置完成后,用一轮 Sprint 检验,删掉没人用、也不能帮助决策的字段。

2. 百人以上组织要额外关注权限、治理和系统边界

对于多个业务线、多个研发团队共同工作的中大型组织,工具选择不应只看看板是否好用,还要评估权限模型、跨项目依赖、数据隔离、组织级报表、审计要求、集成能力和部署方式。不同团队可以保留适合自己的工作流,但组织仍需统一关键指标的定义。

以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移。对有数据部署要求、已有流程资产或正在推进国产替代的团队,这些能力值得纳入评估。不过,“支持迁移”不意味着所有字段、自动化规则、插件和历史报表都会无损对应,仍需通过样本项目验证。

3. 选型时做迁移试点,避免一次性搬迁后才发现差异

我建议把工具评估拆成业务流程验证和技术验证两条线。业务线选一个有代表性的项目,覆盖待办细化、Sprint、缺陷、评审和发布;技术线检查账号权限、数据迁移、接口、备份恢复、性能和运维方式。先迁移有限范围,再由实际用户验收关键数据和操作路径。

迁移验收应逐项确认:历史事项是否保留关联关系;附件和评论是否可用;状态映射是否正确;权限是否符合组织边界;报表口径是否一致;自动化是否需要重建。对于私有化部署,还要评估升级、监控、备份、灾备和内部支持责任,而不是只核对安装能否完成。

敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清

八、不同情况下的行动建议与取舍

1. 新团队:先建立共同语言,不急着追求完整仪式

新团队可以从一个短周期开始,明确产品负责人、Scrum Master 和开发人员各自承担的责任,建立产品目标、Sprint 目标和完成定义。第一次迭代不必追求所有工具配置完美,优先选一个可在短时间内完成、依赖可控的目标,练习计划、交付、评审和回顾的完整闭环。

取舍在于:短周期反馈更快,但如果需求和环境尚未准备好,团队可能把每轮时间花在重新解释需求上。此时先改善需求澄清和依赖响应,再讨论迭代时长,不要把时间盒当成解决组织问题的万能按钮。

2. 多部门依赖密集:优先治理依赖,不要用会议替代决策

对依赖多的项目,建立跨部门依赖清单,明确责任人、需要的输入、承诺日期、影响范围和升级路径。必要时设置固定的短时协调窗口,但会议要围绕需要作出的决定,而不是重复同步每个人的状态。

取舍在于:更多前置协调能减少末端返工,却会带来一定的计划成本。团队应优先澄清高风险、长周期和不可替代的依赖,不要试图在 Sprint 开始前把所有不确定性都消灭。保留合理的发现空间,才能避免过度分析拖慢交付。

3. 业务变化频繁:保护目标,灵活调整范围

如果业务规则经常变化,团队需要更短的反馈间隔、更明确的目标和更及时的产品决策。Sprint 内出现新信息时,先评估是否影响目标,再讨论取消低价值范围、替换待办项或调整未来优先级。紧急事项也应显式处理,记录它占用了多少容量、挤掉了什么工作。

取舍在于:范围灵活能应对变化,但频繁插单会损害专注和可预测性。如果紧急事项长期占据团队容量,问题可能不是 Scrum 计划不够灵活,而是组织缺少支持通道、值班机制或明确的优先级治理。

4. 质量风险较高:把完成定义做实,不用“赶上评审”替代交付

金融、医疗、基础设施或涉及高风险用户数据的产品,完成定义可能需要包含代码审查、自动化测试、安全检查、数据验证、合规确认和回滚准备。质量活动应尽早进入日常流程,而不是等到 Sprint 末尾集中排队。

取舍在于:严格质量门槛会影响短期完成数量,却能降低线上事故和返工风险。真正需要管理的是质量活动的等待与自动化程度,而不是通过删减必要验证制造表面上的快速交付。

5. 组织仍按职能部门管理:从一个端到端小团队开始试点

如果研发、测试、设计和业务人员仍分属不同部门,短期内未必能彻底重组。可以先围绕一个明确产品目标建立稳定协作小组,安排固定参与人、共享工作看板和共同验收规则,再观察交付周期、依赖等待及返工变化。

取舍在于:矩阵协作降低了组织改造成本,但成员可能仍被多个主管和项目争抢。试点必须获得管理层对容量和优先级的支持,否则团队只能在原有冲突上叠加一套新仪式。

九、落地路线:用四周验证协作机制是否真的改善

1. 第一周:建立基线,画出真实工作流

选一个具有代表性的产品团队,梳理需求从提出到验收的实际路径,记录主要状态、交接人、等待原因和决策节点。收集近期同类需求的交付周期、阻塞时间、返工和缺陷数据,注明样本范围与统计口径,不要先急着设定漂亮目标。

2. 第二周:定义目标、完成标准和依赖责任

确定一个团队能影响的短期产品目标,为近期待办补充价值、验收条件和关键依赖。明确谁可以作业务决策、谁负责技术集成、谁参与验收,并把完成定义写成团队能共同检查的清单。

3. 第三周:按目标执行,聚焦阻塞与接近完成的工作

执行过程中减少同时进行的重点工作,定期检查目标风险。对于阻塞项,记录开始等待的时间、负责推动的人和升级时点。每日会议只处理团队协作和目标进度,复杂问题另行召集相关人员解决。

4. 第四周:评审结果,验证指标是否指向真实改善

在 Sprint 评审中展示可用增量,邀请业务代表根据实际流程反馈;在回顾中对照基线检查周期、等待、返工和质量变化。若指标变好但用户或业务结果尚未变化,不要夸大成效,应判断是否需要更长观察期、更多样本或新的验证方式。

四周结束后,团队需要做的是决定下一轮实验,而不是给试点贴上“成功”或“失败”的标签。有效的落地通常是逐步减少系统摩擦:先改善最突出的等待,再验证变化是否稳定,然后决定是否扩大到更多团队。

十、结语:Scrum 的真正成果,是让团队更早知道做得对不对

我对 Scrum 的核心判断是:它不是保证团队每个 Sprint 都能按计划完成全部工作,而是建立一种更早暴露问题、更快收集反馈、更有依据调整方向的工作方式。跨部门团队要提升效率,应该优先解决目标不一致、依赖不可见、验收太晚和并行过多,而不是先增加会议或要求成员加速。

下一步可以从一个真实项目开始:画出从需求到用户反馈的完整链路,找出耗时最长的等待点;选定一个能够验证的 Sprint 目标;记录交付周期、阻塞时间、返工和质量口径;用一轮迭代验证改进,再决定是否扩大实践。当团队能把成果、等待和反馈放在同一张工作图景中,Scrum 才从流程名称变成可持续的协作能力。

常见问题解答(FAQ)

1. Scrum在跨部门团队中如何划分角色,才能避免职责互相推诿?

我在跨部门项目中经常遇到这样的情况:产品、研发、设计、测试和运营都参与了项目,但出了问题后每个人都认为责任在别人那里。尤其是需求频繁变化时,我很想知道Scrum角色究竟应该怎样落到具体职责上。

建议明确一名产品负责人,统一维护产品目标、需求优先级和验收标准;由Scrum Master负责流程、阻塞项和协作机制,不替团队分配技术任务;研发、设计、测试及其他成员组成跨职能开发团队,共同对每个迭代的可交付成果负责。

判断职责是否清晰,可以检查三个问题:谁能决定优先级、谁能推动障碍解决、谁对迭代结果负责。如果一个事项同时有两名最终决策人,或没有明确负责人,后续大概率会出现推诿。

2. 跨部门Scrum项目如何管理依赖,避免一个团队等待另一个团队?

我参与过需要业务、技术、法务和运营共同配合的项目,最明显的低效不是没人工作,而是任务完成后长期等接口、审批或数据。很多团队虽然开了每日站会,却没有真正解决跨部门依赖,所以我想知道应该怎样识别和处理这类问题。

在迭代计划会前建立依赖清单,至少记录依赖事项、提供方、接收方、最晚需要日期、当前状态和替代方案;对无法在本迭代内解除的依赖,应拆成可独立交付的任务,或调整迭代目标。每日同步时重点讨论阻塞项,不要逐人汇报进度;如果依赖连续超过一个工作日未推进,应由Scrum Master升级到对应决策人。

可用依赖按时解除率衡量机制效果,建议先以80%以上为阶段目标。

3. Scrum迭代周期多长合适,怎样判断团队效率是否真的提升?

我发现有些团队把迭代周期定成一周,结果每天都在赶进度;也有团队定成一个月,问题到了最后才暴露。单看完成任务数量很容易产生错觉,所以我更关心怎样选择周期,以及用哪些指标判断效率提升是真实的。

多数跨部门团队可以先从两周迭代开始:一周通常容易被会议和协调成本挤压,一个月则反馈周期过长。效率评估不要只看完成事项数,应同时观察迭代目标达成率、周期时间、阻塞时长、返工率和缺陷逃逸率;例如完成量增加但返工率明显上升,不能视为效率提升。

连续观察至少3至5个迭代,再与调整前的同口径数据比较,结论才更可靠。

4. 跨部门团队导入Scrum时,应该先培训流程还是先做试点?

我见过团队参加完整培训后仍然不会协作,因为大家只记住了会议名称,却没有改变需求拆分和决策方式。反过来,直接试点又可能因规则不清导致挫败,所以我想知道怎样降低导入风险。

更稳妥的做法是采用“短培训加小范围试点”:先用半天明确角色、产品待办、迭代目标、完成定义和会议规则,再选择一个边界清晰、周期不超过两个月的项目试运行。试点期间每个迭代结束后复盘一次,重点记录等待时间、需求变更原因、未完成事项和团队反馈,而不是只评价个人表现。

两到三个迭代后,如果目标达成率、阻塞处理速度和交付质量都有改善,再扩展到更多团队,并用某项目管理工具统一记录待办、责任人、依赖和决策记录。

核心关键词

读者评论

马
马书瑶

我们以前站会也开得很勤,但测试和业务验收总拖到最后。把依赖和负责人提前写清后,确实更容易发现风险;不过跨部门负责人不在一个团队里时,光靠 Scrum 会议不一定能推动决策。

韦
韦知夏

赞同不该用故事点给团队排名。我们曾为了提高速度拆得更细,数字好看了,交付周期却没明显变化。比起速度,我更想知道等待时间怎么算,以及阻塞记录是否能让相关部门看到并采取行动。

夏
夏若溪

文章把增量和设计稿区分开了,这点很实用。实际工作中,若发布窗口固定或业务验收人时间紧,Sprint 结束时未必能完成端到端验证;团队需要提前约定可接受的完成标准,也要说明未完成事项如何处理。

文章包含AI辅助创作:敏捷项目Scrum全流程:跨部门团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548263

赞 (0)
飞飞飞飞
敏捷管理指南:跨部门团队如何做好敏捷项目,风险控制全流程
上一篇 2小时前
Agile怎么做?跨部门团队风险控制:敏捷项目从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
