跨部门敏捷迭代最容易出现的误判,不是“团队速度太慢”,而是把多个部门的等待时间算进了开发速度:需求已经排进迭代,设计还没确认;功能已经开发完成,合规评审还没开始;测试发现依赖问题,却只能等另一个部门腾出人手。结果是看板上任务很多,真正交付的价值很少。我的核心判断是:迭代的关键不在于把所有人拉进同一场站会,而在于让需求、决策、依赖和验收都进入同一条可追踪的交付链路。

一、先讲核心结论:迭代管理的对象是流动,不是会议

1. 先把“完成”定义清楚

跨部门项目里,“开发完成”经常被误当作“业务可用”。但一个需求可能还缺测试结论、数据校验、运营配置、合规审批或发布窗口。团队若只统计代码提交和任务关闭,就会把尚未交付的工作误记为成果。

我建议每个迭代都使用统一的完成定义。它至少说明:需求是否通过验收、依赖部门是否确认、必要文档是否更新、发布条件是否满足,以及出现问题时由谁接手。定义不必很长,但必须能被不同职能的人按同一标准执行。

2. 让跨部门依赖在承诺之前可见

敏捷并不意味着所有事情都能在一个迭代内解决。它要求团队更早识别不确定性,并尽快验证最危险的假设。若一个需求依赖外部团队提供接口、审批或数据,计划中就应明确依赖负责人、期望日期、验收条件和替代方案,而不是只写“等待支持”。

迭代承诺不是把愿望装进时间盒,而是基于容量、依赖和验收条件作出的可检验预测。一旦依赖条件变化,团队应更新范围或日期,而不是通过加班维持表面上的计划不变。

3. 先改善交付流,再追求更高速度

如果工作经常卡在评审、接口联调或环境准备,单纯增加开发人数通常不会带来同比例产出。瓶颈没有移动,新增工作只会堆在瓶颈前面,形成更多“已开发、未交付”的半成品。

我会先观察任务从提出到验收的周期、阻塞时长、返工比例和迭代完成率,再决定要改流程、补能力还是增加资源。速度指标可以用来理解团队自身变化,但不应拿来横向比较不同团队,更不应成为个人绩效排名依据。

迭代最佳实践:跨部门团队敏捷项目实操方法,常见问题

二、背景和真实场景:部门各自忙碌,用户却等不到完整结果

1. 常见的跨部门迭代现场

以一个中型企业的客户自助服务改造为例,产品负责流程定义,设计负责交互稿,研发负责前后端实现,数据团队提供埋点和指标,安全与法务负责规则审查,运营负责上线内容。每个部门都有自己的优先级、排期和管理节奏,项目负责人却需要对同一个上线日期负责。

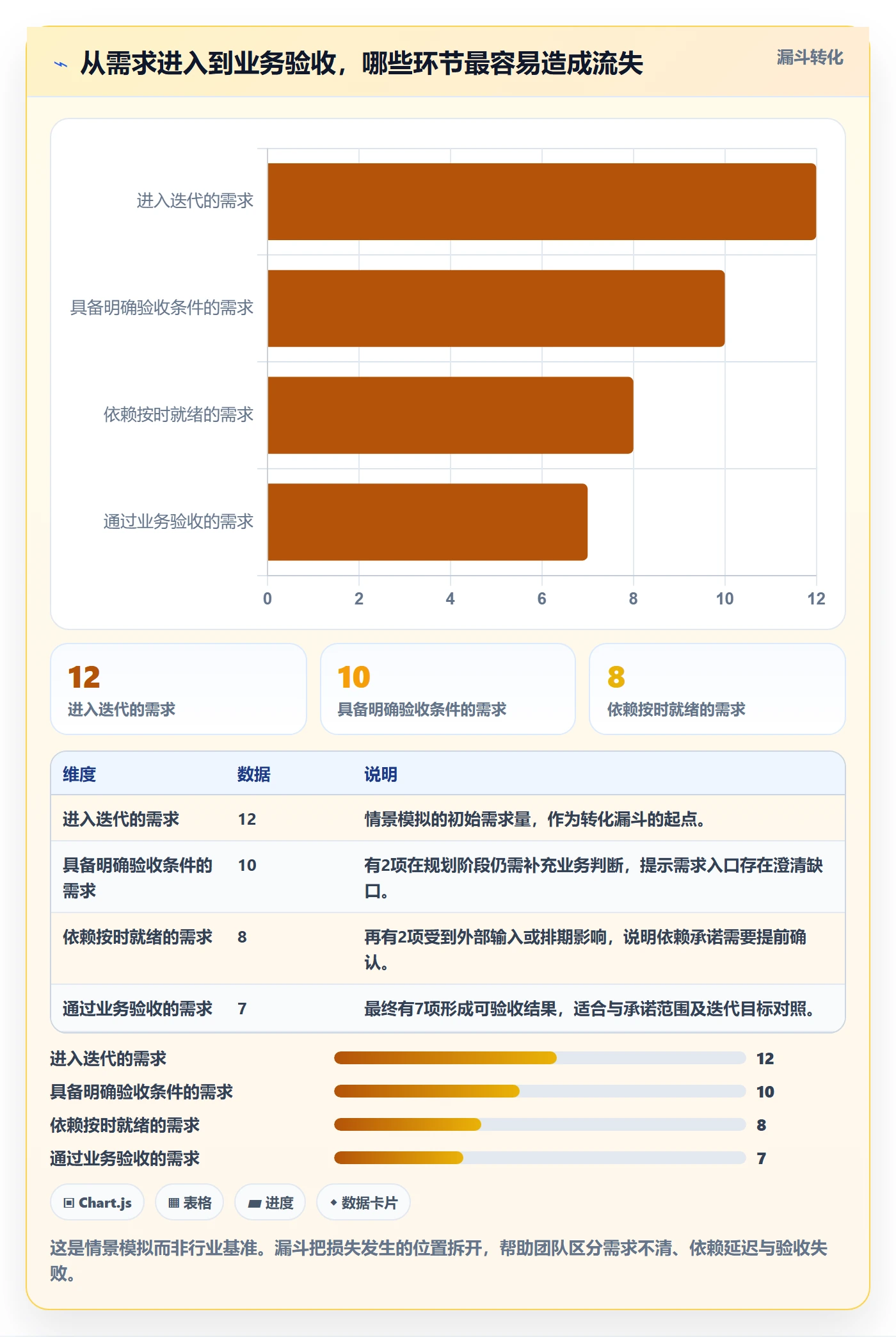

以下案例是匿名化的情景化复盘,数字用于展示分析方法,并非某家企业的公开业绩。团队规模约二十余人,涉及六个职能组,计划两周一个迭代。第一次规划时,团队承诺完成十二项需求;迭代结束,只有七项通过业务验收,另有三项开发完成但卡在评审和联调。

表面看,问题像是“承诺过多”。继续追查后才发现,需求的验收条件有两项未写清,接口字段由两个团队分别维护,合规评审只在每周固定窗口处理,而运营素材在开发后期才启动制作。计划里有任务,却没有把任务之间的先后关系和等待成本放进去。

2. 用事实还原,而不是先追责

复盘时,我会把每项需求拆成几个可观察的节点:进入待办、确认验收条件、依赖准备完成、开始执行、进入评审、测试通过、业务验收、正式发布。节点时间来自看板记录、评审记录、发布记录或团队确认,若时间戳不完整,就明确标为估算,不伪装成精确测量。

这样做的价值不在于制造一张更复杂的报表,而在于区分“工作量大”和“排队时间长”。前者可能需要拆分、技术方案或能力补足;后者则可能需要调整评审机制、明确服务边界或设置更早的检查点。

3. 团队规模越大,协调成本越不能靠口头补齐

人数增加后,信息传递的潜在路径会变多。真实协作关系不一定与人数平方成正比,但当接口、职责和决策权没有定义时,团队会不断通过私聊、临时会议和重复确认弥补缺口。最终,关键信息散落在不同工具和个人记忆里。

因此,跨部门敏捷不是把所有人塞进一个团队或要求所有部门采用完全相同的工作方式。更现实的做法是统一少数关键协议:需求如何进入、依赖如何承诺、阻塞如何升级、验收由谁做、状态在哪里更新。部门可以保留内部流程,但不能让项目关键状态无法被相关方看见。

三、常见误区:看起来敏捷,实际只是换了会议名称

1. 把每日站会开成逐人汇报

站会的目的不是让每个人向项目经理证明自己很忙,而是尽早暴露影响迭代目标的阻塞。若团队按顺序复述昨天做了什么、今天做什么,却不讨论任务之间的等待和决策缺口,会议结束后依赖依然没人处理。

更有效的做法是围绕迭代目标和看板进行短会:哪些任务离验收最近、哪些卡住超过一个工作日、今天需要谁作出什么决定。具体实现细节留给相关人员会后讨论,避免所有人被不相关的问题拖住。

2. 把部门职责切成互不相干的任务孤岛

“产品写完需求再交设计,设计完成再交开发,开发完成再交测试”看似清晰,实际上容易形成串行交接。下游团队直到后期才发现上游假设不成立,返工就会集中爆发。

跨职能协作不是取消专业分工,而是让关键角色提前参与。设计可以在需求澄清时指出体验风险,测试可以在验收条件确定时补足边界场景,运营和安全可以在方案阶段识别上线约束。并行讨论不等于每个人都要参加每个会议,而是让决策发生在返工成本尚低的时候。

3. 用“任务已完成”代替“价值已交付”

将大需求拆成多个子任务确实有助于推进,但如果每个子任务分别关闭,却没有形成用户可以使用的完整能力,团队仍然没有交付可验证的价值。常见例子是前端完成、接口完成、数据埋点完成,却因为权限或配置未就绪而无法上线。

拆分时应优先寻找可独立验证的用户切片,而不是按部门拆工作。比如先交付一个低风险场景,再扩展到复杂权限;先让一个业务组完成闭环,再复制到更多业务组。每个切片都应能说明用户得到什么,以及如何验证它真的可用。

4. 把速度当成部门间的排名依据

不同团队的需求复杂度、维护负担、合规要求和依赖条件不同,速度数字并不具备天然可比性。若管理者按速度排名,团队容易通过拆小任务、提高估点或隐藏未完成工作来改善数字,指标反而失去诊断价值。

我更倾向于把速度用于本团队的容量预测,并搭配完成率、周期时间、阻塞时长和变更后返工观察。出现下降时,先问工作类型或依赖结构是否变化,而不是直接将问题归因于执行者。

5. 把敏捷工具误当成协作机制

看板、燃尽图和自动提醒可以提高可见性,却不能代替决策权、响应承诺和验收责任。工具里显示“阻塞”并不会自动让依赖团队排出时间;任务有负责人也不代表负责人拥有推动跨部门决策的权限。

工具选择应服务于协作协议,而不是倒过来。先说清谁更新状态、哪些字段必须填写、阻塞多久需要升级,再配置工作流。否则系统只会更快地记录混乱。

四、专业判断逻辑:先诊断瓶颈,再决定用什么敏捷实践

1. 从迭代目标开始,不从任务清单开始

规划会议的第一个问题不应是“这两周能塞进多少任务”,而应是“这次迭代要验证或交付什么结果”。目标要具体到用户、流程或业务行为,例如缩短某项申请的处理时间、让某类用户完成自助操作,而不是笼统地写“优化体验”。

目标明确之后,再挑选能共同支撑目标的工作。无法解释如何贡献于目标、验收人也不明确的任务,先留在待办池澄清,不要为了显得计划饱满而硬塞进当前迭代。

2. 用依赖清单补上“任务之间的边”

单个任务可以有负责人和截止时间,但跨部门交付还需要记录依赖关系。至少要回答:谁提供输入、输入是什么、最迟何时需要、怎样判断可用、若未按时完成会影响什么。依赖应尽量指向具体交付物,而不是泛泛地写“需要某部门配合”。

如果一个关键依赖只能由另一部门在特定窗口处理,就把这个窗口作为计划约束,而不是假设对方可以随时响应。计划应围绕真实的系统条件制定,不能以口头上的“尽量支持”代替排期确认。

3. 用风险优先级安排顺序

跨部门迭代最值得提前处理的,通常不是最容易做的任务,而是失败后影响最大、验证成本最高、依赖最不确定的部分。一个简单的判断办法是分别评估影响范围、发生可能性和发现时间:影响大、发生可能性高、又很晚才会暴露的问题,应尽早设计验证动作。

例如,接口权限尚未确认时,不要先完成全部界面再等待授权;可以先用最小测试请求验证身份、权限和字段约束。验证动作可能只需半天,却能避免后续多人返工数日。

4. 用限制在制品数量减少并行堵塞

多任务并行往往给人一种“每个部门都在推进”的感觉,但切换成本和等待队列可能同时增加。若每个人手上都有很多未完成事项,团队很难快速完成任何一个可验收切片。

可从小范围试行在制品限制:每个小组同时推进的主要任务不超过其实际能完成的数量;新工作进入前,先帮助现有工作通过评审或验收。具体上限不必照搬其他团队,应根据团队人数、工作类型和阻塞情况逐步调整。

5. 指标要能促成行动,而不只是展示状态

每个指标都要对应一个可能的管理动作。周期时间持续上升,可能需要检查任务粒度和等待;阻塞时长集中在某类审批,可能需要约定评审服务窗口;验收通过率下降,可能说明需求澄清或测试覆盖不足。若一个指标变化后团队不知道该采取什么动作,它就不适合成为迭代核心指标。

迭代最佳实践:跨部门团队敏捷项目实操方法,常见问题

五、具体案例与数据观察:一轮迭代怎样从“忙碌”转向可预测

1. 用一组情景数据演示复盘方法

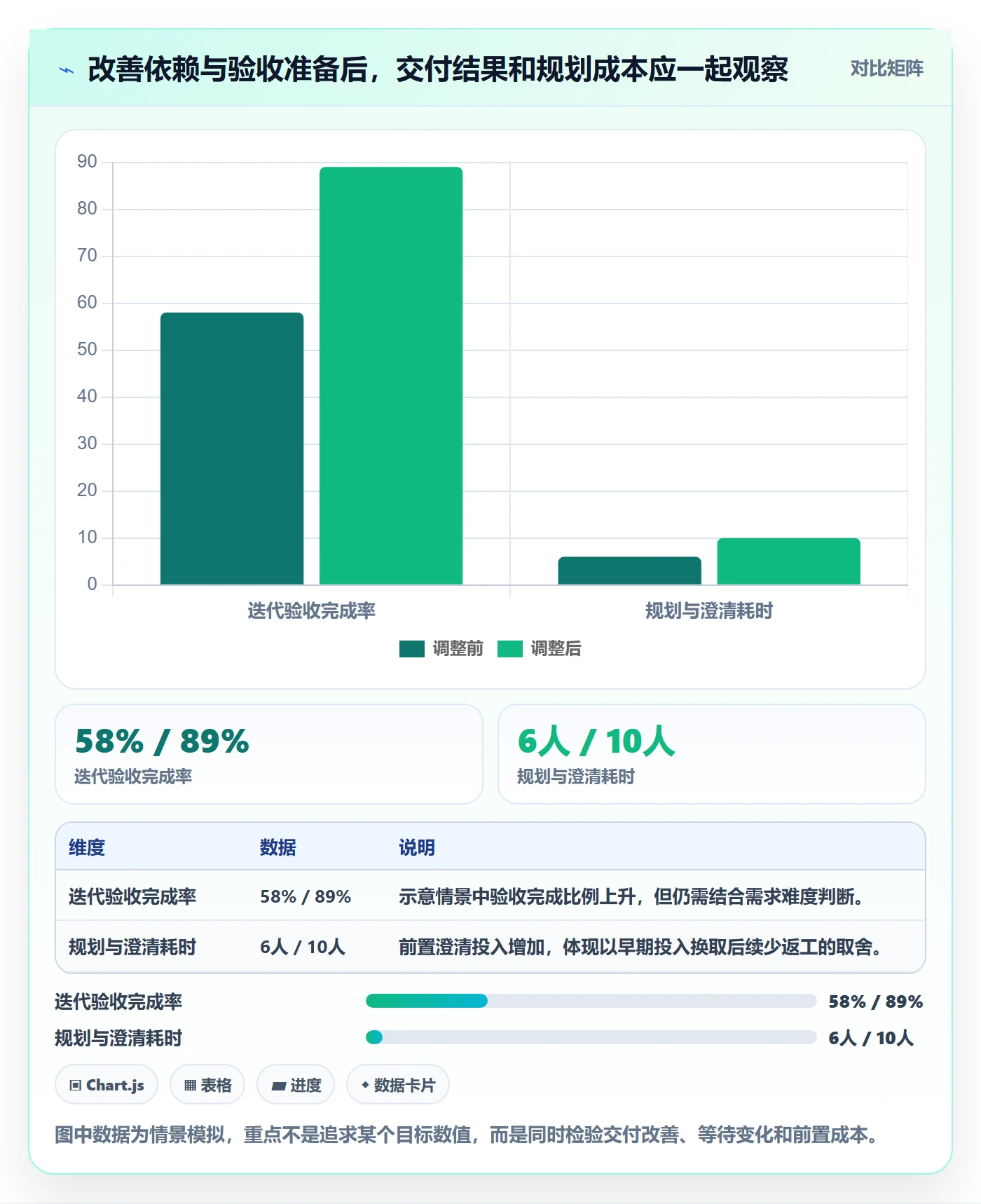

继续使用前述匿名化模拟场景。首轮计划十二项需求,七项通过验收,完成率约为58%;三项虽已开发完成但尚未验收,两项因需求边界和接口输入不清未能进入稳定执行。这里的完成率仅用于本案例复盘,不能直接作为跨组织目标。

团队没有立刻要求每个人提高工作速度,而是把七项已验收需求和五项未验收需求分别画出节点时间。复盘发现,等待评审和外部输入占据了多项需求总周期的大部分;测试阶段的返工则集中在两个验收条件含糊的需求上。

2. 调整动作要对应发现的问题

第二轮没有简单减少一半需求,而是做了四个调整:需求进入迭代前必须有验收样例;接口依赖要由提供方确认字段和就绪日期;合规评审在计划时预留窗口;测试人员参与需求澄清。团队还将两个高风险需求拆成先验证权限与数据路径、再完成用户界面的顺序。

在这个情景模拟中,第二轮选取九项需求作为计划范围,其中八项通过验收,完成率约为89%。需要强调的是,这个变化不能证明单一措施带来了确定的提升,因为范围、需求难度和团队熟悉度都可能变化。它能说明的是:当计划范围和依赖条件更清楚时,团队更容易解释结果,也更容易提前调整。

3. 观察变化时同时记录代价

只报告“验收项增加”仍然不够。团队还要观察为此付出了什么:规划时间是否增加、评审是否挤压了其他工作、缺陷是否延后暴露、未完成项是否被转移到下一个迭代。若验收率上升是因为把难度大的需求不断延后,表面改善就可能掩盖长期积压。

因此,我会把交付结果和过程成本放在一起复盘。下面的数据是示意性的情景推演,用于演示如何建立改进假设,不是公开行业数据,也不应直接套作其他团队的承诺基准。

迭代最佳实践:跨部门团队敏捷项目实操方法,常见问题

4. 复盘的产出必须落到下一轮实验

有效复盘不是写“加强沟通、提高意识”,而是选定一个可以验证的改动。例如,接下来两个迭代把依赖负责人和就绪日期设为必填;如果阻塞时长没有变化,再检查问题是否来自响应窗口或决策授权。

每轮只改变少数关键机制,团队才比较容易看出因果方向。若同时换工具、重组团队、改估算方式、缩短迭代周期,最终结果变好或变差,都很难知道是哪项改变起作用。

六、不同情况下的行动建议:按团队所处阶段选择做法

1. 刚开始跨部门协作,先建立最小共同语言

新团队不宜一上来建设复杂流程。先统一需求状态、阻塞定义、验收责任和升级方式即可。所有人至少要能回答:什么样的需求可以进入迭代,依赖谁来确认,什么条件算完成,卡住后多久需要升级。

可以先用一块共享看板验证流程是否被理解。若同一个状态被不同部门解释成不同含义,先改定义,不要急着增加字段或自动化规则。共同语言比精细配置更重要。

2. 部门各有优先级,建立稳定的承诺窗口

有些支持团队同时服务多个项目,不可能随时响应。与其要求对方“优先配合”,不如与其共同约定固定评审窗口、需求准入条件和紧急事项的例外流程。项目方则应提前提交材料,避免占用窗口后才发现内容不完整。

如果依赖团队无法提供稳定窗口,就应把风险明确写入计划,并准备替代路径。例如先用模拟数据验证流程,待真实接口就绪后再完成联调;但必须说明模拟验证不能替代正式验收。

3. 迭代频繁延期,先收缩承诺并测量等待

连续延期时,不要先缩短迭代周期或要求加班。先检查延期任务的类型:是开发估算偏差、需求变化、评审排队、环境问题,还是依赖未就绪。若大部分时间消耗在等待,压缩开发时间不会解决主要矛盾。

可以先把承诺范围缩到团队有把握完成的核心切片,同时为高风险依赖安排提前验证。连续几个周期记录承诺项、验收项、阻塞时长和未完成原因,再判断是否需要调整计划容量。

4. 团队分布在多个地点,异步信息要可接续

异地协作中,口头讨论容易造成信息断层。关键决策应记录结论、决策人、时间和影响范围;阻塞说明应包含需要谁提供什么输入以及最迟时间。会议纪要不需要逐字记录,但要让未参会者能接着推进。

异步并不等于减少沟通,而是把重复解释改为可查信息。涉及争议的内容可以先异步提交方案和问题,再用短会解决真正需要讨论的部分。

5. 组织超过百人或有严格内控,优先治理协作规则与权限

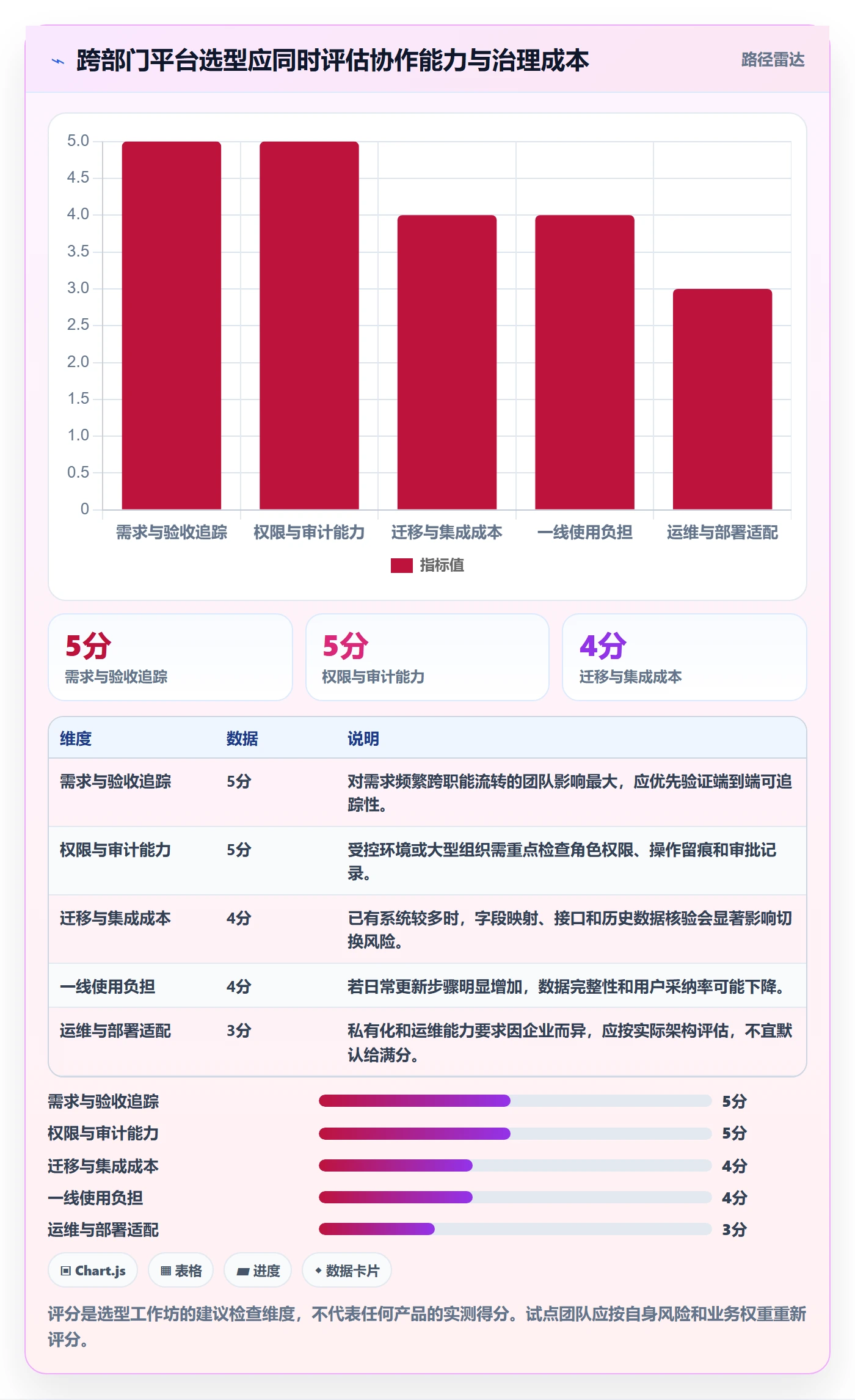

当协作跨越多个产品线、业务部门或受控环境时,单靠个人维护表格往往难以持续。此时要检查工具是否支持多团队视图、细粒度权限、变更留痕、私有化部署要求、数据导出和迁移验证。工具的能力应与企业的审计和运维约束相匹配。

以 PingCode 为例,它主要面向中大型企业及一百人以上组织,并支持私有化部署;对于从 Jira 迁移的团队,可把迁移能力纳入评估。但“支持迁移”不等于历史项目可以无损照搬:字段、工作流、权限、附件、自动化规则和报表都应抽样核对。是否适合某组织,还要经过数据安全、集成、运维成本和用户接受度评估。

国产工具并不存在对所有企业都适用的唯一选择。若组织的首要约束是私有化、国内服务响应、权限治理或迁移路径,可以将相应平台纳入候选;若既有系统集成复杂、团队依赖特定插件,也要把替换成本算进去。决策应基于试点结果,而不是单一功能清单或宣传语。

七、不同情况下的取舍:标准化、灵活性与管理成本

1. 统一流程到什么程度

统一流程的收益是跨部门状态更容易理解,风险是把所有团队强行装进同一套节奏。研发、合规、运营和基础设施团队的工作形态不同,完全一致的迭代周期未必合理。

更可行的边界是统一交接协议和关键状态,允许团队保留内部执行方式。比如统一需求验收和阻塞升级规则,但让某个运维团队按服务窗口处理变更。这样既能保护专业流程,也不会让项目失去端到端可见性。

2. 计划承诺与探索空间如何平衡

范围承诺过满,团队容易通过加班掩盖不确定性;范围过于保守,又可能让业务方觉得迭代缺乏产出。处理办法不是寻找一个适用于所有团队的固定容量比例,而是根据需求成熟度、依赖风险和历史完成情况设定缓冲。

当需求清晰、依赖稳定时,可以承诺更多可预测工作;当接口、审批或用户行为存在较大不确定性时,应把验证工作放在前面,并明确可能调整的范围。缓冲不是偷偷预留闲置时间,而是对不确定性的显性管理。

3. 自动化与人工判断如何分工

自动化适合处理规则明确、重复频繁、出错代价可控的动作,例如状态提醒、字段校验和发布通知。涉及需求优先级、风险接受或业务例外时,仍需要明确的责任人作判断。

在部署自动化之前,先观察规则是否稳定。若团队还没有说清楚何时算阻塞,自动提醒只会反复骚扰;若验收条件经常变化,自动关闭任务可能让错误更快扩散。流程成熟度决定自动化的收益上限。

4. 选择协作平台时如何判断适配度

选型不能只看演示中的界面是否清晰。应以真实迭代任务验证完整路径:创建需求、拆分工作、记录依赖、跟踪阻塞、评审验收、查询历史和导出数据。让产品、研发、测试、运营及管理者分别完成自己最常用的任务,观察额外操作是否过多。

对于准备替换现有平台的组织,应先选一个边界清晰的项目试迁移,而不是直接搬迁全部历史数据。核对关键字段、权限继承、附件、评论、状态流转和报表口径;同时测试用户是否能在新流程中找到原有工作方式。迁移完成只是起点,能否稳定运行才是判断标准。

迭代最佳实践:跨部门团队敏捷项目实操方法,常见问题

八、结尾:把下一步缩小到一个可验证的改进

1. 不要从全面改革开始

如果团队现在只能做一件事,我建议先挑最近一轮延期最多的需求,画出从进入待办到业务验收的时间线。标出每次等待、返工、重新确认和外部依赖,区分事实记录与团队估算。通常这一步就能发现,真正拖慢交付的未必是最显眼的环节。

2. 形成两周内能验证的行动

从发现中选一个可控的问题,设定一次短周期实验。例如,接下来两个迭代要求所有跨部门依赖都写明交付物、负责人和就绪日期;或让验收角色提前参加需求澄清。观察阻塞时长、验收完成率和返工情况是否变化,再决定继续、调整或撤销。

3. 记住最重要的判断

跨部门敏捷的成败,不取决于团队开了多少次会,也不取决于看板上有多少任务,而取决于价值能否顺畅地穿过组织边界。先让依赖可见、责任可追踪、验收可验证,再逐步优化迭代节奏、工具和自动化。

下一步可以从一次真实延期复盘开始:不找“谁没做好”,先找“工作在哪个节点停住、为什么停住、下一轮用什么证据验证改动”。当每轮迭代都能回答这三个问题,团队才是在持续改进,而不是重复忙碌。

常见问题解答(FAQ)

1. 跨部门敏捷迭代开始前,如何统一各团队的目标和优先级?

我在跨部门项目中经常遇到这样的情况:产品、研发、设计、市场各自都有紧急事项,但大家对本次迭代到底要解决什么问题并没有共识。如果不先统一目标,迭代进行到一半就容易出现需求反复、资源争抢和交付延期。

建议在迭代启动前用一页纸明确一个可衡量的迭代目标,并列出不超过3项关键结果。例如目标是“提升新用户首日激活率”,关键结果可以是完成注册流程改版、上线埋点并将激活率从35%提升至42%。所有需求都要标注对应目标、负责人、依赖方和验收标准;无法关联目标的事项暂不进入本轮。

跨部门评审时优先比较目标贡献、紧急程度和投入产出,而不是简单按提出部门的声音排序。

2. 跨部门迭代中出现任务依赖和等待,应该如何处理?

我曾经遇到研发已经排好任务,却因为设计稿、接口权限或合规确认没有按时到位,导致看似完成了很多工作,实际交付仍然卡住。很多团队只关注个人任务是否完成,却没有记录任务之间的前置关系,最后只能靠临时催办解决问题。

建议在迭代计划中单独建立依赖清单,至少记录依赖事项、提供方、接收方、最晚需要时间和替代方案。把跨团队依赖提前到迭代开始前确认,优先处理会阻塞关键路径的事项;如果某项依赖预计超过1个工作日仍未解决,就升级到项目负责人协调。

计划时不要把成员可用工时全部排满,建议保留约15%至20%的缓冲,用于处理联调、审批和突发问题。

3. 跨部门敏捷团队的每日站会怎样开,才不会变成无效汇报?

我参加过一些跨部门站会,会议持续了四十多分钟,但大多数时间都在逐人汇报进度,真正影响交付的问题反而没有被解决。尤其当参与者超过十人时,如果没有明确规则,站会很容易变成信息重复和责任追问。

站会应围绕迭代目标和阻塞项展开,而不是逐人汇报。每位成员只回答三点:昨天对目标产生了什么进展、今天要推进什么、是否存在需要协同的阻塞;单次发言控制在1分钟左右,总时长尽量不超过15分钟。涉及方案争议、资源协调或技术细节的问题,登记为会后行动项,明确负责人和截止时间,不在站会上展开长讨论。

连续两次站会都没有产生协同价值的成员,可以改为异步更新。

4. 如何判断一次跨部门敏捷迭代是否真正成功?

我发现很多团队只看“任务完成率”,但任务全部关闭并不代表用户问题得到解决,也不代表发布质量达标。有时迭代完成率达到100%,上线后却出现大量缺陷,或者关键业务指标没有任何改善。

建议同时从交付、质量、协作和结果四个维度评估:按期完成率、承诺范围完成率、上线后高优先级缺陷数、阻塞等待时间,以及目标指标变化。可以将迭代承诺完成率稳定在80%至90%作为较健康的参考区间;低于80%通常说明拆分、估算或依赖管理存在问题,连续超过95%则要检查团队是否承诺过少。

复盘时不要只追究延期责任,而要区分需求变更、外部依赖、估算偏差和质量返工,并为下一轮保留一到三项明确改进措施。

核心关键词

读者评论

陈
陈晓彤

我们团队也常把“开发完成”当成迭代完成,结果上线前还堆着审批和运营配置。把验收条件写在需求里确实有帮助,不过实际执行时,谁来确认依赖方承诺的日期,可能还得提前约定。

向
向嘉宁

用等待时间和实际执行时间拆开复盘挺实用,但时间戳不全时容易变成事后估算。我们试过让负责人及时更新阻塞状态,初期维护成本不低,最好先从关键需求开始,不必一上来追求数据齐全。

苏
苏禾

不太认同每个跨部门项目都适合两周迭代。合规评审或外部接口常有固定窗口,硬套周期容易让计划看起来整齐、实际不断顺延。先摸清依赖节奏,再决定迭代长度和承诺范围,可能更稳妥。

文章包含AI辅助创作:迭代最佳实践:跨部门团队敏捷项目实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/548019

赞 (0)
飞飞飞飞
Sprint实操方法:跨部门团队提升敏捷项目效率的实操方法方法与模板
上一篇 2小时前
敏捷管理指南:跨部门团队如何做好敏捷项目,实操方法全流程
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
