Epic流程与规范:跨部门团队敏捷项目入门指南关键指标

跨部门项目里,Epic 最容易失效的地方,不是拆得不够细,而是它被当成一张“大需求卡片”:产品写了目标,研发填了故事点,业务部门却不知道何时能验收,也不知道延期会影响哪项经营结果。我的判断是,Epic 不是大型任务的别名,而是一种跨团队管理承诺的方式;它必须把业务结果、协作边界、交付路径和验证指标连在一起,才有资格进入团队的工作流。

一、核心结论:Epic 管的是结果链,不是卡片大小

1. 先给 Epic 一个可检验的定义

在本文中,我把 Epic 定义为:需要多个角色或团队协作,在一定时间范围内交付,并且必须通过业务结果验证的一组关联工作。它可以包含多个 Feature、用户故事、技术任务和运营动作,但不能只是这些事项的收纳箱。

Epic 的边界不应由“够不够大”决定,而应由“是否需要单独决策”决定。如果一项工作需要专门排优先级、协调资源、追踪风险、分阶段验收或判断是否继续投入,它通常值得作为 Epic 管理。反过来,工作量大但团队内部可以按既有节奏独立完成,未必需要再造一层管理对象。

我会用四个问题判断一个 Epic 是否成立:它要改变什么业务结果?谁对结果负责?哪些团队必须协作?什么证据能证明它完成?只要有两个问题无法回答,这个 Epic 大概率还停留在想法或项目口号阶段。

2. Epic 的完成条件应高于“开发完成”

跨部门交付通常包含开发、数据、法务、营销、客服、运营或财务等工作。代码合并只能证明某个技术环节完成,不能证明用户已能使用,更不能证明业务目标已经实现。因此,Epic 应至少区分“交付完成”和“结果验证完成”。

交付完成是功能、流程、数据、培训、权限、监控等约定产物已经达到验收条件;结果验证完成则是上线后经过约定观察周期,确认关键指标发生预期变化,或者形成了足够的证据决定继续、调整或停止投入。

这两个状态不能混为一谈。若项目在上线后仍需要四周观察转化率,Epic 可以在交付阶段标记为“已上线、待验证”,而不是提前宣称成功,也不必让研发任务无限期保持未完成。

3. 三个层级比一张巨型需求卡更容易治理

我建议用“Epic,Feature,故事或任务”三层表达工作。Epic 说明为什么要做以及结果如何判断;Feature 描述可独立评审的能力或阶段产物;故事和任务说明团队可执行、可测试的工作。跨部门协作较重时,还可以把运营、合规、数据准备等非研发事项显式关联到 Feature。

层级不是越多越专业。若团队需要打开五层对象才能找到责任人,维护成本往往已经超过信息收益。大多数跨团队项目只需控制在三至四层,并保证每层都有明确责任人与状态规则。

层级 回答的问题 主要责任人 完成判断
Epic 为什么投入,预期改变什么结果? 业务负责人或产品负责人 交付验收通过,结果按约定验证或作出明确决策
Feature 交付哪些可评审的能力或阶段产物? 产品、技术或跨职能负责人 范围、验收条件和依赖均已满足
故事或任务 团队下一步具体做什么? 执行团队成员 完成定义满足,测试或交付证据可查

这套层级的价值不是让报表更复杂,而是让不同角色在不同粒度上做决定:管理层看投资和结果,团队看交付和阻塞,执行者看下一步工作。若三类人都只能看到同一张大卡,信息不是太粗,就是细节淹没了决策。

二、背景与真实场景:跨部门工作为什么需要 Epic

1. 一项功能背后往往有多条交付链

以“推出企业客户自助开通能力”为例,研发可能负责注册、权限和接口;安全团队需要审查身份验证与数据隔离;财务要确认计费规则;客服要准备处理话术;运营要设计引导与通知;数据团队要布置事件采集和仪表盘。每个部门都能完成自己的任务,但只要其中一条链没接上,用户仍然无法顺利完成开通。

如果需求只按技术组件拆分,项目状态可能显示“开发完成 90%”,实际却卡在审计或计费确认。如果只用会议追踪,风险信息又散落在纪要、邮件和即时消息里,团队很难在同一处确认依赖、决策和截止时间。Epic 的作用,是让这些看似分散的工作共享同一个业务目标和验收边界。

2. Epic 特别适合“责任分散、结果集中”的工作

部门各自有负责人,但最终用户只看到一段完整体验,这是 Epic 最有价值的典型场景。比如支付改造由应用团队、风控团队、财务和客服分别负责,可用户感知的是支付成功率、失败后的恢复路径与账单准确性。组织结构按职能划分,价值却沿用户旅程产生,Epic 可以把这两种结构暂时连接起来。

相反,如果工作本身只有一个小团队、目标明确、依赖很少,直接放入团队待办即可。给所有任务都套上 Epic,会造成管理对象膨胀,团队花更多时间维护层级,却没有获得更好的决策质量。

3. 把“跨部门”落到依赖关系,而不是参会名单

我会要求 Epic 的负责人画出最少必要的依赖链:谁提供输入、谁作出决策、谁消费交付、谁验收结果。参与会议的人不一定是依赖方;真正的依赖方,是其交付或决策会改变其他团队能否继续推进的人。

例如,法务审查可能只需一次明确结论,不必全程参加迭代会;但如果审查必须在数据方案定稿前完成,它就是关键前置依赖。相反,某个部门负责人虽然每周参会,却没有需要交付的事项,未必需要被列为 Epic 的执行责任人。

下图是一个用于启动评估的情景模拟,不是行业统计。它表达一个常见判断:团队越多、前置依赖越多,单纯追踪任务完成率越难反映真实风险。

Epic流程与规范:跨部门团队敏捷项目入门指南关键指标

三、常见误区:Epic 看起来有状态,实际没有控制力

1. 误区一:Epic 越大,层级越高

把“工作量超过一个迭代”当成 Epic 的定义,会导致两类问题:小而关键的跨部门交付被遗漏;大而松散的长期愿景被塞进同一张卡片。工作量只能提示需要拆分,不能替代业务边界和决策边界。

更实用的判据是:如果一个对象无法在可预测周期内完成交付,也无法使用同一组验收条件判断整体完成,它就需要进一步拆成阶段或多个 Epic。若某个 Epic 横跨多个季度,且中间没有阶段成果可用、没有继续投入的决策点,它很可能只是一个投资主题,而不是可管理的交付单元。

2. 误区二:Epic 只写目标,不写证据

“提升客户体验”“增强平台能力”“支持业务增长”听起来正确,却无法指导取舍。目标必须转成可观察的证据,例如新客户自助开通完成率、关键流程耗时、人工介入比例、错误率或服务工单量,并标注当前基线、目标区间、数据源和观察窗口。

如果数据尚未具备,也应把“建立可用测量能力”作为前置工作,而不是先写一个看似精确的目标数。指标定义不清时,目标越具体越危险,因为团队可能会优化容易计数的部分,却忽略真正的用户结果。

3. 误区三:Epic 负责人等于所有工作的执行者

负责人不是包办人。Epic 负责人要维护目标、边界、优先级、依赖和决策记录;各团队仍要对自己的交付质量负责。若所有问题都被推给一个产品经理或项目经理,其他团队会失去主动性,负责人也会变成跨部门催办中心。

我倾向于把责任拆成三类:一个人对业务结果负责;各工作流负责人对本团队承诺负责;关键决策人对范围、资源或风险选择负责。一个人可以承担多个角色,但每类责任都必须有人明确接住。

4. 误区四:完成率越高,进度越可信

子任务完成率常受拆分方式影响。若团队先拆出大量容易完成的小任务,完成率会快速上升;真正的集成、数据校验和合规验收却可能集中在末尾。反过来,团队把工作保持为少数大任务,完成率长期偏低,也不等于没有进展。

因此,我会把完成率与“剩余关键路径时间、未关闭高风险依赖、验收一次通过率、等待时间”一起看。完成率是描述工作状态的信号,不是对业务结果的证明。

5. 误区五:用了工具,跨部门协作就会自动发生

工作管理工具能让任务、依赖、讨论和变更更容易查找,但无法替组织确定谁有权拍板,也不能自动解决部门目标冲突。工具记录的状态若没有统一定义,只会更快地产生彼此矛盾的报表。

例如,一个团队把“已开发”视为完成,另一个团队把“已上线并通过监控”视为完成,两个看板都显示绿色,项目却仍不能对外开放。先统一状态语义,再决定在哪个平台记录,是比先选图表或自动化规则更有效的顺序。

四、专业判断逻辑:从业务目标走到可交付边界

1. 写 Epic 简报:先说明为什么做

每个 Epic 建议有一页可读的简报,先写业务问题和目标用户,再写预期结果。简报不是完整需求文档,而是帮助团队在拆分和变化时保持判断一致的“决策锚点”。我通常要求简报在几分钟内能回答:谁受影响、目前有什么阻碍、为什么现在做、成功如何判断。

  • 问题描述:用当前流程、用户反馈或运营数据说明痛点,不用“需要一个新功能”代替问题。
  • 目标人群:明确受影响的用户或业务角色,避免把所有客户都写成目标对象。
  • 预期结果:写出指标方向、基线来源、目标区间与观察周期。
  • 范围边界:说明本次包括什么、不包括什么,以及明确的非目标。
  • 约束条件:标出合规、数据、系统兼容、资源或上线窗口等限制。

若目标涉及多项结果,应区分主指标与护栏指标。主指标用于判断价值是否实现,护栏指标用于防止团队以伤害其他体验的方式提高主指标。例如缩短开通时间时,可以同时监控身份验证失败率、人工审核量和异常账户比例。

2. 先找最小可验证成果,再做任务拆分

拆分的优先顺序不是“按部门分卡”,而是“先找可验证的用户或业务切片,再明确各团队的贡献”。按部门拆分容易得到互不完整的产物:研发交付接口、运营交付文案、数据交付埋点,但没人确认用户是否真的走通流程。

我会让团队先描述一条最小端到端路径,再把这条路径拆成 Feature 和工作项。例如第一阶段只支持一种客户类型、一种审批路径和一个计费方案,先验证链路;后续再扩展复杂权限和多币种。这样可以尽早发现架构或流程假设错误,而不是等所有部门都完成大批工作后才集成。

拆分质量可以用三个问题检查:每个阶段是否有可演示或可验收的产物?阶段完成后是否能获得新的用户或业务证据?若发现方向不对,是否能停止或调整而不浪费全部投入?若答案都是否,拆分还不够有决策价值。

3. 建立依赖图,找出真正的关键路径

依赖清单不能只写“需要安全团队支持”。它至少要包括输入内容、提供方、接收方、最晚日期、验收条件、当前状态以及延迟后的备选方案。依赖的日期最好由双方共同确认,不能由需求方单方面填上一个希望完成的日期。

关键路径不是任务列表里最长的一条,而是任何延误都会推迟目标日期、且当前没有替代路线的工作链。关键依赖应尽早暴露:需要外部审批、数据迁移、供应商配合、共享环境或生产窗口的事项,通常比单个开发任务更值得在计划早期验证。

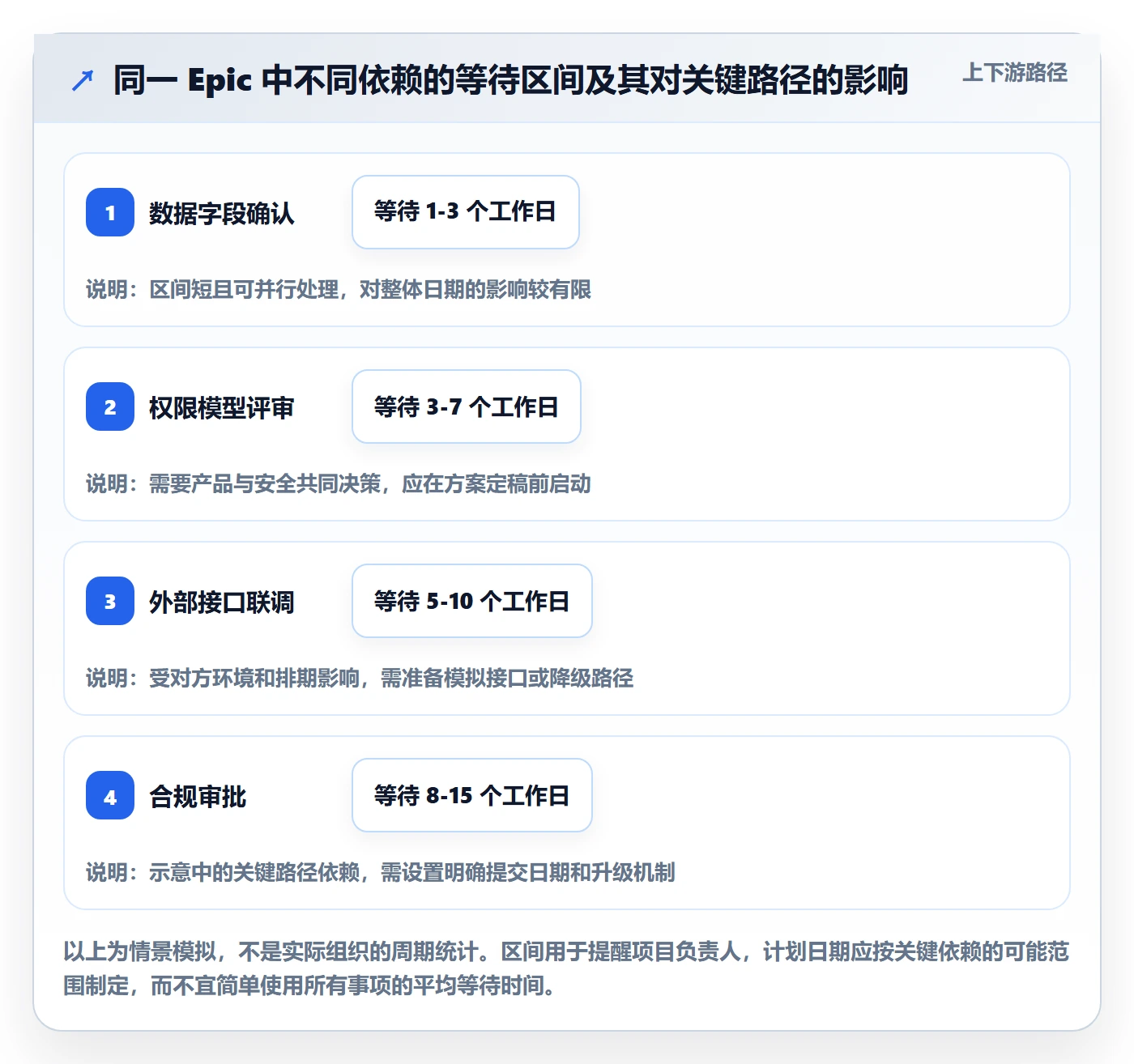

下图为情景模拟,展示为何平均等待时间与关键路径等待时间要分开看。多数依赖可能很快完成,但一项高风险审批就足以拖住上线。

Epic流程与规范:跨部门团队敏捷项目入门指南关键指标

4. 设计状态机,让状态代表可采取的动作

状态不宜只是“未开始、进行中、已完成”三档。跨部门 Epic 至少要能区分待澄清、已准备、交付中、受阻、待验收、已交付、结果观察中、已关闭等状态。状态数可以因组织而简化,但每个状态都应对应进入条件、退出条件和责任人。

尤其要避免把“受阻”当作失败。受阻是一种可见信号,团队应补充阻塞原因、影响范围、需要谁在何时作出什么决定。真正危险的是任务表面仍显示“进行中”,团队却已连续数日无法推进。

5. 管理变更:范围变化要带上交换条件

需求变化不是异常,未经评估的变化才是治理问题。新增范围进入 Epic 前,应说明它对目标价值、成本、交付窗口、风险和已有承诺的影响,并由有权的人决定取舍。若只把新工作不断加进列表,原定日期不变,所谓计划就只是一种愿望。

我会用“加一项,就明确拿掉、延后或增加什么资源”的原则处理范围变更。对于不影响关键路径、且能独立交付的改善项,可以进入后续版本;对于合规或重大用户风险,则应重新排序,而不是为了守日期压缩必要的验证。

五、关键指标:少而有用,避免数字制造安全感

1. 指标分层:结果、流动、质量与依赖

Epic 指标不必堆满仪表盘。我更愿意用四组信息形成判断:业务结果说明是否解决问题;交付流动说明工作如何通过系统;质量指标说明交付是否可靠;依赖指标说明跨团队协作是否存在等待或阻塞。

每项指标都要明确口径、数据源、统计周期、责任人和决策用途。没有这些定义的数字,容易在项目复盘时被不同团队解释成不同意思。

指标类别 建议观察项 能回答的问题 需要防止的误读
业务结果 任务完成率、流程耗时、转化率、人工介入比例 用户或业务是否获得预期改善? 观察窗口过短,或把相关变化直接归因于 Epic
交付流动 周期时间、在制工作、交付频率、等待时间 工作是否顺畅地从开始走到验收? 用平均值掩盖长尾工作和阻塞
质量与稳定性 缺陷逃逸率、回滚率、变更失败率、验收通过率 团队是否以牺牲可靠性换取速度? 只看缺陷数量,不看严重性、暴露时间和使用量
依赖与协作 关键依赖按期率、决策等待时间、阻塞时长 协作链路是否拖慢整体交付? 把等待责任全部归到执行团队

2. 给每项指标配上口径和行动阈值

以“端到端周期时间”为例,应明确从何时开始计时,是首次承诺开始、开发开始,还是进入待办;何时结束,是代码合并、部署完成,还是业务验收通过。没有统一起止点,团队之间的周期数据不能直接比较。

行动阈值也不一定是行业标准。团队可以先观察自身基线,再设定预警规则,例如关键依赖连续两个工作日无更新就升级;在制工作超过团队约定上限就暂停新开工;上线后护栏指标越界就触发回滚或人工复核。阈值的意义是促成行动,不是制造排名。

3. 同时看领先指标与滞后指标

转化率、收入、投诉量通常是滞后结果,发布后需要等待样本积累;依赖关闭速度、待决问题数量、验收环境就绪度则更像领先信号。只看滞后指标,团队可能到项目末期才发现风险;只看领先指标,又可能忙着优化流程,却没有创造用户价值。

因此,Epic 评审最好同时问两类问题:结果指标是否朝目标变化?过程指标是否说明交付路径仍健康?如果结果没有变化但过程顺畅,可能是目标假设不成立;如果结果看起来改善但质量护栏恶化,则应检查是不是以风险换取短期收益。

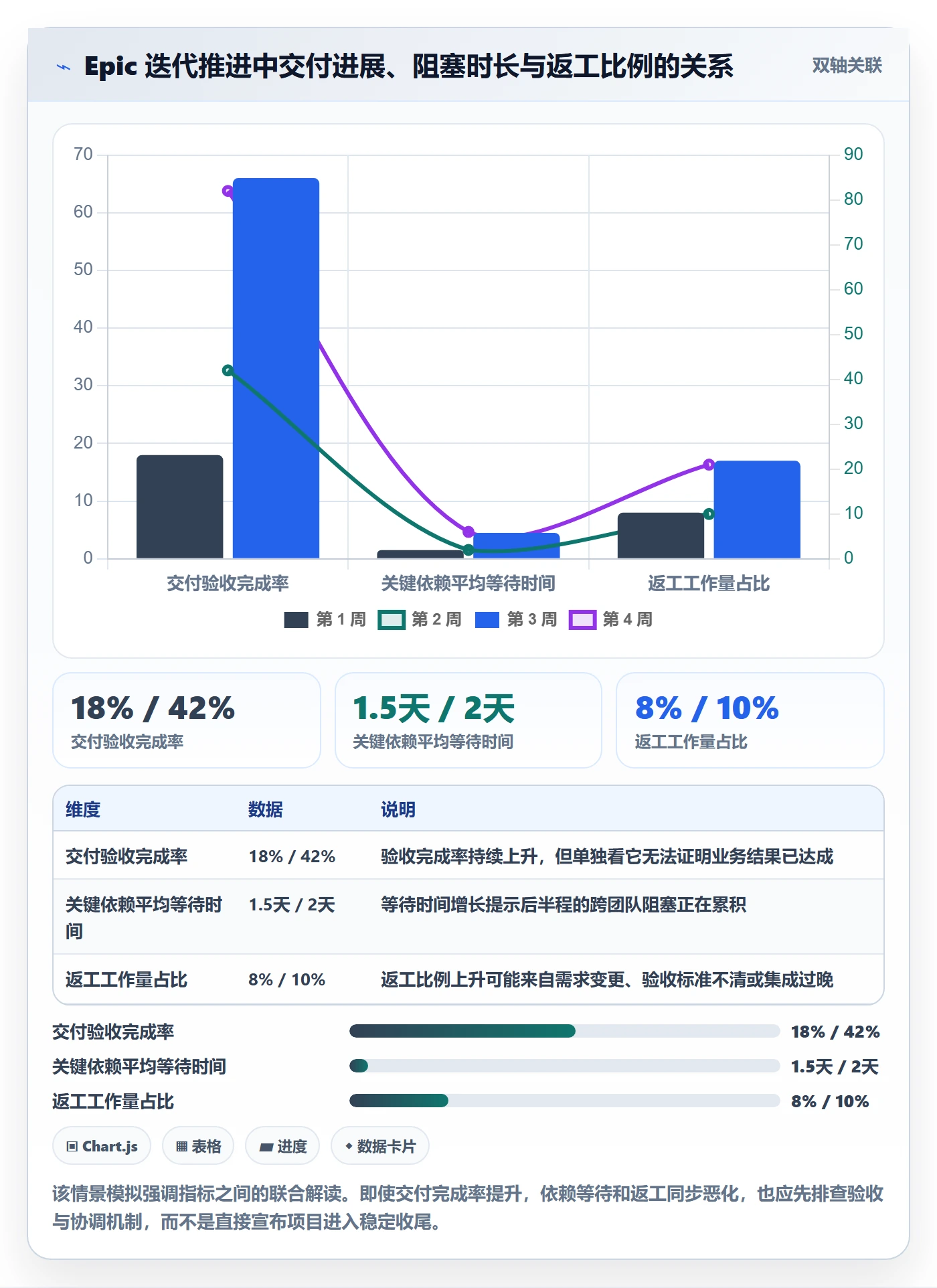

下图为模拟数据,用于演示如何避免“开发完成率上升,就等于项目健康”的单指标判断。各数值是一个假设项目的过程观察,不是公开行业基准。

Epic流程与规范:跨部门团队敏捷项目入门指南关键指标

4. Epic 指标不要直接等同于团队绩效

跨部门结果受市场、客户构成、政策、季节性和系统环境影响,把单个 Epic 的结果指标直接用于个人考核,会诱导团队选择容易完成但价值较低的工作,也会让成员隐瞒坏消息。指标首先应当服务于学习和资源决策,再考虑是否用于绩效制度。

如果确实需要评估团队表现,应结合工作类型、风险、依赖复杂度和历史基线,避免把不同项目的绝对周期或故事点放在一起排名。故事点尤其不适合作为跨团队产能单位,因为估算尺度不是统一物理量。

六、案例与数据观察:从“上线一个入口”到验证完整旅程

1. 情景案例:企业客户自助开通

下面采用一个匿名化情景模拟,不是某家企业的真实经营数据。假设一家企业希望减少新客户开通时的人工介入,项目涉及产品、研发、安全、财务、数据、客服和运营。最初提案写的是“建设自助开通入口,预计八周上线”,团队发现这个说法没有定义客户范围、开通成功标准,也没有说明计费和审计的前置条件。

我会先把目标重写为:让符合特定条件的企业客户能够自主提交资料、完成身份验证、确认计费方式并获得可用账户;观察上线后四周内的流程完成率、开通中位耗时、人工介入比例和异常账户比例。这里的数字不是先拍出来,而是在确认数据能采集、历史基线可追溯之后再定目标。

项目随后被拆成三个可验证阶段:第一阶段验证单一客户类型的端到端流程;第二阶段扩展企业权限和计费方案;第三阶段根据客服反馈和监控数据扩大覆盖。每个阶段都有继续投入的检查点,若身份验证失败集中在某一类客户,就先调整验证流程,而不是按原计划堆叠更多功能。

2. 基线先于目标:没有基线时,先补测量

情景假设中,团队先从最近八周的记录抽取开通申请,统一“开始时间”和“完成时间”的口径,排除重复申请与测试账户,再按客户类型区分路径。抽样结果显示:部分请求在提交材料前已经被客服接管,旧流程记录无法完整还原用户耗时。团队因此先补上事件采集和工单关联,而没有立即承诺一个未经验证的“缩短一半”目标。

这一步看起来不像功能交付,却是避免错误决策的必要投入。若旧数据只记录后台审批时间,新流程却统计从用户开始填写到账户可用的总耗时,两者不具备可比性。基线口径应与上线后的测量口径一致,否则所谓改善可能只是测量方法变了。

3. 用阶段门观察价值,而不是等到最终发布

阶段一的验收不只检查页面和接口,还要检查身份校验、账单创建、权限配置、事件记录、客服处理方案和故障回退。团队在内部试用中发现,身份验证成功后,计费系统偶尔没有创建完整账户。若只按各部门任务完成情况评估,研发、财务和安全都可能显示完成,但用户旅程仍然断裂。

于是团队把“账户状态一致性”补为关键验收条件,并将其映射到数据监控和异常处理流程。这个变化说明,Epic 的验收不是产品团队单方面宣布范围完成,而是对跨团队承诺进行端到端检验。

4. 观察数据要区分趋势和因果

如果上线后人工介入比例下降,不能马上断言完全由新流程导致。同期可能还有客服排班变化、客户结构变化或销售筛选条件调整。较稳妥的做法是按客户类型、申请渠道和时间段分组观察,必要时使用分阶段开放或对照组,记录其他影响因素。

数据样本量较小时,应报告区间、样本数和异常情况,而不只给一个百分比。比如 10 个申请里有 8 个成功,与 1,000 个申请里有 800 个成功,表面比例相同,决策信心却不同。对低频、高风险流程,还要结合案例复核,而不能只依赖汇总指标。

下表中的数据是情景模拟,目的在于展示复盘时如何把业务结果、质量护栏和采样范围放在一起。数值不应作为其他组织的承诺模板。

观察项 试点前情景值 试点后情景值 解读与限制
符合条件客户的自助完成率 48% 69% 上升可说明流程更易完成,但需确认客户条件与渠道构成一致
开通流程中位耗时 3.2 个工作日 1.9 个工作日 中位数能体现典型体验,仍需检查长尾申请是否被卡住
人工介入比例 37% 24% 下降有运营价值,但需确认复杂客户没有被错误排除
异常账户比例 0.6% 0.8% 护栏指标略升,应结合异常严重性、样本量与审计结论分析

这组模拟数据不能被总结为“新流程成功”。更严谨的结论是:部分效率指标改善,但异常账户比例需要调查;团队应先确认异常性质、样本量和客户分布,再决定扩大范围或加固校验。Epic 复盘的价值不是给项目贴成功或失败标签,而是把下一步决策建立在可追溯的证据上。

七、工具与组织:让记录方式服务于治理

1. 先定义记录标准,再配置工具

项目管理平台可以帮助中大型组织把 Epic、Feature、任务、依赖、评审记录和报表放在可关联的工作空间里,但配置界面不是治理机制。上线前应先统一对象定义、状态语义、必填字段、权限规则和跨团队汇报口径,再决定自动化和仪表盘如何呈现。

如果团队已使用某项目管理平台,可以先验证它是否支持层级关联、跨团队依赖、权限隔离、审计追踪和数据导出。对于多组织或受监管场景,部署方式、身份管理、数据驻留、备份恢复与系统集成同样是选型条件,不能只看需求管理界面是否顺手。

2. 什么时候评估 PingCode 这类平台

对于 100 人以上、多个业务线并行交付的组织,工具的关键问题通常不再是“能不能建任务”,而是“能否用统一规则管理多个团队的工作,同时保留各团队必要的自治”。以 PingCode 为例,评估时可以围绕 Epic 层级、跨项目依赖、权限与审计、统计口径、协作体验和运维模式做验证;不要只根据功能清单作决定。

若组织需要私有化部署,或正考虑从 Jira 平滑迁移,应把实际迁移作为试点的一部分:抽取一批有代表性的项目,检查字段映射、历史记录、附件、权限、工作流和报表是否能够正确承接。所谓“可迁移”不等于“迁完即用”;历史配置里若包含大量自定义字段和隐性流程,迁移后仍需要治理与清理。

把国产替代作为采购目标时,我建议用业务连续性而非单一品牌标签作判断:关键数据是否可控、核心流程能否承接、权限审计是否满足要求、团队学习成本是否可接受、故障时能否恢复。具体能力、版本范围和服务承诺应以供应方当前合同、技术文档和现场验证为准,不能把产品宣传语当成验收证据。

3. 做迁移试点时,优先验证“能否持续工作”

迁移验收至少要覆盖三个层面。第一是数据完整性:Epic 与下级事项、评论、附件、状态历史和负责人关系是否保留。第二是流程可执行性:新建、评审、排期、阻塞、验收和关闭能否按新规则运行。第三是报表可解释性:历史数据和新数据是否用一致口径,管理层能否理解指标变化来自流程改造还是系统切换。

不建议一开始就迁移所有团队和历史项目。可以先选一条跨部门链路,挑选一到两个 Epic 做端到端演练,覆盖普通路径、权限例外、取消项目和范围变更。试点发现的差异应形成映射规则和培训材料,之后再逐批扩展。

八、行动建议与取舍:按组织成熟度逐步落地

1. 小团队或依赖较少:轻量管理,不增加层级负担

如果工作由一个团队完成、周期短、外部依赖少,先用团队待办和明确验收条件管理即可。只有当工作需要单独优先级、跨团队协调或业务结果追踪时,再建立 Epic。此阶段最值得投入的是把完成定义写清楚,而不是建复杂的工作流和多层报表。

  • 用一段话写明业务问题和目标用户。
  • 设置一至三个结果指标,并记录基线来源。
  • 明确负责人、关键依赖和验收人。
  • 每周检查阻塞与范围变化,按证据调整计划。

2. 多团队、中等复杂度:建立跨团队节奏与依赖清单

当 Epic 涉及多个团队,但管理结构尚不复杂时,重点是让依赖可见、决策可追溯。可以设置每周一次的跨团队同步,只讨论跨团队问题、日期冲突、风险和待决策事项;团队内部的任务细节留在各自迭代活动中,不必把所有人拉进同一场长会。

同步会议应以异步更新为前提。每个负责人会前更新状态、下一步、阻塞及需要的决策;会议只处理无法靠文字达成一致的问题。若连续几周的会议都只是逐项读状态,说明记录系统没有发挥作用,应该调整协作方式。

3. 大型组织或高风险项目:增加投资与风险治理

当项目涉及多个事业部、外部监管、高额预算、复杂数据迁移或不可逆上线窗口时,仅靠团队级敏捷节奏可能不足。此时要补充投资负责人、阶段门、风险评审、回退方案和正式验收,但仍应保留团队短周期交付,避免治理层增加后让反馈变慢。

大型项目尤其需要分清“管理报告”与“团队工作系统”。管理层需要汇总风险、投入、范围和预期价值;团队需要可执行的工作项和及时反馈。两者可以共享数据,但不应把每名执行者每天填写大量重复状态,作为治理完整性的替代品。

4. 目标还不确定:先做探索型 Epic,不承诺虚假日期

有些工作启动时,团队还不知道用户问题是否成立、技术方案是否可行或合规路径能否通过。此时更适合定义探索阶段的假设、实验、最大投入和决策日期,而不是假装已经有完整交付计划。

探索型 Epic 的完成条件可以是获得足够证据,作出继续、转向或停止的决定。停止项目不是管理失败;如果低成本试验避免了大规模错误投入,它本身就是有价值的结果。关键是预先写明停止条件,避免团队因为已经投入很多而不断追加资源。

5. 要求快速上线:缩小范围,但不能删除必要护栏

紧急交付时,最有效的方式通常是收窄用户范围、场景和功能边界,先交付最小端到端路径,而不是压缩测试、审计、数据监控和回退准备。对高风险环节,可采用分批开放、灰度验证或人工兜底,让团队在可控范围内获取真实反馈。

如果组织决定承担某项风险,应记录风险接受人、影响范围、临时控制措施和复核日期。没有书面记录的“先上线再说”,常常会把一次明确的短期取舍变成长期无人负责的技术债或运营债。

6. 用四周完成第一次 Epic 治理试点

第一次试点不必覆盖所有业务线。选择一项确实跨部门、但风险可控的工作,限定参与团队和试点周期,重点验证模板、依赖管理、指标口径和复盘流程。下面的步骤比一次性设计完所有制度更容易产生反馈。

  1. 第 1 周:定目标与边界。明确问题、用户、业务结果、主指标、护栏指标和不做事项,确认谁有权调整范围。
  2. 第 2 周:拆阶段与依赖。识别最小可验证成果,确认前置输入、责任人、最晚日期和替代方案。
  3. 第 3 周:执行并观察阻塞。按团队节奏交付,记录等待时间、范围变化、返工和验收问题,不用完成率掩盖风险。
  4. 第 4 周:复盘并更新规则。检查结果证据是否可靠,梳理哪类依赖最常失控、哪些字段没人使用、哪些决策等待过长,再决定扩大、调整或停止试点。

这四周是一个治理试点的建议安排,不代表所有 Epic 都能在四周内交付。若真实工作周期更长,可以保持同样的阶段逻辑,把观察点放进实际迭代节奏,而不是为了凑时间提前宣布完成。

7. 最终取舍:管理透明度与团队自治之间找平衡

Epic 规范越详细,管理层越容易汇总,但执行团队也越可能把精力花在维护字段上。规范越轻,团队自由度越高,却可能让依赖和风险重新散落在各处。取舍时应看每条规则是否帮助真实决策:如果一个字段从未触发行动,就要考虑删掉;如果一个关键风险经常在最后阶段才暴露,就需要增加前置检查。

我判断治理是否有效,不看模板有多少栏,而看三件事:坏消息是否更早出现,跨团队决策是否更快达成,交付后的结果是否能被验证。若这三件事没有改善,增加流程和报表只是在放大管理噪声。

Epic 最值得保留的独特价值,是它把“谁在做什么”推进到“为什么一起做、什么时候应该改变计划、怎样证明投入有效”。下一步,选一个正在发生的跨部门项目,先写一页 Epic 简报,补齐结果指标和依赖图,再用一次阶段验收检验边界是否清楚。不要先追求完美模板;先让一个真实项目少一次迟到的风险发现、多一次基于证据的取舍,规范才算真正开始工作。

常见问题解答(FAQ)

1. 跨部门敏捷项目中的 Epic 应该拆到多细?

我第一次负责跨部门项目时,发现 Epic 太大,团队很难判断进度;拆得太细,又像是在管理普通任务。我想知道怎样划分,才能让产品、研发和业务团队都看得懂。

Epic 应以一个可验证的业务结果为边界,而不是按部门或职能拆分。通常可拆成多个能在一个或数个迭代内完成、可独立验收的能力或用户故事;如果一个 Epic 跨越数月、包含多个不同结果,或无法说明完成标准,就应考虑继续拆分。

2. 跨部门 Epic 的负责人应该由谁担任?

我遇到过需求由业务提出、研发负责落地、运营负责推广的情况,出问题时每个团队都认为自己只负责一部分。我想知道 Epic 的责任人该怎么定,才能避免决策和跟进断档。

为每个 Epic 指定一名对业务结果和跨团队协调负责的负责人,通常由产品负责人或项目负责人担任;各团队再分别指定交付联系人。负责人需要维护目标、范围、依赖和风险,并推动决策,但不代替各团队管理具体实施工作。

3. Epic 进度用哪些指标衡量更可靠?

我以前用已完成任务数汇报进度,但任务数量增加时,百分比看起来会上升,业务结果却没有变化。我想在跨部门评审中采用一组更能反映真实进展的指标。

建议同时看结果、交付和流动三类指标:结果指标衡量目标是否达成,交付指标统计已验收的子项占比,流动指标跟踪 Epic 周期时间和阻塞时间。统计时只把符合预先约定验收标准的子项计为完成,并注明数据截止日期;不要单独用任务数或工时完成率代表 Epic 进度。

4. 跨部门依赖和范围变更应该怎样管理?

我负责的 Epic 需要多个团队按顺序交付,某个前置环节延迟后,后续计划也跟着变化。我想知道该如何记录依赖和变更,避免进度会上才发现影响已经扩大。

在启动时列出每项依赖的提供方、接收方、所需交付物、确认日期和风险等级,并定期检查未完成依赖。范围变更应记录提出原因、对目标和周期的影响,以及由谁批准;若变更使原定结果或交付期限不再可行,应重新评估优先级和计划,而不是只更新进度数字。

核心关键词

读者评论

孙
孙梓萱

我们之前也遇到过开发已完成、业务却无法验收的情况。把交付完成和结果验证分开确实有帮助,不过观察周期最好在立项时就定下来,否则上线后容易一直挂着“待验证”。

章
章悦

依赖清单里加上备选方案这点比较实用。我还想知道,多个部门对最晚日期意见不一致时,通常由谁协调确认?只列负责人,未必能解决决策权限的问题。

林
林思妍

文中对完成率的提醒很中肯。实际使用时,基线数据经常不完整,先补测量能力会增加前期工作;但如果不做,后续也很难判断项目究竟有没有带来变化。

文章包含AI辅助创作:Epic流程与规范:跨部门团队敏捷项目入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547982
