Sprint效率低,常常不是成员“做得不够快”,而是团队把一轮迭代塞进了太多未澄清的需求、隐性依赖和临时插单。一个两周 Sprint 即使每天开会、看板也排得整齐,只要中途频繁换目标,最后仍可能出现“忙了十天,真正验收的只有两三项”。我更看重的不是团队在 Sprint 里做了多少事,而是承诺的目标能否稳定地转化为可验收成果。
一、先把结论说清楚:Sprint 管的是协同流动,不是任务数量
1. Sprint 的效率,应从结果而不是忙碌程度衡量
我判断一轮 Sprint 是否有效,通常先看三个问题:团队有没有围绕一个明确目标协作;已经开始的工作能不能持续流向完成;完成的增量是否通过了约定的验收。燃尽图向下走、任务卡片不断移动,最多说明工作状态变化了,并不能单独证明用户价值已经交付。
Scrum Guide 2020 将 Sprint 定义为固定长度的事件,长度为一个月或更短,并强调 Sprint Goal 是承诺。对执行团队而言,这意味着不能把 Sprint 当作“把所有人排满”的时间盒。目标负责聚焦,待办项负责拆解,验收标准负责判断完成,协作规则负责处理不确定性。
所以,成员提高敏捷项目效率,不是把每日站会压缩到更短,也不是要求每个人一天多关几个任务,而是减少工作切换、等待答复、返工和跨角色交接。效率的核心单位应该是“团队交付一个可验收增量所需的时间与成本”,而不是“个人完成了多少张卡片”。
2. 先设边界,再承诺容量
计划会上最常见的误判,是把团队可用工时全部折算成需求容量。例如,团队有 8 人、每人每天 6 小时可投入项目、Sprint 10 个工作日,于是推算出 480 小时,再把需求装到刚好填满。这个算法忽略了评审、沟通、支持故障、休假、代码评审和未知工作,实际执行几乎必然超载。
我更建议将容量作为承诺上限,而非必须填满的指标。先扣除已知休假和固定职责,再依据最近几轮的完成情况估算团队可承接范围;对需求不确定、外部依赖多的团队,还应留出缓冲。缓冲不是偷懒,而是承认软件开发存在真实的不确定性。
| 观察维度 | 只看任务数量的做法 | 面向交付流的做法 |
|---|---|---|
| 承诺依据 | 卡片总数或估算总点数 | 近期实际完成能力、人员可用性、风险和依赖 |
| 过程关注 | 每个人是否都有任务 | 在制品是否过多、阻塞是否及时解除 |
| 结果判断 | 任务是否移动到“完成” | 增量是否通过验收并符合完成定义 |
| 偏差处理 | 催促个人加快 | 调整范围、解决依赖、识别系统性等待 |
二、为什么 Sprint 会失速:真实团队场景里的协作断点
1. 两周迭代中最容易被忽略的是等待时间
设想一个 12 人产品团队,成员包含产品、设计、前后端、测试和运维。团队选择两周为一个 Sprint,计划会承诺了 18 项工作。第 1 至第 3 天,开发发现接口规则未定,等产品确认;第 5 天,测试才拿到可运行版本;第 7 天,业务方提出一项“必须赶上发布”的需求;第 9 天,多个功能同时进入测试,缺陷集中暴露。
从个人视角看,大家都在工作;从流程视角看,工作不断卡在角色交接处。需求确认、环境准备、接口联调和验收时间没有进入计划,却真实消耗了 Sprint 容量。团队如果只统计开发工时,就会把等待误判为个人效率问题,进而用加班掩盖流程缺陷。
在这类场景中,我会先追踪每项工作的几个时间点:进入待办、开始处理、进入评审或测试、通过验收。把“开始到完成”的总时间与实际处理时间分开,才能知道拖延主要来自工作本身复杂,还是排队、返工、等待决策。
2. 跨职能协作不是把工作依次传递
如果产品写完需求后交给设计,设计完成后交给开发,开发完成后再交给测试,这种线性接力很容易把问题推迟到后段才暴露。团队表面上角色齐全,实质上却把知识切成多个孤岛。Sprint 中的协同应尽量让关键角色围绕同一目标共同澄清,而不是只在交接时传递文档。
例如,一个登录改造事项可能同时依赖产品确认异常流程、设计提供状态样式、后端定义认证接口、前端完成兼容处理、测试准备边界用例。将它拆成“产品任务、设计任务、后端任务、前端任务、测试任务”并不一定错,但如果每张卡片没有共同的验收目标,团队很可能完成了五张卡,却没有一个可用的登录流程。
3. 识别问题时,先看流动数据而非个人印象
一个实用的轻量诊断方式,是连续两三个 Sprint 记录工作项的阻塞原因和等待天数。分类不必一开始就复杂,先分成需求待确认、外部团队依赖、环境或数据、评审排队、返工、临时插单即可。记录的目标不是追责,而是找到最常见、最值得先消除的系统性摩擦。
下面的示意数据是假设一个团队连续观察两个 Sprint 后的归因演示,不代表行业平均值。它展示的重点是:如果等待主要来自需求确认与跨团队依赖,单纯提高个人任务吞吐量并不会直接解决瓶颈。

三、常见误区:看起来敏捷,实际增加了协作成本
1. 把每日站会开成逐人汇报会
每日 Scrum 的目的不是让每个人向管理者证明自己在工作,而是检查 Sprint Goal 的进展,并调整接下来一天的计划。Scrum Guide 对一个月 Sprint 的每日 Scrum 给出 15 分钟的时间盒参考。团队可以采用适合自己的方式,但若会议变成逐项念任务、讨论细节甚至现场解决所有问题,就会挤占实际协作时间。
我通常建议参与者围绕目标回答三个更有用的问题:当前哪些工作最接近完成;什么阻碍了团队向目标前进;今天谁需要与谁配合。复杂问题记录后,由相关人员会后继续,不必让全体成员旁听。站会的好坏,不以每个人发言是否完整衡量,而以会后是否形成明确的协作动作衡量。
2. 把故事点当成个人绩效单位
故事点是团队对相对规模、复杂度和不确定性的估算工具,不是个人工作量计量表。把不同团队的故事点横向比较,或要求成员单独承诺固定点数,容易导致估算膨胀、任务拆分失真和团队知识共享减少。
如果团队持续低估或高估,不应急着把估算标准化到所有项目。先检查用户故事是否足够清晰,团队是否混用了工作量与风险,历史样本是否来自稳定的团队和相近类型的工作。估算的用途是辅助决策,不是给不确定性制造精确假象。
3. 把 Sprint 承诺理解成范围绝对不可调整
Sprint Goal 应保持稳定,但实现目标的具体工作可以在产品负责人和开发人员协作下进一步澄清、调整。需求发生变化时,关键不是机械地坚持全部原始卡片,而是判断变化是否影响目标、是否需要替换范围,以及新工作是否会挤占正在进行的工作。
若变化只是补足验收细节,可以在不改变目标的前提下澄清;若是新的高优先级工作,就明确它替代什么,谁批准,原承诺如何处理。真正有害的不是所有变更,而是变更没有入口、没有成本、也没有被团队共同看见。
4. 把“完成”定义成开发提交代码
开发完成不等于增量完成。若团队把代码提交、测试、部署和业务验收拆成互不相关的指标,最后往往出现大量“开发已完成、但无法发布”的工作。团队应先共同定义完成条件,再根据产品风险决定其中是否包括代码评审、自动化测试、文档更新、可部署状态或验收确认。
| 误区 | 表面表现 | 更有效的检查方式 |
|---|---|---|
| 站会过长 | 每人讲完进度,会议仍解决不了阻塞 | 记录会后协作动作与阻塞解除时间 |
| 点数驱动 | 点数逐轮上升,用户价值没有同步增加 | 回看验收成果、返工和发布可用性 |
| 范围冻结 | 团队拒绝合理澄清,或私下塞入紧急需求 | 变更是否影响目标、是否显式替换范围 |
| 开发即完成 | 待测、待验收事项积压到 Sprint 末尾 | 检查完成定义和工作项端到端状态 |
四、专业判断逻辑:从目标、容量、流动到反馈形成闭环
1. 目标要能帮助团队做取舍
好的 Sprint Goal 不是“完成 18 个需求”,而是描述这一轮要验证或交付的业务结果,例如“让新用户能够独立完成首次账户绑定,并减少人工协助”。目标应足够具体,能帮助团队面对插单、技术方案变化或范围调整时判断优先级。
我会用三个问题检查目标:用户或业务方能否理解它;团队能否在 Sprint 末判断是否达成;若某个工作项被移除,团队能否解释对目标的影响。若这三个问题都答不上来,团队拿到的很可能只是任务列表,而不是共同方向。
2. 计划会要暴露不确定性,而不是把卡片排满
计划时先检查待办项的优先级和就绪程度,再估算团队实际容量。就绪不等于需求文档写得很长,而是团队已经理解用户问题、验收边界、主要依赖和关键未知项。对高不确定工作,可以先安排验证、原型或技术探查,而不是假装可以精确承诺最终实现量。
建议把容量至少拆成三类:常规交付、已知运营或维护、风险缓冲。比例不必照搬某个固定模板,应根据团队历史数据调整。对于刚组建的新团队、频繁被支持工作打断的团队,计划范围宜更保守;团队稳定且依赖少时,再逐步提高承诺的可预测性。
3. 用在制品限制保护完成,而非制造额外审批
当每个人都同时开始多项工作,团队看起来很忙,但评审、测试和验收会出现排队。一个简单的规则是优先完成已开始的工作,再考虑启动新工作。团队还可为关键阶段设置软性在制品上限,例如“测试中不超过 4 项”,超过上限时先协助清理,而不是继续往队列里加任务。
在制品限制不是硬性指标,也不应用来评价个人。它的价值是让拥堵显性化:如果开发阶段大量任务等待测试,解决方案可能是提高测试协作、提前准备测试数据或调整工作批量,而不是催测试人员“再快一点”。
4. 让风险尽早出现,避免末尾集中验收
可以按工作类型安排轻量检查点:需求开始前确认验收口径,开发过程中进行短周期评审,代码完成后尽早进入测试,复杂依赖则在 Sprint 前半段验证。检查点不是再增加一层审批,而是把晚发现的高成本风险变成早暴露、可处理的问题。
以下数据是用于团队自我诊断的情景模拟,不是外部基准。它说明当测试集中在末尾时,完成量会受到排队和返工共同影响;把测试前移之后,初期可能增加协作投入,但更有机会减少最后几天的集中拥堵。

五、具体案例:用连续两个 Sprint 找出“忙而不成”的原因
1. 案例边界与观察口径
以下是一个用于演示的模拟案例,不代表真实客户项目或行业统计。团队规模为 12 人,采用两周 Sprint,工作包含产品功能、缺陷修复和少量线上支持。团队发现 Sprint 末尾总有一批任务未验收,于是没有先提高计划量,而是连续两轮记录承诺、完成、插单、阻塞和返工。
团队把“完成”定义为:代码已评审,必要测试通过,验收条件满足,并能进入约定的发布或交付状态。工作项如果只完成开发、仍待测试,就不计入完成数。这个口径让团队看到真实交付,而不是把流程中间状态当成果。
2. 第一轮先看差距,不急着归咎成员
第一轮计划 20 项,最终 12 项达到完成定义,完成率为 60%。Sprint 中临时加入 5 项工作,其中 3 项挤占了原计划;另有 4 项因接口确认或测试环境等待而延期。复盘发现,团队曾把“每个人都排满”当作计划充分的证据,实际上没有给跨团队确认和线上支持预留容量。
第二轮团队没有追求把 20 项全部做完,而是将承诺降至 16 项,将依赖确认安排到计划会前,并规定新增高优先级工作必须明确替换对象。团队还将测试环境检查前置到 Sprint 开始前,并为站会中的长讨论设置会后跟进人。
3. 第二轮改善来自工作方式变化,而非单纯降目标

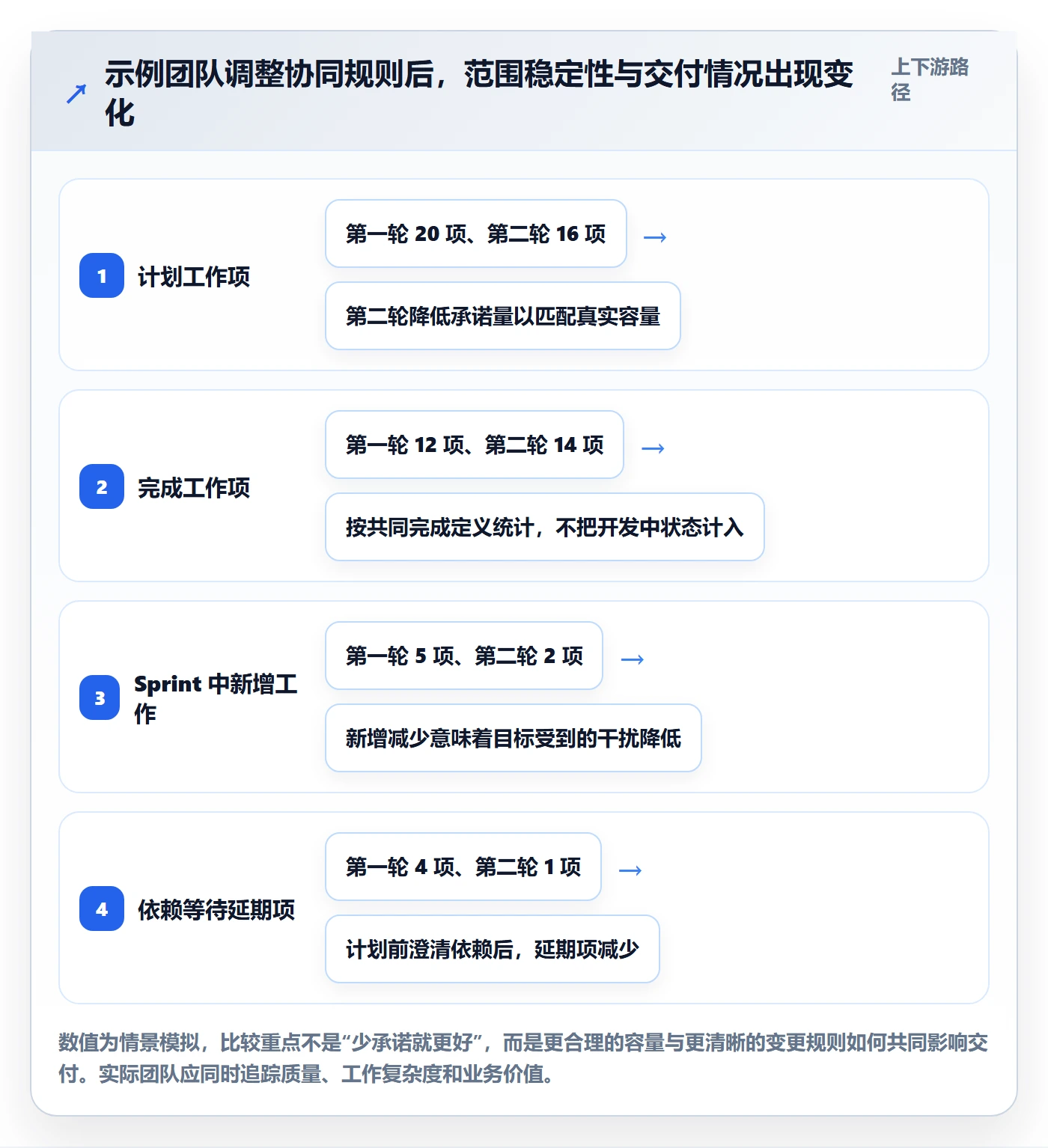

第二轮最终完成 14 项,完成率提升至约 88%。更值得关注的是,新增工作从 5 项降至 2 项,因等待依赖延期的工作从 4 项降至 1 项,平均阻塞时长从 2.6 个工作日降至 1.4 个工作日。团队完成数量增加了,但更关键的变化是范围更稳定、等待更短。
这组数字仍是情景模拟,只用于说明分析方法,不能据此推导任何团队都能获得相同比例的改善。若团队在第二轮恰好遇到低复杂度工作,或外部依赖条件发生变化,也会影响结果。因此,单个 Sprint 的波动不宜被过度解读,最好观察连续多轮趋势,并结合工作复杂度和发布质量解释。
| 观察项 | 第一轮 | 第二轮 | 如何解读 |
|---|---|---|---|
| 计划工作项 | 20 项 | 16 项 | 第二轮采用更保守的承诺,不把容量用满 |
| 达到完成定义 | 12 项 | 14 项 | 交付项增加,但仍需结合工作复杂度判断 |
| Sprint 中新增工作 | 5 项 | 2 项 | 显式变更规则减少了隐性插单 |
| 依赖等待延期 | 4 项 | 1 项 | 计划前置确认改善了协同准备 |
| 平均阻塞时长 | 2.6 个工作日 | 1.4 个工作日 | 仍应继续观察,不宜仅凭两轮宣布问题已解决 |

4. 用完成率之外的指标检验是否真的改善
完成率变高并不自动代表效率提升。如果团队通过拆小卡片、降低验收要求或推迟难题来提高完成率,用户价值可能没有改善。因此,复盘时至少同时观察目标达成、周期时间、阻塞时长、返工或缺陷,以及中途新增工作。指标不必多,但口径必须稳定,团队也要知道这些数据用于改进系统,而非排名个人。
对于需求类型差异很大的团队,可分别观察缺陷、功能和探索性工作,避免用一个平均值掩盖不同性质的工作。若数据量很少,优先看趋势和具体案例,不要把百分比当作统计学结论。
六、可直接使用的 Sprint 协同模板
1. Sprint 计划模板:目标、容量、范围、风险一次说清
计划会的产出不应只是卡片列表。建议在同一处记录目标、容量依据、优先工作、验收边界和依赖责任人。这样成员在 Sprint 中面对变更时,能回到共同约定,而不是依赖会后记忆或私聊记录。
| 字段 | 填写提示 | 示例 |
|---|---|---|
| Sprint Goal | 描述本轮要交付或验证的结果 | 让新用户完成首次账户绑定并通过关键异常流程验证 |
| 时间范围 | 写明开始日、结束日和评审日 | 两周,周一启动,第二周周五评审 |
| 可用容量 | 扣除休假、固定支持与已知会议 | 按近期完成能力和本轮人员可用性估算 |
| 优先工作项 | 每项关联目标、负责人协作关系和验收条件 | 绑定流程、异常提示、接口联调、验证用例 |
| 外部依赖 | 写明对接人、需要时间和最晚响应点 | 认证接口负责人在第 2 个工作日前确认字段 |
| 风险与缓冲 | 记录未知项、验证方式和应急空间 | 若接口不稳定,先完成模拟联调并调整范围 |
| 变更约定 | 定义新增工作的入口和替换原则 | 新增紧急事项须由产品负责人说明价值并替换范围 |
2. 每日协作模板:围绕目标推进,而非轮流报进度
每日协作可以用一个共享看板配合三个问题:离 Sprint Goal 最近的阻塞是什么;哪些工作已具备完成条件但仍在排队;今天谁与谁需要配合。成员不必复述完整工作日志,只需把新出现的风险、等待和协作请求讲清楚。
-
先看目标:当前工作是否仍服务 Sprint Goal,有没有关键路径上的事项停滞。
-
再看流动:优先推进已开始的工作,识别评审、测试、验收阶段的排队。
-
明确动作:每个阻塞记录负责人、下一步动作和期望解决时间。
-
会后处理:复杂讨论由相关人员继续,避免全团队等待单个问题解决。
3. Sprint 复盘模板:把感受转成下一轮可验证实验
复盘不要只问“哪里做得不好”,而要选出一个团队可以影响的具体摩擦点。比如“跨团队接口确认经常晚”比“沟通不够好”更可操作;“下一轮在计划会前两天确认接口字段,并记录等待时间”则进一步形成了可验证实验。
| 复盘问题 | 记录方式 | 形成的行动 |
|---|---|---|
| 本轮哪些做法帮助目标达成? | 写具体行为和产生的效果 | 保留有效实践,不为形式而改变 |
| 工作在哪里等待或返工? | 记录阶段、时长和触发原因 | 选一个高频原因先处理 |
| 哪些变化没有进入共同计划? | 记录来源、决策者和影响范围 | 明确变更入口和替换规则 |
| 下一轮怎样验证改善? | 设定观察指标、负责人和复查时间 | 用一个 Sprint 做小实验,再决定是否保留 |
Sprint Goal:
本轮时间范围:
团队可用容量与已知约束:
优先工作项及验收条件:
外部依赖、接口人和最晚响应时间:
风险、未知项与验证方式:
新增工作入口及范围替换规则:
每日阻塞记录:事项|阻塞原因|负责人|下一步|期望解除时间
复盘实验:要改变什么|观察指标|负责人|复查日期
七、工具与协同方式:先定义工作规则,再选择系统
1. 工具解决的是可见性和连接问题,不会自动创造协同
项目管理系统的价值,不是把线下混乱搬到线上,而是让团队对目标、待办、状态、依赖、风险和决策有共同事实来源。选工具之前,我会先确认团队需要回答哪些问题:谁在等待谁;哪些事项影响目标;变更是否有记录;需求、缺陷、测试和发布之间能否追溯。
如果团队的工作规则没有定义,系统再复杂也可能出现多套状态、重复录入和无人维护的字段。反过来,规则清楚后,即使先用简单看板,也能检验协同流程是否有效。应先确定数据和流程的责任,再决定如何配置工具。
2. 什么时候需要评估 PingCode 这类平台
对百人以上的组织或中大型企业,多个团队可能同时维护不同项目节奏,涉及权限隔离、跨团队依赖、需求到测试的追溯、私有化部署或既有系统迁移。此时单个团队的看板往往不足以满足治理、合规和协作需要,可以评估 PingCode 这类面向研发管理的平台。
依据其公开产品定位,PingCode 面向中大型企业及 100 人以上组织,提供私有化部署能力,并支持 Jira 平滑迁移等场景。对于正在做国产化替代的组织,它可以进入候选评估范围;但是否适合,仍需通过迁移试点、权限验证、数据映射和实际用户体验判断,不能仅凭“能迁移”或“支持私有部署”就认定是唯一选择。
采购前建议用一个真实项目做小范围验证,而不是只看演示环境。至少验证需求和缺陷关联、迭代计划与看板、权限边界、历史数据迁移、报表口径、接口集成、部署运维责任及成员培训成本。迁移是否平滑,最终取决于字段、工作流、历史记录和使用习惯如何映射,不只是导入按钮是否存在。
3. 用试点验证系统是否改善决策和工作流
我建议试点选择一个有真实依赖、但风险可控的团队,周期覆盖至少两轮 Sprint。试点前记录基线:每轮新增工作数、工作项周期时间、阻塞时长、返工情况、需求到验收的可追溯性。试点后对照同一口径,重点看信息是否更容易找到、交接等待是否减少、跨团队决策是否更快。
如果系统上线后,成员需要在多个地方重复更新状态,报表口径彼此矛盾,或者字段越来越多却没有人据此采取行动,那么应先调整流程和配置,再扩大范围。平台选型不是功能清单竞赛,而是验证组织能否以合理维护成本获得更好的协同和治理。

八、不同团队的行动建议与取舍
1. 新组建团队:先追求共同理解,不急着追求高预测性
新团队缺少稳定的历史数据,角色之间也未必熟悉彼此的工作方式。首要任务是选一个可验证的 Sprint Goal,明确工作项的完成定义,并连续记录实际交付、阻塞和返工。初期承诺宁可保守,也不要用精确点数制造确定感。
取舍上,可以接受短期计划量偏低,换取需求澄清和质量规则逐步稳定。暂时不必建立复杂仪表盘,也不建议根据一两轮数据评价团队速度。先把“什么算完成”“遇到变化怎么处理”“阻塞由谁推动”说清楚,数据才有解释价值。
2. 稳定单团队:减少并行工作,改善端到端完成速度
如果团队目标清楚但工作常堆在测试或评审阶段,应优先限制并行启动,增加跨角色协作,而不是持续扩大计划容量。可以尝试让开发人员参与测试准备、让测试人员更早参与验收设计,并把高风险工作拆成可早期验证的部分。
取舍上,短期内个人利用率可能看起来没有以前高,因为成员会花时间协助团队清理瓶颈。但如果等待和返工下降,团队整体完成时间可能更短。应通过端到端周期、未完成工作和质量信号综合判断,不要把“每个人时刻有活干”当作目标。
3. 多团队组织:明确依赖责任和决策路径
多团队协作的主要成本通常不在单个团队内部,而在共享服务、架构决策、数据权限、发布窗口和跨团队接口。每个关键依赖至少需要一个对接人、需要交付的内容、期望时间和风险升级路径。只在项目计划上写“依赖某团队”,并不能让依赖得到处理。
取舍上,增加少量前置协调会提高早期沟通成本,但能降低 Sprint 中段才发现阻塞的概率。若组织拥有多个团队的统一平台,应统一关键状态和追溯方式,同时允许团队保留与业务相关的工作流差异;过度统一会牺牲适配性,完全不统一又会使跨团队视图失真。
4. 高不确定项目:先买到信息,再承诺实现范围
探索性项目中,需求和技术方案都可能变化。此时可以把验证用户问题、原型测试、技术探查作为本轮明确工作,而不是将未知部分包装成看似确定的开发任务。每个探索事项都应说明要验证的假设、采用的方法和决策出口。
取舍上,探索阶段的直接功能产出可能较少,但能帮助团队避免在错误方向上持续投入。若业务要求固定日期发布,就应提前讨论哪些范围可以缩减、哪些质量底线不能突破,以及发现关键假设不成立时由谁决策。
5. 高支持负载团队:把计划容量和服务工作分开看
线上支持、客户问题和运营任务多的团队,若把所有工作都混进 Sprint 待办而不区分来源,就很难解释承诺为什么经常落空。可以记录支持工作占用的时间或工作项数量,设置值班轮转,或为非计划工作预留容量;选择哪一种取决于支持负载是否可预测。
取舍上,预留缓冲会减少看起来可承诺的功能范围,却能让计划更可信。若突发工作长期超出缓冲,问题已不只是 Sprint 计划,而可能需要调整服务入口、分流机制、排班方式或产品稳定性投入。
九、结尾:让每个 Sprint 都产生下一轮更好的决策
1. 把改进做成小实验,而不是口号
我最建议团队从下一轮做一件具体的事:挑出最近两轮最常见的一类阻塞,记录它的出现次数和等待时间,确定一个可以改变的协作规则,再在复盘时用同一口径检查效果。比如把“加强沟通”改成“接口问题在一个工作日内由明确责任人响应”,后者才有机会被验证。
Sprint 的协同效率,不由开会次数、任务卡片数或成员忙碌感决定。它取决于团队能否稳定地把共同目标转成可验收增量,并让风险、依赖和变化尽早显现。先减少等待和返工,再考虑提高承诺量;先建立可信口径,再建设复杂报表;先验证团队规则,再决定是否扩大工具投入。
2. 下一步行动清单
-
回看最近两轮 Sprint,统计未完成工作、临时新增、阻塞原因和返工,不先追责个人。
-
为下一轮写一个可判断是否达成的 Sprint Goal,并在计划会前确认高风险依赖。
-
明确完成定义和新增工作规则,所有紧急变化都说明价值、影响和替换范围。
-
复盘时只选一个系统性摩擦做小实验,连续观察两轮,再决定保留、调整或撤销。
-
若涉及多团队治理、私有部署或系统迁移,先用真实项目试点验证流程、权限、数据和维护成本。
真正成熟的 Sprint,不是每一轮都按计划一项不差地完成,而是团队越来越早发现偏差、越来越少把时间耗在等待上,并能把交付结果转化为下一轮更好的判断。
常见问题解答(FAQ)
1. Sprint计划会应该如何确定本轮工作量?
我以前会把待办列表里能做的任务尽量塞进一个Sprint,结果经常到结束时还有一大半没完成。团队成员经验和可用时间不一样,我想知道怎样估算才不只是凭感觉。
先确认Sprint目标,再由实际执行任务的成员拆分工作并估算;优先参考团队近3至5个Sprint的平均完成量,而不是直接按工时排满。估算时扣除休假、会议和支持性工作等占用,并预留约10%至20%的缓冲;若没有历史数据,先按可用人日安排较小工作量,连续记录承诺量与完成量,再逐轮校准。
2. 每日站会怎样开才能真正减少协同阻塞?
我参加过一些每日站会,大家轮流汇报做了什么,却没人明确跟进卡住的任务。临近交付时,我才发现依赖问题已经拖了好几天。
把站会控制在15分钟左右,围绕Sprint目标、当前进展、下一步和阻塞点快速同步;讨论解决方案时另约相关成员会后处理。将阻塞事项记录为负责人、下一步动作和跟进时间,若依赖问题超过一个工作日仍未解决,就升级给团队负责人协调,而不是等到站会再次口头提及。
3. Sprint开始后临时需求变多,应该直接加进本轮吗?
我遇到过业务方在Sprint中途提出紧急需求,团队一边答应插入,一边继续原计划,最后两边都没交付好。我想知道哪些情况值得打断当前计划。
先判断需求是否涉及生产故障、合规风险或明确的重大业务损失;只有确属紧急事项,才由产品负责人和团队共同评估影响,并通过移出同等工作量或调整Sprint目标来控制范围。一般需求先进入待办列表,在下次计划会排序;记录插入次数、被替换任务和目标达成情况,若频繁插单,优先解决需求入口与优先级决策问题。
4. 用哪些指标判断Sprint协同效率是否真的提升?
我所在的团队曾把速度提升当作效率变好的证据,但任务做得更快之后,返工和未完成事项也增加了。我想找到一组既能看交付、又不鼓励成员盲目赶工的指标。
至少同时观察Sprint目标达成率、承诺与完成工作的比例、阻塞事项平均解决时间,以及缺陷或返工趋势。连续比较多个Sprint的变化,并结合任务复杂度和团队容量解释结果;不要把速度或个人完成量单独用于绩效排名,因为它们容易诱发过度承诺和估算膨胀。
核心关键词
文章包含AI辅助创作:Sprint实操方法:项目成员提升敏捷项目效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547848
读者评论
我们团队以前也把故事点和完成卡片数量当作效率指标,结果成员会优先挑容易做的任务。改看验收通过率后,数据更接近真实情况,但前提是完成定义要先统一,否则统计口径很容易争议。
在跨团队依赖较多的项目里,提前列出接口人确实有帮助。不过依赖方常常不参加计划会,单靠看板提醒不一定能解决等待,最好再约定响应时限和升级路径。
测试前移对成熟团队比较容易执行,但小团队经常只有一名测试人员,过早送测可能造成频繁打断开发。我更倾向于按风险分批验证,而不是所有事项都采用同样的节奏。
