敏捷项目Scrum全流程:项目成员流程优化与一文讲清

Scrum 项目最常见的失速,并不是团队不会开站会,而是每个人都忙、每个迭代都排满,到了评审时却说不清哪些价值真正交付了。判断一套敏捷流程是否有效,不能只看会议是否齐全,而要看需求能否形成可验证的目标、阻塞能否及时暴露、团队能否根据反馈调整。本文按项目成员的实际协作链路拆解 Scrum 全流程,并用明确标注的情景模拟数据说明,流程优化应从哪里下手。

一、核心结论:Scrum 不是会议清单,而是反馈闭环

1. 先看结果,再看仪式

Scrum 的核心不是把瀑布流程切成两周一段,也不是给原有审批流程换上“迭代”“冲刺”的名称。它要建立的是一个短周期反馈系统:团队围绕明确目标选择工作,完成后向真实相关方展示结果,再根据反馈调整下一步。

因此,我评估 Scrum 是否跑顺,通常先看三件事:团队是否有可理解的迭代目标;工作是否在迭代内完成并达到共同认可的完成标准;每次评审或复盘后是否出现了具体改变。若只有会议、看板和任务状态变化,却没有决策变化,流程大概率只是换了包装。

2. 用一条端到端链路检查断点

一项需求从出现到交付,至少要经过澄清、排序、拆分、承诺、实现、验证、反馈和改进。流程优化的重点,是找到信息在哪个交接点丢失,而不是无限增加模板字段。比如,需求反复返工,问题可能不在开发速度,而在产品负责人没有确认验收条件;迭代承诺频繁落空,问题可能不在个人执行力,而是团队把外部依赖当作可控工作排入计划。

我的判断原则是:先修复交付链路里的高频阻塞,再讨论工具、角色或会议形式。工具可以让状态透明,却无法代替清晰的决策权和及时的反馈。

观察维度 有效信号 需要警惕的信号
迭代目标 团队能用一句话说明本次迭代要验证或交付什么 目标只是若干任务名称的集合
工作流动 在制工作量受控,阻塞有人跟进 任务长期停留在“进行中”,没人知道下一步
质量 完成标准一致,测试与验收纳入交付 开发完成等于交付完成,缺陷留到后续处理
改进 复盘形成负责人、动作和检查日期 复盘记录丰富,下一迭代没有任何变化

二、背景与真实场景:团队为什么会把 Scrum 跑成“忙碌管理”

1. 从小团队到多团队,复杂度改变了

几个人围绕同一产品工作时,需求往往可以直接讨论,依赖也容易当面解决。组织扩大后,产品、研发、测试、运维、合规和业务部门可能分散在不同团队,计划需要同时面对共享组件、发布窗口、审批边界和跨团队资源。此时,单纯照搬小团队的站会形式,未必能解决协作问题。

尤其在 100 人以上的组织里,最难处理的往往不是单个团队的任务,而是多个团队对同一目标的理解不同:产品认为功能已确定,研发认为接口还未评审,测试认为验收范围没有确认,业务方则以为本轮一定会整体上线。每个角色都可能“做了自己的事”,最终却没有形成可交付的整体。

2. 一个典型的迭代失速情景

下面以一个情景模拟为例,不代表任何企业的实测结果。一支 9 人团队采用两周迭代,计划处理 24 个工作项。迭代中新增了 7 项紧急需求,团队没有明确谁有权调整范围,也没有评估新增工作对目标的影响。最终,团队完成了 18 项,仍有 6 项被标记为进行中;评审会上展示了部分页面,但关键业务路径尚未跑通。

如果只统计“完成了 18 项”,管理者可能会觉得团队完成率达到 75%。但这个数字没有说明工作项大小是否相近、目标是否实现、已完成功能是否能被用户使用,也没有揭示新增需求造成的上下文切换。此时应该追问:迭代目标是否被破坏?未完成工作是否反复发生?紧急需求是否有明确来源和授权?

这类场景中,团队经常把“需求变更”当成敏捷的证明。我的判断恰好相反:敏捷允许根据新信息调整,但不意味着任何人都能随时把新工作塞进迭代而不承担取舍。变更需要有明确决策路径,并且能看见它替换了什么、推迟了什么。

3. 用基线数据识别流程断点

开始优化前,先连续记录 3 至 5 个迭代的基础数据,比立刻设定一个激进目标更可靠。至少记录计划项与完成项、迭代中新增工作、阻塞时长、缺陷返工、需求等待时间和目标达成情况。数据不必一开始就复杂,关键是口径保持一致。

例如,“完成”究竟是代码合并、测试通过,还是具备发布条件?如果不同团队各自解释,速度趋势就不能直接比较。团队应先在共同定义下观察变化,再讨论是流程改善还是口径变化造成了表面差异。

敏捷项目Scrum全流程:项目成员流程优化与一文讲清

三、常见误区:看起来敏捷,实际上削弱了反馈

1. 把每日站会开成逐人汇报

站会的对象应是迭代目标和工作流,而不是管理者逐一检查个人是否忙碌。若每个人都只向负责人回答“昨天做了什么、今天做什么”,但没有人讨论阻塞、协作需求和目标风险,会议就变成了每日汇报。

更有效的做法是围绕看板从右向左检查:哪些工作已接近完成?哪些卡在验证、评审或依赖?谁能帮助它们前进?这种顺序把注意力放在缩短交付路径上,而不是让团队重复朗读任务状态。

2. 把迭代计划会开成承诺大会

计划会不是要求团队把所有可用工时填满。团队需要先理解产品目标和工作项,再结合历史完成能力、人员休假、支持任务和依赖风险选择工作。若管理者先给定数量,团队只能把风险藏进计划,迭代结束时再以加班弥补。

规划的质量不取决于任务数量,而取决于团队是否能回答:本轮最重要的结果是什么?哪些工作是实现它的必要条件?什么情况会使目标失效?如果没有这些答案,精确到小时的排期也只是精确地表达不确定性。

3. 把速度当作个人绩效指标

速度或完成量适合团队内部辅助预测,不适合直接比较不同团队,更不适合用来评价个人。估算尺度、需求粒度、团队构成、质量门槛和工作类型都可能不同。将速度设成考核目标,会诱发拆小任务、降低估算或隐藏复杂工作的行为。

如果团队连续几轮完成量上升,但缺陷返工、未完成工作和发布风险也同步上升,那不是可持续的效率改善。判断绩效时,应将交付结果、质量、业务影响与长期维护成本放在一起观察。

4. 把评审当成演示,把复盘当成情绪交流

评审的价值在于收集对产品增量的反馈,参与者应能看到真实可运行的结果,并对下一步优先级产生影响。只有幻灯片、截图或口头描述,很难暴露实际流程中的问题。

复盘则不是追责会,也不是“大家以后多沟通”的口号会。它需要从具体事实出发,找到可以改变的系统条件,并在下一轮检查结果。没有负责人和检查日期的改进项,通常只是会议纪要中的愿望。

5. 用工具状态代替真实协作

看板上每张卡片都有负责人,不代表跨角色协作已经发生;系统里字段齐全,也不代表需求已经理解一致。工具的意义是减少信息丢失、建立可追踪的工作流和暴露异常,而不是替团队作出优先级、范围和质量判断。

对于分散在多个部门的组织,统一项目视图、需求关联、缺陷跟踪和发布状态确实能减少重复确认。但如果工作流程与实际决策权不一致,工具只会更快地记录混乱。

四、专业判断逻辑:怎样搭建可持续的 Scrum 全流程

1. 需求进入:先明确问题,再讨论解决方案

需求进入产品待办列表前,至少要写清楚目标用户、待解决的问题、预期价值、验收条件、重要约束和依赖。描述不必长,但必须足以让团队判断“为什么做”和“怎样验证”。如果只有一句“增加某功能”,团队通常只能估算实现工作,无法判断是否真正解决了问题。

我会把需求准备度视作讨论门槛,而不是行政审批表。技术方案尚未完全确定并不意味着不能进入讨论,但关键假设、外部依赖或合规边界必须显性化。对于高风险需求,应先安排短期验证或技术探索,再决定是否进入正式迭代。

2. 待办排序:价值、风险、紧迫性和依赖一起看

待办排序不能只按提出部门的声音大小,也不能机械地按“业务价值”打分。实际排序通常需要同时看用户影响、商业机会、法规期限、风险降低、依赖关系、实施成本和延迟成本。一个看起来不显眼的技术改造,如果是多个产品能力的共同前置条件,可能比单个可见功能更值得优先处理。

排序时要区分“必须现在做”和“做了更好”。对真正的紧急事项,应明确它挤占了哪项既定工作,并记录决策者和影响范围。这样既能应对变化,也能避免“紧急”成为绕过排序机制的通用标签。

3. 迭代计划:目标先于任务,容量先于承诺

计划会先由产品负责人说明当前最重要的产品目标与待办项,团队再讨论可行方案、风险和依赖。团队选入工作后,应形成一个能够指导取舍的迭代目标,而不是把工作项逐条堆在标题下面。

容量估计要尊重实际条件。团队可参考最近数轮的完成情况,但要扣除休假、支持工作、节假日、不可用环境和已知依赖。历史数据用于形成现实的预测范围,不是硬性配额。若过去几轮波动很大,正确做法不是取一个平均数后宣称可预测,而是找出波动来源。

4. 每日协作:围绕工作流动消除阻塞

日常协作的重点是快速同步信息、暴露风险和解决依赖。站会后,必要的技术讨论应由相关人员继续,而不必让所有成员陪听。阻塞卡片应记录阻塞原因、等待对象、下一步动作和升级时间;“等待外部团队”不是充分说明。

当工作频繁堆在测试或评审环节时,团队应先减少并行开发量,帮助已有工作通过验证,而不是继续开启更多任务。限制在制工作量并非为了让每个人看起来更忙,而是减少上下文切换,尽快把已开始的工作变成可用结果。

5. 完成定义:把质量放进迭代,而不是留给以后

团队需要共同定义“完成”。定义可以包括代码审查、自动化测试、必要的安全检查、文档或运维准备、产品验收,以及是否具备发布条件。不同产品和风险等级的门槛可以不同,但必须事先透明。

若开发、测试和业务验收各自采用不同的完成口径,迭代末尾就会出现大量“差一点完成”的工作。团队可以把这些情况当作流程信号:需求是否拆得太大?测试介入是否太晚?环境是否不可用?不要用修改状态名称掩盖实际未交付。

6. 迭代评审:展示可验证增量,收集具体反馈

评审前应确认展示的增量能够运行,参与者知道需要反馈什么,产品负责人也能说明哪些部分仍未完成。演示不是为了证明团队辛苦,而是为了让相关方基于真实结果判断方向、发现遗漏和调整后续排序。

评审反馈需要回到产品待办列表,由产品负责人判断优先级,而不是现场所有意见都自动变成新需求。对意见应记录提出者、问题依据、预期影响和下一步决策,避免把一场评审变成没有边界的现场承诺。

7. 迭代复盘:把经验转换成可验证的流程变化

复盘可以围绕“哪些做法帮助了目标、哪些因素造成延误、我们将尝试什么改变”展开。讨论要落到具体情境,例如某类外部依赖平均等待时间偏长,而不是泛泛地说“沟通不够”。

改进项应控制在团队有能力执行的范围内。一次确定一到两个最重要的实验,指定负责人、观察指标和检查时间。若改进涉及其他团队,需要明确对方的参与方式和升级路径,不能把跨团队问题伪装成团队内部可以独立解决的事项。

8. 发布与学习:交付不等于价值已被验证

代码完成和功能上线之后,还要观察用户是否能够发现、理解并使用它。产品指标应与需求目标对应,例如流程完成率、任务耗时、错误率或支持请求变化,而不是只统计上线数量。

如果发布周期长、审批多或风险高,可以把“迭代交付”和“生产发布”作为不同节奏管理,但必须明确两者的关系。团队可以频繁形成可验证增量,而按安全、合规和业务窗口安排正式发布;关键是不能让发布流程成为问题长期不可见的黑箱。

阶段 关键输入 应形成的输出 常见断点
需求澄清 用户问题、业务目标、约束 可讨论的待办项与验收条件 只有方案,没有问题证据
排序与计划 价值、风险、依赖、团队容量 迭代目标与团队选择的工作 工作量先于目标,承诺压过容量
执行与验证 可视化工作流、完成定义 达到质量标准的可用增量 并行过多、阻塞无人处理
评审与复盘 真实增量、反馈、过程数据 待办调整与改进实验 只演示、不决策;只讨论、不跟进

敏捷项目Scrum全流程:项目成员流程优化与一文讲清

五、案例与数据观察:怎样从“完成率”找到真正的原因

1. 情景模拟:一支产品团队连续三个迭代的变化

以下继续使用情景模拟数据,目的是演示诊断方法,不代表公开调研结果。一支 8 人团队在三个连续迭代中保持两周周期,迭代目标相近。团队开始前约定:只有通过代码审查、自动化测试和产品验收的工作才算完成;紧急插入项单独记录,不混入原计划完成率。

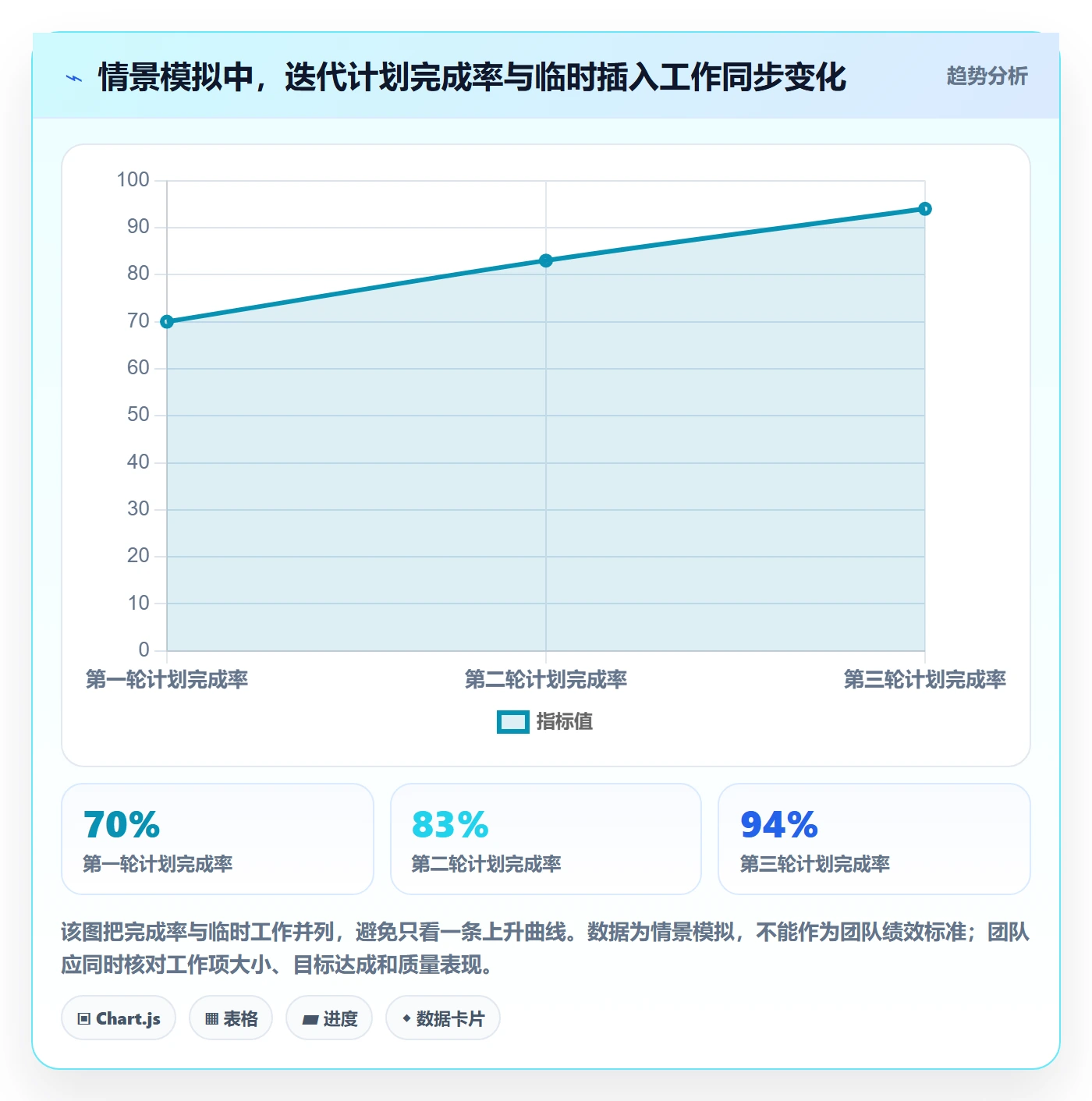

第一轮,团队计划 20 个工作项,完成 14 个,迭代中新增 6 项;第二轮,计划 18 个,完成 15 个,新增 3 项;第三轮,计划 17 个,完成 16 个,新增 1 项。若只看计划完成率,趋势有所改善;但还要继续检查目标达成、缺陷返工和阻塞时间,避免把“挑更小的任务”误判成流程进步。

团队复盘发现,第一轮的主要延迟来自测试环境排队和跨团队接口确认,而不是开发工作量本身。于是第二轮提前约定接口确认时间,第三轮为测试环境冲突设置每日责任人,同时限制并行开发。这里的改善动作针对的是瓶颈,而不是要求所有成员“提高效率”。

敏捷项目Scrum全流程:项目成员流程优化与一文讲清

2. 指标要成组看,避免单一数字误导

交付分析可以分成三组。第一组看流动:从开始到完成的周期时间、阻塞时长、在制工作量;第二组看可靠性:迭代目标达成、承诺工作完成情况、计划外工作比例;第三组看质量和价值:缺陷返工、发布失败、用户任务完成情况或业务指标变化。

不同指标回答不同问题。周期时间上升,可能是依赖等待增加,也可能是需求变大;完成率变高,可能源于目标更聚焦,也可能源于团队只挑简单工作;缺陷下降,可能是质量改善,也可能是测试范围缩小。因此,单项指标只应触发问题,不应直接替代判断。

建议先画出工作从“准备好”到“交付完成”的时间分布,而不只是报告平均值。少数极长等待会被平均数掩盖,分位数或区间能帮助团队发现尾部工作为何被卡住。若暂无数据工具,先用简单电子表格记录日期与状态变化,也比用印象讨论更可靠。

3. 看板数据怎样转成行动

假设看板显示,大多数任务在开发阶段停留较短,但评审和测试列经常积压。此时新增开发任务只会扩大队列。团队可以试行减少并行开发、安排开发人员协助测试、提前准备测试数据,并观察等待时间是否下降。

如果阻塞主要来自外部审批,团队内部优化无法单独解决。需要把等待原因、等待时长和影响交付的案例整理出来,与相关部门共同调整约定,例如固定评审窗口、明确材料标准或建立快速升级路径。让瓶颈可见,是跨部门协商的起点。

敏捷项目Scrum全流程:项目成员流程优化与一文讲清

4. 什么时候需要项目管理平台

小团队若共用一个看板、依赖关系简单,轻量工具可能已经足够。随着组织增大,需求、缺陷、测试、发布和跨团队依赖分散在多个系统时,人工汇总状态会消耗大量协调时间,也容易出现口径不一致。此时,平台的价值在于把需求与迭代、缺陷、测试结果和交付状态关联起来,让管理者能从全局识别风险,团队仍能保留必要的自主空间。

以 PingCode 为例,它主要面向中大型企业及 100 人以上组织的研发协作场景,提供项目管理能力,并支持私有化部署和 Jira 平滑迁移。对正在评估工具的团队,我不会仅凭功能列表判断是否适合,而会要求用一条真实业务链路验证:从需求提出到测试、发布,关联关系能否保留?权限和审计是否符合组织要求?迁移后历史数据能否检索?团队能否按自身流程配置而不制造过度复杂的字段?

国产替代是否合适,也不能只看“能不能导入数据”。还要验证迁移前后的工作流映射、用户与权限、附件和评论、报表口径、自动化规则及集成接口。私有化部署可满足部分组织对数据边界和部署环境的要求,但同时会带来升级、运维、备份和故障响应责任。工具选择的真正取舍,是把日常协作效率与长期治理成本放在同一张账上。

六、不同情况下的行动建议:先做最小可验证改进

1. 新组建团队:先建立共同语言

新团队不宜一开始就引入复杂指标体系。先约定产品待办的基本信息、完成定义、迭代目标格式、站会围绕看板进行的规则,以及复盘如何跟踪行动项。完成两到三个迭代后,再根据实际阻塞增加流程要求。

如果团队成员对 Scrum 角色理解不一致,应先明确谁负责产品价值排序、谁负责促进流程改善、谁对交付技术工作负责。角色名称不是重点,决策权和责任边界才是重点。一个人可以兼任多个职责,但不能让关键决策无人承担。

2. 老团队计划经常落空:先收紧迭代入口

连续几轮目标落空时,不要先要求团队提高承诺量。检查需求是否准备充分、依赖是否提前识别、支持工作是否纳入容量、迭代中新增事项是否有记录,以及完成定义是否统一。先用事实识别主要偏差,再选择一个关键环节做小规模调整。

若计划外工作来自生产故障或客户支持,可为这类工作预留合理容量,或采用明确的值班机制。预留比例应根据历史数据调整,而不是照搬其他团队的数字。若插入项始终不可预测,管理者需要解决来源治理或响应机制,而非让计划长期承担隐性工作。

3. 多团队协同:建立依赖可见性,而非层层审批

依赖应在计划之前识别,并明确提供方、接收方、所需日期、交付物和升级机制。对于共享组件或统一发布窗口,可以设置跨团队同步,但同步的目标应是解决具体冲突,不应复制成更大规模的状态汇报会。

当多个团队围绕同一产品工作,统一目标和共同的质量标准通常比统一每个团队的执行方式更重要。过度标准化会压缩团队处理局部问题的空间;完全各自为政又会让集成风险延迟暴露。可以统一接口、依赖和交付约束,保留团队内部计划方式的弹性。

4. 合规或私有化要求突出:将治理纳入流程设计

受监管行业和安全要求较高的组织,需要把访问控制、审计记录、数据存储、变更审批和发布证据纳入流程,而不是上线前临时补材料。治理要求越严格,越要尽早明确哪些活动可以自动化、哪些需要人工复核、哪些证据必须留存。

选择私有化部署时,应把平台实施与运维能力一起评估,包括升级窗口、备份恢复、监控、漏洞修复、权限管理和故障处理责任。仅确认系统能安装在内部环境,并不能证明长期运行成本可控。

5. 旧系统迁移:先映射流程,再迁移数据

迁移到新平台前,不要把现有系统中的每个字段、状态和自动化规则原样复制。先识别哪些流程仍在使用、哪些字段已无人维护、哪些报表参与真实决策,再建立新旧概念映射。用一个团队或一个产品做试点,核对数据完整性、权限、历史可追踪性和用户操作负担。

如果组织正在进行 Jira 平滑迁移,应把迁移范围拆成数据、工作流、权限、集成、培训和切换方案逐项验证。回退条件、只读窗口、迁移校验抽样和业务联系人都应提前明确。工具切换的成功,不是数据导入完成,而是团队恢复稳定协作且关键历史信息仍可使用。

七、不同情况下的取舍:没有一套流程适合所有团队

1. 迭代长度:短周期反馈与协调成本之间取平衡

周期较短,团队更快获得反馈,也更容易控制范围;但需求准备、评审和计划的固定成本会更频繁。周期较长,适合依赖较多、集成周期较长的工作,却可能让问题更晚暴露。周期应根据业务反馈速度、发布风险和团队工作类型确定,而不是把某个固定天数当作敏捷标准。

团队可以先选择一个稳定周期运行数轮,再观察未完成工作、目标变化和反馈等待是否改善。若周期不断变动,数据难以比较,团队也不容易形成稳定协作节奏。

2. 计划稳定性与应变能力:不要把两者当成对立面

完全冻结范围,会让团队忽视真实的新信息;随时插入工作,则会破坏目标和计划。可行的折中方式是保护迭代目标,同时建立变更评估机制:紧急事项进入时,由有权角色说明原因和影响,并决定替换、延期或增加容量,而不是默认为原计划照常完成。

如果团队长期处于高频紧急状态,问题可能是上游需求管理、产品策略、质量风险或支持体系,而不是 Scrum 周期太短。应先区分偶发事件与结构性工作,再决定是否设置专门的维护容量或不同类型的工作队列。

3. 指标透明与绩效压力:让数据用于改进,而非惩罚

公开团队级数据有助于识别等待、返工和计划偏差;但当数据被直接用于排名或个人考核时,团队会调整行为去迎合指标。指标应服务于提问,例如“为什么测试等待上升”,而不是直接得出“谁做得不够快”。

当组织需要经营层视图,可以提供交付周期、风险、质量和目标变化等信息,同时保留团队解释数据口径的空间。数字如果没有上下文,管理者看到的可能只是表面趋势,而不是流程真实状态。

4. 小团队工具与企业级平台:避免过早复杂化,也避免规模化失控

小团队若工作透明、依赖少、审计要求低,使用简单看板即可快速启动。平台功能越多,配置、培训和维护成本也越高。只有当跨团队关系、权限治理、历史追踪、自动化或部署要求已经形成真实痛点时,才值得评估更完整的平台能力。

组织规模扩大后,如果每个团队使用不同系统、状态口径和报表方式,跨部门协作会越来越依赖人工汇总。此时,集中化平台能够提升可视性,但不应因此强迫所有团队采用完全相同的流程细节。应统一数据与协作边界,不必统一每个团队的工作习惯。

八、结尾:优化流程的起点,是让问题更早、更具体地出现

1. 先做一次迭代链路体检

下一步不必立即重组团队或更换工具。先选最近一个迭代,按需求澄清、排序、计划、执行、验证、评审和复盘逐段检查:哪里出现等待?哪里发生返工?哪些工作在迭代中插入?目标有没有变化?团队是否根据反馈采取了行动?

随后选择最影响交付的一处断点,设定一个小实验,明确负责人、观察指标和复查日期。例如,若评审与测试长期排队,就试行减少在制工作并提前准备验证条件;若计划经常被紧急事项打断,就记录来源并建立明确的替换规则。一次只改少数关键变量,才容易知道变化是否有效。

2. 记住真正的衡量标准

Scrum 全流程的成熟,不体现在团队完成了多少会议模板,也不体现在看板颜色有多整齐,而体现在用户问题能否更快被验证、风险能否更早暴露、团队是否能在质量可控的前提下持续交付。

我更愿意把敏捷看成一种组织学习能力:计划可以调整,但取舍必须透明;工作可以并行,但在制量要受控;工具可以统一,但决策责任要清楚。先让交付过程可见,再让关键瓶颈可测,最后才讨论扩大方法或平台。这条顺序比照抄一套“标准流程”更能帮助团队找到适合自己的 Scrum 实践。

常见问题解答(FAQ)

1. Scrum项目从需求到交付的完整流程是什么?

我刚接触Scrum时,常常分不清产品待办列表、冲刺待办列表和增量成果分别在什么时候使用。尤其是需求频繁变化的项目,如果没有一套清晰的流程,很容易出现开发做完了却无法验收、会议开了很多但进度仍然失控的情况。

完整流程通常是:产品负责人持续整理和排序产品待办列表,团队在冲刺计划会议中选定本轮目标并拆分任务,开发人员在冲刺期间完成设计、开发、测试和集成,每天通过站会同步进展与风险,冲刺结束后进行评审并展示可交付增量,随后通过回顾会议改进协作方式。

判断流程是否有效,不是看会议是否齐全,而是看每个冲刺是否都能产出符合完成定义、可被验证的成果。

2. Scrum团队成员如何分工,才能避免职责重叠或互相推诿?

我在项目协作中遇到过这样的情况:产品负责人把任务拆得过细,开发人员只负责写代码,测试人员则在最后集中找问题,结果每个人都很忙,但没有人真正对交付结果负责。很多团队以为增加角色就能提升效率,实际却可能让决策链更长。

产品负责人应对产品价值、需求优先级和验收方向负责;Scrum Master应移除流程障碍、保护团队专注并推动持续改进;开发团队共同对冲刺目标和交付质量负责,开发、测试、设计等成员不应被割裂成前后传递的流水线。

建议用一张责任边界表明确“谁决策、谁执行、谁提供输入、谁验收”,同时把最终责任落到冲刺目标,而不是只按个人任务数量考核。

3. Scrum项目中需求经常变更,应该立即插入当前冲刺吗?

我曾经见过业务方在冲刺开始后不断追加紧急需求,团队表面上都答应,结果原定目标一再延期,最后只能通过加班补救。真正困难的地方不是判断需求重要不重要,而是判断它是否值得打断已经承诺的工作。

一般不建议直接把新需求插入当前冲刺。先判断它是否影响核心业务、合规、安全或线上故障;如果不属于必须立即处理的问题,就记录到产品待办列表,由产品负责人重新排序,在下一轮计划会议中进入冲刺。若确实必须插入,应同步移除等量范围,重新确认冲刺目标、负责人和验收标准,不能在不减少原工作量的情况下单方面扩容。

4. 如何判断Scrum流程优化是否真的提升了项目效率?

我以前也容易把“会议变短了”“任务完成数增加了”当成流程优化成功的证据,但这些指标很可能掩盖了返工、延期和质量下降。团队需要一套能同时反映交付速度、稳定性和价值结果的判断方式。

建议至少连续观察3至5个冲刺周期,重点比较周期时间、冲刺目标达成率、返工或缺陷比例、未完成任务占比和发布后的业务结果。不要只看完成任务数,因为拆小任务就能让数字虚高;也不要把个人工时作为核心指标。

若周期时间下降、目标达成率稳定在较高水平、缺陷和返工没有同步上升,并且评审后的成果确实被用户或业务采用,才更有理由判断流程优化有效。

核心关键词

读者评论

刘
刘佳宁

我们团队以前也把站会当成逐人汇报,后来改成只讨论阻塞和目标风险,时间确实缩短了。不过跨部门依赖仍然经常拖延,单靠团队内部调整在很多情况下并不够,最好能配合明确的升级时限。

周
周宁

文章对“完成”的定义提醒很有用。实际工作中,业务方常把上线数量当成果,但用户是否使用、问题是否减少往往没人持续跟踪。只是这些指标受市场和运营影响较大,怎样区分产品效果与外部因素,还需要更具体的方法。

刘
刘诗涵

我比较认同不要把速度直接用于个人考核。我们曾因追求完成项数量把任务拆得很细,数据变好看了,返工却增加。另一个现实问题是流程过重,若每个需求都要求填写很多字段,小团队可能会觉得负担很大,建议按风险设置不同程度的准备要求。

文章包含AI辅助创作:敏捷项目Scrum全流程:项目成员流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547540
