敏捷项目如何做好Backlog?项目成员入门指南与操作步骤

Backlog 看起来只是待办清单,真正拖慢敏捷团队的,却常常是清单里那些“看似明确、实际无法开工”的事项:需求没有验收条件,依赖没有确认,优先级凭声音大小决定,迭代开始后又不断插入新任务。做好 Backlog,不是把所有需求录进工具,而是让团队持续把正确的问题,整理成可以讨论、估算、验证和交付的工作。本文从项目成员的实际操作出发,拆解 Backlog 的整理方式、判断逻辑、协作节奏与常见取舍,并用一组明确标注的情景模拟数据,展示怎样检查改进是否有效。

一、先讲核心结论:Backlog 不是清单,而是团队的决策系统

1. 好的 Backlog 要回答四个问题

我判断一个 Backlog 是否可用,不先看条目数量,也不先看字段是否齐全,而是看团队能不能从中回答四个问题:现在最值得做什么?为什么现在做?什么条件算完成?如果条件变化,谁来重新判断?如果这四个问题答不上来,条目再整齐,也只是把不确定性排列得更好看。

第一个问题是价值。需求要能说明它服务的用户、业务结果或风险控制目标。第二个问题是时机。优先级不仅表示“重要”,还要说明现在做是否比延后更有利。第三个问题是可验证性。团队需要知道交付后如何检查结果,而不是只知道开发任务已经关闭。第四个问题是决策责任。新增需求、变更范围和调整顺序时,必须知道谁能拍板,避免每个人都能插入工作、却没有人对整体承诺负责。

我的核心判断是:Backlog 的质量,取决于不确定性是否被及时暴露,而不是条目是否写得漂亮。一条需求可以先不完整,但必须明确哪些信息还未知、由谁补充、何时复核;真正危险的不是缺信息,而是团队误以为信息已经足够。

2. 把“可进入迭代”设为门槛,而不是把所有条目一次写完

Backlog 是持续变化的。产品方向、用户反馈、技术约束和外部依赖都可能变化,因此不应该要求所有条目都提前细化到同一程度。离当前迭代较远的事项,可以只保留问题、预期价值和关键约束;临近迭代的事项,才需要补充验收条件、依赖、风险和估算依据。

我建议把“可以进入迭代”设为一项明确门槛:团队能理解目标,能判断完成标准,能识别主要依赖,且规模足以在迭代内完成或能合理拆分。门槛的意义不是制造审批流程,而是阻止含糊工作在迭代启动后才暴露。

如果团队平均每个迭代完成 30 个事项,准备区里通常需要覆盖未来一到两个迭代的候选工作,但这不是普遍定额。工作依赖多、需求变化快的团队,准备范围应更短;业务稳定、交付节奏规律的团队,可以准备更长。衡量标准应是准备工作带来的决策收益,而非队列长度。

3. 先优化决策,再优化格式

不少团队先讨论字段:需求类型要不要增加、状态名称是否统一、估算用几档。字段当然有用,但如果没人用这些信息做排序、拆分或风险判断,字段只会增加维护成本。实践中我会先问:这个信息会改变什么决定?如果答案是“不会改变任何决定”,就不该强迫成员填写。

例如,“业务价值”字段若只是所有需求都填高、中、低,且不影响排序,它就没有提供决策价值。与其增加一个无法区分的评分,不如要求提需求的人说明用户痛点、影响范围和成功信号。Backlog 的治理应以减少返工和缩短决策时间为目标,而不是追求字段完备。

二、背景与真实场景:为什么清单越长,团队反而越难交付

1. 需求不断进入,但退出机制缺失

典型场景是:业务、客户成功、销售和技术支持都能提交需求,产品负责人负责收集,却很少有人负责淘汰。半年后,列表里积累了几百条事项,其中不少已被其他方案覆盖、原问题已经消失,或当初只是一种未经验证的解决方案。团队每次排期都要重新翻找、重新询问,时间花在“考古”而不是判断上。

对项目成员而言,这会制造一种错误印象:只要需求进了列表,就一定要做。实际上,Backlog 中的条目应该有不同命运:进入近期准备、保留观察、合并到其他事项、转为技术债或明确关闭。没有退出机制的 Backlog,越积累越像组织记忆的垃圾场。

2. 把待办数量误当成确定性

有些项目经理希望在立项时就把整个项目拆成完整任务清单,以便估算时间和控制范围。但在复杂项目里,早期信息往往不足。过早细化会让团队对假设产生虚假的信心:任务看起来具体,用户需求却未验证;工时看起来精确,外部依赖却尚未确认。

我更倾向于按时间距离控制细化程度。近期工作细化到可执行,较远工作保留为目标、问题或能力主题。这样做不是拒绝计划,而是承认计划需要随着证据更新。计划的价值在于帮助团队做下一步决策,不在于把未知伪装成已知。

3. 迭代中途插单,通常是准备和治理双重失效

插单有时确实不可避免,例如线上故障、监管要求或重大客户风险。但若每个迭代都有大量临时需求,原因往往不只是“业务变化快”。还可能是团队没有明确紧急事项的入口,没有预留容量,或者管理者默认所有新需求都可以直接打断正在进行的工作。

处理插单时,我建议记录三件事:插入的理由、被挤出的工作、批准人。这样做不是为了追责,而是让组织看到变化的真实成本。如果新增事项总被描述为“只要一点时间”,却从不计入被延后的承诺,团队就无法判断自己的计划能力是否改善。

4. Backlog 治理的价值可以从过程指标观察

不要只统计完成了多少条。更有诊断价值的是:从需求提出到首次澄清用了多久;进入迭代后因需求不清产生多少返工;临近发布时有多少事项因依赖未解决而阻塞;迭代中途新增工作占用多少容量。这些数据能帮助团队找到瓶颈,但要统一统计口径,不能把“事项关闭”直接当成“用户价值已实现”。

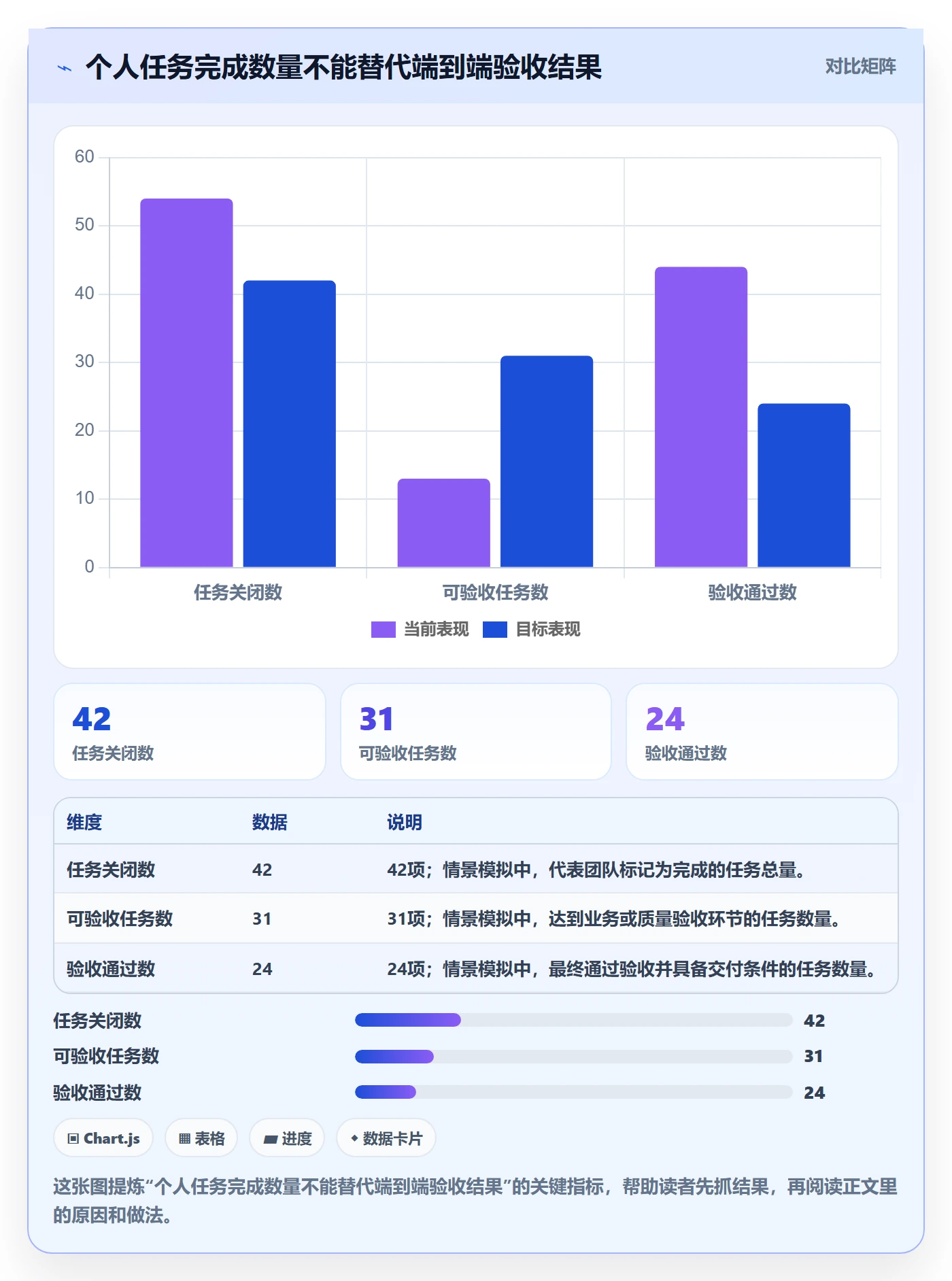

下面的数据是情景模拟,用于演示如何建立观察口径,不代表行业基准或任何具体团队的真实成绩。设想一个 8 人产品研发小组,对比改进前后的六个迭代:重点不是追求某个数字,而是观察准备不足是否与返工、插单和阻塞同时变化。

敏捷项目如何做好Backlog?项目成员入门指南与操作步骤

三、常见误区:看起来规范,实际会削弱 Backlog

1. 把 Backlog 当成需求仓库,不做清理

需求收集的目的不是“一个都不漏”,而是让重要信息可检索、可判断。对长期未更新的条目,可以设置复核日期;超过约定周期仍没有业务负责人、用户证据或明确时机的,转入观察区或关闭。关闭不等于否定当初的判断,而是承认条件已经变化。

清理时不要只按创建日期排序。老需求可能仍有重大价值,新需求也可能只是暂时声音很大。比较有效的做法是按状态、目标和证据逐项检查:是否仍有用户问题?是否被其他工作覆盖?当前是否有负责人?如果继续保留,下一次复核的触发条件是什么?

2. 用“高、中、低”替代优先级判断

当大多数事项都被标成“高”,标签就失去区分能力。优先级应当是相对判断:在当前目标、容量和约束下,为什么这个事项排在另一个事项之前。团队可以参考用户影响范围、业务价值、风险降低、时效性、依赖成本和不确定性,但不要把多个因素相加后误认为得到了客观真理。

一个轻量排序可以先做成三组:必须现在处理、近期候选、等待证据。只有当团队确实需要在大量候选项中细排时,才使用 WSJF、成本与价值对照等方法。评分模型的权重要通过回顾校准,不应把模型得分当作管理者免责的理由。

3. 把“写了用户故事”当成需求已经清楚

“作为某类用户,我希望完成某项操作,以便获得某种价值”是一种表达格式,不是质量保证。一句话可以符合模板,却仍然没有说明异常情况、权限边界、数据约束或验收方式。真正有用的用户故事,需要帮助团队展开对话,而不是让大家猜测作者脑中的画面。

我会检查三个信号:团队成员能否用自己的话复述目标;主要异常路径是否被识别;验收条件能否通过演示、测试或数据验证。如果只有正常路径,且团队对“完成”理解不一致,故事仍未准备好。

4. 把估算当成承诺,诱导团队报出虚假精度

估算是基于当前信息对工作规模和不确定性的判断,不是对未来的保证。尤其是早期需求,未知依赖、数据质量、兼容性和安全要求都可能改变工作量。强迫团队在信息不足时给出精确工时,往往会产生更精确的误差。

团队可以使用相对估算、区间估算或简单复杂度分档。关键是说明估算依赖的假设,并在新增信息出现时更新。若一个事项的估算区间非常宽,通常应先做技术探查、原型验证或需求澄清,而不是把不确定性藏进平均数里。

5. 把完成定义等同于“开发完成”

Backlog 条目从开发完成到真正可交付,可能还要经过代码评审、测试、文档、部署准备、数据迁移和业务验收。若团队只在开发合并时关闭事项,迭代速度会被高估,后续待发布工作则堆积成另一条看不见的队列。

团队应在完成定义中写明必要质量标准,并区分“开发完成”“可发布”和“结果已验证”。不必所有事项都达到同一商业验证层级,但至少要知道当前状态代表什么,避免管理层把不同口径的完成量放在一起比较。

四、专业判断逻辑:如何判断一条工作是否值得进入迭代

1. 先判断问题,再判断方案

收到需求时,先问“要解决什么问题”,不要马上讨论“要做哪个功能”。提出者描述的往往是解决方案,而非经过验证的问题。例如“增加一个导出按钮”背后,可能是用户无法完成对账,也可能是现有报表筛选流程太复杂。问题不同,方案和验收信号也不同。

我会要求至少留下四项信息:受影响的用户或流程、当前痛点的证据、预期改变、暂时不解决的后果。证据不一定非要大型调研,可以是客服工单、访问行为、访谈记录、运营观察或合规条款。若没有证据,也可以明确标记为假设,并把下一步设为验证,而不是直接承诺开发。

2. 再判断时机:价值与紧迫性不是一回事

一个高价值需求不一定要立刻做;一个时效性很强的事项也不一定长期重要。排序时要区分长期收益、窗口期、风险暴露和机会成本。法规截止日期、关键客户上线窗口、技术依赖即将关闭,可能提升时机优先级;但“有人催得急”本身并不是充分理由。

可以用以下判断顺序减少争论:

  1. 是否存在明确截止时间或不可逆风险?若有,记录依据和最晚决策日期。

  2. 它是否直接服务当前产品或项目目标?若不是,说明偏离目标的理由。

  3. 延后一个迭代会失去什么?把延后成本与其他候选工作比较。

  4. 是否有低成本验证办法?若有,优先验证关键假设,不急于投入完整开发。

  5. 它会挤掉什么?明确被延迟的工作,避免把容量变化隐藏起来。

3. 用“准备度”判断可执行性,不以文档长度判断

一个条目是否具备迭代准备度,可以用简短检查表判断。检查重点是目标、边界、验收、依赖、风险和规模。如果其中一项存在重大未知,不必机械退回,而要判断这个未知能否在迭代内以可控方式解决。若未知会影响架构选择、合规判断或核心流程,通常应先安排探索工作。

检查项 可以进入迭代的信号 仍需澄清的信号
目标 说明用户或业务要发生什么变化 只有功能名称,没有要解决的问题
验收 主要成功路径与关键异常有可验证条件 “体验更好”“支持使用”等模糊表述
边界 明确本次包含与不包含的范围 需求范围可能无限扩张
依赖 依赖已确认,或有明确处理计划 等待接口、数据、权限却没有责任人
规模 团队能够估算,或能拆出可验证的小步 工作过大、未知过多,无法做可靠承诺

4. 再拆分:按可验证结果拆,不按角色拆

常见的低效拆分方式,是把一个需求拆成“前端开发、后端开发、测试”,每个角色一个任务。这种拆法利于分派,却未必形成可交付价值;前端做完了,后端接口还没好,测试也没有可验证对象,团队只是得到三个完成度。

更好的拆分方向是按用户路径、业务规则或风险逐步交付。例如先支持单一账户查询,再扩展批量查询;先完成只读流程,再增加编辑;先验证主路径,再补充低频异常。每个切片都应尽可能独立测试、演示或获得反馈。若技术上必须先做基础工作,就明确它是技术使能事项,并说明它为哪些后续能力提供条件。

5. 把不确定性作为工作,而不是备注

“待确认接口”“可能涉及历史数据”“需要法务审核”如果只写在描述里,很容易在排期时被忽略。对于会影响计划的未知事项,应该转换为可执行工作:接口契约确认、数据抽样、权限规则评审、性能验证或用户原型测试。完成这些工作后,再决定是否投入完整实现。

探索任务不必追求产出代码。它的交付物可以是结论、样例、风险清单或决策记录。衡量探索是否有效,要看它是否降低了关键不确定性,而不是看做了多少天或写了多少页文档。

五、具体操作步骤:项目成员怎样参与 Backlog 管理

1. 提交需求时,先把上下文写全

任何成员都可以提出问题或改进建议,但提交条目时尽量提供可判断的上下文。不要只写“加一个筛选功能”,而要说明谁在什么场景遇到什么障碍、目前如何绕过、影响多大、希望看到什么变化。若没有数据,标注观察来源和不确定性,不要把猜测写成事实。

一份轻量需求记录可以包含:标题、问题描述、受影响对象、证据或假设、预期结果、范围边界、紧急原因、相关依赖、提出者和业务负责人。并非每条都要一次填满;缺少信息时,明确下一步由谁补齐即可。

2. 需求梳理会上先去重,再排序

准备会议前,产品负责人或指定协调人应合并重复项、补充关联链接、标记旧条目和已知依赖。会议中不要从第一条开始逐字朗读,而应集中讨论需要集体判断的事项:目标冲突、价值不清、范围过大、依赖未确定和优先级分歧。

成员发言时,尽量把观点落到证据或约束上。比如“我认为要先做”可以改成“如果延后到下个迭代,数据迁移窗口会关闭,预计多出两周等待”。这种表达让不同角色能够讨论同一件事,而不是争夺谁的声音更大。

3. 持续细化近期候选项

细化不是一次性会议,而是迭代过程中持续发生的协作。团队可以安排固定的 Backlog 梳理时段,产品、研发、测试和相关业务代表共同澄清近期候选项。会议结束时,每条事项要有明确状态:准备就绪、待补充、需要探索、暂停观察或关闭。

要控制细化成本。若一条事项需要讨论 30 分钟仍无法明确目标,可以先安排问题澄清,而不是让多人继续围绕模糊方案争论。需求澄清的目标是降低进入开发的风险,不是把每个可能性都提前讨论完。

4. 迭代计划时,用实际容量选择工作

选入迭代的事项,应同时考虑价值、准备度、团队容量和依赖条件。不要只按估算总和填满整个迭代。会议、支持工作、休假、线上维护和跨团队协作都会占用能力,若团队近期经常被打断,应以历史实际完成情况修正计划。

估算和承诺要分开表达。估算用于比较规模和安排工作,承诺则是团队基于目标、准备度和容量作出的交付判断。团队可以明确一个主要目标,并选择与目标相符的事项;若中途加入紧急工作,就公开调整范围,而不是要求成员通过加班维持原承诺。

5. 迭代中遇到变化,先记录影响再调整

变化发生时,不必把所有新情况都挡在门外,但要经过可追踪的判断。先明确新事项的紧急程度和证据,再评估它会替换哪些工作、改变什么目标、是否需要暂停当前任务。重大变化由有授权的人决策,执行成员不应被迫在互相冲突的指令之间自行承担后果。

对于频繁变化的团队,可以预留一部分容量处理支持和紧急事项。比例应根据历史数据调整,而非套用固定数字。预留过少会造成计划不断破裂;预留过多则可能降低常规目标的完成能力。关键是持续记录实际占用,再按月或按数个迭代复核。

6. 迭代结束后,检查结果与 Backlog 健康度

回顾时不只问“做完了吗”,还要问:目标是否实现?用户或业务是否采用?哪些事项因为准备不足而返工?哪些依赖反复阻塞?哪些估算偏差来自未知被低估?复盘结论要转化为 Backlog 改进动作,例如更新验收模板、提前确认依赖或调整紧急事项入口。

如果开发完成但价值尚未验证,条目可以进入“待观察”或“待结果验证”状态,而不是直接宣称成功。对有明确业务指标的事项,应设定观察窗口和负责人,例如发布后一周检查使用率、错误率或处理时长。没有观察计划,团队就很难知道自己交付的是功能,还是结果。

六、案例与数据观察:从一条模糊需求到可交付工作

1. 场景:客服团队提出“增加工单批量处理”

假设一个企业服务团队每周收到“希望批量处理工单”的请求。最初的条目只有一句话,优先级被标为高。若直接排入迭代,团队可能开发批量关闭、批量转派、批量修改标签等功能,但真正的问题可能只是高峰期重复操作太多。

梳理后发现:客服人员在每周集中处理一批状态重复的工单,平均每条要打开详情、修改状态、保存,再返回列表;但不同类型工单的处理规则不同,批量关闭可能造成误操作。团队因此把“减少重复操作时间”作为问题,把“批量关闭”降为候选方案,并通过访谈与操作记录确认主要痛点发生在同一筛选结果内的状态调整。

2. 拆分:先验证高频路径,不一次做全

团队把工作拆成三步。第一步,允许在列表中多选符合条件的工单并批量修改一个低风险字段;第二步,增加操作确认和结果反馈;第三步,再评估是否支持关闭、转派等高影响动作。第一步上线后观察误操作率、单次处理耗时和撤销需求,再决定是否扩展。

这类拆分的价值不在于功能少,而在于每一步都可以验证。若用户不采用第一步,团队可以检查筛选方式或权限限制,而不必先投入完整批量工作流。若误操作增加,则在扩展高影响动作前修正交互和保护措施。

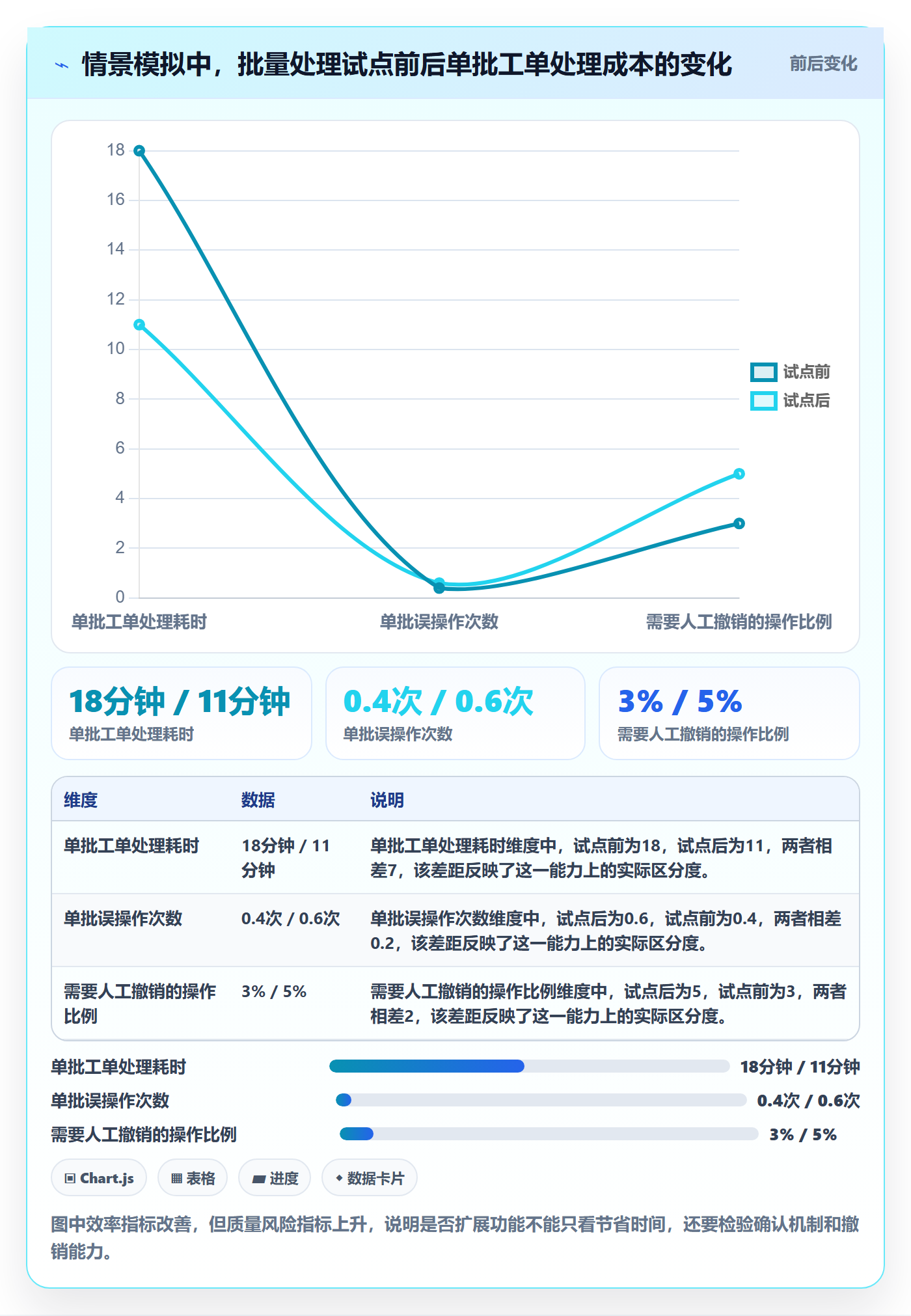

3. 用情景模拟数据说明如何验证价值

下面同样是示意数据,不是实测结果。团队可以在上线前后抽样相同类型的工单任务,记录处理耗时与误操作,确保比较对象、工单复杂度和统计方法大致一致。若样本量不足,应把结果视为方向性信号,而非确定结论。

敏捷项目如何做好Backlog?项目成员入门指南与操作步骤

4. 专业判断:效率提升不自动等于净收益

如果处理时间下降,却出现更多误操作、返工或用户投诉,整体收益可能为负。团队要把效果拆成速度、质量和风险三类指标,并提前设定停止条件。例如误操作率超过可接受阈值,就暂缓扩展高影响操作,先调整权限、二次确认或操作撤销。

还要关注样本偏差。试点用户可能是熟练员工,任务也可能集中在简单工单。如果把他们的表现直接外推到全部用户,可能高估收益。可以分角色、任务类型和工作量观察,并在扩大范围前确认最不利场景是否可控。

七、不同规模与工具环境下的行动建议

1. 小团队:先用最少字段建立共同语言

团队成员少、协作链路短时,不必一开始就建立复杂流程。一个共享 Backlog 可以从标题、问题、价值、验收条件、优先级、负责人、状态和依赖开始。每周固定一次短梳理,重点是清理过期项、确认近期准备度和处理冲突。

小团队尤其要避免让工具流程取代沟通。工具负责保留决策和变化记录,关键不确定性仍要通过面对面或异步讨论解决。若每条简单事项都要经过多层审批,团队可能把时间花在更新状态,而不是理解用户问题。

2. 多团队协作:增加目标、依赖与决策权限信息

团队数量上升后,Backlog 的主要难点往往从“条目怎么写”变成“不同团队如何对齐”。此时需要清晰表达项目目标、团队边界、跨团队依赖、集成节奏和决策权限。共享视图可以帮助发现依赖,但不能替代对接口责任、交付时间和变更规则的约定。

中大型企业还应考虑权限、审计、数据隔离、定制流程、历史数据迁移和跨项目报告等要求。工具选择不能只看看板是否顺手,还要验证它能否支持组织实际的治理方式,以及成员是否能在不重复录入的情况下获得可信信息。

3. 需要统一协作平台时,先做流程试点再决定扩展

如果组织正在评估 PingCode,可以先选一个边界清楚的产品或项目团队,试运行需求收集、Backlog 梳理、迭代计划、缺陷反馈和结果追踪的完整链路。PingCode主要服务中大型企业及 100 人以上组织;评估时建议把协作规模、权限结构、跨项目视图和管理要求纳入试点,而不是只用单一团队的看板体验代表全组织效果。

对于有数据控制要求的企业,可进一步核对私有化部署方案、运维责任、升级方式、备份恢复和权限审计;若从 Jira 迁移,应先盘点项目、工作项类型、字段、状态流、历史记录、附件、自动化规则和报表,再做样本迁移验证。Jira 平滑迁移并不意味着零成本或所有配置自动等价,必须用真实项目检查字段映射、权限边界和历史数据可用性。

所谓国产替代是否合适,也不应由标签决定。要把需求覆盖、迁移成本、使用体验、运维能力、合规要求和长期服务纳入同一评估框架。对于中大型组织,建议至少覆盖一个实际迭代周期,并安排不同角色试用;如果只有管理员完成配置、业务成员却无法顺畅使用,试点结果就不能算成功。

4. 工具选型需要关注总成本,而非单一功能演示

评估工具时,可计算上线、迁移、培训、运维、权限治理、集成和后续流程调整的综合成本。功能演示通常展示理想路径,真实使用却会遇到旧数据、重复字段、跨团队权限和历史流程兼容问题。试点应邀请产品、研发、测试、项目管理、信息安全和运维相关角色共同参与。

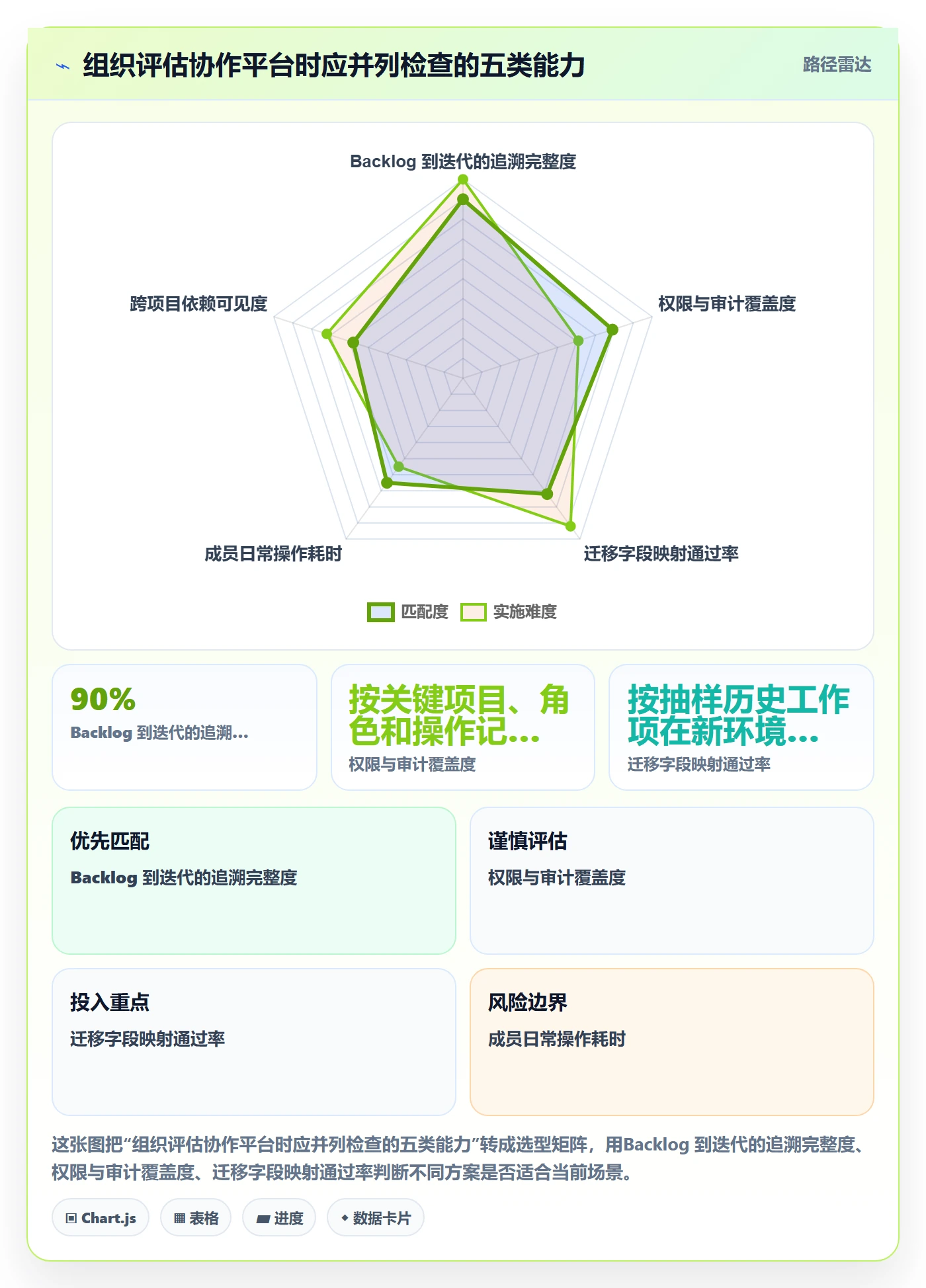

以下是建议用于试点复盘的评估维度,不是产品评分或公开测评结果。每个组织可以根据风险和规模调整权重,尤其要避免让“功能数量”压过迁移可行性与成员使用成本。

敏捷项目如何做好Backlog?项目成员入门指南与操作步骤

八、不同情况下的取舍:不是所有事项都该细化、估算或立即做

1. 高价值但高不确定:先探索,暂不承诺完整交付

当价值潜力大、但用户需求或技术方案仍不明确时,最容易出现“先做出来再说”的冲动。更稳妥的做法是安排短周期验证:访谈目标用户、做可点击原型、检查数据可用性、验证接口或性能假设。探索的目标应当有边界和决策日期,避免无限期研究。

如果探索结果证实问题存在,再进入交付 Backlog;若证据不支持,则关闭或调整方向。这样的取舍会让短期交付数量看起来减少,却能降低投入错误方案的机会成本。

2. 低价值但高风险:先做风险控制,而非追求功能完整

有些事项业务收益不显著,但延后会带来安全、稳定性、合规或数据完整性风险。此时优先级不应仅由用户请求量决定。团队要描述风险发生概率、影响范围、缓解成本和不可逆后果,并明确何时必须处理。

不过,“技术风险”也不该成为无期限扩张的通行证。需要把风险落实到可验证的安全措施、监控、故障恢复或升级工作,并说明不处理的后果。这样既尊重专业判断,也便于非技术决策者理解取舍。

3. 影响范围大但时间紧:缩小范围,保留质量底线

面对明确截止日期,优先讨论怎样交付一个有用且安全的最小切片,而不是默认通过加班压缩所有步骤。可以减少非关键场景、推迟低频能力、限定试点用户或先采用人工兜底,但不应随意删掉必要测试、权限控制和数据保护。

范围缩小后,要对外清楚说明已支持与暂未支持的内容,并设定后续复核节点。没有边界的“先上线再补”,容易让临时方案成为永久负担。

4. 小型团队与大型组织的治理成本不同

情形 优先做法 需要避免
小团队、低依赖 轻量字段、直接讨论、短周期清理 过度审批和复杂评分
多团队、高依赖 显式记录责任人、接口、时间窗口和变更影响 只依赖个人私聊传递决策
高合规或高安全要求 保留审计、权限、验收和发布证据 为追求速度省略必要控制
需求高度不确定 先做验证和探索,再决定规模化投入 提前把假设写成固定承诺

九、团队可以采用的 Backlog 运行节奏

1. 每周:处理新输入与近期准备

每周安排一次短时段处理新需求、重复项和即将进入迭代的候选工作。由提出者补充上下文,产品负责人主持排序,研发与测试成员指出依赖和风险。会议不要求所有人逐条参加所有讨论,只有需要共同决策的事项才扩大参与范围。

每次结束时,至少留下状态变化、决策理由、责任人和下一步时间。若事项仍不清楚,指定需要补充的证据;若已经不再相关,及时关闭。持续清理比一年一次的大扫除更省成本。

2. 每个迭代前:确认目标、容量与依赖

计划会议前,产品负责人准备优先候选项,团队成员提前阅读并标记疑问。计划时先确认迭代目标,再选满足目标的事项,最后检查容量和依赖。若目标无法用一句话表达,通常说明候选工作之间缺少共同方向,或者计划范围过宽。

迭代开始前要确认外部依赖的责任人与状态。依赖没有确认时,可以选择先做不受阻塞的准备工作,或把事项作为风险项显式呈现;不要把“预计别人会按时交付”当成已确认事实。

3. 每个迭代中:保持队列透明,不把变更藏起来

成员更新工作状态时,应及时说明阻塞原因、需要的决策和预计影响。若工作项需要改变范围,不要只在描述里偷偷改写,应保留变更记录并通知相关角色。这样可以避免迭代结束时才发现,团队完成的是另一个目标。

团队可以在每日同步中查看正在进行的工作数量。若大量事项同时处于开发中,成员可能频繁切换上下文,测试和评审也会形成队列。减少并行工作、尽快完成已开始事项,通常比不断开启新条目更有利于形成可交付结果。

4. 每月或每数个迭代:复核数据和规则

定期查看需求返工、阻塞时长、插单容量占比、长期未更新条目和结果验证完成率。数据的作用是提出问题,不是排名成员。例如返工增加,可能源于验收条件不清,也可能是用户目标变化或技术方案不稳定;要结合案例复核,不能只看总数下结论。

如果指标长期没有引发任何行动,就应考虑停用或改口径。指标越多不等于管理越好。保留少数能够推动决策的指标,并明确数据来源、统计范围和负责人,才能避免报表变成额外负担。

十、结尾:把 Backlog 做成持续校准的工作,而不是一次性整理

1. 下一步从一小时诊断开始

团队不必先重建流程,也不必立刻更换工具。可以先选取近期二三十条候选事项,检查其中有多少条具备清晰目标、可验证验收条件、已识别依赖和明确负责人。再抽查最近几个迭代中,返工、插单和阻塞分别由什么原因造成。

根据诊断结果,只选一个最影响交付的问题先改。例如如果主要问题是需求进迭代后反复澄清,就先建立准备度检查和固定梳理节奏;如果主要问题是依赖不透明,就先增加依赖责任人和确认日期。一次改太多,团队很难判断哪项变化真正有效。

2. 独特观点:最重要的 Backlog 能力,是诚实表达“不知道”

成熟的 Backlog 不会让每个人看起来都很确定,而是让团队知道哪些事情已经验证、哪些仍是推测、哪些风险尚未解除,以及下一步如何降低不确定性。把未知标出来,不是管理失败;让未知悄悄混进承诺,才是计划失真的起点。

对项目成员来说,做好 Backlog 的第一步不是多写字段,而是把问题、证据、边界和依赖说清楚;对负责人来说,关键不是把所有工作排满,而是让团队持续把有限容量投向当前最值得验证和交付的事项。今天就从一条最模糊的需求开始:补上它要解决的问题、完成标准和仍未知的部分,再决定它该进入迭代、先做探索,还是暂时退出队列。

常见问题解答(FAQ)

1. 敏捷项目的Backlog应该如何拆分?

我刚接触敏捷项目时,常常不知道一条需求到底应该写成用户故事、任务,还是直接拆成多个开发事项。尤其是需求涉及多个角色和系统时,Backlog很容易变成一张无法估算、无法验收的长清单。

建议先按用户价值写成用户故事,再按可交付结果拆分,单条需求最好能在一个迭代内完成。可采用“作为某类用户,我希望完成某项操作,从而获得某种价值”的结构,并补充验收条件。若一条需求需要跨越多个迭代、涉及多个独立业务目标,或预计工作量明显超过团队单个迭代产能,就应继续拆分;

拆分后每项仍应能独立验证,而不是只按前端、后端、测试机械切割。

2. Backlog中的需求应该如何排序?

我在项目中最容易遇到的争议,就是每个人都认为自己的需求最紧急:业务方看重客户承诺,研发关注技术风险,管理者又要求尽快看到成果。如果没有统一的排序依据,Backlog很快就会变成谁声音大谁优先。

可以用“价值、紧迫性、风险、依赖、工作量”五个维度排序,并明确记录排序理由。实践中可先优先处理高价值且有外部截止时间的需求,再处理能降低重大技术风险或解除关键依赖的事项;对于工作量相近的需求,优先选择能更快获得用户反馈的条目。

排序不是永久不变,建议在每次迭代计划前重新评估,并保留变更原因,避免只凭主观感觉调整优先级。

3. 什么时候应该把Backlog条目标记为“准备就绪”?

我参加迭代计划会议时,常遇到需求标题看起来很清楚,但开发开始后才发现业务规则没定、接口没人确认,或者验收标准完全不同。结果是计划会上承诺了工作,迭代中却不断返工。

一条Backlog至少应满足四项条件才算准备就绪:目标和用户价值明确,验收条件可验证,关键依赖与边界已确认,团队能够在当前迭代内完成。可以在迭代计划前用15分钟逐条检查,若仍存在“待业务确认”“接口方案未定”“数据口径不清”等阻塞项,就先放回待澄清区,不要为了凑计划数量强行纳入。

判断标准不是文档写得多,而是团队能否据此开始工作并在结束时客观验收。

4. Backlog应该多久维护一次,如何避免失控?

我见过一些团队把Backlog当成一次性需求池,几个月不清理,里面同时混着过期需求、重复条目和已经完成但未关闭的任务。到了迭代规划时,团队需要花大量时间翻找,真正重要的事项反而被淹没。

建议采用“持续收集、定期梳理、迭代前确认”的节奏:新需求随时进入待分析区,产品负责人每周进行一次去重和状态更新,团队在每个迭代开始前集中完成优先级与就绪度确认。对连续两个或三个迭代都没有明确推进价值的条目,应要求重新说明目标,否则归档而不是无限保留。

还应每周检查一次已完成条目、过期需求、重复需求和长期阻塞项,并用完成率、待澄清条目数、平均阻塞时长等指标判断Backlog是否健康。

核心关键词

读者评论

沈
沈佳宁

我们团队也遇到过迭代中途频繁插单的问题,后来要求每次插单都说明原因和挤出的事项,确实能让讨论更理性。不过紧急事项的判断仍比较主观,最好再明确响应时限和审批边界。

黄
黄星宇

按可验证结果拆分比按前后端分任务更实用,但在多人并行、接口依赖较多的项目里,切片设计需要花不少时间。若团队协作习惯还没形成,单靠检查表可能不够,还要配合固定的梳理会议。

蒋
蒋诗涵

文章提到关闭长期未更新的需求,我认为很有必要,但实际执行时容易引发业务方反弹。我们后来给关闭项保留了关闭原因和重新开启条件,既减少了列表堆积,也避免重复讨论同一问题。

文章包含AI辅助创作:敏捷项目如何做好Backlog?项目成员入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547483
