敏捷项目最容易失速的时刻,往往不是团队不会开站会,而是每个人都很忙,到了迭代结束却说不清交付了什么、为什么延期、下一步该改什么。做好敏捷项目,不是把瀑布计划拆成两周一份,也不是让成员多填几张卡片,而是建立一套能持续交付、及时暴露风险、根据反馈调整优先级的工作机制。本文从项目成员的日常动作出发,拆解从启动、迭代到复盘的完整流程,并说明什么时候该坚持敏捷、什么时候需要调整做法。
一、先讲核心结论:敏捷是让团队更快学习,不是更快忙碌
1. 成员要对可验证的交付负责
我判断一个团队是否真正进入敏捷状态,不先看它有没有每日站会、迭代计划和燃尽图,而先看一个更实际的问题:迭代结束时,团队能否拿出用户或业务方可以检查、可以试用、可以据此做决定的成果。
成果可以是一段已上线功能,也可以是通过业务验收的流程原型、经过验证的技术方案,或一组能让产品决策发生变化的实验结果。关键在于它不是“做了很多工作”的清单,而是能被外部验证的结果。
成员的核心责任是让工作从“我正在做”走到“团队可以验证”,并在发现目标、依赖或质量条件发生变化时及时说出来。敏捷并不要求个人独自承担结果;它要求问题尽早进入团队的共同视野。
2. 用三个问题检查日常工作是否有效
- 目标清楚吗:我能否用一两句话解释这项工作要改善什么用户问题,或满足什么业务需求?
- 进度可见吗:团队能否从任务状态、评审结果和阻塞记录中看出真实进度,而不是依赖口头报喜?
- 结果可验吗:完成的定义是否明确,验收人能否判断结果符合预期?
如果这三个问题有两个答不上来,问题通常不在于成员不够努力,而在于需求没有被拆清、工作没有被看见,或团队把“完成”理解成了不同的事情。此时继续增加会议和汇报,大概率只会增加忙碌感。
3. 敏捷工作的底层循环
我会把项目成员的敏捷工作概括为一个短循环:理解目标,选择有限工作,协作完成,检查结果,调整下一步。每一轮都应留下可观察的证据,包括交付物、验收意见、阻塞原因或优先级变化。
这个循环的价值不在于迭代周期必须固定为两周,而在于团队能否缩短“做出假设,投入工作,得到反馈”的时间。周期越长,错误方向积累的成本通常越高;周期越短,如果团队无法形成可验证结果,也可能只是把低效切得更碎。

二、背景和真实场景:成员为什么会觉得敏捷“很忙但没变快”
1. 任务很多,交付却迟迟无法验收
在常见的项目现场,产品把一项需求写成“支持客户自定义审批”,成员据此拆出页面、接口、权限、测试等任务。看起来分工清楚,实际却可能没说清楚:哪些客户需要、哪些审批节点可配置、异常流程怎么处理、权限边界是什么。
于是开发完成了页面,测试发现规则没有定义,业务方又提出新的场景。每个角色都在推进自己的任务,但没人能确认这项能力是否已经满足真实需求。问题不是拆分不够细,而是拆分时丢掉了共同目标。
这类场景中,项目成员需要主动把模糊处变成问题清单,例如“审批人能否为空”“驳回后是否回到原节点”“管理员能否查看所有记录”。这些问题应尽早交给有决策权的人,而不是由执行者默默猜答案。
2. 站会变成逐人汇报,阻塞没人处理
每日站会的价值是让团队调整当天的协作,不是让每个人向管理者证明自己昨天做了事。如果每个人只按顺序说“昨天完成了什么、今天准备做什么”,听到阻塞的人却不采取行动,会议就成了重复报表。
更有效的站会围绕共同目标展开:哪些工作离完成最近,哪项阻塞可能影响交付,谁需要谁的帮助,是否有工作应该重新分配。细节讨论可以会后由相关人员继续,不必让全员旁听一个技术问题的完整排查过程。

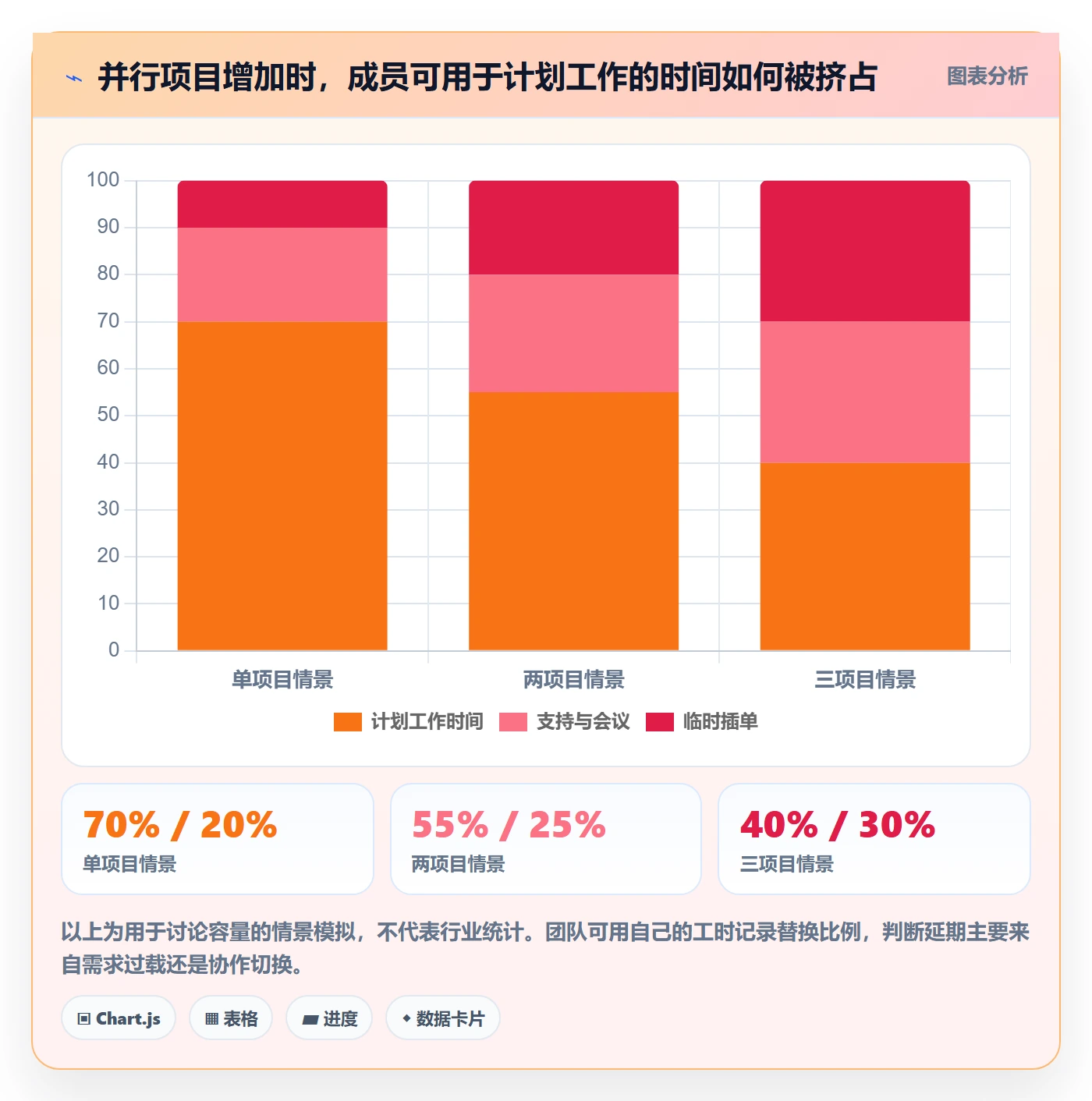

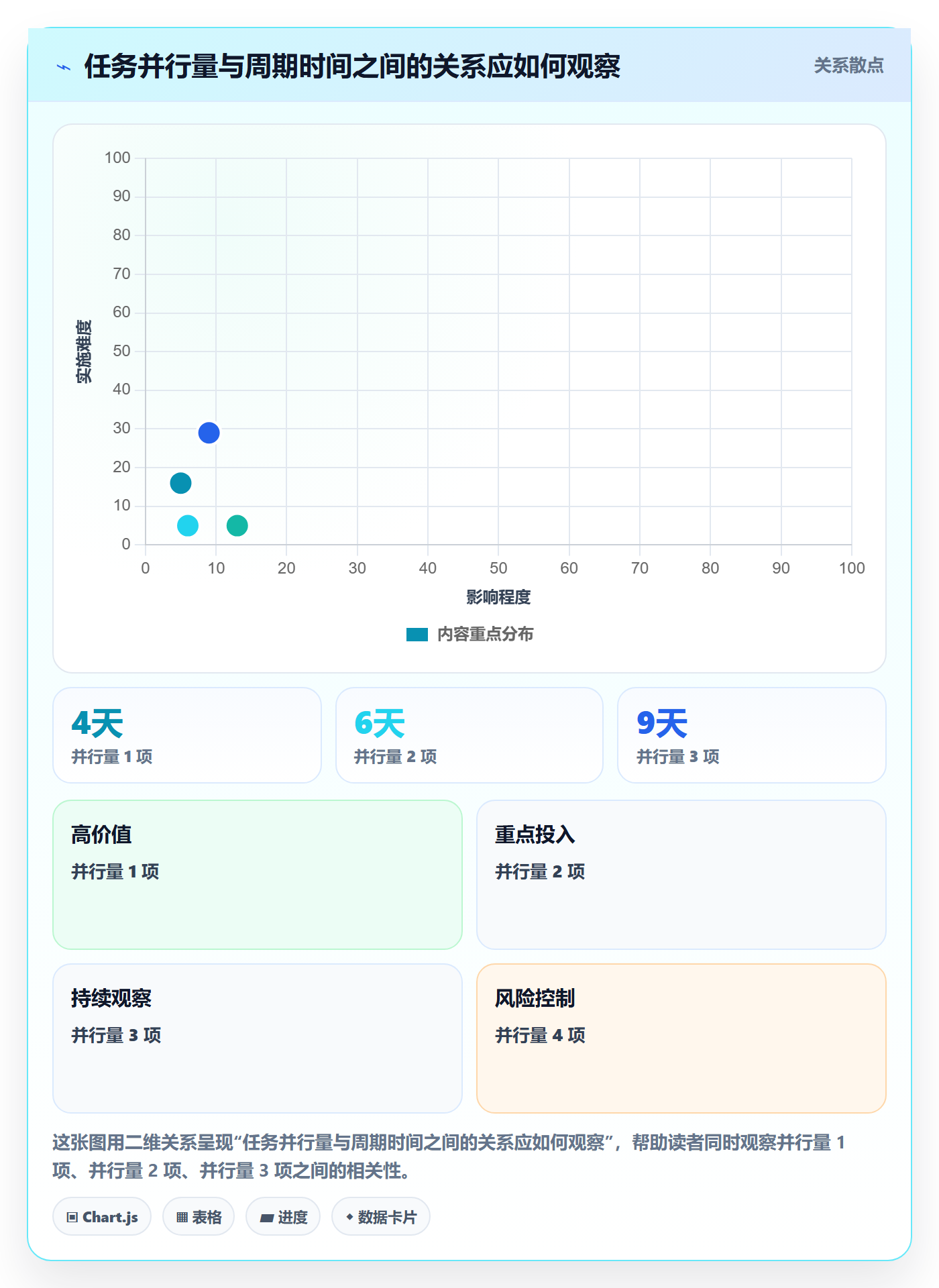

3. 成员被多个项目同时拉扯
有些团队表面上做短周期迭代,实际上一个成员同时维护多个项目、处理临时支持、参加跨部门会议,还要响应随时插入的紧急事项。计划中的工作量因此不是实际可用能力,迭代承诺自然经常落空。
我会把“工作太多”拆成两个可讨论的问题:一是需求量是否超过团队产能,二是成员是否被过多并行工作打断。前者要做优先级取舍,后者要限制同时进行的事项、明确支持轮值或安排专人处理突发需求。只靠成员加班,不能修复容量计算失真。
4. 敏捷实践应该适应约束,而不是否认约束
项目可能受到固定合同范围、监管检查、供应商交付或上线窗口限制。这些并不自动排斥敏捷,但会影响计划方式。团队可以在大目标和合规边界固定的前提下,对实现路径、阶段顺序和局部方案持续验证。
关键是分清哪些条件不可变、哪些选择可以调整。若团队把所有事情都称为“灵活”,承诺会失去可信度;若把所有细节都提前锁死,反馈就无法改变决策。真正实用的做法是把约束写明,并在约束允许的范围内迭代。

三、常见误区:看起来像敏捷,实际上削弱了反馈
1. 把敏捷等同于短周期排期
把三个月计划拆成六个两周计划,并不会自动带来敏捷。如果每个迭代的范围都提前锁死,用户反馈不能影响后续安排,团队只是提高了计划粒度,仍没有获得根据新信息调整方向的能力。
短周期的意义是更频繁地检查价值、质量和风险。某轮迭代可以按时结束,但若交付物无法单独使用、无法演示、也无法验证假设,短周期只会制造更多汇报节点。
2. 把完成任务数量当成个人贡献
任务数量容易统计,却不是可靠的价值指标。把一项工作拆成十张卡,不代表比一张卡交付了更多价值;反过来,主动帮助同伴排除阻塞、发现需求歧义,可能减少了返工,却不会在个人任务数量上显现。
我更关注团队能否稳定交付,以及工作流中的等待、返工和未完成事项是否减少。个人绩效若只追踪卡片数、代码行数或工时,成员就会被鼓励去优化数字,而非解决用户问题。
3. 把每日站会开成问题解决大会
站会发现问题是好事,但所有问题都当场讨论,会让会议越来越长。若某个阻塞需要设计、开发和业务三个人深入推演,其他成员没有必要陪坐二十分钟。
更合适的做法是站会先确认问题、影响和需要的参与者,随后由相关人员进行短会或异步沟通,并在任务状态中记录结论。这样既保留快速协作,也避免全团队被少数细节拖住。
4. 把需求变化当成计划失败
需求变化可能来自新证据,也可能来自前期澄清不足,还可能只是临时插单。不能把它们一概当成“敏捷允许变化”,也不应该一律归咎于计划不严谨。成员要追问变化的来源、价值、时限和影响,再由有权限的人决定是否调整。
如果新需求加入迭代,应明确它替换了什么、增加了什么风险、是否影响验收。若没有退出机制,团队的承诺会变成不断叠加的清单,最终所有工作都“优先”。
5. 只看速度,不看质量和返工
速度上升不一定代表项目更健康。可能是任务估算变乐观、测试被推迟,或者团队把未完成工作提前标成完成。若后续缺陷、返工和线上支持同步增加,短期产出并没有转化为真实交付能力。
因此,任何效率指标都要与质量和流动情况一起看。例如迭代完成量需要结合验收通过率、缺陷趋势和未完成工作;周期时间需要结合等待原因。单一数字往往只能描述局部现象,不能直接给出管理结论。

四、专业判断逻辑:成员怎样决定下一步做什么
1. 先判断工作是否有清楚的业务理由
接到任务时,我建议先确认它服务的用户、问题和预期变化。所谓预期变化不一定是收入,也可能是减少操作步骤、降低错误率、满足审计要求或验证某项技术风险。
若业务理由不清楚,成员不必自行拒绝工作,但应把疑问具体化。例如“这个功能主要解决新用户首次配置困难,还是老用户批量维护效率低?”这样的问法,比“需求不明确”更容易推动决策。
2. 再判断任务是否具备可验收的边界
可执行的工作应有足够清楚的输入、输出和验收方式。成员不需要提前写出所有细节,但至少要知道完成时谁来检查、检查什么、有哪些明确不做的范围。
例如“优化搜索”过于宽泛;“用户输入订单号后,能在指定范围内查看匹配记录,并在无结果时看到明确提示”则更容易讨论边界。验收条件不是限制创造力,而是减少不同角色对完成状态的误解。
3. 然后评估依赖、风险与团队容量
计划工作前,成员应指出外部依赖和主要不确定性:是否等待接口、审批、数据或第三方环境;是否存在尚未验证的性能假设;是否有人同时承担多个项目。风险越高,越不适合把整项工作都按确定任务排入承诺。
可以先安排小范围验证,把高风险假设尽早转成证据。若不确定性来自技术选型,先做限时原型;若来自用户流程,先和代表性用户走查;若来自数据质量,先抽样核对。验证的目标是帮助决策,不是另造一份大型交付物。
4. 最后检查团队是否能形成一个可交付切片
成员拆任务时,最好围绕用户可感知的薄片,而非按职能把工作分成互不相连的大块。一个薄片可以只覆盖一个角色、一条关键路径或一个最小场景,但必须能够独立验证。
如果某项工作跨多个迭代,团队应说明中间阶段能验证什么、未完成部分有什么限制,而不是把全部价值都推迟到最后。拆分不是为了让任务看上去短,而是为了缩短反馈路径。
| 判断维度 | 可以继续推进的信号 | 需要先澄清或调整的信号 | 成员可采取的动作 |
|---|---|---|---|
| 目标 | 用户问题和预期结果可解释 | 只有功能名称,没有业务场景 | 补充用户、场景和希望改变的行为 |
| 验收 | 完成条件和检查人明确 | 各角色对完成理解不同 | 整理示例、边界和异常情况 |
| 依赖 | 依赖已确认,或有负责人和时间点 | 关键输入未知且无人跟进 | 标记阻塞、指定协调人并评估影响 |
| 容量 | 团队有空间完成并验证工作 | 多人并行过多,突发支持无安排 | 提出减项、轮值或重新排序方案 |
| 风险 | 不确定性可通过小实验降低 | 高风险假设被当成确定任务 | 先设计验证,再决定是否扩大投入 |
五、具体案例:一个虚拟迭代如何从混乱变得可控
1. 场景说明与观察口径
以下是一个用于说明方法的情景案例,不代表真实客户项目或行业统计。某中型产品团队要改进企业客户的审批流程,团队成员包括产品、设计、开发、测试和业务代表。初始需求是“支持更灵活的审批配置”,范围不清,而且计划在迭代中途接受多个客户的临时反馈。
团队先不把整项需求拆成大量技术任务,而是用一次短会明确目标:让管理员能针对某类申请配置审批人,并让申请者知道当前处理状态。随后列出暂不覆盖的复杂条件,例如多层条件分支和跨组织授权,避免第一轮范围无边界扩张。
2. 先把需求转成可观察场景
产品和业务代表整理出三个代表性场景:管理员创建审批规则、员工提交申请、审批人处理申请。测试成员参与补充异常路径,包括无审批人、重复提交和规则变更后的历史记录处理。
团队没有假设所有边界一次就能定义完,而是把未决问题写出来并标明负责人。需要业务决定的规则由业务代表确认,技术可行性由开发验证,验收条件由产品和测试共同检查。这样能避免成员各自带着不同答案开始工作。
3. 以最小可验证切片组织工作
第一轮先交付单一审批人的基本流程,覆盖配置、提交、处理和状态查看。团队把“规则保存成功”与“用户能够完成申请并看到结果”区分开来,后者才是更接近用户价值的验收切片。
为了避免最后几天才发现流程不通,设计原型在开发前先由业务代表走查;开发过程中,测试成员尽早准备数据和检查路径。每日同步时,团队看的是这条流程离端到端验证还有哪些障碍,而不是每个人分别完成了多少任务。
4. 迭代中途收到新要求时如何处理
假设第二周客户提出“审批人离职后自动转交”。团队先确认这是阻断上线的问题,还是后续改进;再评估当前流程是否会因此出现无法处理的申请。如果确实影响基本可用性,应由产品负责人决定是否替换当前范围中的其他工作,并更新验收说明。
如果它属于低频增强,则先进入待办列表,记录提出者、场景和影响,不立刻打断正在进行的验收。敏捷不是拒绝变化,而是让变化的成本、收益和替代方案都可见。
5. 复盘看哪些证据

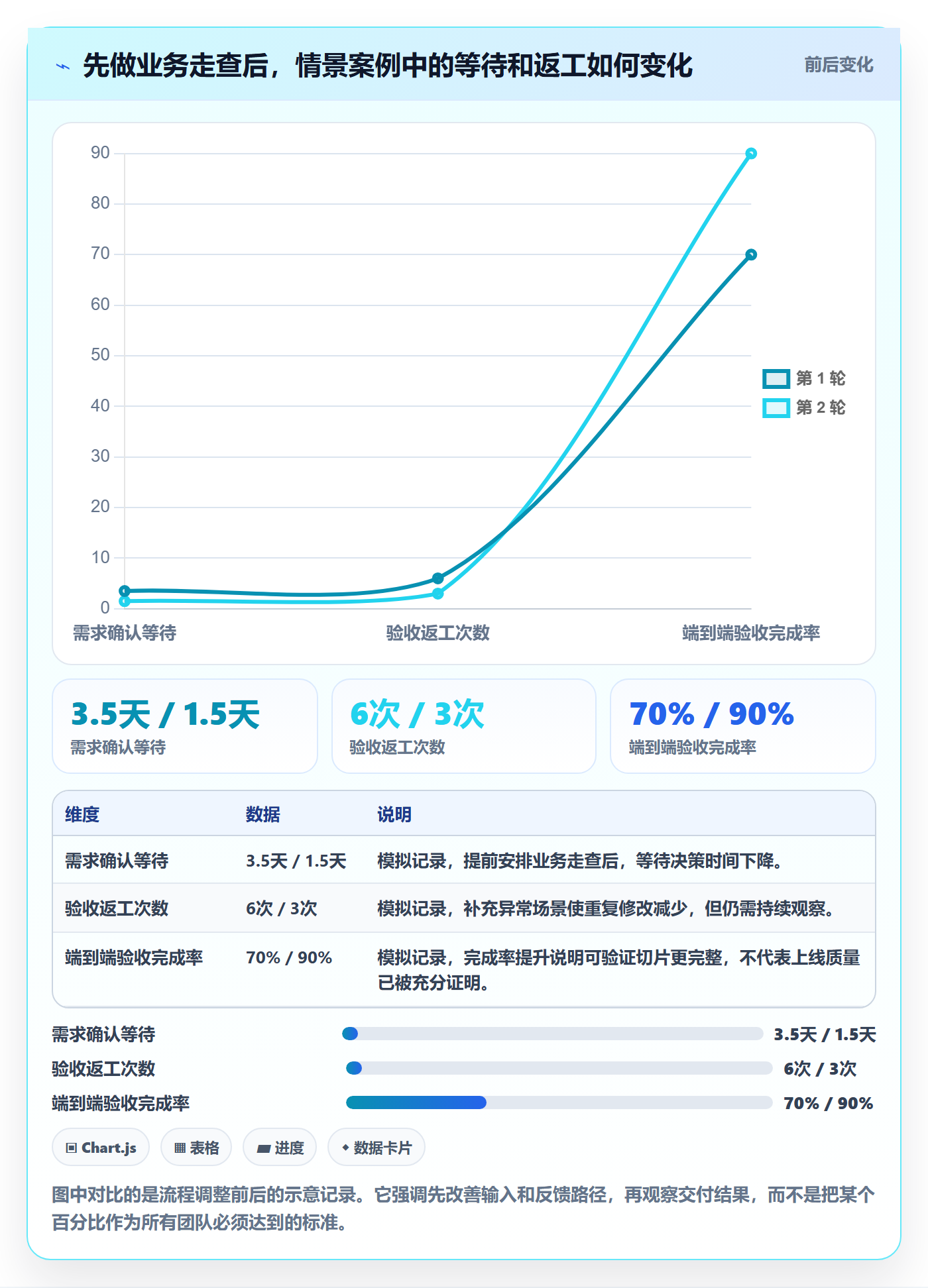

迭代结束后,团队不只问“计划完成了几项”,还检查端到端流程是否通过、业务代表是否认可、缺陷集中在哪类边界、哪些工作因等待决策而停滞。若延期主要来自审批规则反复确认,下一轮改进点就应是更早安排业务走查,而不是要求开发提高速度。
为了说明复盘口径,下面的数字是情景模拟:假设团队记录了两轮迭代的验收完成、等待和返工情况。它不是第三方研究结论,也不应被直接当成其他团队的目标值。

6. 案例的关键不是工具,而是责任边界清晰
这个案例里,成员并没有因为使用了某个看板就自动解决问题。真正改变推进方式的是:业务决策有明确负责人,技术风险尽早验证,测试参与需求澄清,临时变化要经过影响评估。
工具可以帮助团队记录待办、缺陷、版本和依赖,但无法替代优先级判断,也不能替成员说出真实阻塞。若组织需要支持多团队协作、权限治理和本地部署,可以评估面向中大型组织的项目管理平台,例如 PingCode。其公开产品信息将服务对象定位于中大型企业及百人以上组织,并介绍了私有化部署和 Jira 迁移支持等能力;具体适配程度、迁移范围、数据保留方式与安全要求,应由采购方结合实际环境进行验证。
将其视为国产替代候选之一可以纳入评估,但不宜在没有试点和验收的情况下直接得出“适合所有组织”的结论。
六、从启动到复盘:项目成员可执行的全流程
1. 启动前:弄清楚为什么做,以及谁能决策
- 确认目标:了解项目要改善的用户问题、业务指标或合规要求。
- 确认角色:找出需求决策人、验收人、技术负责人和外部依赖联系人。
- 标记约束:写明上线窗口、合同边界、数据安全限制和不可变条件。
- 列出风险:把未知技术、数据、权限或供应商依赖列出来,并安排验证责任人。
- 设定沟通方式:明确团队在哪里查看待办、记录结论、提出阻塞和发布版本信息。
启动阶段不需要把所有细节规划到项目结束,但必须建立足够可靠的共同背景。成员若不了解决策人是谁,遇到问题就会反复等待;若不知道约束是什么,也可能投入时间探索一条最终不能采用的路线。

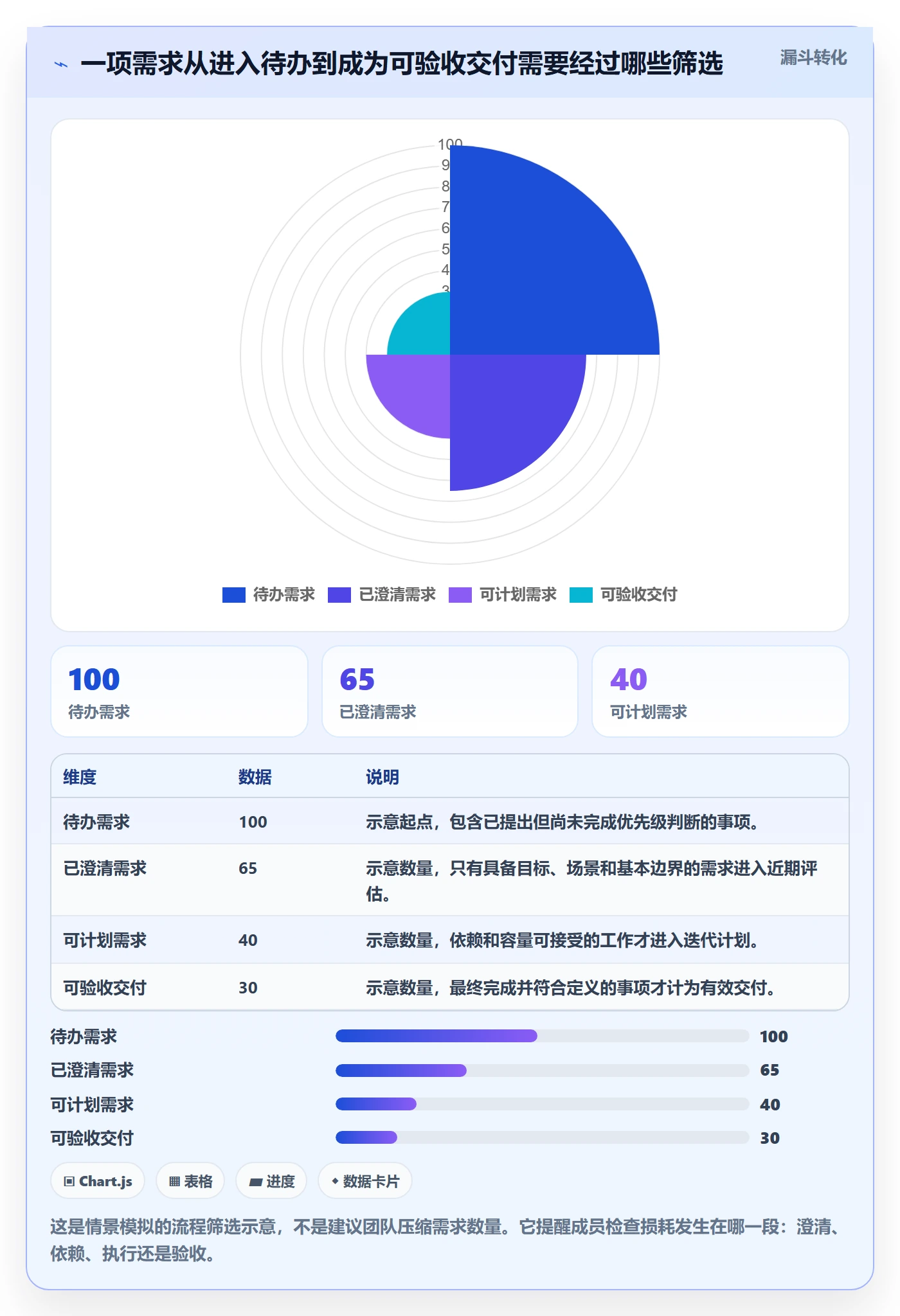

2. 需求准备:让高优先级工作达到可讨论状态
需求准备不是产品角色单独完成的文书工作。成员可以从可行性、测试条件、数据影响和异常路径提出问题,帮助团队判断一项工作是否适合进入近期迭代。
准备时不必追求每张卡片都写成大篇规格说明。更实用的最低信息是:用户和场景、希望解决的问题、预期行为、主要边界、依赖事项和验收方式。缺少部分信息时,可以明确标记未知,而不是把猜测包装成确定要求。
3. 迭代计划:按容量承诺,不按愿望承诺
迭代计划需要同时考虑历史完成情况、人员休假、支持任务、依赖风险和工作复杂度。团队若没有可靠历史数据,可以先用保守估计和短周期验证,不必为了看起来成熟而编造精确容量。
成员提出容量时,应说明自己可投入的实际时间和已知任务,不要把全部工作时段都当成连续开发时间。计划不是对个人的挑战书,而是团队基于当前信息作出的可检验承诺。
4. 每日协作:围绕流动和阻塞采取行动
日常更新时,优先讲清楚工作处于什么状态、下一步是什么、是否需要他人协助。如果事项已经阻塞,写明阻塞原因、影响范围和需要的决策,而不是只把状态改成“进行中”。
当成员发现手上的工作短期无法推进,可以主动帮助团队完成接近验收的事项,或协助排查共同阻塞,而不是不断开启新任务。结束旧工作、减少在制品,通常比增加更多“正在做”的卡片更有助于团队形成交付。
5. 评审和验收:展示实际结果,而非汇报辛苦程度
评审时应展示可以运行、试用或检查的成果,并邀请相关人员针对目标和边界给出反馈。若成果暂时不能展示,应说明具体原因和下一次可验证的时间,不要用幻灯片替代实际完成状态。
验收意见要转成可追踪的行动:是发现缺陷、提出新需求、修正验收理解,还是需要更多证据。把“业务方觉得不太对”记录下来还不够,团队需要进一步确认具体情境和期望差异。
6. 复盘和下一轮:选一个可观察的改进点
复盘不应变成追责会,也不应以“加强沟通”作为唯一结论。团队先回顾事实:何时等待、哪里返工、哪些工作过早并行、哪些反馈来得太晚;再选择一个下一轮能够验证的改动。
例如,团队可以试行“高风险需求开发前必须完成一次业务走查”,并在下一轮观察需求等待时间和验收返工是否变化。改进项要有负责人、检查时间和成功信号,否则复盘只是一次情绪释放。

七、不同情况下的行动建议:不把同一套做法强加给所有团队
1. 新组建、经验不足的团队
新团队先建立少量稳定约定:待办信息如何记录、什么叫完成、谁负责验收、阻塞在哪里升级。不要一开始就引入大量指标和仪式,否则成员容易把注意力放在格式合规,而不是共同完成工作。
建议先运行几个短周期,记录实际工作与计划差异,逐步校准容量。新人遇到不确定事项时,应尽早提出具体问题;团队负责人则要保护提问空间,避免把暴露风险当成能力不足。
2. 维护型工作和突发事项较多的团队
如果团队经常处理故障、客户支持或生产问题,完全按固定范围排满每轮计划通常不现实。可以预留一定容量,设立值班或明确轮值规则,并按紧急程度区分即时处理和排队处理。
预留多少应由团队自己的历史记录决定,而不是照搬外部比例。观察一段时间后,统计临时事项的数量、耗时、来源和对计划的影响,再决定是调整容量、改进产品稳定性,还是重新安排支持职责。
3. 多团队协作、依赖复杂的项目
跨团队项目中,成员应把依赖当作需要管理的工作,而不是等到交付前才询问“对方做好了吗”。依赖项至少要有对接人、所需输入、期望时间和替代方案,并定期核对变化。
若团队有共同交付目标,可安排短周期的联合计划或集成检查;若组织结构不允许统一节奏,则至少约定接口、版本窗口和问题升级路径。同步不等于所有团队参加同一场会议,而是关键信息能在决策前到达需要的人。
4. 合规、安全和审计要求较高的项目
这类项目不能把敏捷理解为减少记录。相反,需求变更、审批、测试证据、版本记录和风险接受都需要可追溯。成员应把必要控制嵌入日常工作,例如在验收定义中加入安全检查,避免临近发布才集中补材料。
如果部分环节必须经过正式审批,可以明确审批发生在哪个节点、需要哪些证据,以及等待审批期间团队还能推进什么。流程有约束不代表不能迭代;它要求团队更早识别约束,减少等待和返工。
5. 组织规模较大或部署要求严格的团队
当团队数量、权限层级、数据隔离和迁移要求增加时,工具评估需要从个人使用体验扩展到组织治理。除待办和迭代能力外,还要检查权限模型、审计记录、数据导入导出、接口集成、备份恢复、部署和运维责任。
若评估 PingCode 或其他项目管理平台,建议以真实项目试点而非产品演示作为判断依据。选取一条实际工作流,测试角色权限、历史数据迁移、缺陷与需求关联、报表口径和异常恢复;迁移前先盘点字段映射、附件、评论、用户身份和历史状态,再制定回滚方案。是否采用私有化部署、能否平滑迁移,都应通过合同范围、技术验证和安全评审确认,不能只凭产品描述推断。

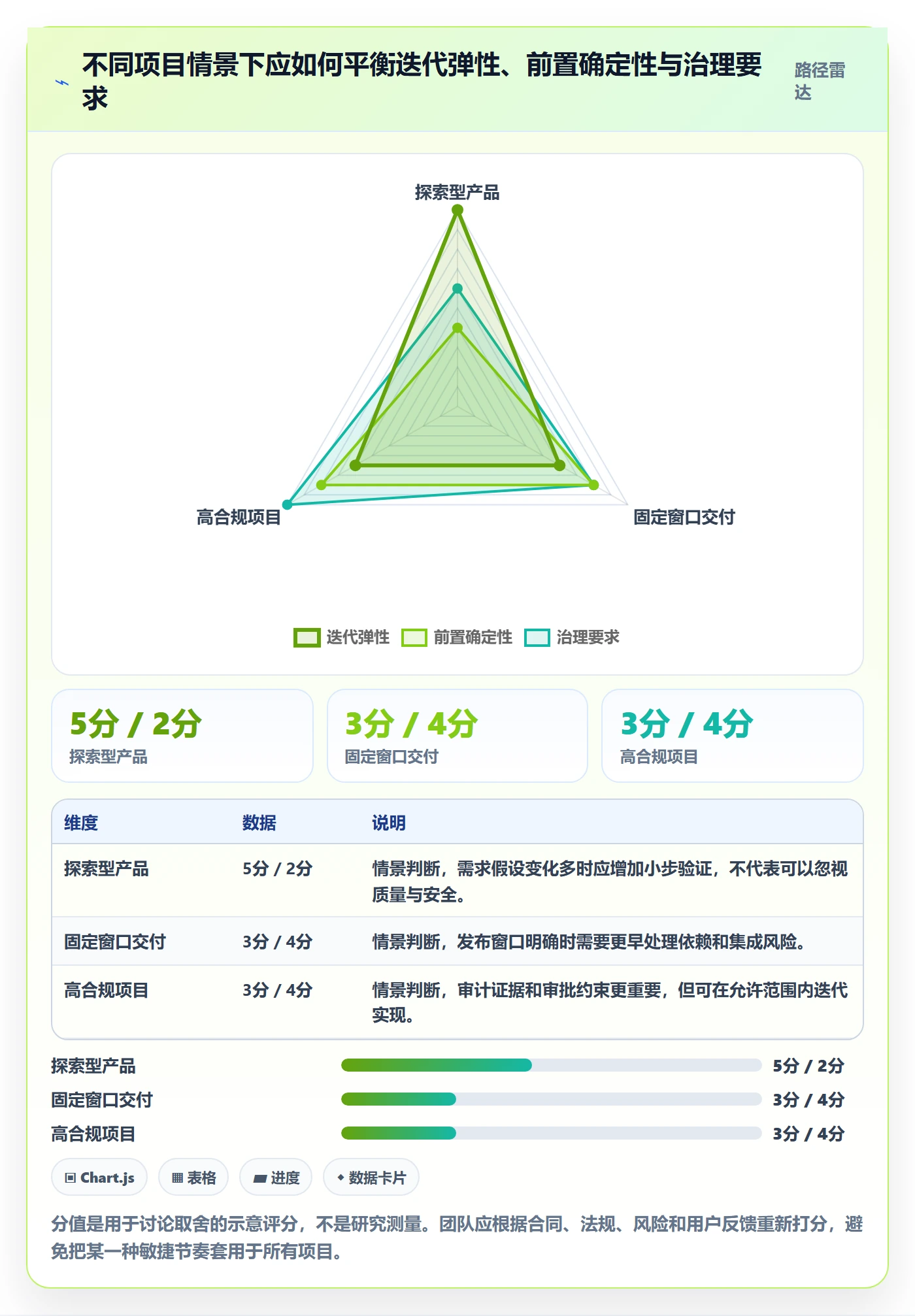

八、不同情况下的取舍:速度、确定性和治理不能同时无限最大化
1. 探索型产品与高确定性项目的节奏取舍
当用户需求尚未验证时,优先缩短实验周期,限制单次投入,把关键假设尽快变成证据。当目标、范围和验收条件相对固定时,可以增加前置规划与风险检查,但仍应保留阶段性检查,避免前提变化后继续按旧计划投入。
这不是“创新就敏捷、传统项目就不敏捷”的简单分类。真正的判断点是变化成本和不确定性在哪里:需求不确定,就多做验证;合规边界不确定,就先澄清约束;技术风险高,就先做小规模试验。
2. 迭代承诺与突发需求的取舍
突发事项必须进入决策,而不是暗中加到成员的个人清单里。团队可以让它替换同等容量的计划工作、进入下一轮,或由值班人员处理;如果选择打断正在进行的工作,也应明确延期和质量风险由谁接受。
紧急程度需要依据业务影响和时间窗口判断。所有需求都标记为紧急,会让团队失去排序能力;所有临时需求都拒绝,也可能错过必须及时处理的风险。成员的职责是提供事实和影响,优先级决策则由被授权的角色作出。
3. 指标透明与指标滥用的取舍
团队数据有助于发现等待、返工和交付波动,但一旦被用来简单排名个人,成员就可能开始拆小任务、隐藏阻塞或避免承担不确定工作。测量应服务于流程改进,而不是把复杂协作压缩成单一得分。
使用指标时应明确口径、观察周期和适用边界。团队规模、工作类型和发布频率不同,数据不宜直接横向比较。更稳妥的做法是观察同一团队自身的变化,并结合案例解释为什么变化。
4. 统一流程与团队自主性的取舍
组织需要一些共同规则来支持协作,例如缺陷等级、发布记录和数据安全要求;团队也需要保留适应本地工作的空间。可以统一不可妥协的治理要求,把会议频率、估算方式和看板呈现留给团队逐步调整。
若每个团队都采用完全不同的概念,跨团队协作会变得困难;若所有团队被要求使用完全相同的仪式,又会忽略工作差异。好的标准化是统一必要接口,而不是统一每个动作。

九、成员可直接采用的日常检查清单
1. 开始一项工作前
- 我是否知道这项工作要解决什么问题?
- 我是否知道谁能回答需求和业务规则上的疑问?
- 完成状态是否能被他人检查,而不是只靠我说“做完了”?
- 是否存在外部依赖、数据风险或尚未验证的关键假设?
- 当前同时进行的工作是否已经过多,是否需要先结束或交接旧事项?
2. 工作进行中
- 出现阻塞时,我是否及时说明原因、影响和需要的帮助?
- 当发现需求与实际场景不一致时,我是否先确认而不是擅自扩大范围?
- 能否尽早让相关角色看到中间结果,减少最后阶段才发现偏差的风险?
- 临时事项进入时,是否明确了它替换或影响的工作?
3. 交付和复盘时
- 成果是否达到约定的完成定义,是否留下必要测试和验收证据?
- 反馈是缺陷、需求变化还是目标理解差异,是否分别记录?
- 本轮最明显的等待或返工来自哪个环节?
- 下一轮是否只选择一个或少数几个能够验证的改进点?
这些问题不是检查成员是否足够勤奋,而是帮助团队尽早看见工作系统中的缺口。若同一类阻塞连续出现,应该调整决策路径、依赖管理或容量安排,而不是把它当成某个人每次都要更努力解决的个体问题。
十、结语:敏捷的进步,应体现在更早得到可靠反馈
项目成员做好敏捷项目,不是每天追着任务状态跑,也不是按流程完成所有仪式。真正重要的是理解目标、控制并行、及时暴露风险、围绕可验证结果协作,并把反馈转成下一步行动。
我最看重的信号不是团队看板有多整齐,而是坏消息能否提前出现、计划能否根据证据调整、交付能否被业务或用户检查。如果这些事情发生得更早,团队就有机会用较低成本修正方向;如果问题总在最后才暴露,再多敏捷术语也救不了项目。
下一步可以从一个真实迭代开始:选一项近期工作,补清目标和验收条件;记录在制品、等待和返工;迭代结束后只挑一个最明显的流程问题做改进。先让反馈闭环跑起来,再决定是否增加仪式、指标或工具。敏捷不是做得更多,而是更快确认什么值得做、什么已经做好,以及接下来应当改变什么。
常见问题解答(FAQ)
1. 敏捷项目中,项目成员每天最应该做什么?
我刚接触敏捷项目时,以为每天只要参加站会、汇报进度就算完成任务。真正执行后才发现,成员更重要的工作是持续同步目标、暴露风险,并让任务状态能够被团队及时看懂。
每天优先确认三件事:当前迭代目标是什么、自己负责的任务下一步动作是什么、是否存在会阻塞他人的问题。站会发言建议控制在三点:昨天完成了什么、今天准备完成什么、需要谁协助;任务卡片应同步负责人、状态、预计完成时间和阻塞原因。若同一问题阻塞超过半天,通常不应继续等待,应立即升级给项目负责人。
2. 敏捷项目如何拆分用户故事和任务,避免任务越做越大?
我在项目中遇到过一个看似简单的需求,开发完成后才发现还涉及接口、权限、异常提示和验收数据,结果一个迭代都没交付。后来我会先从用户可感知的结果拆用户故事,再按可验证的工作内容拆任务。
用户故事应描述角色、需求和价值,例如“作为运营人员,我希望导出筛选后的数据,以便进行周报分析”,不要直接写成“开发导出功能”。单个任务最好控制在半天到两天内完成,并补充验收条件、依赖项和异常场景;
如果一个故事无法在一个迭代内完成,应继续按用户价值、业务流程或可独立验收结果拆分,而不是只按技术模块切开。
3. 敏捷项目如何判断一个迭代是否真正完成?
我以前容易把“代码提交了”当成“任务完成”,但测试、文档、部署和业务验收没有跟上,迭代结束后仍然会积压大量返工。现在我会把完成标准写在迭代开始前,避免团队在最后一天争论完成口径。
建议建立统一的完成定义,至少包括代码评审通过、自动化或必要的人工测试完成、关键缺陷关闭、文档或配置更新、产品或业务方验收通过,并明确是否已部署到约定环境。迭代完成率应按“满足完成定义的工作项数量或规模”统计,不要只按代码行数或开发提交数统计;同时单独记录返工项和未完成项,避免用新增范围掩盖交付不足。
4. 敏捷项目进度落后时,项目成员应该如何处理?
我曾经遇到过迭代中途发现关键任务延期,团队一开始只是把更多任务标成进行中,表面上的进度反而更好看了。后来我发现,敏捷项目处理延期的重点不是继续堆人,而是尽快识别瓶颈并重新排序范围。
先确认延期原因属于需求变更、技术风险、外部依赖、资源不足还是任务估算偏差,再查看剩余工作量和迭代剩余时间。若无法按期完成,应优先保留高价值、可验收的最小范围,暂停低优先级任务,并由负责人明确调整后的目标;可以用近三到五个迭代的平均交付量估算容量,避免在缺少历史数据时仅凭个人感觉承诺日期。
核心关键词
文章包含AI辅助创作:敏捷管理指南:项目成员如何做好敏捷项目,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/547453
读者评论
文中把“完成”与“可验证结果”区分开,这点很实用。我们团队以前常按开发任务关闭卡片,到了评审才发现业务方无法使用。后来把验收人和异常场景提前写清,返工确实少了,但前期沟通时间也明显增加,需要管理者认可这种投入。
限制并行工作对多项目团队很有启发。不过现实中支持、临时故障很难完全按计划安排,单靠成员自觉往往不够。更关键的可能是明确插单规则和容量预留,否则看板上再清楚,承诺仍然容易失真。
文章没有把敏捷说成固定模板,这一点比较客观。实际执行时我比较困惑的是:当业务方长期无法及时验收,团队应如何判断迭代是否结束?如果一直等待反馈,周期会被拖长,或许还需要设置默认验收条件和升级机制。
