Task管理方法大全:管理层敏捷项目落地方案落地清单

Task管理方法大全:管理层敏捷项目落地方案落地清单

管理层推行敏捷,最常见的挫败不是团队不会拆 Task,而是每个人都在更新任务,管理者仍然回答不了三个问题:目标有没有变得更近、风险什么时候会影响交付、需要谁做什么决策。Task 管理的价值不在于把工作切得更碎,而在于让任务、交付结果和管理决策之间形成一条可追溯的链路。本文给出一套从目标定义、任务设计到管理复盘的落地方法,并用明确标注的情景模拟数据说明如何判断是否有效。

一、先讲核心结论:管理层要管的是交付系统,不是任务数量

1. Task 是执行单元,不是管理成果

我判断一套 Task 管理机制有没有价值,首先看它能不能回答“为什么做、做完算什么、谁来验收、偏差如何升级”。只写“开发接口”“优化页面”这样的任务,虽然可以分派,却不具备完整的管理信息。执行者可能完成了动作,项目仍然没有交付用户价值。

一个可管理的 Task 至少要连接四层信息:业务目标、可验收结果、责任人和依赖或风险。它可以很小,但不能脱离上下文。管理层看到的也不应只是任务总数,而是目标进展、交付预测、阻塞事项和待决策问题。

2. 敏捷落地要先缩短反馈周期,再增加管理颗粒度

如果项目每两周才做一次真实验收,管理者即使每天查看任务状态,也只是更频繁地看到滞后的信息。反过来,如果团队能持续交付可验证的增量,任务看板、迭代计划和风险清单才会成为早期预警工具。

因此,落地顺序应是先定义业务结果和验收方式,再建立短周期交付节奏,最后配置管理视图与指标。不要先购买工具、设计几十个状态,再追问团队到底要交付什么。

3. 管理视图应该服务于决策,而不是制造汇报工作

每一项管理数据都应对应一种行动。例如,阻塞时长上升,应触发依赖协调;范围变更增加,应重新评估容量和发布日期;完成任务多但验收通过率低,应检查需求质量或测试前置程度。不能触发行动的数据,往往只会让团队多填一列。

以下图表采用情景模拟数据,不代表行业平均值。它展示的是一种管理逻辑:当迭代交付周期缩短、验收反馈更及时,管理层才有条件更早发现偏差。实际项目应使用自己的历史记录建立基线。

Task管理方法大全:管理层敏捷项目落地方案落地清单

二、背景和真实场景:为什么任务很多,项目却仍然失控

1. 多团队协作时,任务之间的依赖会放大局部延迟

在中大型组织里,一个业务项目经常同时涉及产品、研发、测试、安全、数据和运维。每个团队都有自己的排期和优先级,单看某个团队的任务完成率,无法判断整体交付是否受阻。真正影响发布日期的,常常是跨团队接口、审批窗口、数据准备或环境资源,而不是某个开发任务本身。

我会把管理问题拆成“局部执行”和“跨团队流动”两类。前者看负责人、工作量和验收状态;后者看依赖方、承诺日期、等待时间和替代方案。只记录“进行中”,无法区分任务正在被有效推进,还是实际上卡在另一个团队手里。

2. 管理层的需求是可预测,执行层的需求是可完成

管理层通常关心发布日期、投入产出、风险和资源冲突;执行团队关心需求清楚不清楚、工作量是否可控、临时插单如何处理。两种视角不必互相替代,但必须共享同一套事实来源。若管理层依据周报估算,团队依据个人口头承诺排期,双方很快会出现两份互不相认的项目进度。

比较稳妥的做法,是让一线维护任务事实,让管理视图自动汇总结果。管理层不需要逐项追问每个任务,但应能下钻到影响交付的关键事项,并看到数据更新时间、责任人和下一步动作。

3. 传统任务拆分容易把“忙碌”误当成“进展”

例如,“完成需求评审”“开发登录页面”“进行接口联调”都是活动描述。它们可能是必要工作,却不能单独证明用户问题已经解决。若项目只统计关闭任务数,团队会受到一种隐性诱导:把工作拆得越细、状态改得越勤,看起来就越有进度。

我更建议在任务之外设置可验收的交付切片,例如“新用户可在限定步骤内完成注册并收到确认信息”。然后再拆出设计、开发、测试等任务,让任务共同指向同一个结果。这样既保留执行颗粒度,也避免任务清单与业务价值脱节。

三、常见误区:看板上线了,不等于敏捷落地了

1. 误区一:任务拆得越细,控制力越强

任务太粗,责任和风险不清;任务过细,维护成本会超过管理收益。比如把一个工程步骤拆成大量十分钟级子任务,负责人需要花时间维护状态,管理者看到的却仍然是微观动作。拆分的判断标准不应是“还能不能继续拆”,而应是“拆开后是否更容易估算、并行、验收或暴露风险”。

对于持续一周仍没有可验证进展的任务,我会优先检查它是否混合了多个交付结果、是否存在外部等待,或是否缺少明确的完成定义。对于短到无法体现独立价值的子任务,则通常保留在执行者个人计划中,不一定都进入管理看板。

2. 误区二:所有工作都必须装进一个迭代

产品探索、紧急故障、合规审批和常规功能开发的工作性质不同。探索任务的重点是减少不确定性,故障任务强调恢复服务,审批任务受外部时限约束。把它们全部按相同节奏和完成率评价,会让团队为了适应看板而扭曲实际工作。

更合理的办法是先划分工作流,再明确各自的服务承诺。例如,稳定需求进入迭代计划;紧急事项使用有入口、有审批、有复盘的应急通道;探索事项设置时间盒,并以结论或原型作为验收结果。关键不是给所有工作同一套状态,而是让不同工作都能被透明追踪。

3. 误区三:管理者要求每天更新,数据就会更真实

更新频率高不等于信息准确。若状态没有定义、负责人不知道何时更新、跨团队依赖没有责任边界,团队可能每天都在更新,却仍然无法解释为何延期。高频填报还可能导致“为了更新而更新”,最后管理者只能依靠会议重新核实。

我倾向于规定事件驱动的更新规则:任务开始、遇到阻塞、范围变化、准备验收、验收失败等关键时点必须更新;一般进度则在团队约定的节奏内维护。比起每天催填状态,更重要的是定义什么情况必须升级、升级后谁有权协调资源。

4. 误区四:把估算当承诺,把偏差当个人问题

估算是基于当前信息的计划假设,不是对未来的保证。如果管理层把早期估算直接变成固定承诺,团队可能会隐瞒风险、压缩测试或拒绝暴露不确定性。结果是看板表面平静,延期却在发布前集中爆发。

管理者应区分三类信息:已经发生的事实、当前预测和需要决策的风险。延期首先要被视为系统信号,检查范围变化、依赖等待、返工和容量波动,再讨论个人责任。只有这样,团队才有动力在风险仍可处理时主动报告。

四、专业判断逻辑:从目标到任务建立可追溯链路

1. 先把业务目标写成可观察的结果

目标不必一开始就有完美指标,但应能说明预期变化。例如,“改善客户体验”过于宽泛,可以进一步说明要降低哪类客户的哪种操作阻力、观察什么行为变化、在哪个时间窗口判断。若结果暂时无法量化,也应定义用户反馈、业务流程完成率或关键验收情景。

我会要求项目负责人回答四个问题:目标服务于谁、解决什么问题、用什么证据判断有进展、出现什么情况需要调整。管理层如果不能回答这些问题,建议先做目标澄清,而不是直接要求团队排任务。

2. 通过结果切片组织待办事项

待办事项不应只是按部门罗列工作,而要围绕可交付结果组织。可以先确定一个端到端的用户场景,再补充实现它所需的产品、技术、测试和运营工作。这样,管理者能看见哪些工作共同组成一项能力,团队也更容易识别跨职能依赖。

当一项工作无法独立验收时,可以把它标记为技术准备或依赖任务,并说明它服务于哪个交付切片。这样做不是要消灭底层工程任务,而是避免底层工作长期占据排期,却没有清晰的业务关联。

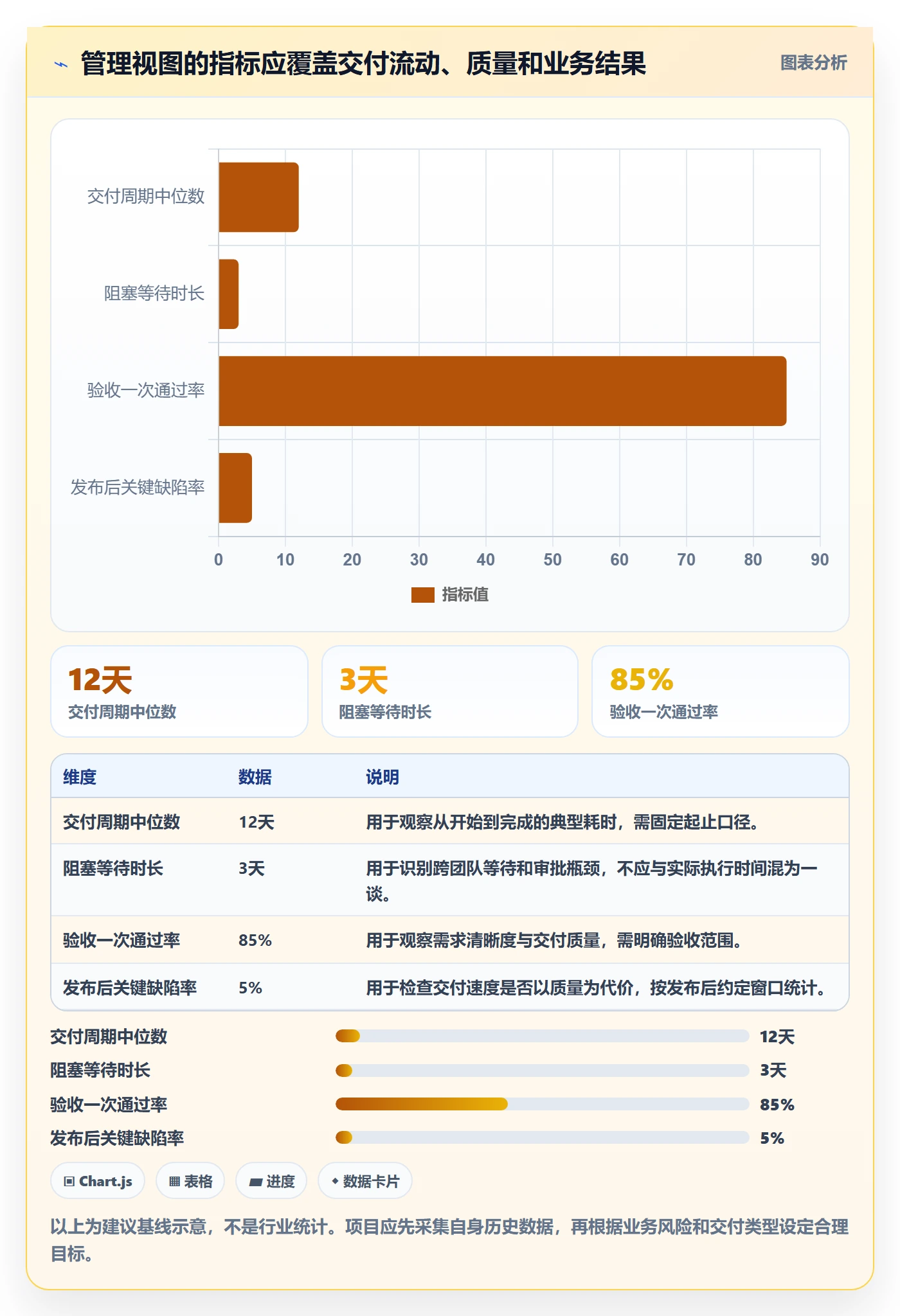

3. 给每个 Task 配置最小充分信息

任务描述应足以让执行者开始工作,也足以让其他人理解风险。我的建议是保持字段克制:标题、背景或关联目标、负责人、验收条件、工作类型、依赖关系、计划时间和当前状态。只有在确有管理用途时,才增加成本、风险级别或审批字段。

信息项 需要回答的问题 常见缺陷 改进方式
关联目标 这项工作支持哪个结果 只写部门名称或项目代号 关联业务目标或交付切片
完成定义 什么证据能证明任务完成 用“已处理”“基本完成”代替验收 写出可检查的输出或测试条件
责任人 谁负责推进并协调问题 多人共同负责但无人牵头 指定一位直接责任人,协作方另列
依赖关系 等待谁、何时需要、延迟后怎么办 只写“依赖某团队” 注明交付物、承诺日期和升级路径
风险状态 偏差是否已经影响预测 用颜色代替解释 写明风险事实、影响和下一步动作

4. 用稳定节奏复盘,而不是靠临时追问

一次简洁的团队同步应聚焦近期目标、正在流动的工作、阻塞和需要协调的依赖。迭代评审则展示可验收成果,邀请相关方给出反馈;回顾会讨论流程中的反复问题,并确定少量改进动作。管理层参与时,最好针对跨团队取舍、优先级或资源冲突做决定,而不是逐个询问任务进度。

不同会议要有不同产出。如果一次会议结束时没有决策、没有责任人、没有下一步时间点,它很可能只是把看板内容口头重复了一遍。会议不是管理机制的替代品,而是处理看板无法自动解决的歧义和冲突。

5. 用指标诊断系统,不用单一指标评价个人

任务完成数、个人利用率和迭代承诺完成率都容易被误用。完成数会受到拆分方式影响;利用率过高可能意味着没有缓冲;承诺完成率也会受到需求变更和外部依赖影响。管理层应把交付速度、质量、变更、阻塞和用户结果结合起来观察。

建议至少区分三类指标:流动指标用于观察工作等待和交付周期;质量指标用于观察返工、缺陷和验收;结果指标用于判断业务目标是否改善。不要把它们混成一个总分,更不要用一个数值直接推导个人绩效。

Task管理方法大全:管理层敏捷项目落地方案落地清单

五、案例与数据观察:用小范围试点验证管理方案

1. 情景模拟:一个跨部门业务项目如何暴露真实瓶颈

以下案例为情景模拟,不是某家企业的实际业绩。假设一家拥有 120 人研发与产品团队的企业,要在一个季度内推出客户自助服务能力,涉及产品、研发、测试、数据、安全和运维。启动时,管理层关注的是发布日期,一线团队却分别维护各自的任务表,跨团队依赖只有在周会中口头说明。

试点团队先把目标拆成三个可验收场景:客户提交申请、查看处理状态、收到结果通知。再把每个场景关联到对应任务、责任人、验收条件和依赖方。紧急故障仍走既有应急流程,探索性工作则以技术验证结论作为交付,不强行塞进功能开发的完成率。

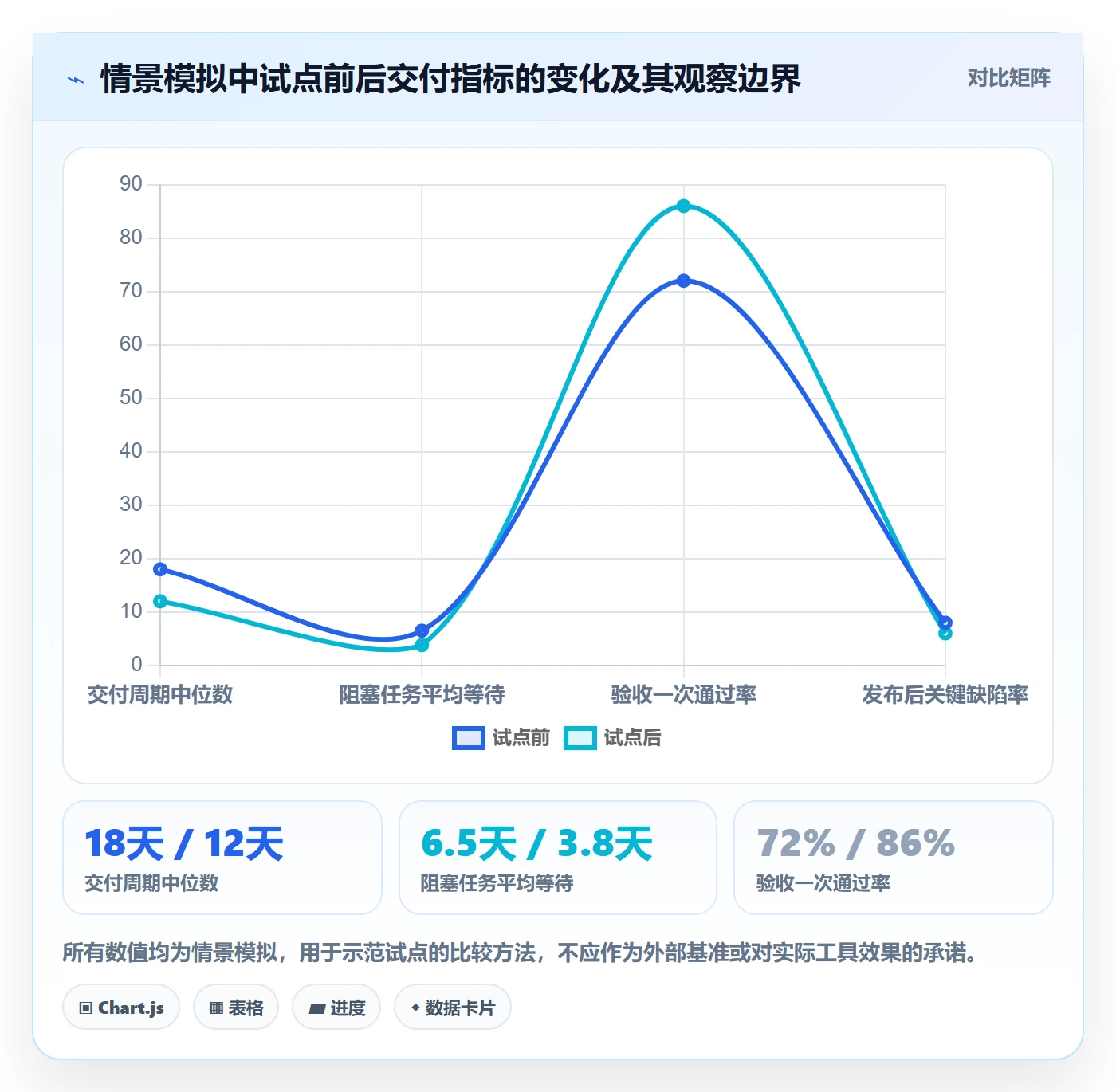

2. 试点不是追求漂亮数字,而是找出变化来自哪里

情景模拟设定试点前后各观察 8 周,并统一任务起点、验收定义和阻塞口径。试点后,管理者每周查看未解决依赖、预测变更、验收结果和任务年龄分布。结果不是简单地要求所有数字变好,而是追问:哪些变化来自工作方式调整,哪些可能只是需求结构不同。

例如,周期缩短可能来自任务范围变小,也可能只是低复杂度任务占比提高;验收通过率变高可能源于验收条件更清楚,也可能是团队降低了验收门槛。因此,比较前后数据时必须检查工作类型、样本范围和统计定义,避免把相关变化直接解释成因果关系。

Task管理方法大全:管理层敏捷项目落地方案落地清单

3. 任务年龄分布通常比“剩余任务数”更早提示风险

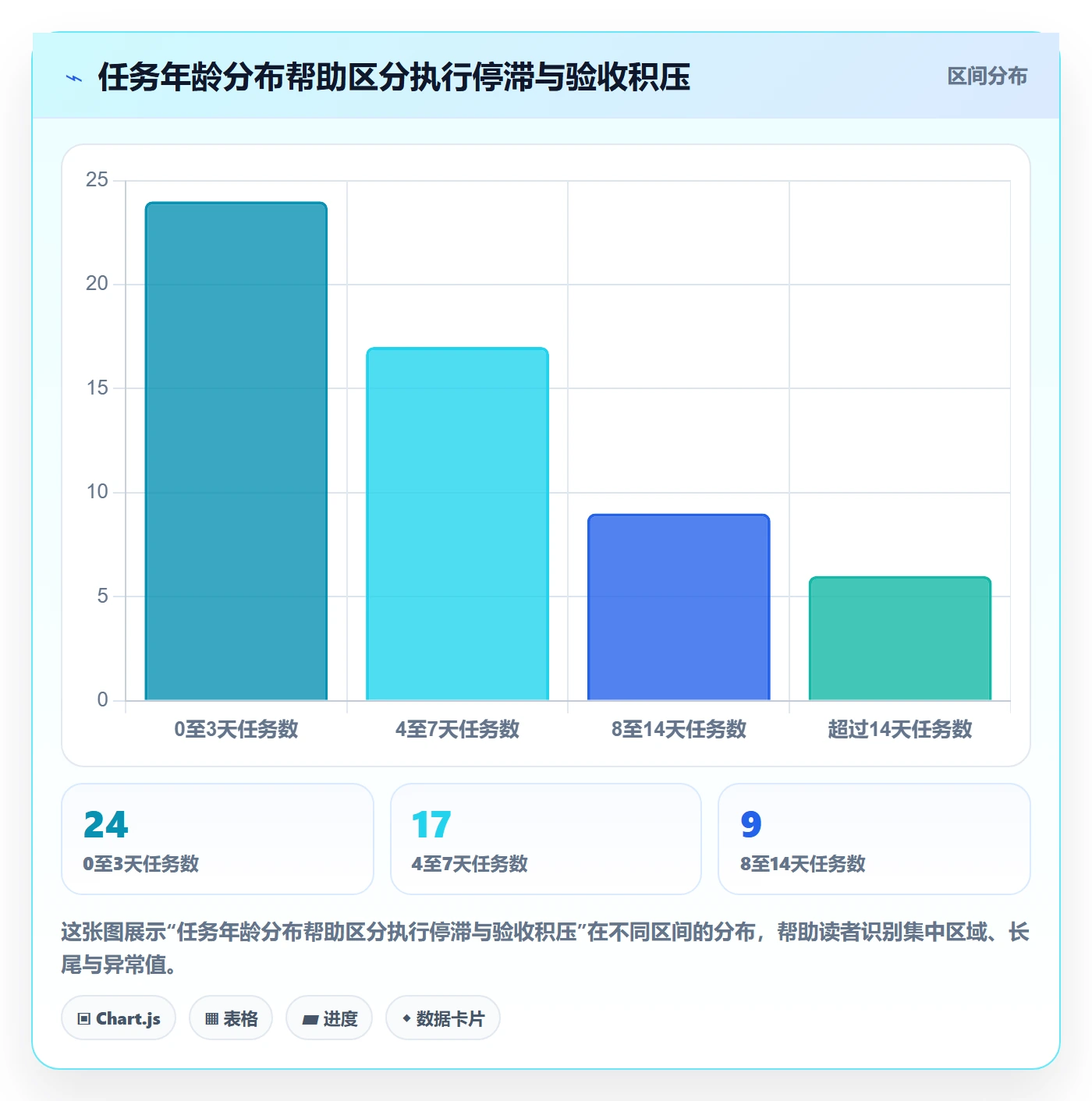

剩余任务数只回答“还有多少”,不回答“为什么没有完成”。如果任务长期停留在进行中,可能是范围过大、优先级冲突、依赖等待或验收条件不清。把任务按进入当前状态的时间分组,能让管理者看到工作流是否开始积压。

比如,高龄任务集中在等待验收,说明瓶颈可能在业务反馈或测试资源;高龄任务集中在进行中,则要检查工作是否过大、人员是否频繁切换;高龄任务集中在待开始,可能说明计划容量超过实际能力。不同分布对应不同动作,不能一律要求团队“加快速度”。

Task管理方法大全:管理层敏捷项目落地方案落地清单

4. 如何判断试点是否值得扩大

我不会因为一次迭代的完成率提高就建议全组织推广。至少要看几个连续周期,确认工作定义稳定、数据来源可信、团队没有通过少报任务或降低验收标准来美化指标。同时要访谈执行者与需求方,了解同步成本有没有下降、风险是否更早暴露、验收争议是否减少。

如果管理者每周仍需通过手工表格拼接多个团队状态,说明数据链路或责任边界尚未解决。此时扩大工具使用范围,可能只是把旧问题复制到更多团队。先修复口径和流程,再讨论规模化。

六、不同情况下的行动建议:从最小试点开始形成闭环

1. 尚未建立统一任务口径的团队

先不要急着做复杂仪表板。选择一个有明确业务结果、涉及团队数量适中、管理层愿意参与决策的项目作为试点。为任务定义最小字段、状态含义、验收规则和更新时间,先用两到三个迭代验证流程是否走得通。

  • 选定一个边界明确的目标,并写出可观察的验收结果。
  • 梳理参与团队、主要依赖、审批节点和已知风险。
  • 使用少量状态,例如待开始、进行中、待验收、已完成、已阻塞。
  • 在复盘中删除没有触发行动的字段,保留有助于决策的信息。

2. 已有多个工具或部门级看板的组织

先找出管理层需要共同讨论的跨团队信息,而不是要求所有团队立即采用相同模板。对齐项目目标、里程碑定义、风险升级规则和关键指标;团队内部仍可保留适合自身工作的任务字段。统一的重点是管理语义和数据接口,不一定是每个执行页面长得一模一样。

若组织需要集中查看交付和风险,可评估是否使用能够支持多团队协作、权限治理、流程配置和统计汇总的平台。对于中大型企业,尤其要提前验证身份体系、数据权限、部署方式、历史数据迁移、审计要求和系统集成,而不只是比较看板外观。

3. 外部依赖多、延期风险高的项目

为依赖单独设负责人和承诺时间,明确依赖交付物、验收方以及逾期后的升级路径。每周讨论的重点不是“依赖还没好吗”,而是“如果某日仍未交付,会影响哪个结果,是否有替代方案,谁能做取舍”。这会把等待从模糊抱怨变成可管理的风险。

对于无法由项目经理解决的资源冲突,应设定升级时限和决策人。若没有明确的决策路径,项目团队就会把风险反复写进周报,却无法改变结果。

4. 需求变化频繁、探索性较强的项目

把需求变化和执行偏差分开记录。变化本身不是失败,但每次变化都应说明原因、影响范围、优先级以及对时间和容量的影响。探索任务可以用假设、验证方法、时间盒和结论作为管理信息,不必强行预估成看似精确的工作量。

当不确定性较高时,管理层应购买信息而不是购买虚假确定性。先用小规模验证减少风险,再决定是否投入更大团队和更长周期,通常比在早期承诺一个精确发布日期更有决策价值。

5. 需要评估管理平台或迁移现有系统的组织

以业务流程做验证,而非仅看功能清单。选取真实项目,模拟从需求进入、任务拆分、迭代规划、缺陷处理、验收到管理汇总的全过程。验证权限是否符合组织结构、数据能否导出、审计记录是否完整、看板调整是否需要复杂配置,以及高峰期的使用体验。

在产品层面,PingCode主要面向中大型企业和 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力,可纳入国产替代方案评估。这里的“适合”仍需由企业自身的权限模型、流程复杂度、集成清单、部署规范和迁移验收结果来验证;工具能力不等同于项目管理方法,也不能替代管理层的优先级决策。

迁移时建议先迁一个代表性项目,检查历史任务、附件、评论、状态映射、用户权限和报表口径。迁移成功不只是数据导入完成,还要确认团队能继续工作、管理视图可用、关键审计信息没有丢失,并保留明确的回退方案。

七、不同情况下的取舍:统一、灵活、速度与治理如何平衡

1. 统一模板与团队自治

统一模板便于跨团队汇总,但模板过重会让一线团队维护大量无用字段。团队自治能适应工作差异,却可能让管理层无法比较项目状态。我的取舍原则是:统一目标、状态语义、验收和风险升级规则;允许团队按工作类型扩展执行字段。

当团队之间确实存在不同交付模式时,不要强行把探索、运维和产品迭代压成同一套指标。只要管理层能识别工作类型,并清楚其预测边界,适度差异比表面整齐更可靠。

2. 计划稳定性与应对变化

计划的作用是揭示假设,不是禁止变化。稳定性不足时,团队无法形成协作节奏;变化被完全禁止时,组织又会错过新的信息。建议把变化分为紧急、必要和可延后,规定变更入口、影响评估人和决策时限。

对影响范围较大的变更,应同时调整范围、资源或时间中的至少一项。若三者都不允许改变,管理层就需要明确接受质量或风险的代价,而不是把压力隐性转给执行者。

3. 管理透明与个人监控

透明的目的是让团队更早协作,不是让每个人随时证明自己在工作。可以公开目标、交付状态、依赖和风险,但谨慎使用个人完成数、在线时长或任务数量评价绩效。任务记录是工作流数据,只有结合工作复杂度、协作贡献和结果质量,才有可能支持公平判断。

管理者如果把单一任务指标用于排名,团队很快会学习如何优化这个指标,而不是优化交付。衡量体系应关注项目和系统层面的改进,并通过定期复盘发现指标被误用的迹象。

4. 快速上线与治理要求

小团队、低敏感项目可以先以轻量流程启动;涉及敏感数据、复杂权限、审计和多地域部署的组织,则需要在试点时纳入安全与运维评估。治理不是上线后的补丁,部署、访问控制、备份、数据保留和灾备要求会影响系统选型与迁移成本。

如果管理流程尚未稳定,可以先小范围验证;如果系统承载关键业务或敏感数据,就不能以“先上再说”跳过必要审查。速度和治理不是二选一,真正要避免的是在项目后期才发现治理要求与初始方案冲突。

八、管理层落地清单:把方法变成可以执行的动作

1. 启动前清单

  • 明确项目要改变的业务结果,并指定结果负责人。
  • 确定试点范围、参与团队、试点周期和退出条件。
  • 定义工作类型,区分迭代需求、紧急事项、探索工作和常规运营。
  • 写清任务最小字段、状态含义、验收规则和依赖表达方式。
  • 确定项目风险升级的触发条件、决策人和响应时限。

2. 执行中清单

  • 每个任务都能关联目标或交付切片,避免只剩部门工作列表。
  • 负责人及时更新阻塞、范围变化和验收结果等关键事件。
  • 定期检查任务年龄和等待时间,识别工作流中的积压位置。
  • 让管理会议聚焦跨团队冲突、范围取舍和资源决策。
  • 对紧急插单记录原因和影响,不用口头承诺掩盖容量变化。

3. 复盘与推广清单

  • 统一试点前后的数据口径,检查任务复杂度和样本范围。
  • 同时回看周期、质量、阻塞、变更和业务结果,避免单指标判断。
  • 询问一线团队哪些记录帮助协作,哪些只是增加维护负担。
  • 确认改进动作有负责人、有截止时间,并在下个周期验证效果。
  • 只有在流程可解释、数据可信、迁移风险可控后,才扩大推广范围。

4. 常见落地问题

(1)项目已经延期,是否还要开始敏捷试点?

可以,但不要把试点包装成快速追回进度的保证。先确认剩余范围、关键依赖和不可变约束,再用短周期暴露风险、交付可验收结果。对于已经处于危机中的项目,管理层要优先做范围和资源决策,不能只增加同步会议。

(2)团队不愿意维护任务状态怎么办?

先检查状态更新是否有直接价值、字段是否过多、流程是否重复。让团队看到阻塞信息能带来资源协调、需求澄清或优先级决策;如果更新完没有任何反馈,抵触通常不是态度问题,而是机制没有形成闭环。

(3)什么时候可以扩大到整个组织?

至少要看到连续多个周期的数据口径稳定,关键依赖能被追踪,试点团队能够独立运行,管理视图能支撑真实决策,且没有依赖少数人手工维护大量信息。推广范围应分批扩大,并允许根据工作类型调整执行模板。

九、结语:先让任务连接结果,再让数据连接决策

Task 管理最容易被误解成“把工作都放进看板”。我的判断恰好相反:看板只是观察窗口,真正的管理能力来自清楚的目标、可验收的工作、明确的依赖责任和及时的取舍。任务再完整,如果没有反馈和决策,也只是记录;指标再漂亮,如果无法说明工作为何变快或变慢,也不能指导行动。

下一步可以从一个跨团队、结果明确的项目开始:写出目标与验收证据,选定最小任务字段,建立依赖升级规则,连续观察几个周期,再决定要调整流程、补充工具还是扩大试点。管理层敏捷落地的起点不是要求团队更忙,而是让问题更早可见、决策更快发生、交付结果更容易验证。

常见问题解答(FAQ)

1. 管理层如何判断敏捷项目中的任务是否真正落地?

我在推进跨部门项目时,经常发现任务列表看起来很完整,但会议结束后仍然没人能说清哪些事项已经产生结果。尤其是管理层只看完成百分比时,很容易把“更新了状态”误认为“交付已完成”。

不要只看任务完成率,应同时检查任务是否有明确负责人、截止时间、验收标准和可验证产出。建议每周统计已完成任务中按验收标准通过的比例,并重点关注逾期任务数、阻塞任务数和连续两个周期未变更的任务;如果完成率很高但阻塞和返工持续增加,说明项目只是更新了状态,并没有真正落地。

2. 管理层如何给敏捷项目任务排序,避免团队被紧急事项牵着走?

我经常遇到这样的情况:业务部门不断插入新需求,团队每天都在处理“最急”的事情,但关键目标反而持续延期。真正困难的不是建立任务清单,而是当资源不足时,能够解释为什么先做这个、暂缓那个。

可以用业务价值、截止风险、依赖关系和实施成本四个维度评分,每项按1到5分打分,再将业务价值和截止风险设置为更高权重。优先处理高价值且存在外部截止时间、能解除多人依赖的任务;对于低价值、无明确截止时间的事项,统一放入待选池,不允许通过临时催办直接打乱当前迭代。

3. 敏捷项目应该用哪些数据向管理层汇报,而不是只汇报完成了多少任务?

我在看项目周报时,最容易产生疑问的是任务数量很多,但这些数字并不能说明项目是否更接近目标。有些团队完成了大量小任务,核心功能却没有交付,管理层因此会误判项目进展。

建议至少汇报四类数据:周期内完成的可验收成果、任务平均流转周期、逾期任务占比和当前阻塞时长。任务完成率只能作为过程指标,真正判断项目健康度应看可验收成果是否按计划交付;

如果平均流转周期连续两个周期上升,或逾期任务占比超过20%,就应优先检查需求变更、资源瓶颈和审批依赖,而不是继续要求团队提高执行速度。

4. 管理层如何推动某项目管理平台在敏捷项目中真正被团队使用?

我参与过工具上线后使用率很低的项目,问题通常不在功能不足,而在团队觉得录入任务只是增加工作量,管理者也没有用平台数据做决策。结果是会议仍靠口头同步,平台变成事后补录的档案库。

落地时不要一次性启用所有功能,应先统一任务模板、状态定义、负责人规则和验收标准,并选择一个真实项目试运行两个迭代。要求所有评审、阻塞升级和周报数据都来自平台,同时把任务更新控制在最少必要字段;

连续两周检查任务及时更新率、逾期闭环率和会议中平台数据的使用次数,只有当团队能用平台减少重复沟通后,再逐步扩展到更多项目。

核心关键词

读者评论

董
董承宇

我们团队以前也统计任务关闭数,后来发现关闭得快不代表验收顺利。把验收条件提前写清楚后,返工少了一些,不过需求频繁变动时,还是得另设范围变更的处理规则。

朱
朱清越

跨团队项目里,最难维护的确实是依赖信息。只写依赖哪个部门不够,还要有人确认交付日期;否则看板上的风险提示很容易变成没人跟进的备注。

冯
冯浩然

文中建议先小范围试点,这点比较实际。指标基线最好按工作类型分开看,故障处理和常规功能的周期差异很大,混在一起比较容易得出误导性结论。

文章包含AI辅助创作:Task管理方法大全:管理层敏捷项目落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546736

赞 (0)
