Task 管理最容易制造的一种错觉,是看板上任务很多、状态更新很勤,管理层却仍然不知道项目能否按期交付。问题通常不在于团队缺少任务,而在于任务数据没有连成一条可判断的链路:目标如何拆解、工作如何流动、阻塞如何升级、预测如何校准。本文给出一套面向管理层的敏捷项目数据分析落地清单,并说明如何把任务记录转化为决策依据。
一、核心结论:管理层要看的是交付系统,不是任务总数
1. Task 管理的目标不是“把所有工作记下来”
任务管理的价值,不是让每个人多填几个字段,而是让团队减少等待、尽早暴露风险,并让管理者能够基于事实做取舍。若任务记录只回答“谁在做什么”,却无法回答“何时可能完成、卡在哪里、改动会影响什么”,那它更像工作清单,而不是管理系统。
我判断一个 Task 管理机制是否有效,通常先看三个问题:第一,团队能否从目标追到正在进行的任务;第二,阻塞是否能在影响里程碑前被看见;第三,管理层能否用现有数据解释交付预测,而非临近发布日期才靠经验猜测。
核心判断是:数据质量取决于决策链路是否闭合,而非字段数量是否丰富。字段越多不一定越透明。如果状态定义含糊、工作项粒度不一、数据更新靠人工补录,仪表盘会把不一致包装成精确数字。
2. 管理层优先建立四层数据视图
敏捷项目数据可以拆为四层:目标层看成果和范围;流动层看工作如何通过系统;预测层看剩余工作与交付节奏;风险层看依赖、阻塞和变更。四层必须能够从项目总览下钻到工作项,单看其中一层容易产生误判。
| 数据层 | 管理问题 | 建议观察项 | 常见误读 |
|---|---|---|---|
| 目标与范围 | 团队交付是否仍服务于业务目标 | 目标完成度、范围变更、验收状态 | 把完成任务数量当成果 |
| 工作流动 | 工作为何积压或等待 | 周期时间、在制品、阻塞时长 | 把忙碌程度当效率 |
| 交付预测 | 当前范围何时可能完成 | 吞吐量、剩余工作、预测区间 | 把单点日期当承诺事实 |
| 风险与依赖 | 什么因素会改变交付结果 | 跨团队依赖、缺陷、变更和风险责任人 | 只看状态颜色、不看影响路径 |
管理层不需要每天查看全部任务,而应先看异常,再沿着指标下钻。一个可用的总览通常只保留少数决策指标:交付预测区间、在制品趋势、超期阻塞、范围变化和关键依赖。其余信息要能按项目、团队、版本或目标展开。
二、背景和真实场景:数据为什么到了管理层就失真
1. 百人以上组织的难点是口径和依赖,不是看板数量
在单一小团队里,成员可以通过口头沟通弥补字段缺失;到了多个团队并行交付,口头同步会迅速失效。团队可能采用不同的“完成”定义,有的把代码合并算完成,有的要等测试通过,有的要等业务验收。此时汇总出的完成率看似统一,实际比较的是不同口径。
更棘手的是跨团队依赖。一项任务在本团队看板上可能是“进行中”,但真正等待的是另一个团队的接口、数据或环境。若管理视图只按负责人统计,真正的系统瓶颈会被误归因到执行者身上。
对 100 人以上组织,我会先盘点跨团队的关键交付路径,再决定统一哪些规则。不是所有团队都要照搬同一套流程,但至少要统一工作项层级、完成定义、阻塞语义、迭代边界和关键日期的计算方式。
2. 管理数据常见的断点发生在“目标,任务,结果”之间
项目目标往往写在立项材料里,任务分散在团队看板,结果则留在验收记录、缺陷系统或经营报表。若这些对象无法建立稳定关联,管理层看到的只是几张局部截图:任务完成了多少、缺陷有多少、版本是否发布,却难以判断它们是否共同推动了目标。
我建议先定义一条最小追踪链:业务目标关联交付目标,交付目标关联版本或里程碑,里程碑关联工作项,工作项关联验收结果。链条不必一步实现全自动,但不能依赖某个项目经理长期手工整理。
3. 先做口径审计,再做仪表盘
在数据分析落地前,我会抽取最近几个迭代,检查状态更新时间、工作项粒度、关闭原因、阻塞记录和范围变更记录。重点不是评估个人,而是确认数据是否能用于团队级判断。例如,如果大量任务在迭代末尾集中关闭,完成时间可能只是录入时间,而不是实际完成时间。
以下是一个用于启动评估的情景模拟,不代表行业统计:假设一个组织有 6 个团队,过去 8 个迭代中,有 2 个团队将“开发完成”记作完成,另 4 个团队采用“验收完成”。若直接对比完成率,误差可能来自定义差异,而不是团队交付能力。第一步应先统一口径或明确分层展示。

三、常见误区:看起来精细的数据,可能更容易误导
1. 用任务完成数量代表团队产出
任务数量受到拆分习惯影响。同一项工作可以拆成十个小任务,也可以合并为一个大任务。直接比较任务完成数,会奖励“拆得更碎”的团队,而不是交付价值更高的团队。更稳妥的做法是统一工作项粒度,并把完成数量与周期时间、验收结果及范围变化一起看。
如果工作项大小差异很大,吞吐量仍然可以用来观察同一团队在一段时间内的变化,但不适合拿来横向排名。对比团队前,应先确认工作类型、拆分规则和团队边界相近。
2. 把速度点当作个人绩效或跨团队排名依据
敏捷团队的估算点是团队内部的相对估算语言,不是统一计量单位。不同团队的估算习惯、技术复杂度和产品不确定性都可能不同。拿速度点比较团队,容易促使估算膨胀,最终让指标失去预测价值。
速度更适合回答“这个团队在当前工作方式下,通常能完成多少估算工作”,而非“谁更努力”。管理者应关注团队自身趋势是否稳定、范围是否频繁变化、预测误差是否收敛,不应把速度直接用于个人考核。
3. 只盯燃尽图,不看范围变化和阻塞
燃尽图没有按预期下降,不一定意味着团队效率低。可能是中途新增需求、工作拆分方式变化,或者大量工作处于外部等待。若图表不展示范围变化,管理者容易把需求增长误判为执行不力。
相反,燃尽曲线平滑下降也不代表风险消失。团队可能关闭了开发任务,却尚未完成测试、发布或用户验收。因此,燃尽图应与范围变化、完成定义和阻塞记录配套解读。
4. 用红黄绿状态代替问题描述
“项目是黄色”不等于可行动信息。管理者真正需要知道的是:风险是什么、影响哪个目标、何时需要决定、由谁负责、有哪些备选方案。状态颜色只能做索引,不能替代风险说明。
建议每个高优先级风险至少有五个字段:风险事件、影响对象、触发条件、责任人、下一次决策时间。风险如果没有触发条件和责任人,就容易停留在会上反复讨论,却没有推进动作。
5. 把每日更新率当作透明度
高频更新可能只是高频录入,不一定意味着信息可靠。若团队为了满足更新要求而批量改状态,数据会在看板上变“新”,却不一定反映真实工作流。比起要求每个人每天更新,不如明确哪些事件必须及时记录,例如开始工作、进入阻塞、提交评审、验收完成。
透明度的关键是事件发生时能够留下可解释记录,而不是每天产生一次形式上的刷新。对管理层而言,事件时间、状态变化原因和阻塞持续时间,通常比单纯的更新次数更有用。

四、专业判断逻辑:先确定决策,再选择指标
1. 从管理问题反推数据,而不是从工具字段正向堆叠
我通常把管理问题分成三类。第一类是预测:当前范围在什么时间窗口内可能完成?第二类是诊断:交付变慢是因为工作量增加、等待变长还是返工增多?第三类是取舍:若增加一个需求,哪些目标或日期需要调整?每类问题需要的数据不同,不应靠一张“万能仪表盘”解决。
例如,预测需要历史吞吐量、剩余范围和工作项完成定义;诊断需要周期时间分布、在制品和阻塞原因;取舍需要需求优先级、依赖关系、关键路径和可替代方案。若指标与决策没有对应关系,通常只是装饰性数据。
2. 先建立指标字典,避免同名异义
指标字典应写清名称、计算公式、数据来源、时间窗口、责任人和适用范围。尤其要区分“任务关闭时间”和“真正完成时间”,区分“需求新增”与“需求范围调整”,也要说明缺陷是按发现时间还是创建时间统计。
| 指标 | 建议定义 | 适合回答的问题 | 使用边界 |
|---|---|---|---|
| 周期时间 | 从工作项开始进入执行到完成的时长 | 工作从开始到交付通常需要多久 | 需明确开始和完成事件 |
| 吞吐量 | 固定时间窗口内完成的工作项数量 | 团队近期交付节奏如何 | 不宜直接比较拆分规则不同的团队 |
| 在制品数量 | 当前已开始但尚未完成的工作项数 | 系统是否存在过多并行工作 | 需按团队和工作类型解释 |
| 阻塞时长 | 工作项处于阻塞状态的累计时间 | 外部等待是否拖慢交付 | 要区分阻塞原因及责任边界 |
| 范围变化率 | 窗口内新增或移出工作量相对基线的比例 | 计划变化对预测造成多大影响 | 变更口径应保持稳定 |
3. 用分布和区间取代单一平均值
平均周期时间容易掩盖长尾。假设大多数工作项两三天完成,但少数跨团队依赖持续数周,平均值会把这两类工作揉在一起。管理者应同时看中位数、较高分位数和样本数量,判断典型体验与尾部风险。
交付预测也不应只有一个日期。根据团队自己的历史完成节奏,可以给出概率区间或情景区间,并说明前提,例如范围不再增加、关键依赖按期完成。区间不是逃避承诺,而是把不确定性显性化,帮助管理者决定是否缩范围或增加缓冲。
4. 发现异常后沿着因果链下钻
如果周期时间上升,我不会第一时间要求团队加快,而会依次检查在制品是否增长、等待时间是否增加、工作项是否变大、返工是否上升,以及外部依赖是否集中。只有识别出主要原因,行动才可能针对瓶颈,而不是把压力转移给个人。
实用的下钻顺序是:项目或版本、团队、工作类型、状态区间、阻塞原因、具体工作项。每层都应能回到原始记录验证。若某个图表无法追溯到样本,或只展示汇总结果,它的解释力就有限。
五、案例与数据观察:用一组模拟数据检验管理视图
1. 案例背景:多个团队共同交付一个季度版本
以下案例为情景模拟,用来演示分析方法,不代表任何企业实测结果。假设一家有 180 名研发与产品人员的企业,6 个团队共同交付一个季度版本。管理层发现版本预测不断后移,团队则反馈“大家都很忙”,但无法说清延期主要来自哪里。
初步盘点发现,所有团队都记录任务状态,却没有统一的阻塞定义;迭代中途新增需求未单独标记;部分团队把开发完成记为完成,另一些团队等到验收通过才关闭。此时直接做团队效率排名会放大口径差异,不能作为行动依据。
2. 第一步:从历史工作项重建流动过程
团队先抽取最近 8 个迭代的数据,按开始、等待、评审、测试、验收几个阶段重建工作流。对没有历史时间戳的工作项,标注为缺失,不猜测发生时间;对状态含义不一致的团队,先建立映射,再保留原始状态以便回溯。
模拟盘点结果显示,执行中的工作项并非都在被积极处理:部分处于等待评审,部分等待外部接口,另有一些因需求澄清不完整而反复返工。管理层于是将问题从“团队是否不够努力”改为“哪些等待环节最值得消除”。
3. 第二步:用基线对照验证是否真的改善
项目组选择三个容易验证的指标:从开始到完成的中位周期时间、超过三个工作日的阻塞比例、迭代中途新增范围占比。随后用一个迭代周期做小范围试点:限制同时进行的工作项、为阻塞设置责任人和升级时限,并要求变更需求关联决策记录。

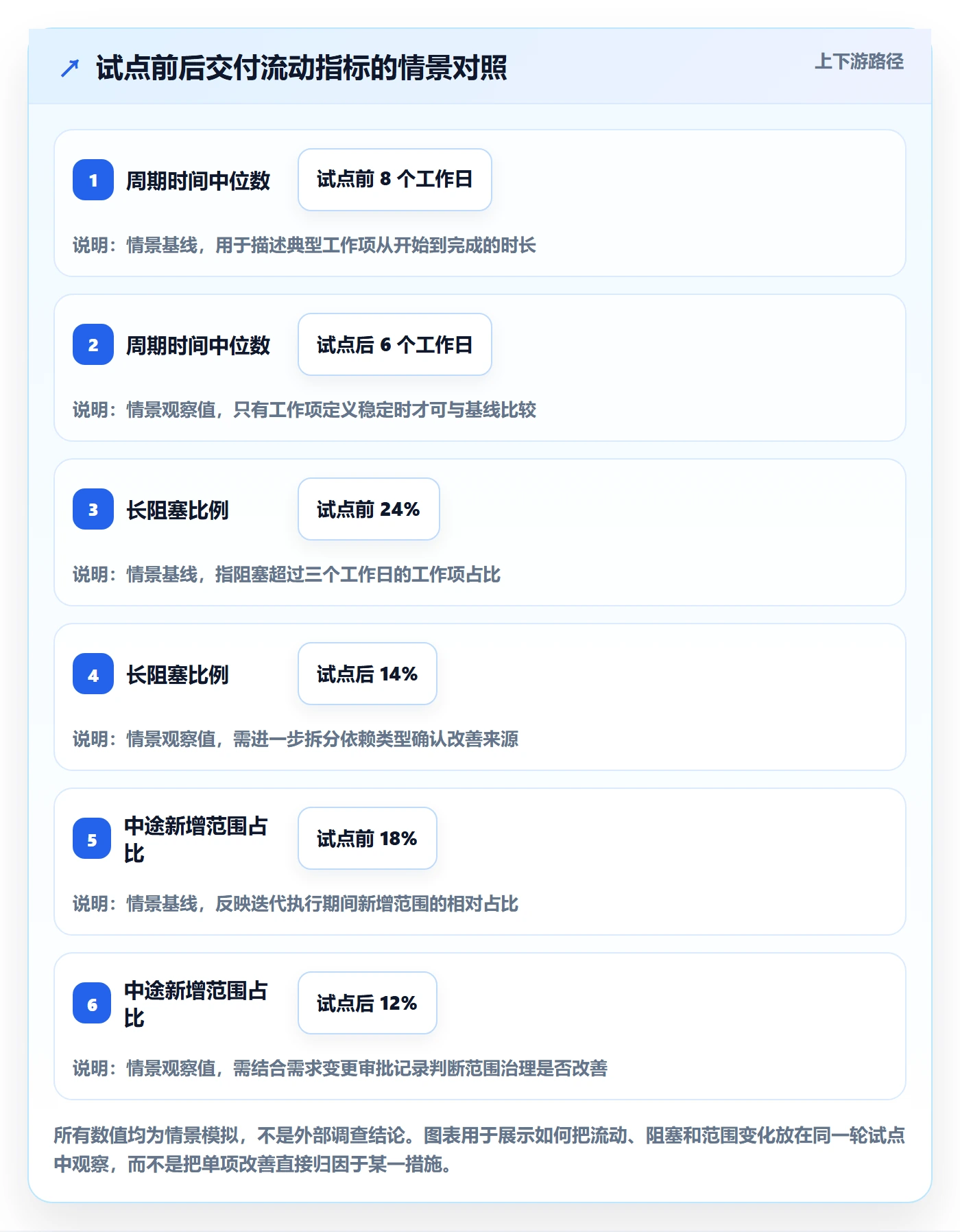

为说明如何阅读结果,下面给出一组情景模拟数据。假设试点前后团队规模、工作类型和完成定义保持相对稳定,周期中位数由 8 个工作日降至 6 个工作日,长阻塞比例由 24% 降至 14%,中途新增范围占比由 18% 降至 12%。这些变化只能说明与试点同时发生,不能单独证明某一措施必然造成改善,还需观察更多周期并检查样本结构。

4. 第三步:把结果变成管理动作,而不是庆祝数字
如果长阻塞比例下降,下一步应检查下降来自哪些阻塞类型。若评审等待改善,但跨团队接口等待未变,管理动作应聚焦依赖协商,而不是继续收紧评审时限。若新增范围下降却导致关键业务需求被排除,则需要重新讨论优先级,而不是将“变更少”当成最终目标。
案例的价值在于展示判断顺序:先校准口径,再识别瓶颈,然后做小范围干预,最后观察副作用。管理层应要求每项指标变化都能关联到具体的工作流机制和后续验证计划,而不是仅仅把趋势截图放进汇报材料。
5. 如何评估平台是否支撑这条链路
当组织从多个团队扩展到项目群管理时,工具是否能承载层级关系、工作流差异、跨项目查询、权限治理和历史追溯,会直接影响数据分析成本。选择平台时,我更关注管理逻辑能否落地,而不是演示界面上有多少图表。
以 PingCode 为例,若组织正在评估面向中大型企业的研发管理平台,可重点验证项目目标与工作项能否关联、跨团队依赖能否追踪、管理视图能否从汇总下钻,以及权限和部署要求是否符合组织治理需要。根据产品能力介绍,PingCode 面向中大型企业及 100 人以上组织,支持私有化部署,并提供 Jira 平滑迁移相关能力;这些信息仍应由采购方通过当前产品文档、方案演示和迁移验证确认,不能只凭宣传描述作决定。
评估“国产替代”时,不应只比较功能清单。要验证迁移后的数据映射、权限继承、历史记录保留、自动化规则替代、报表口径和用户培训成本。只有关键工作流跑通、历史数据可追溯、团队能持续使用,替代才算落地,而不是完成了数据导入。
六、不同情况下的行动建议:把清单落实到角色和节奏
1. 起步阶段:先建立最小可用的数据规则
若组织目前主要依赖会议汇报和电子表格,不建议一开始就建设复杂的管理驾驶舱。先明确工作项层级、完成定义、阻塞状态、范围变更记录和责任人,再选择一两个团队试运行。试点目标应是验证数据能否稳定产生,而不是证明某个工具功能丰富。
- 选定一个有明确交付目标、边界相对稳定的项目。
- 定义需求、任务、缺陷、依赖和风险的最小字段。
- 确认开始、阻塞、完成等关键事件的记录规则。
- 抽查一批工作项,核对字段是否真实反映执行过程。
- 在复盘会上根据数据调整口径,再扩大使用范围。
2. 多团队协同阶段:治理跨团队依赖和共同口径
如果项目延期主要发生在团队交界处,应优先做依赖治理。每项关键依赖都应有供给方、需求方、期望时间、验收条件和升级路径。管理视图应展示依赖是否满足,而不只是显示某个工作项“进行中”。
统一口径不等于强行统一每个团队的流程。可以保留团队内部状态,但映射到组织级的共同阶段,例如待开始、执行中、等待、已完成。这样既能支持团队自治,也能让管理层在同一层面分析整体交付。
3. 预测压力较大时:用情景预测代替拍脑袋日期
当发布日期临近、范围仍在变化时,管理者应要求团队给出至少三种情景:当前范围不变、削减低优先级范围、增加关键资源或移除依赖。每种情景都要写明假设、风险和对质量的影响,不能只给一个看似确定的日期。
如果历史数据不足以支持概率预测,可以先用范围区间表达不确定性,并安排短周期复核。数据不足本身就是重要信息,管理层应把它作为治理任务,而不是要求团队制造精确到某一天的预测。
4. 组织规模扩大时:建立分层治理而非中央集权
企业级治理适合统一关键定义、权限边界和审计要求,但不适合把每个团队的工作节奏都锁死。中央层可以管理目标、版本、跨团队依赖和共同指标;团队层保留估算方式、细分流程和日常协作习惯。
我会把治理责任分成三层:业务负责人维护目标和优先级;项目或项目群负责人维护里程碑、依赖和风险;团队负责人维护工作流、数据质量和持续改进。若所有维护责任都压给项目管理办公室,信息会变成周期性补录,离现场越来越远。
七、不同情况下的取舍:速度、可比性与治理成本不能同时拉满
1. 统一程度与团队自治之间的取舍
统一流程越多,跨团队汇总越容易,但一线适配成本也越高。团队差异较大时,优先统一语义和关键事件,不要先统一所有状态名称。管理层需要可比较的共同视图,团队则需要适合自身工作特征的执行视图。
适合严格统一的内容包括目标关联、完成定义、风险责任、关键依赖和数据权限。可以允许差异的内容包括团队内部拆分方法、日常协作仪式和技术任务分类。判断标准是:差异是否会破坏组织级决策,还是仅影响团队内部操作。
2. 指标丰富度与维护成本之间的取舍
每增加一个指标,就增加定义、数据质量、解释和维护成本。如果指标无法触发具体行动,就不应仅因“容易展示”而加入。管理层的仪表盘可以少,但每项指标都要有负责人、阈值或判断方式以及下钻路径。
初期优先保留能解释交付、风险和范围的指标。组织稳定后,再考虑更细的质量、支持负荷和长期改进指标。不要一次性追求覆盖所有管理问题,否则团队可能把时间花在填报,而不是改进工作流。
3. 实时性与数据稳定性之间的取舍
并非所有管理问题都需要实时数据。正在发生的生产事故、严重阻塞和关键依赖可能需要及时更新;周期趋势、预测校准和团队改进则更适合按固定窗口观察。过度追求实时,会让管理者对短期噪声反应过度。
可以按决策时效分层:事件级风险及时提醒;团队级流动按周或迭代复盘;项目群级预测按里程碑审视;组织级趋势按月或季度分析。观察窗口与决策节奏匹配,才能减少无意义的波动解读。
4. 自动化与人工判断之间的取舍
自动化适合稳定、重复、规则清晰的工作,例如状态变更通知、超期提醒、依赖到期提示和数据汇总。人工判断适合优先级冲突、风险影响评估、范围取舍和异常归因。把复杂判断硬编码成自动规则,往往会造成误报和责任模糊。
自动化上线后仍要检查规则是否被绕开、提醒是否过多、异常是否被正确升级。通知数量增加不等于管理能力增强。对每条自动化规则,都应有明确的触发条件、接收人、预期行动和停用机制。
八、管理层敏捷项目数据分析落地清单
1. 启动前:确认问题和边界
- 明确本次分析要支持的决策:预测、诊断还是范围取舍。
- 确定分析对象:单团队、项目、项目群或跨部门交付链。
- 确认目标、里程碑、验收条件及业务负责人。
- 梳理现有系统、数据来源、权限边界和历史记录质量。
- 记录哪些结论目前无法由数据支持,避免过度承诺。
2. 数据准备:统一定义和追踪关系
- 建立工作项层级,并规定不同层级的用途和粒度。
- 为开始、阻塞、完成、验收和取消定义清晰事件。
- 统一组织级状态映射,同时保留团队内部流程需要。
- 标记工作类型、依赖团队、优先级和范围变更来源。
- 检查历史数据是否有缺失、延迟录入或批量关闭现象。
- 抽样回到原始工作项,验证汇总指标是否可信。
3. 指标设计:每个数字都对应一个行动
- 为每项指标写清公式、时间窗口、数据源和适用边界。
- 优先选择能解释交付流动、范围变化和关键风险的指标。
- 使用中位数或分布观察长尾,不只汇报平均值。
- 预测采用区间并说明假设,不把概率结果伪装成确定承诺。
- 避免把团队速度、任务数量直接用于跨团队或个人排名。
- 为异常指标规定复核人、下钻路径和复盘节奏。
4. 试点运行:用小范围实验验证机制
- 选择范围清晰、负责人稳定、数据基础可检查的试点。
- 先记录基线,再实施限制在制品、阻塞升级或变更治理等措施。
- 每次实验尽量聚焦少数机制,避免同时改动过多变量。
- 检查指标改善是否伴随质量下降、工作转移或记录方式变化。
- 复盘样本量、例外情况和未解决问题,再决定是否推广。
5. 管理复盘:形成决策和反馈闭环
- 会议从异常和决策请求开始,不逐条念任务状态。
- 将“发生了什么”“为什么”“下一步谁做什么”分别记录。
- 对范围、资源、日期和质量的取舍保留决策依据。
- 复核上次行动是否改变了瓶颈,而不是只检查是否完成动作。
- 按季度审查指标是否仍有决策价值,淘汰失去用途的指标。
落地检查的最低通过标准不是“仪表盘已经上线”,而是管理层能从一个风险指标追到具体工作项,能说清预测依赖哪些假设,能看到变更对目标和日期的影响,并且决策执行后可以回到数据中验证结果。
九、下一步怎么做:从一条交付链开始,而不是从全公司铺开
1. 用一个月建立可验证的试点
第一周选定一条重要交付链,确认目标、范围和责任人;第二周审计工作项及状态口径;第三周建立最小总览并验证下钻;第四周复盘一次真实风险和一次真实取舍。若无法在试点中解释一个延期原因,就先补数据链路,不急着推广。
2. 用三个问题检验管理视图是否有用
管理层打开视图后,能否判断当前交付是否偏离目标?能否知道偏差主要来自工作量、等待、依赖还是质量返工?能否据此选择一个具体行动,并在后续周期验证行动效果?三个问题有任何一个答不上来,都说明需要优化指标、口径或追踪关系。
3. 独特观点:优秀的数据管理,是让组织少猜一次
敏捷项目分析不是把团队变成数据录入机器,也不是用漂亮图表证明项目“看起来正常”。它的真正价值,是让组织更早发现等待、更诚实地表达不确定性、更有依据地决定删减什么或投入什么。
下一步建议是选一个正在承受交付压力的项目,先统一完成定义和阻塞记录,再用历史数据建立基线,最后只围绕一个管理决策做试点。当目标、任务、依赖、结果和决策能够连起来,Task 管理才从清单升级为组织的交付控制系统。
常见问题解答(FAQ)
1. 管理层如何判断敏捷项目是否真的在按计划推进?
我以前看项目进度,主要依赖周报里的完成百分比,但不同团队对“完成”的理解不一样。到了跨团队评审时,我想知道有没有更可靠的判断方法。
不要只看主观完成率,建议按迭代追踪已完成工作量、未完成工作量、阻塞任务数和关键依赖项。连续观察至少3个迭代:如果承诺工作量与实际完成量长期偏差较大,或阻塞任务持续增加,就应检查需求变更、任务拆分和资源依赖,而不是直接把进度判断为正常。
2. 敏捷项目的数据分析应该优先看哪些指标?
我接手多个并行项目后,发现仪表盘上的指标很多,却很难据此做决策。有时团队速度提高了,交付延期和返工却没有改善。
先围绕决策选择指标,而不是追求指标数量。管理层可优先看交付周期、迭代承诺完成率、缺陷趋势、阻塞时间和需求变更量,并按团队与项目阶段分别比较;例如完成率下降且阻塞时间上升,通常比单看团队速度更值得进一步排查。
3. 如何避免用敏捷指标给团队施加错误压力?
我担心管理层把速度、工时或任务数量直接用于团队排名,导致大家拆分任务、压低估算,数据看起来变好,交付质量反而变差。实际管理时该怎么设边界?
把指标用于发现系统问题,不用于简单排名或个人绩效排序。团队速度只适合在同一团队、相近工作类型下观察趋势;同时搭配缺陷率、返工量和交付周期,并明确记录口径。若某项指标改善而质量或周期恶化,应先复核行为诱因和数据定义,再调整流程。
4. 落地敏捷项目数据分析,第一步应该怎么做?
我所在团队的任务分散在不同表格和工具里,状态名称也不统一,直接做报表经常出现数字对不上。若想先做一个管理层能用的分析清单,应该从哪里开始?
先选一个项目和一个管理决策作为试点,例如识别延期风险;统一任务状态、完成定义、迭代周期和数据责任人,再核对近3个迭代的记录。确认口径一致后,每周查看承诺与完成差异、阻塞任务及缺陷变化,并为异常指标指定负责人和复查日期,避免只生成报表、不采取行动。
核心关键词
文章包含AI辅助创作:Task管理方法大全:管理层敏捷项目数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546611
读者评论
我们团队也踩过完成口径不一致的坑,汇总看着进度不错,临近验收才发现差了一截。先把各状态的定义说清,比一开始就做复杂仪表盘实在。
用吞吐量做预测有参考价值,但工作项大小差异确实很难完全消除。除了统一拆分规则,实际落地时是否也会按工作类型分别看历史数据?
文章强调阻塞记录要能追溯,这点很有用。不过跨团队等待往往没人愿意认领,除了登记责任人,还需要明确升级时限,否则风险可能只是被记录下来。
