软硬件一体化的产品管理系统有哪些?2026年主流工具对比与选型指南
软硬件一体化的产品管理系统,真正难选的地方不是“有没有需求、任务、缺陷和看板”,而是能否把一条产品链贯通起来:市场机会进入产品规划,产品规划拆成系统需求,系统需求继续分解到硬件、嵌入式软件、云端软件和测试验证,最终还能追溯到版本、构建、样机、量产批次与现场问题。很多团队上线工具后,表面上项目协作更热闹,实际上需求评审仍靠邮件、硬件变更仍靠表格、测试证据仍散落在网盘,问题不在“工具功能少”,而在工具没有覆盖产品生命周期的关键断点。
我的核心判断是:2026年选择软硬件一体化产品管理系统,不能先按品牌排名,而要先判断企业的“工程约束强度”和“追溯深度”。消费电子、智能硬件、汽车电子、工业设备、医疗器械和机器人团队,看似都在做软硬件产品,但它们对于配置管理、变更审批、合规审计、测试证据和供应链协同的要求完全不同。下面我会按照产品管理、研发管理、质量追溯和交付协同四个维度,比较主流工具类型,解释它们的适用边界,并给出一套可以直接执行的选型方法。
一、先讲核心结论:没有一款系统适合所有软硬件团队
1. 先按工程复杂度,而不是按功能数量分类
我通常会把软硬件企业分成三种类型。第一类是轻量级智能硬件团队,产品由结构件、电子硬件、嵌入式软件、移动端或网页端组成,但认证和配置基线要求相对有限。它们首先需要的是统一需求、任务、缺陷、版本和项目节奏,过早引入重型系统反而会增加维护成本。
第二类是中等复杂度的设备研发企业,例如工业控制器、能源设备、实验室仪器、通信设备和商用机器人。这类企业不只是管理任务,还要管理系统需求、子系统接口、物料版本、固件包、测试记录和现场变更。工具必须能让产品经理、硬件工程师、软件工程师、测试人员和售后人员看到同一条产品主线。
第三类是高监管、高安全或高复杂度产品企业,例如汽车电子、航空航天、医疗器械、轨道交通和大型工业装备。它们需要的不是普通项目管理工具,而是具备需求基线、变更控制、版本配置、双向追溯、验证确认、审计记录和权限隔离能力的工程生命周期平台。对这类企业来说,工具的“灵活好用”不能凌驾于证据完整性之上。
| 企业类型 | 典型产品 | 核心管理对象 | 优先能力 | 不建议优先追求的能力 |
|---|---|---|---|---|
| 轻量级智能硬件团队 | 消费电子、智能家居、可穿戴设备 | 需求、任务、缺陷、版本、发布计划 | 跨团队协作、快速配置、移动端体验、开放接口 | 复杂合规模板、过重的配置基线 |
| 中等复杂度设备企业 | 工业设备、机器人、能源设备、仪器 | 系统需求、硬件、嵌入式软件、测试、物料版本 | 需求分解、变更影响分析、测试追踪、版本关联 | 只看研发任务数量和燃尽图 |
| 高监管复杂产品企业 | 汽车电子、医疗器械、航空航天 | 需求基线、风险、配置项、验证证据、审计记录 | 双向追溯、电子签名、权限、审计、合规报表 | 仅依赖即时协作和自由文本 |
这三类企业都可能在官网上看到“需求管理、项目管理、测试管理、缺陷管理、知识库”等相同功能,但功能名称相同,不代表过程能力相同。一个工具能创建需求,不等于它能管理需求基线;能关联缺陷,不等于它能证明某个发布版本已经完成完整验证。

2. 主流工具可以分成四条路线
目前市场上的软硬件一体化产品管理系统,大致可以分为四条路线。第一条是通用研发协作平台,强项是需求、任务、迭代、缺陷、知识库和代码平台连接,适合快速建立统一协作入口。第二条是工程生命周期管理平台,强项是系统工程、需求基线、测试验证、配置管理和合规追溯,适合复杂设备与高监管场景。
第三条是研发工具链集成平台,它本身未必深度管理所有对象,但擅长连接代码仓库、持续集成、构建系统、测试平台、制品库和部署环境,适合已经拥有成熟工程工具链的团队。第四条是产品生命周期管理平台,强项是物料、结构、BOM、制造、供应商、变更和量产协同,适合硬件制造和多层级供应链要求较高的企业。
| 工具路线 | 典型代表 | 最强环节 | 常见短板 | 适合企业 |
|---|---|---|---|---|
| 通用研发协作平台 | Jira、Azure DevOps 等 | 需求、任务、迭代、缺陷、代码协作 | 系统工程追溯和硬件配置深度可能不足 | 软件占比高、快速迭代的智能硬件团队 |
| 工程生命周期平台 | Polarion、Codebeamer、Jama Connect 等 | 需求基线、风险、验证、审计、双向追溯 | 实施周期长,过程设计和培训要求高 | 汽车、医疗、工业、航空航天等复杂产品企业 |
| 研发工具链平台 | GitLab、GitHub Enterprise、Azure DevOps 等 | 代码、流水线、构建、制品、部署和自动化 | 产品规划、硬件BOM和合规对象不一定完整 | 软件工程成熟、已有DevOps体系的企业 |
| 产品生命周期平台 | Teamcenter、Windchill、3DEXPERIENCE 等 | CAD、BOM、物料、制造、配置和供应链 | 敏捷研发体验与轻量协作可能不够灵活 | 机械硬件、制造、供应商和量产管理复杂的企业 |
这里的“代表”不是绝对排名。实际项目中,很多企业会采用组合架构:产品规划和需求管理使用一套平台,代码与持续集成使用另一套平台,机械设计和BOM使用PLM系统,再通过接口将版本、变更和发布状态串联起来。组合架构并不天然比单平台差,关键在于主数据归属是否清晰,以及跨系统链接是否可验证。
3. 选型结论可以先压缩成三句话
- 如果团队主要痛点是“信息分散、研发节奏混乱、需求经常漏传”,先选择可快速落地的通用研发协作平台,不要一开始就购买最重的工程系统。
- 如果团队主要痛点是“需求无法追溯、测试证据不完整、变更影响说不清”,优先评估工程生命周期平台,重点看基线、配置、验证和审计,而不是看板皮肤。
- 如果团队主要痛点是“BOM、物料、图纸、供应商和量产变更多头管理”,应把PLM能力放在核心位置,再解决研发协作和代码工具的连接问题。
我建议在预算有限时,宁可先把一条关键产品线的需求,开发,测试,发布链路做通,也不要一次性购买很多模块却没有明确主流程。软硬件一体化的价值,不是系统里对象越多越好,而是关键决策能够被复盘,关键变更能够被追责,关键版本能够被复现。
二、为什么软硬件产品特别容易在系统之间失控
1. 同一项需求在不同团队眼里不是同一个对象

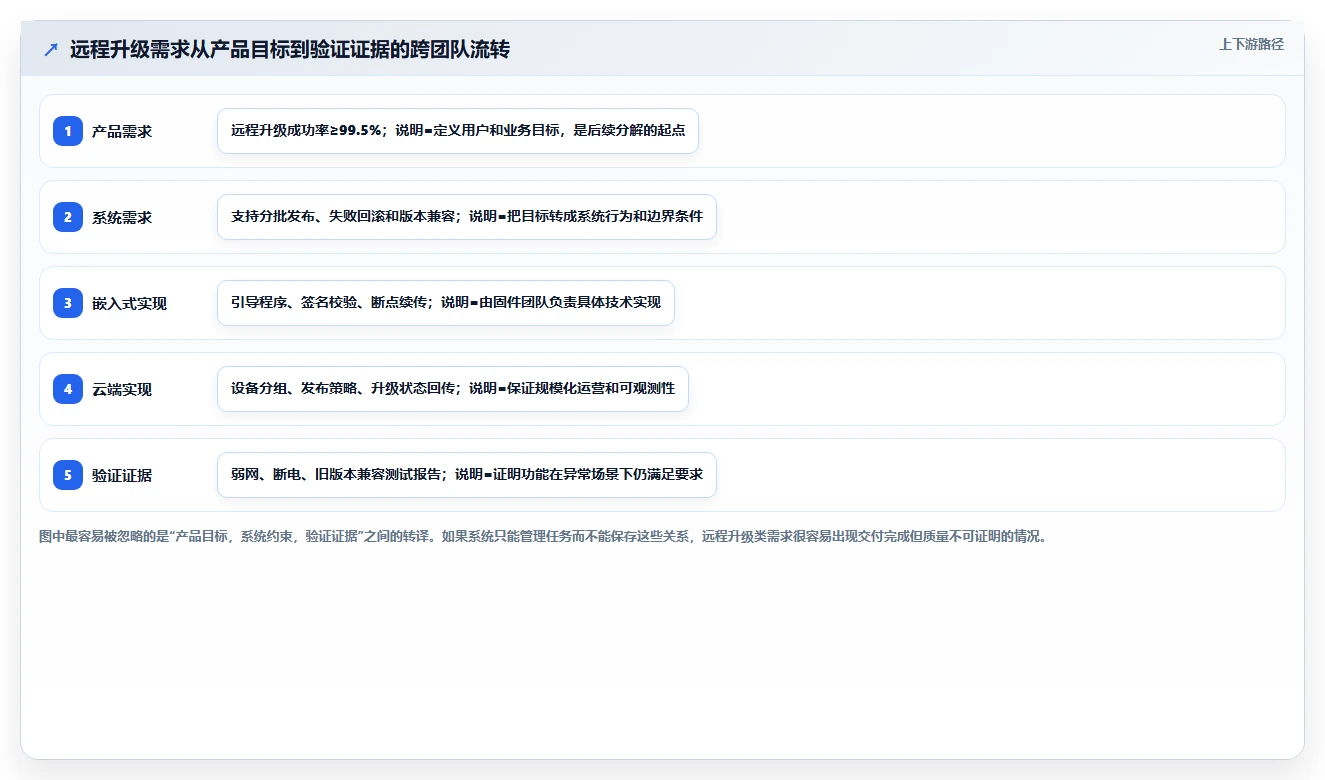

以“设备支持远程升级”为例,产品经理可能把它记录成一个用户需求;硬件工程师关心存储空间、供电稳定性和升级接口;嵌入式工程师关心引导程序、回滚机制和升级包签名;云端工程师关心设备身份、分批发布和失败重试;测试工程师关心断电、弱网、版本兼容和异常恢复。
如果系统只保存一条大需求,所有人都在同一个文本框里补充内容,最后通常会出现两种结果:要么需求描述越来越长但无法执行,要么团队各自复制一份,形成多个互不一致的版本。真正有效的系统需要支持需求分层、责任分配、依赖关系、验证方式和变更影响,而不是只提供一个更大的编辑器。
我在评审这类流程时,会特别关注“一个需求从提出到关闭,是否经过了不同角色的结构化转译”。如果产品需求没有转译成系统需求、硬件约束、软件行为和验证条件,系统即使上线了,也只是把原有的混乱电子化。
2. 硬件变更的代价通常滞后出现
软件缺陷往往可以通过补丁修复,硬件变更则可能牵涉PCB、结构、认证、模具、供应商、库存和售后。早期看似只改了一个芯片型号,后续可能导致驱动变化、功耗变化、散热变化、EMC重新测试和生产工艺调整。
因此,软硬件一体化系统必须把“变更请求”与“影响对象”关联起来。影响对象至少包括系统需求、设计文件、BOM、软件版本、测试用例、认证报告、生产批次和现场设备。若变更记录只写“已确认”“已同步”,后续很难证明谁评估过影响,也无法判断哪些库存产品需要召回或升级。
3. 产品管理和项目管理容易被混为一谈
项目管理回答的是“这项工作什么时候完成、谁负责、是否延期”;产品管理回答的是“为什么做、为谁做、做成什么样、如何验证价值”。软硬件团队需要两套视角同时存在。
例如,某项低功耗功能可能在项目计划中按时交付,但上线后并没有改善续航,因为产品指标没有定义清楚,测试只验证了实验室条件下的功耗。反过来,某个用户体验优化可能没有进入当前迭代,却对售后退货率有明显影响。系统如果只有任务状态,没有产品目标、用户场景和质量指标,就会把团队带向“完成更多事项”,而不是“交付更有价值的产品”。

4. 真实的系统边界往往比采购方案复杂
软硬件企业通常已经拥有若干系统:CRM记录客户机会,产品规划工具管理路线图,研发平台管理需求和任务,代码平台管理提交与流水线,测试平台管理自动化结果,PLM管理图纸和BOM,ERP管理采购和生产,售后系统管理现场问题。
采购一个“全能系统”并不意味着这些系统会自动消失。更现实的问题是:谁是需求的主数据源?谁是产品版本的主数据源?谁保存正式BOM?谁保存测试原始证据?哪些字段需要同步,哪些字段只建立链接?如果这些问题没有在实施前确定,最后往往形成两套甚至三套状态,用户每天花时间“对账”。
三、常见误区:为什么看起来一体化,落地后仍然断裂
1. 误区一:功能清单越长,系统越适合软硬件研发
供应商演示时,通常会快速展示需求、看板、缺陷、测试、报表、知识库、自动化和权限。功能数量确实重要,但它无法替代过程匹配。对软硬件企业而言,真正需要追问的是:一个硬件版本与固件版本如何形成可发布配置?一个系统需求如何追溯到验证结果?一个现场问题如何反向定位到受影响的批次和设计变更?
如果演示只展示“能不能创建对象”,却没有展示“对象之间如何形成受控关系”,就很容易高估工具能力。我的经验是,选型评审中最有价值的演示不是供应商准备好的标准流程,而是让供应商现场处理一条真实的复杂变更。
2. 误区二:把代码提交记录当成研发追溯
代码提交记录只能说明某个账户在某个时间提交了某些文件,不能单独证明该提交实现了哪条需求、通过了哪些测试、使用了哪个编译环境,也不能说明这个提交最终进入了哪个硬件配置。
合格的研发追溯至少应包含:需求标识、设计或任务、代码变更、构建产物、测试执行、缺陷状态和发布配置。对嵌入式产品,还要补充交叉编译器版本、依赖库版本、引导程序版本、硬件料号和烧录记录。否则同一个固件文件在几个月后可能无法可靠复现。
3. 误区三:认为导入历史数据就等于完成迁移
把Excel导入系统,只是完成了数据搬运,没有完成管理对象的治理。历史数据中经常存在重复需求、失效需求、缺少验收条件的需求、多个版本共用同一编号的问题。若不先清理,系统会继承原来的混乱,并且因为增加了权限和流程,混乱会变得更难修改。
我建议迁移前至少做一次字段和关系盘点,区分以下四类数据:
- 必须保留的正式基线,例如已发布版本的需求和验证证据。
- 需要清洗后保留的工作数据,例如重复任务、过期缺陷和旧路线图。
- 只需归档保存的历史记录,例如已经结束且无审计价值的临时讨论。
- 不建议迁移的噪声数据,例如无责任人、无结论、无上下文的碎片化评论。
迁移的验收标准也不能只看“导入成功率”。更重要的是,抽取若干真实产品版本,验证需求数量、关联测试、缺陷状态、附件、责任人和历史变更是否仍然完整。对高监管产品,还应验证审计日志和电子签名能否满足内部质量程序。
4. 误区四:所有团队都要采用同一套重流程
软硬件一体化并不等于所有工作都必须走同样的审批。研发探索、概念验证、正式设计、量产维护本来就是不同阶段。探索阶段需要快速试错,正式设计阶段需要基线控制,量产维护阶段需要严谨的变更和影响分析。
如果把量产阶段的审批强度直接套到概念验证阶段,工程师会在系统外工作;如果把探索阶段的自由度带入量产阶段,企业又会失去配置控制。成熟的实施方式是根据阶段定义不同的工作流,并让系统能够明确标识“实验版本”“工程样机”“候选发布版”和“正式量产版”。
5. 误区五:只让研发部门参与评估
硬件产品的真实成本和风险往往在研发之外暴露。采购关心替代料和供应商变更,制造关心BOM与工艺文件,售后关心现场版本,质量部门关心验证证据和审计,销售与客户成功团队关心承诺是否可追踪。
如果选型只有研发人员参与,系统可能很适合写代码,却无法处理物料替代、批次追踪和客户现场问题。建议至少邀请产品、硬件、嵌入式软件、测试、质量、制造、采购、售后和信息化人员参加关键场景评审。

四、专业判断逻辑:我会用七个问题筛选系统
1. 问题一:系统管理的是“任务”,还是“产品对象”
任务是执行载体,产品对象才是业务资产。产品对象包括市场机会、用户需求、系统需求、子系统需求、硬件设计、软件组件、接口、风险、测试用例、测试结果、缺陷、BOM、配置项和发布包。
我会先要求供应商画出对象模型,而不是展示页面。需要明确每种对象的唯一标识、状态、责任人、版本、上下游关系和生命周期。若供应商只能回答“可以通过自定义字段实现”,就要继续追问:字段能否参与权限、工作流、报表、基线、变更影响分析和接口同步。很多“可以配置”的能力,实际只是增加文本字段。
2. 问题二:需求能否形成可审计的双向追溯
双向追溯至少包含两条路径。正向路径是从客户需求或产品目标,追踪到系统需求、设计任务、代码或硬件变更、测试用例和发布结果。反向路径是从一个缺陷、测试失败、现场版本或物料变更,反查受到影响的需求、产品配置和客户范围。
评估时不要满足于展示一张追溯矩阵。要现场抽查一条真实需求,并提出三个问题:这条需求的验收条件在哪里?对应的测试是否真的执行过?测试失败时,系统能否自动暴露哪些发布版本受到影响?如果这些问题需要人工翻表格,追溯就没有真正进入系统。
3. 问题三:版本管理是否适合软硬件联合发布
软件版本通常按提交、分支、构建和发布包管理;硬件版本通常按料号、设计文件、BOM、样机和生产批次管理。两者的版本逻辑不同,但最终必须形成一个可识别的产品配置。例如,某设备正式发布版可能由主板版本B、传感器版本C、引导程序2.1、固件5.4、云端接口v3组成。
系统应能表达这种联合配置,并支持以下动作:创建候选配置、冻结配置、执行验证、批准发布、记录例外、撤回版本、追踪受影响设备。若工具只能分别记录软件版本和硬件版本,却不能形成联合配置,产品团队仍然需要靠文档维护“这批设备到底装了什么”。
4. 问题四:变更流程是否体现风险分级
不是所有变更都需要同样的审批。修改文案、调整内部日志和替换关键电源器件,风险完全不同。系统至少需要允许团队按影响范围、产品阶段、法规要求和安全等级进行分级。
一个可执行的变更流程通常包括:提出变更、描述原因、识别影响对象、评估风险、确定验证计划、指定审批人、实施变更、完成验证、更新基线和通知相关角色。对于低风险变更,可以简化审批;对于涉及安全、认证、核心器件和量产配置的变更,则需要强制评审和完整留痕。
5. 问题五:测试系统保存的是“结果”,还是“证据链”
单纯保存“通过”或“失败”不够。测试证据应该包含测试环境、软件和硬件配置、输入条件、执行时间、执行人、原始日志、截图或测量文件、失败原因和复测结果。自动化测试还要记录脚本版本、运行节点、依赖环境和产物链接。
对设备类产品,测试对象可能是虚拟仿真、工程样机、测试台架、试产设备和现场设备。系统要能识别不同测试对象,避免把仿真环境的结果误当成量产硬件的验证结论。
6. 问题六:工具能否与现有工程链路互相理解
接口数量多不代表集成质量高。真正要看的是接口是否支持稳定标识、幂等更新、失败重试、权限控制、历史保留和状态映射。例如,代码平台的合并请求关闭,不一定等于系统需求完成;持续集成通过,也不等于产品测试全部通过。
我会要求供应商说明至少六类集成场景:代码提交关联需求、流水线生成构建物、自动化测试回写结果、缺陷同步、PLM版本关联、售后问题反向创建研发任务。对每个场景,都要明确数据方向、触发条件、异常处理和责任边界。
7. 问题七:系统是否能让管理层看到产品事实,而不是状态幻觉
很多管理报表把“任务完成率”作为核心指标,但任务完成率高并不代表产品准备就绪。真正有价值的管理视图应至少回答:当前版本有哪些高风险需求未验证?哪些缺陷集中在某个硬件配置?哪些需求频繁变更?测试通过率提升是否伴随测试范围缩小?发布延期是开发效率问题,还是供应链和验证瓶颈?
我建议把管理指标分成三层:
- 执行层指标:任务吞吐量、周期时间、阻塞时长、缺陷关闭时间。
- 产品层指标:需求完成度、风险覆盖率、测试通过率、版本稳定性、现场故障率。
- 经营层指标:延期成本、返工人天、质量成本、客户承诺达成率、量产爬坡速度。

五、2026年主流工具对比:按场景看优势,不做简单榜单
1. 通用研发协作平台:适合快速统一工作入口
以Jira、Azure DevOps及同类平台为代表的通用研发协作路线,通常具备成熟的需求、任务、迭代、缺陷、代码和持续集成连接能力。它们的优势是软件团队熟悉、上手相对快、生态较完整,能够迅速解决“需求在文档、任务在表格、缺陷在聊天工具”的问题。
这类平台尤其适合软件占比高、硬件变化频率较低、产品发布节奏快的智能硬件团队。产品经理可以维护路线图,研发负责人可以管理迭代,工程师可以关联代码提交,测试人员可以跟踪缺陷,管理层也能获得基本的交付视图。
它们的边界也很明显:复杂系统需求分解、正式基线、风险控制、硬件配置、验证证据和合规审计往往需要额外配置或外部系统补充。若企业把所有硬件和质量对象都强行映射成普通任务,短期看起来简单,长期会丢失对象语义。
2. 工程生命周期平台:适合高追溯和高合规产品
以Polarion、Codebeamer、Jama Connect等为代表的工程生命周期平台,通常更重视需求层级、基线、风险、测试、审批、电子记录和审计。它们不一定拥有最轻快的看板体验,却更适合管理“需求必须证明、变更必须留痕、版本必须可复现”的产品。
这类平台适用于汽车电子、医疗器械、工业控制、轨道交通和航空航天等场景。尤其当企业需要对接功能安全、质量体系、设计控制或客户审计时,系统的价值不只是提高沟通效率,更是降低证据整理和审计准备的成本。
它们的主要风险是实施难度。若企业没有明确的需求层级、角色职责和评审规则,平台越强,配置越复杂。实施团队如果一味复制标准模板,而不理解企业实际研发过程,用户会把系统视为额外的文档负担。
3. 研发工具链平台:适合软件工程成熟的企业
GitLab、GitHub Enterprise、Azure DevOps等工具链平台在代码托管、分支策略、合并请求、持续集成、制品管理和部署自动化方面具有明显优势。对云端软件、移动端、嵌入式软件和数据服务团队来说,它们能够把“提交,构建,测试,发布”做成较稳定的自动化链路。
但工具链平台通常不是完整的产品生命周期系统。它可以帮助团队证明某个版本经过了某些流水线,却不一定能回答这个版本对应哪些用户需求、哪些硬件配置、哪些法规条款和哪些现场设备。因此,软件工程成熟的企业仍然需要明确产品需求和工程配置的上游管理系统。
4. PLM平台:适合硬件、BOM和制造成为核心约束的企业
Teamcenter、Windchill、3DEXPERIENCE等PLM路线更适合机械设计复杂、物料层级多、供应商众多、制造过程严格的企业。它们通常在CAD数据、EBOM、MBOM、料号、替代料、变更单、工艺文件、供应商协同和量产配置方面更有优势。
这类系统对硬件制造企业非常重要,但不能直接替代敏捷研发协作。产品经理可能需要更轻量的机会池、路线图和用户反馈管理,软件团队也需要代码评审、流水线和缺陷协作。更现实的架构是让PLM管理正式工程和制造配置,让研发协作平台管理日常执行,再通过稳定标识连接两者。
5. 国内综合研发管理平台:适合本地化协作和快速实施
国内市场也有大量综合研发管理平台,通常强调需求、项目、测试、缺陷、知识库、权限、本地部署和国产化适配。它们的优势往往体现在中文使用体验、国内交付服务、组织权限适配和本地合规要求上,适合希望快速建立统一研发门户、又不希望完全依赖海外服务的团队。
评估这类平台时,不能只看模块数量。需要重点验证复杂对象关系、接口开放能力、审计日志、导入导出、数据隔离、私有化升级策略和大规模项目性能。尤其要现场演示软硬件联合配置、测试证据关联和跨项目复用,避免把“综合管理”误解成“深度一体化”。
| 评估维度 | 通用研发协作平台 | 工程生命周期平台 | 研发工具链平台 | PLM平台 | 综合研发管理平台 |
|---|---|---|---|---|---|
| 需求与任务协作 | 强 | 中到强 | 中 | 中 | 中到强 |
| 代码与持续集成 | 中到强 | 中,通常依赖集成 | 强 | 弱到中 | 取决于接口和生态 |
| 系统需求分解 | 中,常需配置 | 强 | 弱到中 | 中 | 取决于产品深度 |
| 硬件配置与BOM | 弱到中 | 中 | 弱 | 强 | 中到强 |
| 测试与合规追溯 | 中 | 强 | 中,偏自动化结果 | 中到强 | 中到强 |
| 实施速度 | 较快 | 较慢 | 中等 | 较慢 | 中等到较快 |
| 典型风险 | 硬件和合规深度不足 | 流程过重、维护成本高 | 产品视角不足 | 研发敏捷性不足 | 能力深浅差异较大 |
上表中的“强、中、弱”是选型初筛用的相对判断,不是对具体产品版本的绝对结论。同一品牌的不同版本、部署形态、扩展模块和实施服务差异很大,最终仍需用真实业务场景验证。

六、软硬件一体化选型时,必须现场验证的八个场景
1. 场景一:从客户问题生成可验证需求
请供应商使用企业真实的客户反馈,而不是演示用的“提升体验”。要求系统记录问题来源、用户角色、产品目标、成功指标、优先级、商业价值和约束条件,然后把它转化为可执行的系统需求。
验收时要看三个结果:产品经理是否能看到价值与优先级,工程师是否能看到清晰边界,测试人员是否能直接获得验收条件。若三类角色只能看到同一段长文本,这个场景没有通过。
2. 场景二:把系统需求拆到硬件和软件
选一项跨域需求,例如“设备在零下环境下保持稳定通信”或“设备断电后能够安全恢复”。让供应商现场建立系统需求、硬件子需求、嵌入式子需求、云端约束和测试用例之间的关系。
要特别观察系统是否支持父子关系、接口关系、依赖关系和验证关系。对于复杂产品,只能通过标签或评论临时说明关系,后续很难形成可靠的追溯矩阵。
3. 场景三:硬件替代料引发软件和测试变更
建立一个真实的器件替代案例:原有传感器停产,替代型号通信协议接近但精度、功耗和温度特性不同。系统需要显示受影响的BOM、原理图、驱动、校准参数、测试用例、认证项目和库存批次。
如果系统只能新建一个“替代料任务”,却不能自动或半自动呈现影响范围,团队仍然需要召开多轮会议人工确认。会议不是问题,问题是会议结论没有沉淀成可复用的结构化关系。
4. 场景四:软件构建物与硬件配置联合发布
创建一个候选发布版,包含主板料号、硬件修订版本、引导程序、固件、移动端版本、云端接口版本和配置文件。随后执行测试,模拟一个关键测试失败,再修改固件并生成第二个候选版本。
系统必须能够区分两个候选版本,并明确哪一组测试属于哪一组配置。若测试结果只与“需求”关联,不能与实际构建物和硬件样机关联,发布后的问题定位会非常困难。
5. 场景五:现场缺陷反向定位
从售后系统输入一个现场问题,至少包含客户、设备序列号、生产批次、硬件版本、固件版本、故障时间和日志附件。系统应能反向查询该设备对应的发布配置、相关缺陷、已知问题、变更记录和受影响客户。
这个场景能快速暴露工具是否真正理解“产品实例”。很多研发平台只管理抽象版本,却不管理实际设备。对于大规模部署的智能设备,序列号、批次和软件版本之间的关系非常关键。
6. 场景六:版本冻结与例外放行
要求团队在系统中完成一次正式版本冻结。冻结前需要检查未关闭缺陷、未完成测试、未审批变更和未交付生产文件。若业务必须带着一个低风险问题发布,系统应允许记录例外原因、风险接受人、补救计划和关闭期限。
“全部关闭才能发布”在现实中往往过于理想化,而“口头同意后直接发布”又缺乏控制。支持受控例外,反而比强行追求表面零问题更符合真实工程管理。
7. 场景七:合规审计资料一键生成
要求系统按照一个指定版本导出需求基线、风险项、设计关联、测试计划、测试结果、缺陷处理、变更记录和审批信息。导出的内容要保持版本一致,不能出现需求来自新版本、测试来自旧版本的混搭。
如果导出报告需要工作人员手工复制多个系统的截图和表格,系统的审计能力就只能算“辅助记录”,不能算真正的生命周期追溯。
8. 场景八:供应商和外部团队协作
软硬件研发很少完全在企业内部完成。芯片供应商、结构设计外包、认证机构、代工厂和软件服务商都会参与交付。评估时要验证外部人员能看到什么、能编辑什么、能否上传证据、能否参与评审、离场后权限是否立即收回。
对外协同不能简单地把所有人加入同一个项目。更安全的方式是按产品、配置、文档类型和阶段进行权限隔离,同时保留外部人员的操作审计。

七、成本、实施与组织:工具买得起,不代表用得起
1. 总成本要按三年而不是首年许可费计算
软硬件一体化系统的总拥有成本,通常由许可或订阅费用、实施服务、数据迁移、接口开发、培训、管理员配置、用户支持、升级测试和流程维护组成。若企业需要私有化部署,还要加上服务器、备份、灾备、监控和安全审计成本。
我建议在预算表中单独列出“流程维护成本”。需求类型增加、角色变化、产品线扩张、接口字段变更和审计要求升级,都会带来持续维护。很多企业在第一年只计算采购费用,第二年才发现系统管理员、接口开发人员和质量流程负责人投入了大量时间。
| 成本项目 | 轻量协作方案 | 工程生命周期方案 | PLM加研发协作组合方案 | 预算时应追问的问题 |
|---|---|---|---|---|
| 软件许可或订阅 | 通常较低到中等 | 中等到较高 | 较高,取决于模块和用户范围 | 按全员、角色还是并发用户计费 |
| 实施配置 | 中等 | 较高 | 较高 | 是否包含对象模型、工作流和报表设计 |
| 历史数据迁移 | 中等 | 较高 | 较高 | 是否包含关系、附件、版本和审计记录 |
| 系统集成 | 中等 | 中等到较高 | 较高 | 接口按数量、调用量还是人天收费 |
| 培训与推广 | 中等 | 较高 | 较高 | 是否针对产品、硬件、测试和制造分别设计培训 |
| 长期运维 | 中等 | 较高 | 较高 | 升级是否会影响自定义流程和接口 |
2. 实施顺序比模块数量更重要
我不建议第一次实施就覆盖所有产品线和所有对象。更稳妥的方式是选择一条有代表性的产品线,建立最小闭环:产品需求、系统需求、开发任务、测试用例、缺陷、候选版本和正式发布。这个闭环跑通后,再扩展到BOM、制造、售后和供应商。
试点产品不能选择最简单的项目,否则无法暴露软硬件协同问题;也不能选择最复杂、最关键、最临近量产的项目,否则团队会承受过高风险。比较合适的是已经完成概念验证、正在进行工程化开发、跨团队协作明显但尚未进入最终量产窗口的产品。
3. 用户采用率是隐形成本的核心变量
如果产品经理、硬件工程师、软件工程师、测试工程师和制造人员不愿意进入系统,企业就会同时维护正式系统和非正式系统。表格、即时通信、邮件和个人笔记不会消失,它们会成为系统外的“影子流程”。
提升采用率的关键不是强制规定“所有事情必须录入”,而是让系统成为工作发生的地方。工程师应能从任务进入代码、构建和测试;测试人员应能从需求直接建立用例;制造人员应能看到已批准的配置;售后人员应能快速查到设备版本和已知问题。系统若只增加录入动作,却不减少查找和对账动作,采用率通常很难长期维持。

八、不同企业情况的行动建议与取舍
1. 情况一:几十人的智能硬件初创团队
这类团队通常产品变化快、人员角色重叠、预算有限,最重要的是把需求、任务、缺陷、版本和发布说明统一起来。建议先采用通用研发协作路线,建立清晰的产品目标、版本节奏和跨域任务拆解,不要一开始就设计几十种需求类型和复杂审批。
但轻量不等于随意。至少应建立四个基本规则:需求必须有验收条件,任务必须有责任人,缺陷必须有影响版本,发布必须有配置清单。硬件版本可以先以结构化字段管理,随着产品复杂度上升,再逐步引入正式BOM和配置基线。
取舍是:实施速度和使用体验优先,牺牲部分深度合规能力。若团队未来两年内要进入汽车、医疗或大型工业客户供应链,应提前保留稳定标识和接口设计,避免后期无法迁移。
2. 情况二:软件团队强、硬件团队相对独立的智能设备企业
这类企业常见的问题是软件发布很快,硬件版本和现场设备状态却跟不上。建议把软件工具链作为执行核心,同时建立一个明确的联合发布对象,把硬件料号、固件、移动端、云端接口和配置文件绑定起来。
不要要求所有硬件设计文件立即迁入研发协作平台。若企业已有PLM或CAD数据管理系统,应保留其正式主数据地位,在研发平台中保存版本引用、变更编号和关键属性。这样既不会破坏工程数据的专业管理,也能让软件和产品团队看到完整配置。
取舍是:采用组合架构会增加接口治理成本,但通常比强行把硬件对象塞进软件任务系统更稳健。前提是企业必须指定系统记录负责人,明确哪个平台的状态具有最终效力。
3. 情况三:工业设备企业,已有ERP和PLM
这类企业不应把研发平台当作新的全能主系统。首先要画清楚需求、设计、BOM、工艺、采购、生产和售后的数据链。研发平台重点解决产品需求、系统分解、开发执行、测试验证和缺陷闭环;PLM继续管理图纸、BOM、料号和正式工程变更;ERP继续管理采购、库存、生产和成本。
接口设计时,优先同步稳定且有业务价值的对象,例如正式料号、工程变更号、BOM版本、产品配置、发布状态和受影响批次。不要一开始同步所有评论、附件和细碎字段,过度同步会放大数据治理难题。
取舍是:系统边界清晰比表面上的“一个入口管理一切”更重要。用户可以从一个门户搜索到相关信息,但后台不必把所有数据复制到同一个数据库。
4. 情况四:汽车电子或其他高安全等级产品企业
这类企业应优先考察工程生命周期平台的需求基线、风险管理、验证确认、配置管理和审计能力。选型时要把功能安全、质量过程、客户特殊要求和供应商交付纳入场景,而不是只让研发团队展示普通迭代。
建议采用分层架构:产品需求与系统需求在生命周期平台管理,代码、流水线和自动化测试在研发工具链管理,硬件设计和BOM在PLM管理,再通过唯一标识建立追溯。对于客户审计要求,必须提前验证报告输出、签名、权限和历史不可抵赖性。
取舍是:过程纪律和证据完整性优先于短期灵活性。可以通过模板、自动化规则和角色视图降低使用负担,但不能用“方便修改”替代正式基线控制。
5. 情况五:医疗器械或强监管产品企业
医疗器械团队要特别关注设计输入、设计输出、设计验证、设计确认、风险控制、变更评估和上市后反馈之间的关系。系统不应只保存一份最终文档,而要保存每个阶段的批准状态、评审意见和变更历史。
在演示中,建议要求供应商完成一个“风险控制措施变更”案例:修改一项风险控制后,系统能否识别受影响的设计要求、测试用例、临床或使用验证、标签文档和发布版本。这个场景比展示普通缺陷看板更能反映工具是否适合受控环境。
取舍是:实施周期和培训成本可能更高,但如果企业把证据链留到项目末期再整理,成本通常会更高,而且容易出现无法解释的历史断点。
6. 情况六:团队分布在多个国家或大量依赖外包
此时除了功能,还要评估多语言、时区、身份管理、数据驻留、外部访问、权限回收、供应商隔离和服务可用性。外包团队不应默认看到完整产品路线图和所有源代码,系统需要支持按项目、模块、文档和阶段授权。
对于海外协作,必须提前验证通知、审批、报表、搜索和接口在不同语言和时区下是否一致。若系统只有中文界面可用,但外部供应商无法准确理解状态和验收条件,协作成本仍然会转移到人工沟通。
九、最终选型方法:用可评分的证据替代印象
1. 建立五层评分模型
我建议把选型评分分成五层。第一层是产品管理,评价机会、目标、路线图、版本规划和用户反馈;第二层是工程协作,评价需求分解、任务、代码、构建和自动化;第三层是质量追溯,评价测试、缺陷、风险、基线和审计;第四层是硬件与制造,评价BOM、配置、变更、供应商和量产;第五层是平台治理,评价权限、集成、性能、安全、部署和运维。
每层不要平均打分。企业应按照自身风险设置权重。一个软件比例高的消费设备团队,可以把交付协作和代码自动化权重设高;一个高监管设备企业,则应把需求追溯、测试证据和变更控制设为一票否决项。
| 评分层 | 建议问题 | 轻量智能硬件权重 | 复杂设备权重 | 高监管产品权重 |
|---|---|---|---|---|
| 产品管理 | 能否从用户问题到版本目标形成闭环 | 25% | 15% | 12% |
| 工程协作 | 能否关联任务、代码、构建和发布 | 30% | 20% | 15% |
| 质量追溯 | 能否形成需求、测试、缺陷和风险证据链 | 20% | 25% | 30% |
| 硬件与制造 | 能否处理BOM、配置、变更和批次 | 10% | 25% | 23% |
| 平台治理 | 能否满足权限、接口、安全和运维要求 | 15% | 15% | 20% |
权重只是起点。实际评分时,还要增加“证据等级”:供应商口头承诺只能得低分,标准功能现场演示可以得中分,真实数据试点并通过验收才能得高分。这样可以避免供应商把未来路线图当成当前能力。
2. 设计一套三天的供应商验证任务
第一天验证需求和版本:导入一条客户问题,拆成系统需求和子系统需求,建立验收条件,规划一个候选版本。第二天验证变更和测试:替换一个硬件器件,识别影响范围,执行测试,回写缺陷,并生成新的候选配置。第三天验证发布和审计:冻结版本,关联构建物,输出追溯报告,模拟现场缺陷反查,并检查外部用户权限。
供应商可以提前拿到业务背景,但不应拿到全部操作步骤。否则演示只能证明对方能够排练流程,不能证明系统在真实组织中具备可操作性。评审人员要记录完成时间、人工步骤、失败处理、权限限制和报告质量。
3. 用“最小可行闭环”判断能否落地
最小可行闭环不应该是“创建项目,创建任务,关闭任务”,而应该是“提出需求,完成分解,形成开发任务,关联设计或代码,执行测试,处理缺陷,生成候选版本,批准发布,保留证据”。这条链路长度足够,才能暴露系统之间的真实断点。
试点期间应测量几项实际指标:需求从提出到明确验收条件的平均时间、跨团队等待时间、缺陷从发现到定位的时间、版本发布前人工对账小时数、无法追溯的需求比例和变更后重复测试比例。

4. 设置一票否决项
对于复杂产品,我建议设置以下一票否决项:无法导出完整审计日志;无法建立需求到测试的双向追溯;无法区分基线和工作版本;无法保存构建物与硬件配置关系;关键接口没有稳定标识;权限无法按项目或供应商隔离;数据无法完整导出;供应商无法说明升级对自定义流程的影响。
一票否决不是为了把供应商全部淘汰,而是为了防止企业在购买后才发现某个基础能力缺失。缺少看板样式可以通过配置解决,缺少版本和证据控制则可能需要更换系统,代价完全不同。
5. 把合同中的服务边界写清楚
合同不应只写“提供实施服务”。应明确交付对象模型、字段字典、工作流、角色权限、接口清单、迁移范围、测试用例、培训材料、上线标准、问题响应时间和升级策略。
如果采用私有化或混合部署,还要明确数据备份、灾备演练、漏洞响应、日志留存、版本升级、定制代码归属和退出机制。真正成熟的选型,不仅要考虑如何上线,也要考虑五年后如何扩展、迁移或替换。
十、结论:一体化的本质,是让产品配置成为唯一可信事实
1. 不要把“一个平台”误当成“一条链路”
软硬件一体化的产品管理系统,最容易被误解成一个覆盖所有模块的大系统。实际上,一体化更应该被理解为:不同角色围绕同一套产品对象协作,关键对象拥有稳定标识,版本和变更能够贯通,测试和发布能够留下证据,现场问题能够反向定位。
企业可以使用一个平台,也可以采用多个专业系统组合。真正危险的不是系统数量多,而是系统之间没有主数据边界,没有关系标识,没有同步规则,也没有出现冲突时的裁决机制。
2. 我的最终选型建议
- 以软件交付为主、硬件约束较轻的团队,优先选择上手快、集成强的通用研发协作平台。
- 以系统工程、验证和合规为核心的团队,优先选择工程生命周期平台,并控制实施范围。
- 以BOM、图纸、制造和供应链为核心的团队,优先选择PLM主导的组合架构。
- 已经拥有成熟代码和流水线体系的团队,不要重复采购代码能力,而应补齐产品需求、硬件配置和质量追溯。
- 需要国产化、本地部署或国内服务的团队,应重点验证数据治理、接口开放、权限审计和复杂对象能力,而不是只看本地化宣传。
3. 下一步怎么做
建议企业在采购前用半天时间画出一条真实产品链:从一个客户问题开始,经过产品需求、系统需求、硬件与软件实现、测试、发布、生产配置,最后到现场问题。然后标记每个节点当前使用的系统、负责人、数据格式和断点。
接下来挑选一条正在工程化开发的产品线,准备三份真实材料:一条跨硬件和软件的需求、一个器件或接口变更案例、一个带设备版本信息的现场缺陷。让候选工具在这三份材料上完成现场演示和试点,不要只看标准样板。
如果一个工具能让团队更快创建任务,却不能让团队更准确地回答“这个版本到底由什么组成、为什么这样变更、是否完成验证、哪些设备受到影响”,它就还不是完整的软硬件一体化方案。2026年的选型重点,不是寻找功能最多的系统,而是建立一套能够持续积累产品事实、降低返工成本、支撑质量决策的工程数据基础设施。
常见问题解答(FAQ)
1. 软硬件一体化的产品管理系统,2026年应该优先看哪些能力?
我在筛选产品管理系统时,最初也把“能不能管理需求、任务和缺陷”当成主要标准,结果上线后才发现,硬件版本、物料变更和测试数据根本没有连起来。现在我更想知道,所谓软硬件一体化到底是一体化采购,还是能真正支撑从需求到量产的闭环?
软硬件一体化不是把项目管理、代码仓库和设备看板放在同一个首页,而是让同一条产品需求能够追溯到软件版本、硬件版本、测试记录、问题单和发布结论。2026年选型时,我建议先验证“变更发生后,系统能否自动告诉你影响了哪些对象”,这比功能清单里写了多少模块更重要。
实际评估可以把产品生命周期拆成五个连接点:需求管理、软硬件配置、研发执行、验证测试、发布追溯。只要其中两个环节依赖Excel或人工复制,系统就很难称为真正的一体化平台。
评估环节必须看到的能力常见伪一体化表现 需求需求可关联软硬件任务、风险和验收标准只能关联项目任务,无法关联版本基线 配置支持硬件版本、固件版本、软件版本组合管理版本信息散落在文档和表格中 测试测试用例、设备环境、缺陷和结果可追溯测试结果只能上传附件 发布能够生成特定产品组合的发布基线只能导出一张任务列表 我的判断标准是:现场演示时不要听销售讲“支持全生命周期”,而是直接提出一个变更场景,例如“传感器型号更换,固件接口同步调整,哪些需求、测试用例和发布包会受影响?
”如果对方需要人工搜索多个模块,说明它更像工具集合,而不是产品系统。从适用对象看,智能硬件、汽车电子、工业设备、机器人和嵌入式产品最需要这种能力;纯互联网产品则未必需要复杂的物料和设备配置管理。系统越重,流程和维护成本越高,不能只因为“功能多”就判定更适合。
2. 软硬件一体化系统与普通项目管理工具,核心区别是什么?
我曾经用普通项目管理工具推进过硬件项目,任务看起来都按时完成,但到了联调阶段仍然频繁返工。问题并不是团队不努力,而是软件、结构件、电子件和测试团队各自维护自己的版本,我想知道两类系统的差别究竟体现在哪里。
普通项目管理工具解决的是“谁在什么时候完成什么任务”,而软硬件一体化系统还要解决“这个任务属于哪一个产品配置,以及它是否经过验证”。两者最大的差异不是看板样式,而是数据模型是否能表达产品基线和工程依赖。以一个智能终端项目为例,普通工具通常把“修改通信协议”作为一条任务;
一体化系统则应该继续关联接口需求、固件分支、主板版本、测试环境、缺陷和最终发布包。前者适合跟进进度,后者适合控制复杂产品的变更风险。
对比维度普通项目管理工具软硬件一体化系统 核心对象任务、里程碑、负责人需求、配置、版本、测试、发布基线 变更处理通过评论或新建任务通知基于关联关系分析影响范围 版本管理通常以附件或文本记录管理软件、固件、硬件组合 测试追溯测试报告单独保存需求到用例、缺陷、结果全链路关联 适用重点进度协同和资源安排复杂产品研发和工程质量控制 我建议企业不要直接做“全量替换”测试,而是选一个包含硬件、固件和测试团队的小项目做对比。
记录三个指标:需求变更后的影响分析耗时、联调阶段重复问题数量、发布前人工核对版本的工时。通常这三个指标比“任务完成率”更能说明系统价值。如果团队规模较小、产品配置简单、硬件变化少,普通工具加规范化模板可能已经够用;
如果一个需求会同时影响电路、固件、应用和测试环境,就应优先考虑具备配置管理与追溯能力的平台。
3. 2026年选型软硬件一体化产品管理系统,如何做一场有效的试用测试?
我以前试用系统时,容易被漂亮的仪表盘和功能演示吸引,真正导入数据后却发现权限、版本和接口都不符合团队习惯。现在我想用一套可复用的方法测试系统,避免试用期结束后才发现它无法接入现有研发流程。
有效试用不应从“创建一个项目”开始,而应从“还原一次真实变更”开始。建议准备一组脱敏但完整的样本:10条产品需求、3个硬件版本、2个固件分支、20条测试用例、10个历史缺陷,以及一条已经发生过的跨团队变更。
测试流程可以固定为六步:导入需求,建立软硬件配置,拆分研发任务,关联测试用例,制造一次接口变更,最后生成指定版本的发布基线。每一步都要记录操作时间、人工补录次数和导出结果,而不是只记录“能不能做”。
测试项目建议通过标准低分信号 数据导入历史数据字段可映射,失败记录可定位只能整批导入,错误原因不明确 配置管理能建立硬件、固件、软件组合基线版本只能写在名称或备注里 变更影响3步以内查到受影响需求、测试和缺陷需要人工打开多个列表比对 权限协作研发、测试、供应链看到不同范围的数据只能按项目整体授权 接口能力能稳定同步代码、测试或企业身份数据接口仅支持单向导出 我会给每项能力按五级评分,并把“是否需要人工补录”单独计分。
例如某功能看似支持关联,但每次变更都要手动维护三个字段,实际使用成本就不能按“已支持”计算。对于高频动作,人工补录一次的成本会在数百次迭代中被放大。试用结束后不要只问使用者“喜不喜欢”,而要问四个问题:一次变更少查了多少页面,发布前少做了多少人工核对,跨团队等待时间是否减少,历史数据能否被复用。
如果这四个问题没有可量化答案,试用往往只是产品展示,而不是选型验证。
4. 软硬件一体化产品管理系统的成本和实施风险,应该如何判断?
我比较担心的不是软件许可价格,而是上线后没人维护配置、团队继续用表格、历史数据无法迁移,最后形成两套系统。很多选型文章只比较报价,却没有说明实施周期、数据治理和流程改变会带来哪些隐性成本。
软硬件一体化系统的总成本通常由四部分组成:软件许可或订阅、实施配置、数据治理、持续维护。真正容易超预算的往往是后面三项,尤其是企业没有统一版本命名、需求层级和缺陷关闭标准时,系统上线会暴露大量管理问题。
可以用一个简单模型估算三年成本:总成本=许可费用+首期实施费用+历史数据整理工时×人力成本+年度管理员与培训成本+接口维护费用。这个模型不追求财务精确,但能避免只看首年采购价。
成本项目容易被低估的原因选型时应追问 数据治理同一版本在不同团队有不同叫法供应商是否提供字段映射和清洗方案 实施配置流程、权限、模板需要反复调整标准功能与定制功能的边界是什么 接口维护代码、测试、身份系统会持续变化接口升级是否收费,是否有日志和重试机制 内部运营没有专人维护字段、流程和权限是否支持管理员分级和变更审计 实施上最常见的坑是一次性把所有产品线、所有历史项目和所有审批流程都搬进去。
我更建议采用“一个产品线、一个关键流程、一个发布周期”的试点方式,先验证需求到发布的主链路,再逐步扩展到供应链、售后和质量数据。选型合同中还应写清楚数据导出格式、接口调用限制、服务响应时间、备份恢复责任和终止服务后的数据交付方式。尤其要验证能否导出带关联关系的数据;
如果只能导出零散表格,企业未来迁移时仍会被供应商锁定。最终判断不应是“哪个系统功能最多”,而应是“哪个系统在不增加大量人工维护的前提下,能让关键产品配置可追溯”。对硬件迭代快、质量责任重的企业,追溯和变更控制通常比看板美观更值得投入;对流程简单的团队,则应优先控制实施复杂度。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54658
读者评论
这篇文章把“软硬件一体化”拆成需求、版本、测试、BOM和现场问题,比较符合设备研发实际。尤其是远程升级案例,说明了产品需求不能只停留在任务层面,还要能关联回滚、弱网和断电测试证据。
选型部分比较实用,不是简单罗列工具排名。对中小型智能硬件团队来说,先打通需求,开发,测试,发布链路,可能比一次性上复杂的生命周期平台更稳妥。不过文中还可以补充实施周期、接口开发成本和后续维护投入的对比。
认同文章对代码提交追溯的提醒。仅凭提交记录确实无法复现完整固件,硬件料号、编译环境、依赖库和烧录记录都可能影响结果。实际评估某项目管理平台时,建议让供应商现场演示一次真实变更,而不是只看标准功能清单。
