Task 管理最容易失效的时刻,不是团队没人干活,而是管理层看到一张“完成率 92%”的看板,仍然说不清:最重要的目标有没有按期兑现、延期会影响谁、下周需要作出什么决定。我的判断是,Task 管理不是把工作拆成更多待办,而是建立一条从目标、承诺、执行到反馈的可追溯链路。本文给出一套适用于中大型组织的敏捷项目流程优化清单,并用明确标注的情景模拟数据说明,如何让管理层既看见进度,也能及时处理风险。

一、先讲核心结论:Task 管理的对象不是任务,而是承诺

1. 管理层要看的不是“做了多少”,而是“交付是否仍然可信”

任务列表通常回答“谁在做什么”,却不自动回答“做这件事对哪个业务目标负责”“何时能交付”“如果延期会影响什么”。当任务只记录动作,不记录结果和约束,管理层能看到活动,却无法判断项目是否仍在正轨上。

我建议把管理视图从任务完成数,改成四个问题:目标是否清晰,交付承诺是否稳定,阻塞是否有人处理,变更是否重新评估。任务完成率可以作为执行信号,但不能单独作为项目健康结论。关闭很多低价值任务,依然可能离核心里程碑越来越远。

核心结论:管理层不需要逐条审批 Task,而要建立一套能暴露偏差、触发决策、校正承诺的机制。流程的价值,不是让状态更整齐,而是让坏消息更早出现、影响范围更快被判断、处理责任更明确。

2. 用四层链路把战略意图接到执行现场

一套可管理的 Task 体系,至少要连通四层:业务目标、项目里程碑、可验收交付物、执行任务。每一层都要有负责人、完成条件和上下游关系。只要其中一层断开,管理层就可能看到“任务都完成了”,却无法确认业务成果是否兑现。

层级 管理问题 必要信息 常见失效信号
业务目标 为什么做 目标指标、目标用户、预期价值、截止时间 目标写成“优化体验”但无衡量方式
项目里程碑 何时交付关键结果 阶段边界、依赖关系、验收责任人 里程碑只是日期,没有可验证成果
交付物 交付什么才算完成 范围、验收标准、质量门槛 团队和业务方对“完成”理解不同
执行任务 谁在何时完成什么 负责人、估算、状态、阻塞、关联项 任务堆积,却找不到对应目标

这四层不是要求每项工作都建立复杂的层级,而是要求重要工作能向上解释价值、向下落实责任。临时修复可以轻量处理;跨团队、影响客户或涉及监管要求的工作,必须建立更完整的关联和验收链路。

二、背景和真实场景:为什么团队很忙,项目仍然失控

1. 多团队协作会放大“局部完成、整体未完成”

在跨部门项目中,一个任务的完成往往只是另一个任务的输入。产品完成需求澄清,不代表研发能够开工;研发提交代码,不代表测试环境、数据迁移和业务验收已经准备好。每个团队各自报告进度正常,项目仍可能卡在团队边界上。

最常见的断点不是工作量本身,而是依赖没有进入计划。依赖项如果只存在于会议纪要或个人聊天里,就没有明确负责人、目标日期和升级路径。管理者直到里程碑临近才发现依赖未满足,补救空间已经很小。

2. 看板状态相同,不等于风险程度相同

“进行中”可能意味着任务刚开始,也可能意味着已经超出预计时间两周;“待处理”可能是低优先级,也可能是关键路径上的前置工作。若状态没有定义、更新时间没有约束、阻塞没有单独表达,颜色和百分比就会制造一种可视化的确定感。

我更关注状态背后的时间和变化:任务在某状态停留多久,预计交付日期是否连续变化,阻塞是否影响关键路径,范围调整是否经过重新评估。项目风险往往不是某一个状态,而是多个小偏差持续累积后的结果。

3. 管理节奏要匹配决策周期,而不是会议日历

如果管理层每周只看一次状态,而关键依赖每天都在变化,周会就会沦为迟到的情况通报。反过来,若所有小任务都进入每日管理会议,团队会把大量时间花在汇报,而不是解决问题。

因此,我会先区分信息更新与决策讨论。进度、负责人、预计日期等可异步更新;涉及资源冲突、范围取舍、跨团队优先级和业务风险的事项,才进入同步决策。管理节奏应由风险变化速度决定。

以下是一个用于说明管理信号的情景模拟,不是行业平均值,也不代表任何特定企业的实际统计。假设一个六团队项目连续复盘 12 周,早期阶段主要靠周报汇总,后期增加依赖责任人、阻塞时长和交付预测管理。模拟结果用于展示指标之间可能出现的关系,落地时应以组织自己的基线替换。

Task管理方法大全:管理层敏捷项目流程优化落地清单

三、常见误区:看起来更敏捷,实际上更难管理

1. 把敏捷误解成“少计划、随时变”

敏捷不是取消计划,而是承认计划需要根据反馈更新。团队可以保留稳定的近期承诺,同时对远期范围保持弹性。若优先级随时改变,却不记录变更原因、影响范围和决策人,团队不是更敏捷,而是在反复切换上下文。

我通常把计划分为两个时间尺度:近期交付窗口要有明确范围和验收条件;远期计划则可以表达为目标、假设和优先级,不必假装有同等精度。计划的确定性应与信息成熟度匹配,而不是每一项都写成精确日期。

2. 把任务拆得越细,误认为控制越强

任务拆分有边际收益。拆得太粗,负责人无法估算和协调;拆得太细,状态维护成本可能超过工作本身,团队开始花时间更新记录而不是创造结果。一个任务如果只有几分钟、却需要多次状态变更,通常不值得进入管理层视图。

我会把“可独立验收、能明确负责人、能暴露依赖”作为拆分依据,而不是用固定小时数机械切割。对于短周期重复工作,可以用工作流或批次管理;对于探索性工作,先定义问题、假设和阶段性证据,不要提前制造一长串伪精确子任务。

3. 把完成率当作绩效,导致坏消息被推迟

当团队被单一完成率考核,未完成任务容易被改小、延后录入,或在验收前提前关闭。表面进度会变好,预测质量却变差。完成率适合描述已完成比例,不适合单独衡量价值、质量和交付可信度。

我会把交付结果、预测稳定性、缺陷与返工、阻塞处理效率分开看。若一个团队完成率高,但关键交付反复延期、返工率上升,管理上应优先排查范围、验收和依赖,而不是继续要求“提高执行力”。

4. 把所有工作放进同一套流程

生产故障、客户请求、探索实验和合规交付的风险与节奏不同。强行用统一审批和迭代规则处理,会让紧急工作排队,也会让高风险工作缺少必要控制。正确做法不是无限增加流程,而是按工作类型设定最低必要门槛。

例如,故障修复强调响应时间、影响范围和复盘;探索性任务强调假设、实验边界和决策证据;法规相关交付强调审批、审计记录和验证;常规产品迭代则强调优先级、验收和迭代承诺。模板可以统一基本字段,路径应允许差异化。

四、专业判断逻辑:从任务数量转向风险与流动

1. 先问“是否可预测”,再问“是否足够快”

管理者常要求团队提速,但如果交付范围频繁变化、依赖关系不透明、验收时间不可控,单纯加速会增加返工。第一步应先建立可预测性:团队承诺什么、实际完成什么、偏差来自哪里。预测稳定后,再讨论吞吐、周期和资源配置。

建议至少区分三类时间:实际执行时间、等待时间、返工时间。若任务周期很长,但有效执行只占一小部分,问题可能在审批、环境、跨团队交接或决策等待,而不是团队个人效率。不同成因需要不同的管理动作。

2. 用有限指标构成健康判断,不追求仪表盘越多越好

我建议管理层先选一组能够触发行动的指标,而不是把所有字段都做成图表。每个指标都要回答:谁负责、多久更新、何种变化需要行动、行动后如何验证。无法触发决策的指标,通常只是增加阅读负担。

指标 管理用途 需要避免的误读 建议动作
里程碑预测偏差 检查承诺是否稳定 把单次偏差等同于团队能力 分析范围变化、依赖和估算假设
阻塞时长 定位等待与升级瓶颈 把所有等待归咎于执行者 按阻塞类型识别决策或资源责任人
在制任务数量 观察并行负荷和切换压力 机械追求越少越好 结合团队规模、任务类型和优先级判断
返工比例 检查验收质量与需求稳定性 只看返工数量,不看成因 区分需求变更、缺陷和交接遗漏
关键路径依赖按期满足率 评估跨团队协作可靠性 把非关键依赖也混入同一结论 优先处理影响里程碑的依赖项

3. 识别“红灯”,不要把所有偏差都升级给管理层

管理升级应基于影响,不应只基于状态颜色。一个合理的升级条件可以包括:关键路径任务预计晚于缓冲边界;阻塞超过约定时限仍无责任人;变更影响已承诺范围或合规要求;团队之间出现无法自行解决的资源冲突。

升级时要附带决策选项,而不只是报告问题。比如“按期交付需要缩减范围”“维持范围需要接受延期”“增加资源是否能缩短关键路径”,并说明每个选项的代价。管理层的价值在于作出团队无权作出的取舍,而不是替团队逐条分配任务。

4. 以流动效率解释为什么“忙”不等于“快”

一个任务从开始到完成的日历时间,往往包含等待、排队、交接、返工和实际执行。团队工作负荷高,不代表价值流动快;任务同时很多,也不代表交付能力强。判断流程瓶颈时,要看工作从进入系统到产生可验收成果经历了哪些环节。

下图仍为情景模拟,将一个交付周期拆成执行、等待、返工和验收时间。它展示了一个常见诊断方向:如果等待和返工占据较大比例,增加并行任务未必能缩短整体交付时间。

Task管理方法大全:管理层敏捷项目流程优化落地清单

五、具体落地案例:从六团队项目看流程如何改造

1. 先说明案例边界,再看数字

以下是一个匿名化情景模拟,用于说明流程设计,不是某个客户的真实案例,也不是行业基准。设定为一家拥有约 180 名产品、研发、测试和业务成员的企业,六个团队共同交付一个涉及新功能、数据迁移和运营切换的项目,原计划 12 周上线。

项目初始问题包括:需求分散在会议记录和团队文档中;跨团队依赖没有统一负责人;状态更新集中在周会前;业务验收安排在开发结束后;管理层看到的是任务完成比例,而非关键路径预测。项目并非缺少工具,缺的是一致的工作定义和决策规则。

2. 先做一次不追责的基线盘点

我会先抽取最近一个已完成项目或正在进行的阶段,核对计划与实际记录,而不是先宣布新制度。盘点内容包括任务创建到完成的时间、状态停留、延期次数、需求变更、缺陷返工、依赖等待,以及业务验收的实际耗时。

要特别区分两种数据:系统已有记录和人工回忆补充。若数据缺失,应明确标记为估算或缺口,不要为了报表完整而伪造精确值。管理层首先需要知道测量能力的边界,否则数字精确到小数点也没有决策价值。

3. 重设入口、承诺和变更规则

入口阶段只要求提交目标、受影响用户、预期结果、负责人和紧急程度。通过初步评估后,再补充验收标准、依赖关系和风险。这样既避免每个想法都要填写厚重模板,也减少工作进入执行后才发现缺少关键输入。

团队承诺的范围进入迭代或交付窗口后,发生变化时必须说明来源、业务价值和影响。紧急变更可以进入快速通道,但要明确被挤出的工作,不能只把新增需求叠加到既有承诺上。没有显式交换,优先级变化就会变成隐形加班和预测失真。

4. 让依赖与阻塞成为可管理对象

每个关键依赖至少记录提供方、接收方、需要日期、验收条件和升级责任人。依赖不是简单的“关联任务”,而是两个团队之间的交付承诺。若接收方还无法确认输入是否足够,依赖状态就不应被标记为已满足。

阻塞记录应说明影响、开始时间、下一步动作和需要的决策。状态持续时间超过团队约定阈值时,系统或项目负责人提醒责任人;超过升级阈值时,进入跨团队协调。阈值应根据组织节奏设定,不必照搬其他企业的数字。

5. 把验收前移,减少最后一周的集中返工

业务代表不应只在项目末尾出现。对高风险交付,可以在需求澄清、方案评审、测试准备和阶段验收时设置轻量检查点。每个检查点都要有明确问题,例如“数据口径是否符合业务定义”,而不是笼统地要求“相关人员参与评审”。

验收标准要能被观察或验证。若交付物是接口,写清输入输出、错误处理和兼容要求;若交付物是业务流程,写清适用角色、例外情况和确认人。提前对齐标准,不是增加审批,而是把争议从昂贵的末端移到成本较低的早期。

6. 用四周试点验证机制,而不是一次性全公司铺开

试点选择一个有代表性、但影响范围可控的项目,至少覆盖两个存在依赖的团队。第一周梳理目标、状态定义和入口字段;第二周清理依赖与在制工作;第三周观察阻塞升级和变更记录;第四周复盘数据质量及管理决策是否更及时。

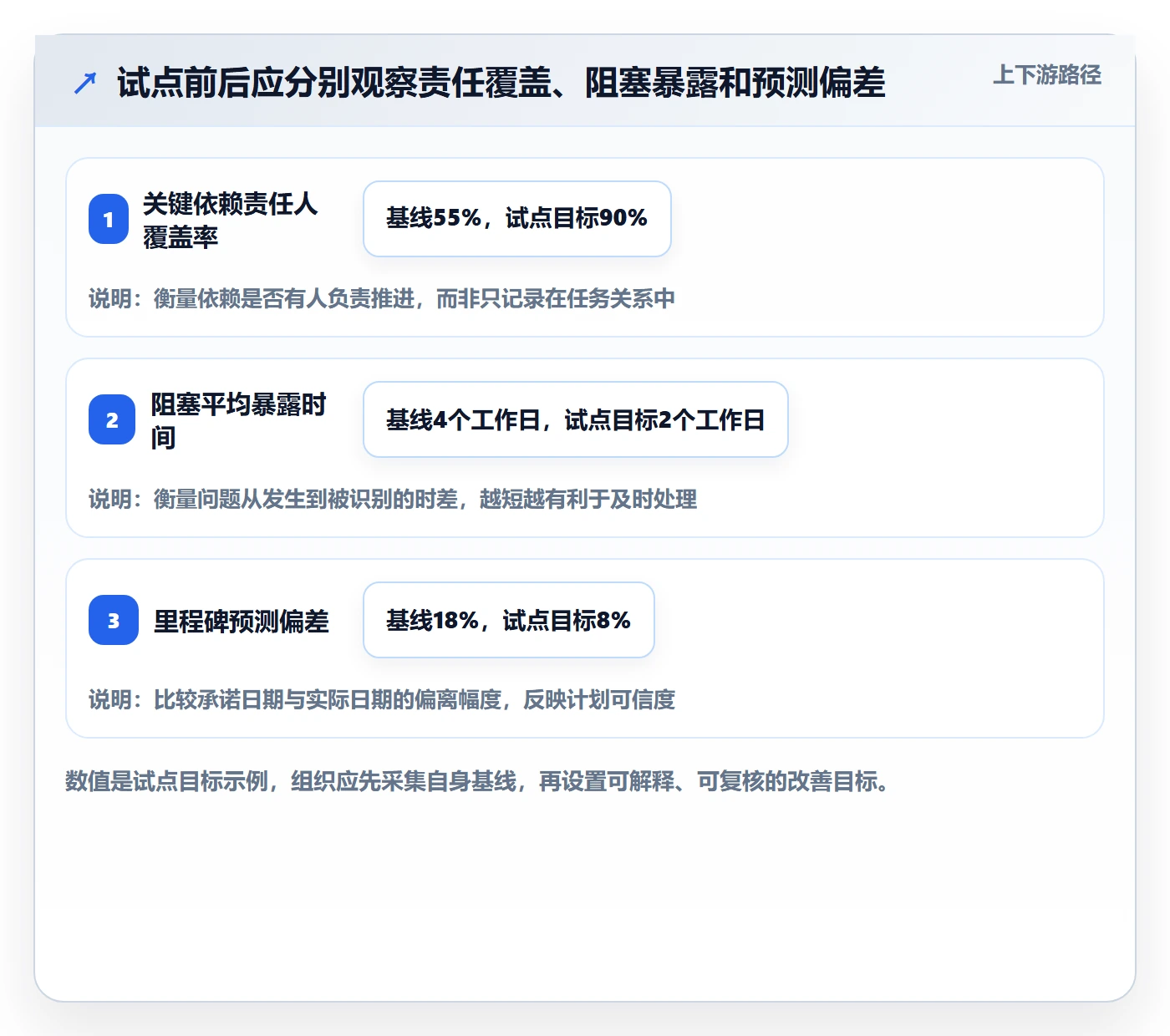

模拟项目在调整后观察到的目标是:关键依赖有明确责任人的比例从 55% 提升到 90%;阻塞平均暴露时间从 4 个工作日降到 2 个工作日;里程碑预测偏差从 18% 收敛到 8%。这些是试点设计的目标示例,不是已验证结果。实际组织要根据基线和样本量判断是否达到改善。

Task管理方法大全:管理层敏捷项目流程优化落地清单

7. 管理复盘要回答“发生了什么”,而不是寻找背锅者

复盘时将延期按原因分类:需求变化、技术不确定、依赖未满足、资源冲突、质量返工、决策等待和估算偏差。每个原因都要连到可改进动作。例如,需求变更多可能需要更清晰的入口和优先级机制;依赖等待长可能需要更早确认接口和交付日期。

一次复盘的产出应当是有限的流程改动,通常不超过三项,并为每项指定负责人、验证时间和观察指标。若复盘结论只有“加强沟通”“提高意识”,却没有改变工作入口、决策路径或反馈速度,下一轮大概率会重复旧问题。

六、不同组织阶段的行动建议:先解决最贵的失控点

1. 20 至 50 人团队:先统一完成定义

小团队不必一开始引入复杂的项目治理。先确保每项重要工作都有负责人、优先级、验收条件和预计完成时间。管理者每周检查延期原因与未完成工作是否重新排序,避免列表无限增长。

若团队尚未稳定迭代节奏,先定义短周期计划和复盘规则,再逐步加入流动时间、在制任务等指标。此阶段最大的收益通常来自减少口头承诺丢失,而不是购买更多功能。

2. 50 至 200 人团队:优先处理跨团队依赖与口径

团队数量增加后,同一状态可能被不同部门理解成不同含义。此时要统一状态定义、关键字段、优先级规则和依赖责任,并设立跨团队的决策节奏。管理层应聚焦里程碑、资源冲突和重大变更,而不是直接检查每个执行任务。

如果存在多项目竞争同一批关键人员,应建立可见的资源约束,而不是让每个项目都按满负荷承诺。项目组合管理的重点是显式排序:哪些项目必须按期,哪些可以调整范围,哪些应暂缓。

3. 200 人以上或多业务线组织:先治理口径,再做统一视图

大型组织常见的问题不是信息不足,而是系统和部门之间口径不一致。某团队把“开发完成”算作交付,另一团队把“业务验收”算作交付,聚合报表就会产生错误结论。应先定义统一的关键事件和管理指标,再决定哪些数据要汇总。

治理不等于所有团队使用完全相同的流程。可统一目标、风险、依赖和关键里程碑的最低要求,同时允许团队按产品类型采用不同执行方法。统一管理语义,保留执行弹性,通常比强制统一每一个状态更可行。

4. 高监管或高安全要求团队:流程留痕不能以牺牲交付可用性为代价

受审计、数据安全或合规约束的项目,需要把审批、测试证据、变更记录和责任链纳入工作流。但字段越多不代表合规越强,关键是每条记录能否证明谁在何时作出何种决定,依据是什么,结果如何验证。

此类团队应在工作入口就确定审计要求,避免交付末期补材料。若涉及敏感数据或内网部署需求,应在工具评估阶段明确部署模式、权限隔离、数据留存、备份恢复和升级策略,并由安全、法务或合规负责人共同确认。

七、工具与流程的取舍:平台解决可见性,规则解决决策

1. 先画清楚工作流,再选工具

工具选型前,我会先画出从需求进入、评估、承诺、执行、验收、复盘的实际流程,并标明每一步的输入、输出和负责人。若流程本身存在重复审批、职责空白或决策等待,迁移到新平台只会把混乱数字化。

工具评估应围绕真实管理场景,而不是功能数量。至少验证:能否关联目标与交付物,能否管理依赖和阻塞,能否按角色呈现视图,能否保留变更历史,能否提供必要的权限、安全和部署能力,以及数据迁移后是否可审计。

2. 对中大型组织,重点验证规模化治理与迁移成本

对于 100 人以上的组织,某项目管理平台的评估重点通常不只是个人任务体验,还包括多团队权限、工作流配置、跨项目汇总、审计能力、部署方式、接口集成和运维边界。若涉及既有项目数据迁移,还要检验字段映射、附件处理、历史记录保留和用户培训成本。

以 PingCode 为例,按产品定位,它主要服务中大型企业及 100 人以上组织,支持私有化部署,并支持 Jira 平滑迁移。若企业正在评估国产替代或需要内网部署,可以把它纳入候选范围;但“支持迁移”不等于迁移零成本,仍应以试迁移验证数据完整性、工作流适配、权限映射和使用习惯调整。

我会要求供应方使用真实但脱敏的项目样本完成验证:迁移一个包含多项目、历史任务、附件、评论和权限关系的范围;由业务负责人抽查关键链路;由管理员核对角色和访问边界;由团队成员完成一轮日常操作。只有验证结果满足业务与安全要求,才进入分批推广。

3. 自建、采购与混合治理的决策边界

方案 适合情况 主要收益 主要代价
自建流程与工具 流程高度独特,且有长期产品与运维能力 可深度贴合内部系统和规则 持续开发、升级、权限与安全维护成本高
采购标准平台 希望较快建立协作基础,流程可适度标准化 减少从零开发,较快获得通用管理能力 需要评估配置边界、迁移成本与供应方依赖
平台加内部集成 通用项目管理与专有业务系统并存 保留标准能力,同时连接核心业务数据 接口治理、数据口径和运维责任需要明确

4. 不要把国产替代简化为界面相似或功能对照

真正的迁移评估应包含数据、流程、人员和风险四个维度。数据维度检查项目、任务、附件、历史状态和关联关系;流程维度检查原有工作流能否映射;人员维度检查角色、权限和培训;风险维度检查停机窗口、回退方案和并行运行策略。

如果原平台承载了定制脚本、报表和内部接口,迁移工作量可能主要来自这些外围依赖,而不是任务数据本身。建议先做迁移清单和依赖盘点,再选择低风险项目试迁移。对关键业务系统,保留可执行的回退方案,比追求一次性全量切换更稳妥。

八、管理层敏捷流程优化落地清单

1. 启动前:确认目标、边界与决策责任

  • 明确项目要改善的业务结果,并确定至少一个可验证指标。
  • 指定业务负责人、项目负责人和关键团队负责人,说明谁有权调整范围、资源和优先级。
  • 识别重要依赖、外部约束、合规要求和不可移动的时间窗口。
  • 确定试点范围,避免第一阶段就覆盖所有部门和项目类型。
  • 记录现状基线,标记哪些数据来自系统、哪些来自估算或访谈。

2. 运行中:让承诺、依赖和风险保持同步

  • 每个重要交付物都有验收条件,不以“开发完成”替代业务交付。
  • 关键依赖有提供方、接收方、需要日期、验收条件和升级责任人。
  • 范围变更记录原因、决策人、影响对象,以及被替换或推迟的工作。
  • 阻塞记录影响、发生时间、下一步动作和需要的管理决策。
  • 用周期性检查验证预测,而不是等到里程碑日期才确认是否延期。
  • 减少同时进行的工作,先完成高优先级事项,再增加新承诺。

3. 复盘时:验证改动是否改变了结果

  • 比较承诺与实际交付,分析偏差来源,不把单次延期直接归因于个人。
  • 拆分执行、等待、返工和验收时间,寻找最值得改善的流程段。
  • 检查阻塞暴露是否更早、关键依赖是否更可靠、变更是否更透明。
  • 每轮只选少量改进动作,明确负责人和下一次验证时间。
  • 若指标没有改善,复查定义、样本和流程假设,不盲目追加考核。

这张清单不适合被当成新的审批表。落地时可按风险删减:一个短期、低风险、单团队任务,只需目标、负责人和完成条件;一个跨团队、对客户有影响的项目,则需要依赖、变更、验收、风险和升级机制。控制强度要与失败代价相称。

九、最后的判断:敏捷管理不是更快地填满任务列表

1. 优化的对象是决策延迟,不是报表数量

当重要问题出现后,组织要经过多久才能看见、理解、决定并采取行动?这条链路往往比任务列表是否整齐更能解释项目为什么拖延。管理层敏捷的核心,是缩短有价值决策的等待时间,而不是要求所有人更频繁地更新状态。

2. 先建立可信的小闭环,再扩大制度范围

下一步可以从一个跨团队项目开始:选出一个业务目标,梳理一条关键交付链,定义依赖和验收,记录当前预测偏差与阻塞时间。运行四周后,判断问题是否更早暴露、管理决策是否更明确、团队维护信息的成本是否可接受,再决定是否扩展。

一套好的 Task 管理方法,不会让管理层掌握更多细枝末节,而会让组织更早知道哪些承诺正在变得不可信。当目标、交付、任务和决策形成闭环,敏捷才从团队口号变成管理能力;当指标能触发行动、工具能支持协作、流程又允许根据证据调整,项目的可预测性才有机会持续提升。

常见问题解答(FAQ)

1. 管理层如何判断敏捷项目流程是否需要优化?

我负责多个团队的项目时,常看到计划排得很满,但交付日期还是一再变动。我想知道这是执行问题,还是流程本身存在瓶颈。

先连续观察至少两个迭代,记录需求从提出到验收的周期、承诺事项按期完成率、阻塞等待时间和返工比例。若等待或返工持续上升,且团队无法通过单次迭代内的调整改善,就应优先排查需求决策、跨团队依赖和验收环节,而不是简单增加进度汇报。

2. 敏捷项目的迭代周期应该怎么定?

我在安排团队节奏时,发现迭代太短会让会议和交接变多,太长又不容易及时发现偏差。团队规模和任务类型不同,周期是不是也应该不同?

以团队能稳定完成并验收一批有价值的工作为准,常见起点是两周;维护响应占比高或任务变化快的团队可尝试一周,依赖较多且交付物较大的团队可评估三至四周。先试行两个周期,再比较交付完成率、反馈等待时间和计划调整频率,选择既能及时反馈又不造成过多管理开销的周期。

3. 管理层怎样跟踪进度而不干扰团队?

我希望尽早发现风险,但每天追问每项任务会让团队把时间花在汇报上。我不确定应该看哪些信息,才能既掌握全局又不把敏捷变成逐项催办。

约定固定的可视化看板和每周风险检查,只关注目标进展、未解决阻塞、跨团队依赖及范围变化;任务状态由团队在工作发生时更新。只有当阻塞超过约定时限、关键依赖失约或迭代目标出现明显偏差时,管理层才介入协调,并把介入结果落实为明确负责人和截止时间。

4. 如何评估敏捷流程优化是否真正有效?

我参与过流程调整,会议变多、模板变细,却很难说清交付是否因此改善。我想找到一套能让管理层和团队都认可的判断方法。

优化前先记录两至三个迭代的基线,选定一至两个目标指标,例如交付周期中位数、承诺事项完成率或验收后缺陷率,并同时观察团队加班和返工,避免只追求速度。实施后用相同口径连续比较至少三个迭代;若目标指标改善且质量、负荷没有恶化,就保留做法,否则回看具体瓶颈并调整,而不是继续叠加流程。

核心关键词

读者评论

严
严景行

我们团队以前也把完成率放在周报最显眼的位置,后来发现延期常出在跨组等待。把依赖的提供方、需要日期和验收条件写清后,确实更容易提前发现问题,不过字段维护需要有人负责。

方
方启航

文中区分执行、等待和返工挺实用。我们复盘时常把周期长归结为任务估算不准,拆开看才发现审批和环境排队占了不少时间。想知道这些数据如何采集,才能避免增加一轮手工填报。

陶
陶欣然

我认同不同类型工作不该套同一条流程,但快速通道容易被频繁使用。落地时可能还要定期检查紧急变更的来源和被挤出的工作,否则例外久了也会变成常态。

文章包含AI辅助创作:Task管理方法大全:管理层敏捷项目流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546356

赞 (0)
飞飞飞飞
Epic流程与规范:管理层敏捷项目流程优化关键指标
上一篇 44分钟前
敏捷管理指南:管理层如何做好敏捷项目,制度设计全流程
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
