Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

一个实施团队按时开完 Sprint 计划会、每天站会也没缺席,到了迭代末却仍有三分之一任务卡在客户确认、环境准备或跨部门等待上。问题通常不在团队“不够敏捷”,而在于 Sprint 被当成了排期工具:任务被塞进两周日历,却没有把可交付结果、客户依赖、验收口径和变更规则一并纳入协同。要提升效率,关键不是让团队多开会,而是让每个 Sprint 从承诺到验收都围绕一个可验证的业务结果运转。

一、先讲核心结论:Sprint 管的是可交付结果,不是任务数量

1. 把 Sprint 目标放在任务清单之前

Sprint 是一个固定长度的工作周期,团队在周期内围绕一个目标,完成计划、执行、检查和调整。对实施团队而言,这个目标不应写成“完成 18 个需求”或“处理完全部问题”,而应描述客户或业务能够观察到的变化,例如“让试点部门能够独立完成一笔采购申请并追踪审批状态”。

任务可以拆分、顺序可以调整,目标却要保持稳定。这样团队遇到突发问题时,才有判断依据:新事项是否帮助当前目标?如果不帮助,是挤掉原计划、进入待办队列,还是通过正式变更处理?没有目标的 Sprint,只能用任务完成率解释忙碌,很难证明价值。

2. 实施项目需要把“外部等待”纳入交付系统

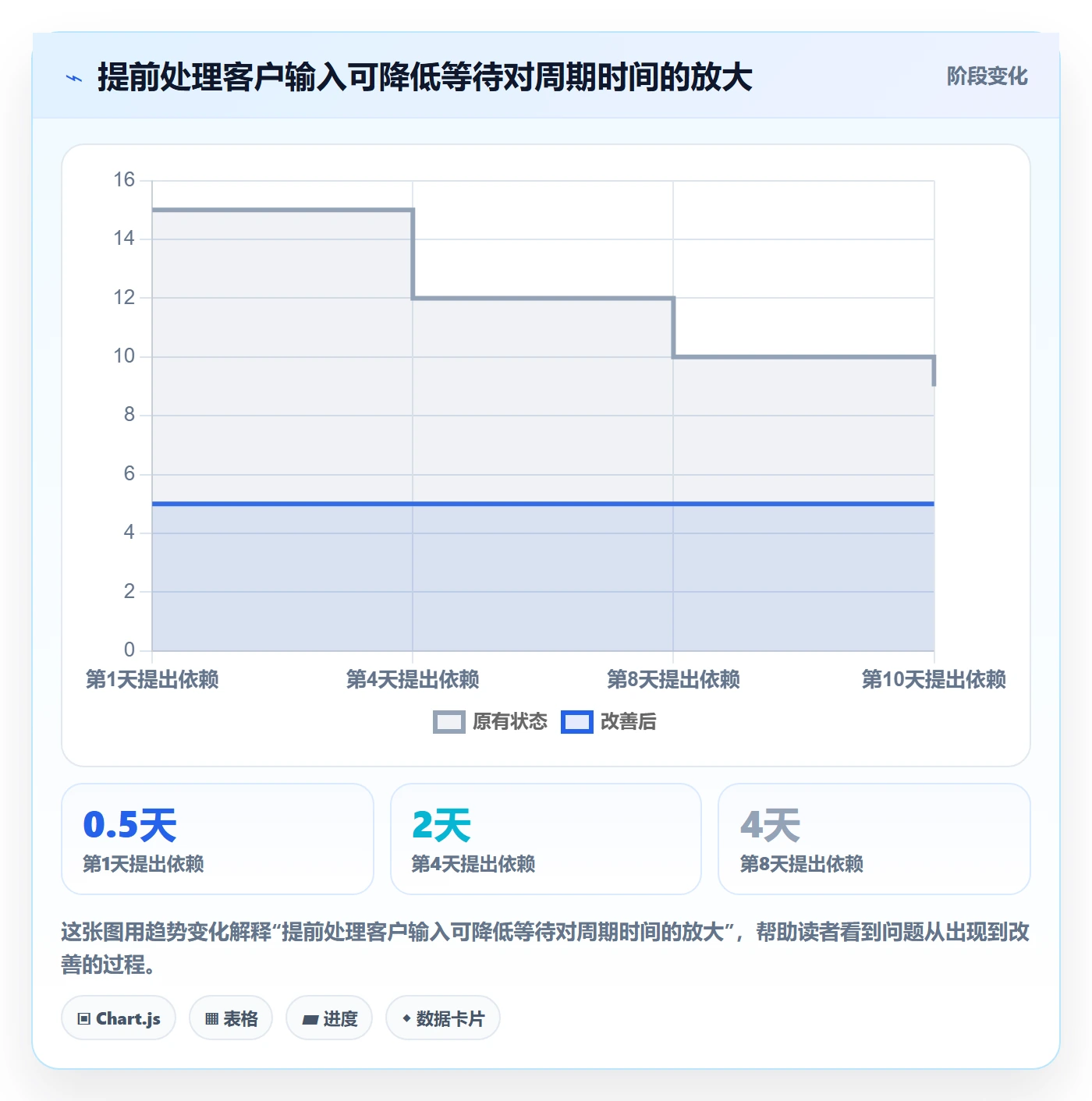

产品团队通常能在内部控制较多研发环节,实施团队却经常受客户数据、账号权限、网络开通、业务负责人评审和第三方接口影响。把这些工作统称为“依赖”还不够,必须明确责任人、最晚提供时间、影响任务和未按时提供时的替代方案。

我的判断是,实施团队的 Sprint 效率,首先取决于依赖是否提前暴露,其次才是团队内部任务分配是否精细。一个看似只需半天的配置任务,如果等客户提供字段映射等了四天,真正的瓶颈并不在配置工程师。

3. 用结果、流动和质量三类指标判断是否有效

只看“完成多少任务”容易奖励拆分技巧,甚至鼓励把大任务拆成很多低价值小卡片。我建议同时观察三类信号:目标兑现度反映是否交付承诺结果;周期时间与阻塞时间反映工作是否顺畅;验收通过率与返工率反映交付质量。

下面的数字是用于演示团队如何建立基线的情景模拟,不是行业平均值。重点在于指标之间的关系:完成率上升但验收通过率下降,不能被解释为效率改善。

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

二、实施项目的真实场景:为什么按时开会仍会延期

1. 计划会里没有客户的输入条件

常见场景是团队在 Sprint 第一天承诺完成流程配置、接口联调和用户培训,但客户的测试账号、脱敏数据和业务规则还没有准备好。计划会把这些事项写成“客户配合”,没有指定具体负责人和日期;到了执行中期,实施顾问只能反复追问,开发人员则转去做其他任务,最后几项工作一起挤到迭代末尾。

这种情况不是“客户不配合”一句话可以解决的。团队应在 Sprint 计划前设置准备度检查,把需要客户确认的输入作为进入条件。没有关键输入,就降低承诺范围、准备可并行工作,或明确升级路径,不能把未知等待伪装成确定工期。

2. 多项目并行让团队承诺变成资源抢占

100 人以上组织的实施部门,往往同时服务多个客户项目。架构师可能被三个项目列为同一周的关键资源,测试环境也可能由不同团队共享。每个项目单独看都只承诺了合理工作量,合并起来却形成超载。

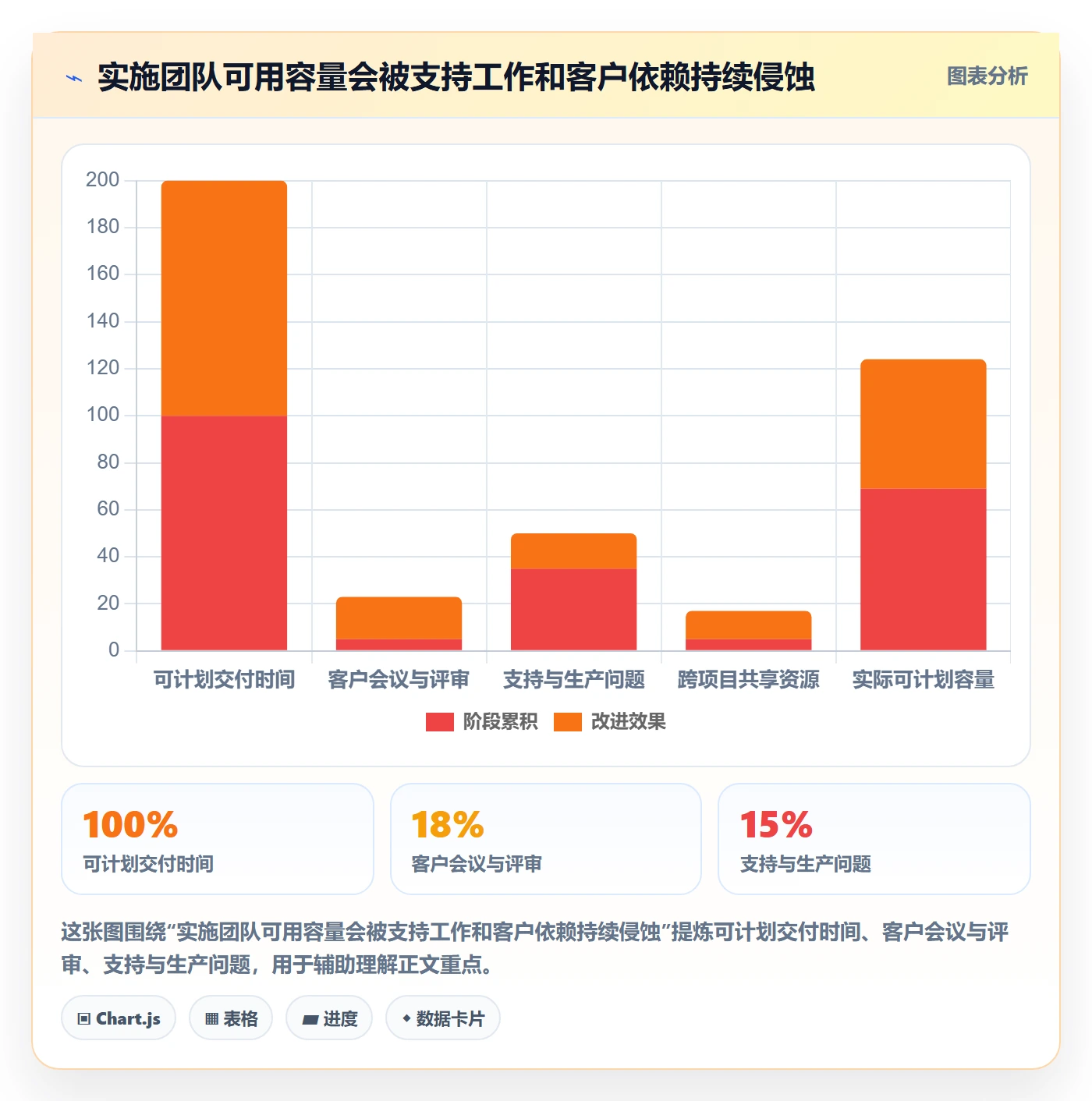

团队级 Sprint 计划必须和资源池、项目阶段及关键依赖一起看。对共享人员,不应只统计其名义工时,而要计算可用于该 Sprint 的有效容量:扣除支持值班、客户会议、休假和已知跨项目任务。容量估算是防止过度承诺的安全带,不是要求每个人把日历填满。

3. 临时变更没有入口,工作就会在暗处膨胀

客户在演示后提出一个“顺手改一下”的需求,实施顾问口头答应,开发人员在原任务之外开始处理。几次以后,团队发现原 Sprint 的计划没有变,实际工作却已经改变。这类隐性插单会让复盘失真,也容易造成责任争议。

对临时事项,团队应记录提出人、业务影响、紧急性、预计工作量和替换项。真正紧急的生产故障可以打断当前计划,但要留下明确决策;普通优化则进入产品或项目待办,由责任人按价值和容量重新排序。

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

三、常见误区:看起来敏捷,实际增加协同成本

1. 误把速度当成个人绩效

故事点或团队速度适合帮助同一团队估算工作量,不适合直接比较不同团队,更不适合评价个人。团队对复杂度的理解、拆分习惯和历史经验不同,点数并不是统一的产出单位。把速度和绩效奖金挂钩,常见后果是点数膨胀、任务拆小、跨团队协作意愿下降。

我更看重速度是否用于改善团队自己的预测。若过去六个 Sprint 的完成量波动很大,应先看需求变化、依赖等待、缺陷返工和人员切换,而不是催团队“再多接一点”。

2. 把每日站会开成逐人汇报

站会的目的不是让每个人向经理证明自己在工作,而是让团队快速更新共同计划,并尽早暴露阻塞。逐人回答“昨天做了什么、今天做什么、有什么问题”,如果没有形成后续行动,会议很容易变成重复报表。

更实用的做法是围绕 Sprint 目标和任务流动看板,从最接近完成但仍受阻的事项开始讨论。只有需要协同决策的问题才留在站会里,其余讨论会后由相关人员处理。

3. Sprint 结束时把“已开发”当成“已交付”

配置完成、代码合并或测试通过,不必然等于客户可以使用。实施交付还涉及权限配置、数据校验、操作说明、业务确认和上线窗口。若团队只把开发状态视为完成,验收工作往往在 Sprint 末尾堆积。

团队需要为每类交付物定义完成标准,且在开始执行前就确认。完成定义至少应覆盖质量检查、文档或配置记录、验收证据及责任人,而不是等到演示当天再补齐。

4. 过度依赖工具字段,忽略真实沟通

系统里有状态、有负责人、有日期,不代表协作已经发生。客户确认事项如果没有明确通知到人,任务卡再完整也只是“被记录的等待”。反过来,如果决策只留在即时消息和会议里,团队成员又无法获得一致版本。

工具的作用是让事实可见、决策可追踪、变更可回溯。团队还要规定哪些信息必须进入记录、由谁更新、多久未响应要升级,否则工具会变成额外填表负担。

四、专业判断逻辑:从目标到计划建立可执行闭环

1. 先检查目标是否具备验收条件

一个合格的 Sprint 目标至少回答三个问题:谁会使用交付结果?使用者能完成什么动作?团队凭什么判断成功?“完成接口开发”描述的是团队活动;“试点客户能将订单状态同步到业务看板,且异常记录可追踪”才更接近可验收结果。

目标也需要控制范围。一个 Sprint 同时承诺多个互不相关的方向,团队很难在变更发生时做取舍。通常以一个主要目标为中心,允许少量必要维护工作,但要明确维护工作所占容量及其理由。

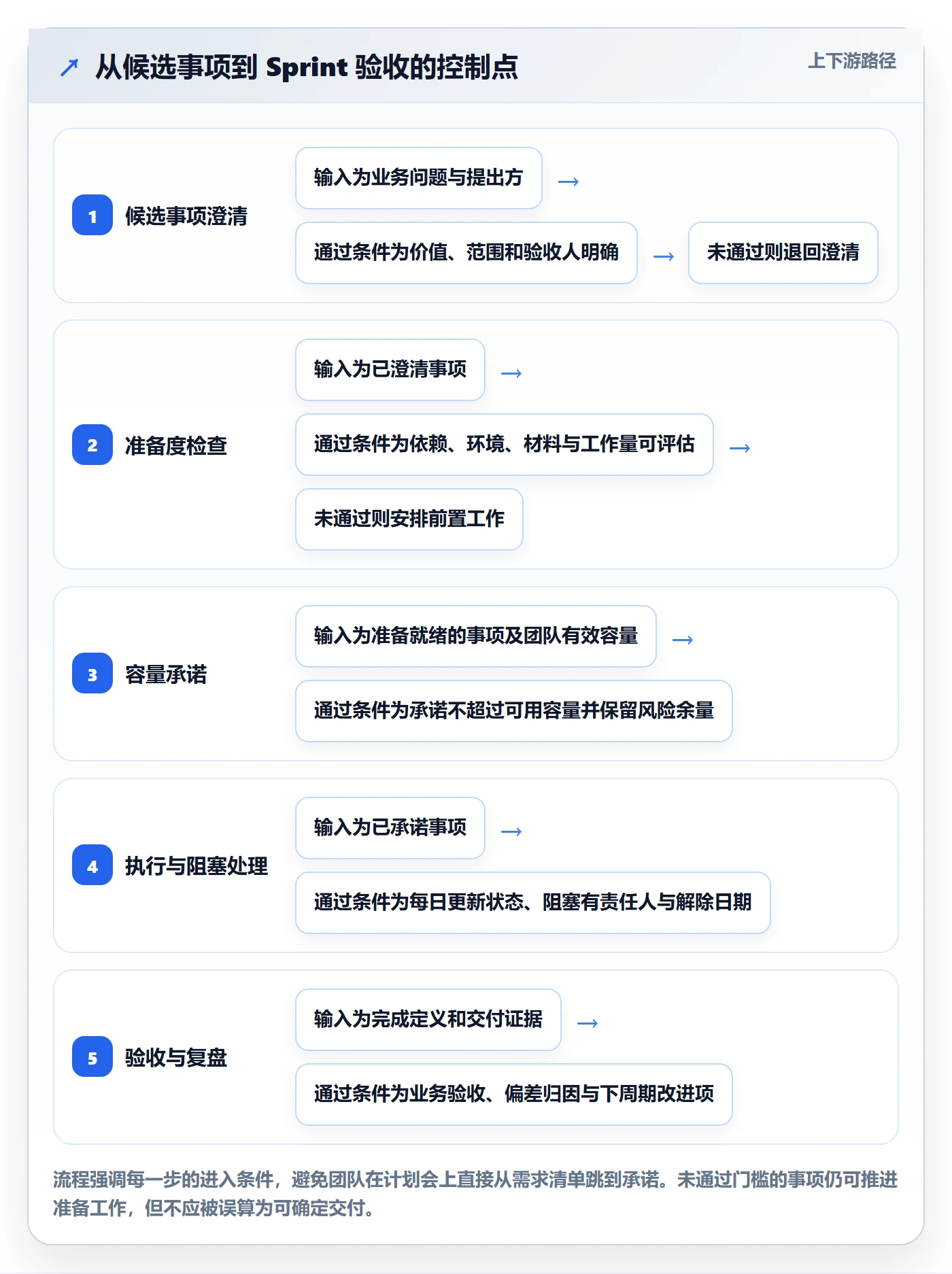

2. 用准备度门槛筛选候选事项

待办事项在进入 Sprint 前,应达到团队约定的准备度。准备度不是繁琐审批,而是减少执行中途才发现“缺材料、没权限、没人验收”的返工。针对实施项目,我建议至少检查业务价值、验收标准、依赖责任人、输入材料、环境条件和工作量范围。

检查项 可进入 Sprint 的信号 未达标时的处理
业务价值 说明对应业务流程或客户结果 由需求提出方补充背景,不以“客户要求”代替理由
验收口径 有可观察的结果和确认责任人 安排澄清,不把“做完再看”当验收标准
外部依赖 责任人、提供时间和升级路径已确认 先做准备工作或暂缓承诺
工作范围 团队能估算,必要时可分阶段交付 拆分探索、验证和实施,不把未知整体塞进计划
环境与权限 测试账号、网络、数据及部署条件已验证 设为前置任务,明确谁负责开通和确认

3. 用容量而非愿望确定承诺

团队可以用近期真实完成量作为预测参考,再结合当前人员可用时间、风险和工作类型调整。比如过去几个 Sprint 的交付量稳定在某个区间,本次有关键人员休假或客户现场支持任务,就应向区间下沿靠拢。不要因为客户希望两周完成,就把估算直接改成两周。

对不确定性较高的工作,应计划一个有边界的探索任务,产出可以是接口验证结果、数据质量结论或方案决策。探索任务必须有时间上限和输出标准,避免“先研究一下”无限延长。

4. 把外部依赖做成可管理的工作项

依赖至少要有明确的交付物、责任人和需要日期。仅仅写“等待客户”没有管理价值。更有效的记录是“客户业务负责人在周三前确认字段映射;若未确认,团队先完成不依赖映射的通用校验,周四由项目负责人升级确认”。

依赖也需要优先级。阻塞 Sprint 目标的依赖应每天关注;不影响本周期结果的依赖可以按约定频率更新。这样既避免所有等待都被当成紧急事项,也避免关键输入直到最后一天才被发现缺失。

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

五、Sprint 协同节奏与可直接复用的模板

1. Sprint 开始前:准备工作要早于计划会

计划会不应承担第一次需求澄清。建议在周期开始前安排待办梳理,业务代表、实施负责人、开发和测试共同处理优先级、验收口径与依赖。项目经理或交付负责人提前核对客户日历、上线窗口、环境状态和共享资源,减少计划会上才发现的冲突。

如果客户关键人员无法参加完整会议,可在会前异步确认验收要求,并安排一个有决定权的业务代表参与目标确认。没有决策人参与时,团队要把“待确认”明确标注,不要把推测当成客户承诺。

2. Sprint 计划会:先定结果,再选工作

一场有效的计划会,先讨论本周期要达成的目标,再核对团队容量,最后挑选符合准备度的事项。会议结束时,每个人都应理解目标、优先事项、外部依赖和变更规则,而不是只有项目经理知道最终排期。

下面的模板可以按团队规模调整。重点不是字段越多越好,而是每个字段都支持实际决策;没人维护、也没人据此行动的字段应删除。

模板模块 建议填写内容 填写示例
Sprint 目标 用户、业务结果、验收证据 试点部门可提交采购申请,并查询审批状态
周期与容量 起止日期、有效人天、已知占用 两周;扣除培训、值班和休假后的团队容量
承诺事项 事项、负责人、验收标准、预计工作量 完成申请表配置;按三类业务规则验证并由业务代表确认
外部依赖 交付物、责任人、最晚日期、升级方式 客户周二提供脱敏样例;逾期由项目负责人协调
风险与缓冲 风险、影响、预案、容量余量 接口字段未定则先做通用校验,不提前承诺联调通过
完成定义 质量检查、交付记录、验收证据 测试通过、配置留档、用户演示并记录验收结论

3. 每日协同:让阻塞更早进入视野

每日协同控制在短时间内,围绕目标、流动和阻塞展开。可以先看哪些事项接近完成却卡住,再看新工作是否需要加入,最后确定当天谁负责解除关键依赖。讨论不需要逐人复述全部工作细节,复杂问题另约小范围工作会。

阻塞记录建议写清“卡在哪里、影响什么、谁来推动、何时复查”。例如:“测试环境缺少外网白名单,影响接口联调;客户 IT 负责人周二 15:00 前确认;若未完成,开发先验证本地模拟数据,实施负责人同步升级。”这样的记录比一个红色状态更能促进行动。

4. Sprint 评审与复盘:分别回答价值和改进问题

评审讨论交付结果:什么已可使用、什么未完成、客户是否认可、后续待办如何变化。复盘则讨论工作方式:哪些等待可以提前发现,哪里发生返工,团队下周期要尝试什么具体改进。两者混在一起,容易变成只展示成果或只追究责任。

复盘行动项要小而可验证。例如,与其写“加强客户沟通”,不如写“下一周期所有需要客户输入的事项,在计划会前两天确认负责人和提供日期;复盘时统计按时提供比例”。行动项最好限制数量,确保下一次复盘能检查是否执行。

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

六、具体案例与数据观察:一支多项目实施团队如何调整 Sprint

1. 先重建样本口径,不急着下结论

以下案例是匿名化的情景推演,用于说明诊断过程,不代表特定企业的真实经营数据。设想一支 12 人实施团队同时服务 4 个客户项目,连续三个两周 Sprint 出现计划完成率不低,但客户验收常延后一周。团队先从任务记录中补齐阻塞起止时间、验收日期、返工原因和临时插单来源,再按同一口径重新计算指标。

第一轮分析发现,延期任务中相当一部分并非团队工作时间过长,而是客户输入晚、环境权限未开和验收人缺席。团队此前把这些时间记作“进行中”,所以燃尽图看起来任务一直在推进,实际可交付工作却没有持续流动。

2. 调整重点从“压缩工期”转向“减少等待与返工”

团队做了三项改变:计划会前确认关键客户输入;Sprint 看板把“等待客户”“等待内部资源”单独标记;完成定义增加业务验收和交付记录。为了防止流程改造本身拖慢交付,新增字段只保留能触发行动的项目,并由依赖责任人负责更新。

在这个情景模拟中,团队不是通过提高个人工作时长提升表现,而是减少末期才暴露的依赖,允许少量低优先级工作自然留在待办队列。若实际团队采用这些做法,建议至少观察三个 Sprint,避免把某次客户配合度较高误判为流程改进带来的稳定收益。

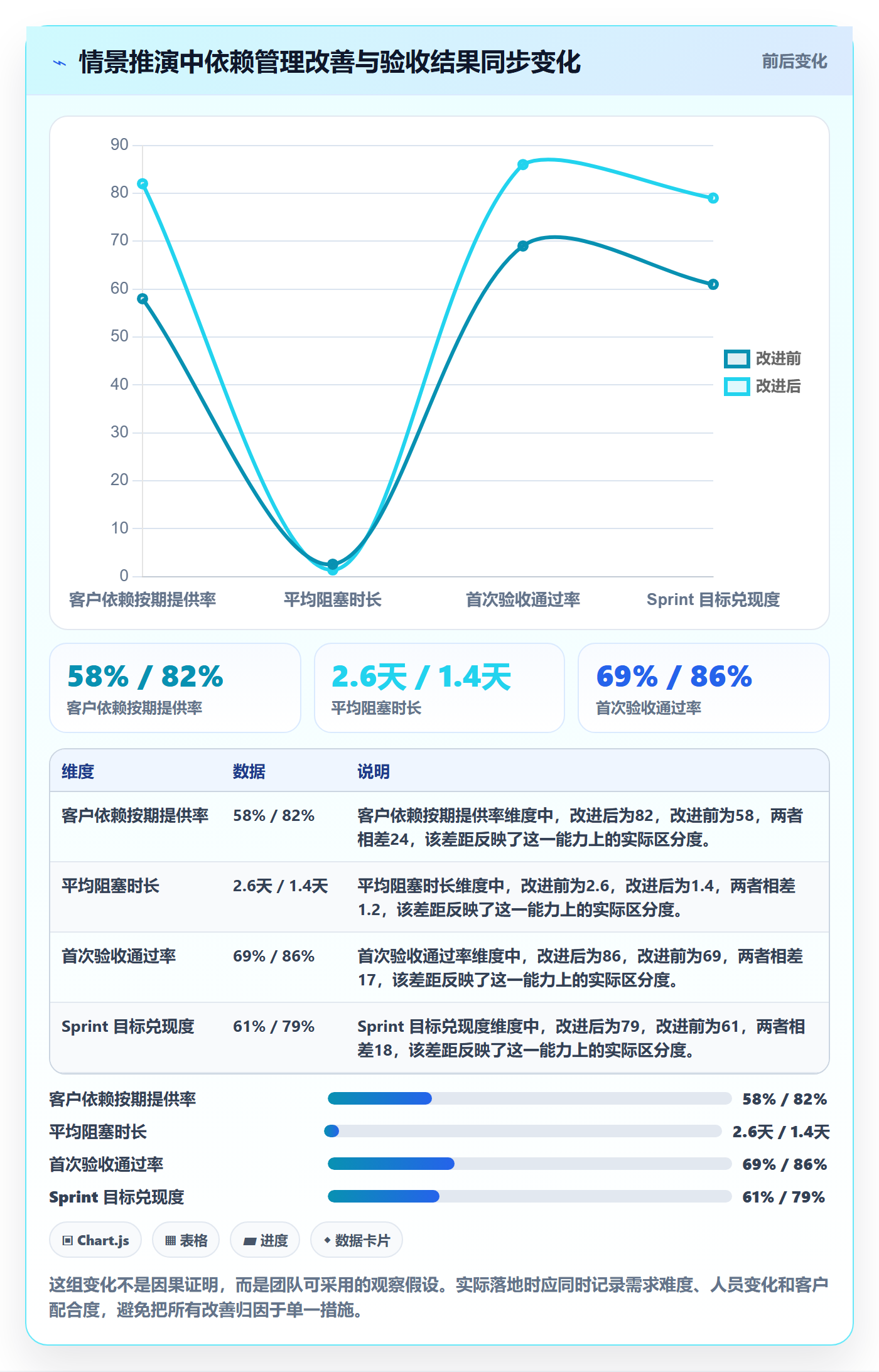

观察指标 改进前情景值 改进后情景值 解读
客户依赖按期提供率 58% 82% 计划前明确责任人和日期后,关键输入更早获得
平均阻塞时长 2.6 天 1.4 天 单独跟踪阻塞并设置复查节点,减少无人推动的等待
首次验收通过率 69% 86% 提前约定验收标准,降低交付后才发现口径不一致的概率
Sprint 目标兑现度 61% 79% 收敛承诺范围并围绕目标选择事项,目标完成情况更稳定
末期临时插单占比 24% 13% 变更进入统一评估后,未记录的暗中工作减少

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

3. 如何判断改进是否真的有效

不能只比较改进前后两个周期。至少观察多个 Sprint,保持指标口径一致,并记录影响因素,例如客户范围变化、团队成员调整、上线窗口和生产故障。若任务类型差异很大,可按配置、集成、数据迁移和培训等类别拆分,避免一个平均值掩盖完全不同的工作模式。

还要同时看副作用:若目标兑现度上升,但积压需求快速增加、紧急故障处理时间变长,可能只是团队把困难工作推到了未来。效率改进的标准不是某个单项数字变漂亮,而是交付更可预测、质量不下降、客户等待更少且团队负荷可持续。

七、协同平台如何选:先定义流程,再评估工具

1. 工具应支持哪些协同能力

团队达到一定规模后,信息散落在电子表格、聊天记录和个人日历中,会造成计划版本不一致、依赖责任不清和复盘缺少证据。选择平台时,我会优先检查是否能把需求、迭代、缺陷、测试、发布和项目依赖放在可追踪的链路中,而不是先比较页面多少或看板颜色。

对多项目实施组织,常见评估项包括项目与团队权限、跨项目资源视图、需求变更记录、工作项关联、验收证据管理、报表口径、通知规则、数据导入导出和审计要求。若一个工具能录入任务,却不能让负责人及时看到跨项目冲突,它解决的是记录问题,不一定解决了协同问题。

2. 以大型组织的实施需求为例

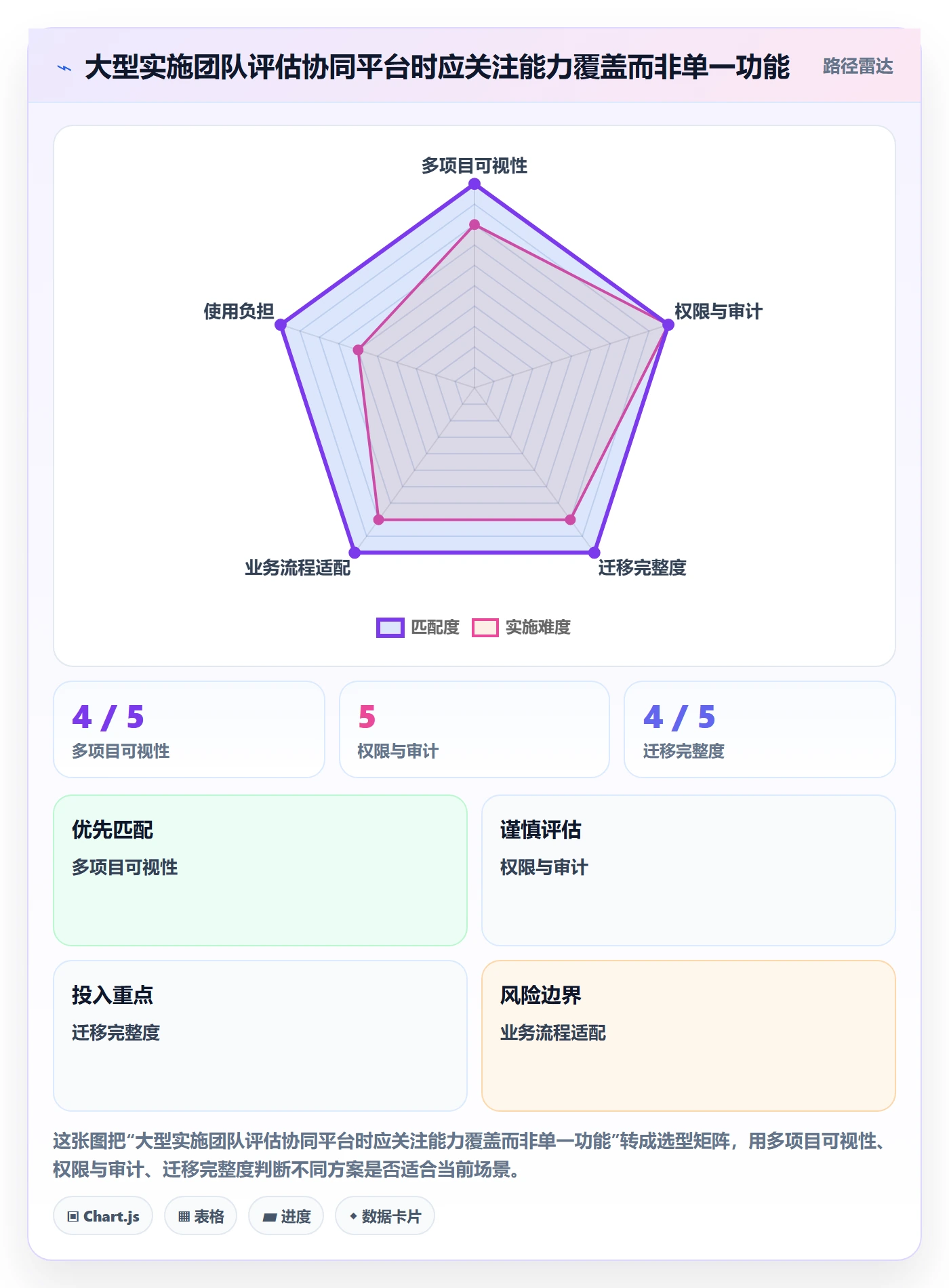

例如,服务中大型企业及 100 人以上组织的 PingCode,可作为评估项目管理与研发协同平台的候选对象。若企业考虑私有化部署、复杂权限和多团队协作,试点时应重点验证部署架构、升级维护方式、数据备份、单点登录、审计日志及与现有开发和测试流程的适配,而不是只看演示环境。

如果组织正在从 Jira 迁移,所谓“平滑迁移”不能只理解为把任务导入新平台。迁移验收应覆盖项目结构、历史记录、附件、用户映射、权限、工作流、报表和自动化规则,并选取一个真实项目做迁移演练。对国产替代需求,平台是否适合,取决于实际功能覆盖、服务响应、部署合规、总拥有成本及团队适应成本;任何单一产品都不应仅凭宣传语被视为必然选择。

3. 用试点验证业务闭环,而不是试用功能清单

建议选一个有代表性的实施项目试点,周期覆盖至少两个 Sprint。试点前先记录任务信息分散时间、阻塞发现时间、验收等待时间和报表整理耗时;试点中观察团队是否愿意持续更新、管理者能否定位瓶颈、客户依赖是否进入统一记录;试点后再与基线比较。

若工具上线后记录工作明显增加,却没有减少重复询问和人工汇总,流程或配置就需要调整。平台的价值应体现在减少信息断层和提高决策速度,而不是让每个人多维护一套形式化台账。

Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板

八、不同情况下的行动建议与取舍

1. 小团队、依赖少:先从轻量节奏开始

如果团队人数少、工作流简单、客户反馈快,不必先引入复杂度很高的流程。先明确 Sprint 目标、验收标准和临时插单规则,用简单看板记录负责人、状态和阻塞。只要信息能被所有人共同看到,工具可以保持轻量。

这种情况下的取舍是:接受少量手工协调,换取流程灵活;但当任务开始跨团队、历史记录难以追溯时,应及时增加依赖和容量管理,而不是继续靠项目经理记忆兜底。

2. 多项目并行、共享专家多:优先治理容量和依赖

当架构、测试、数据或安全人员被多个项目共享时,单项目 Sprint 看板不足以呈现真实冲突。应建立统一资源视图,先确定关键角色的有效容量和优先顺序,再让各项目负责人据此承诺。共享资源不能同时对每个项目都承诺“优先支持”。

此时的取舍是:统一协调会增加短期沟通成本,却能减少计划失真和反复抢人。组织还要明确谁有权决定优先级,否则资源视图即便准确,也只是把冲突可视化,没有解决冲突。

3. 客户输入不稳定:把准备工作和执行工作分开

若客户规则、数据或权限经常变化,不要把整块交付放进 Sprint 后等待条件成熟。把工作拆成可独立推进的部分,例如字段盘点、通用校验、模拟接口验证和客户确认。需要外部确认的部分要设置明确日期和升级条件,未确认前不承诺最终验收。

这种方式会增加拆分和跟踪成本,但可降低关键输入迟到时整批工作停摆的风险。若变更频繁且影响合同范围,还应进入正式变更控制,不能用 Sprint 内部灵活性替代商务和范围管理。

4. 强合规或私有化要求:优先验证治理能力

在安全、审计或数据驻留要求较高的组织里,部署形态、权限边界、备份恢复、日志留存和升级流程是选型前置条件。平台功能再丰富,如果无法满足组织的安全架构和运维责任划分,也不适合承载关键项目数据。

取舍在于更强治理通常意味着更高运维和配置成本。企业应评估自建与托管的人员投入、故障响应、版本升级和灾备要求,再决定部署方式,不要把“可私有化”直接等同于“低成本、低风险”。

5. 正在迁移工具:先保证关键链路,再追求全面复刻

迁移阶段不宜一开始就复刻所有旧字段和自动化规则。先识别必须保留的历史数据、当前仍在执行的项目、审批审计要求和报表依赖,再做映射及抽样核对。旧流程中没人使用的字段可以考虑清理,但需要业务负责人确认,不能在迁移时悄悄丢弃关键信息。

迁移的取舍是短期并行与切换效率之间的平衡。并行太久会让数据分叉,切换太快则可能影响正在交付的项目。应设定冻结时间、问题回退方案、数据核对责任人和明确的正式切换日期。

九、落地前的四周行动计划

1. 第一周:建立基线和共同定义

回看最近几个 Sprint,统一目标兑现、阻塞时间、首次验收通过率和临时插单的计算方式。与团队确认什么算完成、什么算阻塞、哪些客户输入属于关键依赖。先让数据口径一致,再讨论团队表现,避免不同人用不同定义争论数字。

2. 第二周:挑一个项目试行准备度门槛

选一个工作范围相对清晰的项目,为待办增加最少必要的准备度检查。所有关键客户输入指定责任人和日期;不具备验收标准的事项先澄清,不直接进入承诺。记录新增管理动作所花的时间,避免流程不断膨胀。

3. 第三周:按目标执行,集中处理阻塞

执行中每日检查目标和任务流动,阻塞项写明推动人和复查时间。发生变更时记录影响、决策人和替换项。项目负责人不要只催状态,还要确认跨部门事项是否有明确的决策路径。

4. 第四周:评审结果,保留有效机制

对照基线检查目标兑现度、验收通过率、阻塞时长和团队负荷,询问一线成员新增规则是否真正减少返工与追问。保留能促成行动的机制,删除纯记录字段;若变化尚不稳定,继续观察,不急着宣布流程改造成功。

十、总结:Sprint 效率的分水岭,是等待能否被看见并被管理

实施团队的敏捷效率,不是把会议压到最短、把任务排得最满,也不是要求成员持续加速。真正的分水岭在于:团队能不能把目标写成可验收结果,把客户依赖变成有责任人的工作,把变更放进透明决策,把完成定义延伸到客户可用。

如果只能先做一件事,我建议从最近一次延期的交付开始,沿着“输入何时缺失、何时被发现、谁负责推动、最终造成什么等待”还原全过程。选出最常见的一种阻塞,在下一个 Sprint 前设置一个具体控制点,再用至少两个周期检验它是否奏效。先修复真实瓶颈,再决定要不要加流程或换工具,这比照搬一套敏捷模板更能持续提升协同效率。

常见问题解答(FAQ)

1. Sprint 一般设置多长时间比较合适?

我第一次带实施团队时,不确定 Sprint 该设一周还是两周,担心周期太短会让团队忙于开会,太长又无法及时发现偏差。尤其是客户需求经常变化时,我想知道该怎么选。

可以先采用两周一个 Sprint,通常更容易兼顾计划稳定性与反馈速度。若项目需求变化频繁、任务颗粒较小,可试行一周;若交付依赖多、环境准备耗时,可评估三周,但不建议仅为减少会议而拉长周期。连续运行 2 至 3 个 Sprint 后,比较计划完成率、需求变更次数和评审反馈时效,再调整周期。

2. Sprint 计划会怎样估算团队的实际工作量?

我在排 Sprint 任务时,常发现按每个人的工作日直接相加,计划看起来很充足,最后却被客户会议、现场支持和缺陷处理挤占。团队规模和人员投入变化后,我也不确定该沿用多少历史数据。

先按成员本周期的实际可投入天数估算,再扣除已知会议、休假、客户支持和维护工作;不要把全部工时都排满。若团队暂时没有历史数据,可用预计可投入时间的约 70% 至 80% 作为初始承诺量,并把剩余空间留给不确定事项。之后用最近 3 个 Sprint 的实际完成情况校准,不要把速度当作个人绩效指标。

3. Sprint 进行中客户临时提出需求,团队应该怎么处理?

我在客户现场推进实施时,经常遇到临时配置调整或新报表需求,客户希望马上插入当前计划。直接答应可能影响已承诺交付,拒绝又会让协作变得僵硬。

先判断请求是否涉及生产故障、合规风险或阻塞关键交付;紧急事项由负责人评估影响并明确替换掉当前 Sprint 中的哪项工作。非紧急需求先记录到待办列表,补充业务价值、验收条件和预计工作量,在下一次计划会上排序。

每次临时插入都记录原因及被挤出的任务,定期检查变更频率,判断是否需要调整需求确认流程或 Sprint 边界。

4. 怎样判断 Sprint 结束时算是真正完成,而不只是任务状态改成已完成?

我遇到过任务看板显示全部关闭,但客户验收时仍发现配置未部署、文档缺失或测试证据不完整。团队成员对“完成”的理解不一致时,我想知道该用什么标准避免反复返工。

为每类交付物预先约定可核查的完成标准,例如配置已部署到指定环境、核心流程通过约定测试、客户验收记录或操作文档已归档。Sprint 评审时按验收条件逐项核对,未满足标准的工作不要计入完成量,而应说明剩余事项并重新排序。可同时跟踪计划完成率、验收一次通过率和遗留缺陷数,避免只看关闭任务数量。

核心关键词

读者评论

朱
朱嘉禾

我们之前也把客户提供账号和测试数据写成“外部依赖”,但没人盯具体日期,最后还是拖到迭代后半段。把责任人和未按时提供时的替代方案写清楚,确实比单纯追进度有用。

邵
邵婉清

容量按名义工时打折这个思路挺实际,尤其实施团队临时支持很多。不过比例最好用团队自己的记录定期调整,不然固定扣掉会议和支持时间,也可能低估真实可用容量。

丁
丁知夏

我比较认同把验收证据放进完成标准。实际项目里,配置做完和业务人员确认能用常常不是一回事。只是客户评审时间不可控,模板里是否还该区分团队可控的完成条件和客户确认状态?

文章包含AI辅助创作:Sprint实操方法:实施团队提升敏捷项目效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/546130
