敏捷项目最常见的失控,不是团队没有开站会,而是迭代结束时大家都说“做了很多”,却答不上来:哪些价值真正交付了?为什么承诺的工作没完成?下一轮该减少什么、增加什么?我做敏捷辅导和项目复盘时,越来越少把“敏捷”理解成一套会议制度,而更愿意把它看作一条可验证的数据链:从需求进入、承诺形成、工作流转、质量检查,到用户反馈和下一轮调整。数据不是用来证明团队忙碌,而是帮助团队更早发现偏差、做出更好的选择。
一、先讲结论:敏捷项目要管的是流动与价值,不是报表数量
1. 先建立一条从需求到反馈的闭环
实施团队做好敏捷项目,关键不是先选看板还是燃尽图,而是先回答五个问题:用户要解决什么问题?团队本轮承诺交付什么?工作卡在哪里?交付是否达到质量标准?用户反馈是否改变了后续优先级?这五个问题分别对应目标、计划、流动、质量和价值,构成项目数据分析的主链路。
如果数据只记录“完成了多少任务”,它最多说明工作项的状态变化,不能说明交付价值。一个功能可能按时完成,却没有被用户采用;一个迭代可能未完成全部计划,却提前验证了高风险假设。敏捷数据的判断单位应该是决策,而不是图表。每个指标都要对应一个可采取的动作,否则它只是装饰。
2. 指标设计从少而可信开始
我通常建议新团队先保留一组最小指标:迭代目标完成情况、交付周期、在制工作数量、缺陷逃逸情况、需求变更情况和用户反馈。初期不急着横向排名,也不把不同团队的速度放在同一张榜单里。先确认定义一致、采集稳定,再讨论趋势和原因。
例如,“完成率”必须明确分母是迭代开始时承诺的工作,还是迭代中途不断更新后的总工作量;“周期”要说明从何种状态开始计时、以何种状态结束;“缺陷率”要区分开发阶段发现的缺陷与上线后才暴露的问题。口径不清,数据看起来精确,结论仍然不可靠。
3. 先用数据改善系统,再用数据评价结果
团队看到周期变长时,不应立刻归因为个人效率下降。需求是否过大、评审是否排队、测试环境是否不稳定、跨团队依赖是否增加,都可能造成同样的表面结果。先检查系统条件,再讨论人的表现,是更符合敏捷精神的顺序。
我会把指标分成两类:一类是用于调整工作的诊断指标,例如等待时间、返工比例和在制品;另一类是用于确认结果的价值指标,例如用户任务成功率、功能采用率或业务流程耗时。前者解释过程为什么变了,后者回答变化是否值得。

二、背景与真实场景:为什么团队开了敏捷会议,项目还是不透明
1. 会议产生信息,流程才产生证据
不少团队已经有每日站会、迭代计划会和回顾会,但项目仍然频繁延期。原因通常不是会议不够,而是会议里的信息没有进入统一的工作流。站会上有人说“等接口”,有人说“已经提测”,项目负责人却要再去多个群聊确认状态。最终,进度依赖口头汇报,阻塞何时出现、等待多久、何时解除都无法复盘。
这种状况会产生一种错觉:团队沟通很多,所以项目透明。实际上,透明不是每个人都能听到同一段汇报,而是任何参与者都能基于一致的工作项、状态和定义判断当前情况。若状态由成员临时解释、任务拆分尺度差异很大,仪表盘再漂亮也不能代替事实。
2. 多团队协作会放大口径与依赖问题
在十几人以内的小团队里,成员之间可以通过面对面沟通弥补流程缺口。组织扩大到多个产品、研发、测试和交付团队后,依赖会变成显性的排队成本:需求等待架构评审,开发等待外部接口,测试等待环境,发布等待安全或业务审批。团队内部看起来都很忙,整体交付却没有变快。
我会特别关注“工作开始后到交付之间的等待占比”。一个工作项若真正处理只花两天,却在评审、依赖和环境等待中停留八天,单纯要求开发加速不会解决问题。此时,管理动作应转向缩短队列、提前准备依赖和明确决策责任,而不是增加每日汇报频次。
3. 数据分析必须保留业务背景
指标变化不是结论,而是调查入口。交付周期上升,可能源于需求变大,也可能源于团队接手了更多紧急工作;缺陷增加,可能是质量退化,也可能是测试覆盖提升后发现了过去漏掉的问题。把数字脱离业务背景直接归因,很容易奖励错误行为。
因此,每次复盘都应记录同期发生的条件:人员变化、系统迁移、需求类型、发布窗口、依赖方变化和线上事故。我们不必把所有因素量化,但要让团队知道趋势变化时有哪些重要背景,避免把相关性说成因果。
三、常见误区:看似量化,实际会把团队带偏
1. 把速度当成个人或团队绩效排名
故事点是团队内部用于估算相对工作量的协作尺度,不是跨团队通用的产能单位。不同团队对复杂度、风险和拆分方式的理解不同,某团队一个迭代完成四十点,并不意味着其产出一定高于完成二十五点的团队。若把速度用于排名,团队很快会通过调高估点来“优化”数据。
速度更适合用于团队自己的预测:观察最近若干个迭代,在工作类型和成员组成相对稳定时,判断承诺是否过量。它不是对未来的保证,也不能脱离质量、范围和价值单独解释。
2. 用完成率掩盖目标偏移
计划完成率很高,不代表迭代成功。团队可能完成了大量低优先级任务,却没有完成本轮最重要的目标;也可能因为中途发现原方案不可行,主动停止一项工作,转而验证更有价值的路径。若只看任务关闭数量,后一种理性调整反而会被判定为失败。
我会把“迭代目标是否达成”与“承诺工作完成比例”分开记录。前者回答价值方向是否实现,后者回答计划与执行是否匹配。两者背离时,才是复盘最有价值的信号。
3. 只看平均周期,忽略长尾
平均交付周期容易被少数超长工作项和大量短任务相互抵消。对用户来说,最痛苦的往往是那批卡住很久、迟迟没有结果的工作,而不是平均值本身。建议同时观察中位数、较高分位数和周期分布,并按工作类型分组。若高分位明显拉长,就要查找长期等待和异常复杂项。
4. 追求仪表盘完整,却没有数据责任人
指标越多,维护成本越高。若团队不知道谁负责工作项状态、谁维护验收结果、谁确认线上缺陷口径,数据就会逐渐过期。仪表盘可能仍然显示正常,但一线成员已经不再相信它。可信数据的基础是责任和流程,而不是报表数量。
5. 把工具上线误当作敏捷转型完成
项目管理平台可以统一需求、任务、缺陷、版本和报告,但无法替团队决定什么是高价值需求,也无法自动消除跨部门等待。工具解决的是信息协同和过程留痕,组织仍需要明确决策机制、工作定义和改进责任。选型时如果只看功能清单,不检查实际工作流能否落地,系统上线后容易出现“线上一套、线下一套”。
| 常见指标用法 | 容易造成的偏差 | 更稳妥的替代方式 |
|---|---|---|
| 按故事点给团队排名 | 估点膨胀,团队互相不可比 | 只用于本团队的滚动预测 |
| 只看任务完成率 | 忽略目标价值与中途学习 | 同时记录目标达成和范围变化 |
| 只看平均周期 | 长尾阻塞被均值掩盖 | 结合中位数、分位数和周期分布 |
| 只看上线缺陷数 | 忽略使用量和问题严重度 | 按严重度、用户影响和版本规模解释 |
四、专业判断逻辑:从定义指标到形成行动
1. 先定义决策,再选择指标
每个指标都应该对应一个具体问题。例如,团队想知道是否接入过多并行工作,可以看在制品数量和工作项年龄;想知道承诺是否过量,可以对照迭代开始时的承诺、结束时的完成情况和中途新增范围;想知道交付是否真正被使用,则要看采用率或用户任务完成情况。
如果没有明确的决策问题,不要为了“敏捷数据齐全”而加指标。指标越多,不一定越科学,反而可能让团队把时间花在解释看板,而不是解决交付问题。
2. 统一口径,保留可追溯定义
指标字典至少应写明名称、定义、计算方式、数据来源、统计周期、责任人和适用边界。比如,交付周期可以定义为工作项从“开始处理”到“达到可交付状态”的自然日;等待时间则需要由状态流转或明确的阻塞记录识别。团队应避免用同一个名称指代不同算法。
在工具中尽可能让数据随工作过程自然产生。状态切换时记录时间,缺陷关联版本,需求关联目标,发布结果关联反馈。若每周都要人工从多个表格抄数,迟早会出现遗漏和延迟。高质量分析不是把人训练成报表员,而是让正常工作留下可靠证据。
3. 把流动、质量和价值放在同一视野
单个指标很容易被误读。周期缩短但线上缺陷激增,未必是效率提升;完成率提高但用户采用下降,也不能算成功。建议采用平衡视角:流动指标解释工作如何通过系统,质量指标约束交付风险,价值指标确认产出是否改善用户或业务结果。
这并不意味着要建立庞大的综合评分。相反,团队可以用少量互补指标观察同一决策。例如评估是否减少批量大小时,同时看周期、返工和发布频率;评估是否增加自动化测试时,同时看回归耗时、缺陷逃逸和维护成本。
4. 用趋势和分布代替单次快照
一个迭代的异常可能来自偶发事件,连续多个周期的变化才更值得调查。观察趋势时,应先确认需求类型、团队成员和工作流程没有重大变化;如果条件变了,就要在图表或复盘记录中标注。对样本较少的团队,不要把微小波动包装成显著改善。
分布能揭示均值无法表达的结构。例如,很多工作项在三到五天内完成,但少数项目拖延三周,这通常意味着流程存在长尾风险。与其追问平均周期为何增加,不如逐个检查超过团队约定时限的工作项,找到等待、返工或决策瓶颈。
5. 将分析结论转成可验证的实验
复盘不应止于“加强沟通”“提升质量”这类无法验证的口号。把观察转成一个小实验:例如,将迭代内在制品限制在每人一项,观察两到三个周期的工作年龄和完成情况;或要求需求进入迭代前具备验收标准,观察澄清次数和返工比例。
实验要有明确范围、观察指标、期限和停止条件。若结果没有改善,也不必掩饰,而应检查假设是否错误、实施是否到位、样本是否足够。敏捷改进不是不断证明原方案正确,而是降低错误决策持续太久的成本。

五、案例与数据观察:一次迭代分析如何找到真正的瓶颈
1. 案例边界与观察口径
下面是一组匿名化的情景模拟数据,用来演示分析方法,不代表某家企业的公开业绩。团队由产品、研发、测试和运维成员组成,负责企业内部流程产品。最初,管理者认为迭代延期主要因为需求估算不准;复盘时,我们把工作项从需求澄清到上线后的数据连起来看,发现真正的问题分布在多个环节。
连续四个迭代的初始承诺平均为二十项,最终完成平均十五项,完成比例约为百分之七十五。单看这个数字,团队容易把问题归结为“承诺不够谨慎”。但进一步拆解发现,迭代中途新增的紧急工作平均有四项,约三项原计划工作因依赖等待或需求澄清被推迟。计划偏差并非单一估算问题,而是优先级变化和依赖管理共同作用。
2. 从等待时间定位系统瓶颈

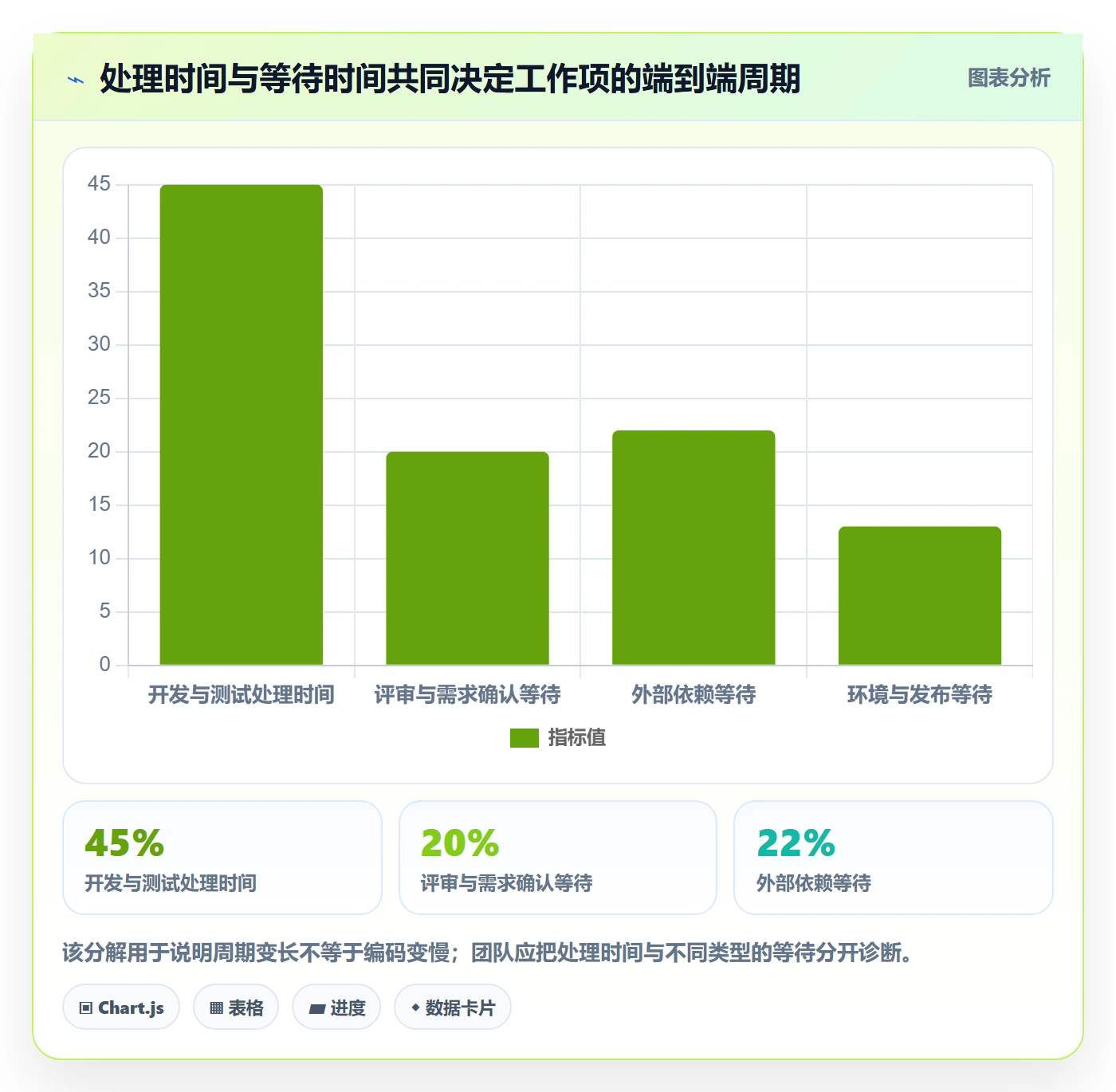

团队抽样检查了五十个工作项,记录从开始处理到可交付的时间,并按状态拆分。模拟观察中,实际开发与测试处理时间合计约占周期的百分之四十五,等待评审、外部接口、测试环境和业务确认的时间约占百分之五十五。最明显的等待发生在跨团队接口确认,部分工作项在依赖状态停留超过一周。
这解释了为什么增加开发人员未必能缩短周期:新增人员可能只是增加同时进行的工作,让等待队列更长。团队改为在迭代计划前确认关键依赖,并为超过两天的阻塞设置明确责任人。这个做法不是保证所有依赖立即消失,而是让阻塞更早暴露并进入可处理的队列。
3. 质量数据揭示返工的上游原因
同一批数据中,迭代内返工工作项约占百分之十八。复核后发现,返工并非主要来自编码错误,其中相当一部分与验收条件不明确有关:开发完成后,产品和业务对“完成”的理解不同,测试阶段才补充规则。团队随后要求高优先级需求在进入迭代前写明用户场景、验收条件和异常边界。
实施两轮后,情景模拟中的返工比例降至百分之十一左右,需求澄清会议次数也有下降。这里不能据此断言单一措施造成全部改善,因为同期团队还优化了评审节奏;更合理的结论是,前置澄清与依赖确认值得继续观察,并需要用更多周期验证稳定性。
4. 把工具能力放在治理需求之后
当团队规模扩大、项目并行增多时,工作流和数据口径需要由工具承载。选择某项目管理平台时,我会先验证需求、缺陷、版本、测试和交付记录能否关联,权限是否匹配团队边界,历史数据能否迁移,报表是否可以追溯到具体工作项。对中大型企业及一百人以上组织,部署方式、审计、权限治理和跨团队视图往往比单个看板的外观更重要。
例如,PingCode可作为评估对象之一。若组织有本地化部署、数据管控或既有项目数据迁移要求,应在选型阶段通过实际样例验证私有化部署能力、迁移范围、字段映射、历史附件处理和迁移后核对机制。涉及Jira平滑迁移的诉求,也应明确迁移对象、映射规则、权限差异和试迁移验收标准,不能仅凭产品介绍判断“平滑”。
我不会把工具称为任何组织的“唯一选择”。国产替代评估要结合安全要求、部署环境、集成生态、运维能力、用户培训成本和长期总拥有成本。可先选一个代表性项目试点,验证从需求到缺陷、版本和报告的完整链路,再决定是否扩大范围。工具能够改善信息一致性,但流程定义和组织责任仍需要管理者承担。
| 模拟观察项 | 初始状态 | 调整后观察 | 解读边界 |
|---|---|---|---|
| 迭代承诺完成比例 | 约百分之七十五 | 约百分之八十 | 仍需结合目标达成和中途变更解释 |
| 返工工作项比例 | 约百分之十八 | 约百分之十一 | 样本来自情景模拟,不能外推为行业基准 |
| 依赖等待占周期比例 | 约百分之三十 | 约百分之二十二 | 需持续区分接口、环境和审批等待 |
| 迭代中途新增工作 | 平均四项 | 平均三项 | 减少新增不等于价值更高,仍要审查紧急性 |

六、不同情况下的行动建议:按团队成熟度和问题类型推进
1. 刚开始敏捷实践:先把工作看得见
如果团队刚从邮件、即时通信和电子表格转向统一管理,不要第一天就搭建复杂指标体系。先明确工作项类型、状态定义、负责人、优先级和完成标准。每周检查未更新的工作项、长期阻塞项和没有验收标准的需求,先把信息质量稳定下来。
- 选择一个产品团队或一个端到端交付小组做试点。
- 将“待办、进行中、待验证、已完成”等状态定义写清楚。
- 规定工作项更新的触发时机,避免在例会前集中补录。
- 每个迭代只看少数关键问题,不急于建设管理驾驶舱。
2. 已有多个团队:优先治理依赖与口径
多团队环境下,重点不应是强迫所有团队采用完全相同的估算尺度,而是统一必要的跨团队信息:需求优先级、依赖关系、交付状态、风险和接口责任。团队内部可以保留适合自己的估算方式,但涉及组合计划时,要使用可比较的交付日期区间、工作项状态和依赖信号,而不是简单相加故事点。
- 建立跨团队依赖清单,注明提供方、需要方、承诺日期和升级路径。
- 按工作类型查看周期分布,避免把不同复杂度的事项混合比较。
- 为跨项目报告保留指标字典和统一的时间窗口。
- 优先解决重复等待和共享资源排队,而非增加层层审批。
3. 交付速度快但线上质量不稳:补全质量与结果指标
如果团队看起来迭代很快,但上线后频繁返修,应暂缓单纯追求更多交付。把缺陷按严重程度、发现阶段、受影响用户和关联版本分类,并检查自动化测试、回滚能力和发布节奏。质量改善的重点不是把缺陷总数压到零,而是降低高影响缺陷的发生概率和恢复时间。
- 把上线缺陷关联到需求、版本和测试记录,找出重复模式。
- 观察修复周期和恢复时间,不只统计缺陷数量。
- 对高风险变更采用小批量发布、灰度验证或可回滚机制。
- 确认质量门槛不会诱发隐瞒问题或延迟登记。
4. 业务目标变化频繁:用假设验证而不是守住原计划
在探索型产品或市场变化快速的项目中,计划需要为学习留出空间。团队应记录关键假设、预期信号和验证方式,避免把所有未完成工作都归结为执行失败。若用户行为证明原方向不成立,及时调整优先级可能比完成原定范围更有价值。
- 将迭代目标写成可验证的用户或业务结果,而不是功能清单。
- 标注中途调整的原因和决策人,保留范围变化的历史。
- 区分“计划被打断”与“有证据支持的方向调整”。
- 根据风险和学习价值决定实验规模,不为追求完整功能而扩大投入。
七、不同情况下的取舍:没有一个指标体系适用于所有项目
1. 敏捷速度与治理控制之间的取舍
强治理要求能够提升审计和风险控制,却可能增加审批等待。高风险行业不能简单取消控制,而要区分必要控制与重复确认。可将合规要求嵌入需求、测试和发布流程,让证据随工作产生,而不是项目结束后再集中补材料。若控制节点不可避免,就应把其等待时间纳入计划,不要把它隐藏成团队效率问题。
2. 计划稳定与临时响应之间的取舍
完全冻结迭代范围有利于聚焦,但面对线上事故或监管变化时并不现实;随时插入工作又会让团队失去承诺可信度。团队可以定义紧急工作入口、批准角色和容量上限,例如预留一小部分能力处理不可预见事项,并在超出上限时明确决定延期哪项工作。具体比例应根据历史中断情况校准,不应机械套用固定数字。
3. 数据透明与个人隐私之间的取舍
透明应服务于协作和系统改进,不等于对个人进行持续监控。团队级周期、阻塞和质量数据通常比个人键盘活跃度、在线时长更有管理价值。若数据可能用于绩效评估,必须提前说明用途、访问权限和解释边界,避免成员因担心被追责而不愿暴露风险。
4. 统一平台与团队自主之间的取舍
统一平台便于跨团队协作、审计和数据汇总,但过度定制可能让每个团队各自维护一套流程;完全放任则会造成字段和状态无法比较。更稳妥的做法是统一必要的核心对象和跨团队口径,允许团队在局部流程上保留差异,并定期检查这些差异是否妨碍协作。
5. 指标精细度与维护成本之间的取舍
更细的数据有助于诊断,却会带来记录和维护成本。只有当细分结果可能改变行动时,才值得增加字段。例如,如果不同缺陷来源对应不同改进责任,分类就有价值;如果细分后没有人据此采取措施,新增标签只会降低数据完整性。
八、落地路线:把全流程分析变成团队习惯
1. 第一个周期:建立定义和基线
选定试点团队,梳理从需求进入到交付反馈的实际流程。确认工作项类型、状态、完成定义、优先级规则和数据责任人。此阶段不急于设目标,先采集基线,记录哪些数据缺失、哪些状态无法准确解释。
2. 第二至第三个周期:识别最主要的损耗
对周期、等待、在制品、返工和范围变化进行回顾。不要一次改动所有流程,选择最有证据支持的一个瓶颈进行实验。比如,若等待主要来自依赖,就试点依赖责任人和提前确认;若返工主要来自验收不清,就改善需求准备标准。
3. 后续周期:验证改善是否稳定
观察变化是否跨多个周期持续,并检查是否出现副作用。周期缩短但缺陷增加,说明不能只看速度;承诺完成率上升但用户目标未达成,说明计划可能变得保守。团队要保留实验前后的背景差异,不把短期波动直接宣传为确定性收益。
4. 扩展到组织层面:先复制机制,再复制看板
试点有效后,推广的是定义、复盘方式、数据责任和改进机制,而不是照搬每个字段和图表。不同产品线的风险、用户反馈周期和交付节奏可能不同,组织层面的比较要关注系统约束和结果趋势,不能以单一速度指标替代管理判断。

九、结语:敏捷数据的价值,是让团队更早改变正确的事
1. 从“证明做了什么”转向“解释下一步做什么”
敏捷项目的数据分析,不应以报表数量、指标复杂度或团队排名作为成熟度证明。真正重要的是:当需求变更、工作阻塞、质量波动或用户反馈出现时,团队能否及时看到信号,找到影响最大的原因,并以低成本验证改进方案。
我最看重的不是一张漂亮的燃尽图,而是团队能否讲清楚一项工作为什么停留、一个目标为什么改变、一次交付是否产生用户价值,以及下一轮准备验证什么。数据只有进入这样的对话,才从记录变成管理能力。
2. 下一步从一条链路和一个问题开始
如果你正在推动敏捷实践,下一步不必先采购复杂系统或设计数十个指标。挑选一个真实项目,先把需求、工作项、缺陷、版本和反馈串起来;统一少数关键口径;连续观察几个周期;然后只选择一个最明显的瓶颈做实验。等数据可信、行动有效,再逐步扩大范围。
敏捷不是让团队更快地完成更多任务,而是让团队更快发现哪些工作不值得继续、哪些障碍必须移除、哪些交付真正改善了用户处境。这才是全流程数据分析最终要服务的判断。
常见问题解答(FAQ)
1. 实施团队如何从瀑布式管理切换到敏捷项目管理?
我所在的团队习惯先把需求和计划一次性定完,临近交付时才发现变化太多。我担心直接改成敏捷会让大家失去方向,想知道应该从哪里开始。
不要一次性推翻现有流程,可以先选一个范围可控、周期较短的项目试行。明确产品负责人、迭代负责人和团队成员的职责,把需求拆成可验收的用户故事;按1至2周设置迭代,每次迭代结束后复盘交付结果和协作问题,再决定是否扩大范围。
2. 敏捷项目应该跟踪哪些数据,才能判断团队是否在持续改进?
我参与的项目每周都会汇报完成了多少任务,但数字变多并不代表用户更满意。我想找到一组既能看进度、又不容易诱导团队刷数据的指标。
建议同时观察交付、质量和价值三类数据:迭代承诺完成率用于比较计划与实际,周期时间用于观察工作从开始到完成的耗时,缺陷逃逸率用于衡量上线后暴露的问题,用户目标达成情况用于判断交付是否产生价值。至少连续记录数个迭代,并结合需求难度和团队变化解读趋势,不要把单一指标用于个人排名。
3. 敏捷项目的数据分析全流程应该怎么做?
我曾经在项目结束后才临时整理进度表,发现不同成员对“完成”的理解并不一致,数据很难比较。我想知道怎样在项目开始时就把分析流程设计好。
在启动阶段先确定要回答的决策问题,例如是否需要调整迭代范围,再统一指标定义、数据来源和统计周期。执行中按固定节奏记录需求状态、工作开始与完成时间、缺陷和验收结果;迭代结束后检查数据完整性,按趋势和异常原因分析,形成具体行动项,并在下一迭代验证调整是否有效。
4. 敏捷迭代中需求频繁变化,怎样避免项目失控?
我负责的项目经常在迭代开始后收到新需求,团队既不想拒绝业务方,也担心承诺的工作做不完。我想知道哪些变化可以接纳,哪些应该留到下一轮。
先区分紧急故障、法规或安全要求与一般新增需求,并由产品负责人评估价值、影响和优先级。迭代开始后,除确需立即处理的高优先级事项外,将新需求放入待办列表;若必须插入,则同步移除等量工作或重新协商迭代目标,并记录变更原因、影响范围和最终结果。
核心关键词
文章包含AI辅助创作:敏捷管理指南:实施团队如何做好敏捷项目,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545918
读者评论
我们之前也看过迭代完成率,后来发现中途插入的紧急需求没单独记录,数字很难解释。把初始承诺和范围变化分开看后,复盘才更容易落到具体原因。
多团队项目里,最难的常常不是开发本身,而是接口和审批排队。文章提到看等待时间很有用,不过阻塞状态最好约定清楚,否则大家更新方式不同,数据也不太能比较。
指标一多,维护负担确实会上来。我们试过把缺陷、进度、用户反馈都塞进周报,最后没人认真看。相比追求面面俱到,先选一两个能推动实际调整的指标更可行。
