Scrum团队最常见的效率问题,往往不是迭代太短,而是团队把“开会、填看板、做计划”当成了敏捷本身:迭代按时结束,需求却没有真正交付;每日站会天天开,阻塞仍然要等几天才有人处理。我的判断是,Scrum能否提升效率,不取决于团队执行了多少仪式,而取决于能不能把一个可验证的用户价值,从需求入口一路带到上线反馈,并在每个环节及时暴露偏差。本文按完整流程拆解Scrum,也给出一套用于复盘的示意数据、判断方法和不同团队规模下的落地取舍。
一、先讲结论:Scrum优化的是价值交付,不是会议数量
1. 把“完成迭代”改成“交付可验证的增量”
我判断一个Scrum团队是否在变好,首先不看它是否准时举行了所有会议,而看每个迭代结束时是否有满足质量标准、可以演示或交付的产品增量。团队完成了多少任务,只说明工作被关闭了多少;用户需求是否被验证,才说明这段工作是否产生了价值。
例如,一个团队在两周内关闭了四十张任务卡,但其中二十张只是技术拆分、环境配置和测试准备,且没有一项功能通过验收,这个迭代不能简单称为“交付了四十项价值”。相反,团队只交付两项功能,但它们可运行、可测试、可让目标用户反馈,往往更有复盘意义。
核心结论是:Scrum效率来自缩短反馈周期、降低未完成工作和减少返工,而不是把每个成员的日程排得更满。因此,团队应同时观察交付结果、质量、流动和反馈,而不是用单一的速度数字给个人排名。
2. 用四个结果检验流程是否有效
落地时,我建议先把目标压缩成四个能够讨论的结果:迭代承诺是否稳定、从开始到完成的等待时间是否下降、缺陷是否在更早阶段发现、产品负责人是否能根据反馈调整优先级。这四项比“会议有没有开”更接近流程的真实效果。
- 承诺稳定:计划中的高优先级事项能否按预期完成,未完成项是否有可解释的原因。
- 交付顺畅:需求从进入开发到验收经历多少等待,阻塞是否持续积压。
- 质量可控:缺陷是否集中在临近发布才暴露,返工是否挤占下一迭代容量。
- 反馈可用:演示或上线后得到的意见,是否真的影响产品待办列表的排序。
如果只选一个起点,我会先画出需求从“提出”到“验收”的实际路径,标注每个状态停留的时间。很多团队以为开发慢,画完才发现需求澄清、测试排队和业务验收才是主要等待源。

二、Scrum适用的背景:复杂问题需要短周期验证
1. 需求不确定时,先交付小增量比一次性做大计划更稳妥
Scrum适合需求存在不确定性、团队需要频繁获得反馈的工作。比如新功能的用户行为尚未验证,跨部门流程仍在变化,或者技术方案需要通过小规模试验确认。此时,短周期迭代的价值不是“快速做完所有功能”,而是尽早发现假设不成立,减少把错误方向做大的成本。
但Scrum并不意味着所有事情都能靠迭代解决。如果目标、法规、接口边界或安全要求完全没有澄清,团队只是把未知问题塞进冲刺,最后得到的往往是更多阻塞。启动前至少要明确产品目标、关键约束、主要相关方以及谁能作出业务取舍。
2. 团队规模和依赖关系会改变实施难度
一个能够在几天内直接沟通的团队,与一百人以上、跨部门、采用多套系统的组织,不能照搬同一套工作方式。前者可以通过轻量看板和口头同步解决不少问题;后者则需要把产品目标、团队边界、依赖关系、权限治理和发布节奏显性化。
组织扩大后,工具的作用不是替代管理判断,而是让信息在团队间可追踪。以PingCode为例,它面向中大型企业及100人以上组织,适合纳入评估的场景包括需要统一项目协作视图、推进跨团队流程治理,以及对部署方式和既有数据迁移有要求的团队。若组织正在评估Jira平滑迁移或私有化部署,也应把字段映射、历史记录、权限、自动化规则和用户培训列入验证清单,而不是只看功能演示。
我不会把某个产品称为所有团队的默认答案。国产替代是否合适,取决于实际业务流程、部署要求、数据治理、集成能力、迁移成本和服务保障;“能迁移”不等于“迁移后流程自动变好”。采购或切换前应使用真实项目做小范围验证,并明确验收标准。
3. 先识别工作类型,再决定采用何种节奏
Scrum并非所有任务的最优载体。探索性产品开发、复杂功能交付通常需要迭代计划和反馈;工单响应、线上故障处理则更容易受到随机到达影响,可能更适合限制在制品并持续拉取。团队可以混合使用,但必须明确哪些工作进入迭代承诺,哪些属于紧急服务通道。
| 工作特征 | 适用做法 | 主要风险 |
|---|---|---|
| 目标明确、反馈周期较短 | 采用固定长度迭代,持续演示与复盘 | 把迭代目标拆成互不相关的任务清单 |
| 需求频繁插入、紧急事项较多 | 明确服务通道,限制并发工作并记录插入原因 | 所有事项都标成紧急,原承诺失去意义 |
| 跨团队依赖密集 | 显式维护依赖和接口约定,提前安排协调 | 团队局部完成,却无法形成可用增量 |
| 工作内容高度重复、步骤固定 | 优先标准化流程,迭代只用于改进和反馈 | 为使用敏捷仪式增加不必要的管理成本 |

三、拆解常见误区:仪式做全不等于Scrum有效
1. 误区一:每日站会变成逐人汇报
每日Scrum的目的,是让开发人员检查实现迭代目标的进展,并调整接下来的工作计划。它不是向主管逐个报告昨天做了什么,也不是把每个人的任务卡念一遍。若会议结束后,成员仍不知道当天最重要的协作事项或阻塞由谁处理,会议就没有完成它的协调职责。
我会观察三个信号:讨论是否围绕迭代目标,阻塞是否形成负责人和处理时间,是否经常出现站会后才发现依赖未对齐。需要深入讨论的技术方案,应由相关人员会后继续,不要让全员被迫旁听。
2. 误区二:把速度当作个人绩效
故事点或团队完成量只能在团队内部、相对稳定的估算口径下帮助计划。它不是跨团队统一的产能单位,更不适合拿来比较个人。团队一旦知道速度会影响考核,就容易出现点数膨胀、任务拆分失真,甚至把“估算更多”误当成“创造更多价值”。
速度用于预测,不用于证明某个人更努力。如果迭代速度变化,先检查需求复杂度、团队构成、缺陷返工、临时插入和未完成工作,再讨论估算偏差。不要只凭图上的上升或下降给团队下结论。
3. 误区三:把需求拆分等同于把任务切碎
好的产品待办项能够让团队理解用户需要什么、为什么需要以及如何判断完成。把“做登录”拆成前端、后端、数据库三张卡,可能方便分工,却不一定能让用户更早获得价值。如果三张卡无法独立验收,团队可能到迭代末尾才发现接口、错误处理或权限规则没有对齐。
拆分时优先按用户场景、业务规则或可验证行为切片,再在迭代内部安排实现任务。切片不必一步到位,但应尽量让最小可交付部分仍然有清晰的验收结果。
4. 误区四:迭代结束等于工作结束
代码合并不必然等于功能完成,测试通过也不必然等于产品增量可交付。若发布、配置、文档、监控或业务验收仍依赖迭代之外的人,团队只是把未完成工作移到了边界之外。
应由团队共同建立完成定义,至少说明代码评审、测试、缺陷处理、文档、部署和验收分别达到什么状态。定义要足够严格以保护质量,也要足够精简,避免把不必要的审批层层叠加。
5. 误区五:复盘只谈感受,不形成试验
“沟通要加强”“测试要提前”都不是可执行的改进项。复盘需要从一个具体事实出发,例如验收等待增加、临时插入占比过高、同类缺陷重复出现,再选一个团队能在下一周期验证的改变。
每次复盘不必提出十几项行动。选择一到两项,写明负责人、观察周期和验证指标,比列一份无人跟进的愿望清单更有效。

四、专业判断逻辑:从产品目标到可运行增量
1. 先定义产品目标,再维护产品待办列表
产品待办列表不是需求仓库的另一种叫法。它应该服务于产品目标,包含排序、必要上下文和可供团队讨论的验收信息。产品负责人需要对价值和优先级作出决策,但不应把每个实现细节都预先写死;开发人员则应参与方案和风险判断,而不是只接收拆好的任务。
排序时,我通常会要求团队先说清楚每个候选项解决什么问题、影响谁、验证方式是什么、延后会造成什么代价。若这些问题完全没有答案,项目管理工具里的高优先级标记并不会让需求变得更确定。
2. 精化需求要解决“可计划”,而非追求一次写完
需求精化不是正式Scrum活动的替代品,也不应变成大型需求评审。它是产品负责人和开发人员持续澄清待办项的过程,让临近迭代计划的事项具备足够信息:目标明确、规模可讨论、依赖已暴露、验收方式可理解。
精化不需要把未来所有需求都估算到小数点后。远期事项保留必要方向即可,越接近执行窗口,细节越具体。这样能减少无效文档,也避免团队把大量时间花在可能永远不会开发的需求上。
3. 迭代计划从目标倒推容量,而非把每个人排满
迭代计划首先确定团队希望达成的迭代目标,再讨论哪些待办项能共同支持这个目标。团队应参考近期实际交付、休假、支持工作、技术风险和依赖状况,估算可承接范围。历史完成量是参考,不是必须填满的配额。
如果一个迭代总被临时事务打断,可以将可预测的支持工作容量显式留出,并记录实际消耗。连续观察几轮后,团队才有依据调整承诺。没有记录的“预留一点时间”很难区分是合理缓冲,还是计划过度乐观。
4. 执行中管理流动,阻塞必须可见且有人推进
迭代执行期间,开发人员围绕目标协作,并在遇到依赖时尽早暴露。看板可以展示待办、进行中、待评审、待测试和完成等状态,但状态数量应由团队的实际交接点决定。列得很细不代表管理更精确,若卡片长期停留在无人关注的状态,反而会掩盖真实责任。
一个实用做法是限制在制品:例如测试队列已经堆积时,团队优先协助完成已有事项,而不是继续开启新功能。具体限制值要根据团队规模和工作类型试验,不能直接照抄其他团队的数字。
5. 评审、复盘和发布各自解决不同问题
迭代评审面向产品和相关方,重点是检查增量、收集反馈、讨论后续方向。它不是开发团队的成绩汇报,也不应只展示幻灯片。若没有可运行增量,团队应诚实说明差距与风险,而不是用完成百分比代替产品验证。
迭代回顾面向团队,检查协作、工具、质量和流程,形成小规模改进试验。发布则是产品交付决策,可能与迭代边界不同步。只要增量满足质量和发布条件,组织可以选择持续发布;若受法规、市场窗口或审批约束,也应将发布依赖显性纳入计划。
- 需求入口:确认用户问题、目标和排序,不把所有想法直接变成承诺。
- 迭代计划:以目标组织工作,依据实际容量选择范围,并识别风险和依赖。
- 每日协作:检查目标进展,处理阻塞,必要时调整执行方案。
- 增量验收:按照完成定义检查质量,确保结果可以演示或交付。
- 反馈改进:把产品反馈回流到待办排序,把流程问题转成有限的改进试验。

五、案例与数据观察:一支团队如何找到真正的瓶颈
1. 案例边界:用模拟团队说明诊断方法
为了避免把示意数字误说成行业事实,下面采用一支虚构的产品团队作为情景案例:团队有八名成员,包含产品、开发与测试角色,按两周迭代工作。下列数据是用于说明如何诊断流程的模拟样本,不代表任何客户项目或行业平均水平。真实团队应以自己的看板记录和连续迭代数据替换。

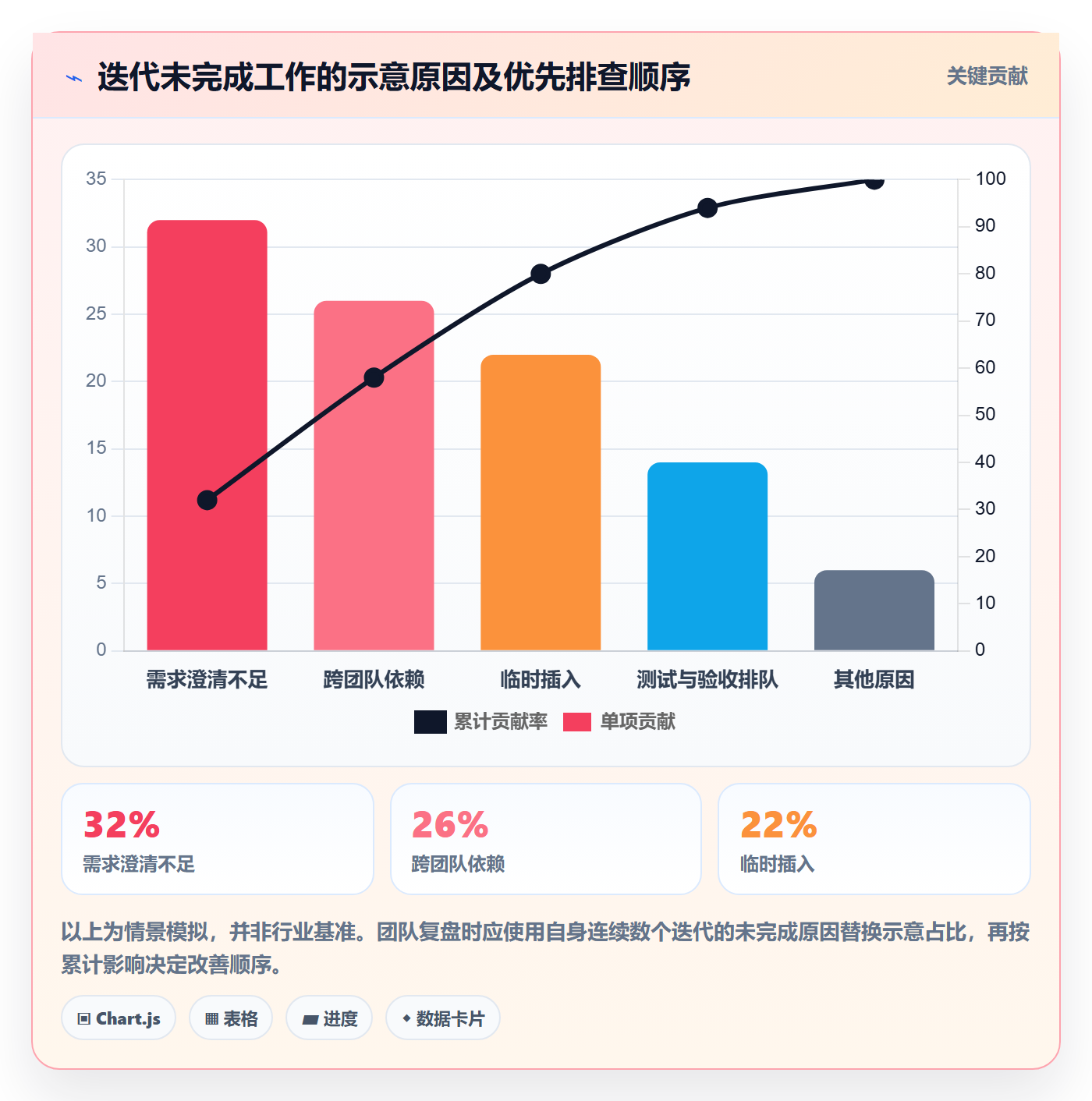

这个团队最初把问题归结为“开发速度不够”。但将需求进入、开发开始、评审、测试、验收几个时间点拉出来后,发现代码实现并非唯一瓶颈:需求澄清常常晚于迭代启动,测试工作集中到后半段,业务验收又要等待固定窗口。表面上看是开发项未完成,实际是多个环节串联等待。
2. 先建立基线,再改变一个主要变量
团队用三个迭代建立基线,记录计划项完成率、平均周期时间、返工比例和临时插入工作量。随后只尝试两项变化:在迭代开始前对近期需求做短时精化;在执行中限制同时进行的事项,并让测试更早参与验收条件讨论。
这样的试验不等于证明某个做法普遍有效。它的作用是让团队知道改变发生后,等待、返工和交付稳定性是否同步改善。若只有关闭卡片数量增加,而缺陷、延期或加班上升,就不能仅凭完成量宣布效率提高。
| 观察项 | 调整前模拟基线 | 调整后模拟结果 | 解读方式 |
|---|---|---|---|

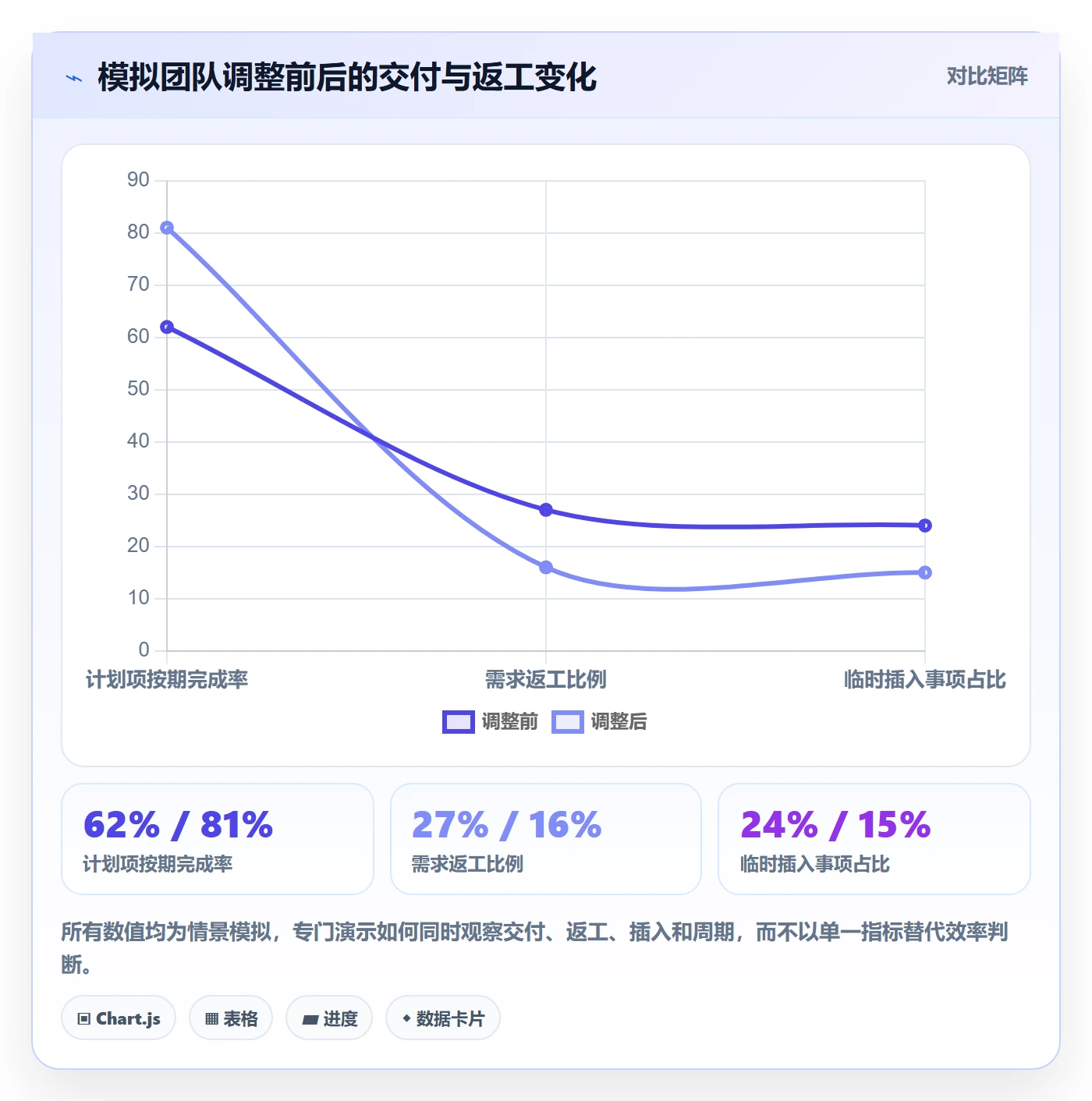

| 计划项按期完成率 | 62% | 81% | 范围更稳定,但需检查是否因承诺减少而上升 |
| 需求到验收的中位周期 | 12个工作日 | 8个工作日 | 关注等待是否下降,不把单个最快事项当成代表 |
| 进入开发后发生的需求返工比例 | 27% | 16% | 可能说明澄清提前,但仍需按返工定义保持一致 |
| 迭代中途临时插入事项占比 | 24% | 15% | 需继续核对插入来源,避免把真实紧急事项压掉 |
这组变化的价值不在于“81%就是优秀”,而在于让团队进一步追问:完成率提高的同时,产品质量是否保持,用户反馈是否变快,未完成项是否被真实记录。若结果只是把需求推迟到下一轮,完成率提高并不代表整个系统更高效。

3. 不要只看平均数,拆开等待和处理时间
周期时间可以拆成实际处理时间与等待时间。若一项工作真正被开发、评审和测试的时间不长,却在“待澄清”或“待验收”状态停留多日,增加开发人员并不一定能缩短总周期。团队需要看各状态的停留分布,而不只是看平均周期。
中位数适合描述典型事项,但仍可能藏住极端长尾。建议同时查看高分位周期、超过约定时限的事项数量及其原因。若少数工作拖延特别久,优先查跨团队依赖、复杂度评估和决策等待,不要为了压低均值而删除异常样本。

4. 用质量指标防止“更快但更脆弱”
交付周期缩短并不必然代表效率提升。若上线后缺陷增加、回滚频繁或支持团队负担加重,所谓加速可能只是把成本移到了生产环境。团队应把缺陷逃逸、返工工时、发布后问题和用户反馈放在同一张复盘桌上,查看改进是否以质量为代价。
也要谨慎解释相关性。某次迭代缺陷减少,可能是需求较简单、变更范围较小或测试样本不足,不一定是某项新流程造成的。尽量跨多个迭代观察趋势,并记录团队组成、工作类型和发布条件变化。

六、不同情况下的行动建议:先做最小有效改动
1. 新成立团队:先统一目标、角色和完成定义
新团队不宜一开始就引入大量度量、复杂工作流和多层审批。先明确产品负责人、开发人员及Scrum Master各自的职责边界,确定迭代长度、产品目标、完成定义和基本待办字段。用一两个迭代验证会议节奏是否合适,再决定是否增加流程。
如果团队还没有共同的质量标准,优先补齐“何时算完成”。否则每个成员都按自己的理解关闭任务,迭代结束时必然出现“开发完成但无法验收”的争议。
2. 老团队效率停滞:先查等待和返工,不急着加人
对于长期运行但交付停滞的团队,我会先抽取最近数轮有代表性的事项,检查从进入到完成的状态记录。若主要时间消耗在跨团队等待、测试排队或需求返工,应先处理接口约定、验收准备和工作并发,而不是马上增加人手或缩短迭代。
加人会增加沟通和协调成本;缩短迭代则可能提高计划、评审和发布的频率。如果瓶颈位于业务决策或共享测试环境,节奏变化不会自动解决问题。
3. 临时需求很多:区分紧急与重要,保护迭代目标
临时工作不能只靠团队“更灵活”来消化。应定义什么条件构成紧急事项、由谁批准插入、插入后如何调整原承诺,并记录其来源、处理时长和影响。若紧急事项持续占据大量容量,产品负责人和业务管理者需要共同处理优先级或服务质量问题。
如果工作天然持续到达,可以为支持事项设置独立队列或明确容量;如果插入只是少数例外,则保留固定迭代并透明记录更简单。不要让所有需求都走紧急通道。
4. 规模超过百人:先解决团队边界和依赖透明度
中大型组织的关键挑战通常不是每个小组会不会开Scrum会议,而是各团队目标能否对齐、依赖能否提前暴露、共享资源是否成为瓶颈,以及管理层能否看到可信的交付状态。跨团队协作应围绕产品目标和依赖关系建立,而非仅仅把所有团队的任务卡堆到同一张大看板。
在工具评估中,可将业务流程适配、权限与审计、部署选项、跨团队视图、数据迁移、接口集成和运维支持逐项验证。PingCode可以作为面向中大型企业及100人以上组织的候选平台之一;若涉及私有化部署或从Jira迁移,应先选一个具有代表性的项目做字段、附件、历史记录、权限和自动化规则的试迁移,确认差异后再制定分批切换方案。
我建议迁移验收不只看“数据是否导入”,还看团队是否能继续工作:用户能否找到历史信息,关键报表是否有等价口径,权限是否符合组织要求,已有集成是否稳定。国产替代的判断应落在这些可验证条件上,而非单凭产品宣传或功能清单。
5. 发布受监管或审批限制:将合规纳入完成定义
在金融、医疗或其他受监管环境中,Scrum并不意味着跳过审查。团队可以通过小批量开发、自动化测试和提前准备材料缩短反馈周期,同时把安全、审计、变更审批和发布证据纳入完成定义。合规约束越重,越要尽早让相关角色参与,而不是在迭代末尾才交给审批方。
- 先做小试点:选择有代表性、但失败影响可控的产品范围。
- 约定数据口径:统一周期、缺陷、返工和计划完成的计算方式。
- 每轮只改少数变量:避免同时改迭代长度、工具、角色和质量标准,导致无法判断原因。
- 设置复核时间:连续观察数轮后决定保留、调整或撤销做法。

七、如何取舍:流程越重不一定越敏捷
1. 固定迭代与持续流动的取舍
固定迭代便于形成稳定的计划、演示和复盘节奏,适合需要围绕目标协同的产品工作;持续流动则更适合到达时间不稳定、优先级经常变化的服务型工作。两者不是谁更先进,而是应对的工作模式不同。
如果团队采用固定迭代却每周都大幅重排,迭代目标会失去约束;如果团队采用持续流动却没有限制在制品,成员可能同时开很多事项,完成周期反而拉长。选择时重点看工作到达模式、反馈需求和依赖结构。
2. 估算与不估算的取舍
估算能够帮助团队讨论不确定性和计划范围,但也会消耗时间,并产生虚假的精确感。对于稳定、重复的工作,可以使用历史周期和吞吐量预测;对于新颖、复杂的事项,可先拆小并显式讨论风险,不必强迫所有工作都落入同一套点数体系。
无论选择哪种方式,都要把估算用于决策,而不是用于跨团队排名。若估算争论比实现和验证还耗时,说明团队可能把工具当成了目标。
3. 统一平台与团队自治的取舍
大型组织需要一定程度的字段、权限和报表统一,才能进行跨团队治理和审计;但过度统一会把所有团队锁进相同流程,忽略产品和工作类型差异。更好的做法是统一最低限度的共同语言,例如目标、优先级、状态定义和完成口径,同时允许团队在不破坏协作的范围内调整执行细节。
工具也应服务于这种边界。若所有团队为适配平台而反复线下记账,说明流程设计或工具配置需要重新评估;若每个团队完全自定义、无法汇总依赖和交付状态,则需要明确组织层面的最小标准。
4. 哪些指标有用,哪些容易误导
| 观察指标 | 适合回答的问题 | 常见误用 |
|---|---|---|
| 周期时间 | 工作从开始到完成需要多久,等待主要发生在哪里 | 只比较平均值,忽略工作复杂度和长尾事项 |
| 计划项完成情况 | 团队对迭代范围的预测是否稳定 | 通过减少承诺或拆分任务来制造表面改善 |
| 缺陷与返工 | 质量问题是否被提前发现,重复工作是否减少 | 不区分严重度、来源和统计窗口,直接横向排名 |
| 用户结果 | 交付是否改善用户行为、业务结果或使用体验 | 把短期波动归因于单一迭代,忽略其他因素 |
| 团队速度 | 在估算口径稳定时辅助团队做容量预测 | 用于个人考核或跨团队比较 |
指标最好少而稳定。先选能驱动下一步行动的指标,再明确数据口径和复核频率。若某项数字上升或下降后,团队不知道应该检查什么、调整什么,它就可能只是仪表盘装饰。
八、下一步怎么做:用三轮迭代验证,而不是一次性改造
1. 第一轮:看清现状,先不急着优化
记录需求进入、开始、评审、测试、验收和完成的时间,统一完成定义,收集临时插入、阻塞和返工原因。不要为了得到漂亮报表而补造历史数据;缺失就标记缺失,从当前周期开始建立可信基线。
2. 第二轮:选一个最明显的瓶颈做试验
如果主要问题是需求反复变化,就试验提前澄清和明确验收条件;如果问题是测试排队,就减少同时进行的工作并提前协作;如果问题是跨团队等待,就指定依赖责任人和升级时限。每次只改少数关键变量,并写下预期变化。
3. 第三轮:检查结果、反例和副作用
对照基线检查交付稳定性、周期、质量和用户反馈,并问三个问题:改变是否真的执行了,指标口径是否一致,有没有把成本转移到其他团队或下个迭代。如果改善不明显,先检查假设和执行条件,不要立刻把失败归因于成员不配合。
4. 建立可持续的复盘习惯
把改进项写成可以验证的假设,例如“如果需求在迭代前完成验收条件讨论,那么开发后返工比例会下降”。指定负责人和观察窗口,到期后决定保留、调整或撤销。改进不是要求每轮都产出新流程,而是让团队有证据地学习。
Scrum最容易被误用的地方,是把形式当成结果;最有价值的地方,则是让复杂工作更早暴露风险,让团队用真实增量和反馈不断修正方向。我的建议是先选一个正在发生的交付问题,画出它经过的状态和等待点,再用连续几轮数据验证一个小改动。不要先问“我们是否足够敏捷”,先问“用户价值在哪一步被卡住,下一轮怎样证明它变快或变好”。
常见问题解答(FAQ)
1. Scrum全流程具体包括哪些环节?
我刚接触Scrum时,常把每日站会、评审和回顾当成彼此独立的会议,结果团队开了很多会,交付节奏却没有改善。尤其在项目启动或团队转型阶段,我最想确认的是一轮迭代到底从哪里开始、以什么结果结束。
完整流程通常包括产品目标与待办事项梳理、迭代计划会、迭代开发、每日站会、迭代评审和迭代回顾。执行时应先明确迭代目标,再从高优先级待办中选择可完成的任务;迭代结束必须交付可验证的增量,并在评审中收集反馈、在回顾中确定下一轮改进动作。
2. Scrum团队如何通过每日站会提升效率,而不是增加无效会议?
我曾遇到过每日站会变成逐人汇报,会议持续四十多分钟,但真正阻塞的问题仍然没人处理。后来我发现,站会效率的关键不在于严格回答固定问题,而在于是否围绕迭代目标快速识别偏差和阻塞。
每日站会建议控制在15分钟以内,围绕三个重点展开:当前任务是否朝迭代目标推进、接下来要完成什么、有哪些阻塞需要协作。不要在会上讨论具体方案,涉及多人或超过几分钟的问题应单独拉小范围处理;可以用完成任务数、阻塞任务数和未完成任务比例检查站会是否真正改善流动效率。
3. 如何判断Scrum实施后团队效率是否真的提升?
我不太相信只看完成了多少任务就能判断效率,因为拆分方式、任务难度和估算习惯都会影响结果。实际复盘时,我更关心交付是否稳定、需求变更是否可控,以及问题有没有更早暴露。
建议至少连续观察4至6个迭代,并结合迭代完成率、周期时间、缺陷逃逸率、阻塞时长和计划外工作占比判断效果。不要把团队速度当成员工绩效排名;如果速度上升但延期、返工和线上缺陷同时增加,通常说明估算被人为放大或质量门槛下降,不能判定效率提升。
4. Scrum实施失败最常见的原因是什么,应该如何纠正?
我见过一些团队把Scrum理解成增加会议和看板,却没有真正改变需求优先级和决策方式。最容易出问题的场景是产品负责人频繁插入临时需求,团队为了响应所有人而失去明确的迭代目标。
常见失败原因包括产品待办事项没有持续排序、迭代中频繁换目标、团队缺少跨职能能力,以及回顾会议没有形成可追踪的改进项。纠正时应由产品负责人对优先级负责,迭代开始后原则上保护目标;确需插入紧急事项时,要明确替换掉同等工作量的任务,并记录对周期时间和交付承诺的影响。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:实施团队效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545801
