Epic流程与规范设计中,最容易被误判的不是团队“敏捷不敏捷”,而是看板上一个很大的 Epic 究竟有没有可验证的业务结果、清楚的拆分边界和持续反馈机制。我的判断是:Epic 不是把多个需求装进同一个大标题,也不是年度计划的包装层;它是连接业务目标、跨团队交付和结果验证的治理对象。制度是否有效,应看目标可追溯率、拆分可交付率、跨团队阻塞时间、预测偏差和上线后结果验证率,而不是 Epic 数量或燃尽图是否漂亮。
一、核心结论:Epic 管的是价值兑现,不是需求容器
1. 先定义 Epic 的责任边界
我通常把 Epic 定义为:需要多个可独立验收的交付项共同推进,且在一段可管理周期内实现某个业务结果的工作单元。它比单条用户故事大,但必须比战略愿景小。若一个 Epic 只有“建设新平台”这样的方向,没有对象、结果指标和边界,它还不是可以进入交付系统的 Epic。
制度设计的第一条原则是让每个 Epic 都回答四个问题:谁的什么问题要被解决,预期产生什么可观察变化,哪些工作包含在内,什么证据能够支持关闭。回答不了其中两项以上,就不应通过进入执行队列的评审。
Epic 的质量不由标题长度决定,而由结果是否可验证、拆分是否可交付、变更是否可追踪决定。一个目标明确但范围较大的 Epic,可以通过分阶段交付管理;一个范围很小却没有验收证据的 Epic,仍然可能是坏 Epic。
2. 把制度落到五类指标
我建议将指标分为输入质量、拆分质量、流动效率、预测可靠性和业务结果五类。只盯交付速度,会诱导团队拆小任务、降低验收门槛;只看上线效果,又会忽视不可控的外部因素。五类指标合起来,才更接近制度运行的真实状态。
| 指标类别 | 核心问题 | 建议指标 | 常见误读 |
|---|---|---|---|
| 输入质量 | Epic 是否具备进入执行的条件? | 目标完整率、业务负责人确认率、验收口径明确率 | 字段填满就等于需求清楚 |
| 拆分质量 | 是否能逐步交付和验证? | 可独立验收项比例、跨团队依赖识别率 | 故事数量越多越细越好 |
| 流动效率 | 工作是否持续向前流动? | 阻塞时长、等待时间、进行中工作数量 | 迭代内完成率等同于效率 |
| 预测可靠性 | 承诺是否建立在历史证据上? | 范围变化率、交付日期偏差、预测区间命中率 | 日期承诺越精确越专业 |
| 业务结果 | 交付是否改变了用户或经营结果? | 采用率、转化变化、人工处理耗时变化 | 上线即成功,关闭即结束 |
指标应服务于决策,而不是成为个人绩效排名的替代品。比如阻塞时间上升,首先要判断是依赖团队响应慢、决策链过长,还是 Epic 本身把不确定工作过早承诺。把同一个数字直接用于处罚,会让团队更积极地隐藏问题。

3. 指标要成组使用
若目标完整率很高,但独立验收项比例低,说明文档可能完整,拆分仍然偏向“大包交付”。若交付日期偏差小,同时范围变化率异常低,也要检查团队是否把必要的新信息挡在范围之外。指标之间的矛盾通常比单个数字更有诊断价值。
二、背景与真实场景:为什么大团队更容易把 Epic 做成流程负担
1. 跨团队交付让“局部完成”失去意义
在小团队里,产品、研发、测试可以在同一讨论中确认需求边界。进入多个团队并行交付后,情况变了:一个 Epic 可能涉及业务系统、数据平台、身份权限、移动端和运营流程。每个团队都完成自己的事项,并不代表用户能用上端到端能力。
例如,客户自助办理能力可能已经完成前端页面,却仍等待身份校验接口、后台审批规则和数据权限审批。若制度只记录各团队的完成率,报表会显示“进展良好”;若记录端到端可用状态和依赖等待时长,真正的瓶颈才会显现。
2. 组织规模带来的主要成本是协调,而非录入
对 100 人以上的组织来说,Epic 规范的价值通常不在于多填几个字段,而在于让不同团队对目标、边界和优先级有共同理解。团队规模越大,信息在会议、文档和系统之间重复翻译的次数越多,越容易出现“项目名称一致、验收口径不同”的隐性返工。

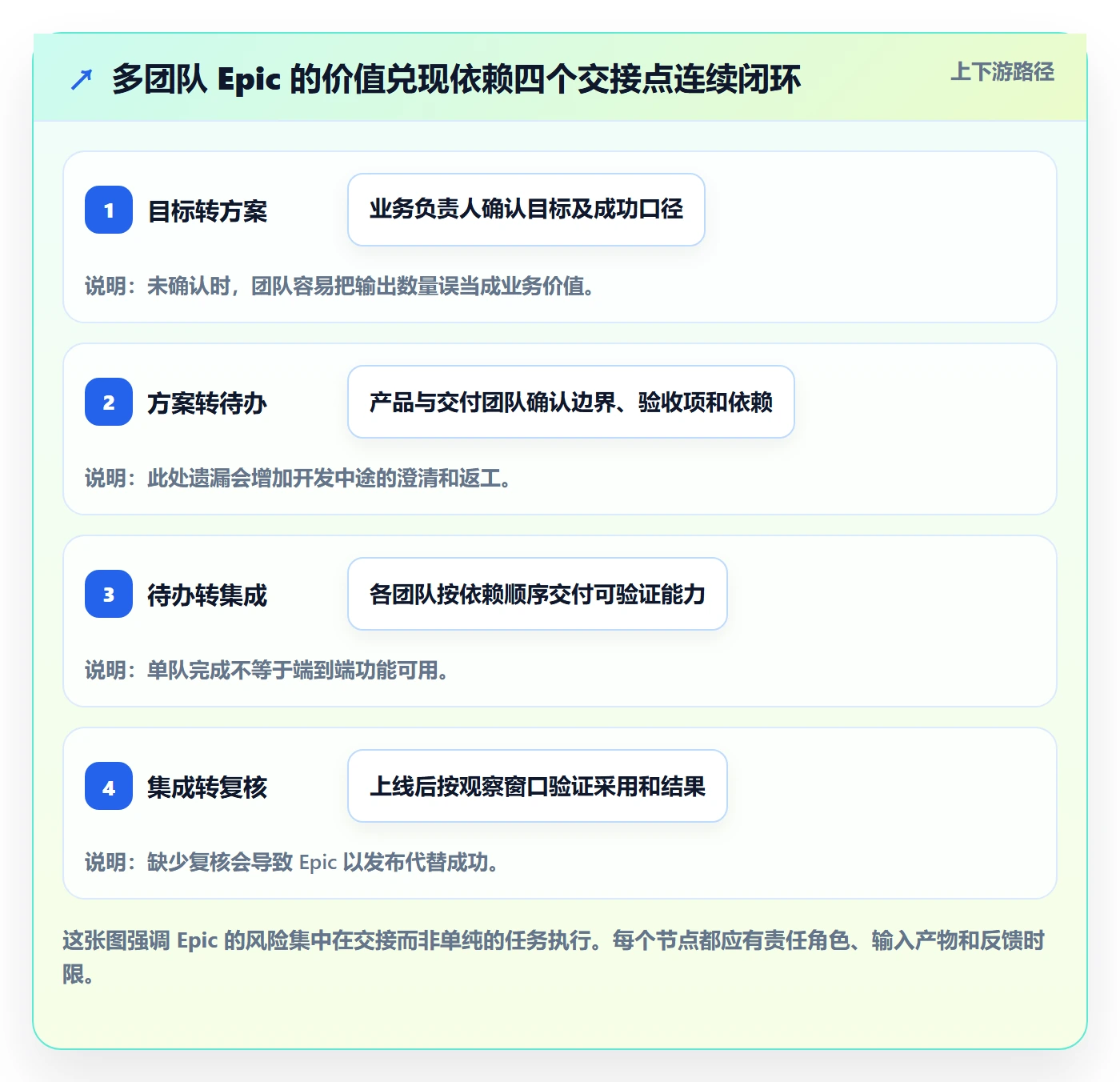

我会先检查四个交接点:业务目标到产品方案、产品方案到团队待办、团队交付到集成验收、上线交付到结果复核。任何一处没有明确责任人和反馈时限,Epic 就可能在状态上向前走、在价值上原地踏步。
3. Epic 周期没有统一的神奇数字
把 Epic 规定为固定两个月或一个季度,往往看起来便于管理,实际却可能把不同不确定性塞进同一个时间框。成熟、可拆分的业务能力可以用阶段性交付推进;技术探索或监管政策尚未明确的工作,则需要先用短周期验证假设,不宜提前伪装成确定性承诺。
与其规定所有 Epic 都必须在某个天数内结束,不如设定复审触发条件:预计周期超过团队约定上限、依赖方发生变化、关键假设失效、范围增幅超过阈值时,必须重新评估拆分、优先级或退出条件。

三、常见误区:看似规范,实际让团队更难交付
1. 把 Epic 当成“大需求文件夹”
将几十条需求归到一个 Epic 名下,只能说明它们被放在一起,不能说明它们共同服务一个结果。常见后果是 Epic 无法关闭:其中一条低优先级需求延期,整项工作就长期显示进行中;或者团队为了关闭而把未完成事项移出,却没有解释业务目标是否已经实现。
处理方式不是追求一个 Epic 里只有固定数量的故事,而是问每个子项是否共同支持同一个结果。如果两个交付项有不同用户、不同成功指标和不同决策人,就应评估是否拆成两个 Epic。反之,技术上分属多个模块但共同构成一段用户旅程,也可以保留在同一 Epic 下。
2. 只看百分比,不看工作结构
“完成 80%”并不一定意味着接近上线。若剩余 20% 恰好包含安全审查、核心数据迁移或关键依赖,风险可能高于此前所有工作。百分比还容易受估算口径影响:按故事数、工时、复杂度还是验收项计算,得到的结果完全不同。
我更愿意同时看三件事:已验收能力、未解除的关键依赖、剩余工作中的不确定性。若关键依赖仍未确认,即使任务完成比例很高,也不应把它描述成“临近交付”。
3. 用速度指标做团队横向排名
不同团队的估算尺度、技术债务、支持工作和交付类型都不同。把速度点数拿来排名,容易造成点数膨胀、拆分方式变化和困难工作被回避。速度更适合团队内部做短期容量参考,不能直接转换成组织级产能比较。
若管理层需要了解交付能力,可以看相同团队在一段时间内的交付趋势、预测区间和工作类型变化,并结合质量与返工数据解释。对跨团队比较,先统一任务口径和统计范围,否则看似精确的图表只是把差异隐藏起来。
4. 把所有变更都当成失控
需求变更既可能来自前期分析不足,也可能来自真实市场反馈、监管变化或试点数据。制度应区分“没有证据的随意加项”和“有证据的方向调整”。前者要治理,后者要允许团队重新排序,并记录对范围、成本和预期结果的影响。
变更率不是越低越好。更有价值的问题是:变更发生在什么阶段,来自什么原因,是否在发现新证据后及时调整,调整是否影响了原定业务目标。
5. 把状态字段当成管理本身
系统里从“待开始”改到“进行中”,不能证明团队已经开始形成用户价值;从“已完成”改到“已关闭”,也不能证明结果达成。状态字段只有在触发了下一步决策时才有意义,例如阻塞超过两天自动进入协调,风险变高时重新估算,观察期结束时安排业务复核。

四、专业判断逻辑:从目标、拆分到关闭建立可审计链条
1. 入口评审:先判断是否值得进入队列
入口评审不应变成逐字段检查会。我会让业务负责人用一句话说明目标,再要求团队说出一个可观察的结果变化。接着检查关键假设、范围边界、影响用户、决策人和主要依赖。若评审参与者对“成功是什么”回答不同,就先解决认知差异,而不是立刻估算工期。
建议将入口分成三种状态:可承诺、需验证、暂不进入。可承诺表示目标和主要约束清楚;需验证表示业务机会存在,但关键假设未知,应先安排研究或技术探索;暂不进入表示价值、资源或决策权尚未成立。这样可以避免把“不确定”误写成“已计划”。
2. 拆分评审:以用户可感知能力为主线
拆分时,我优先寻找能够独立验收的最小端到端能力,而不是按前端、后端、数据库、测试等职能层次切片。技术任务仍然需要存在,但应尽量挂接到可解释的用户能力或必要的风险消除工作上。
例如,“客户资料管理”可以先拆成查看已有资料、修改基础信息、权限校验和审计留痕。若权限校验决定了能否安全开放功能,它可能是前置验证项;若基础信息修改可先对小范围用户开放,则可以先交付并收集反馈。拆分依据是风险和价值路径,不是页面数量。
3. 依赖管理:把等待变成可见的工作
每个关键依赖至少记录提供方、需要的输入、承诺日期、验证方式和升级联系人。依赖事项最好有明确状态,例如未确认、已确认、进行中、已交付、已验证。仅写“依赖数据团队”无法支持管理决策,因为它没有说明具体需要什么、何时需要、迟延会影响哪一段交付。
团队还要为外部依赖保留缓冲,但缓冲不是掩盖风险的万能垫片。若依赖方无法给出稳定承诺,应该改变切片顺序、采用模拟接口、缩小首发范围,或让负责人在计划会上明确接受风险。
4. 复审机制:用事件触发,而不是机械开会
Epic 复审可与迭代计划、产品评审和交付检查结合,不必额外制造一套周会。关键是预先定义触发条件:重大假设失效、范围变化超过约定比例、关键依赖延期、预测日期连续偏离、用户反馈与预期相反。触发之后,团队要作出继续、重拆、调整优先级或停止的决策。
记录决策时应写“为什么改变、依据是什么、影响哪些承诺”,而不只写“已讨论”。这条记录能减少人员变动后重复争论,也能帮助组织区分正常学习和管理失误。
5. 关闭标准:发布不是业务结果的同义词
关闭可以分为交付关闭和结果关闭。交付关闭表示约定能力已验收、风险和遗留项已记录;结果关闭表示经过预定观察窗口,业务指标已复核,并决定继续扩展、优化或撤回。两者不一定同一天发生。
对于效果需要较长时间显现的工作,可以先完成交付关闭,再创建结果复核节点。这样既不会让所有已发布工作永久挂在“进行中”,也不会让上线行为冒充成功证据。

五、案例与数据观察:用一个跨团队 Epic 检验制度是否有效
1. 示例背景与假设
下面采用一个明确标注的情景模拟案例,不代表某家企业的实测结果。某企业希望缩短客户资料变更的处理时间,涉及业务产品、身份权限、后台流程和数据团队。原始提案写成“升级客户服务平台”,既没有目标用户,也没有基线,更没有说明首期范围。
在制度调整后,团队将目标改为“减少客户资料变更的人工处理时间,同时维持必要的审核与审计要求”。他们先抽取过去四周的处理记录,观察平均处理时长、退回率和需要人工介入的比例,再确定先覆盖低风险资料变更,高风险字段保留人工复核。
2. 先解决目标歧义,再排交付顺序
业务、产品和交付团队最初对成功的理解并不一致:业务想减少客服压力,产品想提高自助率,技术团队关心权限和审计。评审后,团队把结果分成两个层次:首期交付层关注可安全完成的资料变更流程;结果层观察自助完成率、平均处理耗时和异常回退情况。
团队没有先承诺一个精确完工日期,而是用短周期验证身份校验接口和审计数据写入方式。验证通过后,再按照“查询资料,提交变更,规则校验,结果通知”的路径安排交付顺序。这样做的目的不是拖延承诺,而是先把可能改变计划的未知因素暴露出来。
3. 情景模拟数据如何指导决策
假设首期观察到自助流程完成率提升,但平均处理时长没有明显下降,团队不应只庆祝转化提升。进一步拆开流程后,可能发现大量请求仍等待人工审核,瓶颈已经从信息录入转移到审核队列。下一步应优先调整规则或审核容量,而不是继续投入更多页面开发。
若自助完成率提高,同时异常回退率也上升,则要检查规则是否过宽、用户是否误解字段含义、审核标准是否一致。结果指标必须成对阅读:效率提升伴随质量下降,通常不构成可接受的净收益。
| 观察维度 | 实施前情景值 | 试点后情景值 | 判断与下一步 |
|---|---|---|---|
| 自助完成率 | 42% | 61% | 试点流程降低了部分人工介入,可扩大样本继续观察 |
| 平均处理时长 | 2.8 个工作日 | 2.1 个工作日 | 有所改善但仍受审核等待影响,应拆分处理时长构成 |
| 异常回退率 | 5% | 7% | 出现质量代价,需核对规则边界和用户提示后再扩量 |
| 跨团队阻塞中位时长 | 4.5 个工作日 | 2.0 个工作日 | 明确依赖负责人和升级时限后,协作等待缩短 |
表中数字是为了说明诊断逻辑而设置的情景模拟,不能被引用为行业平均值或某组织的真实业绩。实际项目应保存统计周期、样本范围、数据定义和排除规则。例如“平均处理时长”应说明是自然日还是工作日、从提交到受理还是到完成、是否剔除用户补充材料的等待。

4. 把过程指标连到改善动作
试点的价值不只在结果数字,还在于团队知道了下一步要改什么。跨团队阻塞中位时长下降,说明依赖责任和升级机制可能有效;异常回退上升,说明需要针对规则和提示设计做验证;处理时长改善有限,则应定位瓶颈是否已转移到审核流程。
这类分析比“本季度完成了多少 Epic”更能支持资源分配。若组织无法把指标变化连接到明确动作,建议减少指标数量,而不是再增加一张仪表盘。
六、工具与落地:让流程留痕,但不要让工具替代判断
1. 先把制度对象映射到工作系统
项目管理系统至少要支持 Epic 与目标、交付项、依赖、风险、决策记录和结果复核之间的关联。团队应能从 Epic 看到子项进展,也能从单条交付项反查所属目标。若只能依靠人工复制链接和维护多份表格,制度越严格,维护成本越高。
对中大型企业和 100 人以上组织,评估系统时还要确认权限模型、跨团队协作、审计能力、数据导出、部署方式、集成能力和扩展成本。私有化部署可能满足特定的数据治理要求,但会带来版本升级、基础设施和运维责任;这不是单纯的功能开关,必须把长期总拥有成本算进去。
2. 用工具承载规则,而不是把规则埋进流程
某项目管理平台可以帮助团队维护 Epic 层级、工作流、依赖关系和指标看板。以 PingCode 为例,在评估是否适合大型研发组织时,我会实际验证几个场景:能否按组织结构配置权限,能否追踪需求到迭代和发布,能否支持团队需要的部署方式,现有数据能否平滑迁移,以及迁移后的字段和历史关系是否完整。
如果企业正在从 Jira 迁移,不能只比较页面和字段是否相似。应先抽取一小批真实项目,检查层级关系、历史状态、评论附件、权限和报表逻辑的映射,再验证使用者能否在新流程中完成日常工作。厂商宣称支持迁移,不等于迁移后所有历史语义都自动保留。
我不建议把“国产替代”当成唯一选型标准。它可以是采购与安全治理中的重要条件,但仍要和可用性、迁移成本、管理员能力、接口生态、升级机制及业务连续性一起评估。对组织而言,真正的替代成功是流程不中断、数据可解释、团队愿意持续使用,而不是只完成一次系统切换。
3. 用小范围验证降低制度和工具的双重风险
上线前选择一个依赖真实、范围中等、业务负责人愿意参与的 Epic 做试点。不要挑最简单的演示项目,也不要一开始就把全公司流程固化。试点期间记录字段填写时间、状态更新频率、阻塞响应时间、数据完整性和使用者反馈,重点观察制度是否帮助做出更早、更好的决策。
如果试点团队需要大量线下解释,说明规则或界面没有表达清楚;如果管理者只能通过系统外汇报了解风险,说明数据模型没有覆盖实际管理问题。此时应先调整配置和制度,再扩大推广范围。

七、不同情况下的行动建议与取舍
1. 小团队:保留轻量规则,优先缩短反馈周期
团队人数较少、依赖关系简单时,不必建立复杂审批链。保留目标、边界、验收证据、负责人和复核日期即可。若每个 Epic 都要填几十个字段,维护动作会超过治理收益,团队最终会用另一份文档绕开系统。
小团队更应关注一个 Epic 是否能在有限周期内形成反馈。如果结果需要较长时间验证,可以先拆出实验或试点,不要为了整齐把探索和规模化交付混在同一个承诺里。
2. 中大型组织:优先统一语义和依赖治理
组织超过多个交付团队后,应先统一 Epic 的定义、状态含义、关键字段、升级时限和跨团队依赖责任。不同业务线可以有各自的本地流程,但“已验收”“阻塞”“结果复核”这类核心状态必须有共同解释,否则组合层报表无法用于决策。
集中治理不等于所有审批都上收。业务负责人应保留目标和优先级决策权,交付团队负责拆分和技术方案,项目治理角色负责暴露依赖和风险。责任边界明确,通常比增加审批层级更能提高可靠性。
3. 高不确定性工作:先买信息,再买交付承诺
面对技术路径未知、用户需求未经验证或外部政策不确定的 Epic,应设置探索阶段和退出条件。探索阶段的成功标准可以是验证一个关键假设、测出性能边界、获得用户反馈,或确认某种方案不可行。
取舍是短期内看起来“没有交付功能”,但换来更少的错误承诺和后续返工。若组织只奖励可见功能数量,探索工作就会被隐藏,风险最终会在集成或上线阶段集中出现。
4. 强合规场景:增加证据链,但避免重复留档
金融、医疗、政务等受监管场景,通常需要权限审批、变更记录、测试证据和审计留痕。应让每个证据对应具体控制要求,并尽可能从现有研发和发布流程生成。另建一套手工台账容易产生版本冲突,也会让审计材料与真实交付脱节。
需要作出的取舍是:某些流程步骤必须保留,即使增加周期;但并非每个 Epic 都需要相同审查深度。按数据敏感度、影响范围和故障后果分级,通常比对所有工作执行最重流程更合理。
5. 旧系统迁移:先统一数据含义,再迁移历史细节
迁移时,先盘点当前 Epic 层级、状态、字段、权限、历史附件和报表用途。再区分必须保留的审计证据、仍有运营价值的历史数据,以及可以归档而无需完整搬迁的内容。字段名称相同,不代表业务语义相同,尤其要检查“完成”“关闭”和“延期”等状态的定义。
在小范围迁移中验证记录完整度、用户操作路径和看板统计结果,再逐步扩大。若旧系统中的数据本身口径混乱,直接全量复制只会把历史问题带入新系统;迁移前建立映射和清洗规则,往往比追求一次性搬运所有字段更重要。
| 场景 | 优先治理事项 | 可以适度放松的部分 | 主要代价 |
|---|---|---|---|
| 小型单团队 | 目标、验收、反馈周期 | 跨层级审批和复杂组合报表 | 流程轻,但组织扩张时需补治理 |
| 多团队协同 | 依赖、状态语义、升级机制 | 各团队内部的具体拆分方式 | 需要维护共同口径与责任边界 |
| 高不确定性 | 假设验证、阶段退出条件 | 过早锁定日期和完整范围 | 短期计划确定性较低 |
| 强合规业务 | 权限、审计、证据关联 | 对低风险事项采用同等审查深度 | 必要控制会增加交付成本 |
| 系统迁移阶段 | 数据语义、关系映射、试点验证 | 无运营价值的历史细节全量迁移 | 需要阶段性并行和人工校验 |
八、30 天落地路线:先建立基线,再改制度
1. 第一周:抽样诊断,不急着改字段
从最近完成、延期和仍在进行的 Epic 中各抽取若干项,检查目标是否可验证、子项是否能独立验收、依赖是否有责任人、范围变化是否有记录、结果是否复核。抽样的目的不是给团队打分,而是发现返工和等待主要发生在哪个环节。
同时记录当前口径:Epic 从创建到验收的时长、阻塞等待时间、范围变化比例、上线后复核率。若已有系统数据不足,就先用样本台账建立临时基线,并注明样本选择方式与统计周期。
2. 第二周:确定最小制度和责任人
只定义必需内容:Epic 目标、负责人、成功证据、范围边界、关键依赖、拆分规则、复审触发条件和关闭方式。明确业务负责人、产品负责人、交付负责人及治理协调者分别对什么作决定,避免一个字段由多人负责、最后无人拍板。
制度文件不需要写成长篇手册。把常见决策做成一页规则说明,再用真实 Epic 举例说明什么是可执行、需验证和暂不进入,团队通常比单纯阅读定义更容易对齐。
3. 第三周:用真实 Epic 做演练
选择一个有跨团队依赖、但风险可控的 Epic,按新规则进行入口评审、切片、依赖确认和结果指标设计。记录每个环节花费的时间、需要线下补充的信息,以及哪些规则让团队更早发现问题。
如果评审时间变长,先区分是讨论目标所需的有效时间,还是重复填报、等待决策造成的无效时间。制度的目标不是把所有会议压缩到最低,而是把决策前置,减少开发中途才发现方向不一致的代价。
4. 第四周:复盘并决定扩围条件
比较试点前后的输入完整度、拆分质量、依赖响应和复核安排,不要仅比较交付数量。由团队共同回答:哪些信息现在更早可见,哪些字段没人使用,哪些指标促成了实际决策,哪些流程只增加了维护成本。
扩围前,设定明确门槛,例如关键字段完成率达到可接受水平、依赖有责任人、团队能解释预测偏差、结果复核安排落实。门槛不必追求绝对完美,但应保证制度能够稳定运行而不是靠推动者逐项催促。
5. 建立持续改进的复盘节奏
每月或每个业务周期检查一次指标定义是否仍适用,尤其关注统计口径漂移。若团队更换估算方式、工作类型发生变化、系统迁移或组织结构调整,历史数据就可能不再可比,应在看板中标注结构变化,而不是把断点解释成效率突变。
对每个制度改动保留简短记录:改了什么、依据是什么、预期影响什么、何时复核。这样可以避免“大家觉得流程太重,所以删字段”变成无法验证的长期决策。

九、结语:好的 Epic 制度让坏消息更早出现
我认为,Epic 流程最值得追求的不是所有工作都能按计划完成,而是组织能更早知道哪些假设不成立、哪些依赖正在拖慢价值、哪些结果值得继续投入。制度越成熟,团队越不需要用漂亮的百分比掩盖不确定性,也越能在有证据时及时调整方向。
下一步可以从最近一个延期 Epic 开始:重建它的目标、拆分、依赖和决策时间线,找出最早本可以发现风险的节点;随后只改一个制度环节,运行一个周期,再观察指标与团队行为是否同时改善。如果一项规范不能帮助团队做出更好的继续、调整或停止决策,它就不值得因为“标准化”而被保留。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Epic流程与规范:实施团队敏捷项目制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545770
读者评论
我们团队以前把多个模块都塞进一个 Epic,进度长期卡在“进行中”。后来按用户能否独立使用来拆,确实更容易看出哪段已经可验收。不过跨团队依赖还是得有人持续跟,光加字段解决不了。
文中把交付关闭和结果关闭分开,这点比较实用。我们有些功能上线后就没人回看采用情况,过几个月也说不清最初目标有没有达到。只是观察窗口最好按业务类型定,不能所有项目都用同一周期。
对速度指标不宜横向排名很有共鸣。不同团队的支持任务和技术债差异很大,单看完成量容易得出误导结论。想请教的是,团队规模较小时,哪些指标值得先记录,避免一开始就把管理做复杂?
