金融行业需求管理系统怎么选,真正难的不是找到一个功能列表更长的平台,而是判断它能否把“监管要求、业务目标、系统约束、研发交付和审计证据”串成一条可追溯链路。我在金融科技项目评估中反复看到一种情况:采购团队在演示现场被需求池、甘特图和看板吸引,系统上线后却仍然依赖邮件、表格和群聊核对变更,半年后最常用的功能只剩下“导出 Excel”。因此,2026 年的选型重点应从“有没有需求管理功能”转向“能否降低需求失真、变更失控和审计取证成本”。
一、先讲核心结论:金融需求管理系统不是项目清单,而是控制系统
1. 选型结论先看四个闭环
我建议金融机构先把需求管理系统定义为一种“业务决策控制系统”,而不是研发团队的任务分派工具。它至少要形成四个闭环:需求从哪里来、为什么做;需求如何评审、谁批准;需求如何变成设计、开发、测试和发布;上线后是否达到预期,出现问题能否回溯。
如果一个平台只能记录需求,却无法解释需求的来源、风险、优先级和验收证据,它本质上只是一个更漂亮的登记簿。金融机构需要的是能够支撑决策和审计的需求资产库,而不是单纯的事项列表。
- 价值闭环:需求与客户体验、收入增长、运营效率、风险控制或监管要求建立关联。
- 治理闭环:提出、分析、评审、批准、变更、冻结和关闭都有明确责任人。
- 交付闭环:需求可以关联产品设计、接口、开发任务、测试用例、缺陷、发布批次和回滚方案。
- 证据闭环:系统保留版本、操作、审批、字段变化和附件记录,能够还原关键决策过程。
2. 2026 年最重要的不是功能数量,而是“可控变更能力”
金融项目通常不是需求少,而是需求变化的代价高。一个支付规则调整,可能同时影响渠道、账务、对账、风控、客服、报表和监管报送;一个授信流程变更,可能牵动模型、数据口径、授权规则、合同文本和贷后管理。系统能不能在变更发生时快速识别影响范围,往往比有没有更多视图更重要。
因此,我会把“需求变更影响分析”放在与权限、审计、集成同等重要的位置。没有影响分析的需求管理,容易把变更当成一句备注;有影响分析的需求管理,才能把变更转化为可评估、可批准、可回滚的工程对象。
3. 建议采用“门槛指标+评分指标+否决项”三层模型
很多选型失败,是因为所有能力都被放进同一张打分表。供应商只要在易展示的项目管理、报表和界面体验上拿到高分,就可能掩盖权限粒度、审计完整性和集成能力的短板。
我更推荐三层模型:第一层是硬门槛,任何一项不满足就不进入总分比较;第二层是评分指标,用于比较不同方案的成熟度;第三层是否决项,触发重大安全、合规或迁移风险时直接淘汰。
| 层级 | 建议关注内容 | 典型判断方式 | 处理原则 |
|---|---|---|---|
| 硬门槛 | 部署方式、身份认证、审计日志、权限隔离、数据留存 | 是否提供可验证配置、接口或测试记录 | 不满足则不进入商务比较 |
| 评分指标 | 需求结构化、追踪矩阵、影响分析、报表、易用性 | 用真实项目场景现场演示 | 按权重计算综合得分 |
| 否决项 | 审计不可导出、关键数据无法迁移、权限无法隔离、接口不可控 | 让供应商在测试环境完成验证 | 直接淘汰,不以折扣抵消 |
在实际评估中,我通常建议把安全、审计、需求追踪和集成能力的权重设得高于视觉体验。金融机构不是不需要好用的系统,而是不能用“好用”掩盖“不可控”。

二、为什么金融行业的需求管理比普通项目更难
1. 金融需求往往同时受到五类约束
普通互联网项目经常以用户体验和市场速度为主要目标,而金融项目必须同时满足业务价值、监管要求、风险控制、技术架构和运营连续性。五类约束彼此并不总是方向一致,需求管理系统的作用,就是把这些约束显性化。
- 业务约束:产品要解决什么客户问题,带来多少收入、留存或效率提升。
- 监管约束:哪些要求来自法律法规、监管通知、检查整改或内部制度。
- 风险约束:是否影响授信、交易、支付、反洗钱、数据安全、消费者权益保护等高风险环节。
- 技术约束:是否涉及核心系统、老旧接口、批处理窗口、数据口径或多活架构。
- 运营约束:上线窗口、客服培训、应急预案、回滚机制和分支机构推广节奏。
如果系统只记录“做什么”,不记录“为什么做”和“不能怎么做”,后续评审就会不断依赖个人记忆。人员转岗后,原本隐含在会议和聊天记录里的判断会消失,项目团队只能重新解释同一个需求。
2. 监管需求与业务需求不应混在同一层
我见过一种常见做法:把监管整改、客户体验优化、经营分析和技术重构全部放进同一个需求池,再用优先级字段排序。这种做法看起来统一,实际上会造成决策逻辑混乱。
监管类需求通常存在明确的截止时间和不可延期性;业务优化需求要看收益与成本;技术治理需求可能短期没有收入,却决定长期稳定性。三者不能只靠一个“高、中、低”字段区分。
更合理的做法是建立多维分类:需求来源、强制程度、风险等级、价值类型、影响范围和交付时限分别记录。优先级可以综合计算,但原始属性必须保留,避免在评审中把“监管必须完成”误解成“业务负责人认为重要”。
3. 金融需求最容易在交接处失真
需求失真通常不是发生在需求提出的那一刻,而是发生在产品经理交给架构师、架构师交给开发、开发交给测试、项目组交给运营的过程中。每次交接都会产生一次翻译,如果没有统一结构和可追踪关系,最后交付的可能只是“看起来相似”的功能。
例如,“支持异常交易拦截”并不是一个足够可执行的需求。它至少要继续说明异常的判定规则、数据来源、实时性要求、人工复核路径、误拦截处理、通知方式、日志留存和验收样本。需求管理系统需要能够承载这些结构,而不是逼用户把所有内容塞进一段长描述。

4. “先上线再补文档”在金融场景中成本更高
在低风险、低复杂度项目中,先验证再补齐文档有时可以接受。但涉及账务、支付、授信、客户身份、交易限额和监管报送的功能,如果先开发后补证据,通常会产生两个问题:一是验收口径无法统一,二是上线后无法快速证明当时为何这样设计。
需求管理系统不是为了让项目变慢,而是把必要的判断尽早完成。越靠近上线,变更成本越高;越靠近审计,补证据越困难。系统应通过模板和门禁,把关键内容前移,而不是等项目结束后让人员补填。
三、常见选型误区:为什么“看起来能用”最后仍然失败
1. 误区一:把任务管理当成需求管理
任务管理回答的是“谁在什么时候完成什么动作”,需求管理还要回答“这项工作为什么存在、范围是否明确、谁有权批准、验收依据是什么、变更会影响哪些对象”。如果系统只有任务标题、负责人、截止时间和状态,那么它对项目执行有帮助,对需求治理仍然不够。
现场演示时,我会要求供应商不要只展示创建任务,而是现场完成一条高风险需求的完整链路:从监管条款或业务问题开始,经过分析和评审,关联架构方案、接口、测试用例、缺陷和发布记录,再查看某个字段变更前后的版本。无法完成这条链路的平台,不应被称为完整的需求管理系统。
2. 误区二:用字段数量衡量系统专业程度
字段越多不等于管理越细。一个需求页面如果有几十个字段,却没有角色化视图、条件必填和流程校验,用户只会随意填写,最后形成大量空字段或复制粘贴内容。
专业系统的关键不是“能不能增加字段”,而是能否让不同角色看到与自己有关的信息。业务负责人应看到价值、风险、投入和上线窗口;产品经理应看到规则、范围、依赖和验收标准;测试人员应看到场景、数据、边界和通过条件;审计人员应看到版本、审批和操作记录。
3. 误区三:用一个总优先级解决所有排序问题
“高优先级”在不同部门的含义经常不同。对业务部门而言,它可能表示客户投诉多;对技术团队而言,它可能表示架构风险高;对合规部门而言,它可能表示有明确期限。若系统只提供一个优先级,团队很快会出现“所有需求都是最高优先级”的通胀现象。
我建议至少拆成四个维度:强制性、紧急性、价值、风险。最终排期可以形成综合分,但必须保留每个维度的原始判断和理由。这样,项目延期时,管理者能够判断是时间估计错误、资源不足,还是优先级判断发生变化。
4. 误区四:只看采购价格,不看迁移和推广成本
金融机构常见的成本并不是许可证费用,而是历史需求迁移、权限模型设计、接口开发、模板配置、用户培训、数据清洗、流程调整和持续运营。一个报价低但迁移复杂的平台,三年总成本可能高于报价更高但实施路径成熟的平台。
我建议把总拥有成本拆成一次性成本和持续性成本。一次性成本包括实施、迁移、集成和培训;持续性成本包括账号、存储、运维、升级、报表维护和管理员投入。尤其要问清楚:版本升级是否影响自定义流程,接口是否计费,日志保存是否有额外限制,历史数据导出是否需要服务商介入。
5. 误区五:把供应商提供的演示数据当作能力证明
演示数据通常经过精心设计,流程简单、字段完整、角色单一,无法反映真实项目中的异常情况。真正有效的验证必须使用采购方自己的需求样本,至少包括一个监管整改需求、一个跨系统需求、一个需求变更案例和一个需要回滚的发布案例。
如果供应商只愿意展示标准路径,不愿意接受真实数据、真实角色和真实权限配置,采购团队应当提高警惕。系统的成熟度,往往体现在异常路径,而不是顺利创建一条需求。
四、专业判断逻辑:从需求生命周期反推系统能力
1. 先定义需求生命周期,而不是先看产品菜单
我在选型时不会从“需求模块、项目模块、测试模块”开始,而会先画出机构自己的需求生命周期。不同金融机构的流程名称可能不同,但通常包括提出、分流、分析、评审、立项、拆解、设计、开发、测试、上线、复盘和关闭。
每一个阶段都要回答四个问题:输入是什么、输出是什么、谁负责、什么条件才能进入下一阶段。只有把这四个问题写清楚,才能判断平台的工作流、字段、权限和通知是否真正匹配。
- 梳理现有流程中的所有节点,包括正式流程和实际存在的线下动作。
- 标出每个节点的责任角色、决策角色和被通知角色。
- 识别哪些信息必须结构化,哪些内容适合放在附件或讨论区。
- 定义进入下一阶段的门槛,例如验收标准不完整时不能进入开发。
- 把流程中最容易返工的三到五个节点作为演示和验收重点。
2. 用“需求对象模型”判断平台能否承载复杂性
金融需求不应只有一个对象。至少可以拆成业务目标、监管依据、业务需求、功能需求、非功能需求、接口需求、数据需求、风险控制要求和验收标准等对象。对象之间需要建立明确关系,而不是靠标题命名来维持关联。
例如,一个“调整转账限额”的项目,可能关联客户分层规则、渠道配置、风控策略、账务校验、通知模板和报表字段。平台如果只能通过标签关联,就很难准确判断哪些对象受影响;如果支持关系类型和层级追踪,就能在变更时快速定位范围。
我更看重关系模型是否清晰,而不是页面上有多少按钮。对于金融项目,关系的准确性直接决定影响分析、测试覆盖和审计取证的质量。
3. 用三种追踪矩阵检验端到端能力
至少应验证三种追踪关系。第一种是“来源到需求”,确认每条需求的业务问题、监管依据或决策来源;第二种是“需求到交付”,确认需求是否关联设计、开发、测试和发布对象;第三种是“上线到结果”,确认上线后的指标、事件、缺陷和复盘结论是否能回到原始需求。
| 追踪矩阵 | 核心问题 | 必须能看到的证据 | 失败后果 |
|---|---|---|---|
| 来源,需求 | 为什么要做 | 监管条款、客户问题、经营目标、会议决议 | 需求价值无法解释,容易重复建设 |
| 需求,交付 | 是否做完整 | 设计、开发任务、测试用例、缺陷、发布批次 | 测试遗漏,范围蔓延或交付缺项 |
| 上线,结果 | 做完是否有效 | 运营指标、异常事件、客户反馈、复盘记录 | 项目只对上线负责,不对结果负责 |
4. 用“反向验收”判断需求是否真正可执行
很多系统允许填写验收标准,但不代表验收标准可用。我建议进行反向验收:让测试人员或业务验收人员只看需求和验收条件,不看产品经理的口头解释,尝试独立设计测试场景。如果不同人员得出的场景差异很大,说明需求结构仍然不够清晰。
一个合格的验收条件,应至少包含前置条件、输入数据、操作动作、预期结果和异常分支。对金融系统而言,还应补充权限、时间、金额、渠道、客户类型和数据留痕等边界条件。
5. 用“最小可治理单元”控制落地复杂度
不要一开始就试图把全机构所有流程全部搬进系统。更稳妥的做法,是选择一个跨部门、风险适中、需求量稳定的产品线作为试点,并定义一个最小可治理单元。
这个单元通常包括:一条业务需求、一组功能需求、一个技术方案、若干测试用例、一个发布批次和一份上线复盘。试点的目标不是证明系统有多少功能,而是验证这条链路是否能被团队持续使用。

五、核心指标解析:哪些指标必须进入 2026 年选型表
1. 需求结构化率
需求结构化率是指关键需求字段按要求填写并通过校验的比例。它不能简单理解为“页面填写完成率”,因为复制粘贴一段文字也可能让页面看起来完整。
建议把结构化率拆成目标、范围、来源、优先级、风险等级、依赖、验收条件和责任人等字段,按照项目类型设置必填项。监管整改需求和核心交易需求的必填项,应明显多于普通体验优化需求。
一个可执行的计算方式是:通过有效校验的关键字段数,除以应填写的关键字段总数。系统最好能按部门、产品线、需求类型和阶段分层统计,而不是只给出一个全局平均值。
2. 需求追踪覆盖率
需求追踪覆盖率衡量的是需求是否与后续交付对象建立有效关系。对于高风险需求,至少要覆盖设计、开发、测试和发布四个环节;如果某个环节没有关联,不应仅仅显示为空,而应解释为空的原因。
我建议设置分层目标:普通需求达到 90% 以上,高风险需求达到 100%,监管整改需求则要求每一条都能追踪到测试证据和发布记录。这里的“100%”不是形式上的关联,而是关联对象真实存在且状态有效。
3. 需求变更影响识别率
这项指标比变更数量更有价值。变更本身并不一定是坏事,无法识别影响才是风险。系统应能够展示变更涉及哪些业务规则、接口、数据表、测试用例、岗位操作和发布批次。
在评估时,我会模拟修改一个核心字段,例如“单笔交易限额”,然后观察系统是否能提示关联对象。如果只能通过全文搜索找到相关事项,而不能区分直接依赖和间接依赖,影响分析的可信度就有限。
4. 评审一次通过率与返工率
评审一次通过率可以反映需求在进入评审前的准备程度,但不能孤立看待。一次通过率过高,可能代表评审流于形式;返工率过低,也可能代表问题被推迟到开发或测试阶段。
更有意义的组合是:评审一次通过率、开发阶段需求澄清次数、测试阶段因需求不清产生的缺陷数、上线后因范围理解不一致产生的事件数。四项一起看,才能判断前置治理是否有效。
5. 审批与审计完整性
金融机构需要关注的不是“有没有操作日志”,而是日志是否回答了审计人员的具体问题:谁在什么时间修改了什么字段,修改前是什么,修改后是什么,依据是什么,谁批准了变更,是否在授权范围内,最终哪个版本进入生产。
审计记录还应具备不可抵赖、可检索、可导出和可留存等属性。对于关键流程,最好支持审批意见、附件、电子签署或符合组织制度的确认方式,并明确不同日志的保存周期。
6. 需求处理时长与等待时长
单看需求从提出到关闭的总时长,很容易误判流程效率。总时长应拆成分析时长、评审等待时长、技术评估时长、开发等待时长、测试等待时长和上线等待时长。
在多个项目中,我发现真正拖慢需求的往往不是研发执行,而是等待评审、等待跨部门确认和等待窗口排期。系统如果能把“工作时间”和“等待时间”分开,管理者才能知道应该增加人员、优化流程,还是调整决策机制。
7. 权限隔离和最小授权程度
需求内容可能包含客户信息、交易规则、模型逻辑、漏洞细节和内部控制措施。权限设计不能只分管理员、普通用户两种角色,而应结合组织、项目、需求类型、字段、阶段和操作动作进行控制。
至少要验证以下场景:业务人员能否查看技术敏感附件;外部合作方能否看到客户数据;测试人员是否可以修改已批准的需求;项目成员离职后权限是否自动回收;审计人员能否只读访问并导出证据。
8. 集成稳定性与数据可迁移性
需求管理系统通常需要连接身份认证、代码仓库、持续集成、测试管理、缺陷管理、文档库、消息系统和数据分析平台。接口数量不是唯一指标,关键是接口是否稳定、是否支持失败重试、是否保留同步日志、是否能处理对象删除和版本冲突。
数据可迁移性也必须在采购阶段验证。至少要确认需求正文、字段、附件、评论、版本、关系、审批和日志能否按结构导出。只允许导出一个表格文件,往往意味着未来只能迁移标题和状态,无法迁移真正有价值的关系与证据。
| 指标类别 | 建议指标 | 建议目标或判断方式 | 不达标的典型风险 |
|---|---|---|---|
| 质量 | 关键字段有效填写率 | 按需求类型设置门槛,核心需求建议不低于 95% | 评审依赖口头解释,需求容易反复 |
| 追踪 | 高风险需求端到端覆盖率 | 设计、开发、测试、发布均有有效关联 | 无法证明交付完整性 |
| 变更 | 影响对象识别率 | 抽样变更后能定位主要依赖对象 | 遗漏测试和上线影响 |
| 治理 | 审批审计完整率 | 关键变更均有版本、意见、时间和责任人 | 检查取证困难 |
| 效率 | 评审等待时长 | 按团队基线持续下降,而非盲目追求统一数值 | 瓶颈隐藏在流程等待中 |
| 运营 | 上线后需求相关事件率 | 按发布批次和需求类型进行追踪 | 上线结果无法反馈到前端 |

六、真实场景与数据观察:用四类项目验证平台能力
1. 场景一:监管整改需求
监管整改类需求最适合验证系统的追踪和审计能力。一个整改事项通常需要关联问题描述、整改要求、责任部门、完成期限、整改措施、验证材料和关闭结论。系统如果只记录“已完成”,无法证明完成质量,也无法支撑后续检查。
验证时可以选取一条已完成整改事项,要求供应商展示:整改来源如何进入需求库,整改方案如何经过审批,相关开发和测试如何关联,验证材料如何归档,关闭时谁确认了结果。还要模拟整改期限变化,检查是否能形成变更记录并触发相关通知。
2. 场景二:支付或交易规则变更
支付和交易项目适合验证影响分析与发布控制。以交易限额、手续费规则或风控拦截策略为例,需求变更可能同时影响前端提示、后台校验、渠道参数、账务处理、对账逻辑、客户通知和客服话术。
系统应支持按关系类型查看影响对象,至少区分“直接依赖”“间接影响”“待确认影响”和“已验证不受影响”。如果所有关系都只是一个标签,团队仍然需要人工重新判断,系统的价值会大幅降低。
3. 场景三:核心系统周边改造
核心系统周边项目的难点通常不在需求数量,而在接口、批处理和数据口径。业务人员可能说“增加一个客户状态”,但技术团队需要进一步确认主数据来源、同步频率、历史数据补录、异常重试和下游报表影响。
这类项目应验证平台能否将数据需求、接口需求、非功能需求和业务需求分层管理,并能在同一项目中建立关系。特别要看系统是否支持接口版本、字段字典、上下游系统和数据责任人的记录。
4. 场景四:分支机构或多条线推广
银行、保险、证券和消费金融机构常常需要在多个机构或业务条线推广同一套能力。推广的难点是既要保持统一治理,又要允许不同条线保留必要差异。
系统应支持模板复用、组织级权限、流程继承、字段差异化和统一报表。如果每个分支都复制一套流程,后续升级会出现多个版本;如果所有分支只能使用完全相同的流程,又会导致一线人员绕开系统。
5. 一组项目观察:效率提升不等于流程变快
下面的数据是我用于评估试点价值的情景模拟,口径是单个中型项目组连续三个迭代周期的平均表现,不代表某家机构或整个行业的统计结果。它反映一个常见现象:系统上线后,最先改善的往往不是开发速度,而是等待、查找和重复确认。

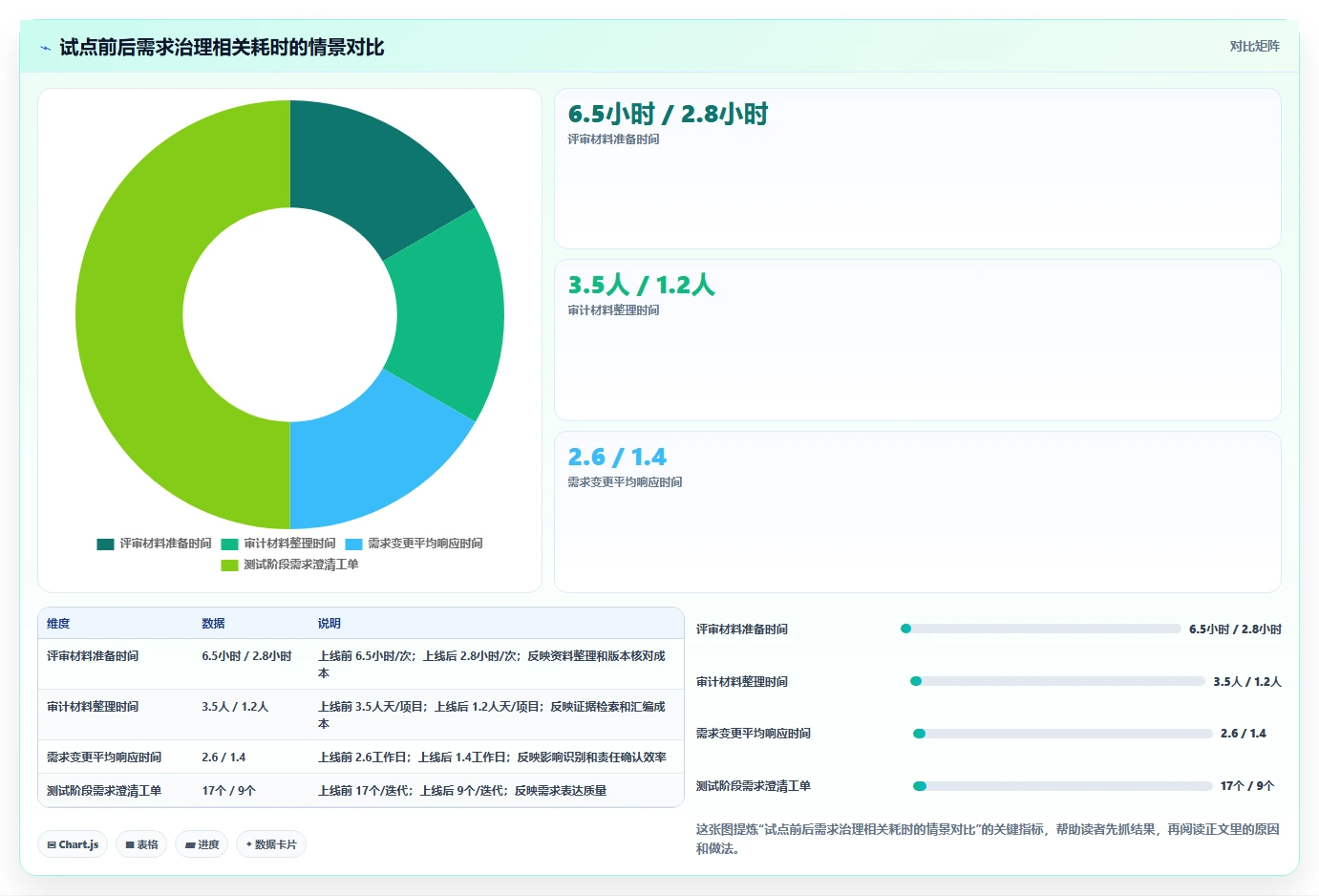

| 观察项 | 上线前 | 试点后 | 变化解释 |
|---|---|---|---|
| 需求评审材料准备时间 | 每次 6.5 小时 | 每次 2.8 小时 | 模板、历史版本和关联对象集中管理 |
| 跨部门确认往返次数 | 平均 4.2 次 | 平均 2.1 次 | 范围、规则和验收条件前置澄清 |
| 测试阶段需求澄清工单 | 每迭代 17 个 | 每迭代 9 个 | 验收条件和异常分支更加完整 |
| 审计材料整理时间 | 每项目 3.5 人天 | 每项目 1.2 人天 | 审批、版本和发布证据可检索 |
| 需求变更平均响应时间 | 2.6 个工作日 | 1.4 个工作日 | 影响范围和责任人更快被定位 |
这里有一个需要特别提醒的地方:如果系统上线后需求总量下降,不一定代表业务变简单,也可能代表用户不再愿意登记。因此,必须同时观察活跃使用率、字段完整度、关联覆盖率和线下事项比例,不能只看需求数量。

6. 数据来源如何写才不误导
金融选型报告经常引用行业数据,但需求管理领域很少有统一、公开、可直接横向比较的基准。中国人民银行、国家金融监督管理总局、中国证券监督管理委员会以及国家标准相关公开文件,可以帮助确定监管、数据安全和信息科技治理方向,却不会直接给出某类系统的平均效率。
因此,我建议把数据分成三类标注:权威公开资料、机构内部真实数据、项目情景模拟。公开资料用于解释合规背景,内部数据用于证明改善效果,模拟数据只能用于帮助理解方法,不能包装成行业平均值。
七、不同机构和不同阶段的行动建议
1. 中小型金融机构:先解决集中收集和审计留痕
中小型机构不一定需要一次性建设复杂的需求中台。更实际的路径是先集中管理需求入口,统一需求模板,建立评审和审批流程,再逐步连接开发、测试和发布环节。
第一阶段重点应放在三个方面:统一来源分类、保留关键版本、形成基础追踪。不要一开始就设计几十种角色和复杂的指标体系,否则管理员维护成本会超过业务价值。
- 选择一个产品线作为试点,不要同时覆盖全机构。
- 设置监管整改、核心交易和普通优化三套基础模板。
- 要求所有进入开发的需求具备明确验收标准。
- 每月输出需求来源、评审等待和变更情况报告。
2. 大型银行或保险集团:优先解决组织与权限复杂度
大型集团通常不是缺流程,而是流程过多、口径不一、组织边界复杂。选型重点应放在组织级权限、模板继承、跨项目追踪、统一指标和数据治理上。
要特别关注“集团统一治理”和“条线自主配置”的边界。核心字段、审计规则和关键状态应保持统一;产品线的业务字段、审批节点和报表视图可以在授权范围内配置。
大型机构还需要建立平台运营委员会或需求治理委员会,负责定义对象模型、字段字典、流程标准和版本策略。没有治理组织,再强的平台也会被不同团队配置成互不兼容的系统。
3. 证券、基金和资管机构:重视产品、策略与合规证据关联
证券、基金和资管项目的需求往往涉及产品规则、投资限制、交易流程、适当性管理和信息披露。系统除了管理研发需求,还应支持把规则依据、审批意见、上线版本和运营检查结果关联起来。
对于策略或规则相关需求,应避免把核心逻辑仅放在附件中。至少要结构化记录版本、适用范围、输入条件、例外情况、生效时间和停止条件,否则出现问题时很难判断当时实际生效的是哪个版本。
4. 消费金融和互联网金融团队:重视快速变更下的可控性
快速迭代团队往往认为流程会影响速度,但真正影响速度的通常是返工、重复确认和上线后紧急修复。系统应提供轻量模板、快速评审和自动提醒,同时为高风险变更保留更严格的门禁。
可以采用分级流程:低风险文案和页面优化走轻流程;涉及授信、定价、风控、账务和客户权益的变更走完整流程。这样既不把所有事项都按高风险管理,也不让高风险需求沿用普通事项的简化路径。
5. 已经有多个工具的团队:先做关系整合,不要急着全部替换
很多团队已经使用不同的研发、测试、文档和协作工具。此时最危险的动作是未经盘点就要求所有团队迁移到新平台。正确顺序应是先识别每个工具承担的职责,再决定哪些能力集中、哪些能力保留。
- 列出各工具中的对象:需求、任务、缺陷、测试、文档、审批和附件。
- 识别同一对象在不同系统中的唯一标识和状态差异。
- 确定哪个系统是权威来源,避免双向编辑造成冲突。
- 先打通链接和状态同步,再考虑深度数据迁移。
- 用一个完整项目验证同步失败、权限变化和历史版本处理。
6. 已经出现审计或整改压力的团队:先补证据链
如果机构已经面临审计检查、监管整改或内部控制问题,选型顺序不能从易用性开始,而应从证据链倒推。先确认哪些材料无法取得、哪些审批没有留痕、哪些版本无法证明进入生产,再选择能够优先补齐这些缺口的能力。
此类团队可以在系统中建立整改事项、责任人、截止日期、验证材料和关闭结论的固定结构。项目完成并不等于整改完成,必须由独立角色根据证据确认关闭。

八、方案取舍:不同能力之间如何做决定
1. 私有化部署与云服务之间的取舍
私有化部署通常更容易满足数据边界、网络隔离和定制化要求,但实施周期、基础设施维护和升级责任也更重。云服务上线速度快、弹性好,适合希望快速试点的团队,但必须确认数据位置、运维边界、日志留存、灾备机制和退出方式。
不要用“金融机构只能私有化”或“云服务一定更先进”这种绝对判断。真正需要评估的是数据分类、内部安全策略、监管要求、现有基础设施、团队运维能力和业务上线时间。
| 方案 | 优势 | 代价 | 更适合的情况 |
|---|---|---|---|
| 私有化部署 | 数据和网络边界可控,定制空间较大 | 实施与运维投入高,升级责任更多 | 核心系统相关、高敏感数据、已有成熟运维团队 |
| 专属云或托管环境 | 兼顾隔离、弹性和较快交付 | 需要仔细确认服务边界与灾备责任 | 有隔离要求但希望降低基础设施负担 |
| 标准云服务 | 启动快、扩展方便、初始投入较低 | 定制、数据边界和退出机制需重点核验 | 低敏感项目、创新试点、快速验证 |
2. 标准化与定制化之间的取舍
定制化不是越多越好。大量定制字段、流程和页面会让系统越来越像原有线下流程的电子复制品,短期看很贴合,长期却难以升级和复用。
我的判断原则是:涉及安全、审计、核心状态和跨项目追踪的部分应尽量标准化;涉及业务术语、审批分支和管理视图的部分可以配置化;只有形成明确竞争优势、且未来维护责任清晰的能力,才值得深度定制。
3. 一体化平台与组合式工具之间的取舍
一体化平台的优势是对象关系集中、权限和审计口径统一,缺点是可能在某些专业环节不如专用工具。组合式工具的优势是每个环节可以选择成熟产品,缺点是数据关系、账号权限和跨系统追踪更难治理。
如果机构的首要问题是需求到测试的断链,优先选择关系整合能力强的方案;如果机构已经有稳定的测试和研发体系,且痛点集中在业务需求治理,可以保留专业工具,新增一层需求和决策治理能力。
4. 低代码配置与深度开发之间的取舍
低代码配置适合字段、视图、流程、通知和报表调整,可以降低上线初期的实施成本。但涉及复杂计算、跨系统事务、特殊权限和高并发同步时,仍然需要确认平台的扩展机制。
选型时要问清楚:配置是否纳入版本管理,配置变更是否有审批,升级后是否自动兼容,脚本和插件由谁维护,出现故障时供应商是否提供支持。没有治理的低代码,最后可能形成“只有某一位管理员看得懂”的隐性系统。

九、供应商验证:不要听功能介绍,要做真实场景压力测试
1. 准备四份脱敏样本
演示前,采购团队应准备四份脱敏样本,并提前约定不允许供应商临时改写场景。样本不需要包含真实客户信息,但必须保留真实复杂度和真实角色关系。
- 一条监管整改需求,包含截止日期和验证材料。
- 一条跨系统规则变更,包含接口、数据和测试影响。
- 一条已经发生过多次变更的历史需求,用来验证版本与审计。
- 一条上线后出现缺陷的需求,用来验证从事件回溯到原始决策。
2. 现场验证六个动作
我建议把演示设计成连续动作,而不是让供应商自由选择页面。连续动作能够暴露系统之间的断点,也能观察操作是否需要大量人工解释。
- 以业务问题或监管要求创建需求,填写来源、目标和强制程度。
- 将需求分解为业务需求、功能需求、非功能需求和验收标准。
- 邀请不同角色评审,检查权限、意见、退回和重新提交机制。
- 关联设计、开发、测试和发布对象,检查关系是否双向可见。
- 修改一个关键规则,查看影响对象、审批流程和版本差异。
- 导出审计证据和完整数据,验证内容是否可读、可用、可迁移。
3. 重点观察异常路径
正常路径很难区分系统成熟度,异常路径才有区分度。测试时应主动制造退回、撤回、并行审批、人员变更、权限收回、接口失败、重复提交和紧急发布等情况。
特别要看系统是否允许绕过审批直接修改已批准需求,是否能区分“需求内容变更”和“状态变更”,是否能在紧急发布后补齐审批并留下原因。若系统只能靠管理员手工修复,长期运行的治理风险会比较高。
4. 设定可量化的验收标准
| 验证领域 | 建议测试问题 | 合格表现 |
|---|---|---|
| 审计 | 修改关键字段后能否查看前后版本 | 显示修改人、时间、字段差异和关联审批 |
| 权限 | 不同组织能否隔离敏感需求 | 按组织、项目、字段或操作实现最小授权 |
| 追踪 | 能否从发布批次回到原始需求 | 关系完整,链接有效,历史版本可查看 |
| 变更 | 规则变更后能否定位受影响测试 | 展示直接依赖、间接影响和待确认对象 |
| 集成 | 同步失败后如何处理 | 有失败日志、重试机制、告警和人工补偿路径 |
| 迁移 | 能否迁出关系、附件和审批记录 | 支持结构化导出并有字段映射说明 |
5. 让一线用户参与评分
高层通常关注可控性,研发关注集成和效率,产品关注灵活性,审计关注证据,分支机构关注操作成本。只让信息科技部门评分,会遗漏推广难点;只让业务部门评分,又可能忽略架构和安全问题。
建议采用多角色评分,并要求每个评分项写出“通过证据”。没有证据的“体验很好”“很灵活”“支持集成”都只能算主观印象,不能进入最终决策。

十、实施落地:系统上线只是开始,治理习惯才决定成败
1. 用三十天完成流程和对象盘点
实施第一阶段不应急着配置页面,而要先盘点需求来源、现有表单、审批会议、项目文档、研发工具和审计材料。目标是找到真实流程,而不是把制度文件原封不动搬进系统。
盘点结束后,应形成一张对象关系图:哪些内容是需求,哪些内容是任务,哪些内容是决策,哪些内容是证据,哪些内容应留在专业系统。对象边界不清,后续所有字段和流程都会反复调整。
2. 用六十天完成一个完整试点
试点最好覆盖至少一个完整迭代周期,并包含一次需求变更、一次跨部门评审和一次上线复盘。只做静态数据录入,无法验证系统是否能承受真实协作。
试点阶段应记录基线数据,例如评审等待时长、需求返工次数、测试澄清数量、审计材料整理时间和线下沟通比例。没有上线前基线,就无法判断上线后的改善是否真实。
3. 用九十天决定是否推广
推广决策不能只看用户是否登录。建议至少观察以下信号:需求是否从统一入口进入,关键字段是否完整,跨对象关联是否真实,审批是否在系统内完成,线下表格是否减少,项目复盘是否引用系统数据。
如果用户大量登录但仍然在外部表格维护核心信息,说明系统只是增加了一层录入负担。此时应先调整对象模型和流程,而不是继续扩大推广范围。
4. 建立平台管理员和业务数据管理员
平台管理员负责配置、权限、集成和版本;业务数据管理员负责字段定义、模板质量、分类口径和数据清理。两种职责不能长期由同一个人承担,否则平台运行会过度依赖个人。
业务数据管理员还应定期检查重复需求、失效链接、长期停留事项、无责任人需求和过期模板。需求库如果只进不出,最终会变成无法检索的历史堆积。
5. 让指标服务于决策,而不是制造报表
管理报表不宜追求数量。一个有效的月度看板,可能只需要展示需求入口分布、评审等待、变更趋势、端到端覆盖、风险需求状态和上线后事件。每个指标都应对应一个管理动作。
例如,评审等待时长持续上升,说明需要调整评审机制或授权范围;测试澄清数量上升,说明需求模板或产品分析存在问题;上线后事件集中在某类需求,说明该类需求需要增加门禁和验证。

十一、采购清单:合同和技术方案中必须问清楚的事项
1. 数据与安全问题
- 数据存储位置、备份位置和灾备区域在哪里。
- 是否支持机构级、项目级、字段级和操作级权限。
- 是否支持单点登录、多因素认证、账号生命周期管理。
- 审计日志是否可检索、可导出,保存周期如何约定。
- 附件、评论、历史版本和删除记录是否纳入审计范围。
- 服务商人员是否能够接触客户数据,访问是否需要审批和留痕。
- 发生安全事件后,通知、隔离、取证和恢复流程如何执行。
2. 产品与流程问题
- 是否支持多级需求对象和对象间关系类型。
- 是否支持条件必填、阶段门禁和按需求类型配置流程。
- 已批准需求能否锁定,紧急变更如何处理。
- 是否能显示字段级版本差异,而不仅是整页历史。
- 是否支持批量导入、批量变更和批量校验。
- 是否支持跨项目、跨组织和跨产品线的依赖分析。
- 是否能区分需求状态、交付状态、风险状态和验收状态。
3. 集成与开放能力问题
- 是否提供标准接口、事件通知和接口文档。
- 接口失败时是否有重试、补偿、告警和同步对账。
- 关联对象的唯一标识如何生成,系统间如何避免重复。
- 是否支持历史版本同步,删除和归档如何处理。
- 是否可以按结构导出需求、关系、附件、评论、审批和日志。
- 升级或更换供应商时,配置、脚本和数据是否可以迁移。
4. 服务与商业问题
- 实施服务包含哪些内容,流程建模和数据迁移是否另行收费。
- 标准功能、配置功能和定制开发的边界是什么。
- 版本升级周期多长,升级是否影响现有流程和接口。
- 服务等级如何约定,故障响应、恢复时间和补偿机制是什么。
- 管理员培训、业务培训和后续运营支持分别由谁负责。
- 合同结束后数据如何导出,导出格式和服务费用如何约定。
5. 用“证据优先”替代“承诺优先”
供应商说“支持”并不等于采购方能够使用。对于每项关键能力,都应要求看到三类证据:现场操作证据、技术文档证据和合同承诺证据。只有三者形成闭环,能力才真正进入评分表。
例如,供应商声称支持审计追踪,现场要修改关键字段并查看差异,技术文档要说明日志范围和保存机制,合同还要约定相关能力不会在升级中无通知取消。缺少任何一层,后续都可能出现理解偏差。
十二、结尾:最好的系统不是功能最多,而是让错误更早暴露
1. 我的最终判断
金融行业需求管理系统的核心价值,不是把所有工作搬进一个页面,而是让组织在需求进入开发之前看见范围、风险、依赖和验收条件,在需求发生变化时知道影响谁,在项目结束之后能够证明做了什么、为什么这样做。
2026 年选型最值得关注的能力,是“可解释的需求决策”和“可验证的交付证据”。前者解决优先级和资源决策,后者解决质量、审计和责任追溯。看板、甘特图、提醒和协作只是表层能力,真正决定长期价值的是对象关系、权限边界、版本记录和闭环指标。
2. 下一步怎么做
- 先选取一个跨业务、跨技术且存在真实变更的项目作为样本。
- 画出当前需求生命周期,标记线下表格、群聊和邮件发生的位置。
- 建立四类基线数据:返工、等待、追踪覆盖和审计整理时间。
- 用真实脱敏样本要求供应商完成连续场景演示。
- 将安全、审计、追踪、集成和迁移设置为硬门槛或否决项。
- 完成一个完整周期试点后,再决定是否全机构推广。
如果只能记住一句话,我建议记住这一句:先判断组织需要控制什么,再判断系统能记录什么;先验证异常路径,再相信标准演示。金融需求管理的选型不是一次采购动作,而是一次对决策方式、交付纪律和风险责任的重新设计。
常见问题解答(FAQ)
1. 金融行业需求管理系统应该优先看哪些能力?
我在做金融软件选型时,发现很多供应商都会展示需求池、任务看板和报表,但真正进入审计或监管检查后,问题往往出在需求变更无法追溯。我想知道,金融机构到底应该如何给这些能力排序,避免被功能数量带偏?
金融行业选需求管理系统,第一优先级不是看有没有看板,而是看一条需求能否形成完整、不可抵赖、可回放的证据链:业务目标、监管依据、需求说明、评审记录、开发任务、测试用例、上线审批和生产验证必须能够互相追溯。
我在一次金融系统选型复盘中,把供应商演示的几十项功能压缩成5个决策维度,并要求每家厂商用同一条“支付限额调整需求”现场演示。结果很明显:功能少一些但链路闭环的平台,实际得分高于功能堆得很满、却依赖人工导出和表格拼接的平台。
评估维度建议权重必须验证的问题 需求全链路追溯30%能否从监管条款追到上线版本和验证结果 审计与权限25%变更前后内容、操作者、时间和审批是否完整留痕 流程可配置性20%能否按核心、渠道、数据、合规等类型配置不同流程 集成能力15%能否与代码、测试、缺陷、文档和身份系统稳定连接 使用成本10%业务人员是否能在培训后独立提交和评审需求 这里有一个容易被忽略的判断:金融需求管理的核心对象不是“需求卡片”,而是“变更责任”。
如果系统只能记录当前版本,却不能清楚回答“谁在什么依据下修改了什么,谁批准了上线”,它更像一个协作工具,而不是金融级需求管理系统。建议在POC阶段准备3条真实场景:监管规则变更、跨系统接口调整、线上缺陷反推需求。每条场景至少验证一次退回、拆分、合并、紧急变更和版本回滚。
若演示只能使用标准样例,不允许导入真实流程和权限矩阵,通常说明产品的可配置能力还没有经过复杂组织验证。
2. 2026年金融行业需求管理系统的核心指标应该怎么设?
我过去看项目报表时,最常见的指标是需求完成数量和按期率,但这些数字并不能说明需求是否真的可交付、可审计。我想建立一套更适合金融项目的指标体系,既能衡量效率,也能暴露返工和合规风险。
金融行业不应只看“完成了多少需求”,还要看需求是否稳定、是否可验证、是否按规则完成了闭环。我建议把指标分成效率、质量、追溯和风险4组,并为每个指标设置预警线,而不是等项目结束后再统计。
指标计算方式建议观察线管理含义 需求准时交付率按期完成需求数÷计划完成需求数核心项目不低于90%识别排期和依赖是否失真 需求返工率因澄清不足、遗漏或变更产生返工的需求数÷总需求数超过15%需专项分析判断前期分析质量 需求变更率基线后发生实质修改的需求数÷基线需求总数超过20%需重新评审范围识别需求冻结是否过早 追溯完整率具备依据、设计、开发、测试和上线关联的需求数÷抽检需求数合规范围应接近100%衡量审计可回放程度 评审平均等待时长提交评审到完成评审的平均工作时长按团队基线持续下降发现审批瓶颈 我特别建议关注“返工率”和“追溯完整率”的组合。
返工率低不一定是好事,可能只是团队没有记录返工原因;追溯完整率高也不一定代表质量高,若所有关联都是人工补录,数据很可能在项目末期集中修饰。真正可靠的指标必须能从系统操作记录中自动计算。实际落地时,可以先选一个季度内的核心项目做基线。比如首月只统计现状,不设奖惩;
第二个月要求所有高风险需求具备依据和验收标准;第三个月再把返工率、变更率与项目复盘绑定。这样比一开始设定十几个硬指标更容易获得业务、研发和合规团队的配合。2026年的系统还应关注AI辅助分析的可解释性,例如自动生成需求摘要、识别重复需求或提示缺少验收条件时,必须保留原文、引用位置和人工确认结果。
AI给出的“风险较高”不能直接作为审批结论,最多只能作为评审人员的待核查线索。
3. 金融机构选择需求管理系统时,私有化部署和AI能力怎么判断?
我担心把需求文本、监管材料和接口文档交给AI后,会出现敏感信息泄露或错误建议被直接采用的情况。很多产品都声称支持私有化和智能分析,但我不知道应该测试哪些细节,才能区分真正可控的能力和营销话术。
金融机构判断私有化和AI能力,不能只问“能不能部署在内网”,而要继续追问数据边界、模型调用路径、日志保留、权限继承和人工复核机制。私有化部署解决的是网络位置问题,不自动等于数据安全,也不等于模型输出可靠。我建议把测试拆成“数据不出域、权限不越权、结果可解释、错误可纠正”四个场景。
测试时不要使用供应商准备的示例文档,而应使用脱敏后的真实需求、历史变更记录和一份故意存在歧义的监管条款。
测试项合格表现危险信号 数据流向明确说明模型、向量库、日志和备份的位置只回答“支持私有化”,无法提供调用链路 权限隔离不同岗位只能检索授权范围内的项目和字段AI检索结果绕过原有项目权限 引用依据摘要和风险提示能定位到原文段落只给结论,不展示来源 人工确认AI生成内容必须经过明确的确认或驳回状态生成内容自动写入基线或审批结果 审计记录记录提示词、输入版本、输出版本和操作者只能看到最终文本,无法复盘生成过程 在功能价值上,我更看好三类低风险AI应用:根据历史需求提示重复项、检查需求是否缺少验收条件、从变更记录中生成影响范围初稿。
这些场景的共同特点是“辅助发现问题”,而不是替代合规人员做最终判断。相反,自动解释监管条款、自动判断需求是否合规、自动批准紧急上线,都不应在没有人工复核的情况下启用。选型时可以要求供应商现场制造一个错误答案,再观察系统是否能显示不确定性、引用依据和纠错入口。
一个不会承认不确定性的AI功能,放进金融流程后风险往往高于效率收益。合同中还应写清楚训练使用权、数据删除周期、模型版本变更通知、故障时的人工替代流程和安全事件响应时限。这些条款比“内置智能助手”几个字更能决定系统是否适合长期使用。
4. 金融行业需求管理系统如何做POC,才能避免买完后发现不适用?
我见过系统演示时流程很顺,但上线后业务人员仍然用表格,研发人员继续在原工具里工作,最后系统只剩下一个汇报入口。我想知道,金融机构做POC时应该如何设计真实测试,哪些结果可以作为是否采购的硬标准?
POC不应该是供应商带着客户浏览菜单,而应是一场“失败测试”。只有把真实组织中的跨部门协作、权限冲突、紧急变更和历史数据导入都放进去,才能看出系统是否能承受金融项目的复杂度。
我建议用4周完成一次小范围验证,选择一个正在迭代的核心业务模块,控制在30至50名参与者内,覆盖业务、产品、研发、测试、架构、合规和项目管理角色。不要另起一套虚拟流程,直接用项目中最常见的需求类型和审批节点。
周次验证重点产出 第1周导入历史需求、建立角色权限、配置流程数据迁移问题清单和权限矩阵 第2周完成正常需求从提出到验收的闭环端到端追溯记录 第3周测试退回、拆分、紧急变更、跨项目依赖异常场景通过率和操作耗时 第4周导出审计证据、统计指标、收集用户反馈采购评分表和上线风险清单 POC至少设置5个硬门槛:高风险需求追溯完整率达到100%;
普通用户完成基础培训后,独立创建一条合格需求的时间不超过10分钟;关键流程中不允许通过线下表格绕过审批;历史数据导入后抽检准确率不低于98%;系统出现接口故障时,必须有可执行的人工替代方案。还要单独计算隐性成本。
除了许可费用,还应把实施配置、历史数据清洗、接口开发、权限维护、培训、报表定制和后续升级的人力折算进去。我通常会把首年总成本按“软件费用+实施费用+内部投入+迁移成本”计算,而不是只比较报价单上的用户单价。最终评分不要只问“大家喜不喜欢”。
可以采用加权评分:业务可用性25%、追溯与审计25%、集成稳定性20%、安全与权限15%、实施成本10%、AI辅助价值5%。如果某个平台在核心门槛上不合格,即使总分较高,也应直接淘汰,因为金融项目最难接受的不是少一个功能,而是关键证据链在检查时断裂。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54576
读者评论
文章把金融需求管理和普通任务管理区分开了,尤其是把监管依据、审批记录、测试用例和发布批次串起来这一点比较实用。实际选型时,确实不能只看看板和报表,审计取证能力更应该现场验证。
门槛指标、评分指标、否决项”三层模型很有参考价值。很多采购评分容易被界面和功能数量带偏,但权限隔离、日志导出、数据迁移这些能力往往要到实施或审计阶段才暴露问题,提前列为否决项更稳妥。
文中提到用真实需求样本做演示,这个建议比较关键。监管整改、跨系统变更和回滚场景最能检验平台能力,也能提前发现流程配置、影响分析和历史数据迁移方面的隐性成本。
