很多团队做了 Sprint 计划会、每日站会和迭代复盘,交付效率却没有明显提升:计划会上承诺了 40 个事项,迭代结束只完成 24 个;其中一部分还要返工,真正进入用户手中的功能更少。问题通常不在团队“敏捷程度不够”,而在于 Sprint 被当成了固定周期的任务清单,而不是一个有明确目标、可验证结果和及时纠偏机制的交付实验。本文给出一套适用于实施团队的 Sprint 实操方法、判断规则和可复制模板;
文中的案例数值均为情景模拟,不代表任何单一企业的真实统计。
一、先讲核心结论:Sprint 不是排满任务,而是降低交付的不确定性
1. 用一个可验证目标统领本轮工作
我设计 Sprint 时,先问的不是“本轮能塞进多少需求”,而是“到迭代结束,客户或内部用户能验证什么变化”。目标应描述结果,而非活动。例如,“完成订单模块开发”是工作描述;“销售人员可以在订单详情中查看审批状态,并依据状态采取下一步操作”才是可验证结果。
一个 Sprint 最好只有一个主要目标,必要时设置一至两个辅助目标。目标越多,团队越容易在多个方向间切换,最后每条线都差一点。对于实施项目,目标还要明确边界:是让一个客户完成端到端试用,还是完成一类角色的核心流程验收?边界不清,进度会上看起来很忙,交付时却难以判断是否完成。
2. 让 Sprint Backlog 反映真实容量,而非理想产能

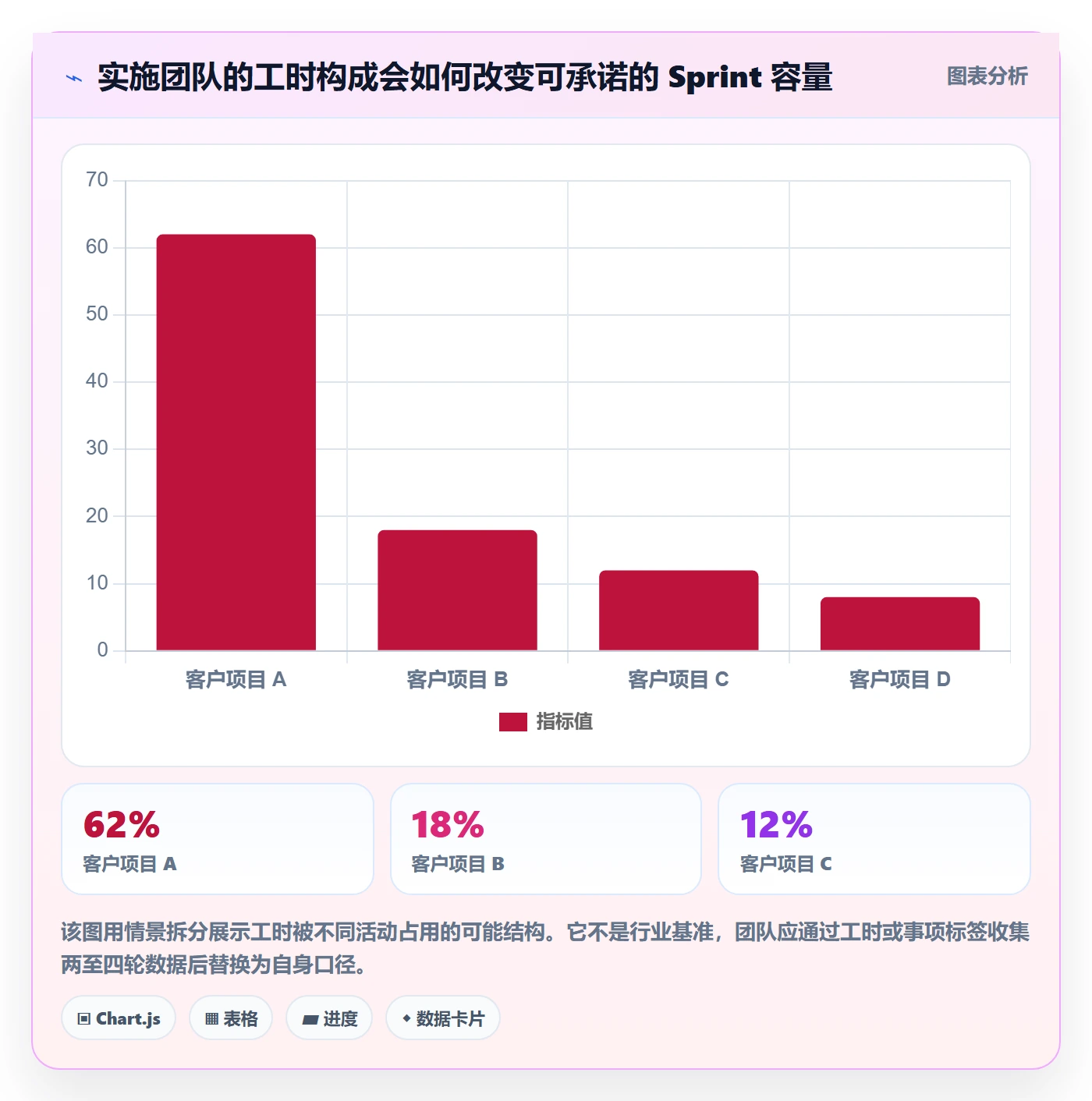

计划容量应从实际可用时间出发,扣除客户会议、上线支持、故障处理、请假和跨团队依赖。若一个 6 人实施小组每人每天理论上有 6 小时可用于 Sprint 工作,10 个工作日的理论容量是 360 小时;若预计 25% 时间用于现场沟通和支持,可计划容量就约为 270 小时,而不是 360 小时。
这不是要求所有团队都用小时估算。小时、人天、相对点数都可以,关键是口径稳定,并且历史数据用来校准,而不是用来惩罚个人。承诺量应由历史完成能力和本轮可用容量共同决定,不能由管理者把目标数字直接压进 Sprint。
3. 用完成定义守住“完成”的含义
“开发完成”“配置完成”不必然等于交付完成。实施团队的完成定义,至少要考虑配置或代码是否通过验证、相关文档是否更新、客户或业务代表是否能验收、遗留问题是否有责任人和后续日期。否则,事项会在开发、测试、部署、培训和验收之间反复移动。
我建议把完成定义写成团队看得见的检查项,不要写成抽象口号。例如:“关键流程通过约定测试数据验证;权限按角色检查;操作说明更新;业务代表确认验收结果。”具体项目可以再加入安全、性能、审计或上线窗口要求。
| 计划要素 | 常见的弱写法 | 更可执行的写法 | 为什么重要 |
|---|---|---|---|
| Sprint 目标 | 完成客户需求 | 让指定业务角色能走通一条关键审批流程 | 把工作量转成可验证结果 |
| 事项边界 | 优化报表 | 支持按部门筛选、导出当前周期数据,不包含历史数据回填 | 减少范围争议和隐性扩张 |
| 完成定义 | 开发完成 | 测试通过、权限核对、说明更新、业务代表验收 | 避免把未验收工作计为完成 |

二、背景和真实场景:实施团队的 Sprint 为什么更容易失真
1. 项目交付里同时存在计划内和突发工作
产品研发团队通常能相对稳定地围绕一个产品节奏工作;实施团队则经常同时面对配置、数据准备、接口联调、现场培训、客户决策等待和线上问题。某一项工作看似只占半天,若客户迟迟不能提供字段映射或测试账号,后续事项就可能整体卡住。
这意味着实施团队不能只看“任务列表有多少项”,还要记录外部等待时间和被打断的时间。若不区分工作类型,管理者容易把延期归咎于估算不准,实际上瓶颈可能是客户决策、环境准备或权限审批。区分原因,才能决定是缩小 Sprint 承诺,还是改变前置协作方式。
2. 多客户并行时,优先级切换的成本被低估
一个工程师在同一周支持三个客户,看起来每个客户都有人负责,实际可能每天都在切换环境、业务背景和沟通链路。切换不仅占用会议时间,还会增加重新理解问题的成本。若团队把这种损耗当作“个人效率问题”,就会继续加任务,最终形成更长的在制品队列。
我会先检查在制品数量和被打断频率,再讨论个人产能。对同时服务多个客户的团队,按客户或项目设置明确的工作窗口、值班轮换或集中支持时段,往往比要求每个人“快一点”更能改善交付流动。
3. 交付链条越长,越需要把依赖提前暴露
实施事项常常跨越需求澄清、方案确认、环境准备、配置开发、测试、培训和验收。若只有 Sprint 结束日期,没有关键依赖的负责人和到期时间,团队可能到最后几天才发现接口凭证未开通,或业务部门尚未确认验收口径。
因此,我会把依赖作为计划对象,而不是写在备注中的背景信息。依赖应有明确的提供方、需要内容、最晚到达日期和未到达时的替代方案。无法控制的外部事项,不应被伪装成团队可以承诺的确定工作。
| 阻塞类型 | 常见信号 | 提前动作 | 复盘要观察的结果 |
|---|---|---|---|
| 客户决策等待 | 同一问题多次讨论,责任人不明确 | 指定决策人和决策截止时间 | 等待天数、延期事项数 |
| 环境或权限未就绪 | 开发已开始,但无法联调或验收 | 把环境检查设为 Sprint 前置条件 | 环境阻塞时长、返工次数 |
| 多项目临时插单 | 计划任务频繁暂停 | 设立轮值支持和插单入口 | 中断次数、计划外工时占比 |

三、常见误区:看起来很敏捷,实际上在制造延期
1. 把 Sprint 计划会开成需求承诺会
计划会的任务不是让所有相关方当场把需求塞进迭代,而是确认团队理解目标、知道事项边界、识别依赖并评估容量。若需求还没有业务规则、验收条件或必要样例,直接进入 Sprint,团队承担的不是执行工作,而是边做边猜。
遇到不清楚的事项,我通常会先安排澄清或拆解任务,而不是把它与可交付功能放在同一承诺层级。澄清本身可以是 Sprint 工作,但输出要具体,例如决策记录、数据样例、流程图或已确认的验收条件。
2. 把每日站会变成逐人汇报
如果站会的主要信息是“昨天做了什么、今天做什么”,却没有人讨论工作是否受阻、哪些任务需要协作,会议就容易变成对管理者汇报。站会应围绕 Sprint 目标和任务流动展开,尤其关注已停滞事项、临近验收的工作以及需要尽早暴露的风险。
对于同一事项连续多天没有变化的情况,与其继续记录“处理中”,不如追问下一步能否被拆出、缺少谁的输入、能否临时配对解决。状态更新本身不产生进度,减少阻塞和缩短反馈周期才会产生进度。
3. 把故事点或完成数量当作绩效排名
相对点数适合团队估算复杂度和不确定性,不适合拿来比较个人能力,更不适合跨团队排名。团队一旦发现估算越高越容易显得“产出多”,点数就会失去原来的校准作用。类似地,关闭事项数量也可能鼓励把工作切成大量小任务,却不关心业务结果。
我更关注团队层面的完成趋势、周期时间、返工与未验收事项,并把这些数据用于寻找系统问题。若某个迭代完成量突然升高,但验收积压、缺陷和客户等待也同步增加,那不是效率变好,而是把成本转移到了下游。
4. 计划外工作全靠缓冲,既不记录也不复盘
缓冲并不意味着可以不管理。若每轮都拿“预留时间”吸收相同类型的插单,团队无法判断是偶发事件还是结构性负荷。计划外工作应标记来源、影响范围和处理原因,至少区分生产问题、客户紧急事项、管理指派和需求变更。
当计划外工作持续挤占 Sprint 时,应重新设计支持机制、调整承诺容量或与相关方建立变更规则,而不是无限扩大缓冲。缓冲的作用是吸收波动,不是掩盖不可持续的工作方式。
| 误区 | 短期看起来的好处 | 长期代价 | 替代做法 |
|---|---|---|---|
| 尽可能多地承诺 | 计划会显得积极,排期看起来饱满 | 持续延期,团队不再相信计划 | 以历史完成能力和本轮容量校准承诺 |
| 站会逐人念进度 | 管理者快速听到状态 | 阻塞无人处理,会议时间增加 | 围绕目标、阻塞、协作和风险组织讨论 |
| 用点数考核个人 | 数据看似可量化 | 估算膨胀,跨团队比较失真 | 用团队趋势诊断流动和交付质量 |
| 不记录插单 | 避免流程显得复杂 | 容量被挤占但原因不可见 | 给计划外工作单独分类并复盘 |

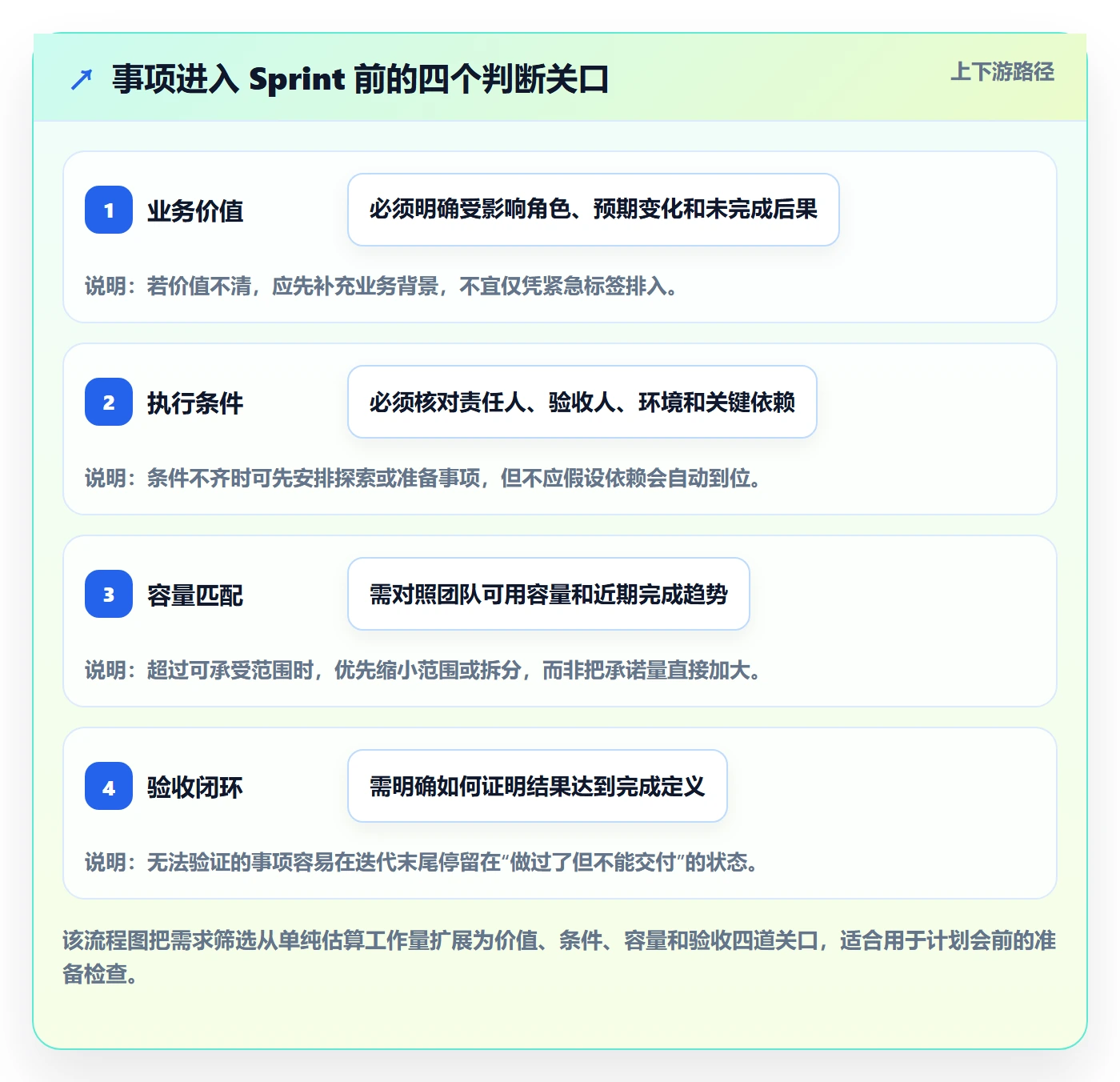

四、专业判断逻辑:怎样决定一个事项能否进入 Sprint
1. 先判断价值是否清楚,再判断工作量
事项进入 Sprint 前,我会先确认它解决谁的什么问题,以及完成后谁能够验证。如果只能描述为“领导要求做”“客户提过”,却无法说明业务价值或验收人,优先补充背景。价值不一定非要折算成收入,也可以是降低操作风险、减少重复录入、满足合规要求或解除上线阻塞。
价值描述应能帮助团队排优先级。若两个事项都紧急,能清楚说明影响范围、时限和未完成后果,才有办法判断先做哪一个。没有业务上下文的“高优先级”,往往只是声音最大的人赢。
2. 再判断是否已经具备可执行条件
事项至少要有负责人、边界、验收条件和必要依赖。实施任务还可能需要明确客户联系人、测试账号、数据样本、目标环境和上线窗口。缺少这些条件不一定代表永远不能开始,但必须把未知项显式化,并评估探索成本。
对于高不确定事项,可以将其拆成小型探索工作,先验证接口能力、数据质量或业务规则,再决定后续承诺。与其把一个大任务拖完整个 Sprint,不如用一两天的验证得到关键证据,减少后续投入走错方向的风险。
3. 用历史完成能力校准本轮承诺
历史数据要使用同一口径:同一类工作、相近团队人数、相近周期长度,且完成定义没有变化。若一轮里取消了大量事项,不能只看完成项数量;若新增事项很多,也要单独列出。否则,团队会误把范围变化当成交付能力变化。
对刚组建的团队,不必等待足够长的历史记录才开始 Sprint。可以先以保守容量运行两三轮,记录估算、实际耗时、阻塞和验收结果,再逐步调整。前几轮的目的之一,就是建立可用的团队基线。
4. 判断是否适合按 Sprint 处理
不是所有工作都适合放进固定周期。探索性较强、需要快速响应且难以提前排期的支持任务,可以采用明确的值班容量或流动式看板管理;有固定验收点、需要跨角色协作且能够形成阶段结果的工作,则更适合纳入 Sprint。
如果项目同时存在稳定交付和高频支持,可以把两类工作分开呈现:一部分容量用于迭代目标,一部分由轮值人员处理紧急问题。不要让同一个人既承担完整的交付承诺,又随时响应全部突发工作,却不调整容量。

五、案例与数据观察:把“计划完成率”拆成能行动的信号

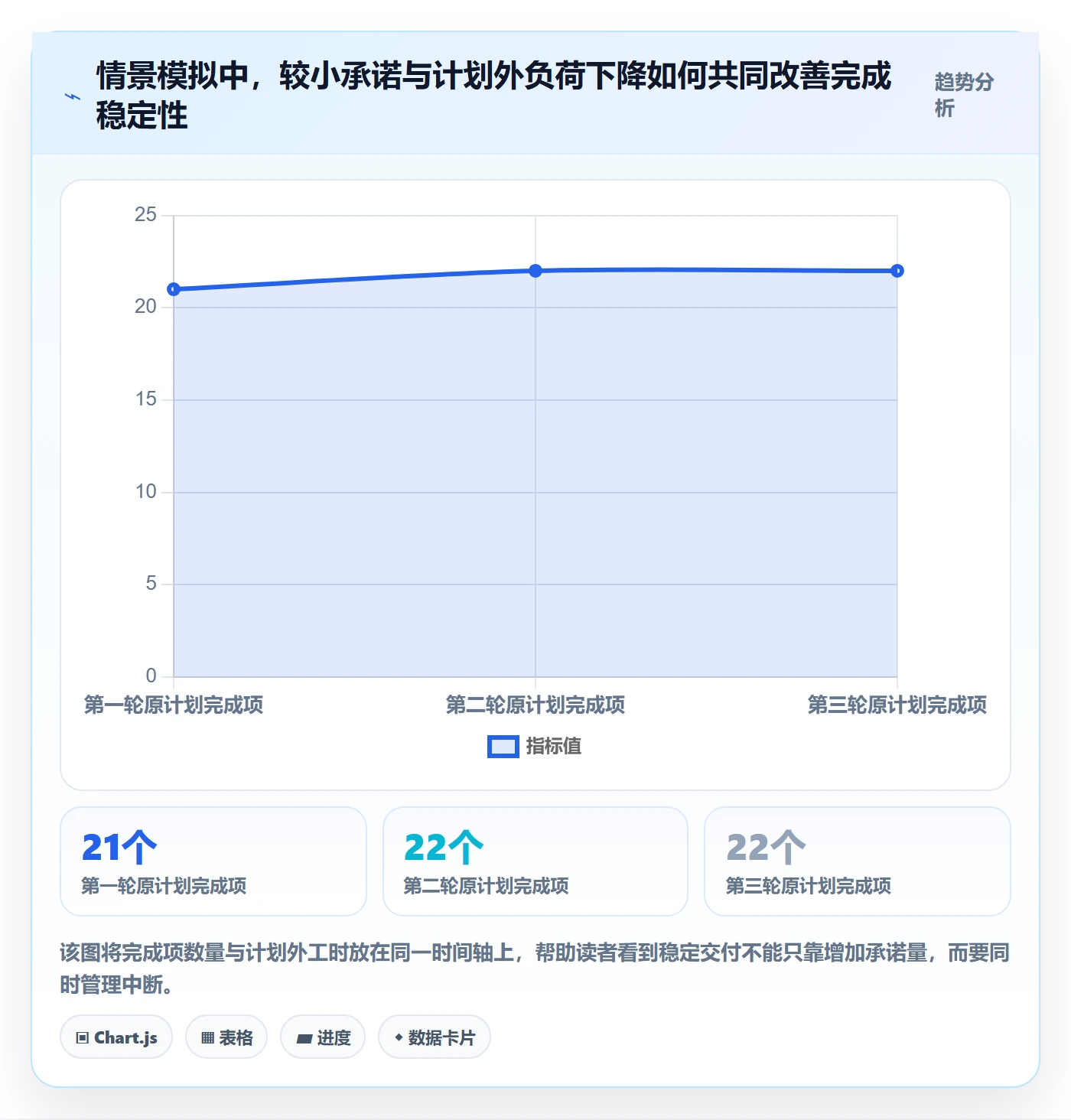

1. 情景模拟:一个实施小组连续三轮发生什么
以下是一组便于说明方法的模拟数据:某实施小组 6 人,采用两周 Sprint,同时服务一个主客户和两个支持项目。第一轮承诺 30 个工作项,完成 21 个;第二轮承诺 26 个,完成 22 个;第三轮承诺 24 个,完成 22 个。若只看完成数量,团队似乎进步有限;但进一步查看计划外工作和阻塞,才能判断问题是否真正改善。
假设第一轮有 9 个计划外事项,占用约 46 小时,且 5 个原计划事项等待客户决策;第二轮通过指定业务决策人,将等待事项降至 3 个;第三轮再将现场支持集中到轮值人员,计划外事项降至 5 个,原计划完成数趋于稳定。这里的关键不是“完成率从 70% 提到 92%”这样的单一比例,而是找到导致变化的具体机制。
2. 观察完成事项之外的下游积压
若 Sprint 结束时,开发和配置任务大多关闭,但测试、培训或业务验收仍堆积,表面完成率可能高估真实交付。实施项目尤其要分别看“团队内部完成”“可供客户验收”和“客户验收通过”三个状态。状态转换时间能揭示瓶颈究竟在团队内部,还是外部反馈链路。
例如,某功能从配置完成到客户确认平均要 8 个工作日,即使团队开发只花 2 天,整体周期仍然很长。此时继续压缩配置工时,收益有限;更有效的动作可能是提前预约验收、提供可操作的测试脚本,或让业务代表参与中途演示。
| 观察维度 | 需要回答的问题 | 适合采取的动作 |
|---|---|---|
| 承诺完成情况 | 原计划事项有多少按完成定义交付? | 核对容量、拆分方式和计划边界 |
| 计划外负荷 | 哪些工作打断了原计划?占用多少时间? | 区分偶发问题与固定支持负荷 |
| 验收等待 | 从团队完成到用户确认经过多久? | 提前安排验收人、环境和测试资料 |
| 返工比例 | 哪些事项因需求理解或验证不足而重做? | 补足澄清、样例和质量检查 |

3. 谨慎解释指标,避免把趋势误读成绩效
计划完成比例可以用于团队回顾,但它不是业务价值的直接度量。比例上升可能来自更合理的承诺,也可能来自任务变小、验收标准放松或取消难项。应配合检查未完成原因、实际验收情况和返工数据,才能避免指标优化而用户体验没有变化。
周期时间也需要结合事项类型理解。简单配置和复杂接口联调不宜直接混在一起比较;跨客户平均值可能掩盖某个项目的严重阻塞。建议先在同类事项内看趋势,再分析异常值,不要为了图表整齐而把差异抹平。
六、可直接复用的 Sprint 实操流程与模板
1. Sprint 开始前:准备候选事项与依赖
计划会效率很大程度上取决于会前准备。产品负责人、项目负责人或业务代表应提前整理候选事项,并补齐业务背景、验收条件、优先级和依赖。团队成员则提前查看事项,标记不确定点和需要澄清的问题。
- 确认本轮周期、关键业务节点、假期和上线窗口。
- 核对团队可用成员及其实际投入比例,扣除轮值和已知会议。
- 整理候选事项,标注业务价值、验收人、边界和依赖。
- 将过大或信息不足的事项拆分,必要时先安排探索工作。
- 提前确认客户侧决策人、测试账号、数据样例和环境权限。
2. Sprint 计划会:先目标,后事项,再容量
计划会建议先确定目标,再讨论候选事项,最后根据容量选择承诺范围。若会议一开始就逐条估算,团队容易陷入细节,结束时仍没有共同目标。出现重要未知时,应记录假设、负责人和验证时间,不要用一个看似精确的估算掩盖不确定性。
- 用一句话写出本轮主要目标,并确认业务代表认可。
- 检查每个候选事项是否具备进入条件和验收方式。
- 结合近期完成能力和本轮可用容量,选择能够形成结果的事项。
- 为高风险事项标注依赖、风险负责人和最晚确认日期。
- 由团队确认承诺范围,明确哪些事项不在本轮范围内。
3. Sprint 中:每日检查流动,不追求状态表演
每日站会控制在短时间内,讨论 Sprint 目标、正在进行的工作、阻塞和协作需要。若某事项涉及多方讨论,不要把解决方案塞进站会,应在会后立即组织相关人员处理。对连续停滞的事项,设定具体下一步和责任人。
- 优先查看最接近完成但仍未验收的事项,避免大量工作都停在最后一步。
- 对新增紧急工作记录来源、处理人、预计耗时及其对原计划的影响。
- 发现目标可能无法达成时,尽早讨论缩小范围或重新安排,不要等到最后一天。
- 保持任务粒度适中,让团队能看见进展、阻塞和等待,而非只看到一个大任务状态。
4. Sprint 结束:验收结果与复盘系统问题
评审应展示真实完成的结果,而不是汇报忙碌过程。对未完成事项,说明剩余工作、阻塞原因和后续去向;不要自动滚入下一轮而不重新判断优先级。复盘则选择一到两个可改变的系统问题,形成负责人和检查日期。
复盘行动项要小而具体。例如,“改进客户协作”无法验证;“每周三前由客户业务负责人确认下周待验收事项,未确认时项目负责人升级协调”才有执行边界。下一轮要检查行动是否改变了等待时间或返工情况。
| 阶段 | 模板字段 | 填写示例 |
|---|---|---|
| 目标 | 本轮结束后,谁能完成什么? | 业务代表能使用测试环境走通审批流程 |
| 事项 | 事项、边界、负责人、验收人 | 配置审批节点;不包含历史数据迁移;验收人:业务代表 |
| 依赖 | 依赖内容、提供方、截止时间、替代方案 | 测试账号由客户管理员在周二前开通;未开通则先完成流程脚本验证 |
| 风险 | 风险、触发信号、应对动作 | 接口字段未确认;周三仍未回复时启动双方技术负责人对齐 |
| 完成定义 | 测试、文档、权限、业务验收要求 | 关键路径测试通过、角色权限核对、业务代表确认结果 |
| 复盘 | 观察、原因、行动、负责人、检查时间 | 验收等待过长;提前预约业务代表;项目负责人;下轮评审检查 |
七、不同团队规模和项目状态下的行动建议
1. 小团队或刚开始采用 Sprint:先追求可见,不追求复杂
人数较少、项目关系简单的团队,不需要一开始就建立复杂的估算模型。先统一 Sprint 目标、事项边界和完成定义,连续记录几轮原计划、完成项、计划外工作和主要阻塞。等团队知道工作是如何流动的,再决定是否需要相对点数、容量分类或更细的指标。
初期最重要的不是统计工具,而是如实记录。若团队只记录“完成”与“未完成”,却不记录未完成原因,就无法判断是范围变化、依赖等待、估算偏差还是质量问题。简单但持续的数据,比复杂却无人维护的报表更有价值。
2. 多项目并行的实施团队:把支持负荷从交付承诺中分离
多个客户同时推进时,可以设定支持轮值人员,或将每周部分容量明确分配给突发问题。轮值人员要有清晰的升级规则,避免所有问题仍然直接打断全员。其余成员集中处理本轮目标,并在固定时间窗口响应非紧急需求。
若某个客户进入上线窗口,项目可能需要临时改变容量结构。此时应明确本轮哪些事项会被替换,不能只把上线支持叠加在原有承诺上。变更对计划的影响应被看见,相关方也应接受范围、时间或资源至少有一项调整。
3. 100 人以上组织或中大型企业:关注跨团队依赖和治理边界
规模扩大后,Sprint 的难点通常不只是团队内协作,而是多个团队的接口、优先级、权限和发布节奏。团队需要明确依赖交付的负责人和时间,并建立跨团队风险处理机制。组织层面的流程不应替团队决定每个任务,但要让依赖、决策和风险能及时升级。
对于需要项目管理平台支撑的组织,重点应放在工作项关联、权限模型、流程配置、报表口径、审计要求及历史数据迁移上。选择工具时,要先用真实项目流程做小范围验证,再评估规模化部署和运维能力。若组织关注本地化环境、系统集成与既有数据迁移,可把私有化部署、Jira 平滑迁移等能力列入技术验证清单,而不是只看功能宣传页。
4. 已经多轮延期的项目:先止损,再恢复节奏
当项目连续延期时,我不会先要求团队把 Sprint 周期缩短,也不会先增加站会次数。应先暂停新增非必要范围,盘点未完成工作、外部等待、返工和关键路径,找出真正限制交付的因素。必要时把大目标拆成可验收的阶段结果,让客户尽早看到风险和进展。
如果核心依赖长期不可控,团队应与项目发起方讨论调整交付范围、顺序或日期。持续承诺一个明知无法兑现的计划,只会损耗信任。恢复节奏的第一步,是重新建立可兑现的小承诺,并按实际情况更新后续预测。
八、取舍与结束:Sprint 的价值在于让承诺更可信
1. 在计划确定性和灵活响应之间做选择
稳定的迭代目标有助于团队聚焦,但实施项目必须给紧急问题留出应对空间。预留容量太少,任何突发情况都会冲击计划;预留太多,又会让可交付范围缩小。更合理的做法是根据历史计划外工作调整容量,并定期复核,而不是照搬固定比例。
若突发事项持续占用大量时间,应该把支持工作正式纳入运营安排,或重新谈判项目范围和资源。Sprint 不是消灭变化的工具,而是让变化的代价、影响和决策变得可见。
2. 在指标丰富度和团队维护成本之间做选择
指标越多不一定越好。若一个指标没有清晰定义、不能触发行动,或者团队需要花大量时间手工维护,就应先简化。小团队可以先看承诺兑现、计划外工作和阻塞;成熟团队再增加周期时间、验收等待和返工等视角。
不要为了让仪表盘好看而制造统一口径假象。不同项目的工作类型、外部依赖和完成定义可能不同,应先进行分组比较,再讨论趋势。数据适合帮助提出问题,不适合替代业务判断。
3. 下一步:用三轮 Sprint 验证方法,而不是一次性改造全部流程
我建议从下一轮开始,只做三件事:写清一个可验证目标;将容量和计划外工作分开记录;在结束时复盘一项导致等待或返工的系统问题。连续运行三轮后,再比较原计划完成、验收等待、计划外负荷和返工情况,判断改动是否有效。
最后需要记住:Sprint 的核心不是让团队在固定周期里做更多事情,而是让组织更早发现哪些工作值得做、哪些条件尚未具备、哪些承诺正在失真。当目标可验证、容量可信、阻塞可见、完成定义一致时,效率提升才不再依赖加班和临时动员。
常见问题解答(FAQ)
1. Sprint 开始前,团队应如何确定本轮工作量?
我以前会把所有待办事项都塞进 Sprint,结果做到一半才发现团队容量不够。遇到成员休假、线上支持任务较多的迭代时,我尤其不确定该按多少工作量承诺。
先估算团队本轮可用人天:统计实际参与者的工作日,扣除休假、会议和已知支持任务,再按近期可完成的平均工作量安排待办。可参考最近 3 个 Sprint 的完成量,首轮先承诺略低于平均值的范围;若没有历史数据,优先选择能在 1 至 3 天内完成、验收标准明确的事项,并预留约 20% 容量应对突发工作。
2. Sprint 待办事项拆分到什么程度才合适?
我有时会看到一个任务跨好几天仍没有进展,却很难判断是任务太大还是被外部依赖卡住。团队刚开始实践 Sprint 时,我也不确定拆得太细会不会增加管理成本。
优先把待办拆成能在 1 至 2 个工作日内完成、可以独立验收的任务;如果一项工作预计超过 3 天,通常值得继续拆分。拆分后应能看出具体产出、负责人和验收条件,例如把“完成报表”拆为数据查询、页面呈现和验收测试,而不是只拆成若干没有可验证结果的零碎动作。
3. Sprint 进行中出现紧急需求,应该直接加入吗?
我遇到过产品临时要求插入高优先级事项,团队接下后原定目标就被挤压了。此时我想知道,怎样兼顾响应速度,又避免 Sprint 计划变成随时改动的清单。
先判断需求是否必须在本轮处理,以及不处理会造成什么影响;由产品负责人和团队共同评估后,再决定替换哪项尚未开始的工作,避免无条件叠加。如果紧急事项频繁出现,应记录每轮临时工作的数量和耗时;当这类工作持续占用明显容量时,可在后续计划中单独预留支持容量,并与相关方约定紧急事项的进入规则。
4. 如何判断一次 Sprint 是否真正提升了效率?
我发现团队完成的任务变多,不一定代表用户更快拿到可用成果,有时只是把任务拆得更碎。做迭代复盘时,我希望找到既能反映交付,也能暴露流程问题的判断方式。
同时观察 Sprint 目标完成情况、已完成且通过验收的工作、周期时间和未完成事项原因,不要只比较任务数量或个人忙碌程度。可以连续记录 3 至 5 个 Sprint 的基线,按相同口径比较从开始处理到验收通过的天数、返工情况及目标达成率;若速度提高但验收缺陷或返工也上升,就不应判定效率改善。
文章包含AI辅助创作:Sprint实操方法:实施团队提升敏捷项目效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/545641
读者评论
我们团队也常被客户会议和临时支持打断,按理论工时排计划确实容易失真。文中建议记录插单来源挺实用,不过工时记录如果太细,最后也可能变成额外负担。
把完成定义写到验收和权限核对这一步很有必要。我们以前把配置完成算作关闭,后面才发现业务人员还没走通流程;现在会提前约定验收人,但客户决策人不固定时仍然很难推进。
我对固定 Sprint 是否适合实施支持工作有些保留。值班轮换能减少打断,但小团队人手有限,轮值的人离开交付现场后,问题交接也有成本。可能还得结合支持量和响应时限来定。
