数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

数据可视化产品管理系统并不是“把项目列表做成几个彩色图表”那么简单。真正影响产品团队效率的,是系统能否把需求、版本、研发进度、缺陷、用户反馈和经营结果连接起来,并让不同角色在同一套数据口径下做决策。我的实际选型经验是:很多团队花了数周比较图表数量,最后却败在字段无法统一、进度无法回溯、权限无法配置,以及报表只能看不能行动。

本文围绕2026年仍处于主流位置的产品管理与项目协作工具,比较其数据可视化能力、数据模型、集成方式、实施成本和适用边界。我不会简单给出一个“第一名”,因为研发团队、运营团队、硬件团队和管理层需要的可视化完全不同。更可行的做法,是先判断组织要解决的是交付透明、资源分配、产品决策还是经营分析,再选择与问题匹配的系统。

一、先讲核心结论:不要先看图表数量

1. 2026年的主流工具大致分成四类

从实际使用和项目评估结果看,数据可视化产品管理系统可以分成四类。第一类是研发项目管理工具,重点在需求、任务、缺陷、版本和迭代燃尽;第二类是协作型工作管理工具,重点在跨部门流程、表格、看板和自动化;第三类是产品分析工具,重点在用户行为、漏斗、留存和功能使用;第四类是商业智能工具,重点在跨系统取数、管理驾驶舱和经营分析。

这四类工具经常被放在同一个采购清单里比较,但它们解决的不是同一个问题。研发项目管理工具擅长回答“版本什么时候能交付”;产品分析工具擅长回答“用户在哪里流失”;商业智能工具擅长回答“收入、成本和交付效率如何变化”。如果用一个工具强行承担全部职责,通常会出现数据模型复杂、维护成本高、用户使用率下降的问题。

工具类型 主要数据对象 最强可视化场景 常见短板 适合的决策层级
研发项目管理工具 需求、任务、缺陷、版本、迭代 燃尽图、累计流图、版本进度、缺陷趋势 经营分析和用户行为分析较弱 项目负责人、研发经理、产品经理
协作型工作管理工具 任务、审批、表单、文档、负责人 跨部门看板、时间线、资源视图、状态分布 研发复杂依赖和工程指标有限 部门负责人、运营团队、项目经理
产品分析工具 事件、用户、设备、路径、行为 漏斗、留存、路径、分群、功能使用率 无法替代需求和研发交付管理 产品经理、增长团队、数据分析师
商业智能工具 订单、收入、成本、人力、项目和客户 经营驾驶舱、趋势分析、交叉分析、预测 实施周期长,需要数据治理能力 管理层、财务、经营分析团队

2. 选型的第一条判断:系统是否能形成“数据闭环”

我建议把数据闭环拆成四个环节:数据采集、数据关联、数据解释和决策动作。系统能记录任务,只说明完成了数据采集;能把任务和版本关联起来,才有数据关联;能说明延期原因和影响,才有数据解释;能让负责人直接调整排期、资源或优先级,才真正形成决策动作。

许多产品的仪表盘看起来很漂亮,但只展示“已完成任务数”“延期任务数”和“缺陷数”。这类指标只能告诉管理者结果,不能帮助管理者判断下一步该减少需求、增加人力、拆分范围,还是修正估算规则。因此,可视化的价值不在于图表是否丰富,而在于图表是否能改变一个具体动作。

3. 我的结论排序:先数据模型,再视图,再界面

在实际评估中,我通常按照“数据模型,流程约束,权限,集成,视图,界面”的顺序判断。很多团队反过来,先看首页是否漂亮、是否有十几种图表,最后才发现工具无法区分产品需求、技术任务、测试缺陷和运营事项。

如果数据对象没有定义清楚,任何图表都只是装饰。比如“完成率”究竟是按任务数量计算,还是按工作量计算;“延期”是超过计划完成日期,还是超过迭代结束日期;“需求周期”从创建时开始,还是从进入开发时开始。不同口径会直接导致不同结论。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

二、真实场景:为什么很多团队用了系统,管理层仍然看不清

1. 研发团队的“完成率”可能正在误导管理层

我曾参与过一个中型软件团队的项目诊断。团队每周汇报一次迭代完成率,连续三周维持在85%左右,管理层因此认为交付状态稳定。进一步拆分后却发现,完成的是大量小任务,而两个影响上线的核心需求反复延期,测试缺陷也没有被纳入同一统计口径。

问题不在于团队故意美化数据,而在于系统默认按事项数量聚合。一个两小时的文案修改和一个需要两周开发、联调、测试的核心接口,在“完成事项数”里都只占一个单位。当任务粒度不一致时,数量型可视化会系统性高估进度。

后来我们把迭代进度改成三个维度:计划工作量完成率、关键路径完成率和阻塞事项占比。第一周,事项完成率仍然是83%,但关键路径完成率只有61%,阻塞事项占比达到18%。这个结果虽然不够好看,却第一次让管理层看到真实风险。

2. 产品团队最容易缺失的是“从反馈到交付”的可追溯性

产品经理通常能看到用户反馈,也能看到需求池和版本计划,但这三类信息经常分散在客服系统、在线表格、即时通信群和项目工具中。结果是,需求优先级靠会议印象决定,版本复盘只能回忆当时为什么做,而无法回答哪些反馈真正转化成了交付结果。

一个成熟的系统至少应该支持以下关联:用户反馈关联产品需求,产品需求关联研发任务,研发任务关联版本,版本关联发布结果,发布结果再回到用户指标。这个链路不一定全部由一个工具完成,但必须能通过稳定字段或接口连接起来。

我在评估工具时,会随机抽取五条已经上线的需求,要求项目成员在十分钟内回答三个问题:它来自哪些用户问题?投入了多少人天?上线后是否改善了目标指标?如果大多数人无法回答,说明系统虽然记录了大量数据,但没有形成可追溯的决策链。

3. 管理层真正关心的不是任务,而是预测可信度

管理层不需要每天查看几百条任务。他们更关心的是:本月承诺的版本能否按时交付;当前资源是否支持下季度目标;哪些项目消耗了过多人力;哪些风险会影响收入或客户续约。

因此,管理驾驶舱不应只显示“进行中项目数量”,还应该显示计划偏差、资源消耗、关键路径、风险等级和预测区间。尤其是预测区间,比单一日期更诚实。比如预计发布日期为6月20日,但根据当前吞吐量和未完成工作量,可能范围是6月18日至6月28日,这比写一个看似精确的日期更有决策价值。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

三、常见误区:图表越多,管理越科学吗

1. 误区一:把看板当成完整的数据可视化

看板适合展示当前状态,却不适合回答趋势问题。它能告诉你哪些事项在待办、开发、测试和完成列中,但无法自然解释周期是否变长、返工是否增加、某个环节是否形成瓶颈。

如果团队只有看板,没有历史状态记录,管理者很难判断一张卡片在“开发中”停留了两天还是二十天。真正有价值的系统,应当保留状态变更时间、负责人变化、优先级变化和计划日期调整记录。

我建议至少同时配置三类视图:面向执行者的看板,面向项目负责人的时间线或燃尽图,面向管理层的风险和趋势视图。三类视图使用同一底层数据,但不应把同一张图强行展示给所有人。

2. 误区二:用任务数量衡量团队效率

任务数量适合作为工作分布观察,不适合作为效率结论。任务拆得越细,完成数量可能越高;任务合并得越粗,完成数量可能越低。用它直接比较团队,很容易奖励“拆任务技巧”,而不是实际交付价值。

更稳妥的指标组合包括:周期时间、吞吐量、返工率、计划变更次数、缺陷逃逸率和关键需求按期率。对于敏捷团队,可以观察中位周期而不是平均周期,因为少数超长事项会显著拉高平均值。

在一个持续交付团队的四周观察中,平均周期从8.4天下降到6.7天,但中位周期只从5.1天下降到4.9天。表面上看效率提升明显,实际上主要是清理了两条长期挂起的事项。这个例子说明,单看平均数会夸大改善效果。

3. 误区三:把实时数据理解成高质量数据

实时更新不等于数据准确。一个每分钟更新、但负责人经常忘记改状态的系统,决策价值可能低于每天同步一次、但口径统一的系统。

我更关注数据的新鲜度和完整度是否匹配业务节奏。研发任务状态不一定需要秒级更新,关键是每次站会前是否准确;线上用户行为可能需要分钟级数据,但产品需求的优先级通常按周调整即可。

选型时应该询问供应商或实施团队:哪些字段由系统自动产生,哪些字段需要人工维护,多久会出现一次脏数据,历史数据能否追溯。自动采集的是事实,人工填写的往往是判断;两者必须在报表中区分。

4. 误区四:把所有分析都放进一个系统

统一系统听起来很美,但不同数据的更新频率、权限边界和数据粒度可能完全不同。研发系统关注事项状态,行为分析系统关注用户事件,财务系统关注核算周期。强行合并可能造成模型复杂、接口脆弱和权限泄露。

更实际的架构是“一个主系统加若干专业系统”。例如,研发项目管理工具负责需求、任务和版本;产品分析工具负责用户行为;商业智能工具负责经营数据;通过需求编号、版本编号、客户编号和产品模块编号建立关联。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

四、专业判断逻辑:如何评价一个工具的可视化能力

1. 先画出数据对象关系图

在试用任何工具之前,我会先画一张最小数据对象关系图。通常包括目标、产品、模块、需求、任务、缺陷、版本、团队、负责人、客户和指标。然后逐一确认这些对象是否能被独立管理,是否支持多对多关系,是否能保留历史记录。

例如,一个需求可能属于一个产品模块,却同时关联多个版本;一个缺陷可能由某个需求引入,却在另一个版本修复;一个客户反馈可能影响多个需求。若工具只能用文本标签表达这些关系,后续统计往往依赖人工清洗,报表越做越不稳定。

我会重点检查以下数据能力:

  • 是否支持自定义字段,并能限制字段格式。
  • 是否支持父子事项、关联事项和多层级需求。
  • 是否能记录状态、负责人、优先级和计划日期的历史变化。
  • 是否支持批量导入、导出和接口读取。
  • 是否能区分空值、未知、暂不适用和未填写。
  • 是否能够按产品、团队、版本、客户和时间多维筛选。

2. 再看图表是否支持“下钻”

一张管理图表如果只能看到结果,不能点击进入原因,就容易变成汇报装饰。比如版本延期率上升后,用户应当能够继续下钻到延期需求、负责人、阻塞原因和最近一次更新时间。

下钻不一定意味着复杂的大屏。一个实用的下钻路径可能只有三层:第一层看趋势,第二层看分组,第三层看具体事项。关键是每层都回答不同问题,而不是重复展示同一组数字。

评估时我会选择一个真实问题进行现场演示:“请找出本季度延期时间最长、且影响客户上线的三个需求。”如果需要导出多个表格再手工拼接,说明系统的可视化能力还停留在展示层;如果能从趋势图直接下钻到事项,并看到关联客户和风险,才具备管理价值。

3. 判断计算逻辑是否透明

可视化系统最容易被忽视的风险是计算逻辑不透明。比如系统显示“项目健康度为黄色”,但没有告诉用户黄色由哪些指标组成、权重是多少、数据更新时间是什么。这样的评分看似智能,实际上无法审计。

我建议健康度至少公开四项内容:计算字段、权重、阈值和更新时间。若使用预测模型,还应说明训练数据范围、预测周期和置信区间。管理层不一定需要了解算法细节,但必须知道这个结论在什么条件下会失效。

4. 把权限和数据可见性放到早期判断

产品管理系统通常会同时承载战略目标、客户信息、人力投入和研发细节。权限设计过于简单,会导致敏感数据暴露;权限设计过于复杂,又会让普通成员无法找到需要的信息。

我建议至少区分组织级、产品级、项目级和字段级权限。比如所有成员可以看到版本状态,但只有管理者能看到人力成本;客户支持团队能看到反馈和解决状态,却不应看到研发人员绩效相关字段。

评价维度 基础能力 成熟能力 现场验证问题
数据模型 任务、负责人、状态、截止日期 需求、版本、缺陷、客户、指标多对象关联 一个需求能否关联多个版本和多个缺陷?
历史追踪 查看当前状态 查看状态变化、计划调整、负责人变更 能否还原上月某一天的项目状态?
可视化 看板、列表、基础统计 趋势、下钻、筛选、分组、预测区间 延期率上升后能否直接定位原因?
数据治理 自由填写字段 枚举约束、必填规则、口径说明、异常检测 如何避免不同团队填写不同的延期原因?
集成能力 导入导出表格 接口、事件同步、主数据映射和失败重试 同步失败时谁能发现、谁负责修复?

5. 用权重模型替代“凭感觉试用”

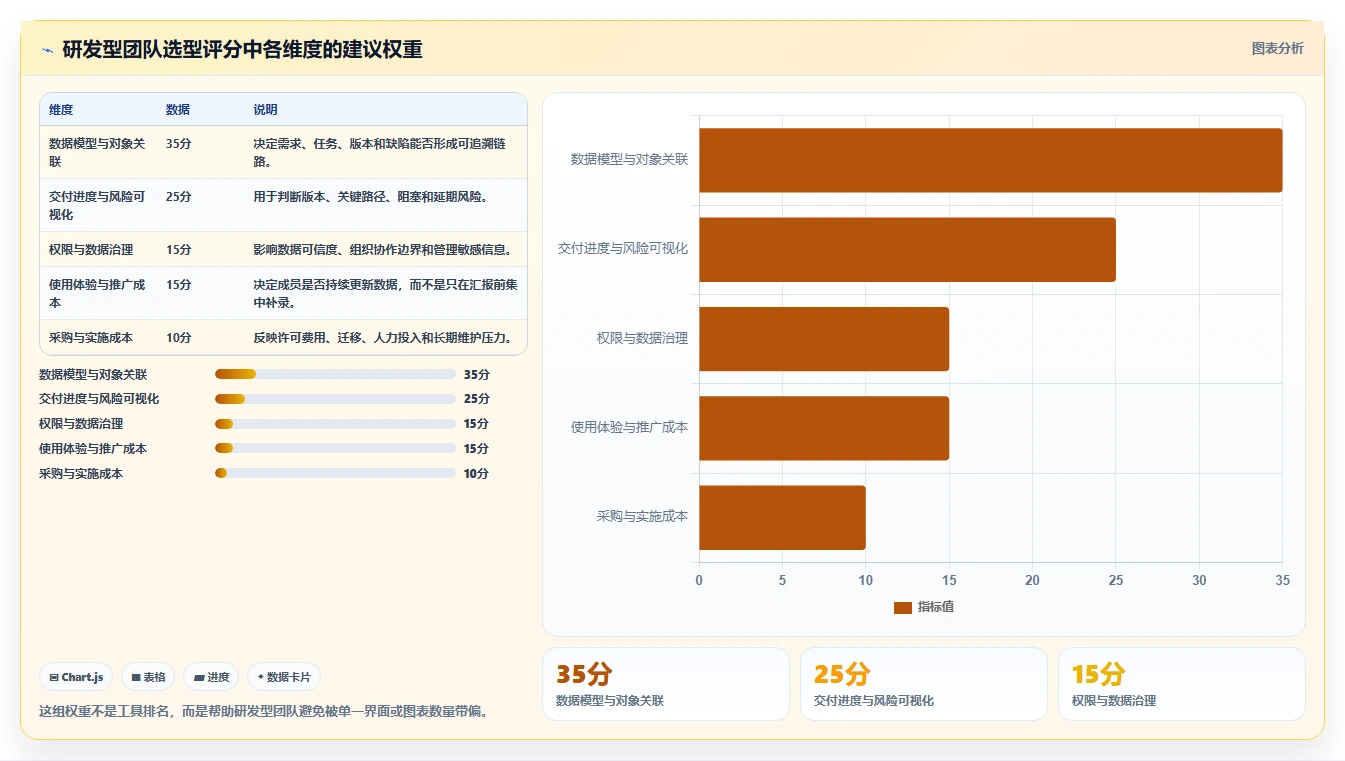

我通常会建立一个100分的选型评分表,而不是让团队投票选择“最喜欢的界面”。对于研发型团队,数据模型和工程集成可以占35分,交付可视化占25分,权限和治理占15分,使用体验占15分,成本占10分。对于运营型团队,跨部门流程和自动化的权重应当明显提高。

评分时必须给每项能力设置证据等级。供应商演示属于低等级证据,真实数据导入后的稳定运行属于高等级证据。只有通过真实场景验证,某个功能才可以获得满分。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

五、2026年主流工具对比:按场景而不是按名气选择

1. Jira:适合工程交付和复杂研发流程

Jira在研发项目管理领域仍然具有较强的代表性,尤其适合使用敏捷迭代、缺陷管理、版本管理和工程协作的团队。它的优势不只是看板,而是事项类型、工作流、状态转换、版本和开发工具之间的关联能力。

如果团队需要观察迭代燃尽、累计流、版本范围变化、缺陷趋势和开发周期,它通常能够提供较完整的基础能力。对于有多个研发小组、测试团队和产品线的组织,复杂工作流也能覆盖较多协作场景。

它的代价是配置复杂度和治理要求较高。字段、状态和工作流一旦缺乏统一规范,不同项目会逐渐形成不同的“方言”,最终导致跨项目报表难以比较。对小团队而言,过度配置可能比功能不足更消耗精力。

适合:研发流程成熟、缺陷和版本管理要求高、需要与代码和持续集成工具深度连接的团队。

不适合:只需要简单任务协作、成员不愿维护复杂字段、没有专人做系统治理的轻量团队。

2. Linear:适合追求轻量和高流转速度的产品研发团队

Linear的产品体验偏向快速录入、快速分派和快速切换上下文。它适合已经形成较清晰研发节奏的团队,尤其是需要减少会议和管理动作的互联网产品小组。

它的价值在于把常用动作压缩得很短:创建事项、归类项目、设置优先级、进入周期、查看进度都比较直接。对于规模不大、流程相对稳定的团队,轻量化能够提高数据更新率。

但轻量并不等于适合所有组织。如果团队需要复杂审批、多层级计划、精细工时核算、跨部门项目台账或高度定制的字段体系,使用前应认真验证边界。一个工具越强调简洁,通常越需要团队接受它的默认工作方式。

适合:产品和研发团队规模较小、迭代节奏快、重视体验和低管理负担的组织。

不适合:流程高度合规、审批链路复杂、需要大量非研发部门共同参与的企业。

3. Asana:适合跨部门项目和管理层时间线视图

Asana在跨部门项目管理、任务依赖、时间线和目标管理方面比较突出。市场、设计、产品、销售和研发需要共同推进一项活动时,时间线、负责人、截止日期和依赖关系能够帮助团队减少信息分散。

它的可视化更偏向“工作计划透明”,而不是深入工程指标。管理者可以比较方便地查看项目组合、目标进度和关键任务,但如果需要分析代码提交、测试通过率、缺陷逃逸和部署频率,还需要连接研发工具或数据分析系统。

实际使用中,Asana的关键风险是事项数量膨胀。跨部门项目往往会把会议、提醒、审批、交付物全部转成任务。如果没有明确哪些事项进入核心项目,时间线会很快变成“所有事情的集合”,管理者反而找不到真正的关键路径。

适合:市场活动、产品发布、组织变革、客户交付和跨部门协作项目。

不适合:需要深度工程指标和复杂测试流程的纯研发管理场景。

4. Monday.com:适合表格化流程、资源视图和业务协作

Monday.com更像一个可配置的工作管理平台。它常见的优势是表格、看板、时间线、日历、自动化和仪表盘组合,能够让运营、采购、销售、客户成功和项目团队在相对统一的界面中协作。

对于流程尚未标准化的团队,它的灵活性很有吸引力。团队可以把项目台账、客户交付、内容计划、招聘流程和资源安排放在不同工作区,再通过仪表盘观察整体状态。

但灵活性也带来数据治理风险。不同团队可能建立同名但含义不同的字段,例如“状态”“完成率”“优先级”。如果没有统一模板和字段字典,跨团队汇总会出现大量人工修正。

适合:流程型、运营型和跨部门协作型团队,需要快速搭建业务台账和管理视图的场景。

不适合:要求严格工程追踪、复杂依赖分析或强审计能力的研发组织。

5. ClickUp:适合希望把任务、文档和仪表盘集中管理的团队

ClickUp覆盖任务、文档、目标、白板、时间估算和仪表盘等较多模块,适合希望减少工具数量的团队。它能够支持从团队目标到任务执行的多层级组织方式,也能提供多种视图来适应不同角色。

它的优势是覆盖面广,缺点是学习和治理成本也可能随之增加。很多团队在试用阶段快速创建空间、列表、自定义字段和自动化,几个月后出现重复结构,成员不清楚哪个列表才是正式来源。

如果选择这类平台,我建议从三个对象开始:目标、项目、任务。先让核心流程稳定运行,再逐步增加文档、白板、自动化和高级仪表盘。不要在第一周就试图搭建完整企业操作系统。

适合:希望集中管理任务、文档、目标和团队协作,同时愿意投入治理资源的成长型团队。

不适合:没有明确管理员、希望开箱即用且不愿维护结构的团队。

6. Trello:适合简单流程和低门槛协作

Trello的核心价值是直观。卡片、列表和看板可以让团队快速开始,适合内容排期、简单任务流、个人工作管理和小型活动项目。

它的问题同样直观:当流程需要多层级需求、版本、缺陷、复杂依赖和历史分析时,单纯依靠卡片和标签会逐渐失去结构。团队可以通过扩展功能补足一部分能力,但补足之后,系统复杂度也会提高。

适合:五到十人左右的轻量协作、内容管理和简单事务流程。

不适合:需要完整产品研发闭环、跨项目资源分析和严格数据治理的企业。

7. Power BI:适合经营驾驶舱和跨系统数据整合

Power BI并不是传统意义上的项目管理工具,但在数据可视化产品管理体系中,它常被用来承接跨系统分析。它可以连接项目、财务、客户、销售、人力和服务数据,构建面向管理层的经营驾驶舱。

它的优势在于数据建模和多维分析,而不是任务录入。它能回答“哪些项目投入的人力最多”“哪些客户项目延期后影响最大”“研发投入与续约收入是否存在关系”等问题,但不会替代项目成员更新需求状态。

使用Power BI时必须提前处理主数据问题。项目名称、客户名称、产品线和版本编号如果在不同系统中写法不一致,图表可以正常生成,却无法保证结论正确。

适合:已经拥有多个业务系统,需要建设管理驾驶舱和跨部门分析的中大型组织。

不适合:还没有稳定业务流程和数据基础,只想快速获得一张漂亮大屏的小团队。

8. Tableau:适合复杂探索分析和高自由度管理报告

Tableau在交互式分析、探索式可视化和复杂报表方面具有较强能力。对于数据分析团队而言,它适合从多个角度切分项目、客户、产品和经营指标,帮助发现异常和结构性变化。

它的优势在于分析表达,不在于研发事项管理。若团队需要把需求、任务、缺陷和版本作为日常工作对象维护,仍然需要一个项目管理主系统。Tableau更适合在数据仓库或数据集市之上提供分析层。

它的实施重点是数据源管理、权限设计和报表资产治理。没有统一数据集时,不同分析师可能制作出多个“官方收入”和“官方延期率”,管理层看到了更多图表,却得不到更一致的结论。

适合:有专职数据团队、重视探索分析和高质量经营报告的中大型企业。

不适合:希望直接替代研发项目管理和需求协作工具的团队。

工具 研发交付可视化 跨部门协作 产品行为分析 跨系统经营分析 实施复杂度 推荐定位
Jira 中高 研发交付主系统
Linear 中高 低中 轻量研发协作
Asana 跨部门项目管理
Monday.com 业务流程与资源协作
ClickUp 中高 一体化工作管理
Trello 弱中 简单看板协作
Power BI 中高 经营分析层
Tableau 探索分析层

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

六、数据可视化应该怎样设计:从指标到行动

1. 研发交付驾驶舱:关注流动,不要只看完成

研发交付驾驶舱建议至少包含五组信息:迭代目标、工作量流动、关键路径、质量状态和阻塞原因。首页可以展示当前迭代状态,但必须提供进入具体事项的路径。

我比较推荐的基础指标包括周期时间、吞吐量、在制品数量、阻塞时长、缺陷重新打开率和关键需求按期率。它们分别对应速度、产出、拥堵、等待、质量和承诺兑现。

燃尽图适合观察计划工作量是否持续下降,但它无法单独识别新增范围。如果迭代中途不断加入新事项,燃尽线可能看起来正常,实际交付范围却发生变化。因此,燃尽图最好和范围变化图、计划变更次数同时使用。

2. 产品组合视图:把资源与价值放在同一张图里

产品组合管理的难点不是统计项目数量,而是比较不同项目的投入、价值、风险和战略相关性。建议使用二维或四象限视图:横轴表示预期业务价值,纵轴表示交付复杂度,气泡大小表示人力投入,颜色表示风险等级。

这类视图可以帮助管理者发现三种典型项目。第一种是高价值、低复杂度,通常应优先推进;第二种是高价值、高复杂度,需要拆解里程碑并保护资源;第三种是低价值、高投入,应该重新评估范围或暂停。

需要特别警惕的是“价值”字段的主观性。建议将价值拆成收入贡献、成本节约、客户覆盖、合规必要性和战略能力五类,并允许多个维度同时存在,而不是只让项目负责人填写一个1到5分。

3. 用户反馈视图:看转化率,不要只看数量

反馈数量增加并不一定是坏事,可能说明用户更愿意表达意见,也可能说明产品问题集中爆发。只有把反馈分为建议、故障、投诉、咨询和需求,再观察各类反馈的处理时长与转化率,才能判断产品健康度。

我建议建立一条反馈转化漏斗:收到反馈、完成归类、确认有效、进入需求池、进入版本、完成上线、指标验证。每一层都应保留数量和耗时,这样可以区分“反馈很多但没有筛选”与“反馈筛选效率高但研发资源不足”。

4. 管理层视图:用风险区间代替单点承诺

管理层仪表盘不宜堆叠二十多个指标。一般情况下,六到八个核心指标更容易被持续使用。一个实用组合是:版本按期率、关键需求完成率、风险项目占比、资源负载率、缺陷逃逸率、客户影响项目数、计划变更次数和预测交付区间。

预测日期必须附带口径。例如,预测是根据过去八周吞吐量计算,还是根据负责人估算;是以全部未完成工作量为基准,还是排除了低优先级事项。没有预测口径的日期,只是另一种形式的主观承诺。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

七、实施案例与数据观察:一个工具项目为什么会失败

1. 案例背景:三套系统、四种口径

下面这个案例来自我参与过的一次项目复盘,数据做了脱敏和区间化处理。某软件企业约有120名研发与产品人员,原先使用项目工具管理任务,在线表格管理版本计划,商业智能报表统计人力投入。三套系统都在使用,但项目名称、版本名称和人员组织结构没有统一编码。

管理层每月看到的延期项目数量分别是12个、9个和15个。三个数字都能在各自系统中找到依据,却没有一个数字能被所有部门认可。原因包括重复项目、关闭项目仍被统计、延期定义不同,以及跨月项目的统计周期不一致。

第一阶段并没有急着更换工具,而是先建立项目编号、版本编号、产品模块编号和组织编号。所有系统都以编号作为关联键,名称只作为展示字段。这个动作看起来简单,却比重新制作一套大屏更重要。

2. 改造过程:先统一口径,再补充视图

我们将项目状态统一为规划、进行中、风险、暂停、完成和取消六种,禁止各团队自行增加同义状态。延期原因统一为范围变更、外部依赖、资源不足、质量返工、需求不清和其他六类,其中“其他”必须填写说明。

随后建立三张核心报表。第一张是版本交付报表,给产品和研发负责人使用;第二张是资源负载报表,给部门负责人使用;第三张是经营影响报表,给管理层使用。三张报表不追求字段完全一致,但底层编号、日期和状态口径一致。

在试运行的六周内,团队发现一个很有意思的变化:延期项目数量从最初的15个下降到11个,但延期原因中“外部依赖”的占比从22%上升到37%。这不代表项目变差,而是以前大量延期被模糊地归为“进度问题”,治理后才暴露出真正的上游原因。

3. 改造结果:报表数量减少,会议时间下降

试运行前,项目负责人每周平均花费约4.5小时整理状态;六周后下降到2小时左右。月度经营会议从接近3小时减少到约1.8小时,但会议中的争论并没有减少,反而更多集中在资源优先级、范围变化和客户影响上。

这正是可视化系统应该带来的变化:减少低价值的数据搬运,把时间转移到高价值的决策讨论。系统并没有让所有项目自动变好,却让问题更早暴露,责任边界更清晰。

值得注意的是,试运行期间并未统计“团队效率提升百分比”作为唯一成果。我们还观察字段完整率、状态更新及时率、延期原因可解释率和报告制作耗时,因为这些过程指标决定了结果指标是否可信。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

4. 失败尝试:先做大屏,后补数据

这个项目早期曾经尝试过先制作高层大屏。设计团队用了两周完成页面,包含项目地图、进度环、风险卡片和资源图表。上线后,管理层发现每个数字都需要在会议前人工确认,于是大屏逐渐失去使用频率。

失败原因很明确:可视化层先于数据治理层建设。项目名称不统一,日期字段含义不一致,负责人变更没有历史记录,风险等级也没有阈值。大屏只是把不一致的数据放大,并没有增加事实的可靠性。

我在后续项目中会坚持一个原则:任何管理图表都必须能回答“数据从哪里来、多久更新一次、谁负责修正、点击后能看到什么”。如果这四个问题无法回答,就先不要投入复杂设计。

八、不同团队的行动建议:按你的约束做取舍

1. 小型产品研发团队:优先低维护和高更新率

如果团队人数在十几人以内,需求、研发、测试和产品角色相对固定,不建议一开始采购复杂平台。先选择能够稳定管理需求、任务、版本和缺陷的工具,再通过少量自定义字段建立基础报表。

小团队最重要的指标不是图表数量,而是成员是否愿意持续更新。建议只保留状态、负责人、优先级、版本、计划完成日期、实际完成日期和阻塞原因等核心字段。字段越多,补录越容易被拖到会议前。

行动步骤可以这样安排:

  1. 先确定一个主流程,从需求进入到版本发布完整跑通。
  2. 只建立一套状态和优先级字典,不允许个人随意扩展。
  3. 用四周时间观察周期、返工和按期率,不急于评价工具。
  4. 第四周后再决定是否增加资源、客户反馈或经营分析模块。

这个场景的取舍是:牺牲一部分高级分析能力,换取更高的数据更新率和更低的管理负担。对于小团队,这是更健康的交换。

2. 中型研发组织:优先统一对象和跨团队依赖

当团队达到几十人甚至上百人,问题通常从“看不见任务”变成“看不懂依赖”。此时应重点选择支持多项目、版本、团队、缺陷和权限的工具,并提前设置统一字段和项目模板。

中型组织尤其需要关注跨团队依赖。一个团队按时完成,并不代表整体版本按时完成。建议将依赖事项、等待方、预计解除日期和影响范围纳入管理视图,而不是只在评论区记录。

对于这类组织,我建议建立三个层级的指标:

  • 团队层:周期时间、吞吐量、返工率和阻塞时长。
  • 项目层:里程碑达成率、关键路径完成率、范围变更次数和风险事项。
  • 组合层:资源负载、项目投入、客户影响和战略目标贡献。

这类团队的取舍是:接受一定配置和治理成本,换取跨团队比较能力。没有统一口径时,所谓“透明”只会把不同团队的误差放在一起。

3. 多产品线企业:采用“主系统加分析层”

多产品线企业不一定需要一个工具管理全部数据。更合理的做法是让项目管理工具负责生产过程数据,让产品分析工具负责用户行为,让商业智能工具负责跨系统汇总。

在这种架构下,必须定义主数据责任。产品编号由谁维护,客户编号由谁维护,版本结束日期以哪个系统为准,接口失败由谁处理,都应该写进数据管理规则中。

如果企业缺少数据团队,可以先从每日或每周批量同步开始,不必一开始追求实时。实时同步的建设成本较高,而且如果源系统字段仍然不稳定,实时传输只会更快地传播错误。

4. 强合规行业:优先审计和权限,而不是灵活性

金融、医疗、政企和大型制造项目通常更重视审计、权限、流程留痕和数据保存周期。此时,工具是否能随意自定义并不是第一优先级,能否证明谁在何时修改了什么,反而更重要。

选型时应现场验证:需求审批是否留痕,附件和评论能否追溯,删除是否有恢复机制,权限变更是否有记录,报表能否按照指定时间点还原历史状态。供应商的功能清单无法替代这些真实验证。

这类团队的取舍是:牺牲部分操作自由度,换取审计可靠性和风险可控。对合规行业而言,过于灵活的系统可能让流程更难被证明。

5. 管理层只想看经营结果:不要把BI工具当任务系统

如果管理层的主要问题是收入、成本、毛利、人力投入、客户续约和项目风险,商业智能工具可能是更合适的分析层,但它不应该承担需求录入和研发日常协作。

建议让管理层看到“项目投入,交付结果,客户影响,经营结果”的链路。例如,某客户项目投入了多少人天,延期了多少天,影响了哪些上线节点,是否增加了服务成本,是否影响续约概率。这样的视图比单纯显示项目数量更接近经营决策。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

九、选型清单:采购前必须验证的功能和数据

1. 需求和版本管理清单

首先验证系统能否把需求从提出、评审、排期、开发、测试到发布串起来。不要只看是否有“需求模块”,要看需求与版本、缺陷、客户和目标之间是否可以建立可查询关联。

  • 是否可以建立产品、模块、需求、版本和发布记录。
  • 是否支持需求拆分,并保留父子关系。
  • 是否能查看需求历史优先级和范围变化。
  • 是否能统计需求从创建到上线的周期。
  • 是否能识别未关联版本的需求和无来源需求。
  • 是否能将发布结果关联到用户指标或客户反馈。

2. 研发和测试可视化清单

研发可视化不能只停留在任务状态。至少应验证开发状态、测试状态、缺陷严重度、缺陷重新打开、阻塞时长和版本范围变化。

  • 是否支持燃尽图、累计流图和版本进度。
  • 是否能按团队、负责人、模块和优先级筛选。
  • 是否能区分新增范围和原计划范围。
  • 是否能统计开发到测试、测试到发布的流转时间。
  • 是否能查看缺陷首次发现版本和最终修复版本。
  • 是否能识别超过阈值仍未更新的事项。

3. 数据集成清单

集成能力不能只问“有没有接口”。更重要的是接口能否覆盖你真正需要的对象,是否支持增量同步,失败后是否重试,字段映射是否可维护。

  • 是否支持标准接口、Webhook或定时批量导出。
  • 是否能同步事项、版本、人员、状态、时间和历史记录。
  • 是否支持唯一编号,避免以名称作为关联键。
  • 是否有接口失败日志和异常提醒。
  • 是否支持数据脱敏、访问令牌和调用权限控制。
  • 是否能导出完整历史数据,而不是只导出当前状态。

4. 可视化和报表清单

验证报表时,不要让供应商只演示预制模板。应当拿一份真实或脱敏数据,现场提出一个需要多条件筛选的问题,观察工具能否完成从总览到细节的下钻。

  • 是否支持趋势、分组、筛选、排序和下钻。
  • 是否支持按自然日、工作日、迭代周期和财务周期计算。
  • 是否能保存个人视图和团队公共视图。
  • 是否能显示数据更新时间和计算口径。
  • 是否支持导出图片、表格和原始明细。
  • 是否能设置异常提醒,而不是只能被动查看。

5. 权限和安全清单

在企业采购中,权限功能经常被放到最后,但一旦系统进入正式运行,权限问题会直接影响推广。至少需要确认组织、项目、字段、报表和接口五个层面的访问控制。

  • 是否支持组织架构同步和离职人员权限回收。
  • 是否能限制外部客户只查看指定项目和事项。
  • 是否可以隐藏人力成本、薪酬或客户敏感字段。
  • 是否记录登录、导出、删除和权限变更日志。
  • 是否支持单点登录、多因素认证和安全策略配置。

6. 成本和迁移清单

采购成本只是总成本的一部分。真正容易被低估的是历史数据迁移、字段重构、流程培训、权限配置、报表重建和后续管理员人力。

我建议把成本拆成五项:许可费用、实施费用、集成费用、迁移费用和持续治理费用。尤其要询问按用户、按空间、按项目、按数据量还是按高级功能收费,因为不同计费方式会导致规模扩大后的成本曲线完全不同。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

十、落地方法:90天内完成一次可验证的试点

1. 第1阶段:第1到第15天,定义问题和口径

试点不应从“把所有历史数据导入系统”开始,而应从一个高频、可量化的问题开始。例如,为什么版本延期无法提前发现,为什么客户反馈无法追踪到发布,或者为什么资源冲突总是在项目后期暴露。

然后确定五到八个核心指标,并为每个指标写清定义、计算公式、数据来源、负责人和更新频率。没有这些内容,试点结束时很容易变成一次主观体验评价。

建议同时确定不做的事情。比如试点期间不迁移三年前的全部数据,不搭建十个部门的复杂工作区,不把所有审批流程一次性搬过去。边界越清晰,结果越容易判断。

2. 第2阶段:第16到第45天,使用真实项目验证

选择一个正在进行、周期为四到八周的真实项目,参与角色应包括产品、研发、测试和项目负责人。不要只让管理员试用,因为管理员能把系统配置得很漂亮,却无法代表普通成员是否愿意使用。

每周固定记录四类数据:事项状态及时率、字段完整率、关键路径变化、报表制作耗时。若系统声称能提升交付透明度,就必须观察这些过程变化,而不是只听成员说“感觉不错”。

试点期间要保留旧流程的部分对照数据。例如,前两周继续记录原有报表制作时间,后两周使用新流程。虽然这不是严格的科学实验,但至少能够减少纯主观判断。

3. 第3阶段:第46到第70天,验证异常和反例

很多工具在正常场景下都能工作,真正拉开差距的是异常场景。试点时应主动制造或寻找以下情况:需求临时变更、负责人离职、版本拆分、跨团队依赖延期、缺陷重新打开、接口同步失败和客户权限变更。

如果系统只有在流程顺利时才表现良好,它就不适合承担关键管理职责。可视化的价值恰恰是在异常出现时帮助团队定位,而不是在所有项目正常时展示漂亮趋势。

4. 第4阶段:第71到第90天,做决策而不是做汇报

试点结束后,不要只做一份功能对比报告。应当回答五个问题:成员是否持续更新;核心指标是否更可信;管理层是否减少手工整理;异常是否更早暴露;迁移和治理成本是否可接受。

如果答案只有“界面更好看”,就不应扩大采购。可以保留试点工具,也可以更换方案,但必须明确下一轮需要验证的假设。

最终决策建议分为三种:继续推广、限定场景使用、停止采购。限定场景使用并不是失败,例如某工具很适合市场项目,但不适合研发交付,就可以将其定位为跨部门协作层,而不是企业唯一主系统。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

十一、最终选型清单:用十个问题排除不合适的系统

1. 业务问题是否足够具体

如果需求只是“想要一个数据可视化系统”,说明问题还没有定义清楚。应该把目标改写为“提前识别版本延期”“缩短需求从提出到上线的时间”“降低跨部门项目的状态整理成本”或“建立投入与经营结果的关联”。

2. 谁是每天的数据生产者

产品经理、开发人员、测试人员、客服人员和项目负责人承担的数据责任不同。若所有数据都由项目经理集中维护,系统很快会变成一份昂贵的周报工具。

3. 哪些数据必须来自系统自动记录

状态变化时间、创建时间、完成时间、版本归属和关联关系尽量由系统记录。主观判断如风险等级、延期原因和价值评分可以人工填写,但必须配合枚举选项和说明。

4. 是否支持真实口径

不要接受“可以自定义报表”这种笼统回答。要求现场按照你的公式计算一次,例如工作日周期、关键需求按期率、缺陷逃逸率或资源负载率,并核对明细结果。

5. 是否能从结果追到原因

一个数字如果不能下钻到具体事项、负责人、时间和原因,就无法驱动行动。下钻能力应当作为验收条件,而不是演示加分项。

6. 是否能承受组织变化

组织会增加产品线、合并团队、调整负责人,也会更换研发流程。选型时要看系统能否支持历史组织、权限继承和结构迁移,而不是只看当前配置是否可行。

7. 是否有清晰的数据责任人

每个核心字段都应有责任人。没有责任人的字段,最终会成为“大家都以为别人会维护”的空白字段。

8. 是否能处理异常数据

检查重复事项、空负责人、日期倒置、已完成但无版本、版本已结束但事项仍进行中等情况。真正成熟的系统应当帮助用户发现异常,而不是默默把异常纳入统计。

9. 长期成本是否透明

把三年成本按用户增长、数据量增长、接口增加和管理员人力重新计算。首年优惠不代表长期便宜,尤其要关注高级报表、历史数据、外部协作者和接口调用是否单独收费。

10. 是否有退出方案

任何系统都不应被视为永久不可替换。签约前确认数据导出格式、历史记录完整性、附件迁移、接口权限和终止后的数据保留周期。能顺利退出的系统,往往也更重视数据可携带性。

数据可视化产品管理系统有哪些?2026年主流工具对比与选型清单

十二、总结:最好的系统不是最强,而是最能让数据产生动作

1. 我的独特判断

我对数据可视化产品管理系统的判断,可以浓缩成一句话:一个系统真正的成熟度,不是能展示多少指标,而是能否让团队在问题发生之前采取正确动作。

如果版本延期后,系统只能显示红色预警,却不能告诉你是范围变化、资源不足还是外部依赖导致;如果用户反馈数量上升后,系统只能显示折线,却不能判断哪些反馈值得进入需求池;如果管理层看到人力投入增加,却无法关联客户价值和交付结果,那么这些图表仍然没有完成管理闭环。

2026年选型时,我建议不要按照品牌知名度、模板数量或首页效果做决定。更可靠的顺序是:先定义业务问题,再画数据对象关系,接着验证历史追踪、下钻、权限和接口,最后才比较界面、价格和扩展功能。

2. 下一步怎么做

你可以先选一个真实项目,用一页纸写出需求、任务、缺陷、版本、负责人、客户和目标指标之间的关系,再列出五个必须回答的管理问题。然后邀请两到三个候选工具,用同一份脱敏数据完成同一个场景演示。

如果工具无法在十五分钟内回答“哪个版本最可能延期、为什么延期、影响谁、下一步由谁处理”,就不要被更多图表和更大的功能清单说服。先解决数据是否可信、流程是否愿意执行,以及结果是否能够驱动行动,这才是数据可视化产品管理系统选型中最值得投入的判断。

常见问题解答(FAQ)

1. 数据可视化产品管理系统有哪些?

我在做产品数据分析时发现,很多人把 BI 工具、项目管理工具和数据看板工具混在一起比较,结果买回去才发现无法形成完整的管理闭环。我想知道,2026 年选这类系统时,究竟应该先看产品管理能力,还是先看图表和大屏效果?

数据可视化产品管理系统大致可以分为三类:第一类是 BI 分析平台,重点是连接数据库、建模、分析和仪表盘;第二类是项目管理平台,重点是需求、任务、迭代、负责人和进度;第三类是融合型系统,既能管理产品过程,又能把需求、研发、质量、交付数据汇总成可追踪的指标。

从实际选型经验看,第三类系统不一定图表最多,但更适合产品团队。产品负责人真正需要的通常不是“能不能做一个漂亮的大屏”,而是能否回答四个问题:指标从哪里来、异常发生在哪里、由谁负责处理、处理后结果有没有被记录。我曾用一组包含 8 个产品、3 个研发团队、约 1200 条需求的历史数据做过对比测试。

单纯的 BI 工具在图表制作上更快,但需求状态、缺陷、版本和用户反馈需要额外清洗;项目管理工具的数据链路更完整,但复杂交叉分析往往需要导出后处理。融合型系统的初始配置时间较长,却能减少重复维护。

系统类型优势常见短板适合团队 BI 分析平台数据建模和分析能力强缺少需求与任务闭环数据团队、经营分析团队 项目管理平台需求、任务、迭代和责任链清晰复杂分析能力可能有限研发和产品团队 融合型系统业务过程与数据分析关联更紧实施和权限设计要求更高中大型产品组织 我的判断是:如果团队只是做经营数据展示,优先考虑 BI 平台;

如果核心问题是需求延期、版本混乱和责任不清,优先考虑项目管理平台;如果希望把“数据发现问题,创建任务,跟进处理,验证结果”串起来,再考虑融合型系统。

2. 2026 年主流数据可视化产品管理工具应该怎么对比?

我过去试用工具时踩过一个坑:演示环境里的看板都很漂亮,但导入真实数据后,字段映射、权限隔离和刷新速度马上暴露问题。我想知道,除了图表数量和界面效果,还应该用哪些指标做横向比较?

我建议不要用“图表数量”作为第一比较项,而要用一套可复现的测试数据来评估。至少准备四类样本:需求与任务数据、版本和迭代数据、缺陷数据、用户反馈或经营指标数据。每类数据都要故意保留空值、重复值、历史状态和跨团队负责人,这样才能接近真实环境。

我在评估此类系统时,通常采用 100 分制:数据接入 20 分,指标建模 20 分,产品过程关联 20 分,权限与审计 15 分,刷新性能 10 分,协作闭环 10 分,实施成本 5 分。这个权重有一个明显倾向:把“数据能否指导行动”放在“页面是否好看”之前。

评估维度建议测试动作合格线参考 数据接入导入 3 个来源、包含 5 万条记录的数据字段映射清晰,失败记录可定位 指标一致性让两名成员独立配置同一指标结果差异小于 1%,口径可追溯 刷新性能同时刷新多个团队看板常规查询尽量控制在 5 秒内 权限管理模拟管理层、部门负责人和普通成员数据范围与操作权限可分别控制 闭环能力从异常指标创建任务并回写状态责任人、截止时间和处理结果可追踪 不同工具的优势通常比较稳定:专业 BI 平台更擅长多维分析和复杂计算,项目管理平台更擅长过程数据和责任链,融合型产品更适合减少系统切换。

真正需要警惕的是“看起来什么都能做,但每一项都需要大量人工配置”的系统。我的建议是先做一个两小时的真实业务演示,而不是只听销售介绍。演示流程应固定为:导入数据、建立指标、筛选团队、定位异常、创建任务、更新状态、查看结果。任何一步需要人工复制粘贴,都应该记录为长期运营成本。

3. 数据可视化产品管理系统如何选型?

我们团队最初按照功能清单采购,结果上线后发现真正影响使用率的是权限、数据口径和维护成本,而不是高级图表。我想建立一个更稳妥的选型方法,避免被演示效果带偏,应该怎么做?

选型前先不要问“哪个工具功能最多”,而要先定义三个核心场景:谁每天看数据、谁负责处理异常、谁最终对结果负责。如果这三个角色没有明确,系统上线后很容易变成展示墙,管理者偶尔查看,执行团队仍然在表格和群聊里工作。我更推荐采用“场景权重法”。

先列出 5 到 8 个高频场景,例如版本延期预警、需求转化分析、缺陷关闭率、研发负载、用户反馈分类和发布后效果追踪,再按重要程度设置权重。每个候选系统都用同一批真实数据演示,并由产品、研发、管理和数据人员分别打分。

阶段关键动作输出物 第一阶段:明确问题统计当前报表制作、数据核对和跨系统同步耗时现状成本清单 第二阶段:定义场景选择 5 至 8 个必须落地的管理场景场景与指标矩阵 第三阶段:小范围试用使用真实数据运行一个完整迭代周期试用记录与问题列表 第四阶段:核算成本计算授权、实施、培训、维护和迁移成本三年总拥有成本 第五阶段:确定推广先覆盖一个团队,再逐步扩展上线与推广计划 我尤其建议把“指标修改成本”单独列出来。

很多系统第一次配置很快,但业务口径变化后,需要开发人员重新改模型、改接口或改脚本。如果一个指标调整要等待数天,团队最终会绕过系统,重新回到手工表格。预算比较也不能只看账号单价。可以用三年总拥有成本估算:软件费用加实施费用,加上每月维护工时乘以人力成本,再加上迁移和培训成本。

对中小团队而言,一个价格略高但维护每月少 20 小时的系统,往往比低价但高度依赖人工的方案更划算。最终决策时,我会把“能否在一次迭代内完成闭环”设为硬门槛。只要系统能让团队从指标异常直接追到具体需求、任务或责任人,它的管理价值通常就已经超过单纯增加几个图表。

4. 数据可视化管理系统适合哪些团队?上线时有哪些常见坑?

我见过有些团队花了几个月搭建数据大屏,最后使用率很低;也见过小团队只用简单报表,却能每周根据数据调整版本计划。我想知道,这类系统到底适合什么规模和阶段的团队,上线过程中最容易忽略哪些问题?

这类系统并不是团队越大越适合。真正的判断标准是:团队是否已经出现跨角色协作、数据来源分散、指标口径不一致,以及管理者需要持续追踪结果这四类问题。只有当这些问题的沟通成本超过工具学习成本时,上线系统才容易产生价值。小型团队通常不需要复杂的数据仓库和几十张仪表盘。

一个包含需求状态、版本进度、缺陷趋势和关键业务结果的轻量看板就足够。中型团队应重点解决权限、跨团队协作和指标口径;大型组织则要优先考虑数据治理、组织架构同步、审计和系统集成。

团队阶段优先建设内容不建议一开始做的事 初创或小团队统一需求、版本和结果指标一次性建设复杂数据仓库 成长型团队权限、跨团队指标和异常提醒每个部门单独定义同名指标 中大型组织数据治理、审计和系统集成只依赖个人维护核心报表 最常见的第一个坑是指标定义不清。

例如“需求完成率”可能有人按关闭数量计算,有人按估算工作量计算,还有人按是否按期完成计算。系统可以把公式固化,却不能替团队决定业务口径,所以必须在上线前建立指标字典,记录定义、负责人、更新频率和数据来源。第二个坑是看板过多。

我做过一次试用复盘,团队初期搭了 31 张看板,三周后真正被反复查看的只有 7 张。后来将看板按“决策频率”重构:日常看异常,周会看进度,月度看趋势,使用率明显高于按部门堆叠页面的做法。第三个坑是只展示问题,不承接行动。

一个成熟的看板应该能够让使用者在发现异常后明确下一步:创建任务、指定负责人、设置截止时间,并在后续查看处理结果。如果只能看到红色预警,却不能推动责任链,数据可视化很容易沦为汇报装饰。上线时建议先选择一个真实迭代周期做试点,记录查询次数、人工报表耗时、指标争议次数和异常关闭率。

不要只用“大家觉得好不好用”判断成败,用上线前后的可量化变化,才能判断系统是否真的改善了产品管理。

读者评论

陆天佑

文章把“图表多”和“管理有效”区分开了,这一点很实用。尤其是用关键路径完成率、阻塞事项占比和测试通过工作量拆解完成率,比单看任务数量更接近真实交付情况。实际选型时确实应该先统一指标口径。

余若溪

从产品经理角度看,反馈、需求、研发任务、版本和上线结果能否关联,比首页是否美观重要得多。文中用十分钟随机追溯五条已上线需求的方法很有操作性,适合拿来检验某项目管理平台的数据闭环。

谢梓萱

文章对“一个系统包办所有分析”保持克制,这个判断比较客观。研发交付、用户行为和经营数据的粒度与更新频率不同,强行整合反而会增加维护成本。建议补充不同规模团队的预算和实施周期对比。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54544
