个性化定制产品管理软件哪个最实用?2026主流工具对比测评
个性化定制产品管理软件最难选的地方,不是看谁的功能列表最长,而是看一件订单从“客户提出特殊需求”到“设计、报价、排产、交付、售后”时,信息是否还能保持一致。我在参与定制家具、工业设备、软件项目和礼品定制团队的工具评估时发现:很多团队花几周时间比较看板、甘特图和报表,却在上线后继续依赖 Excel、微信群和人工催办。真正实用的工具,往往不是评分最高的那一个,而是能把企业最容易出错的定制流程固化下来,同时允许业务人员不改代码就调整字段、审批、权限和自动化规则。
本文以 2026 年常见的产品管理和项目协作工具为对象,重点比较 Jira、飞书项目、Teambition、TAPD、Microsoft Project、Azure DevOps、某项目管理工具和某项目管理平台等方案在个性化定制场景中的适配能力。文中的评分采用“公开功能资料、试用流程观察、典型实施工时和情景模拟”综合形成,不代表厂商官方排名。我的核心判断是:如果企业的定制流程差异大,优先选择可配置性;
如果研发交付复杂,优先选择版本、缺陷和依赖管理;如果跨部门协同是主要瓶颈,优先选择低门槛和消息触达;如果客户订单直接驱动生产,必须把项目管理和业务数据打通。
一、先讲核心结论:最实用取决于定制复杂度
1. 不存在适合所有企业的第一名
“哪个最实用”这个问题,通常被误解成工具之间的横向排名。实际上,产品管理软件的实用性是一个乘法关系,而不是加法关系。可以把它理解为:实际价值 = 功能匹配度 × 使用率 × 数据完整度 × 流程可维护性。如果工具功能很强,但一线员工每天不愿意填写,最终产生的数据仍然不能支撑决策。
例如,一家小型定制灯具企业可能只需要客户需求卡、图片附件、报价审批、采购状态和交付提醒。此时,配置简单、手机端好用的协作平台,往往比高度专业的研发平台更实用。相反,一家医疗设备企业要处理版本基线、需求追踪、验证记录、变更评审和缺陷闭环,使用轻量看板就会出现审计困难和责任不清。
因此,我不建议按照“功能数量”选型,而建议先判断企业属于哪一种定制类型:
- 轻定制:产品基本标准化,只是颜色、尺寸、包装或交期有差异。
- 中定制:每个订单都需要设计、报价、采购和生产协同,但核心工艺相对稳定。
- 深定制:每个项目都可能形成独立方案,涉及研发、工程、验证、合规或复杂交付。
- 平台型定制:企业不仅交付项目,还要让客户、渠道商或供应商参与需求和进度协作。
我在实际评估时,会先让团队拿出最近三个月最复杂的 10 个订单,而不是拿一份理想流程演示。因为最能检验软件的,通常不是正常订单,而是“客户临时改尺寸、供应商延期、设计版本变化、销售承诺提前交付”同时发生的异常订单。

2. 我的推荐分成四个结论
对于以软件研发、互联网产品或复杂技术项目为主的团队,Jira 和 Azure DevOps 仍然是强势候选。它们在需求、任务、缺陷、版本、代码和持续交付方面有明显优势,但配置和管理成本也更高,不适合完全没有项目管理基础的团队直接全量导入。
对于需要快速搭建定制流程、并且让销售、设计、采购、生产和售后共同使用的团队,某项目管理工具或某项目管理平台通常更容易落地。它们的核心优势不是某一项功能做到行业极致,而是能够把字段、状态、审批、角色和看板组合成企业自己的流程。
对于已经深度使用 Microsoft 365 的企业,Microsoft Project 和 Azure DevOps 的组合会有较好的账号、文档和权限衔接。它更适合流程规范、IT 管理成熟、愿意投入管理员资源的中大型组织。
对于以国内研发协作为主、需要需求评审、测试管理和迭代计划的团队,TAPD 这类研发管理工具值得重点试用。对于强调即时沟通、审批和日常协作的团队,飞书项目、Teambition 等方案的启动速度更快,但在复杂研发追踪和跨系统数据治理方面需要额外验证。

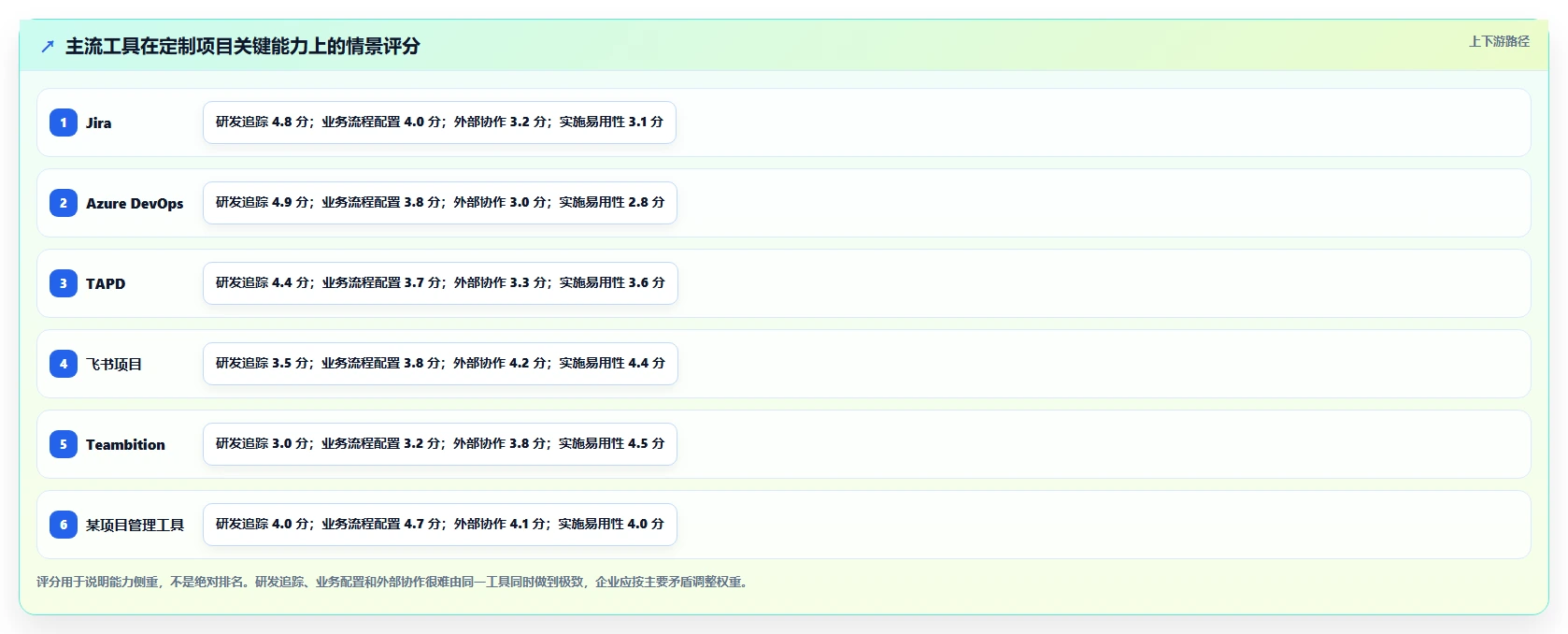

| 工具类型 | 最强能力 | 定制流程配置 | 复杂研发适配 | 实施难度 | 更适合谁 |
|---|---|---|---|---|---|
| Jira | 需求、缺陷、版本、生态 | 高 | 高 | 中高 | 软件研发和技术型组织 |
| Azure DevOps | 研发、代码、流水线一体化 | 中高 | 高 | 高 | 微软技术栈和工程化团队 |
| TAPD | 国内研发流程和测试管理 | 中高 | 高 | 中 | 互联网、软件和研发团队 |
| 飞书项目 | 沟通、审批、协作触达 | 中 | 中 | 低中 | 跨部门协作和敏捷团队 |
| Teambition | 任务协同和项目可视化 | 中 | 中 | 低 | 中小团队和常规项目 |
| Microsoft Project | 计划、资源、关键路径 | 中 | 中高 | 中高 | 计划管理成熟的组织 |
| 某项目管理工具 | 业务字段、流程、权限配置 | 高 | 中高 | 中 | 订单型和跨部门定制企业 |
| 某项目管理平台 | 多项目、外部协同和数据整合 | 高 | 中 | 中高 | 平台型交付和生态协作企业 |
3. 价格不是首要成本,返工才是
很多采购团队只比较每用户每月价格,却忽略了流程迁移、权限设计、历史数据整理、培训、接口开发和管理员维护。一个看似便宜的工具,如果导致销售重复录入、设计找不到最新图纸、生产依赖口头确认,几个月产生的返工成本可能远高于软件订阅费。
我建议把总拥有成本拆成五部分:软件费用、实施费用、内部培训成本、接口和数据迁移成本、流程失误成本。最后一项最容易被忽略,却是定制企业最真实的支出来源。

二、为什么个性化定制场景比普通项目更难管理
1. 定制订单不是一条任务,而是一组互相牵制的约束
普通项目往往可以把任务拆成“设计、开发、测试、上线”。定制项目则不同,一个客户的特殊要求可能同时改变物料、结构、成本、交期、质检标准和售后承诺。客户一句“再加一个功能”或“尺寸改小 10 厘米”,并不是简单新增一条任务,而是会触发一串连锁变化。
如果软件只记录任务标题,而不记录变更原因、影响范围、责任人和批准人,团队表面上看见了进度,实际上看不见风险。最常见的情况是:销售在聊天工具里答应了客户,设计师在个人电脑里改了图纸,采购按照旧版本下单,项目经理直到交付前才发现成本已经超出报价。
因此,定制产品管理软件至少要支持以下信息对象:
- 客户需求:客户原始要求、业务目标、交付边界和优先级。
- 产品配置:尺寸、材质、颜色、功能、选配项和约束条件。
- 版本记录:图纸、原型、规格说明、报价单和验收标准。
- 任务关系:前置任务、并行任务、阻塞关系和责任分工。
- 变更记录:谁提出、为什么改、影响什么、谁批准、何时生效。
- 交付证据:测试结果、验收记录、照片、签收文件和售后问题。
2. “项目结束”不等于“客户交付完成”
在软件研发中,项目完成可能意味着版本上线;在定制制造中,项目完成还要经过采购、生产、质检、物流、安装和客户验收。在咨询或专业服务中,项目完成则可能取决于客户是否接受成果、是否支付尾款,以及后续问题是否进入服务期。
这意味着软件的终点不能只设置一个“已完成”状态。更可靠的做法是,把交付拆成多个可验证节点,并明确每个节点的完成证据。例如“设计完成”必须关联客户确认记录,“生产完成”必须关联质检结果,“项目关闭”必须关联验收文件和未决问题清单。
我在评估工具时会特别关注一个细节:系统是否允许“任务完成”和“交付完成”同时存在,而不是用一个状态强行概括全部结果。这是判断工具是否真正理解业务流程的重要信号。
3. 参与者越多,信息断裂的概率越高
定制项目经常同时涉及销售、客户、产品经理、设计师、工程师、采购、供应商、生产、质检、物流和财务。不同角色关心的不是同一组信息:销售关心承诺日期,设计关心规格,采购关心物料,生产关心工艺,财务关心成本和回款。
如果所有人都使用同一套任务结构,信息会显得过于复杂;如果每个部门各自使用不同工具,信息又会出现断裂。因此,软件需要支持“同一项目、多种视图”:项目经理看里程碑,设计师看待办,采购看物料状态,管理层看风险和利润,客户只看经过筛选的交付进度。

三、常见误区:很多失败选型从一开始就走偏
1. 误区一:功能越多,越适合个性化定制
功能列表很容易比较,实际使用却很难。一个工具可能拥有几十种视图、上百个字段和复杂自动化,但如果普通员工需要经过七个页面才能创建任务,最后他们仍然会回到表格和聊天工具。
我更看重“高频动作的路径长度”。例如,销售提交一个新定制需求,是否能在两分钟内完成;设计师上传新版本时,是否能自动关联原需求;项目经理发现延期时,是否能一次性看到受影响的任务和客户承诺。功能不是越多越好,关键是核心路径是否短、异常路径是否可追踪。
2. 误区二:把看板当成完整的项目管理
看板适合展示任务流转,但它不能自动解决需求歧义、版本冲突、资源超载和变更影响。很多团队上线看板后,任务卡片数量增加了,项目却没有更快交付,因为卡片只有标题,没有验收标准,也没有明确的完成条件。
一个合格的定制任务至少应该包含:目标、输入、输出、负责人、截止时间、前置条件、验收标准和关联版本。没有这些内容,看板只是把混乱从聊天窗口搬到了另一个页面。
3. 误区三:先买软件,再想流程
软件无法替企业自动做出管理决策。企业如果没有明确“什么情况下需要评审、什么变化必须重新报价、谁有权批准延期、哪些附件属于最终版本”,导入任何软件都只能把原有混乱电子化。
我通常建议先做一次“异常订单复盘”,把最近发生过的延期、返工、错料、错版、漏验收和客户投诉列出来,再反推系统需要哪些字段和规则。这样配置出来的流程是从损失出发,而不是从软件菜单出发。
4. 误区四:只让项目经理使用
如果只有项目经理录入和维护数据,系统很快会变成个人工作台,而不是组织系统。项目经理每天追问各部门进展,再把答案手工录入软件,等于增加了一层行政工作,数据也容易滞后。
更好的方式是让信息在源头产生:设计师提交设计版本,采购更新物料状态,质检上传报告,客户在验收节点确认结果。项目经理负责定义规则和处理异常,而不是替所有人抄写进度。
5. 误区五:只看首月上线速度
低代码配置很快并不代表长期维护容易。定制企业的流程会不断变化,字段可能从 20 个增加到 60 个,审批角色会调整,客户类型会分层,项目模板会出现多个版本。选型时必须问清楚:半年后谁来维护?管理员是否能看懂规则?历史数据能否按旧流程查询?升级后自定义内容是否稳定?

四、我的专业判断逻辑:先判断流程,再判断工具
1. 第一步:画出“从需求到回款”的真实链路
不要只画研发流程。定制项目的完整链路通常是:线索进入、需求澄清、可行性判断、报价、合同确认、方案设计、评审、采购或开发、生产或交付、测试验收、开票回款、售后反馈。
在这条链路上,标记三种节点:第一种是必须审批的节点,第二种是容易发生变更的节点,第三种是必须留下证据的节点。大多数软件都能管理普通任务,真正拉开差距的是能否把这三类节点管理清楚。
例如,客户提出“与上一版相同,但交期提前两周”,这至少涉及可行性判断、资源确认、成本变化和合同承诺。如果系统只新增一个任务,风险就会被隐藏;如果系统自动生成变更单并要求相关角色确认,项目经理才有机会在承诺前发现问题。
2. 第二步:把字段分成三层,避免表单失控
我建议将字段分为基础字段、业务字段和控制字段。基础字段包括名称、负责人、开始日期、截止日期和优先级。业务字段包括产品规格、客户等级、项目类型、预计金额、物料状态和验收方式。控制字段包括风险等级、变更状态、审批结果、数据来源和最终版本。
基础字段应该尽量少,业务字段按项目类型显示,控制字段则由系统自动生成或由特定角色维护。不要把所有字段都展示给所有人,否则员工会认为软件是填表系统。
| 字段层级 | 典型字段 | 主要使用人 | 配置建议 | 常见错误 |
|---|---|---|---|---|
| 基础字段 | 项目名称、负责人、日期、优先级 | 所有角色 | 必填但保持精简 | 把大量业务信息塞进标题 |
| 业务字段 | 客户类型、产品规格、预计金额、交付方式 | 销售、设计、采购、项目经理 | 按项目类型动态显示 | 所有项目使用同一张超长表单 |
| 控制字段 | 风险等级、变更状态、审批结论、最终版本 | 项目经理、负责人、管理者 | 限制修改权限并保留日志 | 任何人都能修改关键状态 |
3. 第三步:检查状态是否表达“责任转移”
很多流程状态只是“待处理、进行中、已完成”,无法说明当前卡在哪里。更实用的状态应该表达责任转移,例如“待销售澄清”“待设计评审”“待客户确认”“待采购确认”“待生产排期”“待质检放行”。
状态设计的原则是:看到状态,就知道下一步由谁做什么。若状态无法对应责任人,项目经理仍然需要额外询问;若状态过多,又会增加维护负担。通常一个主流程保留 6 到 10 个关键状态较为合适,细节通过子任务、检查清单和字段补充。
4. 第四步:用三种测试验证工具,而不是听演示
供应商演示往往展示最顺畅的路径,而真实工作充满例外。我的测试方法是准备三组材料:一个标准订单、一个频繁变更订单、一个已经延期并涉及多人协作的订单。要求供应商或试用团队现场完成全流程。
- 测试新需求能否快速创建,并自动生成正确的任务和责任人。
- 测试客户改需求后,是否能形成变更记录,并提示受影响的任务。
- 测试一个关键任务延期后,能否看到交期、资源和后续任务的影响。
- 测试客户、外部供应商和内部员工能否看到不同范围的信息。
- 测试项目结束后,能否按客户、产品、延期原因和返工原因复盘。
如果一个工具在演示阶段都无法解释这些异常路径,我不会因为它的首页看起来漂亮而继续推进。

五、2026 主流工具对比测评:各自适合什么场景
1. Jira:复杂研发和版本管理更有优势
Jira 的优势在于把需求、任务、缺陷、版本和迭代组织成一套比较完整的研发管理结构。对于软件产品、硬件研发或技术服务团队,它能较好地处理需求拆分、缺陷关联、版本发布和跨团队依赖。
它适合以下场景:产品经理需要维护需求池,研发团队按迭代交付,测试人员需要管理缺陷,管理层需要查看版本风险,多个项目之间存在技术依赖。其工作流、字段和权限可配置程度较高,能够承载复杂流程。
但它的不足也非常明显。第一,初始配置容易过度设计;第二,非研发人员理解成本较高;第三,如果企业希望把销售报价、采购、生产和客户验收全部纳入同一流程,需要进行较多定制或系统集成。
- 适合:研发驱动、版本驱动、缺陷密集、需要追踪历史变更的团队。
- 不太适合:员工数字化基础弱、流程极其简单、主要依赖现场生产的微型团队。
- 选型提醒:重点测试权限、工作流数量、历史数据检索和外部协作者访问方式。
2. Azure DevOps:工程化能力强,但管理门槛较高
Azure DevOps 更像一套工程交付体系,而不是单纯的任务看板。它在代码仓库、流水线、测试计划、工作项和发布管理方面具有整体优势。如果企业已经大量使用微软技术栈,账号体系、权限和研发工具的衔接会更加顺畅。
它适合需要持续集成、自动化测试、多环境发布和研发审计的团队。对于软件或数字化产品定制企业,客户的个性化需求可以关联到工作项、代码提交、测试结果和发布记录,这种追踪能力是普通协作工具难以替代的。
问题在于,非技术部门使用体验通常不如轻量协作平台直接。若销售、采购、客户和生产人员都需要参与,企业必须设计简化入口和不同视图,否则系统会被研发部门独占。
3. TAPD:国内研发流程较容易被接受
TAPD 更适合以需求、迭代、测试和缺陷为核心的研发团队。它的价值不在于把所有企业管理功能都覆盖,而在于围绕研发周期建立较清晰的协作结构。
对于软件定制公司、互联网产品团队和内部信息化部门,TAPD 可以帮助团队统一需求描述、评审结论、开发任务和测试反馈。特别是当企业已经有一定敏捷实践时,导入阻力通常低于从零搭建复杂工程平台。
它在跨部门订单管理、采购、制造和财务衔接方面并不是天然强项。若企业的核心问题是“客户需求无法顺利传到生产”,就不能只因为研发团队喜欢它而直接作为全公司的唯一系统。
4. 飞书项目:触达效率高,复杂治理需要补强
飞书项目的优势在于消息、文档、审批、会议和任务协作之间的距离较短。对于大量依赖即时沟通的团队,任务提醒更容易触达员工,会议结论也更容易沉淀到项目空间。
它特别适合需求变化快、跨部门沟通频繁、项目周期较短的团队。比如营销活动定制、展会搭建、品牌物料制作、短周期软件交付等场景,都可以快速建立项目模板。
但如果企业需要严格管理基线版本、复杂缺陷关系、制造工艺和审计证据,就要重点测试其结构化能力。即时沟通很方便,却可能让关键决策再次回到消息流里,产生“看过但没有正式确认”的问题。
5. Teambition:轻量协作友好,复杂项目要谨慎
Teambition 更适合任务分工清晰、项目规模适中、参与角色相对稳定的团队。其看板、列表和日历等视图容易理解,适合快速建立项目协作习惯。
它的典型适用场景包括市场活动、内容制作、门店装修、常规交付和内部行政项目。对于需要快速上线、低培训成本的企业,它可以作为较轻量的起点。
如果项目需要严格追踪需求来源、版本关系、测试结果和变更影响,就需要在试用中重点验证字段、关联关系、权限和报表能力。轻量工具的优点是简单,边界也是简单,不能期待它天然承担复杂研发治理。
6. Microsoft Project:计划能力突出,不等于协作能力完整
Microsoft Project 擅长计划排程、资源分配、关键路径和基线管理。对于工程建设、设备交付、长期项目和资源约束明显的场景,它可以帮助项目经理建立较精细的时间模型。
但是,计划工具不一定等于团队协作工具。项目经理能够制定一份漂亮的甘特图,不代表销售会及时提交需求,供应商会主动更新交期,客户会在线确认变更。因此,使用 Microsoft Project 时,通常需要配合文档、沟通和业务系统,才能形成完整闭环。
7. 某项目管理工具:适合把企业流程配置成自己的样子
某项目管理工具更适合中小型定制企业和需要快速形成统一流程的组织。它的关键价值在于:企业可以围绕自己的业务创建项目模板、字段、状态、审批和权限,而不是被迫接受完全固定的研发流程。
例如,定制家具企业可以建立“需求确认,测量,设计,客户确认,下单,采购,生产,安装,验收”的模板;工业设备企业可以建立“技术协议,方案评审,物料核对,装配,调试,现场验收”的模板;软件服务企业则可以建立“需求澄清,报价,合同,开发,测试,上线,服务期”的模板。
它的优势是业务适配和实施速度,风险则在于容易出现“每个部门都想定制一套”的情况。若没有统一的数据字典和模板治理,配置灵活最后会变成流程割裂。
8. 某项目管理平台:适合外部协作和多项目统筹
某项目管理平台更适合需要同时管理多个客户、多个项目和多个外部参与方的企业。它的重点不是单个任务做得多细,而是能否将客户、项目、合同、交付节点和团队资源放到同一个管理视角中。
这类平台适合工程服务商、数字化交付公司、咨询机构、供应链协同企业和拥有渠道伙伴的品牌方。选择时需要重点考察外部账号权限、数据隔离、项目模板复制、跨项目统计和接口能力。
它不一定适合只做单一研发流程的小团队。平台化能力越强,组织规则越需要提前设计,管理员和数据治理角色也越重要。

六、真实场景拆解:同一个工具为什么会得出相反结论
1. 定制家具企业:最重要的是订单版本和现场交付
一家拥有销售、量房、设计、拆单、采购、生产和安装团队的定制家具企业,最初用表格管理订单。表格里有客户姓名、房间、尺寸、材质和交期,但设计图纸和现场照片散落在不同群聊。最严重的一次问题是,生产部门按照旧图下单,客户现场才发现柜体高度不符合最新测量结果。
这类企业不一定需要最强的代码管理或缺陷管理,但必须具备三个能力:第一,订单与版本附件一一关联;第二,客户确认后自动锁定关键字段;第三,变更会触发报价、采购和交期重新确认。
如果选择工具,我会把“移动端提交现场信息”“图片和文件版本”“状态驱动审批”“安装验收记录”放在前面,而不是先看复杂甘特图。对这类企业来说,减少一次错单,往往比多一个高级报表更有价值。
2. 工业设备企业:技术协议和物料变更决定成败
工业设备定制通常周期较长,参与角色多,且设备交付后还可能需要现场调试。项目管理的核心不是每天更新任务,而是确保技术协议、设计图、物料清单、采购状态、装配记录和验收标准相互对应。
这类企业应重点测试版本基线、变更审批、物料关联、里程碑预警和外部供应商权限。软件如果只能管理任务,却无法关联技术文件和验收证据,就会形成“进度有了,依据没有”的假闭环。
在工具选择上,复杂研发平台可以处理设计与验证过程,某项目管理工具或某项目管理平台更容易承接跨部门业务流程。最稳妥的方式往往不是让一个软件包打天下,而是明确主系统和接口边界。
3. 软件定制公司:需求边界和变更收费最关键
软件定制公司最常见的利润损失,往往不是开发效率低,而是需求边界没有被确认。客户在会议中提出新要求,项目成员觉得“先做了再说”,最终开发工时增加,合同金额却没有同步变化。
这种场景必须把需求分为合同范围内、待确认和范围外三类。每条需求都要关联客户确认、估算工时、开发版本和验收结果。只有这样,项目经理才能在变更发生时讨论商业影响,而不是等到项目亏损后才复盘。
Jira、Azure DevOps 和 TAPD 在研发追踪方面更有优势;某项目管理工具则更适合把合同、客户确认、审批和交付流程串起来。若团队规模较大,可以让业务系统管理合同和客户,让研发平台管理技术交付,通过唯一项目编号进行关联。
4. 营销和活动定制:速度优先于复杂治理
展会搭建、品牌活动、短视频制作和营销物料通常项目周期短、需求变化快,外部人员参与多。此时最重要的是快速建立项目、明确交付物和及时触达,而不是设计很复杂的层级结构。
飞书项目、Teambition 或某项目管理工具通常更容易被市场、设计和供应商接受。测试时应关注移动端上传、评论是否能转任务、审批提醒是否可靠,以及客户是否能只看到自己的项目。
但速度快不代表可以没有归档规则。活动结束后仍然要保存最终稿、供应商报价、现场照片、客户确认和复盘结论,否则下一次类似活动仍要重新摸索。

七、如何建立一套真正可用的定制流程
1. 先建立最小可行模板
不要一开始就把企业所有项目类型都纳入系统。先选择一个高频、损失明显、参与角色相对稳定的项目类型,建立最小可行模板。模板只保留真正影响交付的字段和节点,运行两到四周后再增加规则。
一个最小模板通常包含以下内容:
- 项目基本信息:客户、产品类型、负责人、预计金额和承诺日期。
- 需求确认:原始需求、结构化参数、客户确认人和确认时间。
- 方案与版本:设计负责人、当前版本、评审结论和附件。
- 执行任务:责任人、前置条件、计划时间和验收标准。
- 变更记录:变更原因、影响范围、审批结果和生效时间。
- 交付关闭:验收文件、遗留问题、回款状态和复盘标签。
2. 把“完成”改成可验证的完成
任务完成不能只靠负责人点击按钮。对于关键节点,应设置完成条件。例如,设计任务完成必须有客户确认或内部评审结论;采购任务完成必须填写到货数量和异常情况;质检任务完成必须上传报告;客户验收完成必须记录签字或线上确认。
这并不意味着所有任务都要增加复杂审批。我的建议是只对高风险节点设置证据要求,对低风险的内部准备工作保持轻量。系统应该把管理精力放在最可能产生损失的地方。
3. 用自动化处理重复动作,用人工处理判断
自动化适合做提醒、复制、分派、状态联动和数据汇总,不适合代替业务判断。比如,当项目进入“客户确认”状态时,可以自动通知客户和销售;当客户确认后,可以自动生成采购准备任务;当交期临近但关键任务未完成时,可以自动升级风险。
但“是否接受延期”“是否同意免费变更”“是否替换供应商”仍然需要有权限的人判断。把判断也自动化,容易让系统看起来高效,实际上把风险隐藏得更深。
4. 设置数据质量检查,而不是只做进度报表
很多管理层喜欢看项目完成率,但完成率很容易被虚假更新。更有价值的数据质量指标包括:未填写验收标准的任务比例、超过 7 天未更新的任务比例、无关联版本的交付物比例、已完成但没有证据的节点比例。
这些指标看起来不像传统业绩指标,却能提前发现系统正在失真。如果项目完成率 95%,但 40% 的任务没有验收证据,管理层应该优先处理数据可信度,而不是庆祝进度。

八、不同团队应该怎样选择和取舍
1. 10 人以内的小团队:先解决信息集中
小团队最容易犯的错误,是一开始就选择复杂平台,试图一次性建立成熟管理体系。实际上,10 人以内的团队通常更需要统一入口、任务提醒、文件归档和客户确认,而不是复杂的资源模型。
选择时建议优先关注:
- 创建项目和任务是否足够快。
- 手机端是否能完成评论、上传和审批。
- 附件是否能按版本和任务归档。
- 是否支持简单模板和自动提醒。
- 价格是否与实际活跃人数匹配。
这个阶段可以选择 Teambition、飞书项目或某项目管理工具等轻量方案。只要能够坚持使用三个月,形成统一习惯,价值通常就已经超过频繁更换工具。
2. 10,50 人团队:重点看流程配置和权限
这个规模的团队开始出现专职项目经理、跨部门协作和多个项目并行。一个人记得所有细节已经不现实,企业需要通过模板、状态和责任边界降低沟通成本。
建议重点验证项目模板复制、字段权限、跨项目资源视图、审批流程、变更记录和统计报表。某项目管理工具或某项目管理平台通常在此类场景具有较好的平衡性;研发占比较高的团队则可以重点试用 Jira、TAPD 或 Azure DevOps。
这个阶段不要让每个部门独立定义同义字段。例如销售使用“客户确认”,设计使用“方案通过”,生产使用“图纸锁定”,最后管理层无法判断这三个状态是否代表同一件事。应建立统一的数据字典。
3. 50,200 人团队:重点看系统治理和集成
当组织达到一定规模后,工具好不好用只是基础问题,真正重要的是数据是否可治理。企业可能同时存在 CRM、ERP、财务系统、代码平台、文档系统和客服系统。若项目编号、客户编号和产品编号不统一,报表就会出现多个版本。
此时应重点询问接口能力、单点登录、组织架构同步、权限继承、操作日志、数据导出和备份机制。不要只听“支持 API”,要要求对方说明接口限流、字段映射、失败重试和数据一致性如何处理。
研发团队可以保留专业研发平台,业务团队采用某项目管理平台或其他协作工具。关键不在于所有人使用同一页面,而在于跨系统之间的关键状态能够同步,且不会产生重复录入。
4. 强合规行业:把审计证据放在第一位
医疗、金融、汽车、工业控制和部分公共项目,通常需要证明谁在何时修改了什么,为什么修改,谁审批了修改,以及最终交付依据是什么。此时看板美观和消息提醒都不是首要能力。
选型时需要测试以下细节:历史版本是否可恢复,删除操作是否留痕,权限是否能细分到项目和字段,审批是否能绑定具体文件,导出记录是否包含时间和操作人,外部人员是否能被严格隔离。
如果供应商只能展示“任务完成率”,却无法展示完整变更历史,我会把它视为高风险信号。

九、实施落地:90 天内不要追求“大而全”
1. 第 1,15 天:确认问题和数据口径
第一阶段只做三件事:访谈关键角色、收集异常订单、统一核心字段。访谈对象不能只有管理层,必须包括至少一名销售、一名设计或研发、一名执行人员和一名项目负责人。
我会要求每个角色回答三个问题:你每天最常更新什么信息?你最常等待谁的反馈?最近一次返工或延期是因为什么?这些回答往往比部门负责人描述的“标准流程”更接近真实情况。
2. 第 16,30 天:配置一个真实模板
选择一种最常见的项目类型,配置一个端到端模板。不要配置十种项目、几十条自动化和所有报表。模板首先要跑通需求、设计、执行、变更和验收五个关键环节。
此时要确定角色权限。销售能创建需求,但不能修改最终技术规格;设计能提交版本,但不能批准合同范围外变更;客户能确认交付物,但不能看到内部成本;项目经理能调整计划,但不能绕过关键审批。
3. 第 31,60 天:用真实项目试运行
试运行至少选择 5 个真实项目,其中最好包含一个正常项目、两个有变更的项目和两个存在延期风险的项目。不要只挑最配合的项目组,否则结果会过于理想化。
每天记录三个问题:哪个字段没人愿意填?哪个状态无法表达实际情况?哪个提醒没有在正确时间触达?这些问题是优化流程的依据,不应被视为员工“不配合”的证据。
4. 第 61,90 天:建立复盘和治理机制
运行一个月后,管理层需要看四类结果:项目交付结果、数据完整性、使用活跃度和业务损失变化。不要只看登录人数,也不要只看完成率。
建议每月由一名流程管理员负责审核字段、模板、权限和自动化规则。任何新需求都先判断是否属于共性流程,避免系统被个别项目的特殊要求不断改造成无法维护的状态。
- 删除没人使用且不影响决策的字段。
- 合并含义相同但名称不同的状态。
- 把高频人工提醒改为自动化规则。
- 把重复出现的异常原因加入风险分类。
- 把已验证有效的流程固化成模板。
5. 用四个指标判断是否值得继续
第一个指标是关键节点按时更新率,反映员工是否真正使用系统。第二个指标是需求变更可追溯率,反映系统是否能支撑责任判断。第三个指标是返工或信息遗漏次数,反映流程是否产生实际收益。第四个指标是项目经理人工催办时长,反映系统是否减少了协调负担。
这些指标不必一开始追求非常高。更重要的是建立基线,并观察趋势。如果上线前每个项目经理每周花 8 小时催进度,三个月后降到 4 小时,同时关键节点更新率没有下降,说明系统开始产生真实价值。

十、采购前必须问清楚的 15 个问题
1. 关于配置和流程
- 非技术管理员能否自行新增字段、状态、模板和审批节点?
- 不同项目类型能否使用不同表单,而不是所有项目共用一张表?
- 字段是否支持必填、条件显示和角色限制?
- 工作流修改后,历史项目是否仍能正常查询?
- 自动化规则是否支持条件、延时、通知和异常分支?
2. 关于协作和权限
- 客户、供应商和临时成员能否只访问指定项目?
- 能否限制外部人员查看内部成本、备注和风险信息?
- 评论、附件和审批意见是否能绑定到具体任务或版本?
- 移动端是否能完成现场拍照、上传、审批和状态更新?
- 消息通知是否支持按角色、项目和风险等级分层?
3. 关于数据和长期运维
- 是否支持完整操作日志和历史版本恢复?
- 能否批量导入和导出项目、客户、任务及附件?
- 是否提供稳定接口,接口失败后如何重试和告警?
- 数据存储、备份、隔离和删除机制如何设计?
- 企业更换管理员后,是否仍能理解和维护现有配置?
供应商如果只回答“支持”而不能现场演示,我会把这个回答视为未验证。选型不是收集承诺,而是验证关键动作能否在真实条件下完成。
十一、最终选型建议:按主要矛盾做决定
1. 如果你的主要问题是研发混乱
优先试用 Jira、Azure DevOps 或 TAPD。重点测试需求拆分、缺陷关联、版本发布、测试结果和研发依赖。不要因为业务部门暂时不会使用,就否定研发平台;更合理的做法是给业务部门设置简化入口,或通过另一套业务协作工具承接客户需求。
2. 如果你的主要问题是跨部门信息断裂
优先试用某项目管理工具、某项目管理平台或飞书项目。重点测试同一个项目能否为销售、设计、采购、生产和管理层提供不同视图,并检查是否能把聊天中的决定沉淀为正式任务、审批或变更记录。
3. 如果你的主要问题是延期和资源冲突
重点评估 Microsoft Project、Jira 的计划能力,以及其他工具的资源视图、依赖关系和预警机制。不要只看甘特图是否漂亮,要测试临时插入任务、调整工期、替换负责人后,系统能否准确展示对后续节点的影响。
4. 如果你的主要问题是客户频繁改需求
优先评估变更管理能力,而不是普通任务功能。系统至少应支持变更单、影响分析、审批、报价调整、版本冻结和客户确认。对于软件定制企业,需求变更还应关联工时估算、开发版本和验收标准。
5. 如果你的主要问题是生产和交付失误
优先关注订单配置、文件版本、物料状态、现场执行、质检记录和客户验收。某项目管理工具或某项目管理平台通常更适合先搭建统一业务流程;若企业已经有成熟 ERP,则要把项目系统定位为协同和过程管理层,避免重复建设库存与财务数据。
| 企业主要矛盾 | 优先能力 | 推荐试用方向 | 必须接受的取舍 |
|---|---|---|---|
| 研发需求和缺陷混乱 | 版本、缺陷、追踪、测试 | Jira、Azure DevOps、TAPD | 配置和培训投入更高 |
| 部门之间信息断裂 | 字段、权限、审批、统一视图 | 某项目管理工具、某项目管理平台、飞书项目 | 需要建立数据治理规则 |
| 计划延期和资源冲突 | 关键路径、资源、依赖、预警 | Microsoft Project、Jira及具备计划能力的方案 | 计划越精细,维护成本越高 |
| 客户频繁变更需求 | 变更单、影响分析、确认、版本冻结 | 研发平台或高配置项目平台 | 需要客户和内部人员共同遵守流程 |
| 生产、安装和验收失误 | 订单配置、附件版本、现场记录、验收证据 | 某项目管理工具、某项目管理平台 | 可能需要与 ERP 或订单系统集成 |
十一、我对 2026 年定制产品管理软件的三个判断
1. “灵活配置”会从卖点变成治理问题
未来的软件越来越容易配置,企业真正的差异不再是能不能自定义,而是能不能控制自定义。没有数据字典、模板负责人和变更流程,灵活配置会让每个部门建立自己的语言,最终形成新的信息孤岛。
所以,企业采购时应同时问两个问题:能不能改?改错了怎么办?只有具备版本、权限、日志和回滚能力的配置,才是可持续的灵活性。
2. AI 能减少整理工作,但不能替代业务确认
生成式 AI 可以帮助总结会议、提取需求、识别风险、生成任务和提示遗漏字段,但它不能替客户确认技术规格,也不能代替负责人承担变更审批责任。
在定制场景中,AI 最适合放在三个位置:需求进入时的结构化整理,项目进行中的异常提示,交付结束后的复盘归因。最危险的做法,是让 AI 自动修改关键规格、自动承诺交期,或者在没有人工确认的情况下关闭高风险任务。
3. 搜索和报表的价值取决于过程数据是否可靠
很多企业希望通过 AI 搜索快速找到“某客户过去做过哪些类似项目”,但如果项目名称不统一、附件没有版本、客户确认散落在聊天记录里,搜索结果仍然不可靠。
因此,AI Search 的前提不是购买一个更聪明的搜索框,而是建立可检索的业务结构。客户、产品、项目、版本、变更、验收和问题都应具有稳定的关联关系。数据结构先于智能问答,过程证据先于漂亮摘要。

十二、常见问题与最后决策清单
1. 个性化定制产品管理软件一定要买专业版吗?
不一定。专业版的价值通常体现在权限、自动化、报表、接口、审计和外部协作。如果团队只有十几个人,项目类型单一,基础版已经能覆盖需求,就没有必要为了功能数量升级。但如果企业需要客户参与、跨项目统计或系统集成,基础版的边界很快会暴露。
2. 一个软件能不能覆盖销售、研发、生产和售后?
可以覆盖流程,但不一定适合替代所有业务系统。项目管理软件更擅长过程协同、责任分配、进度和证据沉淀;ERP 更擅长库存、采购、生产和财务;研发平台更擅长需求、代码和测试。企业应先明确每类数据的主系统,再通过项目编号、客户编号或订单编号进行关联。
3. 低代码工具会不会越用越乱?
会,前提是没有治理。建议设置配置审批人、字段命名规则、模板版本、权限边界和季度清理机制。任何新字段都要说明使用角色、填写时机、统计用途和停用条件,否则系统会逐渐变成一张不断加长的电子表格。
4. 试用期应该让多少人参与?
不要只让项目经理试用。至少应包括一名销售、一名设计或研发、一名采购或执行人员、一名管理者和一名管理员。人数不必很多,但角色必须覆盖需求输入、方案产出、执行交付和管理复盘四个环节。
5. 怎样判断供应商的实施服务是否可靠?
要求对方提供同类行业的实施计划、字段设计样例、权限方案、数据迁移方案和上线后的支持边界。更重要的是观察对方是否会追问你的异常订单。如果对方只展示产品界面,不询问变更、延期、验收和历史数据,说明其实施方法可能仍停留在功能销售层面。
6. 采购前最后要做什么?
把最近三个月最复杂的一个真实项目完整录入候选工具,要求不同角色分别完成自己的任务,然后进行一次需求变更、一次延期、一次客户确认和一次项目复盘。最后统计录入耗时、漏填字段、错误提醒、权限问题和人工催办次数。
如果工具能让团队在异常发生时更快发现问题、找到责任人、确认影响并留下证据,它就具备实用价值。如果它只是让任务看起来更加整齐,却没有减少返工和沟通成本,就不值得因为功能丰富而采购。
我的最终建议是:先选一个最容易产生损失的定制流程,用真实项目进行 30 天验证;不要先追求全公司统一,也不要先追求功能齐全。2026 年最实用的产品管理软件,不是把所有管理方法都塞进企业,而是让企业能够用较低成本建立一套自己的流程语言,并在客户变更、版本切换和交付异常发生时,仍然知道下一步由谁负责、依据是什么、风险会传到哪里。
下一步可以按照以下顺序执行:先确定定制类型,再列出三个最高频异常,接着选择两到三款候选工具,使用同一组真实项目材料进行测试,最后用关键节点按时更新率、变更可追溯率、返工次数和项目经理催办时长做决策。不要被演示中的漂亮页面替代真实验证,也不要把供应商的功能承诺当成企业已经获得的管理能力。
常见问题解答(FAQ)
1. 个性化定制产品管理软件哪个最实用?
我准备给一个同时做硬件、软件和售后服务的团队选工具,发现很多产品都声称支持自定义流程,但真正配置时差异很大。我最关心的是:定制字段、审批节点和项目模板能不能长期维护,而不是演示当天看起来是否灵活。
如果只问“哪个最实用”,我的判断是:对个性化定制企业而言,优先选择支持自定义对象、流程、字段、权限和报表的一体化项目管理工具,而不是功能最多的研发工具。定制业务的难点通常不在任务分派,而在客户需求、方案变更、物料确认、生产交付之间的数据是否能连起来。
我在评估这类工具时,会用一个真实订单做“从询价到交付”的压力测试:先录入客户特殊要求,再模拟两次方案变更、一次延期和一次售后返修。如果每次变更都需要人工复制数据,或者审批记录散落在聊天工具里,后续统计一定会失真。
工具类型个性化配置跨部门协同实施难度更适合谁 研发型项目管理工具强中等中等软件研发、技术交付团队 通用协同平台中等强较低轻量项目和行政协同 低代码业务平台很强强较高流程复杂、需要深度定制的企业 一体化项目管理工具强强中等定制产品、研发、交付混合团队 从实用性看,一体化项目管理工具通常是平衡点:它不一定在单项功能上最强,却能把需求、任务、缺陷、文档、工时和交付状态放在同一条链路上。
我的建议是不要先看功能清单,而要先验证三个问题:能否建立定制订单模板,能否限制不同角色看到的字段,能否导出管理层真正使用的交付数据。
2. 个性化定制产品管理软件应该重点比较哪些功能?
我以前选工具时把重点放在看板、甘特图和工时统计上,正式使用后才发现,真正拖慢项目的是需求反复确认、版本变更没有留痕,以及不同部门对“已完成”的定义不一样。现在我想知道,比较软件时哪些功能必须通过实际场景验证?
比较个性化定制产品管理软件,最容易犯的错误是按照功能数量打分。我更建议采用“业务闭环测试”,把评价重点放在四个环节:需求结构化、变更可追溯、跨部门交接、交付结果可统计。第一项是需求结构化。
客户提出“外观调整、尺寸变化、增加接口”时,系统能否把这些内容拆成可确认的需求项,并分别关联负责人、截止时间、附件和验收标准。如果只能写在一段长文本里,后面很难判断究竟改了什么。第二项是变更追溯。定制项目至少要测试版本对比、变更原因、审批人和影响范围四个字段。
我曾见过一个项目因为报价版本和生产版本不一致,返工成本接近原项目毛利的十分之一,问题并非没有审批,而是审批记录没有和执行任务绑定。第三项是跨部门交接。建议现场模拟销售、产品、研发、采购、生产和售后六种角色,观察任务转交后是否仍能看到上下文。
真正好用的系统不只是“能指派”,而是让接手人不必重新翻聊天记录。第四项是结果统计。至少要查看延期率、变更次数、需求确认周期、返工任务占比和交付准时率。
下面是一套我会采用的评分权重: 评估项建议权重通过标准 需求与客户要求管理25%需求可拆分、可确认、可关联附件 版本与变更追踪25%变更原因、审批、影响范围可追溯 角色权限与交接20%不同角色看到合适数据,交接不丢上下文 报表与数据导出15%能生成延期、返工和交付分析 易用性与实施成本15%核心成员一周内完成基本使用 如果某个工具在演示中功能很丰富,却无法让普通成员稳定执行这四个环节,我不会把它列为首选。
定制业务最怕“系统能力很强、团队实际不用”,所以操作路径短、字段命名清楚和模板可复制,往往比多一个高级图表更重要。
3. 小团队使用个性化定制产品管理软件会不会太复杂?
我们团队只有十几个人,既要接客户定制需求,又要处理研发和售后。我担心上线专业工具后,大家每天要填很多字段,最后变成项目经理一个人维护,想请教小团队应该怎样判断软件是否过度复杂?
小团队不是不能用专业工具,而是不能一开始就把所有流程都搬进去。我的经验是,十几人的定制团队最适合从一条主流程开始:客户需求确认、方案评审、执行、验收、售后。只要这条链路能减少重复沟通,就已经产生价值。
判断是否复杂,可以做一次“新人上手测试”:找一名没有参加演示的成员,让他独立创建项目、领取任务、上传文件、提交延期申请。如果完成基础操作需要反复询问,或者创建一个任务要填写十多个字段,说明配置已经超过团队承受能力。我通常把字段分成三层。
第一层是必填字段,只保留客户、交付日期、负责人、当前阶段和验收标准。第二层是条件字段,例如涉及采购时才填写供应商和物料信息。第三层是分析字段,先由项目负责人维护,不要求每个成员都填写。
阶段建议保留的核心字段不建议初期加入 需求确认客户、需求描述、优先级、验收标准过细的分类编码 方案评审方案版本、评审人、结论、风险复杂的多级审批 执行交付负责人、截止时间、依赖任务、状态每小时工时填报 售后处理问题现象、影响范围、处理结果过早建立复杂知识库 上线后的第一个月,我建议只观察三个指标:逾期任务是否减少、需求变更是否有记录、项目经理追问进度的次数是否下降。
如果这三个指标没有改善,不要继续增加字段,而要检查流程是否过长、提醒是否过多,以及管理层是否仍然绕过系统直接在群里布置任务。因此,小团队最实用的选择不是“最轻量”的工具,而是能够逐步扩展、支持模板复用,同时允许关闭复杂功能的工具。先解决信息不透明,再解决精细化管理,实施成功率会明显更高。
4. 个性化定制产品管理软件的价格和实施成本应该怎么评估?
我发现软件报价通常只展示账号费用,却很少说明流程配置、数据迁移、培训和后续维护成本。我们准备在2026年更换系统,怎样算出真实总成本,避免买了便宜软件却花更多时间维护?
评估价格时,不能只比较每个账号的年费。定制产品管理软件的真实成本至少包括订阅或授权费、实施配置费、历史数据整理费、培训成本、接口费用和内部管理员时间。后面几项经常不写在报价单里,却可能决定项目是否按期上线。我建议用“三年总拥有成本”计算,而不是只看第一年价格。
公式可以简单写成:三年总成本=软件费用×3+一次性实施费用+接口和迁移费用+内部维护人力成本。内部人力按每周投入时间乘以实际人力成本估算,比凭感觉判断更可靠。
成本项目常见估算方式容易忽略的风险 软件费用账号数×年费×年限闲置账号、超额使用费 实施配置流程、字段、权限、模板配置工时需求反复导致追加费用 数据迁移历史项目数量×清洗和导入工时旧数据格式不统一 集成费用接口数量×开发与测试工时接口变更后的维护费用 内部维护管理员每周投入时间×三年关键人员离职后无人接手 在实际采购中,我会要求供应商把一个真实项目配置成可运行样板,并明确哪些工作由供应商完成、哪些工作由客户完成。
尤其要问清楚:自定义字段数量是否有限制,流程调整是否收费,报表能否自行修改,数据能否完整导出,以及合同到期后能否保留历史数据。还有一个常被忽略的判断:如果工具每次小改动都必须找外部顾问,低首年价格未必划算。
对定制团队而言,管理员能否在半天内调整一个字段、一个状态或一个项目模板,往往比首年节省几千元更有价值。我的建议是先做四周小范围试运行,只迁移一类典型项目,并记录配置耗时、成员活跃率、逾期提醒准确率和数据导出结果。试运行后再谈长期采购,通常比直接签多年合同更容易发现隐藏成本。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54492
读者评论
文章把“定制复杂度”分成轻、中、深和平台型,比单纯罗列功能更有参考价值。尤其是拿最近三个月最复杂的订单做测试这一点很实际,正常流程往往看不出版本混乱和变更失控的问题。
我们做工业设备定制时,最容易出错的不是任务延期,而是客户改参数后,报价、图纸和采购仍沿用旧版本。文中强调变更原因、影响范围和批准记录,确实比单纯使用看板更重要。
成本分析比较客观,软件订阅费只是显性支出,实施、培训、接口和返工才是长期负担。不过文中的节省金额属于情景模拟,实际选型时还需要用企业自己的订单量和返工数据验证。
