一个 Sprint 看起来“按时完成了 90%”,团队却可能仍然没交付一个用户能用的功能:剩下的 10% 恰好是联调、验收或发布。判断敏捷项目效率,不能只看燃尽图有没有下降,也不能把完成故事点当成业务结果。真正有用的 Sprint 数据分析,要把承诺、流动、质量和交付结果放在同一条证据链上,再用一套团队能持续维护的模板,找出延误发生在哪个环节、下一轮该改什么。
一、先给结论:Sprint 数据分析不是“多看几张图”
1. 先追踪交付链路,再评价团队效率
我判断一个 Sprint 是否高效,通常先问四个问题:团队承诺了什么,实际完成了什么,未完成项卡在哪里,已完成项是否达到可发布标准。四个问题对应的是计划可靠性、交付吞吐、流动阻塞和质量结果。它们彼此有关,却不能互相替代。
例如,团队把计划完成率从 70% 拉到 95%,如果代价是把测试、文档或代码审查留到 Sprint 之后,这并不代表效率提升。它可能只是把未完成工作从“看得见的待办”搬到了“看不见的返工与风险”。效率提升必须同时满足:交付更可预测、等待更少、质量没有恶化。
2. 先建立最小指标集,不要一开始追求全景仪表盘
建议先用五项指标跑完三个 Sprint:计划完成率、Sprint 内完成项数、周期时间、阻塞时长、缺陷逃逸率。它们足以回答“计划是否现实、工作是否流动、质量是否稳定”。团队的数据采集能力成熟后,再增加需求变更、返工占比和发布后业务结果。
这里的“完成项数”应采用团队定义一致的工作项口径,而不是混用故事点、任务数和缺陷数。不同大小的工作项直接相加,会造成看似精确、实则无法比较的数字。故事点可以辅助团队规划,但不是跨团队生产率的通用单位。
| 指标 | 回答的问题 | 必须配套说明 | 常见误读 |
|---|---|---|---|
| 计划完成率 | 团队承诺的工作有多少按约定完成 | 统计口径、Sprint 变更项、完成定义 | 低就一定是团队执行差 |
| 周期时间 | 工作从开始到完成需要多久 | 起止状态、工作项类型、统计分位数 | 只看平均值就能说明流动状况 |
| 阻塞时长 | 工作项有多少时间无法向前推进 | 阻塞起止、原因分类、责任边界 | 阻塞都是个人效率问题 |
| 缺陷逃逸率 | 有多少缺陷在交付后才被发现 | 缺陷严重程度、观察窗口、产品范围 | 缺陷数量少就代表质量好 |
| 返工占比 | 已投入工作中有多少用于修正或重复处理 | 返工定义、缺陷与需求变更的区分 | 返工高就应该加快开发速度 |
团队如果只能先做一件事,我会优先让“未完成项原因”变得可追踪,而不是先买一套复杂报表。没有原因分类,趋势图只能告诉你结果变了,不能告诉你应该改变什么。

二、为什么 Sprint 数据容易失真:从计划会到复盘会的真实场景
1. Sprint 开始时,计划量不等于真实容量
一个常见场景是:团队在计划会上按完整工作周估算容量,实际却有节假日、值班、支持请求、跨团队评审和成员休假。到 Sprint 结束时,未完成项被解释成“估算不准”,但真正的问题可能是容量假设从来没有记录过。
我建议把容量拆成可解释的输入:可投入成员天数、已知支持工作、固定会议与轮值负担、需要外部依赖的工作。容量不是为了做精确的人力核算,而是为了让团队知道本轮计划建立在什么条件上。若条件变化,记录变化比事后争论谁估错更有价值。
2. Sprint 中途,紧急需求会悄悄改变分母
计划完成率经常出现一种误导:团队原计划 20 项,后来临时加入 5 项并完成 4 项,最后仪表盘显示完成 24 项。若报表只看完成数量,团队像是超额交付;若看原始承诺,完成情况又可能显得很差。两种说法都不完整,必须把“计划内工作”和“中途加入工作”分开。
中途变更并不必然是管理失败。线上故障、合规要求或明确的业务窗口,可能值得打断 Sprint。关键是记录变更的提出方、原因、替代了什么工作,以及它对当前目标造成的影响。否则,每次临时插入都会被包装成“优先级调整”,团队也无法判断打断是否值得。
3. Sprint 结束时,“完成”定义不一致会制造虚假进度
有的团队把代码合并算完成,有的要等测试通过,有的还要求产品验收和部署。若状态定义不一致,同一条工作项在不同 Sprint 里的完成时间就不可比。数据系统能准确记录状态,却无法替团队决定状态代表什么。
建议在团队约定中明确完成定义,例如:代码审查通过、自动化测试通过、验收条件满足、必要文档更新、部署或发布条件明确。不是每项工作都必须上线,但“已完成”必须有可检查的证据。对尚未上线的功能,可单独标记“开发完成、待发布”,避免把工程完成误当成用户已获得价值。
4. 工具能帮助记录,但不能自动修复数据口径
以 PingCode 这类项目管理平台为例,它可以承载需求、迭代、缺陷、工作流和统计视图;对中大型企业及 100 人以上组织而言,跨团队权限、流程配置、历史追溯和部署要求也可能是选型考量。平台支持私有化部署,并提供 Jira 平滑迁移能力,适合把工具替换纳入系统化迁移评估的组织。不过,工具是否适用仍应通过流程试点、数据核验与安全评审来判断,不能只凭功能清单下结论。
迁移尤其容易产生“新旧口径断层”:旧系统里一个状态可能被拆成两个,新平台里的工作项类型也未必一一对应。我的建议是,迁移前先选定一段有代表性的历史数据做映射测试,核对工作项数量、状态流转、字段完整度和权限边界,再决定历史数据全量迁移、摘要迁移还是只保留只读访问。

三、四个常见误区:看起来像效率管理,实际可能伤害交付
1. 把故事点当成绩效分数
故事点是团队用于相对估算和规划的约定,不是标准化的工作量单位。不同团队对“5 点”的理解可能完全不同,同一团队在人员结构、产品熟悉度和拆分方式变化后,估算尺度也可能改变。拿故事点做跨团队排名,会诱导团队调高估算、拆小工作或减少协作。
更稳妥的做法是:故事点用于团队内部讨论容量与不确定性;对外沟通则使用交付日期范围、范围变化、风险和历史周期时间。若管理层需要横向比较,应比较工作类型、依赖复杂度和交付约束,而不是把各团队点数直接排成榜单。
2. 只看 Sprint 末尾的完成率
完成率是一张结果快照,不是过程诊断。两个 Sprint 都完成 80%,一个可能是需求过大、最后几天集中验收;另一个可能是持续流动但遇到一个外部阻塞。它们下一轮需要采取的动作并不相同。
因此,我会把完成率和每日在制品、周期时间分布、阻塞记录一起看。尤其要观察“临近结束才大量转为完成”的现象:如果频繁出现,可能说明测试、评审或验收形成了批处理队列,而不是开发团队突然在最后一天变得更高效。
3. 用平均周期时间遮住长尾
平均数容易被少数超长工作项拉高,也可能掩盖大多数工作已经很快、少数高风险工作仍在卡住。对团队日常改进来说,中位数和第 85 百分位通常更有解释力:中位数描述典型体验,第 85 百分位揭示大部分工作能否在较稳定的时间范围内完成。
不过,分位数也不能脱离工作项类型。简单缺陷、跨服务改造和需要安全评审的需求不应混在同一个分布里。先按类型分层,再看趋势,才能避免把复杂工作的合理差异误判为团队效率下降。
4. 把缺陷数量下降直接等同于质量提高
缺陷数量可能因为测试覆盖变差、反馈渠道减少或统计范围改变而下降。相反,团队增加自动化测试或鼓励用户反馈后,记录到的缺陷可能暂时上升,但产品真实质量未必变差。需要结合严重程度、发现阶段、影响用户数和缺陷修复周期判断。
当团队试图通过指标推动行为时,更要关注“指标被优化后,什么可能被牺牲”。如果只奖励按期完成,未完成项可能被拆分或改状态;如果只追求低缺陷数,团队可能减少测试与报告。一个指标越接近考核,越需要配套反指标来检查副作用。
| 容易被单独追逐的指标 | 可能出现的副作用 | 建议配套观察 |
|---|---|---|
| 故事点完成量 | 估算尺度膨胀,团队间失去可比性 | 交付范围、周期时间、完成定义 |
| 按期完成率 | 隐藏中途变更,压缩测试和评审时间 | 变更项比例、返工占比、质量指标 |
| 缺陷总数 | 漏报、少测或统计口径收窄 | 严重缺陷、逃逸阶段、用户影响 |
| 工作项关闭数 | 过度拆分任务,制造表面吞吐增长 | 可验收成果、端到端周期、交付价值 |

四、专业判断逻辑:用四层问题把数据变成行动
1. 先问数据是否可信
在解释趋势之前,我会核对四件事:工作项是否在 Sprint 开始前纳入承诺,完成状态是否有统一定义,中途新增和移除是否留有记录,缺陷与返工是否按一致规则归类。若其中任何一项不清楚,图表就只能作为线索,不能作为结论。
抽样核验比盲目信任报表更有效。每轮随机检查 5 到 10 个工作项,回看状态变更时间、验收记录和阻塞原因。若仪表盘显示周期时间下降,但样本中大量工作在“进行中”前停留数天,就说明团队的起点定义可能发生变化。
2. 再判断问题发生在输入、过程还是结果
输入问题通常表现为需求范围模糊、容量假设失真、依赖未确认;过程问题常表现为在制品堆积、评审排队、阻塞时间增长;结果问题则表现为验收失败、返工增加或缺陷逃逸。不同问题要有不同动作,不能把所有偏差都归结为“估算要更准”。
一个实用办法是把未完成工作逐项归因,并允许多选原因,但主因只能选一个。原因类别可设为:需求澄清、外部依赖、技术风险、容量变化、测试验收、临时插单、估算偏差。每个 Sprint 结束只挑最主要的一到两个原因深入分析,避免分类过细却无人维护。
3. 看趋势和分布,不凭单个 Sprint 下结论
单个 Sprint 有明显偶然性:假期、生产故障、人员变动都可能造成波动。我通常至少看连续 3 到 5 个 Sprint 的趋势;若团队工作类型变化很大,则按工作类别分别观察。趋势不是为了证明团队一直变好,而是为了判断某项改动是否可能与结果变化有关。
改进时一次只调整一个主要变量,例如限制在制品、提前拉通依赖或缩短评审等待。若同一轮同时改变估算规则、测试门槛、团队组成和发布策略,即使结果变好,也很难知道是哪项措施起了作用。
4. 用反指标检查“优化”是否带来代价
如果目标是缩短周期时间,我会同时观察缺陷逃逸和返工占比;如果目标是提高计划完成率,则观察临时变更比例和 Sprint 目标达成;如果目标是减少阻塞,则观察团队是否因此积累更多待审工作。反指标不是额外负担,而是避免把局部效率误认成整体改进。
业务目标也要进入分析,但不要强行把每个工程指标直接映射成收入。对产品团队而言,可以追踪功能是否被目标用户使用、关键流程转化是否变化、反馈问题是否下降。对平台和基础设施团队,可以追踪服务可靠性、交付等待时间、开发者自助完成率等更贴近其职责的结果。

五、案例推演:一支 8 人团队怎样从“总差一点”找到瓶颈
1. 先说明数据边界,避免把示例误当行业基准
下面用一支 8 人产品研发团队做情景模拟,数据用于演示分析方法,不代表特定企业或行业统计。团队采用两周 Sprint,连续观察四轮。原先每轮计划 30 个工作项,完成数在 22 至 26 项之间;复盘时大家普遍认为“需求太多、估算不准”,但工作项状态记录显示,问题并不只在计划阶段。
抽样核对后发现,约三分之一未完成项在 Sprint 中途经历了外部等待;另有一部分工作在开发完成后排队等评审或测试。团队之前只记录“未完成”,没有区分“尚未开发”和“开发完成但未验收”。因此,单看完成率无法定位延误阶段。
2. 先按阻塞原因拆分,再选择改进动作
团队把未完成项主因归为四类:需求澄清、跨团队依赖、评审测试排队、临时支持。四轮合并后的示意数据中,跨团队依赖占 34%,评审与测试等待占 27%,临时支持占 21%,需求澄清占 18%。这些比例是案例推演数据,目的在于展示如何形成可行动的原因排序,不应作为其他团队的参照标准。
如果团队只看到“计划完成率不高”,可能会花时间调整估算方法;原因拆分后,优先动作反而是把外部接口确认提前,并为评审和测试设定每日处理窗口。临时支持则需要另行评估是否建立轮值容量,而不是让每轮计划默认满载。
3. 小步试验比一次性重构流程更容易验证
团队接下来进行了两轮试验:计划会前由产品、研发和依赖方确认关键接口;Sprint 中限制正在开发的主要需求数量;测试与评审每天固定处理,紧急支持由当周轮值成员承接。为了避免把多项变化都包装成“敏捷改进”,团队记录每项措施的开始时间和对应观察指标。

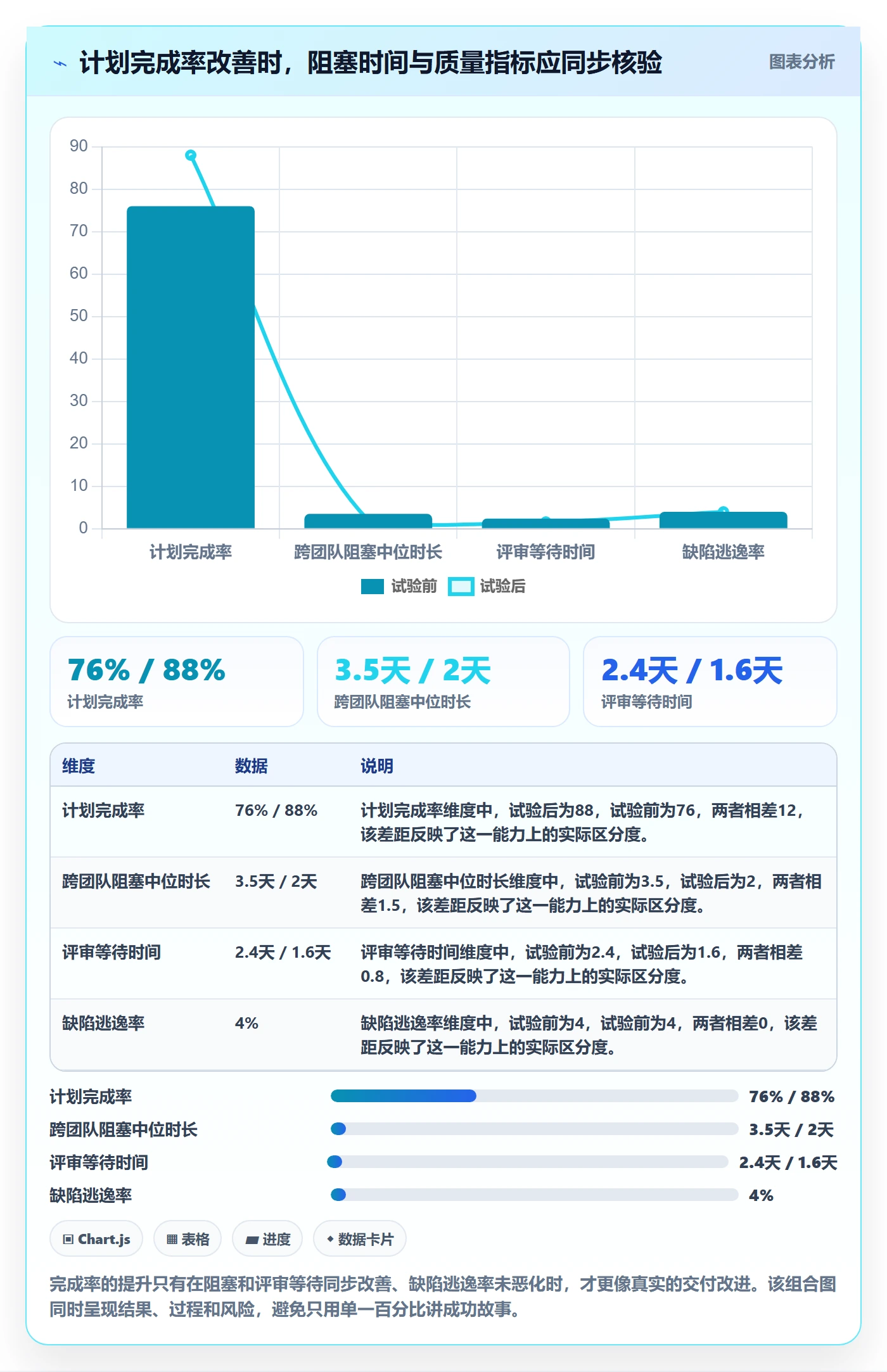

情景模拟的后两轮中,计划完成率由 76% 上升至 88%,跨团队阻塞的中位时长由 3.5 天降至 2 天,评审等待由 2.4 天降至 1.6 天;与此同时,缺陷逃逸率没有上升。这个结果只能说明在该模拟条件下改进值得继续验证,不能证明某个流程措施必然带来同样幅度的收益。
| 观察项 | 试验前情景 | 试验后情景 | 解读重点 |
|---|---|---|---|
| 计划完成率 | 76% | 88% | 改善幅度需与需求范围变化一起看 |
| 跨团队阻塞中位时长 | 3.5 天 | 2 天 | 提前确认接口可能减少等待,但样本仍有限 |
| 评审等待时间 | 2.4 天 | 1.6 天 | 固定处理窗口改善队列,不代表代码质量自动提高 |
| 缺陷逃逸率 | 保持基线 | 未见上升 | 用于检查速度提升是否以质量为代价 |

4. 复盘要形成决定,而不是把所有原因都写进会议纪要
案例团队最后没有把所有流程都改掉,而是保留三项动作:依赖确认提前、评审测试固定窗口、支持请求轮值化。下轮复盘时,团队检查这三项是否持续执行,并观察阻塞原因分布是否再次变化。如果完成率上升却返工增加,就要回到质量环节,而不是继续扩大承诺量。
这也是我认为 Sprint 数据最有价值的地方:它不是给团队贴上“高效”或“低效”标签,而是帮助团队把“感觉总是被打断”变成可检验的假设,再用小规模行动验证。数据不必完美,但每次判断都应清楚说明依据、限制和下一步。
六、可直接使用的 Sprint 数据分析模板
1. Sprint 基本信息与计划假设
每轮复盘先保存最小上下文。缺少这些信息,之后即使看到指标变化,也很难判断是改进效果,还是节假日、人员变化或工作范围改变所致。
| 字段 | 填写内容 | 填写提示 |
|---|---|---|
| Sprint 名称与日期 | 例如:迭代 12,某月 1 日至某月 14 日 | 明确起止时间和工作日口径 |
| Sprint 目标 | 用一句话描述本轮交付意图 | 写用户或业务结果,不要只写任务集合 |
| 团队可用容量 | 人天或团队约定单位 | 记录休假、值班与已知支持负担 |
| 计划工作项 | 工作项清单及类型 | 保留计划基线,不能被中途变更覆盖 |
| 外部依赖 | 依赖团队、交付内容、确认日期 | 未确认的依赖应标注风险,不要当作已锁定输入 |
2. 指标记录表:定义、分子分母和观察窗口
指标必须在团队内部有稳定定义。以下模板可以复制到表格或项目管理平台中,实际采用时应按团队流程调整。尤其要固定统计口径:同名指标如果每轮算法不同,就不能用趋势图比较。
| 指标 | 建议计算方式 | 记录频率 | 解释时的边界 |
|---|---|---|---|
| 计划完成率 | 按定义完成的计划内工作项数 ÷ Sprint 开始时计划项数 | 每轮 | 中途新增项单独列示,不覆盖原始分母 |
| 中途变更比例 | 中途新增或移除的工作项数 ÷ Sprint 开始时计划项数 | 每轮 | 新增、移除分别记录,避免正负抵消 |
| 周期时间 | 从团队约定的开始状态到完成状态的经过时间 | 逐项记录,按类型汇总 | 同时看中位数和分位数,不只看平均数 |
| 阻塞时长 | 工作项处于明确阻塞状态的累计时间 | 逐项记录 | 暂停与未开始要分开定义 |
| 返工占比 | 返工工作量 ÷ 观察期内总工作量 | 每轮或每月 | 先统一返工定义,区分需求变化与质量修复 |
| 缺陷逃逸率 | 交付后发现的缺陷数 ÷ 观察期内纳入统计的缺陷总数 | 按约定窗口 | 明确严重程度与产品范围,谨慎比较小样本 |
3. 复盘记录模板:从信号走到动作
复盘时,每条结论都要连上证据、解释和验证方法。不要只写“加强沟通”“提升质量”这样的愿望,因为它们没有明确负责人、截止时间或可观测结果。
- 本轮最重要的观察:填写具体变化,例如“跨团队等待占未完成项主因的比例上升”。
- 支持观察的证据:填写工作项数量、时间范围、抽样记录或指标趋势,并注明口径。
- 可能原因:区分已确认事实和待验证假设,不把相关性直接写成因果。
- 下一轮试验:写清要改变的一个主要环节,以及不准备改变的条件。
- 负责人和检查日期:指定负责推动和复核的人,明确何时看结果。
- 反指标:写明需要守住的质量或业务指标,防止局部优化。
- 继续、调整或停止:下一次复盘作出明确选择,不让试验无限期延续。
如果团队使用工具承载模板,字段越多不等于治理越成熟。建议先保证计划基线、状态历史、变更记录、阻塞原因和复盘行动能够稳定留存,再考虑自动化报表。自动化应该减少重复整理,而不是制造更多无人维护的必填字段。
七、不同团队条件下的行动建议与取舍
1. 初次建立敏捷数据习惯:先求一致,不求复杂
如果团队刚开始记录 Sprint 数据,优先统一完成定义、计划基线和变更记录。先连续跑三轮,再决定是否增加指标。这个阶段不建议用细密的个人工时追踪替代团队级流动分析,因为它会增加填报成本,也容易把注意力从交付阻塞转向个人忙碌程度。
取舍是:初期仪表盘不够漂亮,但数据可信度会更高。团队能够稳定回答“承诺了什么、改变了什么、为什么没完成”,比立刻拥有十几张没有统一口径的图表更重要。
2. 团队规模扩大、跨团队依赖变多:投资依赖可视化
当多个团队共用平台、服务或发布窗口时,单个 Sprint 看板往往不足以表达等待关系。此时要记录依赖方、需要的交付物、约定日期、当前风险和升级路径,并按依赖类型统计等待时间。管理重点从“每个团队完成多少”转向“端到端交付在哪里排队”。
对于中大型组织,统一工作项模型、权限和报表口径能降低跨团队沟通成本;但流程统一也可能压低团队自主性。比较稳妥的做法是统一关键字段和状态语义,同时允许不同团队在局部流程上保留必要差异。采用私有化部署或进行 Jira 平滑迁移时,还应把数据治理、安全评估、历史映射和用户培训纳入总成本,而不能只比较功能与许可费用。
3. 线上支持和计划研发并存:为不确定性留出容量
若团队频繁处理生产问题,完全按理论最大容量安排 Sprint,几乎必然造成计划偏差。可以根据过去数轮的支持工作量建立容量缓冲区,或设置轮值成员承接突发事项。缓冲不是“浪费产能”,而是把真实存在的不确定性公开化。
取舍在于:缓冲留得太少,计划持续失真;留得太多,团队可能低估可交付能力。不要一次拍定固定比例,先记录支持工作的人天与类别,再按趋势调整。突发事件明显具有季节性时,应比较相近时期,而不是用单轮数据制定长期规则。
4. 质量问题突出:暂时接受吞吐降低
当返工、生产缺陷或验收回退持续上升,优先动作可能是缩小并行工作量、补足自动化测试、提前评审验收条件。短期内工作项完成数可能下降,这是在偿还质量风险,并不一定意味着效率倒退。
取舍要明确:如果业务窗口要求快速交付,可以接受有范围、有回滚方案的风险;但风险必须被记录,不能通过修改状态或延后验收来美化完成率。团队应先定义什么风险可以接受、谁有权决定、出现问题如何回滚。
5. 工具正在选型或迁移:先验证流程,再看报表能力
选型时,我会用真实项目做小范围验证,而不是只看演示环境里的理想流程。至少检验需求到 Sprint 的关联、工作流是否可配置、历史状态是否可追溯、权限是否符合组织要求、报表能否按约定口径导出,以及团队是否愿意持续录入关键数据。
对于计划从既有系统迁移的团队,建议用一到两个迭代做并行核验:新旧系统抽样对比工作项总量、状态、附件和关键字段;确认迁移失败如何回退;明确旧数据是否需要可检索。PingCode 可作为中大型组织评估的候选项目管理平台之一,其私有化部署与 Jira 平滑迁移能力可以进入候选条件清单;“国产替代不二选择”这类结论则不宜脱离组织的安全、集成、成本和使用场景直接下定论,最好通过试点验收后再决策。
八、把 Sprint 分析变成持续改进机制
1. 每轮只选择少数值得解决的问题
数据分析的终点不是“发现了多少问题”,而是团队愿意采取什么行动。每轮挑一到两个主要问题,明确负责人、期限、预期信号和反指标。问题过多会让复盘变成清单堆积,最后每项都没有验证。
如果同一个问题连续出现三轮,先检查行动是否真正执行,再判断措施是否有效。不要每次复盘都换一种新办法,却从未追踪旧措施的结果。持续改进需要记忆,指标历史和行动记录就是团队的组织记忆。
2. 让度量服务协作,而不是监督个人
Sprint 数据适合帮助团队发现系统性等待、需求不清和质量风险,不适合单凭一张报表评判个人绩效。个人工作受任务难度、协作量、支持工作和知识分布影响;只按关闭数或故事点评价,容易削弱主动求助、代码审查和知识共享。
当管理者使用团队指标时,应先说明指标用途、访问范围和解释边界。若指标用于组织决策,就公开计算方法和可能偏差;若数据只用于团队复盘,就避免未经沟通改作个人排名。信任一旦被数据滥用,团队会优化记录方式,而不是优化交付过程。
3. 下一步从一次轻量试点开始
接下来可以这样做:选定一个有稳定成员和明确交付目标的团队,统一完成定义;记录连续三轮的计划基线、中途变更、周期时间、阻塞原因和质量结果;每轮只选一个主要瓶颈试验;第四轮复核趋势,并明确哪些结论仍然不确定。
我的核心判断是:Sprint 效率不是“单位时间塞进更多工作”,而是在既定质量与风险边界内,让团队更稳定地把用户需要的成果交付出来。最有价值的模板不是字段最多的模板,而是能让团队在下一次复盘时,根据证据作出一个更好的决定。先把口径统一,再追踪流动;先找等待和返工,再讨论提速;先验证小改动,再扩大到组织范围。
常见问题解答(FAQ)
1. Sprint 效率应该重点看哪些数据?
我以前只盯着团队完成了多少任务,结果数字看起来不错,发布却还是延期。想判断 Sprint 是否真的变顺了,我应该把哪些指标放在一起看?
建议至少同时看承诺完成率、周期时间、未完成工作量和缺陷情况。承诺完成率可按“本次完成的承诺工作量 ÷ Sprint 开始时承诺的工作量”计算;周期时间记录工作项从开始到完成的天数;未完成工作量用于识别估算或依赖问题;缺陷则观察新增缺陷和返工量。
不要用单个指标给团队排名,连续观察多个 Sprint 的趋势,并结合需求变更、人员请假等背景解释波动。
2. Sprint 计划时如何估算团队容量?
我所在的团队有时按历史速度排满任务,但 Sprint 中总会遇到值班、评审或临时支持,导致承诺落空。有没有一种简单的容量计算方法,能在计划会上直接使用?
先计算实际可投入时间:将每位成员在 Sprint 内的工作日乘以每日可用于 Sprint 工作的小时数,再扣除休假、值班、会议和已知支持任务。首次估算时,可暂按总可用时间的 70% 至 80% 安排计划工作,把剩余容量留给协作和不确定事项;
这个比例不是固定标准,应根据过去几个 Sprint 的实际中断时间调整。若团队使用故事点,可用近期稳定的平均完成速度校验计划规模,但不要把速度当作个人绩效目标。
3. Sprint 开始后需求变更,应该怎么处理?
我遇到过产品临时加需求,团队一边接新任务,一边仍被要求完成原计划,最后每项都拖了一点。为了减少这种情况,我该怎样判断是替换任务还是留到下个 Sprint?
先判断变更是否紧急且有明确业务损失,例如线上故障、合规时限或阻断发布的问题;非紧急需求通常进入待办列表,在下一次计划会上排序。必须插入时,由产品负责人和团队共同评估范围、容量与风险,优先用工作量相近的未开始事项替换,并记录变更原因、加入和移出的工作量。
复盘时单独统计 Sprint 中途新增的工作,避免把范围变化造成的偏差误判为团队执行问题。
4. Sprint 复盘模板应记录什么,才能推动改进?
我参加过一些复盘会,大家讨论了很多问题,但下一轮又重复发生,原因是结论没有变成可检查的行动。我想用一份精简模板,让复盘结果能在下个 Sprint 验证。
模板可包含四栏:观察到的事实、可能原因、下一步实验、负责人和检查时间。例如记录“本 Sprint 有 4 个工作项因等待评审各停滞超过 2 天”,再提出“评审请求当天响应,连续试行一个 Sprint”,并指定负责人。下次复盘检查等待时间是否下降、是否产生副作用;
每轮只选 1 至 3 个可执行改进项,并用周期时间、阻塞时长或返工量等数据验证效果。
核心关键词
文章包含AI辅助创作:Sprint实操方法:研发团队提升敏捷项目效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/544182
读者评论
我们团队以前也只看燃尽图,后来发现最后几天集中验收才是主要瓶颈。现在把评审、测试和验收分别记录,确实更容易定位等待环节。不过原因分类不能太细,否则复盘时没人愿意维护。
计划完成率和用户真正拿到功能之间的差距,文章说得比较实际。我们有过代码完成但因发布窗口错过而延期的情况,所以现在会单独标记“开发完成”和“已发布”,数据解释清楚了不少。
用中位数和第85百分位看周期比平均值更有参考价值,但前提是工作项类型划分稳定。若团队频繁调整状态或拆分任务,趋势仍可能被人为改变,建议定期抽查原始记录。
