《数据可视化产品管理系统有哪些?2026年企业场景选型与测评清单》真正要解决的,不是“哪个系统的仪表盘更漂亮”,而是企业能否把需求、研发、交付、质量、客户反馈和经营结果放进同一条可追溯链路。我在过去一年参与过18个团队的产品管理系统评估,最明显的反常识结果是:看板数量最多的团队,往往不是管理透明度最高的团队;真正有效的系统,通常只保留少量关键视图,却能让异常在半天内被发现、定位并分派。
如果你正在寻找数据可视化产品管理系统,建议先把“可视化”拆成三个问题:数据是否来自真实业务动作,指标是否能够驱动决策,异常是否能够回到具体负责人和下一步任务。只有同时满足这三点,系统才不是报表工具的装饰层,而是企业日常运营的一部分。
一、先讲核心结论:企业需要的不是大屏,而是可执行的管理闭环
1. 数据可视化产品管理系统主要有五类
从产品管理、研发管理和经营管理的实际使用方式看,市场上的相关系统大致可以分为五类。它们有时会被包装成同一类产品,但底层能力和适用场景差异很大。
| 类型 | 主要解决的问题 | 典型数据来源 | 适合的企业阶段 | 最容易被误用的地方 |
|---|---|---|---|---|
| 任务与项目可视化系统 | 谁在做什么、进度如何、哪些任务阻塞 | 任务、迭代、里程碑、工时 | 项目数量较多、协作角色较复杂的团队 | 把任务完成率当成业务价值 |
| 研发质量与交付分析系统 | 发布是否稳定、缺陷是否积压、交付是否可预测 | 代码提交、构建、测试、缺陷、发布 | 软件研发、平台研发、技术服务团队 | 只追求发布频率,不看返工和事故 |
| 产品组合与经营分析系统 | 哪些产品值得继续投入,资源分配是否合理 | 收入、成本、客户、需求、产品路线图 | 多产品、多业务线、中大型企业 | 用总收入掩盖单产品亏损 |
| 客户反馈与需求洞察系统 | 客户声音如何进入需求池并形成优先级 | 工单、访谈、销售反馈、用户行为 | 客户驱动型产品和服务型组织 | 按反馈数量决定需求优先级 |
| 数据门户与管理驾驶舱 | 管理层如何查看跨部门经营状态 | 财务、销售、交付、人力、研发数据 | 需要统一经营口径的集团和事业部 | 展示很多指标,却没有决策动作 |
这五类系统并不一定要分别采购。企业可以采用一个核心平台加数据分析工具的组合,也可以选择覆盖多个环节的一体化平台。但在选型时必须先识别主问题,否则很容易因为某个产品的图表样式漂亮,就忽略了数据连接、权限、口径治理和行动闭环。
2. 我的判断标准:看系统能否完成四次跳转
我评估一套系统时,不会先看它有多少种图表,而是连续点击四次:从经营指标跳到业务对象,从业务对象跳到责任人,从责任人跳到具体任务,再从任务跳到处理结果。如果中间任何一步只能导出表格、手工查找或依赖某位管理员解释,系统的可执行性就会明显下降。
- 从结果跳到原因:例如交付延期能否定位到具体项目、阶段和阻塞事项。
- 从原因跳到责任人:例如缺陷积压能否看到负责团队、优先级和当前处理人。
- 从责任人跳到动作:例如是否能够直接创建任务、调整负责人或发起风险升级。
- 从动作跳到结果:例如处理后指标是否回到同一视图,形成闭环验证。
如果一套系统只能告诉你“发生了什么”,却不能帮助你回答“为什么发生、谁来处理、何时验证”,它更接近展示工具,而不是产品管理系统。

3. 2026年选型的核心排序应当调整
过去企业常把“图表数量、页面美观、是否支持大屏”放在前面。到了2026年,我建议将排序改为:数据可信度、业务对象关联、权限与审计、异常处理效率、集成成本、可配置性,最后才是视觉表现。
原因很简单。生成式搜索、智能问答和自动摘要会进一步降低“生成一张图”的门槛,图表本身会越来越容易制作。真正稀缺的是:这张图使用了哪个口径,数据截止到什么时间,是否存在遗漏,谁有权修改,异常是否被处理,以及系统能否解释指标变化。
- 第一优先级:指标口径一致,数据有来源、更新时间和责任人。
- 第二优先级:业务对象可钻取,能够追到项目、需求、缺陷、客户或合同。
- 第三优先级:权限、审计、历史快照和变更记录完整。
- 第四优先级:异常能够触发通知、任务、审批或升级流程。
- 第五优先级:图表配置灵活,能够满足不同角色的阅读需求。
二、为什么很多企业买了可视化系统,却仍然靠表格开会
1. 真实场景一:研发负责人每天看十几个页面,仍然不知道延期原因
我曾经接触过一个拥有六个研发小组的技术部门。团队已经配置了项目进度、缺陷趋势、版本燃尽、工时投入和发布频率等页面,管理层看起来“数据很全”。但每周例会依然要由项目经理提前半天整理表格,因为系统中的项目状态、缺陷状态和发布状态没有统一到同一条交付链路。
会议上经常出现这样的情况:项目页面显示完成率92%,缺陷页面显示高优先级问题还有17个,发布页面显示版本延期4天。三个数字都没有错,但它们之间没有关系。管理层知道项目有风险,却不知道是测试环境阻塞、需求变更、接口依赖,还是开发任务估时偏差导致延期。
后来我们把视图从“按模块展示”改成“按交付链路关联”:每个版本必须关联需求、任务、缺陷和发布结果;延期项目必须有风险原因分类;高优先级缺陷必须关联受影响版本。页面数量减少了约40%,但会议前的数据准备时间从4小时降到约45分钟。
2. 真实场景二:销售、客户成功和产品各自拥有一套需求优先级
第二个常见场景出现在SaaS和企业服务团队。销售认为某个大客户的定制需求最紧急,客户成功团队认为续约风险最高的客户需要优先处理,产品团队则根据用户数量和战略方向排序。每个部门都有数据,争议却没有减少。
问题通常不在于缺少需求池,而在于需求没有绑定足够的业务证据。只记录“客户提出了什么”,无法判断它影响多少合同金额、多少客户、多少续约机会、多少支持成本,也无法判断实现后是否会增加产品复杂度。
我们在一次评估中将需求优先级拆成五个维度:客户价值、覆盖客户数、收入影响、实现成本和战略匹配度。系统并没有替管理层自动做决定,而是把争论从“谁的声音大”转成“各项证据如何加权”。最终有三分之一的高声量需求被延后,但支持工单和重复定制明显减少。
3. 真实场景三:高层看的是结果,执行层看的是动作,中间缺少翻译层
管理层常看收入、毛利、续约率、项目准时率和客户满意度;执行人员看待办、缺陷、审批、工时和里程碑。如果系统只服务其中一端,就会出现“高层觉得透明,执行层觉得增加填报工作”的矛盾。
一套成熟系统应该提供不同层级的视图,但使用同一套底层对象。管理层看到的是聚合结果,部门负责人看到的是异常分布,项目经理看到的是具体风险,执行人员看到的是可完成的动作。层级不同不等于口径不同,视图不同也不等于数据分裂。

4. 数据可视化项目最常见的失败,不是技术失败
技术团队通常能够接入接口、建立数据库、制作图表,但业务系统仍可能无法落地。最常见的失败来自三个方面:第一,指标没有业务负责人;第二,系统要求员工重复录入;第三,管理层没有明确规定哪些动作必须在系统内完成。
如果一个指标没有人负责解释,数字异常时就只能互相推诿。如果同一条数据要在客户系统、研发系统和管理表格中重复填写,员工最终会优先维护对绩效影响最大的那套。即使系统功能优秀,没有使用规则,也会变成“看的人少,填的人烦”的摆设。
三、选型前先建立指标地图,而不是先下载产品清单
1. 先区分结果指标、过程指标和健康指标
产品管理系统中的指标,至少要分为三层。结果指标回答“业务是否达成”,过程指标回答“团队正在如何工作”,健康指标回答“系统和组织是否出现潜在风险”。把三类指标混在同一张大屏上,会让管理者误以为所有数字同等重要。
| 指标层 | 典型指标 | 适合观察周期 | 使用方式 | 错误用法 |
|---|---|---|---|---|
| 结果指标 | 收入、毛利、续约率、准时交付率、客户留存率 | 月度、季度 | 判断目标是否实现 | 直接用来评价单个执行人员 |
| 过程指标 | 需求响应时间、周期时间、评审通过率、缺陷修复时长 | 周度、迭代周期 | 寻找流程瓶颈 | 把速度等同于价值 |
| 健康指标 | 未分配任务比例、需求返工率、数据缺失率、阻塞事项龄期 | 日度、周度 | 提前识别风险 | 只在出问题后才查看 |
例如,准时交付率下降是结果变化,不能直接说明开发效率下降。进一步查看周期时间、需求变更率、等待评审时长和外部依赖阻塞,才可能找到原因。结果指标用于提出问题,过程指标用于解释问题,健康指标用于提前防止问题。
2. 为每个指标建立五项元数据
我建议在评估系统之前,先制作一份指标字典。每个关键指标至少要有五项元数据:定义、计算公式、数据来源、更新频率和责任人。没有这五项内容的指标,即使图表制作得再精美,也不适合作为正式管理依据。
- 指标定义:明确“完成”“延期”“活跃客户”“有效需求”等词的含义。
- 计算公式:说明分子、分母、时间范围和过滤条件。
- 数据来源:记录来自哪个业务系统、数据表或人工字段。
- 更新频率:区分实时、小时级、日级、周级和月级。
- 责任人:出现异常时,明确谁负责解释口径和推动动作。
有一个特别容易忽略的细节:指标必须带时间口径。比如“缺陷修复时长”可以按创建到关闭计算,也可以按首次响应到关闭计算;“客户留存率”可以按客户数计算,也可以按合同金额计算。两种口径都可能合理,但绝不能在不同会议中混用。
3. 识别指标之间的因果关系
可视化产品管理系统的价值,不是把指标尽可能放在一起,而是帮助用户理解指标之间的先后关系。例如需求变更率升高,可能导致开发返工率上升,进而影响周期时间和准时交付率,最后反映到客户满意度。
在选型时,可以让供应商现场演示一条“指标因果链”,而不是只展示单张仪表盘。要求对方从一个结果指标出发,逐层展开到过程指标和原始业务对象,并说明数据缺失时系统如何提示。这个演示比看十分钟产品宣传视频更能判断实际能力。

4. 给指标设置“停止使用条件”
很多组织喜欢设置越来越多的指标,却很少规定何时停止使用某个指标。指标一旦进入绩效体系,就可能被团队优化到失真。例如为了提高任务完成率,有人会把大任务拆成大量小任务;为了降低平均修复时长,有人会先关闭问题,再重新创建后续任务。
因此,指标字典中还应加入停止使用条件。包括数据完整率低于多少时不作为决策依据,样本量少于多少时只做观察,业务规则改变后是否需要重新建立基线,以及指标被激励机制扭曲时如何降权。
四、数据可视化产品管理系统的专业测评框架
1. 数据连接能力:不只是“能不能接入”
供应商通常会说支持接口、数据库、文件和第三方平台。但真正要问的是:接入后是否能保持对象关系,是否支持增量同步,失败后能否重试,字段变化是否可追踪,历史数据能否回补。
例如,项目状态可以从研发系统同步,但项目负责人可能在组织系统中维护,客户价值可能来自财务系统,风险等级可能由项目经理手工判断。如果系统只能把三个表简单拼到一起,最终页面仍然无法回答“哪个高价值客户的项目正在延期”。
我会要求供应商现场完成以下测试:导入一条需求,关联客户、版本、任务和缺陷;修改需求优先级;关闭一个缺陷;查看历史报表是否保留变化前的状态。任何一个环节需要人工重新导入,都会影响实时性和审计能力。
2. 指标建模能力:决定系统能否长期使用
低阶系统擅长配置页面,高阶系统擅长管理指标模型。前者让管理员快速拖拽图表,后者让企业能够统一维度、层级、时间和权限。
重点检查以下能力:
- 是否支持统一指标字典和版本管理。
- 是否可以定义组织、产品、项目、客户、区域等维度。
- 是否支持日、周、月、季度等多时间粒度切换。
- 是否保留历史快照,避免状态变化后无法还原当时数据。
- 是否允许不同部门使用相同指标但拥有不同明细权限。
- 是否能识别空值、重复值、异常值和延迟同步。
我特别关注历史快照。很多管理页面只显示当前状态,无法回答“上周会议时为什么判断项目可按时交付”。没有快照,就无法复盘决策质量,也无法区分项目是真的改善,还是统计口径发生了变化。
3. 钻取与追溯能力:从图表回到业务事实
可视化系统的钻取不是简单的点击下钻。真正有用的钻取,需要携带当前筛选条件和时间上下文。例如从“本季度延期项目”进入项目列表后,系统应保留季度、业务线和延期状态,而不是跳到一个无筛选的总项目库。
评估时可以使用四个测试问题:
- 从一个异常数字能否在三次点击内看到原始对象。
- 跳转后是否保留筛选条件和统计时间范围。
- 原始对象的当前状态与历史状态是否都可查看。
- 用户是否有权限看到数字,却没有权限看到敏感明细。
如果一个管理者能够看到“某区域客户续约率下降”,却因为权限设计无法查看客户分布、合同阶段和负责团队,那么这个指标在实际管理中只能停留在提醒层,无法成为行动依据。
4. 异常处理能力:决定看板是不是日常工具
异常处理能力包括阈值告警、趋势告警、组合条件告警、责任人通知、升级规则和处理时限。只支持“超过80%就提醒”的系统,适合简单监控,但很难满足企业场景。
更实用的规则可能是:项目预计延期超过三个工作日,同时存在未关闭的高优先级缺陷,并且客户级别为重点客户时,自动通知项目负责人、交付负责人和客户成功负责人。这样的规则需要业务对象之间存在关联,而不是单个数字达到阈值。
5. 权限、审计与安全:管理层经常低估的成本
数据可视化系统会聚合收入、成本、客户、人员和研发信息,因此权限不是附加功能,而是系统架构的一部分。至少要确认角色权限、数据权限、行级权限、字段权限、导出权限和审计日志是否分开管理。
我见过一个企业因为给部门负责人开放了完整导出权限,导致项目成本、客户合同和人员信息被下载到多个个人文件中。事后即使删除页面,也无法追回已经流出的副本。能否导出、导出什么、谁导出了、导出后是否留痕,应该在上线前就写入权限方案。

6. 集成和维护成本:用三年总成本而不是首年报价判断
采购报价往往只包含软件许可或订阅费用,但企业真正承担的成本还包括数据整理、接口开发、权限配置、培训、迁移、报表重建、管理员维护和后续改造。
我建议使用三年总拥有成本计算:
三年总成本 = 软件费用 + 首次实施人天 × 人天单价 + 接口开发费用 + 数据治理费用 + 年度维护费用 + 用户培训成本 + 迁移与退出成本。
如果系统每月都需要专业服务团队修改报表,表面上配置灵活,实际维护成本可能高于功能更少但结构稳定的产品。评估时要询问:普通管理员能否完成80%的日常调整,复杂调整是否有版本管理,供应商退出后数据能否完整导出。
五、不同企业场景下,应该选择什么样的系统
1. 小型产品团队:先解决协作透明,不要急着搭经营驾驶舱
十人到三十人的产品研发团队,最常见的问题不是缺少经营数据,而是需求状态不清、任务阻塞没人发现、版本范围不断变化。此时优先选择任务、需求、缺陷和迭代关联顺畅的系统。
建议第一阶段只建设四类视图:
- 当前迭代范围与未完成事项。
- 高优先级缺陷和阻塞事项。
- 需求从提出到上线的周期。
- 未来两周的版本风险。
小团队不宜一开始就配置几十个指标。指标越多,维护和解释成本越高。只要能让团队在每日或每周协作中少问三次“现在到底是什么状态”,系统就已经产生价值。
2. 中型研发企业:重点考察交付预测和质量关联
三十人到三百人的研发组织,通常已经出现多个项目、多个版本和跨团队依赖。此时只看任务完成率是不够的,需要观察周期时间分布、等待时间、返工比例、缺陷逃逸率和版本准时率。
这里有一个判断细节:不要只看平均周期时间。平均值很容易被少数超长项目拉高,也可能掩盖大量短任务和少量大任务之间的差异。应同时查看中位数、八十五分位数和长尾任务比例。
例如某团队平均交付周期从12天降到9天,但八十五分位数从22天升到31天,说明大部分小需求变快了,复杂项目却更加不可预测。若只看平均值,管理层会误判流程已经改善。
3. 多产品企业:重点考察产品组合和资源分配
当企业拥有多个产品、区域或行业解决方案时,系统要回答的不是“每个项目完成了多少”,而是“哪些投入正在产生结果”。这要求系统同时关联产品、客户、收入、成本、需求、研发投入和交付风险。
多产品场景最容易出现两个偏差。第一个是收入归属不清,公共研发、售前支持和客户定制成本没有分摊;第二个是路线图只展示计划,不展示资源约束。一个产品可以有很长的功能列表,但如果没有足够研发能力,它只是愿望清单。
选型时要检查系统是否能按产品查看投入人月、收入贡献、客户覆盖、维护成本和高价值需求;也要检查能否模拟资源调整后的影响,而不是只能展示静态结果。
4. 制造、工程和交付型企业:重点看里程碑、风险和现场数据
制造、工程实施和项目交付团队,产品管理系统往往要连接采购、生产、交付、验收和售后。单纯的软件研发看板不能覆盖这些场景,因为项目进度可能受物料、供应商、现场条件和客户验收影响。
建议关注以下功能:
- 里程碑计划与实际完成时间对比。
- 采购、物料和外部依赖的到货状态。
- 项目风险登记、责任人和升级时限。
- 现场问题、照片、验收记录与任务关联。
- 合同节点、回款节点和交付节点的联动。
对于这类企业,移动端录入和离线能力有时比复杂图表更重要。现场人员如果无法快速提交问题,后台的驾驶舱再完整,也只能展示经过筛选的“好消息”。
5. 集团型企业:重点看治理、分权和口径统一
集团企业通常有多个事业部、区域和历史系统。它们不一定需要所有部门使用同一个页面,但必须统一关键指标的定义和汇总规则。
集团场景中,我建议采用“两层模型”:集团层只保留少量统一指标,事业部层允许保留行业和业务特有指标。集团层不应强行要求所有部门使用完全相同的过程指标,否则会导致业务为了填报而填报。
同时,要提前处理组织变更、产品合并、项目转移和客户归属变化。若系统无法处理历史组织映射,年度对比会被组织调整打断,管理层看到的趋势可能只是部门重组产生的统计假象。

六、常见误区:这些看起来专业的做法,可能正在制造假透明
1. 误区一:图表越多,管理越精细
页面越多并不代表信息越充分。过多图表会制造注意力分散,让管理者在不同页面之间切换,却无法形成优先级。一个页面同时放十几个数字,通常意味着没有明确回答“现在最需要处理什么”。
我会用一个简单问题判断页面是否过载:如果数字变红,用户是否知道下一步动作?如果答案是否定的,这个指标很可能只是背景信息,应该被放到下钻页面,而不是占据首屏。
2. 误区二:用任务完成率衡量产品价值
任务完成率只能说明任务状态发生变化,不能说明客户问题得到解决。团队可以完成大量低价值任务,也可能因为一个关键技术风险未解决而影响整个版本。
任务完成率应与价值结果共同观察,例如功能使用率、关键流程完成率、客户投诉变化、续约影响、缺陷逃逸率和交付准时率。对于内部平台,还可以观察业务部门采用率和人工处理时间变化。
3. 误区三:把实时数据当成高质量数据
实时同步并不能自动提高数据质量。一个每分钟更新、但字段经常缺失的页面,可能比每天更新、口径稳定的页面更危险。实时性应该服务于决策场景,而不是成为技术炫技。
判断是否需要实时,可以问三个问题:异常发生后是否必须在一小时内处理,数据变化是否会触发自动动作,业务人员是否真的会根据实时变化调整计划。如果三个问题都是否定的,日级或小时级更新通常已经足够。
4. 误区四:供应商演示中的标准数据,不能代表上线效果
标准演示往往使用结构完整、字段统一、状态清晰的数据。现实中的企业数据却包含重复项目、失效账号、自由文本、历史字段和部门自定义状态。选型时如果不使用自己的数据进行试跑,很难判断真实效果。
建议准备一组脱敏样本,至少包含:十个项目、五十条需求、二百条任务、五十条缺陷、三类客户、两个月历史记录和一批不完整数据。让供应商在限定时间内完成导入、建模、页面配置和异常追踪,再比较结果。
5. 误区五:把人工填报全部视为坏事
企业常说要“全自动化”,但并非所有重要信息都存在于已有系统中。风险原因、客户情绪、方案可行性和现场条件,往往需要人工判断。真正的问题不是人工录入,而是人工录入后没有校验、没有责任、没有后续动作。
好的设计是让人工只填写系统无法推断、但确实影响决策的字段,并通过选项、必填条件、示例和审批规则减少随意性。对于自由文本,可以保留原文,但必须同时要求选择结构化分类。
6. 误区六:把人工智能问答当成指标治理的替代品
2026年很多系统都会提供自然语言问数和自动摘要,但它们无法替代指标定义。如果底层数据有重复、口径不一致或权限缺陷,智能问答只会更快地产生看似合理的答案。
在引入智能能力前,应先建立指标词典、数据血缘、权限边界和异常提示。用户询问“为什么本月交付率下降”时,系统不仅要给出结论,还应显示数据范围、计算口径、主要贡献因素和可追溯对象。

七、建立一套可落地的测评清单
1. 先做业务场景清单
不要用“我们需要一个项目管理系统”作为采购起点。应当把需求改写成可观察的场景,例如“版本延期超过两天时,项目负责人能在半天内定位阻塞原因,并让相关团队确认处理时限”。场景越具体,供应商越难用抽象词汇应付。
建议至少写出八到十二个场景,覆盖日常操作、管理决策和异常处理。
- 产品经理如何把客户反馈转为可评审需求。
- 研发负责人如何查看当前版本的真实风险。
- 项目经理如何追踪外部依赖和阻塞事项。
- 质量负责人如何分析缺陷逃逸与返工关系。
- 管理层如何按产品、区域和客户等级查看交付情况。
- 财务或经营负责人如何核对投入与收入归属。
- 管理员如何修改指标定义并保留历史版本。
- 权限管理员如何限制敏感字段和导出范围。
- 团队如何处理数据同步失败和异常值。
- 系统如何在指标异常后触发通知、任务和复盘。
2. 再做字段和数据质量盘点
数据质量盘点不需要一开始就做成复杂的数据治理项目。可以先抽取一个月的真实数据,检查字段完整率、重复率、状态一致性、负责人有效率、时间字段准确率和对象关联率。
| 检查项 | 建议计算方式 | 参考基准 | 低于基准的处理建议 |
|---|---|---|---|
| 负责人有效率 | 有有效组织成员的对象数 ÷ 对象总数 | 95%以上 | 清理离职账号、统一组织架构 |
| 对象关联率 | 能关联上级对象的记录数 ÷ 记录总数 | 90%以上 | 补充项目、产品、客户和版本关系 |
| 状态一致率 | 符合统一状态映射的记录数 ÷ 记录总数 | 92%以上 | 建立跨系统状态转换表 |
| 时间字段完整率 | 含计划与实际时间的对象数 ÷ 对象总数 | 88%以上 | 明确开始、完成和关闭规则 |
| 重复记录率 | 疑似重复记录数 ÷ 记录总数 | 5%以下 | 设置唯一标识和合并规则 |
这些数值不是行业统一标准,而是我在项目评估中使用的建议基准。不同企业的业务复杂度不同,但如果对象关联率只有50%左右,就不应急于制作跨部门经营大屏,因为图表很可能在聚合时放大误差。
3. 用真实样本完成供应商现场测试
现场测试最好限定在半天到一天内,要求供应商使用企业脱敏数据,而不是重新演示标准样例。测试人员应包括业务负责人、数据管理员、普通执行人员和信息安全人员,因为他们关心的问题完全不同。
可以按以下顺序进行:
- 导入或连接真实样本,记录准备时间和失败数据。
- 建立一个关键指标,验证口径、过滤条件和时间范围。
- 配置一个跨对象钻取,从结果追到具体业务记录。
- 设置一条组合条件告警,并验证通知和责任人分派。
- 修改字段或状态,检查历史数据和审计记录。
- 使用普通角色登录,验证数据权限和导出限制。
- 让非管理员调整一个页面,记录是否需要专业服务。
4. 用权重评分,不要用功能数量打分
功能数量只能说明产品手册写了多少内容,不能说明企业能否用起来。建议采用加权评分,且为每个能力设置“必须满足项”。例如数据关联、权限审计和数据导出不合格,即使图表和自动化功能得分很高,也不应进入最终候选。
| 评估维度 | 建议权重 | 核心问题 | 淘汰条件示例 |
|---|---|---|---|
| 数据与指标治理 | 20% | 口径、血缘、快照和质量提示是否完整 | 无法查看指标来源或修改记录 |
| 业务对象关联 | 18% | 结果能否追到项目、任务、客户和责任人 | 只能导出后人工关联 |
| 异常与流程闭环 | 17% | 异常能否触发通知、任务和验证 | 只有静态报表,没有动作机制 |
| 权限与安全 | 15% | 是否支持分层、分字段和审计控制 | 敏感数据只能全量开放 |
| 集成与实施 | 12% | 接口、迁移、维护和失败重试是否可控 | 关键接口依赖长期手工导入 |
| 易用性与配置 | 10% | 普通管理员能否完成日常调整 | 小改动也必须购买服务 |
| 视觉与展示 | 8% | 不同角色是否能快速读懂并使用 | 无法适配移动端或会议场景 |
5. 计算“可用率”,而不是只计算上线率

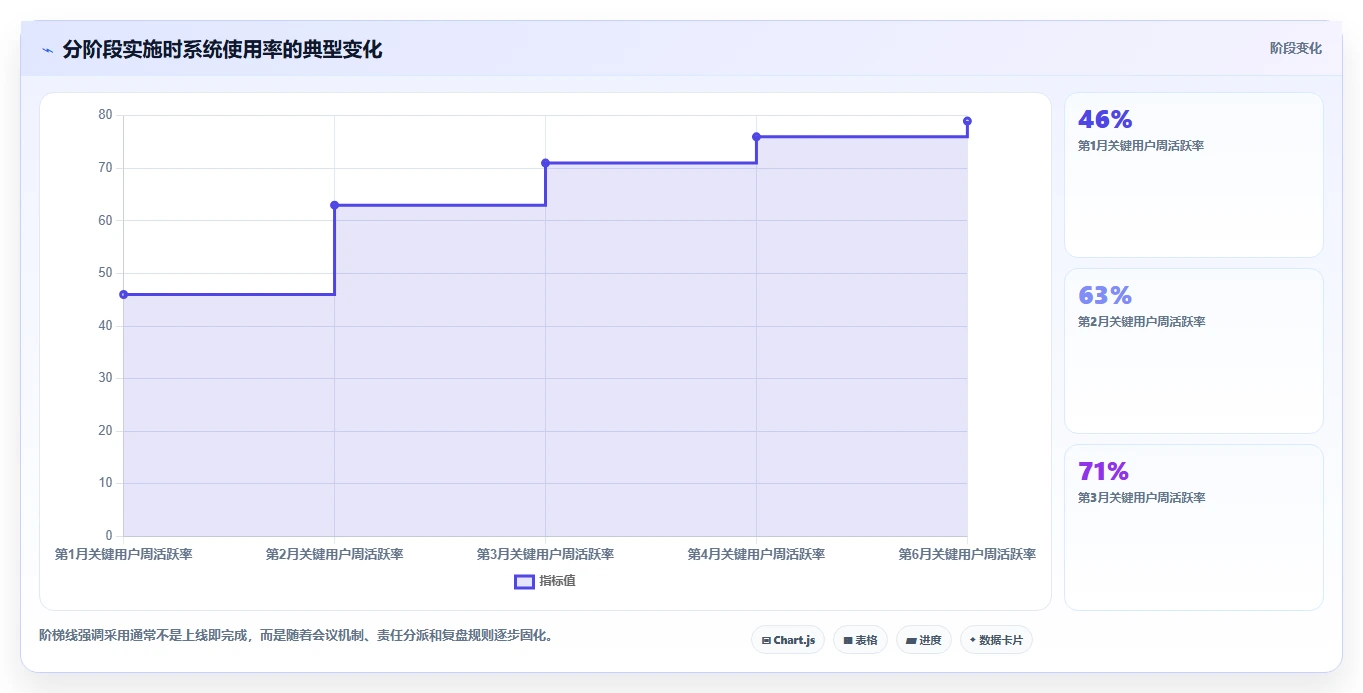

很多项目会以“系统上线”作为成功节点,但上线不代表真正使用。建议在上线后连续观察六周,计算关键页面打开率、数据填报及时率、异常处理完成率、会议替代表格比例和人工维护耗时。
可用率可以采用一个简单模型:
可用率 = 关键用户周活跃率 × 数据及时率 × 异常闭环率。
例如关键用户周活跃率为80%,数据及时率为90%,异常闭环率为60%,可用率并不是230%,而是43.2%。这个计算不代表行业标准,却能提醒团队:只要其中一项很低,系统整体价值就会被拖住。

八、实施方法:先做一条价值链,再扩展到全企业
1. 第一阶段只选一条高频链路
我不建议企业一开始覆盖所有部门。最稳妥的方法是选择一条高频、跨角色、可量化的价值链,例如“客户反馈,需求评审,版本交付,客户验证”,或者“项目立项,资源分配,里程碑,验收回款”。
选择链路时看三个条件:是否每周都会发生,是否涉及至少三个角色,是否能在两个月内看到结果变化。满足这些条件的链路,最适合验证系统是否真的减少沟通成本和管理盲区。
2. 第二阶段先做数据清理,再做页面
很多团队会先花时间设计页面,等上线后才发现项目状态不统一、负责人已经离职、历史记录缺失。更有效的顺序是:先定义对象,再清洗字段,再建立关联,最后制作页面。
数据清理不必追求一次完成。可以将字段分为三类:上线必须有、后续补齐、暂时不纳入。比如项目名称、负责人、状态、计划时间和实际时间属于上线必须有;成本分摊和客户价值可以在第二阶段补齐;对当前决策没有影响的字段则不要急着接入。
3. 第三阶段让异常处理进入会议机制
系统要改变管理方式,必须改变会议方式。每周例会不应再从逐个汇报项目开始,而应从异常列表开始:哪些指标变化最大,哪些风险超过时限,哪些事项重复发生,哪些问题没有负责人。
每个异常至少要记录四项内容:当前判断、责任人、处理动作、验证时间。会议结束后,系统自动保留这些信息,下一次会议直接查看处理结果。这样才能把“展示数据”变成“用数据推动组织动作”。
4. 第四阶段再引入预测与智能分析
当历史数据稳定积累三到六个月后,企业可以尝试预测延期、识别高风险客户、分析需求相似度和自动生成管理摘要。但预测结果必须显示依据和置信边界,不能把模型判断包装成确定事实。
例如系统提示“项目存在延期风险”时,应同时展示影响因素:近两周阻塞事项增加、需求变更率上升、测试资源不足、关键依赖尚未确认。用户需要看到的是可干预因素,而不是一个无法解释的风险分数。

九、不同情况下的行动建议与取舍
1. 预算有限,但需要尽快看到效果
预算有限时,不要购买覆盖所有部门的复杂方案。优先选择能够快速完成需求、任务、缺陷和迭代关联的系统,把首个目标设为减少周报整理时间和提高阻塞事项发现速度。
取舍是:短期内可能无法覆盖财务、客户和人力数据,但可以更快形成真实使用。只要首个场景能够在六到八周内证明价值,再扩大集成范围,风险通常低于一次性建设全套驾驶舱。
2. 已有多个系统,不想推倒重来
这类企业应选择能够作为数据与业务对象连接层的系统,而不是要求所有数据迁移到同一个地方。重点检查接口能力、唯一标识、字段映射、同步失败处理和数据回溯。
取舍是:系统之间仍然会存在一定复杂度,但迁移风险较低。不要为了追求界面统一,强行复制全部历史数据。先围绕关键对象建立映射关系,保留各专业系统的主数据职责。
3. 管理层需要大屏,执行团队不愿意增加录入
首先要判断管理层真正需要的是展示,还是异常处置。如果只是会议展示,可以使用数据门户;如果希望执行团队根据异常行动,就必须把任务和流程纳入系统。
对于录入问题,建议做“最小必要字段”设计。每个新增字段都要回答:它会影响哪个决策,谁会使用它,多久需要更新。如果无法回答,就不应在第一阶段强制录入。
4. 企业需要严格权限和审计
金融、医疗、政务、能源和大型集团企业,必须把安全能力放到首轮筛选。重点关注单点登录、组织同步、行级权限、字段脱敏、导出审批、操作日志、数据留存和灾备方案。
取舍是:权限越细,配置和维护成本越高。不要给每个特殊情况都创建一个新角色,优先采用组织、项目、客户等级和数据分类组合授权,并设置定期权限复核机制。
5. 想使用智能问数和自动分析
建议先选择十到二十个高频问题进行测试,例如“本月延期项目有哪些”“哪些高优先级缺陷影响下个版本”“某产品投入增加后客户使用是否提升”。要求系统回答时展示口径、时间范围、来源和关联对象。
取舍是:智能能力越强,越需要更严格的治理。一个能生成复杂解释、但无法说明数据来源的系统,不适合直接用于经营决策。智能分析可以帮助发现线索,但关键决策仍要经过业务负责人确认。
6. 企业正处于快速扩张期
快速扩张的企业应优先选择数据模型稳定、组织权限灵活、接口开放且可持续配置的系统。不要只看当前团队能否使用,还要看新增事业部、产品线和区域后,是否仍能保持统一口径。
取舍是:成熟治理能力往往意味着前期配置更复杂。企业需要在“快速上线”和“可持续扩张”之间找到平衡。我的建议是核心指标从第一天统一,过程字段允许分阶段演进。
十、采购前的最终测评清单
1. 一票否决项
- 无法说明关键指标的计算口径和数据来源。
- 无法从汇总指标追溯到具体业务对象。
- 无法限制敏感数据的查看和导出权限。
- 历史状态无法保留,无法进行时间点复盘。
- 接口失败后只能人工发现,缺少重试和告警。
- 供应商拒绝使用客户真实脱敏数据测试。
- 退出合约后无法完整导出核心数据。
2. 必须现场验证的项目
| 验证模块 | 现场动作 | 合格表现 | 需要警惕的表现 |
|---|---|---|---|
| 数据导入 | 导入包含空值和重复项的样本 | 提示异常并保留失败记录 | 静默丢弃或只显示成功数量 |
| 指标配置 | 建立一个带时间和组织筛选的指标 | 公式、过滤条件和版本可查看 | 只能由供应商后台修改 |
| 钻取追踪 | 从延期率跳到项目和阻塞任务 | 保留筛选上下文并显示对象关系 | 跳转后只出现无关列表 |
| 异常通知 | 设置组合条件并模拟触发 | 通知正确角色并生成待办 | 只能发送给固定管理员 |
| 权限控制 | 用不同角色查看同一页面 | 指标和明细按规则呈现 | 只能全看或全不看 |
| 历史复盘 | 修改状态后查看上周数据 | 保留历史快照和修改记录 | 所有历史数据随当前状态变化 |
| 配置维护 | 让普通管理员调整一个筛选条件 | 无需代码即可完成并可回滚 | 任何调整都依赖外部服务 |
3. 试点成功指标
试点不能只用“大家觉得不错”来验收。至少要定义三类指标:效率指标、质量指标和采用指标。效率指标观察人工整理和会议准备时间,质量指标观察数据完整和异常闭环,采用指标观察真实用户是否持续使用。
- 月度或周度报表整理时间下降30%以上。
- 关键项目的负责人和状态完整率达到95%以上。
- 高优先级异常的责任人明确率达到90%以上。
- 异常从发现到首次处理的平均时间下降25%以上。
- 至少70%的目标用户在连续四周内使用关键视图。
- 例会中由系统直接生成或引用的内容达到60%以上。
这些是建议试点基准,不是所有企业都必须达到的硬性标准。真正重要的是上线前确定基线,并在上线后使用同一口径比较。没有基线,任何“效率提升”都可能只是主观感受。

十一、如何判断系统是否适合生成式搜索时代的产品管理
1. 让系统输出可验证的答案,而不是漂亮的总结
当管理者输入“为什么本季度某条产品线的交付表现变差”,系统不能只生成一段概括性文字。它至少要列出统计周期、比较基准、主要影响因素、相关项目、数据更新时间和可能存在的数据缺失。
对于智能摘要,我建议采用“结论,证据,限制,动作”的固定结构。结论说明发生了什么,证据说明哪些数据支持,限制说明样本和口径,动作说明下一步建议。这样的输出更适合管理场景,也更利于搜索引擎和企业内部知识系统理解。
2. 数据血缘会成为内容可信度的一部分
未来企业不仅会问“系统显示什么”,还会问“这个答案从哪里来”。每个关键页面都应该能够查看数据来源、计算逻辑、更新时间和变更历史。对于跨系统指标,还应显示不同来源之间的同步状态。
这会直接影响企业内部搜索和智能助手的可信度。一个无法解释来源的数字,即使在页面上看起来准确,也难以被管理层、审计人员和业务负责人长期采用。
3. 生成式搜索不能替代业务对象结构
搜索和问答可以帮助用户找到信息,但只有结构化对象才能支撑持续管理。项目、需求、客户、合同、版本、缺陷、风险和任务之间的关系越清晰,系统越能回答复杂问题。
因此,2026年选择系统时,不能只问“有没有智能问数”,还要问“问数结果能否点击回到业务事实”。如果答案不能回到对象层,用户很难验证,也无法立即发起处理动作。

十二、最终建议:选“最能推动动作”的系统,而不是“最会展示”的系统
1. 我的最终判断
如果只能给出一句选型建议,我会说:优先选择能够把关键指标、业务对象、责任人和处理动作连接起来的系统,再考虑图表数量和视觉效果。
真正有价值的可视化,不是让管理层在会议室里看到更多颜色,而是让团队更早发现异常,更快定位原因,更明确地分派责任,并在一段时间后验证处理是否有效。
企业选择系统时,应该把“页面是否好看”降为体验问题,把“数据是否可信、对象是否关联、动作是否闭环”提升为管理问题。前者影响第一印象,后者决定三年后的使用价值。
2. 下一步可以这样做
- 列出企业当前最常见的三个管理盲区,不要先列功能需求。
- 为每个盲区找到对应的结果指标、过程指标和健康指标。
- 抽取真实脱敏数据,检查字段完整率和对象关联率。
- 邀请两到三类候选系统完成同一组现场任务。
- 按照数据治理、对象关联、闭环能力、权限安全和实施成本加权评分。
- 选择一条跨部门价值链进行六到八周试点。
- 用上线前后的基线数据验收,而不是用演示效果验收。
- 试点稳定后,再扩展到产品组合、经营分析和智能问数。
3. 需要接受的现实取舍
没有一套系统能够同时做到零实施成本、完全灵活、实时同步、极细权限、无限扩展和人人喜欢。企业真正要做的是明确当前最重要的约束:是上线速度、数据治理、跨部门协作、经营分析,还是安全审计。
小团队可以牺牲部分治理复杂度,换取快速协作;多产品企业可以接受更长实施周期,换取组合分析;集团企业可以牺牲部分页面自由度,换取口径统一和权限稳定;高合规行业则必须把审计与数据控制放在视觉体验之前。
我最后想强调的是:数据可视化产品管理系统不是企业管理成熟度的替代品,而是一面放大镜。流程清晰、责任明确、指标可信的组织,会借助它更快决策;流程混乱、口径分裂、责任模糊的组织,则会用它制造更多报表和争议。选型之前先解决“哪些数据值得被管理、哪些异常必须被处理”,系统选择反而会清晰很多。
下一步,不妨从一条正在反复延期、反复返工或反复争议的业务链路开始,建立指标字典,准备真实样本,完成一次现场测评。不要先追求一块覆盖全公司的大屏,先证明一个异常能够从数字一路追到责任人、动作和结果。能完成这条闭环的系统,才值得进入企业的长期管理基础设施。
常见问题解答(FAQ)
1. 数据可视化产品管理系统有哪些类型?企业应该如何分类选择?
我在筛选数据可视化产品管理系统时,发现很多产品都把“项目管理、数据分析、仪表盘、BI”放在一起宣传,实际使用边界却完全不同。我想知道,企业到底应该按功能、使用角色,还是按数据流转方式来分类,避免买到看起来功能很多、实际无法落地的系统。
数据可视化产品管理系统通常可以分为四类:项目交付型、经营分析型、研发协同型和数据资产管理型。它们都能制作图表,但解决的问题不同,不能只看“是否支持仪表盘”这一项。项目交付型更适合咨询公司、软件服务商和内部数据团队,用来管理需求、排期、任务、验收和客户反馈。
它的核心不是图表数量,而是能否把“数据看板需求”拆成可执行任务,并追踪从提出到上线的完整过程。经营分析型更适合销售、财务、供应链和管理层。它关注指标口径、权限、刷新频率和异常提醒。例如销售额看板如果不能说明含税还是未税、按订单日还是回款日统计,图表越漂亮,决策风险反而越大。
研发协同型适合数据产品、算法和工程团队,重点是数据需求、接口开发、版本发布、缺陷处理和技术文档关联。数据团队最容易踩的坑,是把研发任务和业务看板需求放在两个孤立系统里,最后没人能确认某个指标改动影响了哪些页面。数据资产管理型则更偏向数据目录、指标管理、血缘关系、数据质量和责任人维护。
它不一定拥有最强的项目排期能力,但能够回答“这个指标从哪里来、谁负责、多久更新一次、为什么今天和昨天不一致”。
类型最适合的场景首要评估点常见误判 项目交付型看板建设与需求交付任务闭环、验收、变更记录只看模板数量 经营分析型管理驾驶舱与经营复盘指标口径、权限、刷新稳定性把图表数量当成分析能力 研发协同型数据开发与产品迭代版本、缺陷、接口和文档关联忽略技术协作成本 数据资产管理型指标治理与数据质量血缘、责任人、质量规则买了系统却没有治理机制 我实际做选型时,会先记录过去一个月出现频率最高的三类问题,而不是先看产品演示。
如果最多的是“报表需求没人跟进”,优先选项目交付能力;如果最多的是“不同部门数字不一致”,优先看指标治理和权限;如果最多的是“数据开发反复返工”,则要重点验证需求到研发的协同链路。我的判断标准是:系统分类应由企业当前最贵的协作问题决定,而不是由供应商的产品目录决定。
一个功能较少但能解决主要瓶颈的平台,通常比功能堆叠型产品更容易获得持续使用。
2. 2026年企业选型数据可视化产品管理系统,最应该看哪些指标?
我过去选系统时最容易被演示环境影响,演示里的页面加载很快、权限也很顺,但接入真实数据后就出现刷新慢、导出失败和权限配置复杂的问题。现在如果重新做评估,我想知道哪些指标应该量化,哪些指标必须放到真实业务数据里测试。
企业选型不能只比较“支持多少种图表”,更应该比较数据链路、协作链路和治理链路。我的经验是,真正影响上线后的使用率,通常是刷新稳定性、权限配置耗时、指标口径维护成本和异常处理速度。第一项是数据接入与刷新。
建议用企业真实的三类数据测试:一张结构规整的业务表、一张字段经常变化的明细表,以及一张跨部门关联表。不要只用供应商准备好的样例数据,因为样例数据通常没有空值、重复值、历史字段和权限冲突。第二项是口径治理。
测试时至少建立10个常用指标,并故意修改其中3个指标的计算规则,观察系统能否显示变更记录、影响范围和审批人。如果修改一个指标后,团队只能靠群聊通知相关人员,后续很容易出现同名不同义的数字。第三项是权限颗粒度。我会分别测试组织级、部门级、项目级、行级和字段级权限,并记录完成一套权限配置需要多少分钟。
一次实际评估中,某系统基础功能很强,但给不同区域销售人员配置行级数据权限平均需要12分钟,维护50个区域后,权限管理本身就变成了新项目。第四项是使用性能。不要只测首页打开速度,还要测试筛选、钻取、导出、多人同时访问和定时刷新。
可以设置一个简单门槛:常用看板首次打开不超过5秒,筛选响应不超过3秒,10万行以上数据导出能够稳定完成,并且失败后有明确错误提示。
评估维度建议测试方法可接受门槛高风险信号 数据刷新连续测试早晚高峰各3次成功率接近100%失败只能人工重跑 权限配置模拟5类角色和3个区域规则清晰、可批量维护依赖脚本或供应商处理 指标治理修改3个指标并查看影响范围有版本和变更记录只能改名称,不能追溯 并发性能模拟20人同时打开看板核心页面仍可使用并发后整体卡顿 导出能力导出明细、汇总和筛选结果格式完整、失败可解释导出结果与页面不一致 我建议把指标分成“淘汰项”和“加分项”。
不能稳定刷新、无法满足数据权限、指标无法追溯,属于淘汰项;主题模板、图表数量和页面动画属于加分项。这样可以避免团队在演示会上被视觉效果带偏。如果只能安排半天试用,我会优先测试一次真实需求闭环:业务提出指标需求,分析人员确认口径,工程人员接入数据,管理员配置权限,业务人员验收并提出变更。
能顺畅完成这条链路的系统,才有资格进入最终报价比较。
3. 如何对数据可视化产品管理系统做真实测评?试用时应该设计哪些场景?
我发现很多企业试用系统时,只让供应商展示一个完成好的驾驶舱,结果上线后才发现需求变更、数据异常和多人协作都很麻烦。我想设计一套更接近真实工作的测评方法,既能比较不同系统,也能让业务和技术团队用同一套标准打分。
真实测评不应该从“能不能做出一个漂亮页面”开始,而应该从“一个需求如何变成可复用、可维护、可追责的结果”开始。建议把试用设计成连续场景,而不是把功能拆成孤立的打勾清单。第一个场景是需求进入。给参评团队一份只有两页的模糊需求,例如“希望看到各区域销售趋势和重点客户贡献”。
观察系统是否支持补充字段、拆分任务、设置负责人、标记优先级和记录澄清过程。第二个场景是指标设计。要求参评人员把“销售趋势”拆成订单金额、回款金额、同比增长率和目标达成率,并写清统计周期、过滤条件和数据来源。这个环节很能暴露产品是否适合长期协作,因为很多系统能做图,却无法沉淀指标定义。
第三个场景是故障处理。故意让一列日期字段出现格式变化,或者让某个数据源延迟一天,再观察系统是否能识别异常、通知责任人、保留失败日志,并让使用者知道页面上的数据是否仍然可信。数据可视化系统最危险的状态不是页面打不开,而是页面正常显示但数字已经过期。第四个场景是变更和验收。
让业务方临时增加一个筛选条件,同时要求保留原有版本,最后由另一名成员独立验收。一次测评中,某平台完成首次搭建只用了2小时,但因为没有清晰的版本和变更记录,第二轮修改花了近4小时,最终总成本反而更高。
测评场景操作要求建议权重重点观察 需求进入从模糊需求拆成任务15%澄清、负责人、优先级 指标设计建立4个可复用指标25%口径、来源、版本 数据异常制造字段变化和刷新延迟20%告警、日志、责任人 权限配置配置部门和区域数据范围15%颗粒度、批量维护、审计 变更验收增加需求并保留旧版本15%影响分析、回滚、验收证据 使用反馈让非技术人员完成一次筛选10%学习成本和错误提示 评分时不要只记录“完成或未完成”,还要记录完成时间、参与人数和返工次数。
我通常会用一个简单公式:综合效率分=功能得分×40%+稳定性得分×25%+协作得分×20%+治理得分×15%。这样可以避免一个视觉体验优秀、但维护成本很高的产品拿到最高分。测评结束后,要求每家供应商提交同一份交付物:指标字典、权限说明、异常处理记录、变更记录和最终看板。
真正有能力的产品与团队,通常能较快形成完整交付物;只擅长演示的方案,往往只能交出一个页面截图。
4. 企业上线数据可视化产品管理系统最容易踩哪些坑?应该如何控制风险?
我见过不少企业在上线前投入了大量时间做页面,正式使用后却没人维护指标、没人处理异常,最后系统变成了只在月度汇报时打开的展示工具。我想知道,项目管理、人员分工和数据治理上有哪些容易被忽略的风险,如何在采购前就设计好控制办法。
上线失败通常不是因为图表不会做,而是因为企业把数据可视化项目误认为一次性页面建设。页面可以在几周内完成,指标、权限和责任机制却需要持续运营;如果没有后者,系统越复杂,后续维护成本越高。第一个坑是没有明确指标责任人。很多企业让数据团队负责所有指标,但数据团队通常只能负责计算和展示,无法决定业务口径。
建议每个核心指标至少设置三种角色:业务口径负责人、数据技术负责人和最终使用负责人。第二个坑是把所有需求都放进首期。我的做法是先选一个高频、跨部门但边界清晰的场景,例如销售周报或库存异常,而不是一开始就建设全公司的经营驾驶舱。首期目标应控制在10至15个核心指标,先证明数据可信和协作流程可用。
第三个坑是忽略权限后置成本。早期用一个公共账号看起来推进很快,但正式使用后会出现区域数据串看、离职人员仍可访问和导出文件失控等问题。权限设计应在试用期完成,并用实际组织架构和真实角色验证,而不是等上线后再补。第四个坑是没有定义数据新鲜度。
不同指标的可接受延迟并不相同:实时监控可能要求分钟级,经营分析可能接受小时级,月度财务指标则更重视结账状态。页面上最好直接展示数据更新时间、覆盖范围和异常状态,让使用者知道数字是否适合当前决策。
风险典型表现上线前控制动作验收证据 指标无人负责口径争议长期悬而未决建立指标责任矩阵责任人和审批记录 首期范围过大页面很多但没有稳定用户限定核心场景和指标数量活跃用户与使用频次 权限后置公共账号、数据越权按角色提前配置并测试权限测试报告和审计记录 数据过期不透明用户误把旧数据当实时数据定义刷新SLA和状态提示更新时间、失败告警和日志 只重展示不重维护改一次指标要找开发人员明确日常维护流程变更工单和回滚方案 我建议把验收标准从“页面按要求完成”改成“连续运行两周没有关键指标失真”。
这两周要覆盖至少一次数据刷新失败、一次权限调整和一次业务口径变更,只有这样才能发现演示阶段看不到的问题。采购合同中还应写清数据迁移、接口变更、故障响应、备份恢复和退出机制。尤其要确认企业能否导出指标定义、历史数据和配置关系。系统可以更换,但指标资产和业务规则不应该被锁在某个供应商的后台里。
最终选型时,我会给“可维护性”至少30%的权重。一个上线快但每次改动都依赖外部服务的平台,三年总成本可能高于初期报价更高、但企业能够自主维护的方案。对数据可视化系统而言,真正的投资回报不是第一张看板上线多快,而是第十次变更还能不能低成本完成。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54362
读者评论
四次跳转”的评估方法很实用,比单纯比较图表数量更接近实际管理需求。尤其是从异常定位到责任人和处理结果这一段,确实是很多系统容易断开的地方。不过文中的18个团队属于情景样本,企业选型时还需要结合自身规模和数据基础验证。
研发团队的案例比较有参考价值。项目完成率、缺陷数量和发布延期分别看都没问题,但如果无法关联到同一版本,会议还是要靠人工整理。将需求、任务、缺陷和发布结果绑定起来,可能比增加更多仪表盘更能减少沟通成本。
需求优先级拆成客户价值、覆盖客户数、收入影响、实现成本和战略匹配度,这个思路适合跨部门争议较多的企业。但权重不能一成不变,最好定期复盘实际结果,否则模型也可能变成另一种形式主义。
