Task管理方法大全:产品经理敏捷项目协同管理落地清单

Task管理方法大全:产品经理敏捷项目协同管理落地清单

一个项目的任务已经全部录入系统,为什么上线仍会延期?我在梳理敏捷协作流程时,反复看到同一种情况:团队并不缺任务,而是缺少能把目标、依赖、决策和交付连起来的管理方式。Task 管理的关键不是把工作拆得更碎,而是让每项工作都能回答四个问题:为什么做、谁负责、何时完成、怎样验收。本文从产品经理的实际协同场景出发,给出一套从需求进入到上线复盘的落地方法,并说明不同规模团队该如何取舍。

一、先讲结论:Task 管理不是任务清单,而是交付控制系统

1. 一个有效的 Task 必须具备五项信息

我判断一条 Task 是否可执行,不先看标题写得是否漂亮,而是看它能否独立推动工作进入下一步。至少要有明确负责人、可验证的完成条件、时间边界、关联目标,以及必要的上下游关系。缺少其中任何一项,Task 都可能成为状态看起来在推进、实际却无人能判断是否完成的“占位符”。

比如,“优化登录体验”不是可交付任务,因为它既没有限定问题,也没有验收口径。改成“将验证码登录失败后的错误提示补充原因说明,并在测试环境验证短信超时、验证码错误两类场景”,团队才知道需要做什么、由谁验收、怎样算完成。任务拆解的质量,取决于能否减少交接时的解释成本,而不是任务数量。

2. Task 状态必须表达事实,而非情绪

“进行中”不能成为默认状态。它应表示负责人已经开始执行,且当前没有阻塞;如果依赖设计确认、测试环境或外部接口,就应明确标记为“阻塞”或“待依赖”。我更倾向于使用少而清楚的状态:待开始、进行中、待评审、待验收、已完成、已取消、阻塞。状态越多,越容易出现同一件事被不同人理解成不同阶段。

状态名称并非越精细越专业。若团队无法说清“开发完成”和“待验收”的边界,新增更多状态只会把模糊拆成多个字段。先定义状态转换条件,再配置流程;任何状态都应能回答“谁在此刻需要采取什么行动”。

3. 以交付风险而非任务总量管理进度

任务数量只是工作量的粗略代理,并不等于项目进度。一个项目可能完成了八成小任务,却仍被一个未确认的接口协议卡住。因此,我建议同时观察未完成工作、关键依赖、验收积压、范围变化和剩余时间。产品经理需要识别的是“哪些未完成事项会影响交付”,而不是只汇报“还剩多少条任务”。

下面的流程适合多数产品团队作为起点。它不是要求所有工作都经过同样复杂的审批,而是把需求进入、执行、验收和复盘串成闭环。

  1. 需求进入:确认问题、目标用户、预期结果和优先级依据。
  2. 拆解任务:把跨角色交付拆成可独立推进、可验收的工作项。
  3. 计划承诺:依据团队容量与依赖关系,确定本周期可完成的范围。
  4. 执行协同:更新真实状态,暴露阻塞,并及时调整任务顺序。
  5. 验收交付:按事先约定的完成条件检查,不以“已经提交”代替“已经交付”。
  6. 复盘改进:记录延期、返工和范围变化的原因,修正规则而非只追责个人。
管理对象 产品经理要确认的内容 常见失效信号
目标 用户问题与预期结果是否明确 团队能说出功能,却说不出要改善什么
任务 负责人、验收条件、截止边界是否齐全 任务长期处于进行中,完成标准靠口头解释
依赖 依赖方、输入内容、需要时间是否明确 临近交付才发现等设计、数据或外部接口
结果 交付是否通过验收,是否达到目标 关闭任务后,没人确认用户侧是否可用

Task管理方法大全:产品经理敏捷项目协同管理落地清单

二、背景和真实场景:产品经理为什么容易陷入“忙着追任务”

1. 需求跨角色流动,信息在交接中逐渐丢失

一个常见的产品交付链条包括产品、设计、研发、测试、运营,复杂项目还涉及数据、安全、法务或外部供应商。需求从产品文档进入设计稿,再变成开发任务和测试用例,每次交接都可能产生信息损耗。若关键约束只写在聊天记录里,几周后就很难回答“当时为什么这样做”。

产品经理于是开始补位:在群里提醒设计,在会议中追研发,私聊测试问进度,再手动更新表格。短期看似能救火,长期却让协作依赖个人记忆。当一个项目只有产品经理能说清全貌,管理系统就没有真正承载项目状态。

2. 任务多不代表复杂,依赖多才是协同难点

我通常先画依赖关系,再看任务规模。十个互不相关、边界清楚的任务,未必比三个相互等待的任务更难管理。比如移动端改版需要设计确认组件规范、研发完成埋点、数据团队提供口径,测试才能验证新旧流程。任何一项输入晚到,都可能让后续人员空等或返工。

因此,计划阶段要识别任务之间的前置条件、并行关系和关键路径。负责人字段解决“谁做”,依赖字段解决“谁在等谁”,两者不能互相替代。尤其是跨部门事项,必须把依赖方和最晚需要时间写入任务,而不是只记一句“等对方”。

3. 规模扩大后,口头协调的成本会迅速上升

小团队往往可以靠面对面沟通补充上下文;人一多、项目一多、协作地点一分散,信息就更难同步。100 人以上的组织还要考虑权限、审计、数据边界、流程差异和历史系统迁移。此时任务管理不只是某个团队的看板,而是企业如何让多个团队以可追溯方式协同的问题。

工具能改善信息可见性,但不能替代管理判断。如果团队没有统一任务定义、状态规则和验收口径,换工具只会把原有混乱搬到另一个界面。先确定协作规则,再让工具承载规则,是我在流程治理中更看重的顺序。

Task管理方法大全:产品经理敏捷项目协同管理落地清单

三、常见误区:看起来在管理,实际上在制造噪声

1. 把拆得足够细误认为拆得足够好

把一个开发任务拆成大量几分钟就能完成的操作,会增加更新和维护成本,却不一定提升可控性。相反,任务若大到需要跨多个周期、由多人接力完成,团队又很难发现风险。合适的粒度应让负责人能在一个短周期内交付可检查成果,并能在出现偏差时及时调整。

我常用一个简单测试:负责人能否在不依赖长篇口头说明的情况下,描述任务输出;其他人能否依据验收条件判断完成与否。如果答案是否定的,先补边界和结果,不要急着继续拆子任务。

2. 把百分比进度当作客观证据

“完成了 80%”常常没有统一定义。有人按投入时间估算,有人按功能模块数量估算,还有人只是表达感觉。若剩下的 20% 包括联调、性能验证和发布审批,实际风险可能远高于数字所暗示的程度。

与其追问一个缺少依据的百分比,不如问清已完成的可验证结果、未完成的关键工作、下一步交付物和潜在阻塞。若确实需要估算进度,应明确计算口径,例如按已验收工作项占比,而不是由负责人凭感觉填数。

3. 只盯个人责任,不看系统性阻塞

任务延期并不必然意味着负责人执行不力。需求反复变化、环境迟迟未准备、审批排队、共享资源冲突,都可能是系统原因。若管理者只把逾期任务归因于个人,团队会倾向于隐藏风险、延迟更新状态,最终让问题暴露得更晚。

我会把延期原因分为范围变化、估算偏差、外部依赖、资源冲突、质量返工和决策延迟。分类不是为了建立更复杂的问责表,而是为了找到可改变的原因:例如减少临时插单、提前冻结接口、建立关键决策时限。

4. 把所有工作塞进同一条流程

线上故障、探索性研究、常规迭代和合规整改的工作节奏不同。故障响应需要快速分级与升级,研究任务需要保留假设和实验结果,迭代需求强调周期承诺,合规事项则要求证据和审批记录。用同一套状态和字段处理所有工作,往往会造成流程臃肿或关键信息缺失。

更稳妥的做法是统一最小公共字段,再按工作类型增加必要信息。比如所有工作都有负责人、优先级、完成条件和目标周期;故障再增加影响范围和恢复时间,研究再增加假设、实验方法和结论。

Task管理方法大全:产品经理敏捷项目协同管理落地清单

四、专业判断逻辑:把任务设计成可决策、可协作、可验收

1. 从目标向下拆,不从会议纪要向下抄

拆解应从用户问题或业务目标开始,逐层落到结果、能力、工作项和验收证据。会议纪要可以作为信息来源,但不能直接等同于任务列表,因为纪要通常记录讨论过程,不一定区分决定、假设、待确认问题和执行动作。

例如,“提升新用户注册转化”是目标;“减少验证码环节的失败”是方向;“调整错误反馈并补充超时重试提示”是可交付能力;“增加两类错误文案并完成端到端验证”才是可以分派的工作项。每一层都应能追溯到上层目的。

2. 任务粒度要能容纳反馈,不要只追求拆分数量

敏捷协同强调快速反馈。若一个任务必须等待数周才能看到结果,团队就难以及时发现方向错误;若任务小到每次改动都要更新多条记录,管理成本又会超过收益。可行的粒度通常是:一个负责人或明确协作小组,在一个短周期内交付一项可检查结果。

这不是硬性规定所有工作必须在固定天数内完成。技术研究、数据治理和大型迁移可能需要更长时间,但应拆出阶段性证据,例如方案评审、试点验证、迁移批次和回滚演练,让风险在最终交付前逐步显现。

3. 验收条件写结果,不写动作

“完成开发”“完成测试”描述的是动作,不是用户或业务可感知的结果。更可靠的验收条件应明确输入、输出、边界场景和验证方式。对于功能任务,可以列出正常路径、异常路径、权限限制和埋点要求;对于研究任务,则写明需要得到什么结论,以及证据如何记录。

验收条件不必写成长篇规格说明。关键是让执行者、评审者和验收者对“完成”有同一解释。若条件过多,应回到目标本身,区分必要结果和后续优化,避免把所有想法都捆进一个任务。

4. 用优先级表达取舍,而不是制造虚假的精确度

许多团队把优先级字段设成五级甚至十级,最后每项工作都被标成最高优先级。优先级的价值不在数字精确,而在排序时能否解释为什么一件事先做。可以结合用户影响、业务价值、时效性、风险降低和实施成本进行讨论,但要避免把复杂决策压缩成未经校准的公式分数。

我通常要求产品经理对高优先级任务写一句理由,例如“影响关键客户续约”“涉及法定期限”“阻塞两个已承诺事项”。如果无法解释优先级来源,排序很可能只是声音最大的人决定。

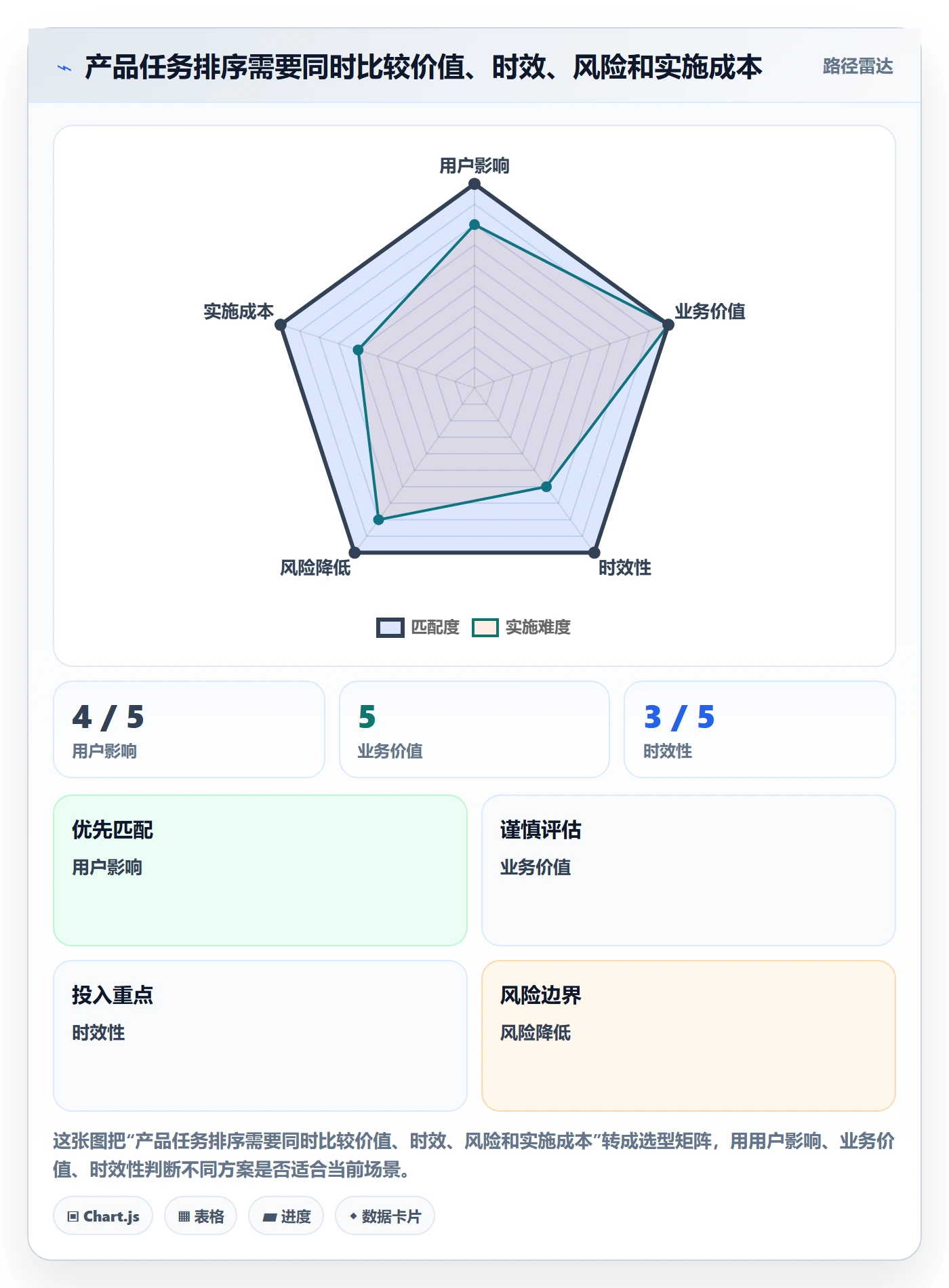

判断维度 需要回答的问题 适用场景
用户影响 影响多少用户,问题严重到什么程度 体验优化、线上缺陷
业务价值 与收入、留存、成本或战略目标的关系是什么 产品迭代、增长项目
时效性 晚做会失去什么机会或违反什么约束 活动、合规、合同交付
风险降低 能否减少安全、稳定性或交付风险 技术治理、系统改造
实施成本 投入和机会成本是否与预期收益匹配 资源有限时的范围取舍

Task管理方法大全:产品经理敏捷项目协同管理落地清单

五、案例与数据观察:从“追进度”转向“管理流动”

1. 情景案例:一个跨团队注册流程改造

下面用一个情景案例说明如何把方法落到项目中。某产品团队计划改造注册流程,涉及产品、设计、客户端、服务端、测试和数据分析。原先的做法是把所有内容放进一个大任务,周会上由产品经理逐一询问进度。团队表面上有进度,实际上设计稿和接口口径确认时间都没有单独跟踪。

项目启动后,产品经理先把目标写成“降低注册过程中的失败并确保关键节点可观测”,再拆成错误提示、验证码超时处理、服务端错误码、埋点验证和回归测试等工作。每项任务分别标明负责人、验收方式和依赖。例如客户端任务依赖错误码约定,埋点任务依赖事件定义,回归任务依赖测试环境可用。

2. 用周期数据看瓶颈,不用单周产出评判团队

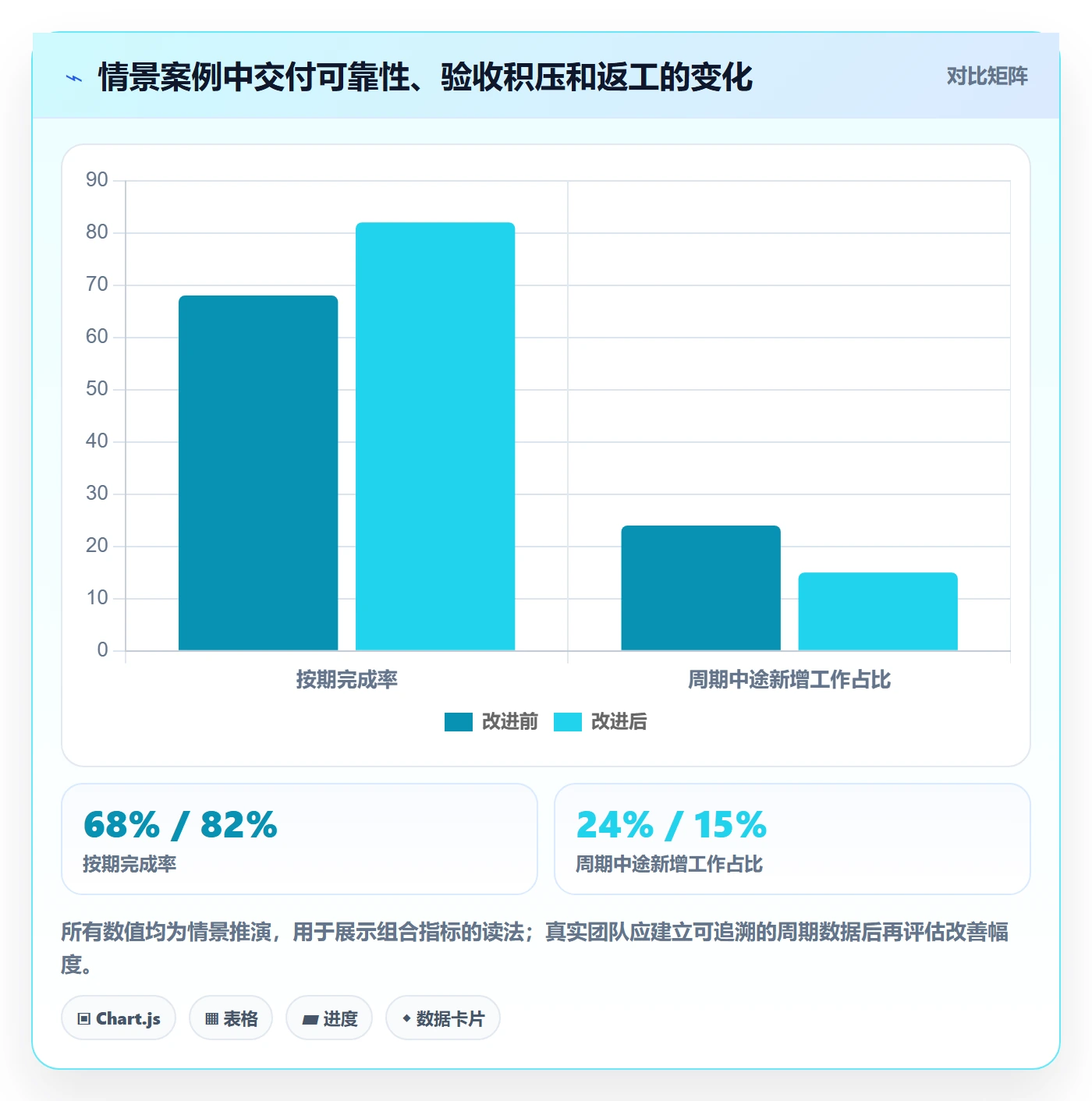

为演示观察方法,假设团队连续记录了四个迭代周期的数据。实施依赖可视化后,按期完成率从情景基线的 68% 上升到 82%,待验收工作项从每周期 14 项降到 8 项,因验收口径不清产生的返工从 6 次降到 3 次。这组数值是案例推演,不是公开行业基准,也不应直接作为其他团队的绩效目标。

值得注意的是,完成率提高并非来自“让每个人加速”,而是把跨角色依赖提前暴露,并减少周期中途新增工作。若只看完成率,团队可能通过缩小任务、降低验收标准来制造改善;因此还要同时看返工、范围变化、未完成原因和交付结果。

观察维度 改进前情景值 改进后情景值 解读
按期完成率 68% 82% 计划与实际更接近,但仍需结合范围变化解释
周期末待验收工作项 14 项 8 项 验收积压减少,交付流动更顺畅
验收口径不清导致的返工 6 次/周期 3 次/周期 提前定义完成条件后,重复沟通有所下降
周期中途新增工作占比 24% 15% 需求入口得到约束,团队承诺更稳定

3. 观察指标要形成组合,避免单指标误导

按期完成率适合观察计划可靠性,却无法单独证明产品价值;任务关闭数能反映活动量,却可能被拆分策略影响;周期时长能提示流动问题,却需要结合任务类型和等待时间。建议把交付指标与质量、范围和结果指标放在一起看,按团队自己的历史趋势复盘,而不是直接拿不同组织的数据互相排名。

我会先问三个问题:工作是否按计划完成,完成后是否通过验收,验收后是否达到目标。三者分别对应交付可靠性、交付质量和产品结果。只要其中一项明显变差,就不应简单庆祝任务关闭数量上升。

Task管理方法大全:产品经理敏捷项目协同管理落地清单

4. 工具的作用是让规则可执行,而不是替团队做决定

当团队进入多项目、多部门或多地域协作阶段,单靠表格和即时消息往往难以持续维护统一状态。以 PingCode 为例,它主要面向中大型企业及 100 人以上组织,适合关注研发协作、工作流和项目可追溯性的团队。它支持私有化部署,也支持 Jira 平滑迁移;对需要控制数据部署方式、延续既有研发协作资产的组织,可以纳入国产替代评估。

我不会仅凭功能清单判断工具是否适配。评估时要验证实际工作流能否配置、权限能否按组织边界管理、历史数据能否迁移、报表口径是否一致,以及管理员是否有能力长期维护。对小团队而言,若当前协作简单、项目数量少,先用轻量工具和明确规则可能更划算;大型组织则应把迁移、权限、审计、集成和培训成本一并纳入总成本评估。

迁移时建议先选一个有代表性的项目做试点,而不是一次性搬入所有历史任务。先定义哪些数据必须保留,哪些旧字段不再沿用,再验证任务关系、评论附件、权限和报表是否符合预期。所谓“平滑迁移”,最终要以业务连续性和数据可用性验证,不能只看导入成功提示。

Task管理方法大全:产品经理敏捷项目协同管理落地清单

六、行动建议:按团队成熟度选择可执行的起步方式

1. 小团队:先统一任务定义和每周复盘

如果团队人数较少、项目数量有限,先不必建立复杂流程。选择一个任务载体,统一负责人、优先级、验收条件、状态和关联目标,每周固定检查阻塞与未完成原因。关键是团队共同遵守同一套定义,而不是不断增加字段。

起步清单可以控制在一页:需求入口是什么、谁能调整优先级、任务何时可以进入迭代、什么情况下标记阻塞、完成由谁验收。先运行两个到三个周期,再根据真实摩擦补规则。没有实际问题支撑的制度,通常只会增加维护负担。

2. 多团队项目:建立依赖责任人和决策时限

当工作跨越产品、研发、测试和业务部门时,优先治理依赖。每个关键依赖都要记录提供方、接收方、交付物、需要时间和升级对象。产品经理不应把“等待回复”当作状态终点,而要设定何时提醒、何时升级、若依赖未按时到位如何调整计划。

同时把重要决策纳入可追踪记录:决策内容、决策人、日期、考虑过的替代方案和影响范围。这样做不是为了增加文档,而是避免项目成员在数周后重新争论已经确认的问题。

3. 中大型组织:先治理标准,再治理平台

组织规模扩大后,通常需要统一项目、工作项、优先级、状态和指标的基本口径,同时允许不同业务线保留必要差异。建议建立最小标准集:统一核心字段和报表定义,保留团队局部流程配置,并明确谁负责审批变更。

平台选型或替换时,除了功能演示,还要进行真实场景验证:能否承载复杂权限,是否支持组织要求的部署方式,能否与现有研发和身份系统协同,迁移后历史数据是否可查,管理员培训和长期运维由谁承担。尤其是数据合规要求较高的组织,应让安全、法务和基础设施团队提前参与评估。

4. 一个可直接采用的四周落地节奏

  1. 第一周:摸清现状。抽取近期延期和返工样本,识别最常见的任务缺陷、依赖问题和状态歧义。
  2. 第二周:定义规则。确定任务模板、状态流转、验收要求和优先级解释,并选一个项目试行。
  3. 第三周:观察流动。记录阻塞时间、待验收积压、临时插单和范围变化,不先追求复杂仪表盘。
  4. 第四周:调整并推广。复盘试点中真正减少的摩擦,修订规则;效果不明确的流程先不扩大。

这套节奏的目的不是保证四周内完成组织级转型,而是让团队从一次小范围试点获得可验证经验。要是试点只能靠某位项目经理手工维护,说明流程或工具还没有真正形成稳定机制。

七、如何取舍:速度、透明度与治理成本之间没有免费午餐

1. 什么时候应该增加流程

如果同一类延期原因反复出现,且影响多个团队,建立明确规则往往值得。例如关键依赖经常无人跟进,就需要设置依赖责任人和升级机制;验收标准经常变动,就需要区分需求变更和缺陷修复,并记录影响范围。流程应针对已观察到的风险,而不是为了看起来成熟而预先铺满。

反过来,如果某个字段无人使用、某个审批没有改变决策质量,就应考虑删减。流程治理的成功,不是让每个人填更多信息,而是让关键风险更早、更低成本地暴露。

2. 什么时候应该接受更少的可视化

并非所有探索性工作都能在启动时写出完整验收条件。用户研究、技术预研和新业务试验需要允许假设变化,但仍应约定阶段性产出:研究问题、实验边界、证据记录和继续或停止的决策时间。此类任务不适合用“按期关闭数量”作为主要评价标准。

在探索初期,过早承诺精确日期可能制造错误安全感;但完全不设检查点,又容易让探索无限延长。取舍重点是明确不确定性与决策节点,而不是假装不确定性不存在。

3. 什么时候应该换工具,什么时候不应该

当现有载体无法支撑权限治理、跨团队视图、审计追溯、数据部署要求或规模化报表时,评估新工具是合理的。若团队真正的问题是需求不断插入、责任不清、验收标准缺失,换工具通常不会自动解决。可以先用流程试点验证问题,再判断需要配置、集成还是迁移。

评估成本时不要只比较订阅或采购费用。还要计入数据迁移、接口改造、历史查询、培训、管理员维护、业务中断风险和退出成本。迁移范围越大,越需要试点和回滚方案;如果现有系统已承载大量流程资产,也应把保留或转移这些资产的成本纳入决策。

团队情况 优先动作 暂缓动作
小团队、单一项目 统一任务模板和验收习惯 复杂审批、多层级报表
多角色、依赖频繁 维护依赖清单与决策记录 只按个人任务数排名
多项目、跨部门组织 统一核心口径,明确权限和指标 不经试点直接全量迁移
探索型项目 设置阶段证据和决策节点 用固定产能承诺掩盖不确定性

Task管理方法大全:产品经理敏捷项目协同管理落地清单

八、落地清单:产品经理每个周期都能执行的检查项

1. 需求进入前

  • 是否说明用户问题、业务背景和预期结果?
  • 是否区分已确认事实、待验证假设和未决问题?
  • 是否说明优先级依据,以及暂不处理的范围?
  • 是否识别合规、安全、数据和外部协作约束?

2. 任务进入周期前

  • 每项任务是否有明确负责人和可检查的输出?
  • 任务是否包含验收条件,且相关角色对口径达成一致?
  • 关键依赖是否有提供方、接收方和需要时间?
  • 团队是否依据实际容量承诺工作,而不是把所有需求都塞进计划?

3. 执行过程中

  • 状态是否反映事实,阻塞是否及时暴露?
  • 范围变化是否留下记录,并重新评估优先级和时间?
  • 关键决策是否可追溯,相关人是否能找到最新结论?
  • 待验收工作是否有人负责推进,而非堆到周期末?

4. 周期结束后

  • 已关闭任务是否通过验收,而非仅仅完成了操作?
  • 未完成工作是被重新排序、拆分、取消,还是无声滚入下一周期?
  • 返工、等待和临时插单是否有可归类的原因?
  • 本周期的数据是否同时覆盖交付、质量、范围和结果?

这份清单不需要一次全部变成系统必填项。更适合的做法是先选出当前最常发生的两三个问题,把对应检查项变成团队约定,再观察一个周期。若规则没有减少等待、返工或信息追问,就应重新设计,而不是要求成员机械填报。

九、总结:把任务管理从“盯人”转成“让交付过程可见”

1. 先解决工作如何流动,再讨论用什么工具

Task 管理的核心不是某一种看板、某一套敏捷术语,也不是让产品经理成为全职催办者。真正有效的系统能让团队看见目标如何转成工作、工作依赖谁、什么条件代表完成,以及偏差出现后如何调整。它降低的是协作中的猜测和重复确认,而不是单纯增加记录量。

2. 下一步从一个项目、三个问题开始

如果你准备落地,可以先挑选一个当前正在执行的项目,抽查最近二十条任务,逐条确认负责人、验收条件和依赖是否清楚。然后统计最近一个周期的待验收积压、临时新增工作和返工原因,选出影响最大的一个问题,设计一条最小规则进行试点。

两到三个周期后,再判断这条规则是否让信息更早出现、任务更顺畅地通过验收、返工或等待有所减少。若团队规模、权限和部署要求已超出轻量协作方式的承载能力,再结合迁移、集成、治理和长期运维成本评估平台。先用事实识别摩擦,再用规则改善摩擦,最后才让工具规模化承载规则,这是我认为最稳妥的落地顺序。

常见问题解答(FAQ)

1. 产品经理如何把需求拆成可执行的 Task?

我以前写需求时常觉得背景、目标和方案都交代清楚了,但研发接手后还是会反复确认边界。我想知道,拆到什么粒度才适合进入迭代?

先把需求拆成用户可感知的结果,再按可独立开发、测试和验收的工作拆分 Task。每项写清负责人、验收条件、依赖和预估工作量;若一项任务跨多个角色或预计超过一个迭代周期,通常应继续拆分。

2. 敏捷迭代中,Task 优先级应该怎么排?

我遇到过客户临时需求、线上问题和计划内功能同时挤进看板的情况,团队每个人都觉得自己的任务最急。想找一套既能快速决策、又不完全依赖个人判断的方法。

先按影响范围、紧急程度、业务价值和延误成本评估,再结合依赖关系排序。线上故障和合规风险通常优先处理;其余任务由产品、研发和业务相关方共同确认优先级,并记录变更原因,避免只凭提出者的声音大小插队。

3. 产品、研发和测试如何围绕 Task 做敏捷协同?

我参与过需求评审,也开过每日站会,但任务状态仍经常滞后,测试阶段才发现验收口径不一致。我想知道协作流程怎样设计才能减少这种返工。

为 Task 统一状态定义,例如待开始、进行中、待验收、已完成,并明确每个状态的进入条件。开发前由相关角色确认验收标准和依赖;执行中及时更新阻塞项;完成后由测试或需求负责人按标准验收,而不是仅以代码提交或自报完成作为依据。

4. 如何判断 Task 管理方法是否真正提升了交付效率?

我所在团队看板上的任务完成数越来越多,但版本有时仍延期,返工也没有明显减少。我想知道应该看哪些数据,才能区分任务忙碌和交付改善。

连续观察多个迭代的周期时间、迭代承诺完成率、阻塞时长和缺陷返工情况,并按团队和任务类型对比趋势。口径要保持一致,例如周期时间从任务开始到验收完成;不要单独用任务数量评价个人,因为拆分粒度不同会让数量失去可比性。

核心关键词

读者评论

邵
邵浩然

我们团队之前也习惯用完成百分比汇报,实际到联调阶段才发现关键依赖没解决。改成同步下一步交付物和阻塞后,风险确实更早暴露,不过前提是大家愿意及时更新。

潘
潘越

验收条件写清楚很有用,但跨团队任务有时会遇到输入本身还在变化的情况。是否可以先约定阶段性验收,再把最终标准留到关键决策确定后补充?

韩
韩俊杰

文中把任务状态控制得比较精简,这点符合我的经验。状态一多,维护负担会上升;我们还会加一个明确的阻塞负责人,否则标成阻塞后仍容易没人跟进。

文章包含AI辅助创作:Task管理方法大全:产品经理敏捷项目协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543573
