Scrum 最常见的失灵,不是团队没有站会,而是产品经理把需求交给团队后,仍在冲刺中途不断改优先级;到了评审会,大家又发现“做完了”不等于用户问题得到解决。要把敏捷项目真正跑起来,关键不在于照搬仪式,而在于让产品决策、团队交付和业务反馈形成闭环。本文按从产品方向到上线复盘的完整路径,讲清产品经理如何协同 Scrum 团队、怎样判断流程是否有效,以及不同规模的组织应该如何取舍。
一、先讲核心结论:Scrum 管的是价值流,不是会议表
1. 产品经理不是“需求搬运工”
在 Scrum 团队中,产品经理通常承担产品负责人(Product Owner,简称 PO)的工作,负责解释产品目标、维护产品待办事项列表,并决定需求的价值顺序。这个角色不是把业务方说的话逐条转成任务,也不是替开发人员分配每一天的工作。
我判断一个产品经理是否真正参与了 Scrum,通常不先看他有没有主持每日站会,而是看三个关键决策是否有人负责:团队当前为什么做这件事、这轮应该优先交付什么、上线后如何判断结果是否有价值。如果这三个问题没有清晰答案,会议开得再规范,团队也只是更规律地执行不确定的工作。
2. Scrum 的全流程是一条反馈回路
Scrum 不应被理解成“需求评审,开发,测试,上线”的直线流程。它更像一个循环:先确认产品目标和待办事项,再通过冲刺计划聚焦一段时间,交付可用增量,收集用户和业务反馈,再更新下一轮优先级。
这条回路中的每个活动都应该改变团队的认知或决策。冲刺计划要帮助团队明确承诺范围;每日 Scrum 要尽早发现协作障碍;评审要检验增量和产品方向;回顾要改善交付系统。如果某场会议结束后,团队没有获得新信息、没有做出决策,也没有明确下一步,它就值得被重新设计。
| 环节 | 核心输入 | 主要输出 | 产品经理的关键责任 |
|---|---|---|---|
| 产品方向 | 用户问题、业务目标、约束条件 | 产品目标与成功信号 | 解释为什么做,并明确价值假设 |
| 待办事项梳理 | 产品目标、反馈、技术与合规风险 | 排序清楚、足够明确的工作项 | 维护顺序、补齐验收条件 |
| 冲刺执行 | 冲刺目标、团队容量、候选事项 | 可用的产品增量 | 回答价值和范围问题,不随意改写承诺 |
| 评审与回顾 | 实际增量、用户反馈、过程数据 | 产品调整与流程改进 | 更新判断,推动下一轮闭环 |
敏捷宣言强调个体与互动、可工作的软件、客户合作和响应变化。Scrum 则提供一套经验主义框架,让团队通过透明、检查和调整来处理复杂工作。二者都不意味着“不要计划”,而是要求计划持续接受现实检验。参考框架时,应以 Scrum Guide 的角色、事件、工件及承诺为依据,不要把企业内部自创的流程误当作框架硬性要求。

二、背景和真实场景:流程为什么常在协作边界处卡住
1. 产品经理、研发和业务各自拿着一份“真相”
我在分析 Scrum 协作问题时,常看到一种典型场景:业务部门通过聊天工具提需求,产品经理在需求文档里写方案,研发团队在任务系统里拆工作,测试人员另外维护缺陷清单。每份记录都可能正确,但彼此没有稳定关联。于是同一个问题被重复解释,变更原因找不到,评审时也难以确认交付对应哪项业务目标。
这不是单纯的工具问题,而是信息责任没有约定。团队要先回答:谁维护需求顺序,谁确认验收条件,谁记录决策,谁判断缺陷是否阻塞发布。工具可以帮助串联信息,却不能代替组织约定。先统一“谁负责什么”,再讨论字段、看板和自动化,通常比先建一个复杂系统更有效。
2. 中大型组织的复杂度,不只是人多
团队规模增加后,困难往往来自依赖关系、权限边界和审计要求,而非简单的会议人数。一个跨部门项目可能需要产品、研发、测试、设计、运维、安全、法务和业务负责人共同参与;同一产品还可能有多个团队维护不同组件,发布窗口也受客户合同或合规流程约束。
因此,100 人以上组织运行敏捷时,不能只把一个团队的看板放大。多个团队可能需要共享产品目标、统一关键术语、约定依赖交接方式,同时保留团队自主估算和执行的空间。否则,所谓“统一流程”容易变成中央审批,所有团队都在等少数人确认。
3. 案例推演:一个看似高效、实际失控的冲刺

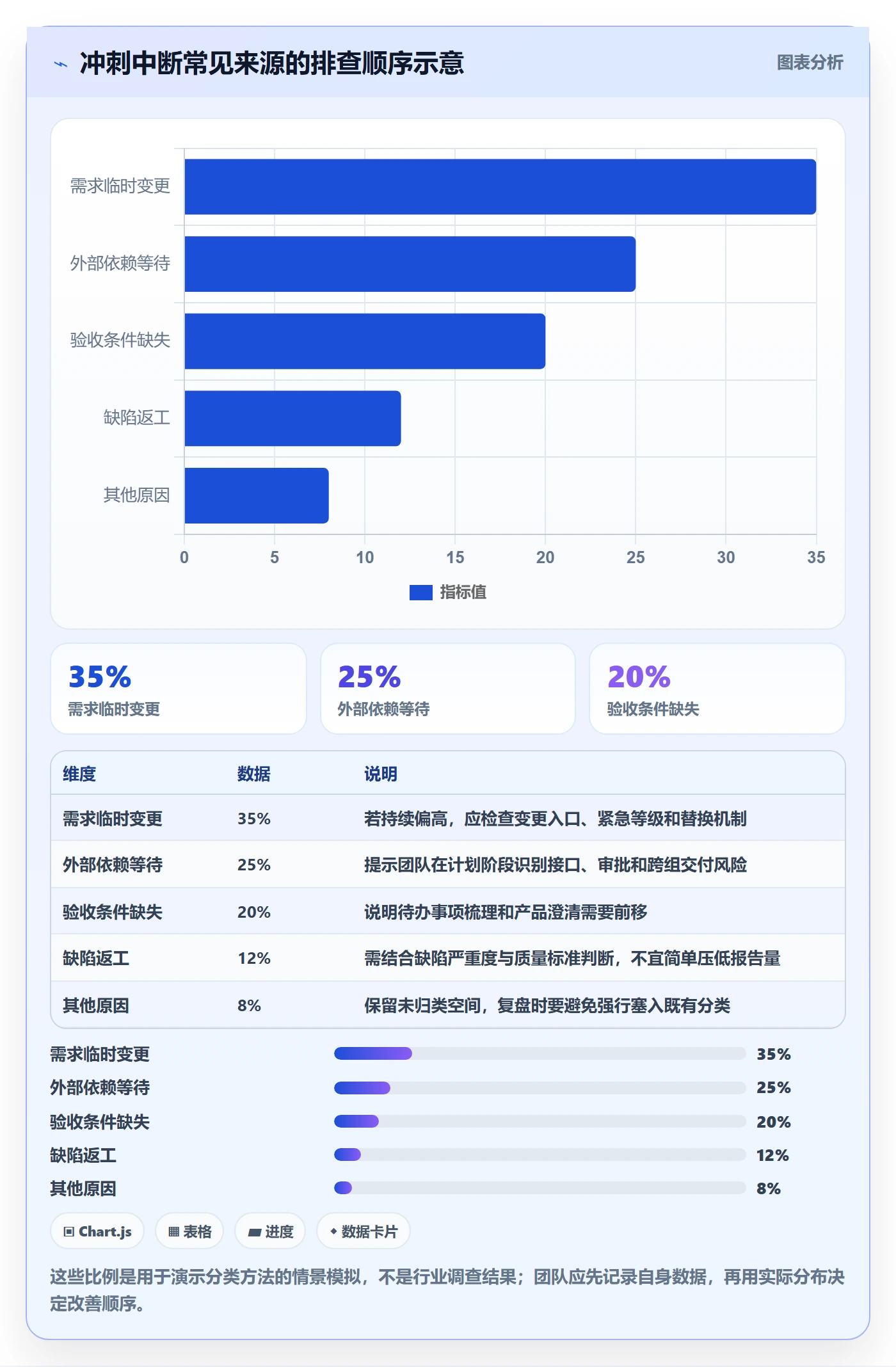

以下是用于说明判断方法的情景模拟,不代表某个企业的实测结果。假设一支 8 人产品团队采用两周冲刺,产品经理在冲刺开始时选入 24 个工作项。第二周业务方提出紧急需求,团队插入 5 项工作;临近评审时,测试发现 4 项缺少明确验收条件,最后只有 15 项达到团队约定的完成标准。
如果只看“完成 15 项”,团队可能会争论估算是否偏差。更应该先追问:冲刺目标是否明确?中途插入的工作占用了多少容量?未完成事项是需求不清、外部依赖、缺陷返工,还是团队高估了可用时间?没有这些分类,单看完成数量无法解释系统发生了什么。
| 观察项 | 情景模拟值 | 应进一步核对的问题 |
|---|---|---|
| 计划工作项 | 24 项 | 是否都服务于同一个冲刺目标 |
| 中途新增工作 | 5 项 | 由谁批准,是否替换了原有工作 |
| 达到完成标准 | 15 项 | 未完成原因是否有一致分类 |
| 验收条件不清 | 4 项 | 是否在冲刺前完成必要的需求澄清 |
这组模拟数据说明的不是“24 项太多”,而是团队缺少对冲刺目标、变更入口和完成标准的共同约束。不同团队的工作项大小差异很大,不能据此建立行业基准;它更适合作为复盘时的排查样例。

三、常见误区:看起来敏捷,实际把不确定性藏起来
1. 把每日 Scrum 开成逐人汇报会
每日 Scrum 的重点不是让每个人向产品经理证明自己很忙,而是检查团队朝冲刺目标前进的情况,并在必要时调整当天计划。若每个人依次汇报“昨天做了什么、今天做什么、遇到什么问题”,但问题无人认领,会议就会退化成状态播报。
更好的做法是围绕目标和阻塞讨论:目前离目标还差什么?哪个依赖正在威胁交付?谁需要在会后协同解决?产品经理可以补充优先级和业务背景,但不应把每日 Scrum 变成逐项追问开发人员的管理检查。
2. 把产品待办事项梳理理解成“写得越细越好”
待办事项需要足够清晰,便于团队理解价值、估算工作和判断结果,但并非所有未来需求都要提前拆到开发任务。过早细化会让团队花时间维护尚未验证的方案;过度粗略则会让冲刺计划变成临场猜谜。
我通常用“近期具体、远期轻量”的原则判断细化程度。近期候选事项应说明用户、问题、预期结果、验收边界和已知依赖;较远期的机会只需保留问题描述和价值假设,等证据增加后再拆分。需求清晰度应跟决策时点匹配,而不是跟文档长度匹配。
3. 把故事点当作团队绩效或跨团队排名
故事点是团队用于相对估算工作复杂度、不确定性和工作量的内部尺度,不是工时单位,也不是个人产能分数。一个团队的 30 个故事点,不能直接与另一团队的 30 个故事点比较,因为估算习惯、事项颗粒度和技术背景都可能不同。
如果管理层把速度直接纳入个人考核,团队很容易通过放大估算来“提升成绩”,或拆出更多低价值工作项。结果是数字看起来变好,预测能力和实际价值却没有改善。团队更适合观察自身一段时间内的交付趋势、变更比例、缺陷情况和目标完成情况,并将其用于预测而非排名。
4. 把评审会做成演示会,把回顾会做成情绪会
评审不是只让团队展示界面,更不是在会议最后问一句“大家觉得怎么样”。它的目标是检查产品增量、收集相关干系人的反馈,并据此讨论下一步。反馈应尽量具体到用户任务、业务结果、质量风险或优先级变化。
回顾也不能止于表达不满。它需要把问题转成团队能够试验的改进动作,并在下一轮检查效果。例如,“沟通不顺”太宽泛;“外部接口变更未在冲刺前同步,下一轮由接口负责人在计划前确认版本并记录变更窗口”才是可验证的行动。
5. 把敏捷理解成没有文档、没有承诺
敏捷强调响应变化,不代表信息可以不记录,也不代表团队不需要承诺。产品决策、验收规则、风险和发布条件若只存在于会议记忆里,成员变动或跨团队交接时就会形成隐性成本。
文档的价值不在篇幅,而在能否帮助后续决策和协作。对高风险事项,记录背景、方案取舍、决策人和影响范围很重要;对简单事项,则不必套用冗长模板。敏捷团队减少的是无效交接和过度预先设计,不是必要的可追溯性。

四、专业判断逻辑:用证据决定流程,而不是用模板决定团队
1. 先判断问题类型,再选流程动作
流程问题至少可以分成四类:目标不清、工作项准备不足、执行受阻、反馈缺失。它们表面上都可能表现为冲刺延期,但解决方法完全不同。目标不清要回到产品方向;准备不足要改善梳理和验收条件;执行受阻要处理依赖或容量;反馈缺失则要补充业务观察和上线后的评估。
我建议复盘时先选一至两个主要症状,收集过去数个冲刺的记录,再判断根因。不要在一次回顾中同时引入十个新制度,否则团队无法判断哪项改变产生了影响。改进应该像小实验:有问题、有假设、有行动、有复查时间。
2. 用“输入,过程,结果,反馈”四层观察
只看交付结果容易误判;只看会议出勤则更没有解释力。我会把 Scrum 运行情况拆成四层:输入是否清楚,过程是否稳定,结果是否达到质量标准,结果是否改变产品或业务判断。
- 输入层:产品目标是否可解释,待办事项是否有清楚价值和验收边界,依赖是否提前暴露。
- 过程层:冲刺中途变更是否有记录,阻塞是否有人处理,团队是否持续围绕目标协作。
- 结果层:增量是否可用,缺陷是否符合发布门槛,交付是否满足团队完成标准。
- 反馈层:用户行为、客户反馈或运营数据是否进入下一轮排序和决策。
这样的分层能帮助团队避免把“交付快”误认为“产品有效”,也避免把一次业务结果不理想全部归咎于开发效率。某个功能上线后没人使用,原因可能是问题本身不重要、用户不知道功能存在、流程设计不顺,或埋点没有覆盖关键行为;这些都需要不同证据。
3. 把冲刺目标和工作项分开管理
冲刺目标回答“这轮为什么值得做”,工作项回答“要做哪些事情”。团队可以围绕一个目标选择若干工作项,但工作项出现调整时,不一定意味着目标改变。反过来,如果外部变化使目标失去价值,继续机械完成原清单也不是敏捷。
产品经理应与团队共同保护目标,而不是把每个范围变化都视为不可讨论。紧急需求进入时,先判断它是否影响当前目标、是否有真实时限、是否必须现在处理;若要插入工作,应明确相应的替换项或容量影响,并记录决策理由。
4. 指标必须服务于决策
对 Scrum 团队而言,指标不是为了填报,而是为了更好地预测和改进。速度可辅助同一团队估算未来容量,但不能代表业务价值;周期时间能揭示工作从开始到完成所需时间,但不能单独说明质量;缺陷数量需要结合严重性、发现阶段和发布范围解释。
每个指标都应该对应一个问题。例如,若关注承诺可靠性,可以观察冲刺目标达成情况和中途变更;若关注交付流动,可以观察工作项的周期时间与在制品;若关注产品价值,则要选与产品目标相关的用户或业务结果。没有明确决策用途的指标,最好不要增加。

五、完整流程拆解:从产品目标到下一轮决策
1. 确认产品目标与成功信号
流程从目标开始,而不是从收集需求开始。产品经理需要把业务诉求转成可讨论的问题:服务哪类用户、当前遇到什么障碍、希望发生什么改变、有什么约束。目标可以是改善关键任务完成率、缩短处理时间、降低错误率,也可以是验证一个尚未确定的产品假设。
成功信号不一定要设成宏大的收入指标。若新功能刚进入探索阶段,可以先观察用户是否找到入口、是否完成核心步骤、在哪一步离开。重要的是提前确定观察口径,避免上线后临时挑选一个看起来漂亮的数据。
2. 维护产品待办事项并持续梳理
产品待办事项列表不是所有人的愿望清单,也不是冻结的年度承诺。产品经理应根据目标、用户证据、风险、依赖和实施成本持续排序。团队则参与评估技术方案、风险和工作规模,帮助识别是否需要先做技术验证或拆分。
梳理时可按以下顺序检查:
- 这项工作服务哪个用户问题或产品目标?
- 如果暂时不做,会造成什么实际影响?
- 完成后如何判断验收?是否需要区分业务验收与技术质量标准?
- 是否依赖外部团队、数据、权限或发布窗口?
- 能否拆成更小、仍然有验证价值的增量?
产品经理不必独自回答所有技术问题。与开发、测试和设计共同梳理,往往能在计划前暴露隐藏依赖。若某项需求仍有重大不确定性,应先设计验证动作,而不是假装它已经清晰。
3. 进行冲刺计划:先定目标,再选范围
冲刺计划不是产品经理把工作分派给团队。产品经理解释产品待办事项中最重要的内容及其价值,整个 Scrum 团队讨论本轮冲刺目标、候选事项、团队容量和交付方式。开发人员根据目标和能力判断可承担的工作量,并对实现方式负责。
排计划时应考虑假期、值班、已知维护任务、依赖和历史中断情况。过去的完成趋势只能作为预测参考,不是必须追平的配额。新团队或需求波动大的团队,不妨先缩短冲刺目标范围,优先验证工作流和质量门槛。
4. 每日检查:围绕目标处理障碍
每日 Scrum 通常控制在 15 分钟左右,但时间短不等于只读状态。团队成员应检查当前进展是否仍支持冲刺目标,并更新协作计划。详细技术讨论可以会后由相关人员继续,避免让全体成员等待与自己无关的讨论。
产品经理在执行期间应保持可联系,及时回答业务含义和验收问题。若要新增需求,应先确认紧急性与影响,再与团队讨论冲刺目标和范围,而非直接要求插入。出现风险时,记录原因、影响和责任人,比在看板上简单标红更有用。
5. 持续集成、测试和质量检查
质量不应被推迟到冲刺最后一天。团队需要在工作过程中持续集成、测试和检查,尽早暴露缺陷。产品经理应参与验收边界的澄清,但不能把“产品验收通过”当作替代团队质量责任的最终关卡。
对于安全、隐私、合规或高可用要求较强的产品,完成标准应包含必要的质量和审查要求。若外部审批不可避免,应把审批准备、责任人和窗口纳入计划,不要把等待时间隐藏在“开发完成”之后。
6. 冲刺评审:展示增量,收集可行动的反馈
评审参与者应看到真实、可讨论的产品增量。团队可以解释本轮实现了什么、哪些假设仍未验证、质量或依赖有哪些限制。产品经理则引导干系人围绕目标和用户反馈讨论,而不是只收集“喜欢”或“不喜欢”的笼统意见。
评审结束后,反馈要进入明确的决策路径:是更新现有事项顺序、建立新的待办事项、调整目标,还是暂不采取行动。并非所有建议都必须接受,但每项重要建议都应得到有理由的处理,避免参会者误以为提出意见就等于需求承诺。
7. 冲刺回顾:只选能改变系统的行动
回顾面向团队的工作方式,重点是找出影响质量和协作的模式。团队可以从“做得好的、遇到的困难、下一步尝试”开始,但讨论最终应落到一个可观察的行动上。例如,针对接口变更晚到的问题,约定下轮冲刺计划前完成接口确认,并在下次回顾检查发生次数。
行动过多通常意味着没有优先级。每轮选择一至两个改善点,明确负责人、期限和复查方式,通常比列出十几条无人跟进的愿望更有效。
8. 发布与结果观察:交付不等于价值实现
产品增量达到发布条件后,仍需要检查发布风险、用户沟通、数据采集和回滚安排。上线后要观察与产品目标相关的信号,区分短期使用变化和长期业务结果。若流量或样本不足,应如实说明不确定性,不要把偶然波动包装成验证成功。
发布复盘还应检查交付之外的成本:支持请求是否增加,客服是否需要额外培训,运维负担是否上升,用户是否绕开新流程。这些反馈会决定下一轮是扩大推广、修复体验、补充支持,还是停止继续投入。

六、具体案例与工具选择:先把协作问题变得可追踪
1. 案例:从“做一个报表”改写为可验证的产品目标
假设一家企业的运营团队提出“做一个客户风险报表”。如果产品经理直接拆成页面、筛选器和导出功能,团队可能按时交付,但仍不知道运营人员是否更早发现风险。更有效的第一步,是确认用户角色、决策场景和当前处理方式。
经访谈后,团队发现运营人员每天需要在多个系统之间查找异常记录,部分高风险客户要等到人工汇总后才被发现。于是产品目标可以改写为:让运营人员更早识别需要处理的客户,并缩短从异常出现到首次处理的时间。具体功能仍需根据数据权限、异常定义和用户习惯来探索。

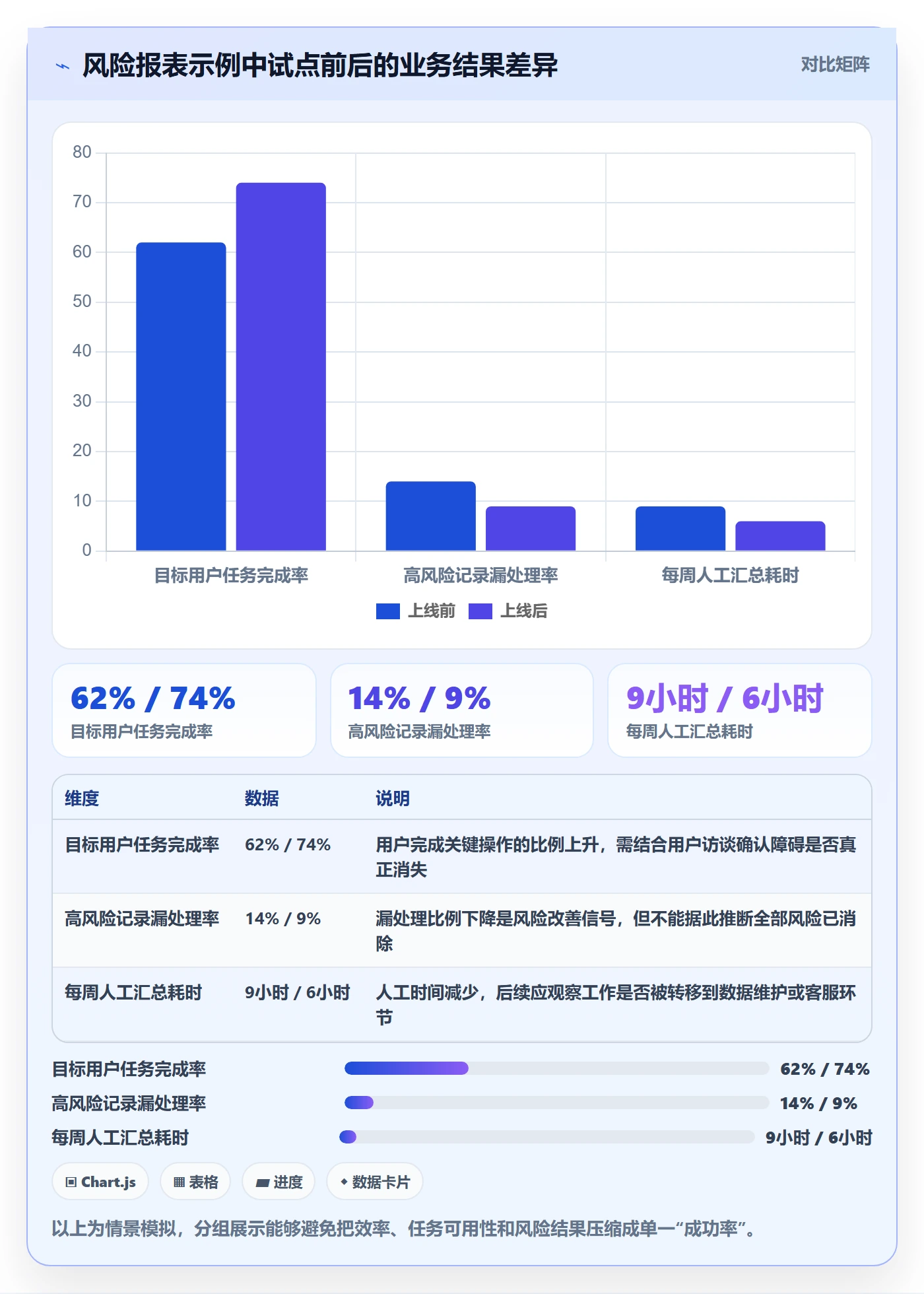

团队在一个两周冲刺中先交付高优先级客户的筛选和处理状态记录,并通过任务完成率、异常首次处理时间及用户反馈检查假设。以下数据为情景模拟,只用于展示如何设计观察指标,不代表真实客户案例。
| 观察指标 | 上线前基线 | 试点后结果 | 解读方式 |
|---|---|---|---|
| 异常首次处理时间中位数 | 2.5 个工作日 | 1.8 个工作日 | 观察处理速度是否改善,同时确认样本量和异常类型是否可比 |
| 目标用户任务完成率 | 62% | 74% | 检查用户是否能完成筛选与状态更新,不只看页面访问量 |
| 高风险记录漏处理率 | 14% | 9% | 判断业务风险是否下降,需确认统计口径保持一致 |
| 每周人工汇总耗时 | 9 小时 | 6 小时 | 估算流程节省的时间,并检查是否转移到其他人工环节 |
这个案例的关键不在于四个数字是否好看,而在于它们对应不同层次:用户能否完成任务、业务处理是否变快、风险是否变化、人工成本是否转移。若其中一个指标改善而另一个恶化,产品经理就需要进一步判断取舍,而不是宣布“项目成功”。

2. 选择协作工具时,先看工作流而不是功能清单
工具选择应该从团队的真实工作流出发:产品目标能否关联待办事项,需求和缺陷是否能追溯,跨团队依赖能否暴露,权限与审计是否满足组织要求,管理者能否看到组合层面的风险,同时不破坏团队日常协作。
例如,在中大型企业或 100 人以上组织中,团队可能需要兼顾多项目协作、角色权限、过程追踪和数据治理。此时可以将 PingCode 作为项目管理平台的候选案例进行评估:重点核对其是否适配组织的实际工作流、管理要求和技术环境。产品选择不能只依据功能列表,应该通过真实场景试点验证。
如果组织希望自主管理部署环境,需进一步评估私有化部署的实施条件、升级责任、运维能力和数据治理要求。若团队正在从 Jira 迁移,也应在试点中验证项目结构、权限、历史数据、工作流和报表的映射方式;“平滑迁移”需要基于实际数据规模与定制程度验证,不能仅凭一句产品描述判断。
国产替代同样不是简单地换一套界面。真正的替代评估应覆盖数据可控性、部署模式、集成能力、迁移成本、长期维护、供应商支持和用户采用。对于已有复杂工作流的大型组织,先选一个业务边界清楚的项目试点,再决定是否扩围,通常比一次性全量切换更稳妥。
3. 用试点检验工具是否解决问题
试点应选择有代表性的团队,而不是只选最简单或最配合的团队。可以运行两个或三个冲刺,记录迁移工作量、需求追溯完整性、跨角色协作耗时、数据报表可用性、权限问题和用户反馈。试点前设定通过条件,避免看到工具功能丰富就提前宣布成功。

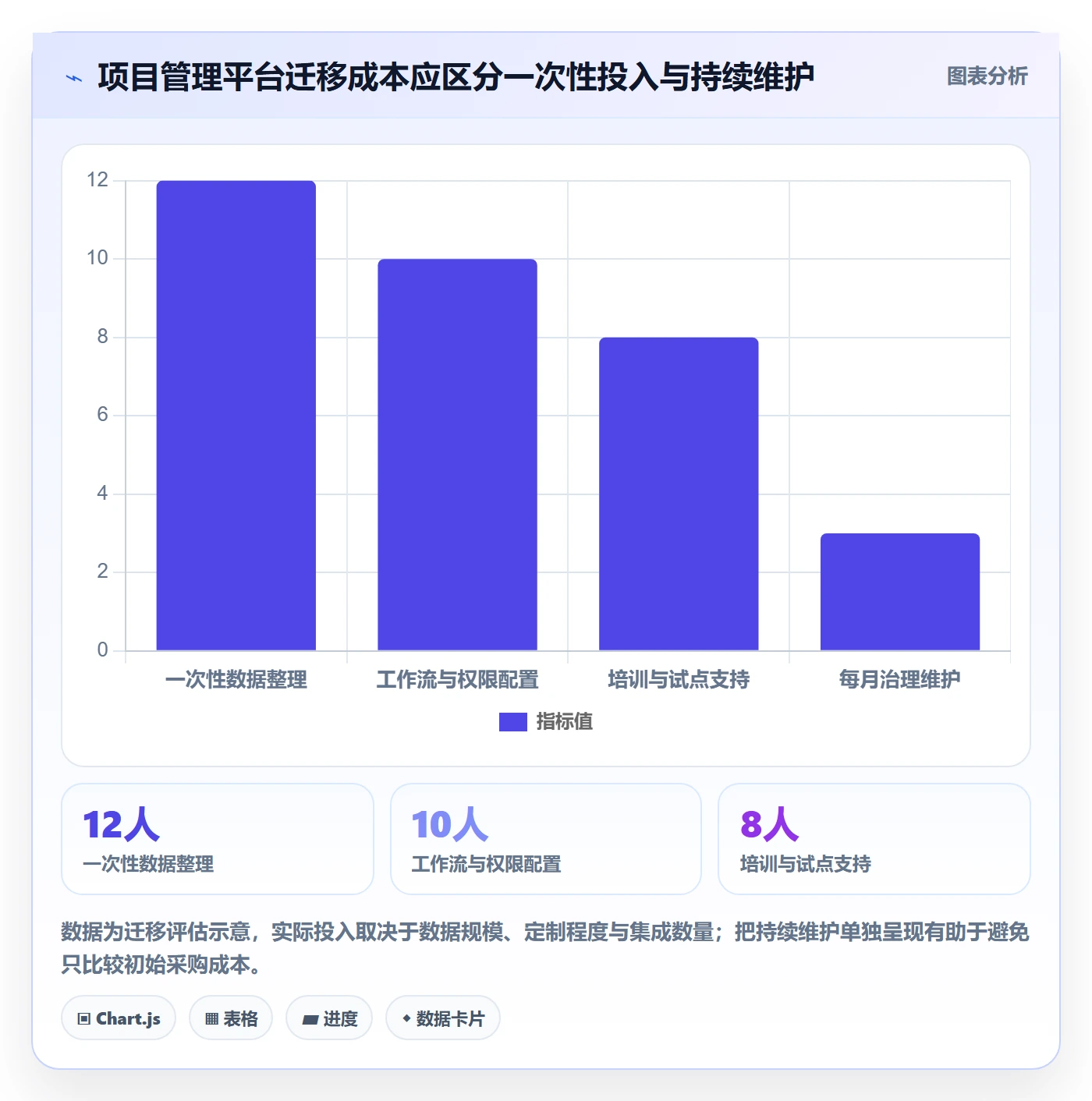

评估中要把一次性迁移成本与持续维护成本分开。历史数据清理、字段映射、流程重建可能集中在初期;权限维护、升级、培训和流程治理则会长期发生。若组织没有人负责工具治理,再好的平台也可能逐渐积累重复字段和失效流程。

七、不同情况下的行动建议与取舍
1. 新团队:先建立最小可用的 Scrum 节奏
新团队不必一开始就建立复杂的估算体系、审批模板和多层报表。先明确产品目标、待办事项负责人、冲刺目标、完成标准和反馈机制,再稳定运行几个周期。团队尚未形成共同工作习惯时,过多流程会掩盖真正的问题。
如果需求经常变、用户证据不足,冲刺可以用来验证小步假设,而不是承诺大量范围。如果发布能力薄弱,先改善测试、集成和发布流程。团队应避免一边增加敏捷仪式,一边让所有工作仍通过紧急插单进入。
2. 需求变化频繁:保留变更通道,但让代价可见
高变化环境并不适合“冲刺开始后绝对不能改”。真正的问题是变化有没有明确来源、是否真紧急、影响了哪些目标,以及由谁承担取舍。产品经理可以设置紧急事项入口,并约定判断条件,例如安全风险、重大客户影响或法规要求变化。
紧急事项进入后,团队应重新评估冲刺目标和容量。若它确实优先,就公开说明替换了什么、延后了什么;若并不紧急,则进入产品待办事项重新排序。变化可以存在,但不能假装没有成本。
3. 多团队依赖密集:协调结果,不要统一每个细节
当多个团队共享产品目标或依赖同一发布窗口时,需要显式管理接口、依赖、责任人和时间约束。产品经理与技术负责人可以共同维护跨团队风险视图,提前讨论集成顺序和关键决策,但不应因此把所有团队的日常工作都集中到一个审批队列。
协调机制的目标是减少等待和冲突,不是让每个团队使用完全相同的估算尺度。团队可以共享术语、质量要求和关键里程碑,同时保留适合自身工作的拆分与执行方式。若依赖频繁拖延,应考虑减少组织边界、调整组件所有权或建立更稳定的跨职能团队,而不只是增加协调会议。
4. 合规与私有化要求较高:先定义不能妥协的约束
对于金融、医疗、政务或其他监管要求较强的组织,敏捷不能用来绕过审查。产品经理应与安全、法务、运维和数据治理角色提前识别必须满足的控制点,并把这些条件纳入待办事项、完成标准或发布流程。
私有化部署可以帮助组织控制部署边界,但也带来升级、备份、监控、故障处理和容量规划责任。评估平台时,应由业务、技术和安全人员共同验证,而不是只由采购或单一产品负责人拍板。
5. 什么时候不必强行采用 Scrum

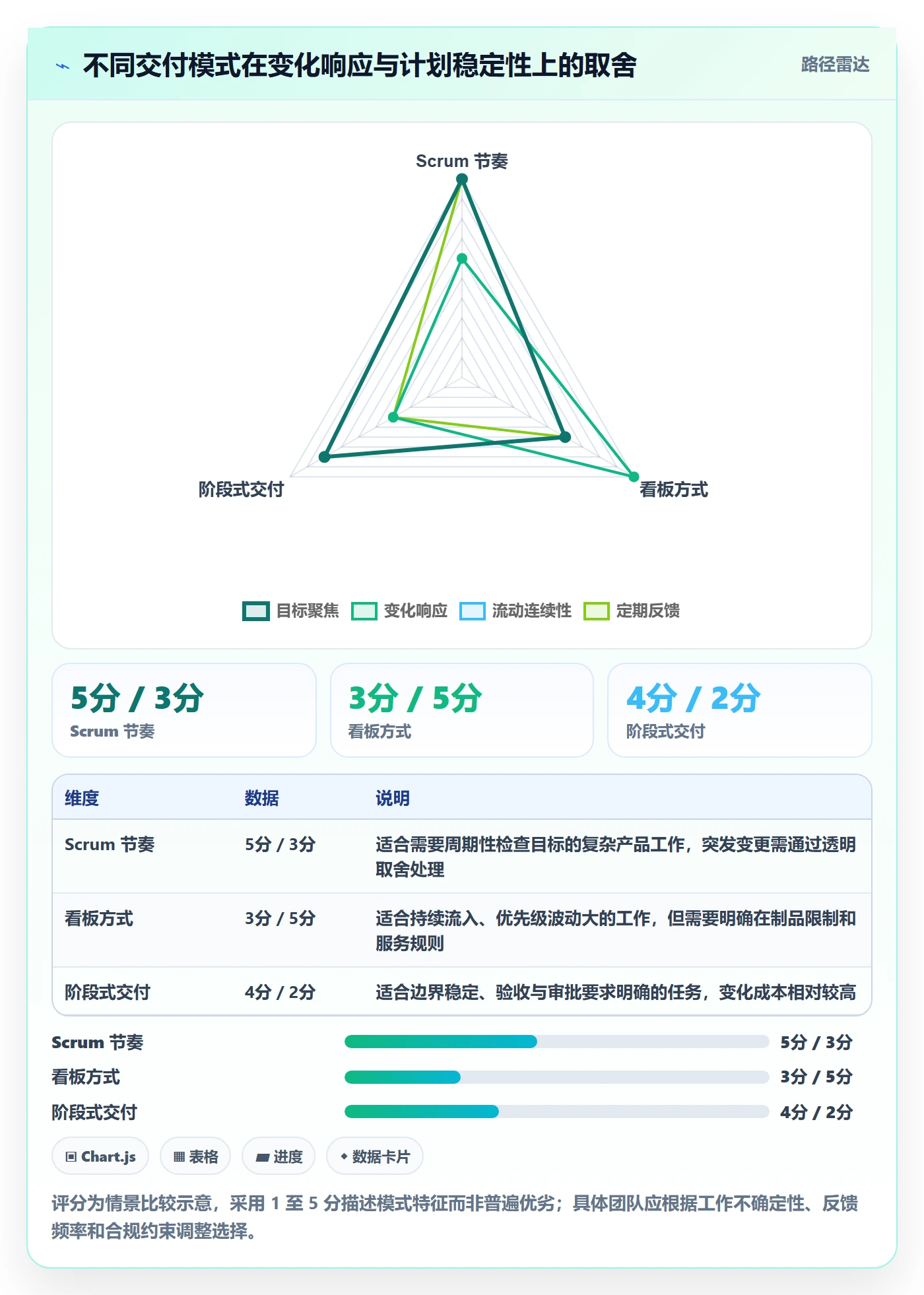

Scrum 适合复杂、需要持续学习且能够形成稳定团队协作的工作,但并非所有任务都需要固定冲刺。如果工作主要是大量不可预测的服务请求、紧急故障处理或持续流入的小任务,基于流动管理的看板方式可能更适合;如果只是短期、明确且无显著不确定性的执行任务,也不必为了形式套用全部事件。
团队可以借用透明、检查和调整的思路,而不必把所有工作都装进同一种节奏。选择框架的判断依据是工作特性和改进目标,而不是企业里其他部门使用了什么名称。
| 工作情境 | 优先考虑 | 主要取舍 |
|---|---|---|
| 目标变化、需要定期验证产品方向 | 采用 Scrum 节奏,保留冲刺目标与评审反馈 | 获得稳定检查周期,但需保护团队免受随意插单干扰 |
| 大量零散请求、优先级持续变化 | 考虑看板与在制品限制 | 流动更灵活,但需加强优先级治理和服务预期管理 |
| 多团队共享依赖和发布窗口 | 增加依赖可视化与跨团队风险协调 | 协同更可见,但要避免把所有决策集中到单一委员会 |
| 高合规、强审计或私有化环境 | 把审计、权限和安全要求纳入工作流 | 可追溯性增强,但需要承担治理和持续维护成本 |

八、落地检查清单:把改进变成下一轮可执行动作
1. 产品经理每轮开始前检查
- 是否能用一句话说明本轮产品目标,以及它对应的用户或业务问题?
- 进入近期候选范围的事项是否有清楚的价值描述、验收条件和已知依赖?
- 团队是否参与了工作拆分和风险识别,而不是只接收排好的任务?
- 是否已考虑假期、支持任务、发布窗口和外部审批等容量约束?
2. 冲刺执行中检查
- 新增工作是否记录来源、紧急原因和对原目标的影响?
- 阻塞是否有明确负责人和下一步,而不是只停留在状态标记?
- 产品经理是否及时回答业务含义问题,同时避免替团队安排执行细节?
- 测试、集成、安全与质量检查是否持续进行,而不是集中到冲刺尾声?
3. 评审与回顾后检查
- 评审是否基于真实增量,并形成了待办事项、优先级或产品方向的调整?
- 上线后的观察信号是否与产品目标相关,统计口径和样本限制是否透明?
- 回顾是否选出了少数可验证的改进动作,并约定复查时间?
- 团队是否区分交付效率、质量结果和用户价值,而非用单一数字概括成败?
4. 先做小实验,再决定是否扩围
如果团队目前的 Scrum 运行不顺,不建议第一步就重写所有流程。选一个清楚的问题,例如“中途变更导致冲刺目标频繁失效”,明确记录当前情况,再尝试一个改动,例如新增变更评估和替换规则。运行两个冲刺后,检查中途变更数量、目标受影响情况和业务紧急事项处理时间是否发生变化。
如果改进无效,不代表团队不够敏捷,也可能说明问题根因判断错误。继续追问变化来自业务治理、产品目标不稳定、依赖结构还是组织授权,而不是再加一张表。流程改进本身也要接受检验。
九、总结:Scrum 的价值在于更早暴露错误,而不是更快制造忙碌
产品经理协同管理 Scrum,最重要的不是把需求写得更长、把会议排得更满,而是建立一条可验证的价值链:产品目标说得清,待办事项排得有据,团队能够围绕目标协作,交付增量满足质量要求,用户与业务反馈真正影响下一轮决策。
我更看重团队能否在投入扩大之前发现方向不对,能否在风险变成延期之前暴露依赖,能否在上线之后诚实面对数据。完成事项、速度和会议准时率都只是局部信号,不能替代产品价值判断。敏捷不是让团队更快地完成更多任务,而是让团队更快地知道哪些任务值得继续做。
下一步可以先选一个正在进行的项目,回看最近两至三个冲刺:目标是否清楚、临时变更是否可追溯、未完成原因是否分类、评审反馈是否改变了待办事项、上线结果是否有明确观察口径。找出最影响决策的一处断点,只设计一个小改进,并约定复查时间。Scrum 是否有效,最终要由团队能否持续学习、交付可用增量并改善真实结果来回答。
常见问题解答(FAQ)
1. Scrum全流程中产品经理最核心的职责是什么?
我刚开始参与Scrum项目时,常把产品经理理解成只负责提需求和验收的人。实际在迭代推进中,我发现自己还要持续维护产品目标、澄清需求优先级,并在团队遇到取舍时及时做决定。
产品经理的核心职责是最大化产品价值,具体包括明确产品目标、维护和排序产品待办事项、澄清需求验收标准,以及在迭代评审中根据用户反馈调整方向。判断优先级时不要只看客户声音,还应综合业务价值、用户影响、实现成本、技术风险和紧急程度,可用“价值÷成本”做初筛,再由团队评估风险和依赖关系。
2. Scrum一次迭代的完整流程应该怎么安排?
我曾经遇到过每日站会开得很勤,但迭代结束时仍然无法交付可用成果的问题。后来我才意识到,Scrum不是把会议排满,而是要让目标、开发、验证和反馈形成闭环。
一个常见的Scrum迭代流程是:先在迭代计划会上确定迭代目标和可交付的待办事项,再进行设计、开发与测试;每天通过短会同步进展和障碍;迭代结束时进行评审,邀请相关人员检验成果并收集反馈;最后召开回顾会,确定下一轮要改进的具体行动。
迭代长度通常选择1到2周,计划会、评审会和回顾会的时长应按团队规模设置上限,避免会议挤占实际交付时间。
3. 产品经理如何判断一个需求是否适合放进当前迭代?
我在需求评审时经常遇到“这个需求很重要,能不能马上做”的情况,但重要并不代表适合当前迭代。尤其当需求描述不完整、依赖外部团队或验收标准模糊时,强行排入计划往往会造成返工。
可以从四个方面判断:需求是否符合当前产品目标,是否已经具备清晰的用户价值和验收标准,团队是否具备完成它所需的技术条件,以及工作量能否在迭代容量内完成。若存在关键依赖、范围过大或指标无法验证,应先拆分需求、补充调研或建立技术验证任务,而不是直接承诺交付。
只有满足“可理解、可估算、可开发、可验证”时,才适合进入迭代计划。
4. Scrum团队如何用数据判断迭代是否真的在变好?
我以前主要看任务完成数量来判断项目进展,结果发现任务越拆越细,数字越好看,但用户并没有更早拿到价值。后来我开始同时关注交付结果、质量和预测准确性,才更接近真实的团队状态。
建议至少跟踪迭代目标完成率、承诺事项完成率、周期时间、缺陷逃逸率和返工比例。完成率用于判断目标是否兑现,周期时间反映需求从开始到完成的效率,缺陷和返工数据用于识别质量问题;连续观察3到5个迭代后,再比较趋势,不要依据单个迭代下结论。
某项目管理工具可以用于记录待办状态、负责人、阻塞原因和缺陷关联,但数据必须服务于改进流程,不能简单用来给个人排名。
核心关键词
文章包含AI辅助创作:敏捷项目Scrum全流程:产品经理协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543519
读者评论
我们团队最难落实的是冲刺中途的变更规则。紧急需求确实会来,但如果只要求记录、不明确由谁判断是否替换原工作,最后还是会变成两头都要。
把故事点用于跨团队比较确实容易失真。我们后来更关注未完成原因和交付后的缺陷情况,预测准确度比单看完成数量更有参考价值。
文中提到上线后看业务反馈很重要,但实际还常遇到埋点不全、数据归因不清的问题。若团队没有提前约定要验证的信号,评审时容易只凭零散意见调整方向。
