Agile怎么做,真正难的不是把需求拆成用户故事,也不是每天站会,而是产品经理能否用数据及时发现“团队很忙、用户却没得到价值”的偏差。敏捷项目从0到1,先要建立一条可验证的价值链:谁遇到什么问题,团队准备改变什么行为,用什么指标判断改变有效,再据此决定继续、调整还是停止。没有这条链,迭代速度越快,返工和无效交付也可能越快。
一、先讲核心结论:敏捷的起点是验证,不是排期
1. 产品经理要管理的是不确定性
我判断一个项目是否真正开始敏捷,不看它有没有迭代计划,而看团队能否说清楚当前最重要的不确定性是什么。可能是不知道用户是否愿意付费,可能是不知道某个流程能否减少操作时间,也可能是不确定技术方案能否支撑目标规模。
不同的不确定性,需要不同的验证手段。需求不确定,先做访谈、原型测试或小流量实验;技术不确定,先做技术验证;交付不确定,先识别依赖和拆分边界。把所有问题都写成“待开发功能”,是敏捷项目常见的起步错误。
2. 从0到1先建立最小闭环
我建议新项目先建立一个足够小的闭环:业务问题、目标用户、可观察行为、最小解决方案、结果指标、复盘决策。闭环里的每一项都要能被团队理解,而不是只留在产品经理的脑子里。
例如,业务问题是“新用户完成首次配置的比例偏低”,最小方案可以不是重做整个引导系统,而是先优化最容易造成中断的两个步骤。观察指标除了最终完成率,也要看每一步的流失、完成耗时和求助行为,避免只看一个总数掩盖问题。
敏捷的速度,不等于单位时间交付更多功能;更有价值的速度,是单位时间减少更多关键不确定性。如果一次迭代交付了五个功能,却无法解释它们改变了什么用户行为,这次迭代的产出可能只是代码和工作量,并非业务价值。

二、背景和真实场景:项目为什么会从“按计划做”变成“不断返工”
1. 需求清楚,不代表问题清楚
在不少组织里,项目启动时已经有需求文档、业务负责人和交付日期。团队却仍然不知道用户最需要什么,因为这些材料常常描述的是“准备做什么”,而不是“为什么现在必须做”。例如,“增加批量导入”是方案,“用户每周要手工录入大量记录,导致数据延迟”才是待验证的问题。
产品经理需要把方案语言翻译成问题语言,并追问问题的证据来自哪里。是客服工单、销售反馈、用户访谈、埋点数据,还是管理层判断?证据来源不同,可信度和偏差也不同。少量高声量客户的诉求,不能自动代表大多数用户。

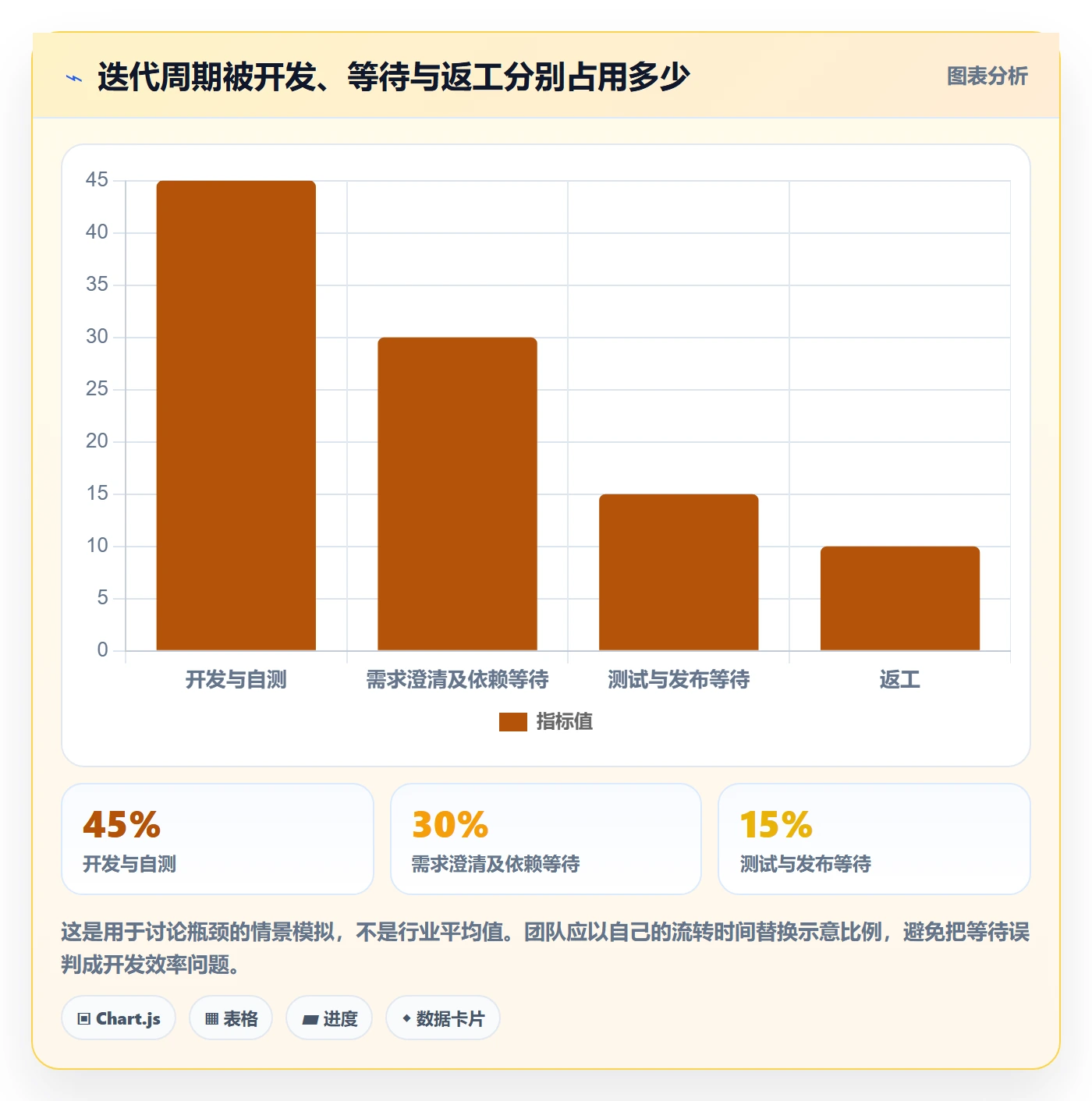

2. 迭代开始后,依赖和等待会暴露真实成本
敏捷团队常把工作拆成两周一个迭代,但日历上的两周不等于两周有效开发时间。需求澄清、设计等待、测试环境、跨团队接口和审批,都可能让工作在看板上停留。若只统计完成故事点,团队会看不见这些等待成本。
我会把工作流拆成“准备、开发、评审、测试、发布、观察”几个阶段,至少记录进入与离开时间。这样才能判断瓶颈是在开发能力,还是在需求质量、评审响应或发布审批。发现等待时间过长时,增加开发人员通常不是第一选择。
3. 大型组织需要把敏捷和治理放在同一张图上
中大型企业的敏捷实践还要处理权限、审计、数据隔离、跨项目依赖和发布治理。一个团队能自行决定迭代节奏,不代表所有系统都能自由上线。产品经理需要在项目早期识别哪些决策可以团队自治,哪些必须经过安全、架构、法务或业务审批。
例如,涉及客户数据的产品可能需要在方案验证之前确认数据使用边界;涉及多个事业部的能力建设,则要先明确谁维护公共组件、谁承担变更影响。把治理要求拖到上线前才补,往往会把原本可控的小问题变成延期原因。

三、常见误区:看起来敏捷,结果却没有更快
1. 把每日站会开成逐人汇报
站会的目的不是让每个人向经理证明自己很忙,而是让团队尽早暴露阻碍。若会议内容只剩“昨天做了什么、今天做什么”,没人讨论阻塞、依赖和计划风险,那么会议即使每天准时召开,也没有形成有效协作。
我会把站会问题聚焦在迭代目标:当前工作是否仍在支持目标,哪些事项可能拖延,谁需要谁在何时提供帮助。具体技术讨论可以在会后由相关人员继续,不必让整支团队等待。
2. 把故事点当成个人绩效分
故事点用于团队估算相对工作量,不是可以跨团队比较的生产力单位。一个团队的“5点”可能代表另一团队的“2点”,同一团队在需求复杂度变化后,估算尺度也会漂移。用故事点排名团队或个人,容易诱发拆分膨胀和低估风险。
更稳妥的方式是观察团队自身的交付分布和预测准确性,例如最近几个迭代承诺事项的完成比例、工作项周期时间、线上缺陷和返工占比。这些指标也不能单独作为绩效结论,而应结合工作类型和依赖背景解释。
3. 只追求迭代承诺完成率
承诺完成率高,不必然意味着产品做对了。团队可能为了保证数字,把难题推迟、把任务拆小,或者把未完成工作移出迭代。反过来,完成率短期下降,也可能是团队主动发现了高风险假设并及时调整。

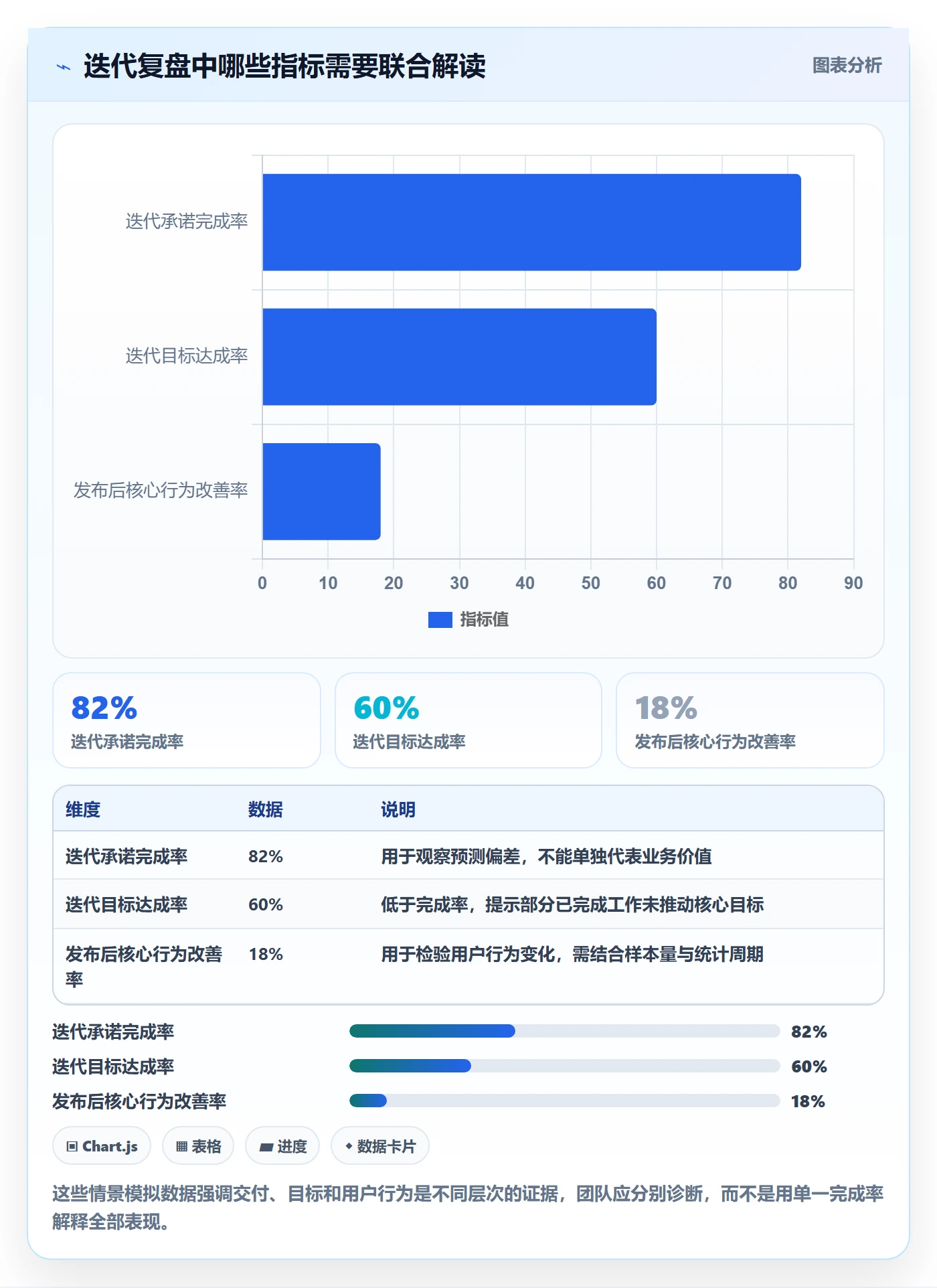

我会同时看承诺完成情况、目标达成情况和用户结果。前者解释交付可预测性,第二项解释团队是否聚焦,第三项解释交付有没有产生价值。三类指标不能互相替代。
4. 把产品待办列表当成需求仓库
待办列表不是所有人提过的想法的永久收藏夹。长期不清理的列表会让优先级失真,团队也会把时间花在反复解释旧需求。每一项待办至少应说明用户问题、预期结果、证据、验收方式和当前优先级。
如果一项需求长期没有证据、没有负责人或没有可验证结果,它更适合进入“待研究”或“暂不做”,而不是挤在近期开发队列里。产品经理要负责的不是维护条目数量,而是维护决策质量。
5. 把敏捷工具当作敏捷本身
看板、燃尽图、自动化测试和迭代会议都只是协作机制。工具可以帮助团队看见工作,却不能替团队判断用户价值;流程可以让风险显形,却不能自动消除依赖。上线项目管理平台也不会自动带来敏捷转型。
对100人以上组织,工具选择要结合项目规模、权限模型、跨团队协同、部署方式、审计要求和迁移成本。PingCode面向中大型企业及100人以上组织提供项目协作能力,并支持私有化部署及Jira迁移场景;实际选型仍应以当前产品能力、合同范围、迁移验证和安全评估为准,不能把“支持迁移”理解为历史数据、工作流和集成一定零损失。

四、专业判断逻辑:从问题到迭代,产品经理要做哪些决策
1. 先判断问题是否值得解决
我通常先问四个问题:问题影响谁、出现频率如何、造成什么成本、当前替代方式是什么。回答不出这些问题,不代表需求一定不成立,但意味着证据还不够,团队应先安排研究,而不是直接承诺开发。
证据可以来自定量和定性两端。数据能指出异常发生在哪个环节,访谈能解释用户为什么这样做。单看行为数据容易猜原因,单靠访谈又可能高估某种诉求的普遍性。两者相互校验,判断会更稳。
2. 将目标写成可观察的变化
“提升体验”“提高效率”不能直接指导迭代。需要进一步写成目标用户在什么场景下,完成什么行为的比例、耗时或错误率发生什么变化。例如,把“优化报表体验”改写为“让首次使用的运营人员在无需人工协助的情况下完成首次报表创建”。
目标指标要同时定义口径、分母、观察窗口和排除条件。完成率是以进入页面的人为分母,还是以开始创建的人为分母?是否排除内部账号?上线后观察一周还是一个月?口径不清时,同一张图可能被不同人解释成相反结论。

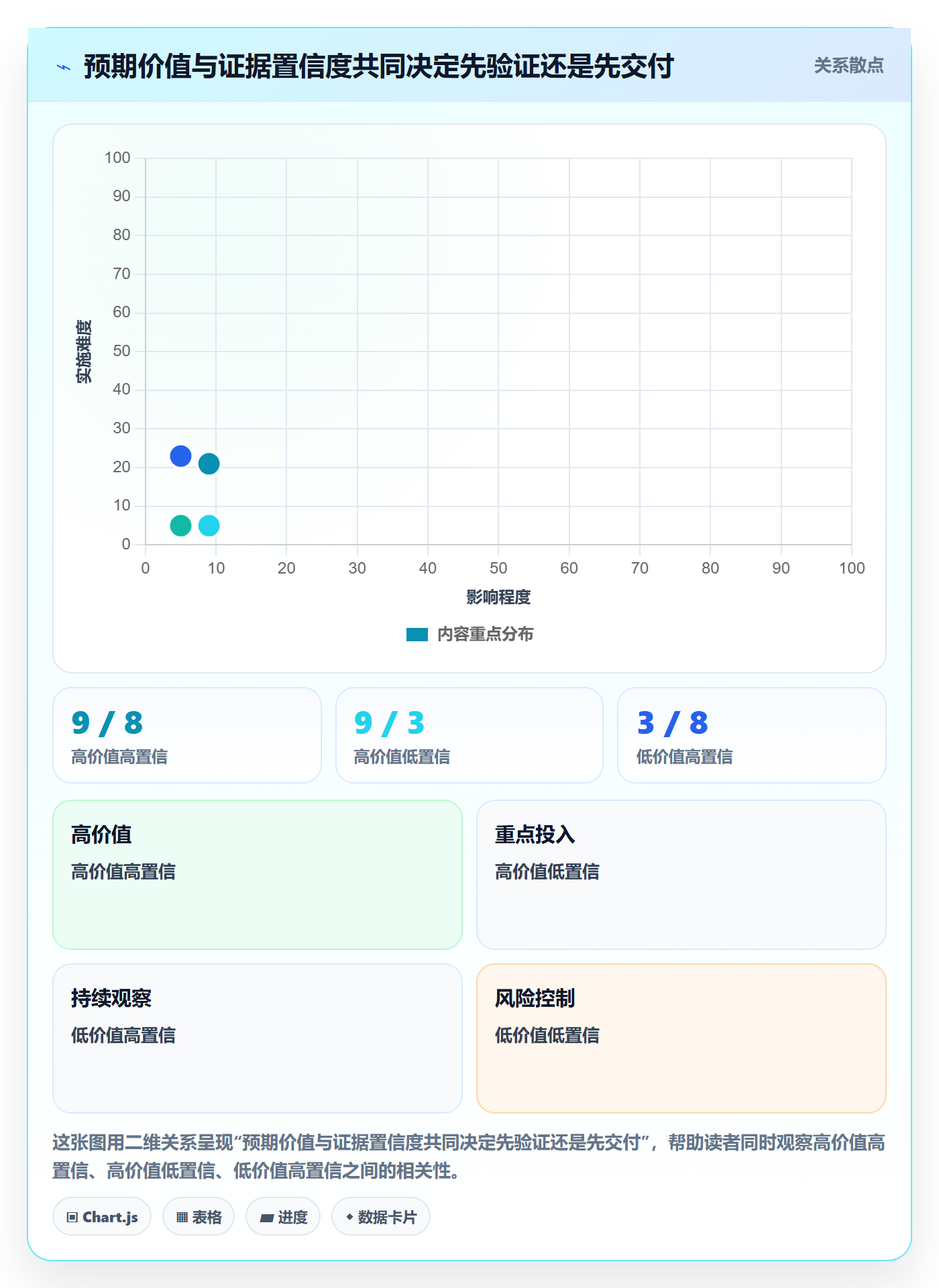

3. 优先级同时考虑价值、信心和成本
只按业务价值排序,容易把高价值但证据薄弱的想法直接排进开发;只按成本排序,则容易做出一堆简单却无关紧要的工作。我建议至少同时评估预期价值、证据置信度、实施成本、依赖风险和可逆性。
对于价值高、信心低的事项,优先做低成本验证;价值高、信心高的事项,进入交付计划;价值低、成本高的事项,暂缓或拒绝。这里的评分不是数学真理,而是让团队显性讨论假设,避免优先级被职位高低决定。
4. 将大需求切成能独立验证的切片
切片不应只是把前端、后端、测试拆成多个任务,而应尽可能让每一小段都能产生可观察结果。比如,先支持一个高频用户群完成主流程,再扩展低频边界;先完成最小可用的数据导出,再处理复杂模板配置。
如果某个需求必须跨多个迭代才能产生任何可验证结果,产品经理要检查它是否切得过大,或是否把多个假设绑在一起。拆小之后,团队可以更早得到反馈,失败时也能控制沉没成本。

5. 迭代结束要做决策,不只是演示成果
评审会应回答:交付了什么、目标用户是否实际使用、指标是否变化、变化能否归因于本次改动、接下来继续投入是否值得。演示功能是检查产品可用性的一部分,但不能替代结果复盘。
小样本的结果要谨慎解释。上线初期流量少、用户构成变化、季节性活动或营销导流都可能影响指标。没有足够证据时,可以明确写“暂不能判断”,并说明需要多少样本或多长观察窗口,而不是把短期波动包装成成功。
五、案例与数据观察:用一个模拟项目走完从0到1
1. 案例边界与起始假设
下面用一个企业服务产品的新用户配置流程作情景模拟,数字用于演示分析方法,不代表真实客户数据或行业基准。假设产品团队观察到新注册用户中,只有约三分之一完成首次配置,客服又频繁收到“看不懂设置项”的反馈。
团队没有立即重做整个配置中心,而是先提出三个假设:信息字段过多、关键术语难懂、缺少符合常见场景的默认配置。三个假设分别对应不同验证手段,避免把所有流失都归因于界面复杂。
2. 第一阶段:先补齐基线,再确认问题位置
产品经理与数据分析同事先核对事件埋点,确认注册、进入配置、完成基础信息、保存配置和首次成功使用的事件定义一致。随后按用户类型、来源渠道和设备环境切分,避免把不同用户混在总转化率里。

情景模拟基线显示,1000名进入流程的用户中,720人完成基础信息,510人完成关键设置,360人首次成功使用。团队进一步检查客服记录,发现“术语不懂”和“没有适合的初始模板”是反复出现的反馈。数据指出流失位置,反馈帮助解释潜在原因。
3. 第二阶段:做低成本验证,不先押注完整重构
团队先测试两个改动:把专业术语替换为用户熟悉的表达,并提供一个可编辑的默认配置。原型测试邀请目标用户完成任务,观察其是否能独立完成、在哪一步停顿、是否需要解释。测试人数不用于推断全体转化率,而用于发现理解障碍和流程缺口。
接着,团队把默认配置作为可控的小范围功能发布,预先设定主要指标和护栏指标。主要指标是首次成功使用率;护栏指标包括配置错误率、后续修改率、客服求助率和关键操作耗时。若首次完成率上升但错误率同步大幅上升,不能简单宣布成功。

4. 第三阶段:把结果和代价一起读

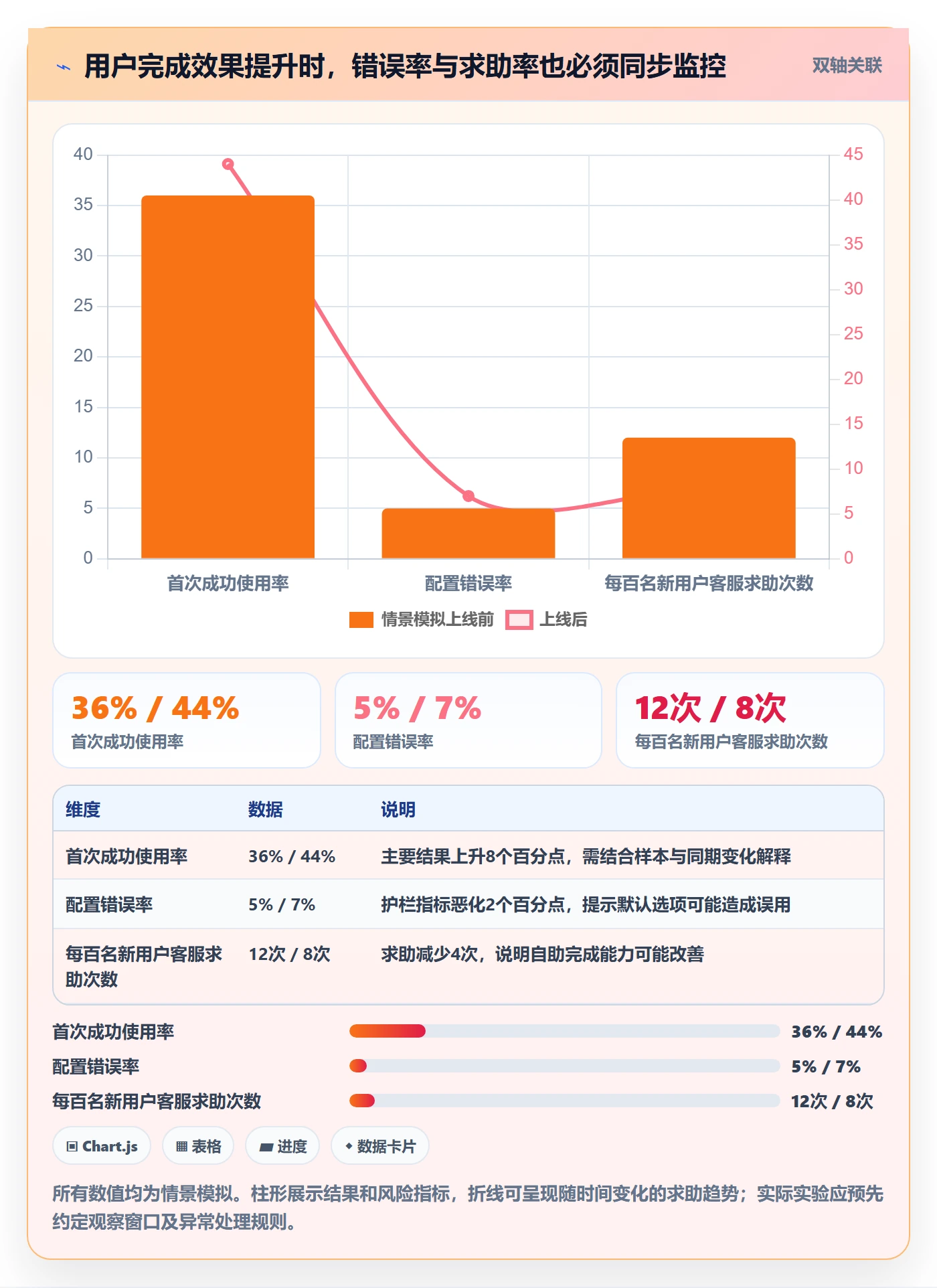

假设小范围发布后,首次成功使用率由36%升至44%,客服求助率由每百名新用户12次降至8次,配置错误率却从5%升至7%。这组情景模拟结果并非单向成功:默认配置降低了上手门槛,但也可能让一部分用户误以为默认选项适用于所有情况。
产品经理此时应检查错误类型、影响范围和可恢复性。如果错误容易发现、可以撤销,团队可以继续扩大样本并改进提示;如果错误会造成数据损失或高额业务成本,则应先收紧发布范围,加入确认步骤或针对高风险选项增加校验。
迭代复盘的结论可以是“有效但需调整”,而不必强行二选一。团队记录假设、样本口径、结果、异常和后续决策,下一轮只改动最影响风险的一处,减少多个变量同时变化导致的归因困难。

5. 项目复盘要沉淀可复用的判断,而非只留结论
复盘文档不应只写“转化提升了8个百分点”。还要写清楚观察时间、样本来源、改动内容、同时发生的营销或版本变化、数据质量限制,以及团队为何决定扩大、调整或回滚。
只有保留这些上下文,后续团队才能判断这次经验是否适用于其他用户群。把一次实验结果抽象成“默认配置一定有效”,会把有限情景里的证据误当成普遍规律。
六、从0到1的行动建议:把首个迭代做成决策闭环
1. 启动前先写一页项目问题说明
一页说明不追求格式复杂,但至少要覆盖目标用户、核心问题、已有证据、待验证假设、预期结果、主要约束和决策负责人。它的作用是让业务、设计、研发和测试对“为什么做”形成共同理解。
若项目涉及多个部门,另加依赖清单,写明依赖方、交付内容、期望时间和无法按期提供时的替代方案。不要把跨团队风险藏在会议纪要里,直到迭代中途才发现接口或审批没有准备好。
2. 首次迭代优先验证最危险假设
所谓最危险假设,不一定是最复杂的技术事项,而是失败后会让整个项目价值不成立的假设。若用户根本不需要该能力,完整开发再顺利也没有意义;若安全要求不允许采用预期数据方案,界面细节再完善也无法上线。
团队可用一张假设清单记录风险等级、验证方法、成本、负责人和截止日期。高影响、低置信度的假设尽早验证;低影响问题可以暂时接受,不要把所有未知都变成阻断项。
3. 用精简指标组合避免“单指标游戏”
每个迭代选一个主要结果指标,再配两到三个护栏指标即可。主要指标衡量目标是否改变,护栏指标监控质量、风险或成本。指标过多会造成注意力分散,指标过少则容易优化局部而损害整体。
团队还应定义“什么结果会导致什么行动”。例如,主要指标上升且护栏稳定,扩大验证;主要指标无变化但用户反馈显示理解改善,检查样本或观察窗口;主要指标下降且护栏恶化,暂停扩量并定位问题。指标若不影响决策,就只是装饰。
4. 迭代结束保留三类记录
- 交付记录:本次实际发布了什么,是否有未完成项,线上版本是否与计划一致。
- 证据记录:观察了哪些用户、哪些指标、样本和窗口是什么,数据有哪些限制。
- 决策记录:继续、调整、扩大、回滚或暂缓的理由是什么,谁负责下一步。
这三类记录能减少重复争论,也能让新成员理解项目为什么走到当前阶段。比起不断扩充文档篇幅,保持证据与决策之间可追溯,更有实际价值。
5. 工具选型放在协作机制之后
小团队可以先用轻量看板和约定好的指标口径,验证流程是否跑得通。中大型组织若需要跨项目依赖、权限管理、审计、企业级报表、私有化部署或既有系统迁移,则应把工具评估纳入治理设计,而不是只比较界面或单项功能。
评估某项目管理平台时,我会要求用真实项目做试点:迁移一组代表性项目,覆盖工作流、字段、权限、附件、历史记录、通知和集成;再验证迁移后的数据一致性与团队实际使用成本。供应商说明的能力要和合同、部署方案及验收标准对应,不能只看演示环境。

七、不同情况下怎么取舍:敏捷不是只有一种速度
1. 用户需求高度不确定时,优先买信息
当团队不知道用户是否有问题、问题是否足够重要时,优先投入访谈、原型和行为观察。此时追求完整功能和高承诺率,可能把未经验证的想法固化成昂贵系统。验证速度比开发速度更重要。
但研究也要有边界。访谈不是无限延期开发的理由。提前约定研究问题、样本类型和结束条件,得到足以改变决策的证据后,就进入下一步,而不是追求“所有用户都没有异议”。
2. 技术风险较高时,先做可行性切片
如果项目依赖新架构、复杂集成或性能要求,先安排技术验证,明确吞吐、延迟、数据一致性和运维成本等门槛。产品经理应参与定义业务成功条件,避免技术团队只完成“能跑”,却没有回答“能否在目标场景稳定运行”。
技术验证也要控制范围。验证代码不必包装成可直接上线的产品,但要明确哪些部分是一次性实验、哪些可以复用,避免原型被误当成生产实现,后续承担隐性维护成本。

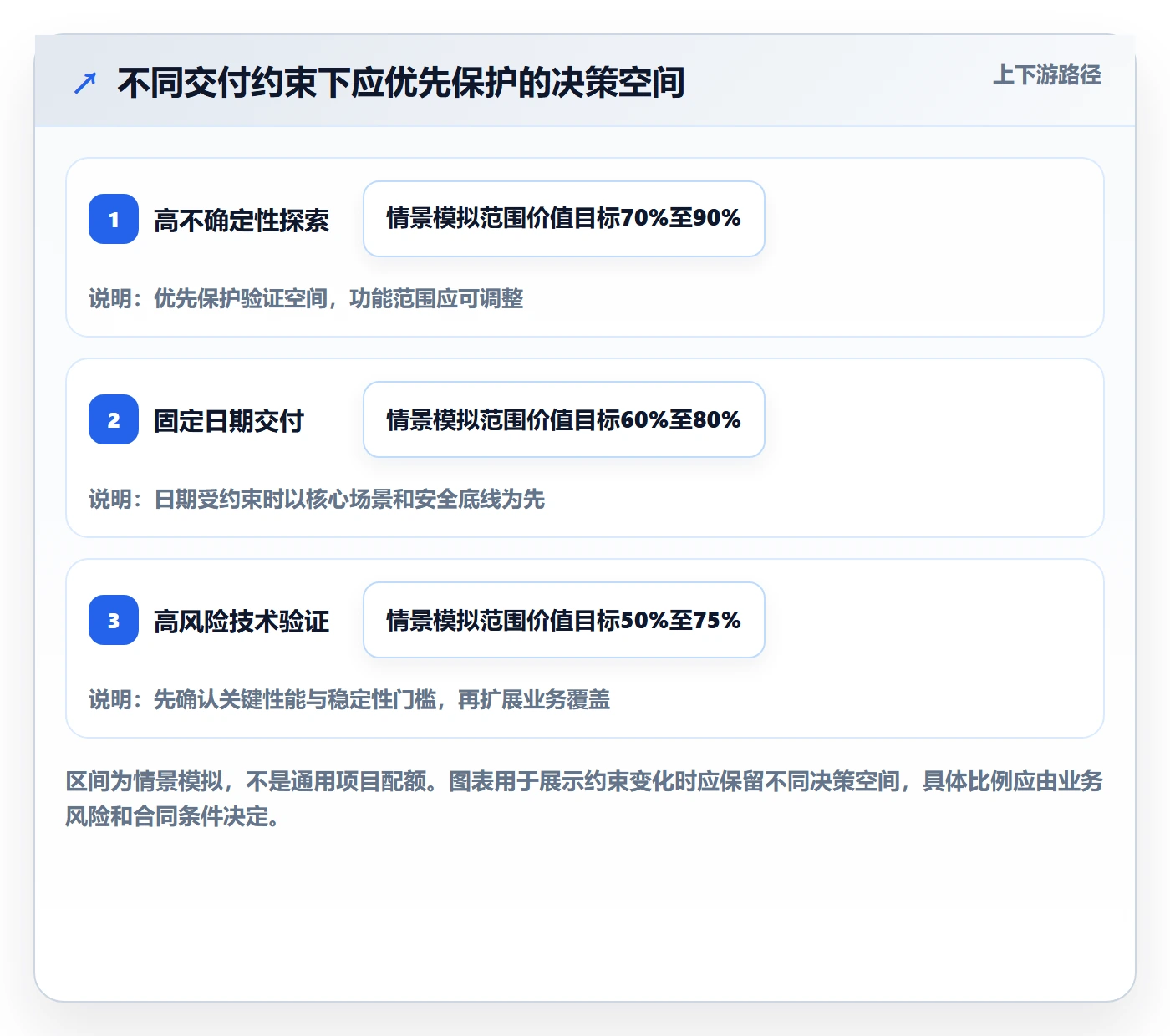

3. 交付日期不可变时,调整范围而非隐藏风险
遇到合规期限、合同承诺或重大业务窗口,日期可能确实无法移动。这时应拆分必须交付与可延后能力,设定安全的最小范围,同时明确质量底线和上线条件。不能通过省略测试、忽略依赖或压缩风险沟通来制造“按时完成”的表象。
如果范围也不可变,产品经理要尽早提出资源、质量和日期之间的冲突,让决策者显式选择。敏捷不意味着任何压力都由团队靠加班吸收。
4. 跨团队依赖多时,优先减少批量和等待
依赖多的项目不一定要扩大会议规模。更有效的做法是提前识别接口所有者、约定响应时间、明确最小可交付协议,并把依赖验证提前到迭代前。若多个团队必须同时完成大批任务才能集成,应尝试先做垂直切片或模拟接口,尽早暴露不兼容。
跨团队协作的优化目标不只是“大家都按计划完成”,而是让端到端交付更少等待。局部团队利用率提高,有时会导致全链路排队更久,因此不要用单个职能的忙碌程度衡量整体效率。

5. 什么时候不该为了敏捷而改流程
若工作具有高度重复、输入稳定、验收标准明确,且变更成本较高,批量计划与严格变更控制可能更合适。敏捷可以用于其中需求探索和持续改进的部分,不必为了形式把所有环节都改成短迭代。
相反,如果市场反馈快、需求变化频繁、可小范围发布且失败可恢复,短周期验证通常更有优势。判断方法不是看行业标签,而是看不确定性、反馈周期、变更成本和错误影响。
八、结尾:从一个可证伪的问题开始
我对敏捷项目从0到1的独特判断是:团队最需要管理的不是待办数量,而是证据到决策之间的距离。问题被发现后多久能形成假设,假设多久能被验证,结果多久能改变下一步行动,这些时间往往比会议频率更能说明团队是否真正敏捷。
下一步可以从一个正在进行的项目开始:写下最重要的业务问题,标注证据来源;选出一个最危险的假设;定义一个结果指标和两三个护栏指标;把验证切成一个短周期;在迭代结束时明确继续、调整或停止的条件。
如果团队能持续完成这条闭环,即使还没有复杂框架、成熟度模型或完整工具链,也已经开始实践敏捷。若闭环无法建立,先修正问题定义、数据口径和决策权限,再考虑扩大流程和平台投入。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:Agile怎么做?产品经理数据分析:敏捷项目从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543414
读者评论
文中把“等待时间”和“开发时间”分开统计,这一点在实际项目里很有用。我们之前只看任务完成数,后来才发现不少延期来自评审、测试环境和跨部门确认,而不是研发速度。不过这些数据需要持续记录,否则很难形成稳定的判断。
用完成率、目标达成率和用户行为一起复盘,比单看故事点更合理。但文章里的指标设计对埋点质量要求较高,尤其是分母、观察周期和用户分层,团队如果基础数据不完整,落地时可能比方法本身更难。
先验证高风险假设再排期的思路比较适合新项目,能减少一开始就做大而全方案的情况。我比较关心的是验证阶段的边界:如果每个需求都反复研究,可能拖慢决策,所以还需要明确停止验证和进入开发的条件。
