能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

能提升交付效率的瀑布管理工具,真正的差别通常不在“有没有甘特图”,而在于计划变更后,工具能不能快速告诉你:哪些任务会延期、哪些资源会冲突、哪些审批还没完成、延期成本由谁承担。根据我参与过的制造业、工程实施和软件交付项目观察,很多团队上线管理工具后,任务录入量增加了,会议却没有减少,延期也没有明显改善。原因很简单:他们买到的是任务清单,而不是一套能把范围、依赖、资源、基线、风险和交付证据串起来的控制系统。

本文不做简单的“功能越多排名越高”,而是从实际交付场景出发,对 Microsoft Project、Oracle Primavera P6、Smartsheet、OpenProject、Redmine 以及国产协同类项目管理平台进行横向比较。我会重点分析它们在瀑布式项目中的计划可信度、关键路径管理、资源约束、变更控制、跨部门协作和实施成本,并给出一套可以在一周内完成的选型方法。

一、先讲核心结论:好用的瀑布工具,首先要能控制交付承诺

1. 不同项目的“好用”不是同一个标准

如果项目是建筑施工、设备安装、能源工程或大型制造交付,优先级通常是多级计划、日历、资源、基线、进度更新和成本控制。此类项目的任务数量可能达到数千甚至数万条,依赖关系复杂,任何一个关键设备晚到,都会影响安装、调试、验收和付款节点。

如果项目是软件实施、信息化建设或政企项目,单纯追求复杂排程反而可能降低效率。此时更重要的是需求冻结、里程碑审批、文档留痕、问题闭环、客户确认和变更单管理。工具需要让项目经理看清交付证据,而不是只看一张漂亮的甘特图。

如果是十几人的产品研发或内部数字化项目,过于重型的工具会带来高昂维护成本。团队可能每天要花大量时间维护任务层级、资源日历和基线,但业务负责人真正关心的只是本周是否完成、下周是否有风险、谁在等待谁。

项目类型 最关键的管理问题 优先考察能力 不宜优先追求的能力
工程建设与设备交付 多级依赖、关键路径、资源和采购约束 甘特图、基线、日历、资源负荷、成本进度 过度复杂的社交协作功能
软件实施与系统集成 范围冻结、里程碑验收、客户变更 审批、文档、问题、变更、交付证据 只强调任务数量和工时填报
研发与产品项目 需求优先级、版本节奏、跨团队协作 任务协作、版本、依赖、风险、可视化报表 没有明确使用场景的复杂成本模块
合规与审计型项目 过程可追溯、责任可核验、材料可归档 权限、日志、审批、版本留痕、导出 只追求界面轻量

我的核心判断是:瀑布管理工具的价值,不是让计划看起来更完整,而是让团队更早发现“原计划已经不成立”。如果工具只能展示静态任务,却不能把变更影响传递给负责人、客户和管理层,它对交付效率的帮助会非常有限。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

2. 2026年主流工具可以分成五类

第一类是专业计划排程工具,代表性产品包括 Microsoft Project 和 Oracle Primavera P6。它们适合计划结构复杂、资源约束明显、需要建立进度基线的项目。优势是排程逻辑成熟,缺点是普通成员学习成本较高,协作体验往往不如轻量平台。

第二类是在线表格和协同计划工具,代表性产品包括 Smartsheet 一类的平台。它们通常上手快,适合把项目计划、表格、提醒和看板结合起来。优势是推广阻力较小,缺点是当依赖关系、资源冲突和变更规模变大后,容易出现“看起来灵活,实际上靠人工维护”的问题。

第三类是开源或可自建项目管理工具,例如 OpenProject、Redmine 等。这类工具适合有技术团队、重视数据自主权、愿意进行二次配置的组织。它们的许可成本可能较低,但服务器、安全、升级、备份、插件兼容和权限设计都需要自己承担。

第四类是国产协同类项目管理平台。它们通常更重视中文操作习惯、组织架构、审批、消息通知、权限和本地服务。对于需要跨部门协作的企业,落地速度可能更快,但不同平台在专业排程深度、成本管理和复杂资源建模方面差异较大。

第五类是行业专用系统,例如面向工程、研发、生产或咨询交付的管理平台。这类工具未必拥有最漂亮的通用界面,却可能内置行业模板、验收节点、工单、材料和成本字段。选择时要重点核对行业流程是否真的匹配,而不是只看演示环境。

3. 我不建议用“功能数量”做第一轮筛选

很多采购评审会把“是否有甘特图、是否支持看板、是否有移动端、是否能导出报表”列成检查表。这些问题当然需要问,但它们只能证明工具有功能,不能证明功能能产生管理结果。

更有效的第一轮筛选方法,是拿一份真实延期项目做压力测试。把已经发生过延期的任务、实际资源、客户变更、审批节点和采购约束导入工具,然后连续做三次调整:关键任务延期、核心人员请假、范围临时增加。能够在较少人工操作下重新计算影响范围,并且输出可解释结果的工具,才值得进入下一轮。

我在评估工具时通常会设置一个硬门槛:项目经理必须能在十分钟内回答“本周最可能影响总交付日期的三个因素是什么”。如果需要打开五个页面、手工合并三张表、再找部门负责人确认,工具再强大也没有形成有效控制。

二、为什么很多瀑布项目用了工具,交付效率仍然没有提升

1. 计划很详细,但没有形成可执行基线

瀑布项目最常见的误区,是把任务拆得越细,计划就越专业。实际上,任务数量增加只会增加维护成本。一个包含两千条任务的计划,如果没有明确的完成定义、责任人、前置关系和验收证据,仍然只是一个复杂的待办清单。

我见过一个系统实施项目,计划被拆成一千多条,项目经理每周花半天更新进度。表面上看,任务完成率从百分之六十七提升到百分之七十九,但客户验收并没有向前移动。后来复盘发现,许多“完成”只是内部开发完成,测试报告、用户确认和上线准备并未完成。

因此,计划基线至少要包含四类信息:工作范围、时间承诺、责任归属和完成证据。缺少任何一类,后续的偏差分析都会失真。工具需要支持这些信息关联,而不是只记录开始日期和结束日期。

2. 任务完成率掩盖了关键路径风险

完成率是最容易被误读的指标。一个项目完成了百分之八十的普通任务,并不代表交付风险只有百分之二十。剩余百分之二十如果集中在联调、审批、采购或客户验收环节,反而可能决定最终日期。

在实际项目中,我更看重关键路径上的剩余工期、关键任务浮动时间、未关闭阻塞问题和外部依赖完成率。只要关键路径上的一个任务没有缓冲,项目就可能处于高风险状态,即使总体完成率已经很高。

工具选择时,不能只看有没有关键路径按钮,还要观察关键路径是否会随着进度更新而自动变化,是否能区分当前关键路径和原始基线,是否能把关键任务风险同步给相关成员。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

3. 工具没有解决“等待”,只是把等待数字化

瀑布项目的效率损失经常不发生在执行任务本身,而发生在等待。开发等待接口确认,采购等待技术参数,测试等待环境,项目经理等待客户签字,财务等待验收材料。这些等待如果没有被单独记录,最后就会被笼统地归为“执行慢”。

我建议把等待分成三种:责任人未接单、前置条件未满足、外部审批未完成。三者的处理方式完全不同。责任人未接单需要提醒和升级,前置条件未满足需要解决依赖,外部审批未完成则需要明确审批时限和替代路径。

有些工具的任务状态只有“未开始、进行中、已完成、已关闭”,这对简单项目足够,但对复杂交付并不够。至少应考虑增加“等待输入”“等待审批”“等待外部”“待返工”等状态,否则项目经理无法区分真正的执行时间和非执行等待时间。

4. 变更被记录了,却没有进入计划控制

许多团队已经有变更登记表,但变更表和主计划是两套系统。客户提出新增需求后,项目经理在表格里记录了范围变化,却没有同步增加工期、资源和验收节点。到项目延期时,双方又围绕“原计划是否包含这项工作”争论。

一个合格的瀑布管理流程,应该让每个重大变更至少影响四个对象:任务范围、交付日期、责任资源和验收标准。工具如果只支持提交变更申请,却不能把审批结果转化为计划版本,仍然需要大量人工搬运。

三、主流瀑布管理工具横向对比:不要把专业和轻量混为一谈

1. Microsoft Project:适合计划经理主导的中大型项目

Microsoft Project 的优势在于计划排程逻辑较成熟,适合建立工作分解结构、任务依赖、资源分配、基线和进度偏差分析。对于已经习惯专业计划管理的项目经理,它可以提供比普通任务协作平台更细的控制。

它的短板也很明确:普通成员不一定愿意花时间理解任务类型、资源日历和进度更新规则。如果组织没有统一的计划维护规范,项目经理可能会变成唯一的“计划操作员”,其他成员只通过邮件或会议反馈进度,最终工具中的数据仍然滞后。

评估维度 表现判断 适合场景 主要风险
复杂排程 多级计划、依赖密集型项目 建模规则不统一会导致计划难以维护
关键路径 工期驱动型交付 成员不理解关键路径含义
资源管理 较强 专业人员、多项目资源统筹 资源数据需要持续更新
团队协作 中等 项目经理和计划团队主导 一线成员使用门槛相对较高
实施成本 中高 有计划管理制度的组织 培训和模板治理不可省略

我的建议是,不要直接把全部成员都要求达到专业计划员水平。可以采用“双层计划”:项目经理维护主计划和基线,执行成员只更新自己负责的任务、交付物和阻塞原因。这样既保留排程精度,也降低一线人员的操作负担。

2. Oracle Primavera P6:适合大型工程和多承包商协同

Primavera P6 更适合大型工程、基础设施、能源、建筑和多承包商项目。它的价值不是单纯画甘特图,而是处理复杂日历、资源、费用、分包计划和多层级项目控制。

如果项目有多个承包商,每家承包商都提供自己的进度计划,最大的难题不是“有没有计划”,而是计划编码、数据日期、完成口径和更新频率不统一。专业工程工具能够帮助组织建立更严格的计划结构,但这也意味着前期治理投入较大。

我不建议小型研发团队为了显得专业而选择这类工具。若项目任务少、资源冲突不明显、交付周期短,复杂工具带来的管理收益可能低于培训、配置和维护成本。

3. Smartsheet 类在线协同工具:适合快速铺开,但要防止表格失控

在线表格型项目工具的最大优势是容易理解。很多业务人员不需要系统培训,就能完成任务录入、状态更新、筛选、提醒和简单报表。对于跨部门项目或临时项目,这种低门槛非常有价值。

但在线表格的灵活性也会带来结构失控。不同部门可能自行修改字段、日期格式、状态命名和任务层级。几个月后,同一个“完成”在不同表格中可能代表开发完成、内部验收完成或客户确认完成。

如果选择这类工具,我建议在上线前锁定四项规则:字段命名、状态定义、日期口径和变更权限。允许业务灵活配置,但不能允许每个人重新定义项目语言。

4. OpenProject:适合重视自主部署和数据控制的团队

OpenProject 适合具备技术运维能力、希望自主部署、重视数据掌控和流程可配置的组织。它通常能够覆盖任务、版本、甘特图、文档和协作等基础场景,适合预算有限但有技术团队的企业。

需要注意的是,开源并不等于零成本。实际成本包括服务器、备份、监控、安全补丁、权限治理、插件评估、版本升级和用户支持。若没有明确负责人,系统可能在最初半年运行良好,之后因为升级困难或数据质量下降而逐渐失去信任。

我在评估自建工具时,会把“故障后多久恢复”“谁负责升级”“如何导出全部数据”“插件停止维护怎么办”列为必答问题。对于交付型组织,系统可用性本身就是项目风险的一部分。

5. Redmine:适合技术团队和问题驱动型项目

Redmine 的优势在于结构清晰、扩展性较强,适合软件开发、缺陷跟踪、版本管理和技术问题闭环。它更像一个可持续维护的技术项目工作台,而不是天然面向所有业务人员的综合交付平台。

如果团队主要通过问题单、版本和开发任务推进工作,Redmine 可能足够实用。但如果项目涉及客户审批、采购、合同、现场交付、签字材料和多级汇报,就需要额外配置插件或外围流程。

选择 Redmine 时,建议先验证三条链路:需求是否能追踪到版本,缺陷是否能追踪到修复,版本是否能追踪到客户验收。只要其中一条断开,工具就容易变成技术部门内部系统。

6. 国产协同类项目管理平台:适合组织协作和本地化交付

国产协同类平台通常在中文界面、组织架构、审批、消息、权限和本地服务方面更贴近企业实际。对于需要让销售、采购、财务、交付和客户一起参与的项目,这种协同便利往往比单纯的排程深度更重要。

但不同平台的专业能力差异很大。有的平台擅长任务协作,有的平台擅长流程审批,有的平台擅长项目台账,还有的平台强调研发管理。采购时必须把真实项目数据带入演示,不能只看销售人员预设好的样板。

我会要求供应商现场完成四个动作:把一个任务延期三天、把一个关键资源改为不可用、增加一项客户变更、导出一份管理层报告。只要演示过程大量依赖人工解释,就说明系统自动化能力可能不够成熟。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

四、选型时真正应该比较的八个维度

1. 计划建模能力:能否把业务逻辑表达出来

瀑布计划不是任务的平铺列表,而是一个有层级、有依赖、有约束的交付模型。至少要确认工具是否支持工作分解结构、摘要任务、里程碑、前置关系、任务负责人、工期、日历和完成百分比。

更重要的是,工具是否支持不同类型的依赖。例如“完成后开始”是最常见的关系,但工程项目中还会遇到“开始后开始”“完成后完成”和带提前量或滞后量的依赖。如果所有任务都只能手工填写日期,计划一旦变更就很容易失真。

我的判断标准是:输入一个前置任务延期,后续任务是否能自动重排;如果不能重排,至少能否提示受影响任务;如果只能提示而不能解释影响链条,项目经理仍然要手工推算。

2. 基线和偏差:能否区分“原来承诺什么”和“现在发生什么”

没有基线,就没有真正意义上的延期。项目不断修改日期后,系统里只剩下最新计划,管理层无法知道最初承诺是什么,项目经理也很难解释偏差从哪里开始。

一个成熟的工具应当支持至少一份正式基线,最好还能保留多个计划版本。每次重要变更都要说明变更原因、审批人、生效日期和受影响的里程碑。

我特别关注基线是否容易被误修改。有些工具虽然有基线功能,但权限设计很弱,普通用户可以直接覆盖日期。这样的基线只是一个按钮,不是真正的控制机制。

3. 关键路径与浮动时间:能否识别真正的延期来源

关键路径不是“最重要任务”的同义词,而是决定项目最早完成日期的任务链。一个任务业务上很重要,但如果拥有十天浮动时间,暂时未必会影响最终交付;另一个看似普通的接口联调任务,如果没有任何浮动时间,反而可能是当前最危险的节点。

工具应能展示关键路径、总浮动时间、自由浮动时间和受影响的后续任务。对于非专业用户,最好还能用颜色或风险标签解释结果,否则关键路径分析只会停留在项目经理个人电脑里。

4. 资源约束:能否发现“计划上可行,现实中不可行”

很多计划延期并不是工期估算错误,而是同一个人被同时安排了三个不能并行的关键任务。若工具只检查日期,不检查资源负荷,就会生成一份数学上合理、执行上不可能的计划。

资源管理至少要覆盖人员、设备、场地和供应商。不同项目还需要区分技能、工作日历、可用工时和最大并行任务数。比如一名高级测试工程师每天只有六小时可用于项目,不能简单按八小时计算。

我建议把资源冲突分成“硬冲突”和“软冲突”。硬冲突是同一资源同一时段承担不可并行任务,必须解决;软冲突是总负荷超过建议值,未必马上延期,但需要预警。

5. 进度采集:更新是否足够轻量

计划再准确,也依赖成员按时更新。实践中,成员不更新往往不是因为不负责,而是因为更新动作太多:先找任务、再填百分比、再填工时、再写说明、再上传附件,最后还要在群里重复汇报。

我会把进度更新设计为四个最小字段:当前状态、预计完成日期、阻塞原因、下一步动作。工时、附件和评论可以按项目需要增加,但不能让所有成员每天维护复杂计划模型。

如果工具支持移动端、消息卡片、批量更新和逾期提醒,通常更有利于提高数据新鲜度。但提醒不能过度,否则成员会产生通知疲劳,最后直接忽略所有提醒。

6. 变更控制:能否从申请走到计划生效

变更管理不是单独的审批表,而是一条完整链路:提出变更、分析影响、评估成本、审批决策、调整计划、通知相关人、确认新基线。工具应尽量减少在不同系统之间复制信息。

在演示时,我会要求供应商展示一条真实变更:新增两周工作、增加一名外包人员、调整客户验收日期。重点观察系统是否能保留原计划、生成新版本、提示受影响里程碑,并让项目经理快速生成变更说明。

7. 交付证据:完成状态是否经得起追问

“已完成”是一个管理判断,而不是一个事实本身。对外部交付项目而言,完成通常需要代码、测试记录、会议纪要、用户确认、配置清单、验收单或照片等证据。

因此,工具最好能让任务关联文档、问题、审批、评论和附件,并保留版本历史。若系统只记录一个绿色勾选,项目结束后很难复盘,也无法应对客户对交付范围的追问。

8. 报表和接口:能否服务不同层级的决策

执行人员需要看到自己今天要处理什么,项目经理需要看到关键路径和阻塞项,部门负责人需要看到资源负荷,管理层需要看到里程碑、风险和交付预测。四类人需要的报表并不相同。

工具如果只有一个“项目总览”页面,往往谁都觉得不够用。选型时要确认是否支持按角色配置视图、导出数据、接口同步和权限隔离。对于已经使用财务、人事、客户关系或研发系统的企业,接口能力会直接影响后续数据质量。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

五、真实场景拆解:三个项目为什么需要不同工具

1. 制造设备交付:最怕采购和安装之间出现隐藏依赖

我曾参与过一类设备交付项目,项目表面上分为采购、制造、运输、安装、调试和验收六个阶段,实际却存在大量交叉依赖。设备图纸审批会影响采购,采购会影响制造排产,制造完成又受质检和运输窗口影响,现场安装还受场地准备和安全许可限制。

项目初期使用在线表格时,团队觉得非常方便。每个部门都能更新自己的日期,管理层也能看到一张总表。但当供应商把交货期从第十周改到第十二周时,后续安装和调试日期没有自动变化,项目经理只能逐项查找相关任务。

后来我们把采购订单、设备到货、场地准备、安装班组和调试资源纳入同一套依赖模型。项目经理每周只需要关注三类变化:关键设备预计到货时间、现场准备完成率、安装资源冲突。这样管理会议从“逐条过任务”转向“讨论影响和决策”。

对这类项目,我更推荐专业计划排程工具,或者具备较强甘特图、资源和基线能力的工程项目平台。若企业还需要审批、采购和现场协作,则应通过接口或集成方式补足,而不是期待单一工具解决所有业务。

2. 软件实施项目:最怕“内部完成”被误认为“客户可验收”

软件实施项目经常有一个隐蔽问题:项目团队把开发、配置和测试完成当成阶段完成,但客户真正认可的标准可能是培训完成、数据迁移完成、用户确认完成和上线材料齐全。

在一个匿名化实施项目中,团队在第十四周宣布系统基本完成,项目台账显示完成率百分之八十七。可是客户验收仍然无法启动,因为三个关键角色没有签字,两个业务部门的基础数据还未核对,培训签到材料也没有归档。

复盘后,我们将每个里程碑拆成“内部完成”和“外部确认”两个状态,并为后者绑定审批人、截止时间和证据附件。此后,管理层看到的不是一个模糊的完成百分比,而是可以直接追问的验收条件。

这类项目不一定需要最复杂的专业排程软件。一个能把任务、审批、文档、问题和变更串起来的协同项目平台,可能比单纯排程更有效。但对于超过数百人参与、存在多供应商联动的实施项目,仍然需要专业计划层。

3. 内部研发项目:最怕计划过重,成员放弃更新

内部研发项目常常拥有相对稳定的团队和较短的交付周期。如果每项工作都要维护复杂的资源日历、基线和多级审批,成员很快会把工具当成额外行政负担。

我在这类项目中通常采用“两层结构”。第一层是版本、里程碑和跨团队依赖,由项目负责人维护;第二层是研发成员自己的任务和阻塞,由成员快速更新。只有影响版本日期、范围或外部承诺的事项,才需要进入正式变更流程。

这种做法看似减少了计划细节,实际上提高了数据质量。因为团队愿意更新的数据,比理论上完整但无人维护的数据更有价值。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

六、如何用数据判断工具是否真的提升了交付效率

1. 不要只看项目完成率

项目完成率适合做趋势观察,不适合单独作为效率结论。一个团队可以通过关闭大量低价值任务,让完成率快速上升,但关键路径、返工和验收仍然没有改善。

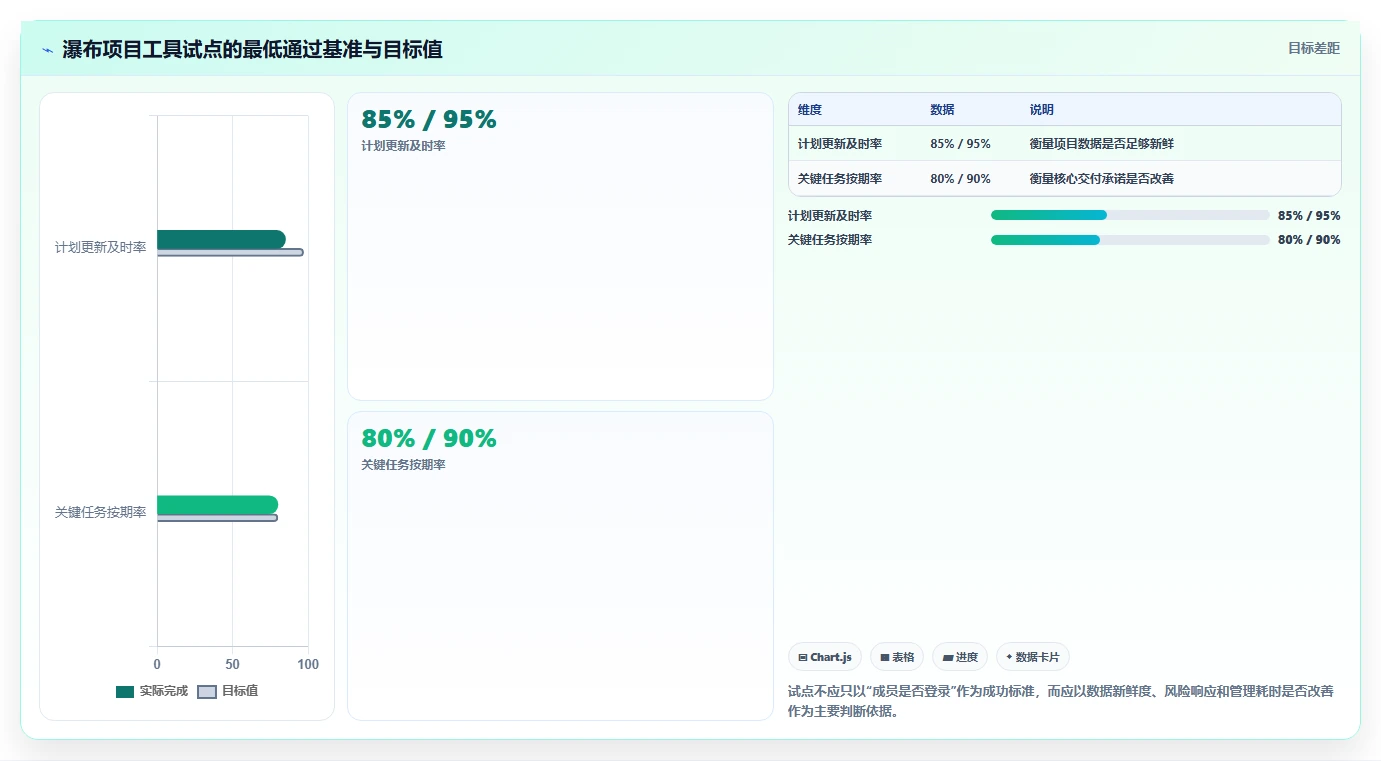

我建议至少同时观察以下指标:计划更新及时率、关键任务按期率、阻塞问题平均停留时间、变更评估周期、资源冲突次数、里程碑预测偏差、交付证据完整率和返工比例。

指标 计算方式 适合回答的问题 注意事项
计划更新及时率 按期更新任务数 ÷ 应更新任务数 计划数据是否新鲜 要明确更新周期,不宜把无变化任务重复计入
关键任务按期率 按期完成的关键任务数 ÷ 关键任务总数 核心承诺是否稳定 关键任务定义必须固定并留痕
阻塞平均停留时间 阻塞关闭总时长 ÷ 已关闭阻塞数 等待是否正在拖慢项目 需区分内部阻塞与外部阻塞
预测偏差 实际里程碑日期 – 预测日期 项目经理的预测是否可信 要保留每次预测快照
变更评估周期 变更提出到完成影响评估的时长 团队响应变化的速度 不能把审批等待和分析时间混为一谈
交付证据完整率 具备规定证据的完成任务数 ÷ 已完成任务数 完成状态是否可核验 不同里程碑的证据要求可能不同

2. 用“预测准确率”判断工具有没有管理价值

瀑布项目的工具价值,常常体现在提前预警,而不是事后统计。如果工具在项目最后一周才告诉你会延期,那它更像报表工具,而不是控制工具。

我建议记录每个关键里程碑在不同时间点的预测日期。例如在里程碑前八周、六周、四周和两周分别记录预测结果,然后比较预测日期与实际日期的偏差。偏差逐步收窄,说明计划数据正在变得可信;偏差一直很大,说明任务状态、依赖或估算规则存在问题。

在实际应用中,预测准确率不必一开始就达到很高。更重要的是建立连续观察。团队如果能把平均预测偏差从十天降低到四天,通常比单纯把任务完成率从百分之八十提高到百分之九十更有管理价值。

3. 用“管理动作耗时”判断系统是否减负

工具是否提升效率,还要看项目经理做同一件事需要多长时间。比如每周汇总进度、找出逾期任务、生成管理层报告、追踪变更影响和收集验收材料。

我建议上线前后各测四周,记录这些动作的平均耗时。不要只统计系统操作时间,还要统计导出数据、清洗表格、发消息、开会确认和手工修改的时间。很多系统看起来操作很快,但外围补工作业耗时更多。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

4. 不能忽略数据质量的反作用

工具上线后,任务数量、字段数量和更新次数可能明显增加,但这并不等于数据质量提高。最常见的反作用是成员为了完成更新而填写默认值,或者把所有任务都标记为“进行中”。

我会抽查三类数据:逾期任务是否有真实原因、已完成任务是否有证据、关键依赖是否与实际工作顺序一致。如果这三类数据经常不准确,应该先优化流程和字段,而不是继续增加报表。

七、瀑布管理工具实施的正确顺序:先建立最小闭环,再扩展功能

1. 第一步:定义项目语言

实施失败往往不是系统功能不足,而是团队没有统一“任务完成”“里程碑完成”“延期”“阻塞”和“变更”的定义。不同部门使用不同口径,任何报表都会失去可信度。

建议在上线前形成一页纸的项目管理词典,明确以下内容:

  • 什么条件下任务可以标记为完成;
  • 什么情况属于阻塞,什么情况只是普通风险;
  • 什么范围变化必须提交正式变更;
  • 里程碑完成需要哪些证据;
  • 谁有权修改基线和交付日期;
  • 项目进度按自然日、工作日还是有效工时计算。

2. 第二步:只建立一条关键交付链

不要一开始就把所有部门、所有历史项目和所有字段全部导入。先选择一个真实、重要、但规模可控的项目,建立从范围到验收的一条关键链路。

这条链路至少应包括:需求或合同范围、主要交付物、关键任务、责任人、前置依赖、里程碑、验收证据和变更入口。只要这条链路能够稳定运行,后续再增加风险、成本、资源和经营分析模块。

过早追求“大而全”会让团队在配置阶段消耗大量时间,却没有机会验证成员是否愿意更新数据。瀑布管理系统必须先证明自己能改善一个真实项目,再扩展到组织级。

3. 第三步:设置三种视图,而不是一张万能首页

执行视图给成员看,内容应尽量简单:我的任务、截止日期、前置条件、阻塞原因和下一步动作。项目视图给项目经理看,需要展示关键路径、逾期、变更、资源冲突和里程碑预测。

管理视图给负责人看,不需要显示几百条任务,而应展示交付日期、重大风险、资源瓶颈、客户决策和预算影响。不同层级看不同信息,才能避免管理层被细节淹没,也避免执行人员看不到自己的动作。

4. 第四步:建立固定的进度节奏

工具不会自动产生纪律。建议根据项目周期设置固定更新节奏:短周期研发项目可以每周两次,工程安装项目可以每日更新现场进度、每周更新计划,长周期项目可以按周或双周更新。

每次更新不应只问“完成百分之多少”,而要固定询问四件事:预计何时完成、是否存在阻塞、是否需要外部决策、是否会影响后续里程碑。这样工具里的数据才会真正服务于决策。

5. 第五步:把会议改成例外管理

如果项目会议仍然从第一项任务念到最后一项任务,说明工具没有被正确使用。上线后的会议应优先讨论异常:关键路径变化、逾期任务、资源冲突、未决变更、外部依赖和验收风险。

我通常会要求会议材料自动生成,并提前筛出需要决策的事项。成员不再花时间汇报系统里已经存在的信息,而是把时间用于解决系统识别出的异常。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

八、不同预算和团队规模下,应该怎么选

1. 十人以内的小团队:优先低维护和高更新率

小团队通常不缺项目管理理念,缺的是稳定执行。成员少、沟通距离短,最重要的是让计划、问题和文件集中在一个地方,减少口头约定和个人表格。

这类团队可以选择轻量协同项目平台、在线表格型工具或配置简单的开源工具。重点测试任务更新是否方便、通知是否可控、文件是否容易找到、是否支持基本甘特图和里程碑。

不建议一开始就启用复杂成本核算、多级资源日历和大量审批。除非项目本身是强合规或高风险交付,否则过重的流程会让成员绕开系统。

2. 十到五十人的跨部门团队:优先统一状态和责任

这个规模最容易出现信息孤岛。研发、销售、采购、交付和客户支持都参与项目,但每个部门只维护自己的局部信息。项目经理需要花大量时间把局部信息拼成全局计划。

选型时应优先关注统一项目模板、跨部门权限、依赖关系、审批、变更、风险和报表。工具不一定要拥有最强的工程排程能力,但必须让项目经理能够快速看到跨部门阻塞。

建议设置一个项目管理办公室或流程负责人,负责模板、字段、状态和报表治理。没有治理角色,再好的平台也会逐步变成多个部门各自使用的工具集合。

3. 五十人以上或多项目组织:优先资源统筹和数据标准

当组织同时运行几十个项目时,单项目效率已经不是唯一问题。管理层更关心哪些资源被多个项目重复占用,哪些项目争抢同一个专家,哪些客户承诺可能集中在同一时间窗口。

这类组织需要组合使用项目组合视图、资源负荷、里程碑、风险、成本和预测数据。工具必须能够区分项目级计划和组织级容量,否则每个项目看起来都可行,合在一起却一定会冲突。

我建议先建立统一编码体系,例如项目、客户、产品、交付阶段、里程碑和成本中心,再考虑复杂分析。数据标准不统一,组织级报表只能制造精确的错觉。

4. 高合规或高价值项目:优先审计和证据链

如果项目涉及政府验收、医疗、金融、能源、军工或重大设备交付,工具的权限、日志、版本和导出能力必须放在第一优先级。项目结束后,谁在什么时候修改了日期、谁批准了变更、哪份材料被客户确认,都可能成为重要证据。

这类场景不适合只依赖聊天工具或临时表格。即使协同体验稍微复杂,也应保证关键数据有正式留痕。效率不是让每个动作都更快,而是减少返工、争议和审计时的资料重建。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

九、采购和试用时,必须完成的压力测试

1. 用真实延期案例,而不是演示案例

供应商演示通常使用结构清晰、依赖简单、状态完整的样例项目,无法反映真实环境。试用时应选择一个已经发生过延期的项目,最好同时包含外部依赖、人员冲突、客户变更和缺失材料。

将案例整理成不超过五十条关键任务,先建立基线,再执行以下变化:

  1. 把一个关键路径任务延期三天;
  2. 将一名核心人员设置为不可用;
  3. 新增一个需要客户审批的交付范围;
  4. 把一个外部供应商任务标记为高风险;
  5. 导出项目经理和管理层各自需要的报告。

测试结束后,不要只问“功能有没有”,而要问:完成这五步需要几次手工修改?谁能够看到变化?系统是否保留原始基线?影响范围是否可解释?能否自动生成需要决策的事项?

2. 观察三个关键操作的实际耗时

第一是更新计划。让一个不熟悉系统的成员领取任务并反馈进度,记录从登录到提交所需时间。若一个普通任务需要填写十多个字段,实际使用率通常会受到影响。

第二是追踪变更。创建一条范围变更,检查它是否能够关联原任务、审批结果、新日期和受影响里程碑。很多工具的变更模块看起来完整,但计划和变更之间仍然是断开的。

第三是生成例会材料。要求系统输出逾期任务、关键路径变化、未决风险和待决策事项。如果输出结果还需要人工复制到另一份表格,说明系统没有真正减少管理工作。

3. 重点测试权限,而不是只测试界面

项目管理工具通常会涉及内部员工、外部供应商、客户和管理层。不同角色看到的信息范围不同,尤其是成本、合同、人员安排和内部风险,不能全部开放。

至少要测试四种身份:项目成员、项目经理、部门负责人和外部协作者。验证他们能否看到正确的任务、修改正确的字段、上传正确的文件,并且不能越权修改基线和审批结论。

4. 把导入、导出和接口作为必测项

项目数据很少从一开始就存在于同一个系统。历史计划可能在 Excel 中,合同在文档系统中,采购信息在企业资源系统中,客户确认在邮件或聊天记录中。

如果工具不能稳定导入历史计划,迁移成本会被严重低估。如果不能导出完整数据,项目结束后会出现数据锁定风险。如果没有接口,项目经理可能需要长期重复录入同一份信息。

5. 用评分表替代“演示印象分”

测试项目 建议权重 通过标准
关键路径与依赖重排 20% 延期后能自动提示受影响链路
基线与版本管理 15% 原计划、新计划和变更原因可追溯
资源冲突识别 15% 能识别核心人员或设备的时间冲突
任务更新效率 10% 普通成员能在三分钟内完成一次更新
变更闭环 15% 申请、评估、审批、计划生效完整连通
交付证据关联 10% 任务可关联文件、审批和确认记录
权限与审计 10% 不同角色权限清晰,修改记录可查
报表与接口 5% 能生成角色化视图并支持数据导出

评分表的作用不是制造一个看似客观的总分,而是避免采购团队被界面、品牌知名度或销售演示牵着走。对于高风险项目,关键路径、基线和审计的权重应高于界面美观;对于小团队,更新效率和协作体验的权重可以更高。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

十、常见误区:这些选择看似合理,实际最容易踩坑

1. 误区一:甘特图越漂亮,计划能力越强

甘特图只是结果展示,不能证明底层逻辑正确。很多工具可以快速生成色块,但如果日期是手工输入、依赖关系不完整、资源不可用不提示,那么甘特图只是静态日历。

判断甘特图是否有价值,要看它能否回答三个问题:日期为什么是这个日期,前置条件是什么,发生变化后谁会受到影响。没有这三层解释,颜色再丰富也不代表计划可靠。

2. 误区二:把所有项目都强行做成瀑布

瀑布方法适合范围相对稳定、阶段依赖明显、验收节点明确的项目。对于探索性研发、需求持续变化或需要频繁试错的工作,完全固定的瀑布计划会带来大量形式化维护。

现实中可以采用混合方式:用瀑布管理合同、里程碑、资源和外部承诺,用迭代方式管理阶段内部的研发和验证。工具需要支持这种分层,而不是要求所有工作都遵循同一套节奏。

3. 误区三:把工时填报当成交付效率

工时数据有价值,但它不能直接代表产出。一个任务填报了八小时,不等于交付了八小时价值;一个任务没有填工时,也不一定没有完成。

工时适合用于成本核算、资源容量和估算复盘,不应取代交付物、质量、验收和阻塞数据。若组织还没有稳定的任务定义和完成标准,过早强制精细工时填报,往往只会增加抵触。

4. 误区四:把提醒数量当成管理能力

提醒可以减少遗忘,但不能替代责任和决策。一个项目每天收到几十条提醒,成员很快会形成免疫。更有效的方式是把提醒分为普通提醒、风险预警和升级通知,并设置不同的处理时限。

比如任务临近截止但没有更新,可以发给责任人;关键路径任务延期,则应同时通知项目经理;影响合同里程碑,则需要进入管理层决策清单。提醒必须与影响程度匹配。

5. 误区五:一次性把全公司流程都搬进系统

全公司上线听起来很有规模,但很容易把不同部门的例外情况全部堆在一个系统里。结果是流程复杂、字段过多、培训困难,项目经理仍然回到个人表格。

更稳妥的方式是先做一个代表性项目,再做一个跨部门项目,最后才考虑组织级推广。每一阶段都要评估数据质量、使用率和管理动作耗时,而不是只统计账号开通数量。

6. 误区六:忽略供应商服务和退出机制

软件功能会更新,组织人员会变化,项目规模也会变化。供应商是否提供实施顾问、培训、接口支持和数据迁移服务,直接影响长期使用效果。

合同中还应明确数据归属、导出格式、服务等级、故障恢复、账号注销和退出时的数据处理方式。对于长期项目,退出机制不是悲观考虑,而是基本的风险管理。

十一、不同情况下的行动建议与取舍

1. 如果你最在意复杂排程

优先考虑 Microsoft Project、Oracle Primavera P6 或专业工程项目平台。重点验证任务依赖、基线、资源日历、关键路径和多项目资源统筹。

取舍是:排程越专业,学习和治理成本通常越高。你需要接受项目经理、计划工程师和普通成员使用不同深度功能,否则系统会因为操作负担过大而失去一线数据。

2. 如果你最在意跨部门协作

优先考虑国产协同类项目管理平台、在线协同工具或具备审批和文档能力的综合项目平台。重点看组织架构、权限、消息、审批、问题和交付材料是否连通。

取舍是:协作体验较好的工具,专业排程深度不一定足够。对于复杂工程,可以采用专业计划工具负责主计划,再通过接口或定期同步向协同平台分发任务和里程碑。

3. 如果你最在意自主部署和数据安全

可以评估 OpenProject、Redmine 以及支持私有化部署的国产项目平台。重点核查权限模型、日志、备份、升级、漏洞修复和数据导出。

取舍是:自主部署把控制权交给企业,也把运维责任交给企业。没有稳定技术团队时,不要只按照软件许可费用决策。

4. 如果你最在意客户验收和交付留痕

优先选择能够关联任务、审批、文档、问题、变更和客户确认的平台。重点测试里程碑完成条件是否可配置,证据是否能按项目和阶段归档。

取舍是:为了留痕而增加的流程会降低即时操作速度。因此,应只对关键节点设置正式证据要求,普通内部任务保持轻量。

5. 如果你最在意低成本快速上线

可以从在线表格型工具或轻量国产协同平台开始,但必须提前锁定字段和状态规则。先覆盖项目台账、任务、里程碑、风险和变更,不要一开始扩展到所有经营管理模块。

取舍是:短期成本低不代表长期成本低。当项目数量、成员数量和依赖复杂度上升后,系统可能需要重新建模甚至迁移。选型时要预留未来两年的数据结构扩展空间。

6. 如果你想从现有工具迁移

不要先问“新工具能不能导入旧数据”,而要先清理旧数据。删除没有责任人的任务、重复项目、失效模板和不再使用的字段,保留真正有复盘价值的基线、变更和验收记录。

迁移时建议采用“旧系统只读、新系统承接新计划”的过渡方式。不要在两个系统中同时维护完整计划,否则项目经理会把大量时间花在数据同步上。

十二、我的最终选型框架:按交付风险而不是按工具名决策

1. 先判断项目的主要风险来源

如果主要风险来自任务依赖和资源冲突,排程能力应当优先。如果主要风险来自客户变更和验收争议,变更与证据链更重要。如果主要风险来自多部门信息不一致,协作和数据标准更重要。如果主要风险来自合规审计,权限和日志必须先过关。

不要把所有能力都设为最高优先级。这样会得到一个极其昂贵、极其复杂、却没有明确使用重点的系统。选型的本质是承认取舍,并把预算投入到最可能造成延期的环节。

2. 再判断组织是否有能力维护工具

一个工具是否适合,不只取决于它能做什么,还取决于组织能否持续提供数据。没有项目管理办公室、没有流程负责人、没有培训时间、没有高层推动时,复杂系统很难长期保持准确。

我建议把组织能力分为三个等级:

  • 基础级:能够统一任务、负责人、日期和状态;
  • 进阶级:能够维护依赖、基线、变更、风险和验收证据;
  • 成熟级:能够进行资源容量、成本、预测、项目组合和绩效复盘。

基础级组织不应直接复制成熟级流程。先让数据进入系统,再逐步提高控制深度,通常比一次性导入复杂体系更容易成功。

3. 最后用小规模试点验证真实收益

试点周期建议设置为四到八周,选择一个有明确交付日期、跨部门参与、但不会影响企业核心经营的项目。试点前记录基准数据,试点后比较计划更新及时率、关键任务按期率、阻塞停留时间、会议耗时和预测偏差。

如果试点期间只是账号增加、任务增加、报表增加,却没有减少手工汇总和延期争议,就不应急于扩大采购。先修正流程、字段和责任机制,再判断是否需要更换工具。

4. 把人工智能能力放在正确位置

2026年的项目管理工具普遍会强调智能摘要、延期预测、风险识别和自然语言查询。但我建议把人工智能视为“分析层”,不要把它当成数据质量的替代品。

如果任务日期长期不更新、依赖关系没有维护、完成标准含糊,智能系统只能根据不完整信息生成看似合理的结论。真正有价值的智能能力,应当建立在可靠的基线、真实的进度、明确的变更和完整的交付证据之上。

在试用智能功能时,我会重点观察它能否引用具体任务、责任人、日期和证据,而不是只输出“项目存在延期风险”。能够说明风险来源和建议动作的分析,才有机会真正帮助项目经理决策。

能提升交付效率的瀑布管理工具哪个好用?2026年主流工具对比指南

十三、常见问题解答

1. 瀑布项目一定要使用专业甘特图工具吗?

不一定。项目规模小、依赖简单、成员少时,轻量协同平台已经可以满足基本需求。真正需要专业甘特图工具的情况,通常是任务层级多、关键路径明显、资源存在冲突、项目周期长,或者需要保存正式基线。

判断标准不是项目名称叫不叫“工程”,而是项目是否需要持续计算日期、依赖和资源影响。如果大多数任务只是独立待办,就没有必要为了形式选择重型工具。

2. 甘特图、看板和列表应该怎么组合?

甘特图适合看时间关系和依赖,看板适合看状态流转,列表适合快速筛选和批量更新。三者不是互相替代,而是服务于不同管理动作。

瀑布项目通常由甘特图维护主计划,用列表完成日常更新,用看板管理问题、变更或阶段内的工作流。不要要求所有成员只使用一种视图。

3. 项目延期后,应该修改原计划还是保留原计划?

正式承诺的原计划应当保留,延期后的执行计划可以生成新版本。修改日期但不保留原始基线,会让项目失去偏差分析能力,也容易造成责任和范围争议。

新计划还应记录延期原因、影响范围、批准人和生效日期。这样后续复盘时,团队才能区分估算错误、资源不足、外部等待和客户变更。

4. 任务拆得多细才合适?

任务应拆到责任人能够明确交付、项目经理能够判断进度、验收人员能够核对结果的程度。若任务拆得太粗,风险会被隐藏;拆得太细,维护成本会超过管理收益。

一个实用判断是:如果任务负责人无法在一次更新中说明完成条件和剩余工作,任务可能太粗;如果项目经理需要频繁修改大量互相独立的小任务,任务可能太细。

5. 项目成员不愿意更新工具怎么办?

先检查更新动作是否过于复杂,再检查成员是否认为更新没有带来任何帮助。把更新字段减少到状态、预计完成日期、阻塞原因和下一步动作,通常比增加考核要求更有效。

同时,管理层必须真的使用系统数据做决策。如果成员发现会议仍然以口头汇报为准,系统更新自然会被视为额外工作。

6. 开源工具和商业工具哪个更好?

开源工具适合有技术运维能力、重视数据自主权并愿意承担配置维护的组织。商业工具适合希望获得稳定服务、实施支持、升级保障和标准化能力的组织。

比较时不要只看软件价格。应把服务器、备份、安全、升级、培训、接口、迁移和内部维护人力全部计入总拥有成本。

7. 2026年选工具时,人工智能功能重要吗?

重要,但不应成为第一判断条件。智能摘要、风险预测和自然语言查询可以提高分析效率,但前提是项目数据真实、结构完整、更新及时。

选型时要测试智能结果是否能够追溯到具体任务、日期、负责人和证据,并且允许项目经理修正错误判断。不能解释来源的预测,不适合直接用于高风险交付决策。

十四、结语:最好的瀑布管理工具,是让延期更早暴露、让决策更快发生

回到“能提升交付效率的瀑布管理工具哪个好用”这个问题,我的答案不是某一个固定品牌,而是一套选择逻辑:复杂工程优先排程和资源,软件实施优先变更和验收,跨部门项目优先协作和证据链,小团队优先低维护和高更新率,高合规项目优先权限与审计。

工具的专业程度必须和项目复杂度匹配。过轻的工具会让项目经理依赖人工推算,过重的工具会让成员放弃更新。真正合适的方案,应该在计划精度、协作成本、数据可信度和长期治理之间取得平衡。

我最看重的判断标准只有一句话:当关键任务延期三天时,团队能否在十分钟内知道影响了什么、需要谁决策、应该如何调整,以及客户需要看到哪份说明。如果能做到这一点,工具才真正参与了交付管理;如果做不到,它可能只是把原来的表格换了一个界面。

下一步可以按以下顺序行动:

  1. 选取一个已经发生过延期的真实项目作为试点;
  2. 梳理任务、依赖、里程碑、资源、变更和验收证据;
  3. 邀请两到三类不同定位的工具进行同一场景压力测试;
  4. 记录计划重排、变更评估、会议准备和材料收集的实际耗时;
  5. 用预测偏差、阻塞停留时间、关键任务按期率和数据更新及时率评估结果;
  6. 确认试点有效后,再逐步扩大项目范围和组织范围。

不要先买工具,再寻找使用场景。先找到最容易造成延期的环节,再选择能把这个环节看清、管住并形成证据的工具,这才是2026年瀑布项目管理选型中最值得坚持的原则。

常见问题解答(FAQ)

1. 2026年瀑布项目管理工具怎么选,真正影响交付效率的指标是什么?

我以前选工具时,最先看甘特图、任务数量和界面是否漂亮,结果上线后发现项目延期依旧严重。现在我更想知道:瀑布项目到底应该用哪些可量化指标判断工具是否真的提升了交付效率?

我在评估瀑布管理工具时,已经不再把“有没有甘特图”作为核心标准。甘特图只是计划的展示方式,真正影响交付效率的是计划变更能否被及时识别、任务依赖是否准确传递、评审结果能否形成可追踪的闭环。我通常用三个指标做验收:计划维护耗时、变更影响识别时间、延期任务的责任定位时间。

以一个包含研发、测试、采购和交付团队的项目为例,导入工具前,项目经理每周需要花约6小时整理Excel、同步进度和更新风险;使用具备基线、依赖和变更记录的工具后,维护时间降到约2.5小时,减少幅度约58%。

评估指标低效工具常见表现较成熟工具应达到的状态 计划维护调整日期后需要手工修改多张表支持批量调整、日历、基线和版本对比 依赖管理只显示前后任务,不提示连锁影响能识别前置任务、关键路径和受影响节点 变更追踪评论散落在群聊或邮件中变更原因、审批人、时间和影响范围可回溯 交付分析只能看完成百分比能同时查看延期、阻塞、返工和里程碑偏差 我尤其看重“基线对比”功能。

没有基线时,项目经理只能看到当前计划;有基线后,才能回答“原计划什么时候交付、哪次变更导致延期、延期是局部还是系统性问题”。这对瀑布项目很关键,因为瀑布流程的风险往往不是任务没完成,而是前一个阶段的轻微偏差在后续阶段被放大。选型时建议先拿一个真实项目做两周试用,不要只让供应商演示标准案例。

最好导入一份包含至少50个任务、20条依赖、3个里程碑和两次变更的计划,测试从需求冻结到验收的完整过程。若工具只能把Excel换成另一种列表,却不能减少协调和追责成本,就不值得作为核心管理平台采购。

2. 瀑布项目需要甘特图、关键路径和基线功能吗?

我负责过一个交付周期较长的项目,前期计划看起来非常完整,但一次需求变更后,采购、开发和测试都被连带影响。我们当时没有清晰的基线和关键路径视图,直到验收延期才发现问题,想请教这些功能到底该怎么用才不是摆设?

需要,但不能把这些功能理解成“画一张甘特图就完成了项目管理”。甘特图解决的是时间关系,关键路径解决的是延期传播,基线解决的是计划变化的证据链,三者缺一时,项目经理往往只能在结果出现后被动解释。我曾经在一份约90个任务的项目计划中做过对比。

初版计划里,需求评审、架构设计、采购、开发、联调和验收都有日期,但没有建立依赖关系。后来补齐依赖后,系统显示真正的关键路径只有17个任务,其中采购确认和接口联调是两个最容易被忽略的约束点。项目团队原本把精力放在“已完成任务数量”上,实际上这两个节点才决定最终交付日期。

基线的正确用法是“冻结一个可解释的版本”,而不是每天覆盖原计划。建议在需求冻结、开发启动、测试开始和正式交付前分别保留计划版本。每次变更至少记录四项内容:变更原因、影响任务、责任人、批准时间。这样复盘时,才能区分执行延期、需求变更和外部依赖延期。

功能适合解决的问题使用时最容易踩的坑 甘特图查看阶段、里程碑和任务重叠关系只画日期,不建立任务依赖 关键路径识别真正影响最终交付的任务把所有任务都标成高优先级 计划基线比较原计划与当前计划的偏差频繁覆盖基线,导致历史失真 依赖预警发现前置任务延期带来的连锁影响依赖设置过多,产生大量无效提醒 我的判断是:小型、低依赖项目不必为复杂关键路径功能付出很高成本;

但只要项目涉及跨部门交接、采购周期、合规评审或固定上线窗口,基线和依赖管理就属于必选能力。试用时可以故意把一个前置任务延期5天,观察工具能否准确显示受影响的里程碑,而不是只改变单个任务日期。

3. 本地部署型和云端协同型瀑布管理工具,哪一种更适合企业交付团队?

我们公司有研发、实施、采购和客户方多个角色,既担心云端工具的权限与数据问题,也担心本地部署后没人维护。过去选型时大家只讨论安全和价格,却没有把协作效率、升级成本和外部参与者体验放在一起比较。

这不是单纯的安全问题,而是控制权与协作速度之间的取舍。我的经验是:内部流程稳定、数据边界严格、外部协作者较少的团队,更适合本地部署或私有化方案;跨组织协作频繁、项目数量变化快、需要快速启用的团队,云端协同型通常更省管理成本。我做过一次以四类角色参与的试用对比:内部研发、测试、供应商和客户代表。

云端方案在邀请外部人员、查看里程碑和提交问题方面更快,首个项目大约两天就能完成启用;本地部署方案在权限颗粒度、网络隔离和数据留存方面更有优势,但初期需要额外安排服务器、备份、单点登录和升级验证,首次上线周期约两到三周。

比较维度本地部署或私有化云端协同 上线速度通常需要环境、权限和安全评审注册配置后即可开始试用 数据控制便于按企业制度留存和隔离需要重点核查存储区域、备份和导出机制 升级维护由企业承担测试、发布和回滚供应方负责大部分基础升级 外部协作常受网络、账号和访问策略影响通常更容易邀请客户与供应商参与 长期成本不能只看许可费,还要计算运维人力订阅成本清晰,但需关注用户数和存储增长 最容易被忽略的是“外部用户成本”。

很多企业内部用得很好,但到了客户验收、供应商反馈或现场问题收集环节,外部人员不会登录复杂系统,最后仍然回到邮件和群聊,导致项目记录断裂。因此评估时必须让一名非内部员工完成一次问题提交、附件上传、状态查看和验收确认。我的建议是先算三年总拥有成本,而不是只比首年采购价。

计算公式可以是:许可或订阅费用+实施服务费+管理员人力+升级与备份成本+外部协作带来的沟通成本。若企业没有专门系统管理员,本地部署的低许可价格可能会被维护成本抵消;若项目高度依赖敏感数据,则云端方案必须先通过安全、审计和数据导出验证。

4. 如何判断瀑布管理工具是否真的提升了交付效率,而不是增加填表工作?

我见过团队上线管理平台后,任务数量、日报数量和审批记录都增加了,但项目交付时间没有缩短,成员反而花更多时间维护状态。我想知道,试用一个工具时应该观察哪些实际信号,才能判断它是在帮助团队,还是把管理工作数字化了?

最可靠的判断方式不是看功能数量,而是测量“一个真实变更从发生到被相关人员确认,需要多长时间”。如果工具让大家填写更多字段,却没有缩短信息传递、决策和追责时间,它就只是把低效流程搬到了线上。我建议用一个两周的真实场景测试,而不是让团队完成演示数据录入。

第一周记录正常计划维护耗时,第二周故意加入一次范围变更、一次前置任务延期和一次测试缺陷回退,然后比较四项数据:更新计划所需时间、受影响人员发现时间、审批完成时间、重复沟通次数。

观察项有效工具的表现危险信号 任务更新责任人能快速更新状态与阻塞原因每次更新都要填写大量无关字段 变更处理变更自动关联受影响任务和里程碑仍需项目经理手工通知所有人 审批闭环审批人、意见和结果集中留存审批完成后还要重复发邮件确认 报告生成能直接生成面向管理层的偏差报告项目经理仍需复制数据制作周报 成员使用一线成员愿意主动更新状态只有项目经理维护,数据很快失真 我会特别关注“项目经理是否成为唯一数据录入员”。

如果所有成员都不愿更新任务,工具中的完成率通常不可信,项目经理会被迫通过会议、聊天和表格收集信息,再二次录入系统。这种情况下,问题通常不是培训不足,而是任务粒度过细、字段设计过重,或者工具没有给执行人员带来直接收益。

一个可操作的验收门槛是:普通任务更新不超过1分钟,阻塞事项能在3分钟内完成登记,项目周报生成时间减少一半以上;发生关键任务延期后,受影响的里程碑和责任人能在10分钟内被定位。达不到这些标准,就不建议立即全员推广,而应先删减字段、重做流程,再进行第二轮试用。

读者评论

张雨桐

文中把“总体完成率”和“实际交付风险”分开分析很有价值。我们以前也遇到过任务完成率接近90%,但客户验收材料和联调问题仍未关闭的情况。选工具时,确实不能只看甘特图和进度百分比。

杜明远

对于工程项目来说,关键路径、资源日历和基线比协作界面是否漂亮重要得多。不过文章也提醒了一个现实问题:如果承包商更新口径不统一,再强的排程工具也会被低质量数据拖累。

曾安琪

等待”单独分类这个建议比较实用。开发等待接口、测试等待环境、项目经理等待审批,本质上不是同一种问题。若工具能区分等待原因并自动提醒责任人,应该比单纯增加任务数量更能改善交付效率。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/54334
