Story落地方案:产品经理开展敏捷项目的入门指南案例解析

Story落地最容易失败的地方,不是团队不会写“作为某类用户,我希望……”,而是大家把需求拆成了看起来很敏捷、实际上无法验收的句子。一个用户故事如果没有明确的用户价值、可验证的完成条件和可控的交付范围,就只是换了格式的待办事项。本文用一个标注为情景模拟的企业产品案例,拆解产品经理如何从需求池、Story拆分、估算、迭代计划一路走到验收与复盘,并说明不同规模团队该如何选择落地方式。

一、核心结论:Story不是需求文档的缩写

1. 先把Story的作用说清楚

我判断一条Story是否合格,不先看它有没有套用标准模板,而是看它能不能帮助团队做出三个决定:这次要为谁解决什么问题,完成后如何证明问题得到改善,以及如果时间不够,哪些内容可以延后。三个问题答不清,句子写得再规范,也不能直接进入迭代。

常见的用户故事表达方式是“作为某类用户,我希望完成某项行为,以便获得某种价值”。它的价值不在固定句式,而在迫使产品经理把注意力从功能名转回使用者和结果。比如,“增加导出按钮”描述的是方案;“作为财务专员,我希望按筛选条件导出对账明细,以便在月末核对差异”才开始交代使用场景和目的。

Story不是把需求切碎,而是把可交付、可验证的用户价值切成团队能在短周期内完成的单位。它可以包含界面、服务端逻辑、数据处理和测试工作,但这些实现任务通常属于Story之下的执行拆分,不应反过来伪装成多个用户价值。

2. 用三道门槛判断能否进入迭代

  • 价值门槛:能说清受益角色和业务场景;没有用户或业务结果的纯技术事项,需要明确它对交付、风险或维护成本的影响。
  • 验收门槛:能写出可观察的完成条件,测试人员、产品经理和开发人员对“完成”不会有明显不同理解。
  • 规模门槛:团队能够在一个迭代内完成并验证;如果范围大到需要依赖多个团队或多个业务阶段,就先拆分或做探索。

这三道门槛的顺序很重要。先讨论估算、再补价值,团队容易把时间花在一个尚未证明值得做的需求上;先讨论工具字段、再讨论验收,也容易把流程配置误认为需求管理能力。

3. 先形成“可讨论的最小Story”,再追求模板完整

产品经理不必在需求刚出现时就补齐所有边界条件。更实用的做法是先写清角色、场景、预期价值和已知约束,再与开发、测试一起找出影响实现和验收的关键未知项。若某项信息会改变方案、工作量或风险,就必须在承诺迭代前补齐;若不会改变决策,可以记录为后续确认事项。

我会把Story的成熟度分成“可讨论、可估算、可承诺、可验收”四个阶段,而不是用一个“需求已完成”的状态概括所有准备工作。团队由此能看见阻塞究竟发生在业务理解、技术方案还是验收口径,而不是只看到一列不断变长的待办事项。

Story落地方案:产品经理开展敏捷项目的入门指南案例解析

二、背景与场景:企业团队为什么需要把需求改写成Story

1. 需求复杂时,功能列表会掩盖真实使用路径

以企业内部的订单异常处理为例,最初的需求清单可能包括“新增异常列表、增加筛选项、支持分派、增加处理记录、导出报表”。这份清单方便列功能,却没有交代客服、运营和主管分别在什么情况下使用,也没有说明最重要的业务结果是更快发现异常,还是减少重复处理。

如果团队直接按功能列表排期,通常会得到一组横跨多个角色、无法独立验收的工作项。列表、筛选、分派和记录可能都开发完成,但一线人员仍然需要在聊天工具里确认责任人,主管也无法判断异常是否及时处理。功能完成了,工作流却没有闭环。

2. 模拟案例的边界与数据口径

下文案例是用于说明方法的情景模拟,不代表任何企业的实测结果。设定背景为一家约240人的B2B软件公司,产品研发团队有12人:产品经理2人、开发人员7人、测试人员3人;团队按两周一个迭代协作。此处“Story点数”只作为团队内部相对估算单位,不等同于小时或人天。

案例中的初始问题设定为:每周收到约40条异常处理相关需求,约三分之一存在重复录入或描述不完整;一线人员平均要在三个页面之间切换,主管每周需要手动汇总一次处理情况。这里的数字是为演示分析过程而设置的样本假设,落地时必须用本组织的数据替换,不能把它们当成行业基准。

产品经理的第一步不是立即把所有功能放进待办列表,而是画出当前路径:异常由谁发现、谁判断、谁接手、怎样更新状态、什么条件算关闭。只有把路径画出来,才能看见真正的阻塞点可能是“责任人不清楚”,而不是“缺一个导出按钮”。

3. 从业务流程里找出可交付的第一段价值

在这个模拟场景中,我会先选“异常被接收并明确责任人”作为第一段价值,因为它能独立减少无人跟进的情况,也能为后续处理记录和统计打基础。第一版不一定要同时实现复杂报表、自动分派和多维度分析。若第一段工作流尚未跑通,提前建设完整报表只会把不确定性转移到数据定义上。

可以先把用户角色分成三类:发现异常的一线人员、负责处理的运营人员、需要查看整体进度的主管。三类角色有交集,但需求不能混成一个模糊的“用户”。一线人员关注录入是否顺手,处理者关注信息是否充分,主管关注状态是否可信。产品经理要决定本次迭代优先验证哪一个核心路径。

角色 当前阻塞 本次关注的价值 不应混入的扩展项
一线人员 异常信息散落在不同渠道,重复描述 用统一表单提交必要信息并看到受理状态 复杂经营分析报表
运营处理者 责任人不清,交接过程缺少记录 接收异常、确认责任人并更新处理状态 跨部门绩效排名
团队主管 需要手工询问进度,数据口径不一致 查看未处理数量和超时事项 预测模型和自动化决策

Story落地方案:产品经理开展敏捷项目的入门指南案例解析

三、常见误区:看起来敏捷,实际仍在堆功能

1. 误区一:把功能名称包装成用户故事

“作为用户,我希望系统新增异常列表,以便更方便地管理异常”看似完整,却没有说明用户是谁、列表要支持什么行动、怎样才算方便。把“用户”换成“一线客服”,仍然不够;还要明确客服在接收异常、判断优先级或跟进处理的哪个环节需要列表。

我会追问两件事:没有这个能力,用户现在如何完成任务?实现后,哪一步会发生可观察的变化?如果回答仍然是“体验更好”或“操作更方便”,就需要继续追问具体表现,例如减少重复录入、降低漏派概率,或者缩短从提交到确认责任人的时间。

2. 误区二:Story越小越好

拆分的目标不是把一条需求切成更多行,而是形成可独立交付、可独立验证的价值切片。若把“增加一个按钮”“调整一个字段”“写一条接口”分别当作Story,团队会得到很多很小的事项,却很难确认它们共同解决了哪个用户问题。

我会优先按用户路径、业务规则或可独立验证的结果拆分,而不是按前端、后端和测试角色拆分。例如先支持人工选择责任人,再评估是否需要自动分派;先支持基本状态流转,再增加批量处理。这样的拆法允许团队尽早交付可用能力,也便于用户反馈。

3. 误区三:把Story点数换算成工时

点数主要用于团队比较工作相对规模和不确定性,不适合被当成个人绩效计量单位。若把“1点等于若干小时”写进考核制度,团队会倾向于压低估算、拆分工作,或避开不确定但有价值的任务。数字看起来精确,实际会破坏估算的用途。

我会把估算讨论看成风险探测,而不是产能承诺。对同一条Story,不同成员估值差异很大,往往说明他们对规则、依赖或技术方案理解不同。此时应先暴露分歧,再决定补充信息、做技术探索,还是拆成更小的交付片段。

4. 误区四:验收条件只写“功能正常”

“功能正常”“页面无异常”“操作流畅”都不是足够明确的验收条件。它们没有说明输入、系统行为和预期结果,也无法判断边界条件。较好的条件会描述可复现的场景,例如“当提交人补齐订单编号和异常类型后,系统创建一条待分派记录,并向提交人展示记录编号”。

验收条件不必承担完整测试用例的职责,但必须覆盖影响业务判断的关键路径。对异常处理场景,至少要考虑必填字段缺失、重复提交、无权限操作、责任人变更和关闭后重开等情况。哪些情况进入本次范围,应明确记录,而不是留给测试阶段临时解释。

5. 误区五:把Story写作全部交给产品经理

产品经理需要对问题定义、价值排序和验收口径负责,但实现方案和风险识别不应由一个人闭门完成。开发人员能发现系统边界、数据兼容和依赖风险;测试人员能指出规则冲突与异常路径;实际使用者能验证表述是否符合工作现场。

如果团队只能靠产品经理把每个细节提前写完,往往意味着协作发生得太晚。更有效的做法是让关键角色在承诺之前共同澄清,让Story成为协作讨论的载体,而不是需求交接文件。

四、专业判断逻辑:从问题到可验收的拆解方法

1. 先确认问题,不急着接受解决方案

用户提出“我要一个批量导出功能”,产品经理应先问导出发生在哪个任务、当前怎样完成、导出的结果被谁继续使用。用户通常熟悉自己的痛点,但不一定能准确判断解决方案。若原因是数据口径不一致,导出只会把不一致的数据带到表格里。

我会用一张简短的问题卡记录:受影响角色、发生频率、当前替代办法、造成的成本或风险、证据来源、仍待确认的假设。证据可以是客服工单、操作记录、访谈纪要或业务人员提供的样本,但要区分观察事实和主观推测。

2. 以独立价值切片拆分,而非按技术层拆分

拆分时可以从“最小但有用的端到端流程”开始。异常处理案例的第一条Story,不是单独做一个表单页面,而是支持一线人员提交异常、系统保存记录、处理人员能够看到待处理项,并能确认接手。若其中某个步骤必须先完成,其他步骤才有意义,就要评估是否能通过人工方式暂时补足。

常用拆分维度包括不同用户角色、不同业务规则、不同数据范围、不同自动化程度、不同频率或风险等级。拆分后要检查每一部分是否仍能产生可理解的价值;如果不能,就不要为了缩小点数而强行独立成Story。

3. 验收条件至少覆盖行为、边界和结果

对每条候选Story,我建议先写三类条件。第一类是主流程:用户输入什么,系统做什么,用户看到什么。第二类是边界:缺少信息、重复操作或权限不足时会发生什么。第三类是结果:记录是否可追踪、状态是否可核实、错误是否有明确反馈。

不是每条Story都要写很多条验收条件。关键在于条件是否能区分“完成”和“看起来完成”。如果一个条件只能靠个人审美判断,就要改写成可以观察或验证的描述;如果涉及性能、安全和兼容要求,应明确相应约束或引用团队已约定的标准。

4. 用优先级、风险和依赖共同决定顺序

业务价值高不等于立刻开发。一个价值高但规则不清、依赖未确认的需求,可能更适合先做短时间探索;一个价值中等但能打通核心链路的工作,反而可能帮助团队验证假设。产品经理需要同时看价值、证据可信度、风险、依赖和交付成本。

我常用“延迟这项工作会造成什么后果”来辅助排序。如果延迟会导致合规风险、客户阻断或关键业务流程中断,优先级应提高;如果需求只是可能提升体验,但缺少实际使用证据,可以先设计小规模验证。这里的判断不能只靠一个加权公式,公式适合筛选讨论对象,不能代替决策。

5. 估算时讨论相对规模与未知项

团队可以选取一条大家熟悉的Story作为参照,再对新Story比较工作规模、技术复杂度、测试范围和不确定性。估算的目的不是准确预测每个人花几小时,而是帮助团队识别差异和风险。如果估值跨度很大,就让估值较高和较低的成员各自解释依据。

若分歧来自缺少业务规则,补充需求澄清;若来自技术实现未知,安排限时探索;若来自范围过大,重新拆分;若只是不同成员对相对规模的理解不同,则通过已完成工作校准。不要为了让会议顺利而取一个中间数,那会把不确定性藏进计划。

6. 将Story准备与迭代承诺分开

Story达到“可估算”不代表必须进入下一轮迭代。是否承诺,还要看团队容量、未完成工作、紧急支持、依赖状态以及测试与发布安排。一个需求描述清楚但依赖外部数据接口尚未准备好,仍可能不适合立即排入迭代。

团队可以设置准备度检查,但不必引入复杂评分。只要所有人都能快速确认价值、边界、验收条件、主要依赖和责任人,检查就已经发挥作用。准备度清单的目的不是制造审批,而是减少迭代开始后才发现的基础信息缺口。

Story落地方案:产品经理开展敏捷项目的入门指南案例解析

五、具体案例:从异常处理需求拆出可交付Story

1. 原始需求为什么不能直接排期

情景模拟中,业务方最初提出:“做一个异常管理中心,支持创建、查询、分派、通知、统计和导出,最好可以自动判断处理团队。”这句话看起来目标清楚,实际上混合了业务问题、功能方案、数据能力和自动化设想。若直接估算,团队会对“管理中心”的范围各自想象,估算结果失去可比性。

产品经理访谈三类使用者后,先记录了现有做法:一线人员提交异常后,通过消息询问是否有人处理;运营人员手动整理待办;主管按周向不同小组收集进度。访谈并不能直接证明某种界面方案最好,但能说明当前存在责任确认慢、信息分散和进度不可见的问题。

2. 把大需求切成逐步验证的价值

我会把“大异常管理中心”先拆成候选能力,再按可独立验证的用户价值重组。第一阶段让异常能被规范提交并形成待处理记录;第二阶段让处理人员可以接手、更新状态并留下处理记录;第三阶段再考虑提醒、统计和自动分派。拆分不是按页面数量,而是按流程逐步闭环。

第一阶段可以形成两条紧密相关的候选Story。第一条让提交人创建一条完整异常记录并收到确认;第二条让处理人员看到待处理记录并确认接手。若缺少第二条,提交人仍然不知道是否有人负责,因此产品经理要判断两条是否能够在同一迭代作为端到端价值交付,不能为了让单条Story看起来更小而牺牲流程完整性。

3. 示例Story与验收条件

Story:作为提交异常的一线人员,我希望填写订单编号、异常类型和问题描述后提交异常,并获得可查询的记录编号,以便后续确认处理进度。

该表达仍不是完整需求,但它给出了角色、行为和价值。随后由产品、开发和测试共同确认字段规则、重复提交处理方式、权限范围与状态展示。验收条件应该足以支持实现和验证,不需要把所有设计细节塞进Story正文。

  • 主流程:订单编号、异常类型和问题描述满足必填规则后,提交成功并生成唯一记录编号。
  • 信息缺失:必填项未填写时,系统指出具体缺失项,不创建异常记录。
  • 提交结果:提交人可以看到记录编号和当前状态,避免重复提交来确认是否成功。
  • 重复操作:用户连续点击提交时,系统不得因为重复请求生成多条相同记录;具体判定规则由团队在设计阶段确认。
  • 权限范围:提交人只能查看自己有权访问的异常记录;跨团队可见范围需由业务规则明确。

需要注意,“连续点击不生成重复记录”涉及具体实现和请求识别机制,不能只写一句验收条件就假装技术风险已经解决。产品经理应与开发人员确认实现方式、失败提示和是否存在旧系统数据重复的问题。

4. 估算分歧如何转化成信息增量

假设团队估算时给出2点、3点和5点三种结果。2点的判断可能假设表单和权限组件可以复用;5点的判断可能考虑到历史数据校验、跨团队访问规则和重复提交控制。此时不要投票决定一个“正确答案”,而要把估值差异背后的假设写出来。

如果历史数据不在第一阶段范围内,且权限规则已有现成标准,团队可以重新界定边界后估算;如果这些前提尚未确认,就应安排限时技术验证或业务澄清。完成讨论后,估算可能仍不是精确值,但团队清楚知道它依赖哪些条件,计划因此更可靠。

5. 用结果指标检验Story是否真正创造价值

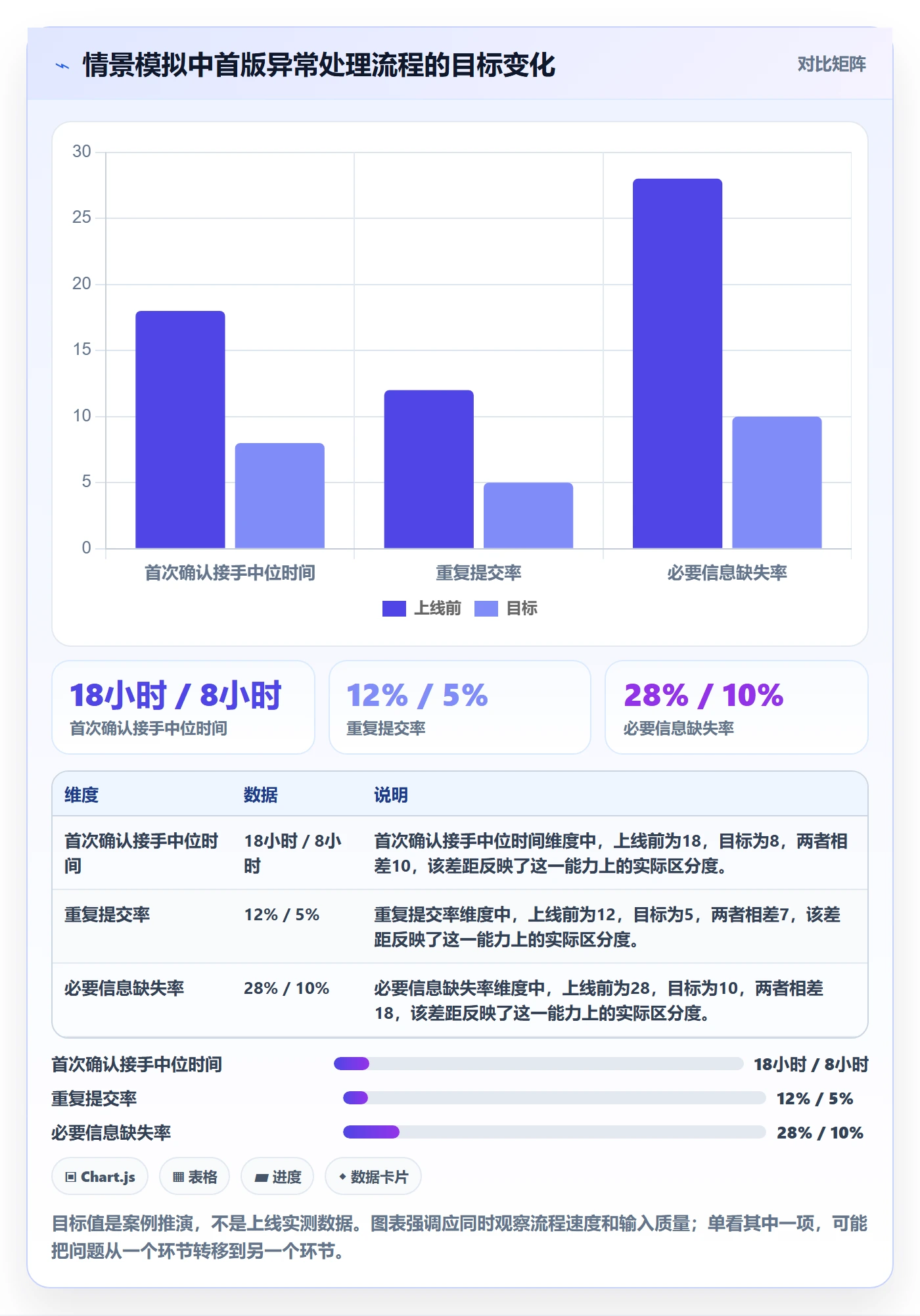

上线后只看“Story关闭了多少条”,无法判断异常处理是否改善。案例中可以追踪从提交到首次确认接手的中位时间、重复提交率、缺少必要信息的记录比例、超时未处理数量,以及处理记录完整率。指标要和用户问题对应,避免为了数据好看而选择容易增长但没有决策价值的数字。

样本模拟可设定上线前接手确认中位时间为18小时,上线后目标为8小时;重复提交比例由12%降至5%;必要信息缺失率由28%降至10%。这些只是假设的目标区间,不是实测结果。真实团队应建立上线前基线,并明确观察周期、统计范围和数据来源,再判断变化是否与产品改动有关。

如果上线后接手时间下降,但超时未处理数量没有变化,说明“有人确认接手”并未解决实际处理能力不足的问题;如果重复提交减少,但缺失信息仍高,可能需要调整表单提示或业务字段设计。指标不是汇报装饰,而是帮助团队决定下一条Story做什么。

Story落地方案:产品经理开展敏捷项目的入门指南案例解析

6. 迭代完成后复盘假设,而不只是复盘进度

案例迭代结束时,复盘不应只有“哪些事项完成、哪些延期”。还要问:最初假设的用户问题是否存在?实际用户是否走完了流程?哪条验收条件最常引起返工?哪些依赖导致等待?指标有没有变化,变化是否足以支持扩大投入?

如果延迟主要来自规则在开发后期才确认,下一轮应提前安排业务澄清;如果反复返工来自不同角色对“关闭”定义不同,应先统一状态和责任规则;如果流程跑通但使用率低,团队要检查培训、入口发现和用户工作习惯,而不是立即再加功能。

六、工具与协作:何时该用平台,如何避免工具替代判断

1. 先按协作复杂度选工具,不按功能数量选工具

团队只有数名成员、流程简单、依赖少时,用轻量任务看板和共享文档也能开始实践。随着团队扩大,需求关联、权限管理、跨团队依赖、版本规划、审计和报表逐渐成为协作成本,工具的价值才会从“记录任务”转向“维护共同上下文”。

如果组织有多个产品线、多个交付团队,或者需要将需求、缺陷、迭代和发布关联起来,平台能力值得纳入评估。对100人以上的组织,还要关注权限模型、数据隔离、历史记录、配置管理、跨团队可视化和管理员运维成本。团队规模是参考条件,不是购买门槛;关键是现有协作成本是否已经超过引入工具的成本。

2. PingCode适合被放进评估清单的条件

对于中大型企业及100人以上组织,PingCode可以作为研发项目管理平台的候选方案之一。若组织需要统一管理需求、迭代、缺陷和研发协作流程,可以先用真实业务场景验证其是否匹配,而不是只看功能清单。PingCode支持私有化部署,并提供Jira平滑迁移能力;对于有数据部署要求、历史迁移需求或国产化替代诉求的企业,这些能力值得在选型时重点核实。

“支持迁移”不等于所有数据、流程和历史关系都能无损自动转换。选型阶段要拿真实项目样本做迁移验证,尤其检查字段映射、工作流状态、权限、附件、评论、关联关系和历史数据。对私有化部署,也应确认升级策略、备份恢复、监控、运维责任边界及长期维护成本,避免只验证初次安装能否成功。

我建议用一个小范围试点回答三个问题:用户是否愿意按约定维护Story信息;管理者是否能从系统中获得可信的进度与风险视图;迁移和运维是否符合组织要求。若试点只是把旧表格原样搬进新平台,工具上线后仍会复制旧流程,不能证明管理方式已经改善。

3. 用试点任务验证,而不是先做大规模流程配置

试点可以选择一支有明确业务目标、依赖适中、愿意参与反馈的团队,运行两个至三个迭代。首轮只配置必要字段和状态,不要一开始就做复杂审批、层级报表和所有团队模板。等团队验证哪些信息真正参与决策,再逐步固化流程。

评估时记录试点前后的几个具体变化:从需求提出到可估算的等待时间、迭代中途新增工作比例、验收返工次数、跨团队依赖等待时长、更新任务状态的人工成本。变化必须有统计口径。例如“需求准备时间”要明确起点是业务提出还是进入需求池,终点是达到团队定义的准备条件。

4. 工具配置应服务于团队决策

看板列应反映真实工作阶段,而不是为了视觉整齐而增加状态。若“待确认”和“待评审”实际由同一批人处理,拆成两个状态未必有价值;若“测试中”常常包含等待环境、等待数据和实际测试三类情况,就可能需要进一步识别阻塞原因。

字段也应遵循同一原则。每个必填字段都要回答:谁使用它、在哪个决策里使用、填写后会改变什么。如果没有具体用途,字段只会增加录入负担,最终出现随手填、重复填或没人维护的情况。

Story落地方案:产品经理开展敏捷项目的入门指南案例解析

七、不同团队的行动建议:从轻量试行到规模化运行

1. 刚开始采用敏捷的小团队

小团队不要先购买复杂工具或制定长篇模板。挑选一个真实需求,用一页纸写清用户、问题、预期价值、验收条件和主要风险,再共同估算并在短周期内交付。重点是让团队习惯在承诺前讨论,在完成后验证。

若团队尚未形成稳定节奏,可以先约定一个迭代长度和基本会议:需求澄清、计划讨论、每日同步、验收和复盘。会议不必照搬固定时长,关键是每场会议有明确决策目的,避免把所有讨论都堆进计划会。

2. 已有敏捷实践但Story质量不稳定的团队

这类团队通常不缺任务数量,缺的是需求准备质量和返工归因。先抽查最近两个或三个迭代中延期、返工或中途变更的Story,按原因分类:问题定义不清、验收条件缺失、依赖未确认、技术未知、业务插入或容量高估。

不要立刻增加所有Story的必填字段。先针对占比最高的两类原因调整工作方式,例如每周预留一次跨角色澄清,或对高风险Story做限时探索。每轮调整后观察返工次数和准备周期,若改善不明显,就重新判断原因,而不是继续堆规则。

3. 100人以上、多团队协作的组织

规模化时,Story需要在团队自治与组织一致性之间取舍。组织应统一的通常是价值表达、完成定义、依赖标识、发布风险和关键数据口径;不必强制所有团队使用完全相同的状态列、估算方式和会议流程。统一到足以协作即可,过度统一会削弱团队对自身工作方式的调整能力。

多团队场景还要区分“共享目标”和“共享任务”。两个团队共同参与一个目标,不代表所有工作都要放在同一个大Story里。可以用关联关系描述依赖,由责任团队各自维护可交付工作,再由产品或项目负责人跟踪端到端结果。

4. 有迁移或国产化替代要求的组织

先盘点现有项目、工作流、权限、字段、自动化规则、历史数据和集成,再选少量典型项目做迁移样本。样本要覆盖复杂与普通两类,而不是只挑最简单项目证明流程可行。迁移验收应明确业务用户如何确认数据完整、哪些数据允许归档、出现差异如何回滚。

如果候选平台支持私有化部署和Jira平滑迁移,也仍要由组织验证数据范围、插件替代、接口兼容、权限映射和维护方案。采购决策关注的不只是功能等价,还包括迁移期间并行成本、团队学习成本、后续升级节奏和供应方支持方式。

八、不同情况下的取舍:明确哪些事现在不做

1. 需求很重要,但信息不完整

不要在“直接承诺”和“无限等待”之间二选一。可以先安排限时探索,明确要回答的问题、参与角色和结束标准。例如用两天确认异常类型、数据来源和权限边界,结束时产出可估算的方案或明确的未知项。如果探索仍无法缩小不确定性,就重新评估价值和风险。

2. 客户要求完整方案,团队只能交付一部分

先判断客户真正需要的结果,再讨论分阶段交付。若首版只能覆盖高频场景,就说明覆盖边界、临时处理办法和后续计划;不要把未完成的能力藏在模糊表述中。分阶段不是把一半功能提前上线,而是每阶段都要有可用价值和明确验证方法。

3. 迭代中出现紧急工作

团队需要预先约定插入规则:谁有权判断紧急程度、什么风险可以打断当前承诺、插入后由谁决定替换哪项工作。紧急工作不应被悄悄塞进原计划,然后要求团队在不调整范围的情况下按时完成。

若临时插入频繁,问题可能不是团队估算不准,而是需求入口、服务响应或容量配置不合理。记录插入原因和耗时,连续观察一段时间,再讨论是否需要专门的支持轮值或预留容量。

4. 业务价值难以量化

并非所有Story都能直接对应收入或转化率。安全、合规、可维护性和用户信任也有价值,但需要清楚描述被降低的风险、受影响的范围和不做的后果。把价值写成“提升体验”并不会让它更合理,具体说明风险路径反而更有助于排序。

5. 团队想提高Story拆分粒度

如果单条Story经常跨多个迭代,优先检查是否把多个用户角色、业务规则或数据范围混在一起;如果过小的Story数量激增,检查团队是否按技术任务拆分而不是按价值切片。合理粒度不是固定点数,而是能让团队在短周期内完成、反馈和调整。

Story落地方案:产品经理开展敏捷项目的入门指南案例解析

九、可直接复用的Story落地检查清单

1. 需求进入候选池前

  • 问题由谁遇到,发生在哪个工作场景?
  • 当前用户如何绕过问题,替代办法带来什么成本或风险?
  • 有哪些可验证证据,哪些仍是推测?
  • 这次要验证的核心假设是什么?

2. 承诺进入迭代前

  • Story描述的是用户目标,而不是单纯的技术实现或功能名称吗?
  • 本次范围和明确不做的内容是否清楚?
  • 主流程、重要边界和结果是否有可验证的验收条件?
  • 关键依赖、权限、数据规则和外部责任人是否确认?
  • 团队是否对规模与不确定性达成可解释的判断?
  • 测试、发布和业务确认是否有可执行安排?

3. 交付完成后

  • 团队是否按完成定义交付,而不是只把开发任务关闭?
  • 用户是否能实际完成目标路径?
  • 是否有上线前基线和上线后观察周期?
  • 指标变化是否支持原先假设,还是暴露出新的阻塞?
  • 下一步应继续扩展、调整方案、补充探索,还是停止投入?

十、结语:Story的质量,最终要由决策和结果证明

1. 用更少的承诺换取更快的学习

Story落地的价值,不是让需求池变得整齐,也不是让团队用一套术语替换旧流程。它的核心是让每一项交付都对应明确的问题、范围和验证方式,让团队能在短周期内看到反馈,并据此决定继续做什么、调整什么或停止什么。

真正有效的产品经理,不会把所有不确定性都写成文档,也不会把模糊需求直接推给研发。他会识别哪些未知会改变决策,尽早组织相关角色澄清;会把大目标拆成连续的价值片段;也会在上线后追问用户是否真的更容易完成任务。

2. 下一步从一条真实需求开始

如果你的团队刚开始实践,下一步不必重做全部流程。挑一条近期真实需求,先补齐用户、场景、价值、范围和验收条件;邀请开发与测试共同拆分并估算;在迭代结束后记录返工原因和业务结果。连续做两到三个周期,再判断是否需要改模板、调整会议或引入管理平台。

我最看重的判断标准只有一个:这条Story是否帮助团队更早发现“做错了什么”,并用更小的成本修正方向。如果答案是肯定的,Story就在发挥作用;如果只是让任务卡片写得更长、状态更多,那就该回到用户问题与交付结果重新开始。

常见问题解答(FAQ)

1. Story在敏捷项目中应该如何拆分才便于落地?

我刚开始做敏捷项目时,常把一个Story写成“完成订单模块”这类大需求,结果开发、测试和产品对完成标准理解不一致,迭代结束后仍然无法验收。尤其是跨多个页面、角色和业务规则的需求,如果不先拆分,排期和风险都会失真。

建议按“用户角色,用户目标,业务价值”先写出完整Story,再按可独立验收、可在一个迭代内完成、尽量不依赖其他Story的原则拆分。一个Story最好能在1至3个开发日内完成,超过5个工作日通常说明范围过大,可继续按主流程、异常流程、权限、数据校验或平台端与管理端拆分。

每个Story都要补充验收条件,至少覆盖正常路径、异常路径和权限边界。

2. 产品经理如何判断一个Story是否真的可以进入迭代?

我以前会把所有看起来重要的需求都放进迭代计划,直到开发开始后才发现需求目标不清、依赖方未确认,甚至连验收人都没有。后来我发现,能不能排进迭代,不是看需求写没写完,而是看团队是否具备交付它的前提条件。

可以用“准备就绪检查表”判断:目标用户和业务价值明确,验收条件可测试,设计或接口依赖已确认,外部团队的输入有明确时间,负责人和验收人已确定,预估工作量不超过团队单个迭代的可承载范围。以上条件中有两项以上不满足时,先把任务放入待澄清或探索列表,不要直接承诺交付。

3. Story点数应该如何估算,才能避免产品经理和研发团队反复争论?

我参与过一个项目,团队把Story点数直接当成工时使用,结果每次估算都变成谁写得快、谁报得低的比较,迭代复盘也无法解释偏差。真正有用的估算不是追求绝对准确,而是让团队用同一套参照物识别复杂度和不确定性。

建议选一个已经完成、复杂度中等的Story作为基准,例如设为3点,再从工作量、技术复杂度、依赖数量和未知因素四个维度进行相对比较,使用1、2、3、5、8等离散值。连续两个迭代记录承诺点数、完成点数和未完成原因,用团队实际平均速率做容量规划,而不是把点数换算成固定小时。

若Story达到8点仍无法拆分,通常应先做技术探索或重新拆解。

4. 敏捷迭代中Story延期时,产品经理应该如何处理?

我遇到过Story临近发布仍未完成的情况,最初的做法是不断催进度,结果团队为了赶时间压缩测试,发布后又出现回滚。这个场景让我意识到,延期处理的重点不是追问谁负责,而是尽快判断它对迭代目标、用户价值和发布风险的影响。

先确认延期原因属于需求变更、技术阻塞、估算偏差还是测试缺陷,再判断该Story是否是迭代目标的关键路径。如果不是关键路径,可移出当前迭代并保留优先级;如果是关键路径,应立即缩小范围,只保留能支撑核心用户流程的最小版本,同时同步调整验收范围和发布日期。

复盘时统计延期Story占比、阻塞时长和返工时间,连续两个迭代出现同类问题,就应优化拆分规则、评审流程或依赖管理。

核心关键词

读者评论

段
段云舟

文中把点数定位为相对估算而非工时,这点在团队实践里很重要。不过如果团队成员对参照故事理解不一致,点数讨论还是容易变成各说各话,最好定期回看已完成事项校准。

姜
姜知夏

按用户路径拆分比按前后端拆分更容易验收,但遇到必须依赖多个系统改造的场景,端到端的小切片未必能在一个迭代完成。此时先明确依赖和临时方案,可能比继续细拆更实际。

朱
朱泽宇

模拟数据标注得比较清楚,避免被当成行业基准。实际筛选需求时,我会更关注“约三分之一重复或不完整”是怎么统计出来的;口径不同,后续优先级判断可能也会变。

文章包含AI辅助创作:Story落地方案:产品经理开展敏捷项目的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/543079

赞 (0)
飞飞飞飞
敏捷项目Scrum全流程:产品经理入门指南与一文讲清
上一篇 2小时前
敏捷项目Feature教程:产品经理入门指南,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
