Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板

Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板

不少团队的 Sprint 评审看起来很顺利,迭代结束时却有三分之一的承诺工作没有完成;PMO随后增加周报、进度会和升级审批,结果团队花更多时间解释延期,交付并没有更快。Sprint效率的关键并非把会议排得更满,而是让目标、可用容量、待办项和反馈形成可验证的闭环。PMO的职责也不是替团队承诺每个故事点,而是搭建一套能识别阻塞、暴露系统性浪费、保护团队自主性的运行机制。

一、核心结论:PMO管系统,不替团队“赶进度”

1. Sprint效率先看交付结果,再看活动数量

我判断一个 Sprint 是否有效,首先看团队是否完成了一个可检验的 Sprint 目标,以及增量是否达到团队约定的完成标准。会议有没有开齐、任务卡片有没有全部更新,只能说明流程发生过,不能证明用户价值已经交付。

PMO最有价值的工作,是把组织层面的依赖、审批、环境、人员冲突和优先级变化呈现出来,并推动相关负责人消除障碍。团队决定如何完成工作;PMO负责让团队不必反复跨部门“找人、解释、等答复”。

2. 用三类指标替代单一的“完成率”

建议同时观察目标可靠性、交付流动和质量风险。目标可靠性看 Sprint 目标是否达成;流动指标看工作从开始到完成需要多久、在制品堆积在哪里;质量指标看缺陷、返工和发布风险是否增加。只盯承诺完成率,团队可能通过少承诺、拆小任务或把未完成工作挪到下个迭代来“改善”数字。

观察维度 适合回答的问题 不宜单独用来做什么
Sprint目标达成 本次迭代是否实现了共同目标? 直接评价个人绩效
周期时间与在制品 工作在哪个环节等待? 不看工作类型就横向排名
缺陷与返工 速度是否以质量为代价? 把短期缺陷数量等同于团队能力
阻塞时长与依赖 哪些问题需要组织层面介入? 把所有延迟归咎于执行团队

如果采用仪表盘,建议把指标按团队、产品和组织层级分开呈现。团队需要用数据改进工作方式;PMO则需要用数据识别跨团队的系统性障碍,而不是把团队之间的差异做成排行榜。

Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板

3. PMO的介入边界要明确

PMO可以设定最小治理约定,例如目标记录方式、风险升级时限、跨团队依赖的负责人和回顾行动的复查机制;但不应替产品负责人决定待办项优先级,也不应替开发团队分配每个人每天做什么。

一个简单的边界测试是:这项要求是否帮助团队更快得到决策、减少等待或保护质量?如果只是为了让管理层“看起来掌握得更多”,却增加重复录入和汇报,它就可能是流程负担,而非治理能力。

二、背景与真实场景:为什么 Sprint 常常越管越慢

1. 多团队组织的瓶颈通常不在团队内部

在中大型组织里,一个 Sprint 的交付链条可能同时依赖产品决策、设计确认、测试环境、数据权限、安全审查和发布窗口。单个团队即使已经完成开发,工作也可能停在等待接口、排期或验收的状态。此时再要求团队“提高执行力”,解决不了真正的瓶颈。

我更愿意把迭代看成一条流动路径,而不是一个只在起止日期上划线的时间盒。工作从需求澄清进入开发,再进入验证、发布或用户反馈;任何阶段的等待都会占用周期时间。PMO要识别的,往往是这些等待能否被提前安排、并行处理或明确升级。

2. 计划偏差可能来自容量假设,而非团队不努力

例如,团队表面上有八名成员,但其中两人本迭代要处理线上支持,一人有计划休假,另有两人需要参加组织级合规工作。若仍按八人满负荷估算,计划从一开始就失真。迭代中出现“承诺没完成”,可能只是未把真实可用时间纳入计划。

另一个常见情形是外部依赖没有进入团队待办列表。团队以为某接口会按时交付,依赖团队却尚未确认负责人。直到开发完成、集成测试开始,风险才被暴露。这类问题不能靠加密站会补救,应该在计划阶段形成有责任人、有日期、有备用方案的依赖记录。

3. 会议太多未必意味着协作更充分

每日同步如果变成逐人向经理汇报,团队就会重复讲任务状态,却没有围绕目标调整当天计划。评审如果只演示已完成的功能,不邀请真实使用者提供反馈,就失去了检验产品方向的价值。回顾如果讨论很多、行动项无人跟进,也只是在重复表达不满。

《Scrum Guide 2020》将 Sprint 规划、每日 Scrum、Sprint 评审和回顾作为 Scrum 事件的一部分,强调事件服务于检查与适应。PMO可以帮助组织减少决策等待、保证关键参与者到场,但不应把会议数量当作敏捷成熟度的替代指标。

Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板

三、常见误区:看似加强管理,实际削弱交付

1. 用故事点跨团队排名

故事点是团队用于讨论相对工作量和不确定性的估算手段,不是统一的产能单位。不同团队的拆分方式、技术背景、质量标准和历史数据都不相同。拿一个团队的 40 点和另一个团队的 25 点比较,无法得出前者效率更高的结论。

更稳妥的做法是看同一团队一段时间内的趋势,并结合工作类型、质量和目标变化解释。故事点突然增加,可能是团队估算变化,也可能是待办项拆分粒度变化;不先问原因,就不该把变化直接解释为效率提升。

2. 把“计划完成率”当成团队绩效

当完成率成为考核指标,团队会自然地调整行为:少承诺、把难题拆到下一次迭代、弱化质量标准,或者把不确定性较高的工作排除在计划外。数字可能更好看,组织却更难发现真实风险。

如果管理层确实需要看计划可靠性,应同时记录目标是否改变、临时工作量、依赖延迟和未完成原因。将这些背景放在一起,才能区分计划能力问题、系统性干扰和合理的范围调整。

3. 每日会逐项点名,PMO直接派活

每日 Scrum 的价值是团队检查朝向目标的进展,并调整接下来的工作。逐人汇报“昨天做了什么、今天做什么、有什么问题”,容易把协作会变成状态审讯。PMO如果在会上直接给个人派任务,团队可能停止主动协商,问题反而被延后暴露。

可行的替代方式是围绕 Sprint 目标和工作流看板讨论:哪些事项卡住、谁能帮助、是否需要改变顺序。需要跨部门推动的问题会后由明确负责人跟进,不必让整支团队旁听一场没有决策权的协调会。

4. 追求满负荷利用率

把每个人的时间排到 100%,看起来没有闲置,实际会让所有突发工作都变成延迟。开发、评审、测试和跨团队协作都存在不确定性。没有缓冲时,一项紧急缺陷就足以挤掉原定工作,造成多个任务同时延期。

这并不意味着团队应长期保留大量空闲,而是要根据支持负荷和历史波动安排容量,并限制同时进行的工作。降低在制品、及时完成少量工作,通常比同时启动更多任务更能改善整体流动。

四、专业判断逻辑:从目标、容量、流动到风险闭环

1. 先确定一个可以检查的 Sprint 目标

Sprint 目标应说明本次迭代希望带来的结果,而非把待办项标题串在一起。比如“完成搜索页、修复导出、升级组件”列出了工作,却没有解释这些工作的共同价值;“让运营人员能够独立定位并导出指定时间段的订单”则更容易在评审时验证。

目标不必保证全部细节在计划阶段就已确定。团队可以在目标稳定的前提下,与产品负责人协商调整具体范围。PMO应关注目标是否清晰、是否能在迭代结束时检验,而不是替团队承诺每个需求项。

2. 用实际可用容量做计划

计划前先扣除休假、值班、已知专项工作和固定会议,再结合团队近期数据判断可承担的工作量。若团队缺乏可信历史记录,可以先用一两个迭代采集数据,不要用看似精确的公式掩盖不确定性。

容量估算不是要求团队把每个小时填满,而是建立一个透明的计划假设。迭代开始后,如果临时工作持续侵入,就记录其来源、规模和影响;PMO据此推动支持轮值、故障分级或专项资源安排。

3. 在待办项进入 Sprint 前检查就绪度

待办项并非必须在计划前写成完整规格书,但至少要让团队理解用户问题、验收方式和主要依赖。若关键交互尚未确认、测试数据不可用、接口责任人不明确,团队可以先安排澄清工作,而不应把完整交付伪装成“已准备好”。

就绪度不是额外审批门槛。它是团队识别不确定性的讨论工具:哪些信息已知,哪些需要验证,哪些依赖必须先确认。PMO可跟踪反复出现的缺口,推动产品、架构或运营环节改进输入质量。

4. 以小批量和工作流暴露等待

大型任务跨越整个迭代时,团队很难及早验证方向,也难发现集成问题。把工作切成能在几天内验证的垂直切片,可以更快获得反馈。切片应尽量包含用户可感知的完整路径,而不是只按前端、后端、测试等职能拆成无法独立验收的部分。

看板上可以标记“待澄清、待开发、开发中、待评审、待验证、完成”等状态。状态不宜多到难以维护,也不能把“等待外部团队”藏在“进行中”里。只有等待可见,PMO才有机会推动责任人和解决时限明确下来。

5. 区分团队可控问题与组织级问题

团队可通过调整拆分、协作方式或测试策略解决的问题,应优先交给团队试验;涉及审批时限、共享环境、跨团队接口和资源冲突的问题,则需要管理层或PMO介入。将两类问题混在一起,会让团队为无法控制的约束背责,也会让组织级改进没有明确所有者。

问题信号 第一责任层级 PMO适合采取的动作
工作项长期过大、评审频繁返工 产品与交付团队 帮助设计小批量试验,检查改进结果
关键依赖多次晚于约定日期 跨团队负责人 建立依赖台账,推动负责人和升级路径
环境申请反复等待且无服务时限 平台或运营职能 推动服务流程、排队数据和处理时限透明
临时事项持续挤占计划工作 产品、支持与管理层 推动轮值、分级和容量政策调整

五、具体案例与数据观察:用一个迭代周期找出真正的损耗

1. 案例背景与数据口径

下面用一个情景模拟案例说明分析方法,数字是演示用数据,不代表任何企业的真实经营结果。某企业产品团队约 120 人,多个业务团队共同依赖平台服务;其中一个交付团队有 8 名成员,采用两周 Sprint。过去三个迭代,团队计划工作项平均完成率约为 68%,管理层首先提出“提高开发产出”。

PMO没有立即要求加班或提高故事点,而是对三个迭代的工作项进行分类:计划内工作、临时支持、依赖等待、返工。再抽取每个工作项的开始时间、完成时间和状态变化,核对延期发生在哪个环节。记录不完整的部分标注为未知,没有把推测填成精确数据。

2. 发现并非开发速度不足

复盘后发现,原本计划的部分工作并非一直处于开发状态:约四分之一的工作项在接口确认或测试环境上等待;同时,值班与临时数据请求消耗了团队预留容量。团队还发现,需求在进入开发后才补验收条件,造成部分测试返工。

由此可见,“完成率低”只是结果,不是原因。若只增加开发人员,环境等待和需求返工仍会存在;若只压缩估算,团队可能减少承诺,却不改善用户交付。更合适的干预是先把依赖前置、临时工作纳入容量假设,并在待办项进入 Sprint 前讨论验收条件。

3. 进行两个迭代的有限试验

团队采取了三项措施:计划前确认关键依赖及其责任人;每个 Sprint 由一名成员轮值处理临时支持,并明确紧急事项分级;开发开始前用短会确认验收样例和测试数据。PMO只跟踪这三项约定是否执行,不把试验变成新的审批流程。

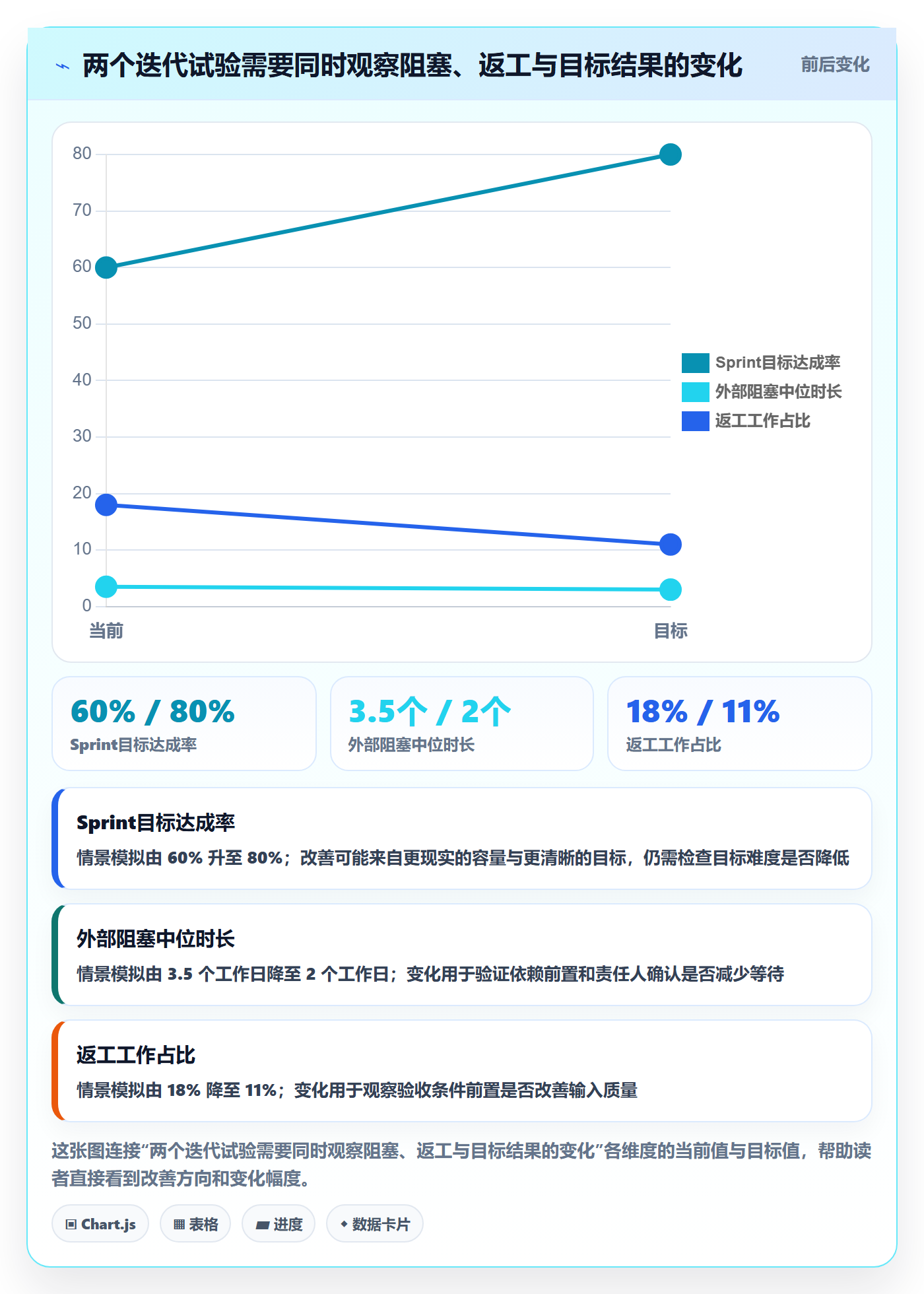

试验前后分别观察目标达成、阻塞时长和返工占比。下列数据是情景模拟,重点在于如何读数,而不是宣称某种方法必然产生固定收益。若组织复用此表,应替换为团队自己的原始记录,并保留样本时间范围和口径。

观察项 试验前模拟值 试验后模拟值 解释时要核对的背景
Sprint目标达成率 约 60% 约 80% 目标是否中途改变,未完成项是否被移出统计
外部阻塞中位时长 约 3.5 个工作日 约 2 个工作日 是否记录全部阻塞,跨团队责任人是否稳定
返工工作占比 约 18% 约 11% 返工定义是否一致,缺陷修复是否被重复计算
临时支持工作占比 约 22% 约 14% 是否只是延后处理,支持量是否随月份波动

Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板

4. 不把短期改善误判为长期成功

两次迭代的改善值得继续观察,但不应立即推广到所有团队。要排除几种替代解释:本次工作是否比以往简单、支持请求是否刚好减少、是否有工作被推迟到 Sprint 之后。如果改善只存在于一支团队,也要先确认其依赖环境和产品类型是否具有代表性。

推广前,PMO可以要求试点团队提供最小证据包:原始工作项样本、指标口径、实施前后流程变化、未完成事项清单和团队反馈。关注这些证据,比单纯发布一张“效率提升百分比”更有助于组织复制有效做法。

Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板

六、可直接复用的 Sprint 模板与 PMO 节奏

1. Sprint 计划模板

下面的模板适用于计划会议记录,也可以改成项目管理平台中的字段。它的目的不是增加文档,而是让团队在开始前把目标、容量、风险和验证方式说清楚。若某项内容对团队决策没有帮助,可以删减。

字段 填写提示 示例
Sprint周期 起止日期和评审时间 第 12 个工作周,周一至第二周周五
Sprint目标 描述用户或业务结果,不只列任务 运营人员能够按日期筛选并导出订单
可用容量 扣除休假、值班和已知专项工作 记录团队总可用人日及计算假设
候选待办项 列出价值、验收条件和主要不确定性 导出路径、格式限制、权限条件已澄清
关键依赖 明确提供方、接收方、需要日期和备用方案 平台团队周三前提供测试环境访问
质量与完成标准 定义代码、测试、评审和验收要求 通过自动化测试并由产品负责人验收
风险与待验证假设 记录影响、负责人和最迟确认时间 大文件导出耗时需用真实样本验证

2. 每日同步的三问模板

每日同步围绕团队目标,而不是逐人报流水账。讨论控制在足够解决问题的范围内;具体时间可按团队协作方式调整,不必把某个固定时长当成效率证明。

  1. 我们离 Sprint 目标还差什么?当前最重要的工作是否发生变化?

  2. 哪些工作项卡住或等待?是否有人能在今天帮助解除阻塞?

  3. 为了尽早完成并验证工作,团队今天需要调整什么顺序或协作方式?

如果某个问题需要外部管理决策,记录负责人、下一步动作和响应时限,结束后由相关人员继续处理。不要让全体成员在每日同步里等一个没有决策权的人答复。

3. 阻塞与依赖台账模板

工作项或依赖 影响 责任人 需要日期 当前状态 升级条件 备用方案
测试环境权限 阻止集成验证 提供方负责人 约定日期 申请处理中 超过约定时限仍无处理进度 使用隔离环境验证非权限相关路径
接口字段确认 影响数据映射 产品与接口负责人 开发前 待确认 计划会议前仍无结论 先完成不依赖该字段的切片

这张表应由实际承担后续动作的人维护,PMO不必代填每一行。真正重要的是依赖具有清晰的提供方、承诺时间和升级条件,避免“大家都知道有风险,但没人负责解决”。

4. Sprint 评审与回顾模板

评审重点是增量和反馈:展示已完成工作,说明未完成项及原因,邀请相关参与者检验结果,并根据反馈更新后续待办。未完成工作不应被包装成已交付,也不必把评审变成向高层争取通过的汇报会。

回顾重点是选出一个可执行的小改进。每项行动写清负责人、验证方式和复查日期,例如“接下来两个迭代记录测试环境等待时长,回顾时确认是否下降”。如果一次回顾产生十几项行动,却没有复查安排,改进机制往往会变成新的任务堆积。

5. PMO的轻量运行节奏

  • 每个 Sprint 开始前:抽查目标清晰度、容量假设和关键依赖,不为每个待办项增加审批关卡。

  • 每周:查看跨团队阻塞、临时工作趋势和风险升级情况,重点推动团队无权解决的问题。

  • 每个 Sprint 结束:和团队核对结果、未完成原因及回顾行动,不用单一指标排名。

  • 每月或每个发布周期:复核指标口径、流程负担和组织级约束,决定继续试验、调整或停止改进措施。

七、工具与治理取舍:规模、合规与迁移成本都要算

1. 先定义需要解决的问题,再选管理工具

工具无法替代清晰的 Sprint 目标、及时的产品决策和团队协作,但它能减少信息分散、重复更新和依赖不可见。选型前先问:团队是否需要跨项目查看依赖?是否要把缺陷、需求和发布关联?管理层是否需要基于统一口径查看风险?现有工具能否满足这些问题?

若团队只有少数人、流程简单且协作边界稳定,轻量看板和短周期沟通可能已经够用。若组织有多个产品线、复杂权限、审计要求和跨团队依赖,就需要评估数据权限、集成、部署方式、迁移、运维和治理成本,而不只是看任务卡片是否好用。

2. 中大型组织评估平台时看生命周期成本

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,选型时可把需求管理、研发协作、测试与项目过程的衔接纳入统一评估。对于需要在内网或自有环境运行的组织,私有化部署能力值得纳入技术、安全和运维评审;如果从既有系统迁移,也应提前评估数据映射、权限、历史记录和用户培训。

对正在评估 Jira 平滑迁移的团队,应把“能否导入”拆成更具体的问题:需求层级和状态流转是否保留、附件与评论是否可追溯、权限模型如何映射、自动化规则是否需要重建、历史数据如何抽样验收。国产替代也不应只看功能清单,还要核对部署要求、服务响应、升级策略和退出机制。任何平台都不应在没有验证这些条件前被称为组织的必然选择。

3. 用小范围试点降低迁移风险

我建议优先挑选一个业务边界清楚、依赖适中、团队愿意参与的产品作为试点。试点前记录当前流程和主要痛点;迁移时选择一组真实工作项走完整流程;迁移后检查数据正确性、权限、查询、通知和团队使用成本。试点结果通过后再决定扩大范围。

迁移成本常被低估在非数据部分:状态流转规则、自动通知、报表、单点登录、权限组、团队习惯和培训都需要处理。若仅验证一批卡片导入成功,后续仍可能发现关键工作流失效。PMO应与业务负责人、技术负责人和安全团队共同签署验收标准。

4. 继续使用旧流程还是统一平台,取决于隐性成本

选择 适合情形 主要收益 需要接受的代价
继续使用现有工具 团队规模小、流程稳定、集成需求低 迁移成本低,团队无需重新学习 跨团队数据可能分散,治理口径难统一
逐步统一平台 多团队协作复杂,权限和审计要求明确 减少重复维护,更容易跟踪依赖与交付链路 需要承担迁移、培训、配置与运维投入
混合过渡 旧系统仍有关键数据或业务不能中断 可分阶段验证,降低一次性迁移风险 一段时间内存在双系统维护与数据同步负担

八、不同情况下的行动建议与决策取舍

1. 如果团队频繁无法完成承诺

先别加大承诺量。连续两个或三个迭代记录计划范围、临时工作、依赖等待和目标变化,检查容量假设是否真实。若偏差主要来自临时支持,应先调整轮值和容量策略;若来自依赖,应先明确责任人和升级路径;若主要来自任务过大或需求模糊,再从拆分和澄清入手。

2. 如果团队总在等待跨部门决策

把等待项从“进行中”状态中单独呈现,记录提出时间、需要的决策、责任人和影响。PMO可以组织短时限的决策协调,但更重要的是建立明确的服务约定和升级规则。代价是需要管理层投入注意力;收益是问题不再靠团队成员反复追问来维持。

3. 如果临时工作经常打断 Sprint

先分类临时工作:线上故障、客户紧急需求、数据支持和内部咨询不一定适用同一优先级。可以通过轮值、服务入口和分级响应减少全员被打断。对于不可预测的支持负荷,容量计划应留出缓冲;若业务要求所有工作都必须立即处理,就要明确哪些计划目标因此被放弃。

4. 如果管理层要求更强的可视化与预测

提供预测范围、风险状态和关键假设,而不是伪装成确定日期。使用团队历史周期时间、未完成工作、依赖状态和范围变化解释预测。PMO需要说明预测何时更新、哪些因素会使其变化,并让管理层知道不确定性来自哪里。

5. 如果组织正考虑引入新平台或替换旧系统

先评估迁移必要性和总成本,再试点。若现有系统已能满足需求,强行统一可能带来学习和迁移成本;若跨团队协作、权限治理或审计已经成为系统性瓶颈,长期维持多个孤岛也有持续代价。用试点的真实使用情况和运维数据决定扩大范围,不以采购完成作为成功标准。

决策情境 优先动作 关键取舍
单团队,依赖少 先修正目标、容量和回顾行动 保持轻量,接受跨项目可视化有限
多团队,依赖多 建立依赖负责人、时限和升级机制 增加协调投入,换取更少的等待与重复追问
临时支持占比高 分类、轮值、缓冲并追踪来源 保护计划稳定性,但需接受部分容量不用于新功能
受监管或内网部署 把安全、审计、部署和运维纳入选型 控制与合规能力增强,运维责任也相应增加
旧系统迁移 小范围试点并制定数据验收标准 降低一次性风险,但过渡期可能双轨运行

九、落地检查清单:先跑一个闭环,再考虑规模化

1. 第一个 Sprint 前

  • 是否有一个可以在迭代结束时检查的目标?

  • 可用容量是否扣除了休假、值班和已知专项工作?

  • 关键待办项是否明确用户问题、验收方式和主要不确定性?

  • 跨团队依赖是否有责任人、需要日期和备用方案?

  • 指标定义是否清楚,是否避免将其直接用于个人排名?

2. Sprint 运行中

  • 团队是否围绕目标调整工作,而不是只更新任务状态?

  • 等待、阻塞和临时工作是否能被看见并追踪?

  • 工作是否在接近完成时才发现集成、测试或权限问题?

  • 需要组织介入的问题是否有明确负责人和反馈时限?

3. Sprint 结束后

  • 是否检验了增量,而不是只汇报完成的任务数量?

  • 未完成项是否记录原因,且没有通过改口径掩盖偏差?

  • 回顾是否只选少量行动,并安排复查?

  • 改善是否通过多个迭代验证,且检查了范围和工作类型变化?

本文使用的示例比例和案例数据均为情景模拟,适合演示分析方式,不应当作行业基准。公开方法依据可参考 Scrum Guide 2020 对 Scrum 事件和检查适应的说明;涉及实际组织决策时,应以团队自己的原始工作记录、产品反馈和质量数据为准。

我的核心判断是:PMO提升 Sprint 效率,不是把团队变成更听话的排期机器,而是让价值、容量和约束变得可见,让该由组织解决的问题不再落回团队自行消化。下一步不必先改造全部流程:选一个真实团队,用一个 Sprint 记录目标、等待、临时工作和返工;结束后挑一个最大损耗做小试验,再用后续迭代验证。能持续减少等待、改善交付质量且不增加无效汇报的做法,才值得推广。

常见问题解答(FAQ)

1. Sprint 周期应该设为多长?

我刚开始推动敏捷项目时,团队有人建议一周一个 Sprint,也有人觉得两周更稳。我担心周期太短会增加会议负担,太长又会让问题和风险暴露得太晚。

可先以两周为试行周期:它通常能兼顾持续反馈与交付节奏,也便于团队形成稳定的计划、评审和复盘习惯。连续运行 3 个 Sprint 后,检查计划完成情况、需求变更频率和会议耗时;若工作项经常无法在周期内验收,可缩小任务或调整周期,不要只凭偏好决定。

2. PMO 在 Sprint 中应如何推动进度,又不干扰团队?

我负责项目治理时,既要向管理层说明进展,也不希望每天催问开发人员、打断团队协作。我想知道 PMO 怎样介入,才能发现风险但不替团队安排任务。

PMO 应建立透明的风险与依赖机制,而不是分派团队内部任务。可在每日同步中关注阻塞项,在 Sprint 中段核对目标风险、外部依赖和范围变化;发现问题后明确责任人、解决期限及升级路径,由团队决定具体执行方式。

3. Sprint 计划模板需要包含哪些内容?

我准备给多个项目组统一 Sprint 计划格式,但担心模板字段太多,填写变成额外工作。我希望它既能帮助团队承诺目标,也能让干系人看懂交付范围。

模板至少包含 Sprint 目标、候选工作项及验收标准、工作量估算、负责人或协作关系、依赖与风险、容量依据和未完成项处理方式。计划时先扣除假期、值班和已知支持工作,再按团队近期实际完成量选入任务;模板应服务讨论,字段长期无人使用就删减。

4. 怎样判断 Sprint 是否真正提升了效率?

我曾看到项目按期完成了不少任务,但上线后仍有返工,团队也觉得节奏很紧。我不确定该看完成数量、速度,还是缺陷和反馈,才能判断改进是否有效。

不要用单一速度指标给团队排名。每个 Sprint 可同时跟踪目标达成情况、计划工作项完成比例、未完成原因、缺陷或返工趋势,以及团队负荷;连续观察至少 3 个周期,并结合回顾记录判断变化。若完成量上升但返工、加班或目标偏离也增加,就不能据此认定效率改善。

核心关键词

读者评论

彭
彭泽宇

我们团队试过把依赖单独登记,确实比在群里催进度有效,但台账很容易变成又一份没人维护的表。最好能和任务、负责人及超期提醒自动关联,否则两三个迭代后就会失真。

廖
廖诗涵

容量扣除值班和休假后,计划通常没那么“漂亮”,但临时需求插进来时争议少了。实际难点是支持工作经常无法预估,建议每月回看支持耗时,再调整预留比例,而不是一次设定后长期不变。

蔡
蔡子涵

文中的指标框架比较适合复盘,但不同团队的完成标准差异很大。若没有统一缺陷分级和验收口径,返工占比、目标达成率仍可能被不同解读,跨团队比较时要特别谨慎。

文章包含AI辅助创作:Sprint实操方法:PMO提升敏捷项目效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542999
