不少团队的 Task 看板每天都在更新,项目却仍然延期:任务看起来有人负责,却没有明确验收标准;迭代计划按时完成,跨部门依赖却在最后一周才暴露。我的判断是,Task 管理的核心不是把工作拆得更细,而是让每项工作都能回答五个问题:为什么做、谁负责、何时交付、怎样算完成、遇到阻塞后谁来处理。对 PMO 来说,真正有效的敏捷协同,必须同时看见任务执行、项目目标和组织资源。
一、先讲核心结论:Task 管理要同时管任务与协作关系
1. 任务数量不是管理成熟度
把一个项目拆成几百条 Task,并不意味着项目更可控。若任务没有负责人、交付物、依赖关系和验收条件,拆分只会增加维护成本。PMO 应优先关注任务能否形成可信的执行链,而不是看任务总数、看板列数或状态颜色是否丰富。
我通常用一个简单判断检验任务是否可执行:任意抽取一条进行中的 Task,交接给没有参与前期讨论的同事,他能否说清楚下一步动作、完成标准、依赖对象和风险升级路径?如果不能,这条任务还不是可管理的工作项。
2. 把任务放进四层管理结构
有效的协同不是把所有信息堆进同一张看板,而是建立从目标到执行的映射。对多数中大型组织,我建议使用四层结构:战略或业务目标、项目或项目集、迭代或阶段、Task。不同层级回答的问题不同,不能用任务完成率替代项目价值,也不能用项目状态掩盖具体阻塞。
| 管理层级 | 主要回答的问题 | 建议观察的信息 |
|---|---|---|
| 目标 | 为什么投入资源 | 业务结果、目标值、衡量周期 |
| 项目 | 由谁在何时交付什么 | 范围、里程碑、预算、关键风险 |
| 迭代或阶段 | 近期要完成哪些可验证成果 | 承诺范围、团队容量、验收结果 |
| Task | 具体由谁执行,如何完成 | 负责人、交付物、依赖、状态、工时 |
四层之间必须能够双向追溯:任务完成后能说明它支持哪项交付,项目变更时也能识别哪些任务、团队和里程碑受到影响。缺少这条链路,管理者看到的往往只是“绿色状态”,而不是项目是否正在交付正确的结果。
3. 用最少的必要字段换取最大的决策价值
Task 字段并非越多越好。每增加一个必填字段,都在增加录入和维护负担。我的做法是先定义一条任务必须具备的最小信息:标题、负责人、优先级、状态、完成标准、截止日期或所属迭代、依赖关系。只有在管理问题确实需要时,才增加业务线、成本中心、风险等级等字段。
字段是否保留,取决于它是否改变决策。如果某个字段既不触发行动,也不用于筛选、汇总或复盘,它很可能只是表单负担。相反,依赖方、阻塞原因和验收证据虽看似增加记录工作,却能显著改善跨团队交接。

二、背景和真实场景:PMO 面对的不是一张看板,而是一组互相牵制的承诺
1. 为什么一线团队觉得忙,管理层仍然觉得不透明
在多团队项目中,开发、产品、测试、安全、采购和运营往往使用不同的工作节奏。一线成员看到的是今天要处理的任务;项目负责人看到的是迭代和里程碑;PMO 关心的是资源冲突、风险暴露和组合优先级。三种视角都合理,但如果数据口径不统一,汇总时就会出现“一个项目三种进度”。
常见的口径冲突包括:有人按代码完成计算进度,有人按测试通过计算,有人把等待审批的任务算作已完成,还有人把延期任务移出当前迭代后报告“计划完成”。这不是看板颜色不够丰富,而是完成定义和变更规则没有统一。
2. 跨部门依赖比单团队任务更容易制造延期
一条任务在单一团队内可以通过负责人协调,但跨部门依赖会增加等待、解释和排期成本。比如产品已经确认接口,开发还在等安全评审;开发完成后,测试环境尚未准备好;测试通过后,发布审批又进入固定窗口。若只统计每个人手上的任务,不记录依赖的承诺日期,风险往往在最后阶段集中出现。
因此,我建议把依赖当作有责任人的工作项管理,而不是写在描述里的备注。每个关键依赖至少要记录提供方、接收方、需要日期、交付内容和逾期升级对象。所谓“等对方回复”,不能是一个持续两周而无人负责的状态。
3. PMO 的价值在于让冲突提前出现
PMO 不应替每个团队分配每一项任务,而应建立共同的决策规则:项目如何进入、资源如何协调、延期如何升级、变更如何留痕、结果如何复盘。PMO 的作用不是增加审批层,而是让团队在冲突变成事故之前看见冲突。
当多个项目争用同一位架构师或测试负责人时,单项目看板无法回答“先做哪个”。这时需要组合视角,将战略优先级、时间窗口、依赖风险和人员容量放到同一讨论框架中。没有组合治理,团队局部优化很容易演变成组织整体排队。
三、常见误区:看起来更敏捷,实际却让任务更难兑现
1. 把每日更新状态当成敏捷协作
每天把任务从“待办”拖到“进行中”,不等于团队完成了有效协作。若状态变化没有真实证据,管理者只能看到更新频率,无法看到交付质量。状态应对应可观察事实,例如代码已合并、测试已通过、业务方已验收,而不是“我已经做了大部分”。
建议给状态建立清晰定义,并区分工作完成与结果验收。比如“开发完成”代表实现已提交且通过自测,“待验收”代表交付物已提交给指定验收人,“已完成”代表约定的完成条件全部满足。这样才能避免同一状态在不同团队里含义不同。
2. 把工时填报当成生产力衡量
工时可以用于容量估算和成本分析,却不能单独代表产出。一个人记录了更多工时,可能是任务复杂,也可能是返工严重;一个团队工时偏少,也可能是自动化程度高。若把工时直接用于个人绩效排名,团队很容易把精力转向“如何填得好看”,而非如何更快交付有效结果。
更稳妥的做法是把工时与交付周期、返工率、阻塞时间和质量缺陷一起解释。工时数据回答“投入了多少”,而不是“创造了多少价值”。对于探索型工作,估算误差尤其大,不宜把计划工时当作确定承诺。
3. 把迭代承诺理解成不能变更的合同
迭代计划是当前信息下的团队承诺,不是对所有未知因素的保证。需求变化、生产事故、外部审批延迟都可能改变计划。问题不在于计划被调整,而在于调整是否透明、是否重新评估容量、是否记录影响。
当新的高优先级工作进入迭代时,负责人应同时说明它替代什么工作、影响哪个交付日期、由谁批准。只允许工作进入、不允许范围退出,是隐性加班和质量下降的常见起点。
4. 把统一流程做成所有团队相同的流程
统一口径不等于统一做法。研发团队可能需要管理代码审查和缺陷,市场团队可能需要管理审批和素材交付,硬件团队则可能受供应链周期约束。强行让所有团队使用相同字段、相同状态和相同节奏,表面整齐,实际会催生线下表格和重复录入。
PMO 更适合统一最低治理要求,例如负责人、优先级、状态定义、交付证据和风险升级规则;团队则可以在这些边界内保留适合自身工作的细化状态。统一的是管理语言,不是每个岗位的日常操作。
5. 把燃尽图当成延期预警器
燃尽图只有在迭代范围相对稳定、任务估算口径一致、工作项持续更新时才有解释力。若团队频繁调整范围,图表可能反映的是范围变化,而非执行效率。PMO 需要同时查看范围变更、已完成工作和剩余工作,不能只凭曲线是否贴近理想线判断团队表现。

四、专业判断逻辑:用一组可重复的规则评估任务是否可控
1. 先判断任务是否可验收
“优化性能”“完善页面”“跟进客户反馈”都不是足够清晰的验收标准。任务描述应写明可交付内容和验证方式,例如“将指定接口在约定测试数据集下的 P95 响应时间降至 400 毫秒以内,并由测试负责人记录结果”。数值目标要结合业务基线和系统条件设定,不应为了显得专业而随意承诺。
任务拆分的尺度也需要服务于反馈速度。太大的任务可能跨越多个迭代,导致问题暴露过晚;太小的任务则会使管理成本超过交付价值。我的实践判断是,优先把工作拆成能在一个短周期内验证成果的垂直切片,而非按“前端、后端、测试”机械切成互不完整的阶段。
2. 再判断容量是否可信
容量规划不应把所有工作日都视为可用于计划交付。团队还要处理会议、支持、缺陷、休假和临时事件。PMO 可以先用历史周期数据建立容量区间,再由团队在计划会中校正。对新团队或数据不完整的团队,应采用保守估算并滚动修正,而不是借用其他团队的速度。
例如,某团队有 8 名成员,计划周期为 10 个工作日,但每人平均有 20% 时间用于支持和会议,则可用于计划工作的有效容量约为 64 人日,而非 80 人日。这里的 20% 只是示意假设,实际比例应从团队日历、支持记录和历史任务中核实。
3. 把依赖风险转换成可行动信息
依赖风险不能只写“高、中、低”。至少要回答三个问题:依赖是否有明确负责人,承诺日期距离需求日期还有多少缓冲,失约后是否存在替代方案。若关键依赖没有负责人或承诺时间,即使风险表上标成“低”,也应视为未管理。
可以采用红黄绿规则辅助同步:绿色表示交付方已确认且缓冲充足;黄色表示交付承诺存在不确定性或缓冲不足;红色表示关键路径已受影响,需要负责人决策。颜色只是提醒,不是结论,必须附上原因、影响和下一步动作。
4. 用流动指标找瓶颈,而非只看完成率
任务完成率适合回答计划完成了多少,却不能说明工作为什么卡住。PMO 应结合周期时间、在制品数量、阻塞时间和返工率观察流程。若“进行中”任务持续增加而完成数没有提升,团队可能存在过多并行;若等待时间高于实际执行时间,则瓶颈可能在审批、环境或依赖响应。
指标要服务于改进,而不是惩罚。尤其不要把不同复杂度、不同队列和不同团队的任务周期简单排名。指标比较前要先确认工作类型、起止口径和统计窗口一致,否则数字看似可比,结论却可能误导资源配置。

五、案例与数据观察:以跨团队产品迭代演示如何从混乱走向可追踪
1. 场景设定:一个版本为什么总在最后一周失速
以下是用于说明方法的情景模拟,不代表某企业的真实客户数据。假设一家 160 人的软件组织,由产品、研发、测试、安全和运维共同交付一个客户门户版本。项目看板有 240 条任务,周会报告显示进度 78%,但上线前两周仍有接口确认、权限评审和测试环境准备等问题未解决。
深入检查后发现,任务不是缺得多,而是口径不一致:部分任务把“代码提交”视为完成,部分任务要等测试通过;关键依赖写在评论里,没有负责人和需要日期;临时需求进入迭代,却没有同步移出原有承诺。看板数量很充足,项目风险却没有被有效表达。
2. 先清理信息,再改变节奏
团队没有立即换工具或新增审批,而是先做一轮两周的任务治理试点。第一步,将重复和过期任务归档;第二步,为关键工作补上负责人、验收条件和依赖;第三步,统一“已完成”的含义;第四步,为新增需求设置容量和替换规则;第五步,建立每周一次的跨团队依赖检查。
清理时要避免一次性追求百分之百完美。优先处理关键路径、客户承诺和高风险依赖,其余历史任务按项目负责人确认后分批治理。若让整个组织在一周内补齐所有字段,团队很可能把精力花在填表,反而耽误实际交付。
3. 观察指标要兼顾结果与过程
试点前后可选择相同口径观察:关键依赖按期交付率、阻塞超过两天的任务数、迭代范围变更率、平均周期时间,以及返工任务占比。数据应明确统计窗口、任务范围和计算方式。若统计口径在试点期间发生变化,前后数字不能直接比较。
下面的数字是为了展示评估方法的情景模拟,不是可引用为行业基准的实测结果。实际项目应保留原始记录,并将需求类型、团队规模和周期条件一并注明。观察结果的价值,在于帮助负责人提出下一步问题,而不是证明某种工具或流程必然有效。

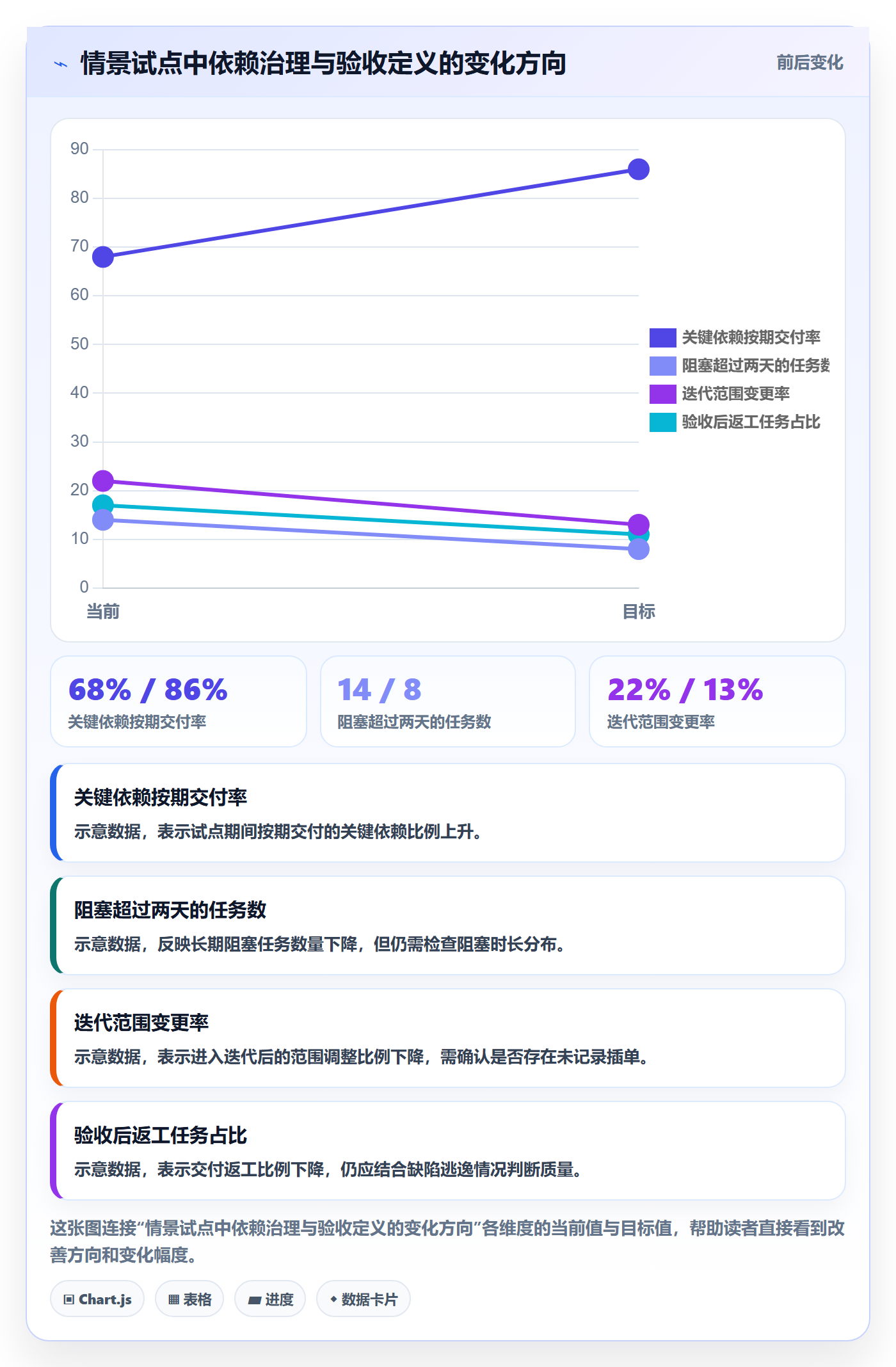

| 观察项 | 试点前示意值 | 试点后示意值 | 解释重点 |
|---|---|---|---|
| 关键依赖按期交付率 | 68% | 86% | 检查依赖负责人和承诺日期是否更清晰 |
| 阻塞超过两天的任务数 | 每迭代 14 项 | 每迭代 8 项 | 确认响应机制是否减少了长期无人处理的等待 |
| 迭代范围变更率 | 22% | 13% | 评估新增需求是否经过容量和替换规则处理 |
| 验收后返工任务占比 | 17% | 11% | 检查完成标准是否在执行前得到确认 |
4. 用问题驱动复盘,而不是只看涨跌
如果依赖按期率上升,但平均周期没有缩短,可能说明等待改善了,执行或测试环节仍有瓶颈。如果范围变更率下降,却出现大量未记录的线下插单,指标改善就不可信。如果返工占比下降,但缺陷逃逸率上升,也不能据此判定交付质量变好。
每次复盘应形成“观察,解释,动作,验证日期”的闭环。例如,发现测试环境等待占周期的三分之一,动作可以是增加环境准备检查点;下一周期再比较环境等待时长,而不是笼统要求所有团队“提高效率”。

5. 工具选择要看组织边界,而不是功能清单长度
当组织超过百人、团队跨越多个业务单元,工具评估要覆盖权限、数据模型、流程配置、报表口径、系统集成、迁移和运维责任。此时真正昂贵的往往不是单个账号费用,而是流程不匹配带来的重复录入、数据孤岛和治理成本。
以 PingCode 为例,适用性评估可以围绕中大型企业和 100 人以上组织的协同复杂度展开:是否能支持跨团队项目管理、敏捷研发协同和自定义流程;权限模型能否匹配组织结构;能否满足私有化部署要求;现有 Jira 项目、用户、工作项和历史记录能否平滑迁移。这里列出的是选型核验维度,不代表所有场景都无需定制或迁移验证。
对于正在做国产化替代的组织,不能只比较功能页面。还要验证迁移后的数据完整性、用户权限映射、历史状态保留、接口兼容、培训成本和切换回退方案。PingCode 支持私有化部署,并支持 Jira 平滑迁移;是否适合作为具体组织的替代方案,仍应通过样本项目迁移和安全评估确认,而不是仅凭产品说明作结论。
六、不同情况下的行动建议:先选组织当前最痛的管理问题
1. 小团队:先建立轻量的任务完成定义
团队人数较少、依赖简单时,不必先引入复杂治理。用一张共享看板明确待办、进行中、待验收、已完成,并规定任务负责人和完成条件。每周检查一次过期任务和阻塞项,连续几个周期后再判断是否需要增加字段或自动化。
小团队最应避免的是把大型组织的审批流程提前搬进来。若负责人可以直接沟通、项目风险可在短会中解决,过多的汇报和分类会降低响应速度。保持轻量,但保留变更记录和验收证据,以便规模扩大时有可继承的规则。
2. 多团队组织:先建依赖管理和共同口径
当多个团队共同交付一个版本,优先统一任务状态、完成定义、迭代边界和关键依赖字段。为跨团队依赖设置明确的提供方与接收方,并指定升级路径。每周同步不必逐条读任务,而应集中讨论逾期依赖、关键路径变化和需要管理层裁决的资源冲突。
如果一个项目有数十个依赖,建议按关键路径和风险排序,而不是让所有参与者逐项过会。只有可能影响里程碑、客户承诺、安全合规或关键资源的事项,才需要进入管理层决策清单。
3. 高合规或高安全环境:把证据链纳入完成条件
金融、医疗、政务或安全敏感业务,任务完成可能不仅是功能交付,还包括审批记录、测试证据、变更授权和审计留痕。此类组织应在任务模型中设计证据关联方式,并明确谁有权批准、哪些变更必须复核。
流程严格不等于所有工作都必须人工审批。可按风险级别设置不同路径:低风险变更走标准化快速流程,高风险变更要求额外评审。上线前要用真实项目验证权限边界和审计记录是否满足内部要求。
4. 需求高度不确定:用短周期验证替代过度预测
探索性产品、创新项目和需求频繁变化的工作,不适合把所有任务提前拆到很细。先定义阶段目标和验证假设,再把近期任务拆到可执行程度。每个周期结束时评估用户反馈、实验结果和继续投入的依据,避免长期追踪已经失效的计划。
不确定性高并不意味着不需要管理。相反,探索型工作更需要写清楚假设、实验边界、停止条件和学习结果。项目成功的衡量标准可能不是“功能全部上线”,而是关键假设是否被验证,以及后续投资决策是否有依据。
5. 正在迁移工具:先做样本验证,再决定全量切换
从旧系统迁移时,先挑选一个代表性团队或项目,验证工作项、附件、评论、权限、历史状态、自动化规则和报表是否能够正确迁移。复杂项目应记录迁移前后的数量校验和抽样检查结果,明确哪些历史数据保留原状,哪些需要映射或归档。
迁移计划还应包括培训、停机窗口、并行期和回退条件。若团队在切换首周同时更改流程、字段和汇报规则,出现问题后很难判断是系统、数据还是操作习惯导致。尽量分批变更,每次只调整有限变量。

七、不同情况下的取舍:统一、灵活、透明与效率之间没有免费午餐
1. 统一字段与团队灵活性的取舍
字段统一有利于组合分析、跨项目筛选和管理层报告,但字段过多会增加维护负担。团队灵活能贴近实际工作,却可能造成状态定义混乱。较好的折中是把关键治理字段设为共同底座,再允许团队增加少量本地字段,并定期检查这些字段是否仍被使用。
2. 详细估算与快速响应的取舍
详细估算适合范围相对稳定、资源需要提前协调的项目,但会消耗计划时间,也容易产生虚假的精确感。快速响应适合探索性工作,却不意味着不做容量判断。对不确定任务可以采用区间或情景估算,并随着新信息出现逐步收窄,而不是在信息不足时假装能精确到小时。
3. 集中治理与团队自治的取舍
集中治理能让 PMO 更早发现组合风险,团队自治则能保持局部决策速度。把所有任务审批权收归 PMO,通常会形成新的排队点;完全不设共同规则,又会让跨项目优先级无法协调。建议由 PMO 管理规则、组合冲突和重大例外,团队负责日常排序和执行细节。
4. 指标透明与绩效压力的取舍
透明指标可以帮助识别系统瓶颈,但一旦与个人排名直接绑定,数据就可能被操纵。对团队公开趋势、口径和异常解释,对个人绩效则避免用单一工时、任务数或完成率作结论。管理者要把指标用于发现流程问题,而不是给复杂工作做简单排序。
5. 全量迁移与阶段切换的取舍
全量迁移可以减少双系统并行时间,但故障影响面更大;阶段切换降低风险,却可能出现一段时间的数据分散和重复维护。若组织涉及多个关键系统或复杂权限,分批迁移通常更稳妥;若数据结构简单、项目边界清楚且回退方案成熟,全量切换可能更省协调成本。
取舍的关键不是寻找没有代价的方案,而是提前说清代价由谁承担、何时复核、出现什么信号就调整。例如,团队选择更细的任务拆分,就要承受更多维护成本;选择更高自治,就要接受跨团队汇总需要额外治理。
八、PMO 落地清单:从诊断到复盘形成一个可持续闭环
1. 第一阶段:诊断现状,不先急着换流程
先抽查近期延期或反复返工的项目,确认问题属于任务定义、依赖响应、容量估算、范围变更、工具能力还是管理决策。建议访谈项目负责人、执行成员和验收方,避免只从管理层视角解释问题。
- 抽样检查任务是否有明确负责人、完成条件和业务关联。
- 核对不同团队对“进行中”“已完成”“阻塞”的实际定义。
- 找出超过计划周期仍未解决的关键依赖及其责任人。
- 统计迭代中途新增任务和被移出任务的原因。
- 检查管理报表是否能追溯到原始任务和验收证据。
2. 第二阶段:定义最小治理规则
规则不宜一次性铺满所有情形。先确定任务最小字段、完成定义、变更处理和风险升级机制,再用一个项目验证。规则最好写成可执行的行为描述,例如“跨团队依赖必须有提供方、需要日期和确认状态”,而不是“加强协同意识”。
- 明确每类工作项的负责人和验收责任人。
- 定义任务进入迭代的条件及新增工作替换规则。
- 规定阻塞多久需要升级,以及升级到哪个角色。
- 明确周期时间、范围变更率等指标的统计口径。
- 保留团队按业务特性增加局部字段和状态的空间。
3. 第三阶段:选择试点,并记录基线
试点项目要有代表性,但不应选择风险最高、系统最复杂的项目作为第一次验证。记录试点前的指标基线和流程现状,注明数据来源、统计周期和特殊事件。目标是验证规则能否改善协同,而非证明某个团队“执行得更好”。
试点周期内,建议只变更少量机制。例如先治理依赖和验收定义,再决定是否调整字段或自动化。这样才能区分哪些改变带来了效果,哪些只是同时发生的背景变化。
4. 第四阶段:复盘结果,决定推广、修订或停止
试点结束后,团队应回答三个问题:数据变化是否可信;实际操作成本是否可接受;改善能否在其他团队复现。若指标改善但录入负担显著上升,需要简化规则;若规则被持续绕开,应查找流程不适配的原因,而不是先增加处罚。
推广应按工作类型或组织边界分批进行。每次推广保留培训、答疑和反馈周期,并为例外情况设置处理人。制度只有在例外可解释、问题能反馈、规则能更新时,才有机会长期运行。
5. 第五阶段:建立季度级的组合复核
任务层面的高效不能替代项目组合决策。PMO 应定期复核项目优先级、资源需求、依赖集中度和阶段成果,识别哪些项目继续投入、哪些需要调整范围、哪些应暂停。长期无人复核的项目,即使看板管理得很规范,也可能只是在更高效地执行过时计划。
组合复核不是重新汇报所有任务,而是把有限时间留给重大偏差和决策:关键里程碑是否仍有价值、共享资源是否超载、外部承诺是否变化、风险是否需要管理层承担。把日常任务交给团队,把跨项目取舍交给有授权的人。
九、结语:真正成熟的 Task 管理,是让问题更早变得可见
Task 管理的价值,不在于看板上有多少卡片,也不在于团队每天更新多少次状态,而在于组织能否把目标、交付、依赖、容量和风险连成一条可信链路。PMO 的成熟度,也不取决于报表有多复杂,而取决于它能否在风险仍可处理时促成正确决策。
我的独特判断是:敏捷协同的首要指标不是“计划执行得多整齐”,而是“偏差出现后,团队多久能发现、解释并采取行动”。先把完成定义和依赖责任做实,再改善容量规划、工具集成和组合治理;先用小范围试点验证,再决定是否推广。下一步可以从最近一个延期项目开始,抽查十条任务、三项关键依赖和一次范围变更,通常比先重画整套流程更快找到真正的管理杠杆。
常见问题解答(FAQ)
1. 敏捷项目中,任务拆解到什么粒度比较合适?
我刚开始带敏捷项目时,常把需求直接分给成员,结果任务经常跨越多个迭代,进度也很难判断。后来我发现,拆得太粗看不出阻塞,拆得太细又会增加维护成本。
可把任务拆到一名负责人通常能在1至2个工作日内完成,并能独立验收的程度。每项任务写清交付物、验收条件和负责人;若预计超过3个工作日,先检查能否按可验证的阶段成果继续拆分。
2. PMO如何判断不同团队的任务优先级?
我在多个团队并行交付时,遇到过每个负责人都说自己的任务最紧急的情况。只按提交时间或职位排序,常常会让关键依赖被低估。
先统一优先级规则,再比较业务价值、截止时间、风险和依赖影响。可用高、中、低三级:影响关键路径或合规交付的列为高;每周由项目负责人和相关团队复核一次,并记录调整理由,避免优先级只靠口头争论。
3. 跨团队任务依赖怎么管理,才能减少等待和延期?
我参与过一个需要产品、研发和测试接力的项目,单看各团队的完成率都不错,整体却因接口交付晚了几天。复盘后发现,依赖关系只写在会议纪要里,没有明确交接人和日期。
为每项跨团队依赖登记提供方、接收方、交付物、承诺日期和验收人,并标出影响的里程碑。每周检查未完成依赖;距离承诺日期不足两个工作日仍未确认时,主动升级协调,而不是等到任务逾期后再处理。
4. 用哪些指标评估敏捷任务管理是否有效?
我曾用任务完成数量衡量团队效率,结果大家倾向于把任务拆得更碎,数字变好看了,交付周期却没有明显改善。后来我开始同时观察流动效率和交付质量。
建议按迭代或月度观察周期时间、按期完成率、在制任务数和返工率,并结合团队规模与需求类型解读。若周期时间持续上升且在制任务增加,优先减少并行工作、排查阻塞;不要用单一指标给个人排名,也不要跨团队直接比较未经校准的数据。
核心关键词
文章包含AI辅助创作:Task管理方法大全:PMO敏捷项目协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542885
读者评论
文中把“完成”与“验收”分开,这一点在实际协作中很有用。我们以前常把开发提交当作任务结束,到了测试或业务验收阶段才发现还缺材料。现在更关注交付证据,但字段太多确实容易让成员产生重复录入的感觉。
跨部门依赖单独记录责任人和承诺日期,比写在任务备注里更容易追踪。不过实际推进时,依赖方的日期往往受临时事项影响,建议同时保留变更记录和升级时限,否则看板上的风险状态可能更新得不够及时。
关于工时不能直接代表产出的判断比较客观。我们曾按填报工时比较团队效率,结果复杂项目反而显得“效率低”。如果要结合周期、返工和阻塞时间分析,前提是各团队先统一统计口径,否则数据汇总后仍然很难作出可靠结论。
