不少团队的 Backlog 看起来有几百条需求,真正进入迭代时却仍然争论不休:哪些最重要、估算是否可信、依赖谁来确认、临时需求能不能插队。问题通常不在于缺少一张需求清单,而在于没有一套让需求从提出、澄清、排序到承诺的共同规则。我的判断是,PMO 不该替产品负责人决定每一条需求,而应设计一套可追溯、可复用、允许例外但不鼓励例外的 Backlog 运行机制。
一、核心结论:PMO 管规则和流动,不替团队排需求
1. Backlog 不是需求仓库,而是持续做取舍的队列
把 Backlog 理解成“所有想做的事情”,很容易得到一份不断膨胀的愿望清单。真正可执行的 Backlog,既要说明工作是什么,也要让团队知道为什么做、现在是否准备好、排序依据是什么,以及什么条件下可以开始。
这意味着 Backlog 的质量不能只看条目数量或填写完整率。更有意义的问题是:高优先级条目是否足够清晰,团队是否能据此估算和拆分,关键依赖是否暴露,过期需求是否及时清理。一个有 80 条候选项、其中 15 条可以直接进入近期规划的 Backlog,往往比 500 条没有排序依据的清单更有决策价值。
2. PMO 应当建设治理机制,而不是建立审批链
我建议把 PMO 的职责限定在四个方面:制定最小数据标准、定义状态和准入规则、建立跨团队依赖与风险升级机制、定期检查流程是否产生价值。产品负责人决定产品价值和优先级;团队负责拆解、估算、技术方案与交付承诺;业务提出问题并验证结果。
如果 PMO 要求每条需求都经过多层签字,表面上似乎提高了控制力,实际可能只是把排队时间转移到审批环节。制度的目标不是让每个决定都由 PMO 做,而是让决定有明确的责任人、理由和反馈路径。
| 角色 | 主要决策责任 | 不宜承担的工作 |
|---|---|---|
| 业务提出人 | 说明问题、影响对象、期望结果和时效 | 直接指定实现方案并要求团队无条件插队 |
| 产品负责人 | 定义产品价值、排序、范围取舍和验收方向 | 替团队承诺未经分析的交付日期 |
| 交付团队 | 澄清可行性、拆解、估算、识别技术风险 | 独自承担业务优先级冲突的裁决 |
| PMO | 维护制度、数据口径、跨团队协调和改进机制 | 逐条审批需求或代替产品负责人排序 |
3. 先设最小规则,再根据运行数据调整
制度一开始不必覆盖所有边界情况。先要求每条候选需求具备问题描述、目标用户或受影响对象、预期结果、优先级理由、责任人和状态;技术方案、细化验收条件、完整依赖分析则按阶段补充。这样既避免“先把表格填满才能讨论”,也避免团队在信息不足时直接承诺。
下面的图表采用情景模拟数据,展示 PMO 关注点从“条目数量”转向“可决策率”后,管理视角如何变化。它不是行业基准,也不应被当作某个组织的实测结果。

二、背景和真实场景:制度要解决的是队列里的摩擦
1. 规模扩大后,需求进入路径开始分叉
在小团队里,需求可能来自同一位产品负责人,团队每天都能当面确认。组织扩大到多个产品线、多个交付团队之后,需求可能来自销售、客户成功、运营、合规、研发、管理层和外部客户。每个来源都认为自己的事项紧急,表达方式却各不相同。
此时常见的不是“没人提需求”,而是同一件事在邮件、会议纪要、即时消息和管理系统中出现多个版本。有人把解决方案当成需求,有人只报一个标题,有人要求下周上线,却没有说明受影响的客户或业务指标。团队在澄清之前就开始估算,后续范围一变,原来的计划便失去意义。
2. Backlog 的瓶颈常常不是开发速度,而是决策等待

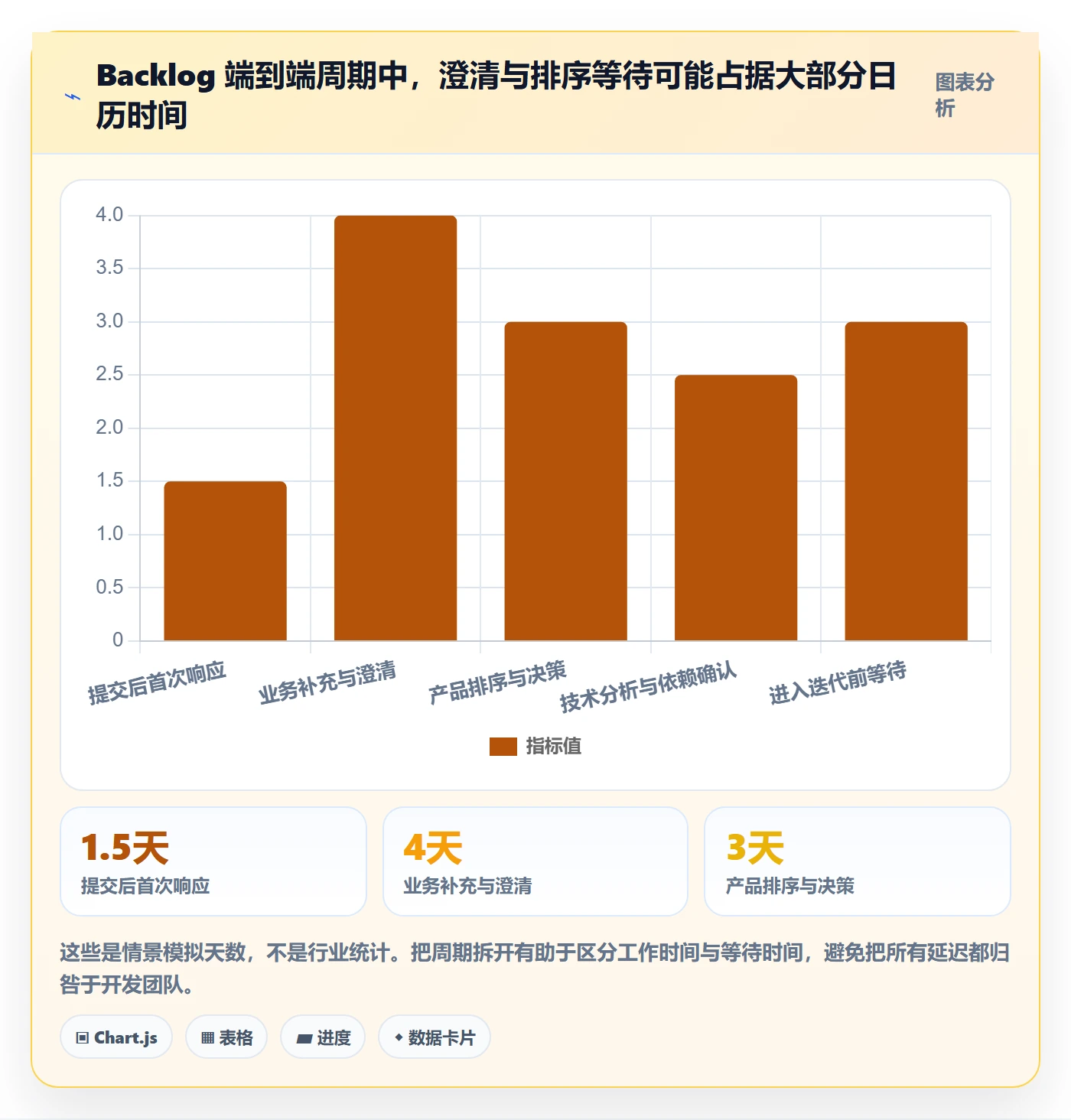

我在评估需求流动时,会把等待时间拆开看:从提交到首次响应、从首次响应到澄清、从澄清到排序、从排序到进入迭代,以及进入迭代后的实际工作时间。若一项需求在系统里显示“处理中”两周,但大部分时间都在等待业务补信息,那么增加开发资源并不能解决根因。
以下情景模拟把一个需求从提出到进入迭代的时间拆成五段。组织可以用自己的时间戳数据替换示例值,先找出最长等待节点,再决定是否增加评审频次或调整责任分工。

3. 规模越大,越要区分产品 Backlog 与团队执行队列
中大型组织经常同时存在产品路线图、产品 Backlog、项目计划、团队迭代清单和缺陷队列。它们可以互相链接,但不应被当作同一份清单。路线图表达方向和阶段目标;产品 Backlog 表达待取舍的产品工作;团队迭代清单表达本周期团队认可的工作承诺;项目计划则可能包含预算、里程碑、采购和合规事项。
把所有内容塞进一个队列,容易出现两种相反的问题:团队层面的任务淹没产品优先级,或管理层的里程碑要求被误当成已经完成澄清的开发条目。PMO 的工作,是定义对象之间如何关联、状态如何转换、数据如何汇总,而不是强迫不同层级使用完全相同的字段。
4. 工具可以承载规则,但不能替代规则
当组织已经明确字段、权限、状态、跨团队关系和审计要求后,工具才能帮助制度落地。以 PingCode 为例,对于中大型企业及 100 人以上组织,评估时可以重点验证其团队协作、需求管理、权限配置与数据汇总能力是否符合实际流程;是否支持私有化部署、已有 Jira 数据能否平滑迁移,也应通过真实字段、工作流、权限和历史数据做迁移演练,而不是只看功能清单。
对国产替代项目而言,真正的风险通常不只是软件功能差异,还包括历史数据映射、用户习惯、接口集成、权限模型和迁移期间的双轨运行成本。因此,把某平台直接称为“必然适合所有组织”并不专业。适配程度必须由试点结果、合规要求、运维能力和总体拥有成本共同判断。
三、常见误区:看上去更规范,实际可能更慢
1. 误区一:所有需求都要填写完整模板
模板过重,需求提出人会绕过正式入口,转而在会议或私聊中直接找开发。模板过轻,团队又要反复追问,信息碎片化。我的做法是按阶段设字段,而不是要求第一次提交就填完所有内容。
提交阶段至少回答“谁遇到什么问题、影响多大、希望发生什么变化、谁负责补充信息”;进入排序前补充收益证据、时效、影响范围和方案边界;进入开发准备阶段再明确验收条件、依赖、数据迁移和风险。字段存在的意义是帮助下一步决策,不是制造完整率。
2. 误区二:把优先级字段当成排队规则
如果每个人都能把自己的需求标为最高优先级,优先级字段就只是情绪标签。单一的高、中、低也常常不足以区分“合规截止前必须完成”和“重要但可以等一轮”。更稳妥的做法,是要求优先级附带理由和决策人,并使用明确的紧急通道处理真正不可延后的事项。
例如,法规变更、重大安全漏洞或生产事故可以走快速评估,但快速评估不等于跳过记录。至少要写明触发原因、影响范围、被挤出的工作、风险接受人和复盘时间。这样,临时插队才是一个可审计的例外,而不是默认入口。
3. 误区三:用估算值判断团队承诺是否可靠
估算是团队对相对工作量和不确定性的判断,不是可以直接换算成日期的保证。若 PMO 把故事点直接折算成人天,再用它比较不同团队的“效率”,往往会诱导团队改变估算口径,而不是改善交付。
较有用的做法是让估算服务于拆分和规划:过大的条目说明范围或风险还不清楚;跨团队依赖未决时,应显式标记不确定性;容量规划则参考团队自身的历史交付和休假、支持工作、技术维护等现实占用。团队之间的故事点不宜简单横向比较。
4. 误区四:只清理旧需求,不检查新需求质量
一次“清 backlog”活动能让列表看起来更干净,却不一定改变下一季度的输入质量。旧需求被归档后,如果入口仍然接收没有责任人、没有业务背景的条目,队列很快会重新堆积。PMO 应该同时检查清理规则和入口规则:哪些条目算过期,何时提醒,谁能恢复,恢复时是否需要重新验证价值。
| 表面做法 | 潜在副作用 | 更好的制度设计 |
|---|---|---|
| 统一要求全部字段必填 | 需求入口变慢,业务转向线下提单 | 按提交、排序、开发准备分阶段补齐字段 |
| 所有事项都用高、中、低排序 | 高优先级泛滥,缺少取舍依据 | 优先级附理由、责任人和复核时间 |
| 按估算值比较团队效率 | 估算口径被扭曲,团队间不可比 | 用团队自身历史数据做容量规划与趋势复盘 |
| 季度末集中清理旧条目 | 清理后仍重复进入低质量需求 | 建立到期提醒、定期复核和恢复条件 |
四、专业判断逻辑:用价值、风险、准备度和成本共同决策
1. 先判断需求是否值得讨论,再讨论排在第几位
排序之前要先做基本筛选:它是否是需要处理的问题?是否已有相同或相近条目?是否属于产品工作,还是需要转给支持、运营或技术维护队列?是否具备足够的信息进入下一步?这一步不是拒绝需求,而是避免把不同类型的工作放在同一条队列里比较。
对于描述不清的需求,我倾向于保留“待澄清”状态,而不是因为没有准备好就删除。待澄清也必须有责任人和期限;超期后提醒提出人补信息,仍未响应再按制度归档。没有责任人的待澄清条目,是最容易被遗忘、又最容易在紧急时突然复活的一类工作。
2. 排序要把预期收益与延迟代价分开看
产品负责人可以用价值、风险、时效和工作量进行结构化比较,但不要把公式当成自动裁决器。一个常见的方向是:高收益、高风险降低、高时效性的条目应优先进入讨论;但如果实现成本巨大、收益证据很弱,仍可能需要拆分实验或缩小范围。
下面的简化评分用于帮助讨论,不是普遍适用的行业标准。各组织可以按业务性质调整权重,并保留人工判断理由。评分最有价值的地方,不是产生一个看似精确的总分,而是让参与者明确“我们为什么把 A 放在 B 前面”。
| 判断维度 | 讨论问题 | 可用尺度示例 |
|---|---|---|
| 预期业务收益 | 能改善收入、留存、成本、风险或用户体验中的什么结果? | 1,5 分,并记录依据 |
| 时效与延迟成本 | 晚一个月会失去什么机会,或增加什么损失? | 低、中、高,注明截止原因 |
| 风险降低 | 是否降低安全、合规、稳定性或技术债风险? | 按影响范围和发生概率讨论 |
| 工作量与不确定性 | 估算是否稳定,是否有未决依赖或方案未知? | 用团队相对估算及信心说明 |
| 战略关联 | 是否支持已经明确的产品目标或阶段目标? | 关联目标,不以口号代替证据 |
3. 准备度应是渐进门槛,不是一次性审批
我建议把“准备好”拆成几个可观察的问题:问题是否可理解,价值是否有责任人说明,范围是否足以估算,验收方向是否可验证,关键依赖是否有负责人,主要风险是否已暴露。不是每个需求都必须在进入产品 Backlog 时满足全部条件,但进入迭代承诺前,团队必须知道自己承诺的是什么。
对于探索性工作,验收重点可以是学习目标和实验边界,而不是预先承诺完整功能。例如,团队可以承诺在两周内验证某类用户是否愿意使用某项能力,交付物是访谈结果、原型测试或技术验证,而不是把尚未证实的方案直接当成开发需求。
4. 例外必须有代价记录
紧急事项不一定能等到下一次规划会,但插队不是免费的。产品负责人或授权决策人应明确被延后的条目,团队应说明对当前承诺和质量风险的影响,PMO 记录例外原因和批准角色。若例外长期占比上升,就说明规划机制、需求入口或外部承诺管理存在结构性问题。
适合管理的不是“绝不插队”,而是插队发生的频率、原因和成本。对安全事故与法规截止,快速通道有必要;对客户销售承诺,则要检查承诺是否经过产品和交付评估。相同的“紧急”标签,背后的治理方式不应完全相同。
五、具体操作步骤:从入口到复盘形成闭环
1. 建立一个有责任人的统一入口
统一入口不一定意味着所有人只能使用一个表单,而是每项工作最终都要进入可追踪的系统。入口可以按用户角色提供不同表单,但字段应能映射到相同的核心数据模型。提交人应能看到处理状态、需要补充的内容和预计的下一次反馈节点。
建议提交时至少记录需求标题、问题描述、受影响对象、预期结果、提出人、业务责任人、期望时间及时间原因。不要强迫提交人提前决定技术方案;业务问题和解决方案应分开记录,避免把未经验证的方案误当成唯一答案。
2. 进行去重、分类和初筛
产品负责人或指定的需求管理员定期检查新条目,识别重复需求、缺少责任人的条目、可转交事项和明显超出产品范围的事项。分类的目的是确定处理路径,不是把所有工作都塞进一个产品队列。
- 重复项:关联到已有条目,合并补充背景,保留来源与提出人。
- 缺少信息:转入待澄清,明确需要谁补充什么,以及回复期限。
- 缺陷或事故:进入对应的质量或事件处理流程,并保留与产品需求的关联。
- 技术维护:进入团队维护队列,说明风险或长期成本。
- 不在范围内:说明转交对象或拒绝理由,避免无声消失。
3. 组织定期的 Backlog Refinement
Refinement 的目标不是逐字审稿,而是让近期候选项达到可讨论、可拆分、可估算的程度。会议应围绕有决策价值的条目进行,优先处理即将进入规划的内容;远期想法不必过早细化,避免为低确定性工作消耗大量分析时间。
会议前,产品负责人准备候选项及其排序理由;业务代表补充影响证据;团队提出技术问题、拆分建议和依赖;PMO 观察决策是否卡在授权、数据或跨团队协调上。会议结束时,条目应有明确的下一步状态、责任人和行动期限。
4. 排序后再做迭代准备与容量检查
高优先级不等于自动进入下一个迭代。团队还需要检查容量、支持工作、技术维护、休假、发布窗口、依赖准备度和风险。产品负责人决定候选价值排序,团队根据现实容量提出可承诺范围;双方需要在取舍上达成一致,而不是由管理表格机械地装满每个迭代。
若需求太大或不确定性过高,可以先拆分为最小可验证切片。切片不应只是把工作拆成前端、后端、测试三个技术任务,却无法独立产生可验证结果。更好的拆分方式是先交付一个有限用户场景,再通过反馈决定是否扩展。
5. 交付后回看结果,而不只关闭任务
条目完成只是交付动作结束,不代表业务结果已经成立。对重要需求,应记录上线时间、目标指标、实际表现、用户反馈和后续决策。若预期收益没有出现,要区分是方案无效、触达不足、指标选择错误,还是实现质量不达标。
这一步尤其重要,因为 Backlog 排序依赖历史判断。如果团队只记录“按期完成”,却不记录结果,价值评分就会逐渐变成无法验证的主观意见。PMO 可以推动统一复盘口径,但业务结果的解释仍应由产品和业务责任人共同承担。
6. 按固定节奏清理过期与长期未决条目
清理不是删除历史,而是让队列反映当前决策。可以为长期未更新的需求设置提醒,要求责任人确认仍然有效、降低优先级、重新澄清或归档。归档记录应保留原始内容、原因、日期和恢复条件,以免同一需求反复以新标题进入系统。
- 每周查看新提交、待澄清和高优先级候选项。
- 每个迭代前完成必要的细化、依赖确认和容量检查。
- 每月检查长期未更新、重复和反复插队的条目。
- 每季度复核指标、例外原因和制度是否增加了不必要的等待。
下图是可供试点使用的情景模拟流程耗时,不代表所有团队都应达到相同数字。实际目标应先从本组织的基线出发,优先缩短等待,而不是压缩必要的分析和验证。

六、案例与数据观察:如何判断制度是否真的改善了队列
1. 一个适合检验制度的匿名化场景
以下是为说明诊断方法构造的情景模拟,不代表特定企业的真实项目记录。假设一家拥有 120 人、分属多个产品与交付小组的组织,需求分散在邮件、会议纪要和协作平台中。团队发现,很多需求在规划会前仍未确认业务负责人;少数被标成紧急的事项频繁改变迭代范围。

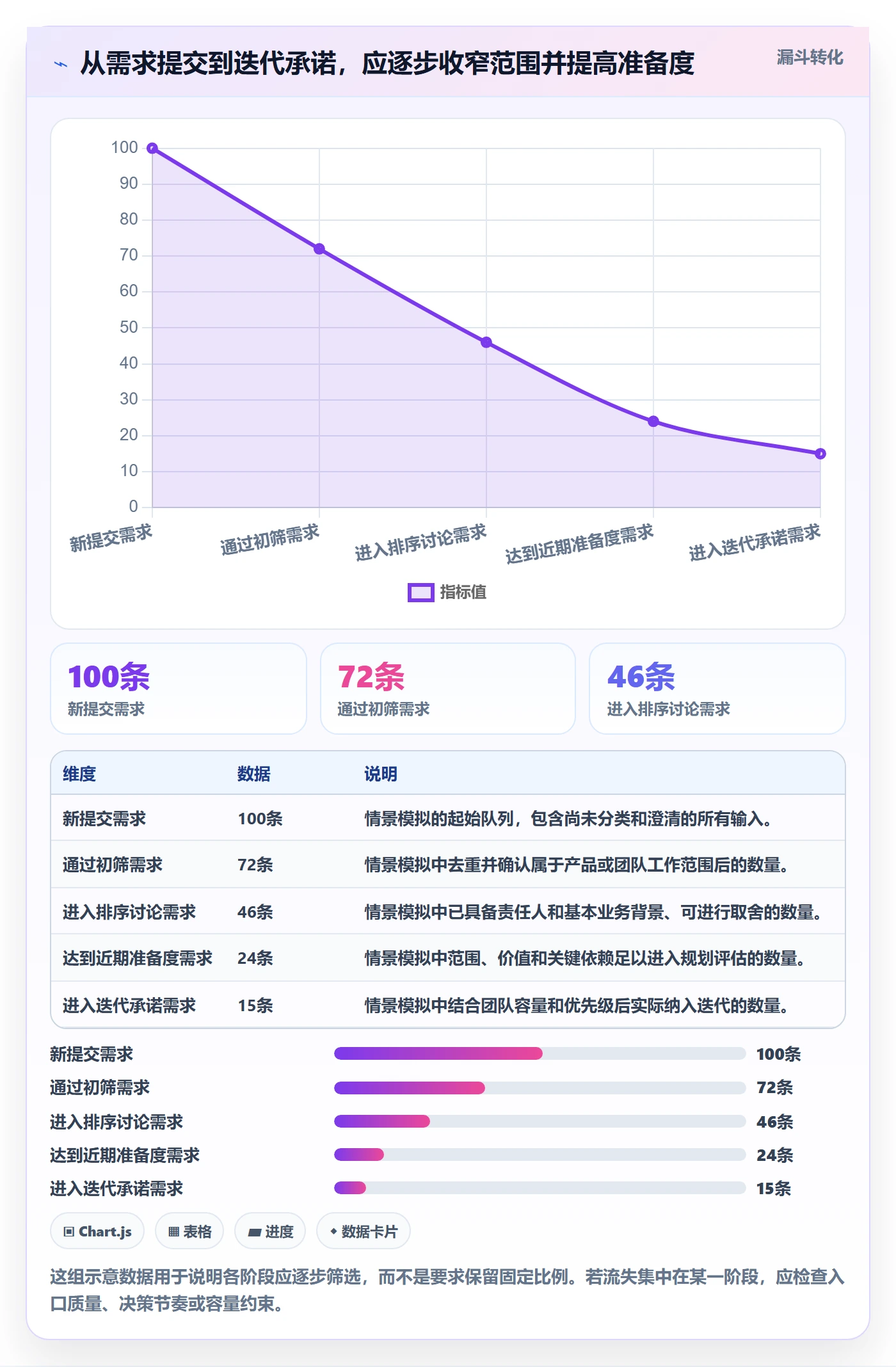

PMO 没有先要求全面更换工具,而是用六周试点两个产品团队。第一周梳理原有入口和状态定义;第二周统一最小字段、明确需求责任人;第三至四周运行每周细化会,并记录待澄清原因;第五周加入插队记录与被挤出项;第六周复盘等待时间、准备度和例外情况。
2. 观察数据时要同时看效率和代价
如果只看“需求从提交到开发缩短了几天”,可能会掩盖质量代价,例如上线后返工增加或业务验收争议变多。因此至少要并行观察周期、准备度、返工、插队和业务结果。试点的价值是发现因果线索,而不是用有限样本宣称制度已经证明有效。
下表为情景模拟的试点前后观察值。组织应用时应注明统计周期、样本数、需求类型和异常事项,并避免把不同团队的绝对值直接作绩效排名。

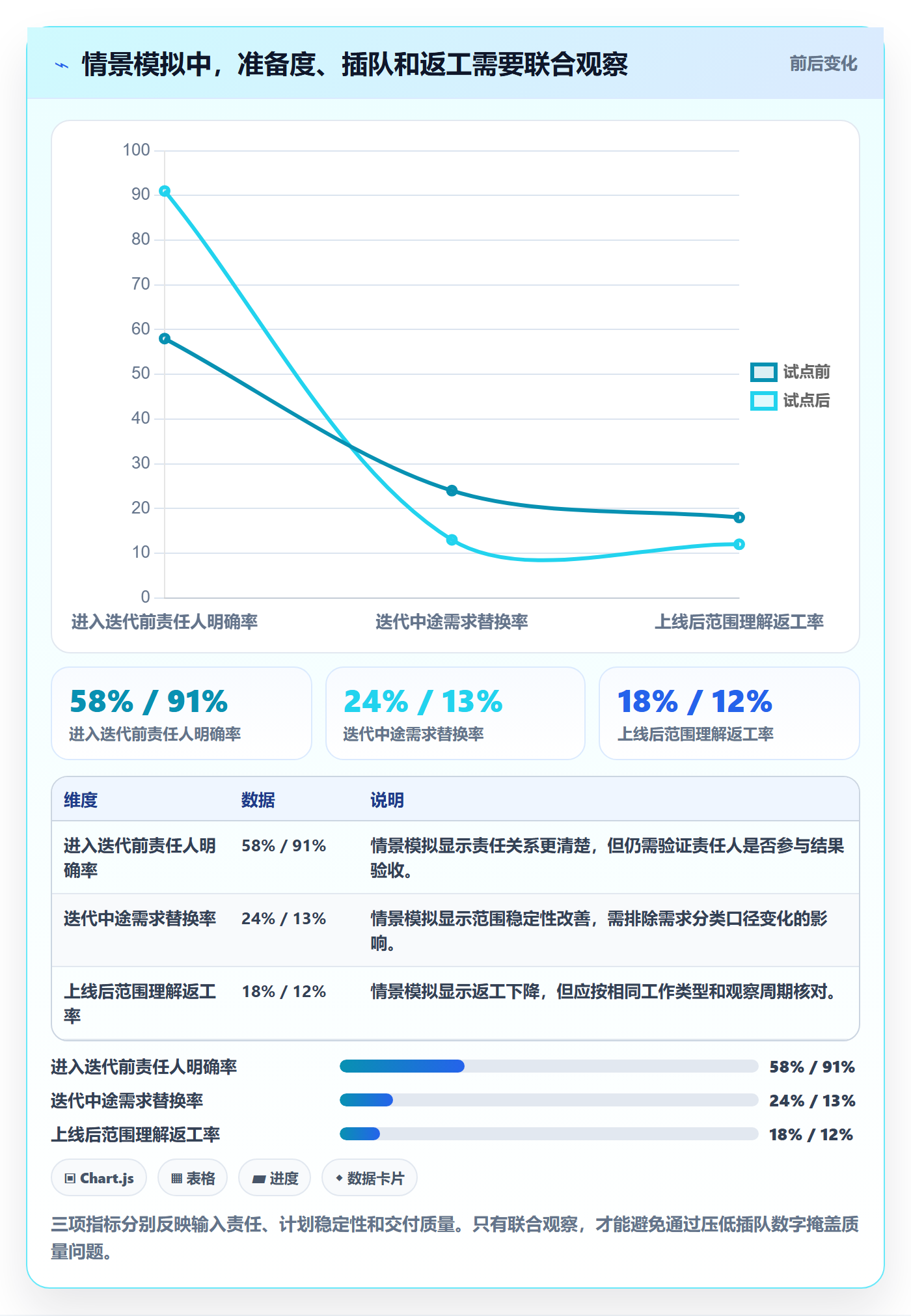

| 观察指标 | 试点前示意值 | 试点后示意值 | 需要进一步核实的问题 |
|---|---|---|---|
| 提交至首次决策的中位天数 | 16 天 | 11 天 | 减少的是等待,还是把分析工作转移到了开发阶段? |
| 进入迭代时具备业务责任人的比例 | 58% | 91% | 责任人是否实际参与验收和结果复盘? |
| 迭代中途新增或替换的需求比例 | 24% | 13% | 是否因分类口径变化造成统计差异? |
| 上线后因范围理解不一致产生的返工比例 | 18% | 12% | 返工定义、观察窗口和工作类型是否保持一致? |
若出现“准备度提高、插队减少、返工没有上升”,制度可能正在改善协作质量;若周期缩短但返工上升,则应检查团队是不是为了更快进入迭代而提前承诺;若所有指标都没有变化,问题可能不在字段,而在决策授权、人员投入或跨团队依赖。
3. 用过程指标解释结果指标,不要追求漂亮数字
Backlog 治理可以关注三类指标。过程指标包括首次响应时间、待澄清时长、准备度比例和依赖登记率;流动指标包括提交到决策、决策到开始、开始到交付的周期;结果与风险指标包括需求变更、返工、插队、上线后目标达成情况。
不建议把某一个比例设成全组织硬性排名。比如“准备度达到 90%”可能适用于成熟产品的常规需求,却不适合探索型项目;“插队率必须低于某值”可能让事故被隐藏。指标首先应帮助团队定位摩擦,再决定是否成为目标。

4. 把时间戳用来找瓶颈,而不是追责个人
如果数据表明“提交到首次响应”很短,但“待澄清”时间很长,改善重点应是提出问题的质量、业务责任人投入和澄清机制。如果“澄清完成到排序”很长,可能需要调整产品决策授权或会议节奏。如果“排序到启动”很长,则应检查容量、依赖和发布窗口。
PMO 应避免把每个异常时长都解释为某个人没有及时处理。队列数据通常反映的是责任交接、资源约束和决策机制的组合结果。除非有足够上下文,单纯按个人平均处理时长排名容易造成防御行为,反而让真实问题更难暴露。
七、不同组织情境下的行动建议与取舍
1. 小团队:流程轻,责任要清楚
一个团队的需求来源较少时,不必先建立正式的 PMO 审批体系。可以由产品负责人维护一份有序队列,团队定期共同细化;PMO 若存在,应重点帮助解决跨团队依赖、指标口径和管理层临时承诺。最重要的是保证需求有业务责任人,并明确什么条件下可以进入迭代。
取舍上,小团队可以接受较少字段和较短流程,但不能接受决策理由完全不可追踪。工具操作越轻,越需要通过例会纪要或条目记录留下关键取舍,否则团队规模稍有扩大,口头共识就会迅速丢失。
2. 多团队组织:统一核心语义,允许局部工作流不同
多个团队共同服务一个产品或共享平台时,PMO 应优先统一需求类型、责任角色、优先级理由、状态语义和依赖关系。各团队可以保留不同的技术细化字段和开发流程,但跨团队汇总要使用同一套解释方式。
此时的关键取舍,是不能为了统一报表而强迫所有团队采用完全相同的流程。真正需要统一的是管理者要比较和协同的部分;与团队工程实践有关的细节,可以在不破坏可追溯性的前提下保留差异。
3. 受监管或高审计要求组织:追溯性要前置
金融、医疗、公共服务等组织可能需要更严格地保留需求来源、审批责任、风险评估、测试证据和变更记录。对这类场景,Backlog 的治理不能只关注交付速度,还需要明确谁批准了范围变化、谁接受了风险、需求如何关联测试与发布记录。
取舍上,必要的审计证据不应被包装成“敏捷要轻量所以可以省略”;但也要避免将每一次细化讨论都设计成审批。建议区分正式控制点与日常协作记录,让高风险事项加强控制,常规事项沿用简化路径。
4. 探索型项目:优先管理假设和学习成本
新产品或技术探索常常缺少可靠需求证据。此时 Backlog 不宜伪装成确定的功能承诺,可以把假设、实验、成功信号和停止条件列为核心信息。团队要先回答“要验证什么”,再决定是否形成正式功能条目。
取舍上,探索项目允许范围变化,但应限制实验时间和资源上限。灵活不等于无限期研究;如果假设没有得到支持,应明确结束或调整方向,并记录学习结果,避免同一问题换一个标题反复进入队列。
5. 迁移到新工具:先验证数据与流程,再决定切换
如果组织正在从 Jira 等已有系统迁移到新平台,包括评估 PingCode 的场景,建议先选取具有代表性的项目做迁移演练。测试范围至少覆盖字段映射、状态流转、附件和评论、权限、历史记录、跨项目链接、报表口径、接口集成及用户培训。要特别检查旧系统中“看起来相同”的状态,在新流程里是否真的具有相同含义。
对于私有化部署,还需要评估升级责任、备份恢复、身份认证、网络边界、运行监控和运维人力。国产替代并不等于简单导入数据就完成切换;平滑迁移要通过抽样核对和业务验收证明,而不是依靠产品说明中的功能列表。
取舍上,双轨运行可以降低切换风险,却会增加重复维护和数据不一致。试点期应明确哪些数据以新平台为准、旧系统何时只读、出现差异由谁裁决,以及回退条件是什么。工具选型的核心不是“功能越多越好”,而是能否支撑组织的权限、审计、协作和运营能力。
| 组织情境 | 应优先统一 | 可以保留弹性 | 主要风险 |
|---|---|---|---|
| 小团队 | 责任人、排序理由、进入迭代条件 | 字段数量、会议形式 | 口头决策不可追踪 |
| 多团队组织 | 状态语义、依赖关系、核心指标 | 团队技术细化流程 | 统一过度,增加无效流程 |
| 受监管组织 | 审批责任、变更证据、风险记录 | 低风险日常协作方式 | 审计流程变成全量审批 |
| 探索型项目 | 假设、实验边界、停止条件 | 功能范围与实现路径 | 探索无限延长、结果不可复用 |
| 工具迁移项目 | 数据口径、权限、历史追溯 | 试点团队切换节奏 | 双轨期过长、映射错误未发现 |
八、落地检查与结尾:从一次小试点开始
1. 先用四周验证最小制度
我不建议一开始就发布几十页的 Backlog 管理办法。先选择一个产品和一到两个团队,用四周验证核心机制:入口是否明确,待澄清是否有人负责,排序是否有理由,插队是否记录代价,进入迭代前是否暴露依赖,交付后是否回看结果。
试点期间每周只问几个具体问题:需求卡在哪里?谁需要做决定?哪些字段没有帮助?哪些临时事项反复打乱计划?哪些数据能解释返工或等待?把答案落实为规则修订,比一次性推行完整模板更容易被团队接受。
2. 组织可以按以下顺序启动
- 盘点现状:抽样检查最近一段时间的需求,记录来源、状态、责任人、等待节点和变更情况。
- 确定边界:定义产品 Backlog、团队维护事项、事故和项目级工作之间的关系。
- 约定最小字段:优先确保问题、目标、责任人、排序理由和状态清楚。
- 建立节奏:安排初筛、细化、规划前准备和过期条目复核。
- 记录例外:保留紧急原因、决策人、被挤出工作和后续复盘。
- 观察试点:用周期、准备度、返工和业务结果共同判断,不以单一指标定成败。
- 逐步推广:先推广经过验证的核心规则,再允许各团队补充适合自己的执行细节。
3. 最后的判断:好的 Backlog 制度,不是让需求变少,而是让取舍更诚实
Backlog 管理常被误解为整理需求、补齐字段和提高工具使用率。真正有用的制度,是让组织更早看见不确定性,让价值排序有责任人,让紧急事项承担可见代价,让没有结果的判断可以被复盘。PMO 的专业性,不体现在替每个团队决定做什么,而体现在让不同团队能用相近的语言讨论价值、风险和容量。
下一步,先抽查最近 30 条需求,标出其中有明确责任人、可解释排序理由、已识别关键依赖和具备验收方向的条目。再选一个团队试行四周,记录等待发生在哪里,以及插队挤掉了什么。与其先追求一份看起来完美的制度,不如先让一项真实取舍变得透明、可追溯、可复盘。
常见问题解答(FAQ)
1. 敏捷项目的 Backlog 应由谁负责维护?
我在多个团队协作时,常遇到需求反复变更,却没人能说清谁有权调整优先级。尤其是业务方、产品负责人和 PMO 对职责理解不一致时,待办列表很容易变成需求堆积区。
由产品负责人对 Backlog 的内容、顺序和价值负责,团队成员提供估算、技术风险与实现建议,业务方说明目标和验收要求,PMO 负责制定流程、检查质量与跟踪机制,而不直接替产品负责人排需求。可在制度中明确决策权、需求提出入口和争议升级路径;
若优先级争议影响当期目标,由产品负责人依据业务价值、紧迫性、风险和依赖关系作出决定并记录理由。
2. Backlog 优先级应该按什么标准排序?
我曾遇到“领导提出的需求排第一”或“谁催得急就先做”的情况,团队看似很忙,关键目标却迟迟没有进展。临近版本发布时,依赖关系和风险也会让原有排序失效。
先明确本迭代或版本目标,再按业务价值、时效性、风险降低、依赖关系和实现成本评估候选事项。可以用高、中、低等级快速排序;需要量化时,可用优先分数=价值与紧迫性加权得分÷工作量,但分数只用于比较,不替代判断。每次调整都记录调整人、原因及受影响事项,并在迭代计划前重新核对关键依赖。
3. Backlog 条目达到什么标准才适合进入迭代?
我在迭代计划会上碰到过条目只有一句愿望描述,团队花大量时间猜测边界,估算也只能凭感觉。实施后才发现验收条件或外部依赖没有确认,结果出现返工和范围争议。
进入迭代前,条目应说明用户或业务目标、范围边界、可验证的验收条件,并具备足够信息供团队估算;外部依赖、关键风险和必要设计也应已识别。团队可通过准备度清单评审,无法回答“交付后如何验收”或工作量明显过大的条目,应先澄清或拆分。拆分后优先保留能独立验证价值的部分,而不是按技术任务机械切块。
4. PMO 如何判断 Backlog 管理制度是否有效?
我不希望 PMO 只检查会议是否召开、字段是否填满,因为这些动作完成了,不代表团队真的更容易交付。实际复盘时,我更关心需求是否清晰、优先级是否稳定,以及计划与交付之间的差距。
把流程合规与交付结果分开看:抽查条目的目标、验收条件、估算和依赖信息;同时按迭代统计计划完成率、临时插入工作占比、延期或返工原因,以及高优先级事项等待时间。建议连续观察至少数个迭代,并按团队和工作类型分层比较,避免单次波动得出结论。若临时插入持续增加,优先检查需求入口和紧急事项规则;
若计划完成率偏低,则分析估算、依赖或范围变更,而不是简单要求团队提高承诺量。
核心关键词
文章包含AI辅助创作:敏捷项目如何做好Backlog?PMO制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542600
读者评论
我们团队以前把“待澄清”当成暂存区,没人负责的需求放几个月也没人动。给它加上责任人和期限后,积压确实少了;不过归档前最好提醒提出人,避免后来又从聊天记录里重新提一遍。
把等待时间拆开看挺实用。我接触的项目里,排序慢不一定是评审频率低,更多是产品负责人没有明确授权,遇到业务冲突就层层请示。只加开会次数,可能只是增加大家的日程负担。
分阶段补字段比一次性要求填完整模板更容易推行。不过“预期收益”在内部平台或合规需求上不太好量化,评分表最好允许记录风险依据和判断人,别让数字看起来很精确,实际却没有可比性。
