很多 PMO 推行敏捷后,团队的迭代计划越来越精细,管理层却仍然回答不了三个问题:这个 Story 为什么排进本期?它对应哪项业务结果?如果延期,影响会落到哪里?Story 落地方案的关键,不是把需求拆成更多任务,而是建立一条从业务目标、用户价值、可交付增量到治理决策的证据链。本文以一个标注为情景模拟的企业项目为例,拆解 PMO 如何把 Story 从敏捷术语变成可执行、可度量、可复盘的项目管理单元。
一、核心结论:Story 不是任务卡,而是价值承诺
1. PMO 要治理的是价值流,不是卡片数量
我判断一个组织是否真正用好 Story,不看看板上有多少张卡,也不先看团队是否按时完成迭代。我会先追问:每个 Story 能否说清目标用户、要解决的问题、可验证的结果和完成边界?如果这些信息说不清,卡片就只是换了名字的任务单。
Story 的基本价值在于,把需求表达成一个能被业务、产品、研发和测试共同讨论的用户结果。常见表达方式是“作为某类用户,我希望完成某项操作,以便获得某种结果”。这句话不是格式检查,而是逼迫团队回答:谁受益、要完成什么、为什么值得做。
PMO 的职责不是替产品经理写每一张 Story,而是设计一套让 Story 可比较、可承诺、可追踪、可调整的运行机制。机制做得好,团队在范围变化时能讨论取舍;机制做得差,团队只会不断追加任务,再用加班掩盖优先级问题。
2. 把“完成”定义成可观察的业务结果
一张 Story 至少要经过四次转换:业务目标转换为用户问题,用户问题转换为可交付增量,增量转换为验收证据,验收证据再反馈到业务目标。任何一段断开,都会产生“开发完成但业务没感知”的情况。
例如,“增加订单导出功能”更像需求标题;“作为运营人员,我希望按时间和状态筛选订单并导出,以便在月末对账时减少逐条复制”才表达了用户和使用场景。但即使后者写得完整,也仍需补充导出字段、数据权限、文件格式、异常提示和验收方式,才能进入承诺范围。
项目治理不应把 Story 数量、燃尽速度或迭代完成率当成价值本身。它们最多说明团队交付过程的一部分。PMO 应把过程指标与结果指标分开看:前者帮助识别流动问题,后者帮助判断投入是否产生预期影响。
3. 先统一最小运行规则,再逐步扩展
对于刚开始采用 Story 的组织,我建议先建立最小规则集:必填字段、就绪标准、验收约定、依赖记录、变更处理和复盘节奏。不要第一天就把所有团队锁进一套庞大模板,也不要让每个团队对“完成”各自解释。
一套可运行的方案,应让团队知道什么需求可以进入计划、谁有权调整优先级、什么情况必须升级、何时可以把 Story 拆小,以及如何证明交付有效。规则需要足以减少争议,却不能替代专业判断。

二、背景与场景:PMO 为什么会卡在 Story 落地上
1. 组织规模扩大后,信息损耗比敏捷仪式更难治理
在一个跨产品、研发、测试、运维和业务运营的企业场景中,团队可能有多个产品线、多个迭代节奏,以及共享的架构和数据服务。单个团队可以快速沟通,但跨团队交付时,依赖关系、优先级冲突和验收口径会迅速变复杂。
这时 PMO 常遇到的并不是“大家不知道怎么开站会”,而是同一个需求在不同会议里有不同版本:业务说要缩短审批时间,产品写成新增审批入口,研发拆成接口和页面,测试按字段校验,最后上线后审批耗时仍未变化。各方都完成了手头工作,整体结果却没有兑现。
因此,Story 落地的真正难点是跨角色的语义对齐。PMO 要让业务目标在需求、设计、开发、测试、发布和复盘之间保留足够的上下文,也要避免把所有沟通都塞进一张卡片。卡片负责索引,决策记录和相关材料负责解释。
2. 传统项目管理与敏捷团队之间存在治理张力
传统项目管理往往习惯先锁定范围、成本与时间,再按计划跟踪偏差;敏捷团队则希望根据反馈调整范围,并通过增量交付降低不确定性。两者并非必然冲突,但若 PMO 把基线理解为“范围绝不变”,就会压制反馈;若团队把敏捷理解为“随时改、无需解释”,则会失去治理边界。
我的做法是把治理重心从“变化是否发生”转向“变化是否有依据、影响是否透明、决策是否留痕”。Story 的优先级可以调整,但调整应说明用户价值、风险变化、依赖影响和被挤出的工作,而不是只在会上口头改顺序。
对大型组织而言,PMO 还要区分产品优先级和项目承诺。产品负责人可以调整长期路线图,项目或项目群治理则需要判断调整对关键日期、法规义务、资源峰值和外部承诺的影响。两者要共享信息,但不应把同一项决策重复审批。
3. 工具只能承载机制,不能代替机制
当团队分布在多个部门或地点,需求、缺陷、迭代、测试和发布信息容易散落在不同表格与协作渠道。工具的价值在于减少信息断层、保留关系、形成可查询的历史记录;它不能自动替团队判断价值,也不能替 PMO 解决权责不清。
以 PingCode 为例,若组织需要把需求、迭代、测试及研发协作放在同一管理链路中,可以评估其是否匹配现有流程与治理要求。其面向中大型企业及百人以上组织的定位、私有化部署能力,以及针对 Jira 的迁移支持,都是选型时可以核验的条件;但上线前仍应通过实际流程演示、权限验证、迁移演练和安全评审确认适配性。
我不会因为工具具备某项功能,就推断组织已经具备相应能力。选型必须检验的是:Story 与缺陷能否关联、需求变更能否追踪、验收证据能否归档、权限是否适合组织结构、历史数据迁移后能否继续查询,以及管理者是否可以看到有用而不过载的指标。
三、常见误区:看起来敏捷,实际上只是换了表格
1. 把 Story 写成“某人要做某事”的任务句
“作为开发人员,我希望开发一个接口,以便完成接口开发”虽然符合句式,却没有说明外部价值。它可能是必要的技术工作,但不应假装成用户故事。对于架构、合规、性能和运维工作,可以使用技术任务或使能工作类型,并明确它支撑的业务能力、风险降低或后续交付。
Story 不是所有工作的唯一表达方式。强行把技术债、基础设施、研究探索和缺陷都改写成用户故事,会让团队花时间粉饰格式,却没有改善决策质量。PMO 应允许多种工作类型,但要求每类工作都能说明价值依据与验收证据。
2. 把 Story 点数当作团队绩效分数
Story 点数是团队内部估算相对复杂度的辅助量,不是跨团队的产能货币。不同团队对“3 点”或“8 点”的理解不必一致。拿点数给团队排名,会诱导拆分方式变化、估算膨胀,甚至把讨论重心从交付结果转向数字博弈。
跨团队比较时,我更愿意看周期时间、交付频率、未完成工作年龄、返工比例和业务结果,并同时说明工作类型与依赖条件。即便这些指标也不能单独构成绩效结论,它们至少能帮助发现流动问题,而非把局部估算误当成可比产能。
3. 把“验收标准”写成测试团队的专属责任
验收标准应在开发开始前由相关角色共同理解。产品负责说明用户与业务预期,研发补充实现约束,测试识别边界和风险,业务代表确认真实使用规则。测试团队可以提出专业验证方案,但不能在开发完成后独自猜测需求意图。
如果团队总在联调或验收阶段发现“原来要支持这个场景”,问题通常不在测试做得不够,而在就绪条件缺少关键用户路径、权限规则、异常行为或数据口径。PMO 应把这类返工作为流程诊断信号,而非简单归咎于某个岗位。
4. 把敏捷仪式开齐等同于完成转型
每日站会、计划会、评审会和回顾会都可以存在,但会议数量不能证明组织具备敏捷能力。若计划会只是在上级面前承诺更多,评审会只演示页面,回顾会不产生行动项,那么仪式只是增加日历负担。
我会观察会议是否改变了决策质量:团队是否及时暴露阻塞,业务是否看见真实增量,反馈是否影响后续顺序,改进行动是否在下一周期验证。若没有这些变化,应先修正会议目的和参与者,而不是继续增加敏捷术语。
5. 把 Story 模板做得越长越专业
模板字段过多,会让团队把精力花在填表;字段过少,则无法支撑协作。我的原则是:每个字段都要对应一个真实决策或风险。若某字段长期没人阅读、没有影响优先级或验收,也无法用于复盘,就应考虑删除或改为按需补充。
Story 本体只保留理解和执行所需的关键信息。复杂背景可以链接到决策记录、原型、接口约定、数据字典或法规说明。这样既避免卡片失控,也不牺牲可追溯性。
四、专业判断逻辑:如何决定 Story 的写法、粒度和治理边界
1. 先判断工作是否适合用 Story 表达
并非每件工作都应被包装成用户故事。适合 Story 的工作通常有明确用户、清楚场景、可观察结果,并能在有限周期内交付可验证增量。若工作主要是研究未知问题,可以建立探索任务并定义要消除的不确定性;若是法规整改,则明确控制目标、证据要求和截止约束。
PMO 可以让团队在需求入口处先做分类,再决定使用 Story、缺陷、技术任务、探索任务或风险行动。分类不是为了增加流程,而是让不同工作采用适合的估算、审批和验收逻辑。
2. 用“就绪检查”而非填表完整率判断能否进迭代
一张 Story 是否就绪,关键在于团队能否开始并在迭代内完成,而非字段是否全部填满。我会用五个问题做快速检查:用户和场景是否清楚?价值或风险是否明确?验收边界是否可验证?依赖和关键假设是否暴露?工作量是否足够小,能够在周期内形成反馈?
若答案是否定的,不一定要退回需求池。可以通过短时澄清、技术探索、原型验证或切分工作来消除不确定性。重要的是把“还没准备好”说明白,避免在计划会上用乐观承诺掩盖信息缺口。
3. 用垂直切片判断 Story 粒度
常见错误是按系统层切分:先做数据库,再做接口,最后做页面。这样每张卡看似范围很清楚,却无法较早获得用户反馈。垂直切片的目标,是让一个小增量尽可能穿过必要的业务、服务和界面环节,形成可以演示或验证的能力。
例如,订单导出可以先切成“按单一日期范围导出当前用户有权限查看的订单”,而不是先做通用导出框架,再排期做权限,再排期做页面。切片后的能力可能不完整,但应能安全验证一个真实场景,并为后续扩展提供反馈。
并非每个 Story 都能完全独立交付。架构改造、数据迁移和强依赖工作可能需要技术任务先行。此时应显式记录前置条件,并让 PMO 识别这类任务是否形成长期等待,避免把未交付价值的技术准备误报成业务成果。
4. 用验收证据区分“做完”与“有效”
“代码已合并”“测试已通过”“页面已上线”是交付状态,不一定是业务效果。每项 Story 至少要有与其目标相匹配的验收证据。功能性需求可以通过场景测试与用户确认;性能目标要有负载条件和测量方法;流程改进则要观察处理时长、错误率或人工步骤变化。
指标不必一开始就复杂。若新功能上线后没有足够流量,业务效果可能需要更长观察期;团队可以先验收功能正确性,再约定上线后复核日期与数据负责人。PMO 要让“暂时无法证明”成为被管理的状态,而不是被默认为“已经成功”。
5. 对不确定性和风险单独管理
Story 的估算容易被未知问题污染。若团队无法判断第三方接口稳定性、数据质量或旧系统兼容性,应把假设写出来,并安排验证动作。把未知直接塞进一个大 Story,往往导致估算失真和后期范围膨胀。
我通常区分可交付工作与风险消减工作。前者承诺增量,后者承诺获得证据或降低不确定性。两者都重要,但不能把探索完成等同于业务功能完成。这样管理层才能知道团队本周期交付了什么、学到了什么,以及下一步决策还缺什么。

五、案例拆解:一个跨部门流程项目如何把 Story 做实
1. 案例边界与数据口径
以下案例为情景模拟,不代表某一家企业的实际经营数据,也不构成行业基准。设想一家有多个业务部门的企业,希望缩短内部费用审批时间。现状是申请人在多个入口提交材料,审批人经常要求补件,财务人员在月底集中核对,业务部门认为流程慢,财务部门则认为材料质量不稳定。
项目初期,管理层提出“上线一套审批系统”的方向。PMO 没有直接把系统上线作为成功指标,而是推动业务共同定义目标:减少因材料不完整导致的退回,缩短从提交到决策的等待时间,并保持必要的审计证据。
模拟基线设为:从提交到审批完成的中位数为 6.2 个工作日,材料首次提交完整率为 61%,申请被退回后再次提交的比例为 29%。这些数字只是为演示度量方法而设定;真实项目应从系统日志、抽样单据和访谈交叉核验,不能直接套用。
2. 从目标拆出可验证的 Story
团队先把“审批系统上线”拆成用户问题,而非按页面或部门拆工作。对申请人而言,主要问题是提交前不知道材料是否齐全;对审批人而言,主要问题是看不出申请与规则的对应关系;对财务而言,主要问题是字段口径不一致,月底需要人工补齐。
第一个垂直切片选择高频、规则相对明确的一类费用申请。Story 的表达可以是:“作为申请人,我希望在提交前看到必备材料清单和缺项提示,以便一次提交满足审批所需信息。”团队再把适用费用类型、必填附件、提示规则和例外处理写入验收标准。
第二个切片关注审批人:“作为部门审批人,我希望在申请详情中看到费用类别、预算归属和附件完整状态,以便在同一页面判断是否具备审批条件。”这张 Story 需要同步明确数据来源、权限范围和无法匹配预算时的处理方式。
第三个切片不急着做复杂报表,而是先统一关键字段和导出规则,让财务能够核对同一口径。若字段定义尚未统一,团队先安排数据字典确认与历史样本分析,避免把口径争议藏在开发任务里。
3. 将大 Story 切到足以验证的范围
最初的需求被写成“建设费用审批能力”,预计横跨申请、审批、通知、预算校验、审计和报表。团队发现,若整包交付,业务要等很久才能判断流程设计是否正确。于是先选一个费用类型、一个业务部门和一条审批路径,验证材料清单与审批信息是否有效。
这并不意味着把项目变成多个互不相干的小功能。PMO 要保留上层能力地图与依赖关系,标清哪些切片是试点、哪些字段需要全组织统一、哪些规则可由部门配置。否则局部试点成功后,推广时仍可能发生权限和口径重做。
在迭代计划中,团队还安排了一项探索工作:抽取一批历史申请,核验退回原因是否主要来自材料缺失,还是审批规则本身不清。探索的验收不是“完成分析报告”,而是给出原因分类、样本范围、证据限制及下一步方案。
4. 建立事件、交付和结果三层观察
案例中,PMO 设计了三层观察口径。第一层是过程数据,如 Story 的等待时间、在制数量和返工次数;第二层是交付数据,如切片是否上线、验收是否通过、缺陷是否影响关键流程;第三层是业务结果,如完整提交率、退回率和审批周期。
三层数据不能互相替代。一个 Story 按期上线,不代表业务结果改善;业务指标短期变化,也可能受季节、政策或样本变化影响。PMO 需要把上线时间、业务口径、观察窗口和其他变化一起记录,避免把相关性误判为因果关系。

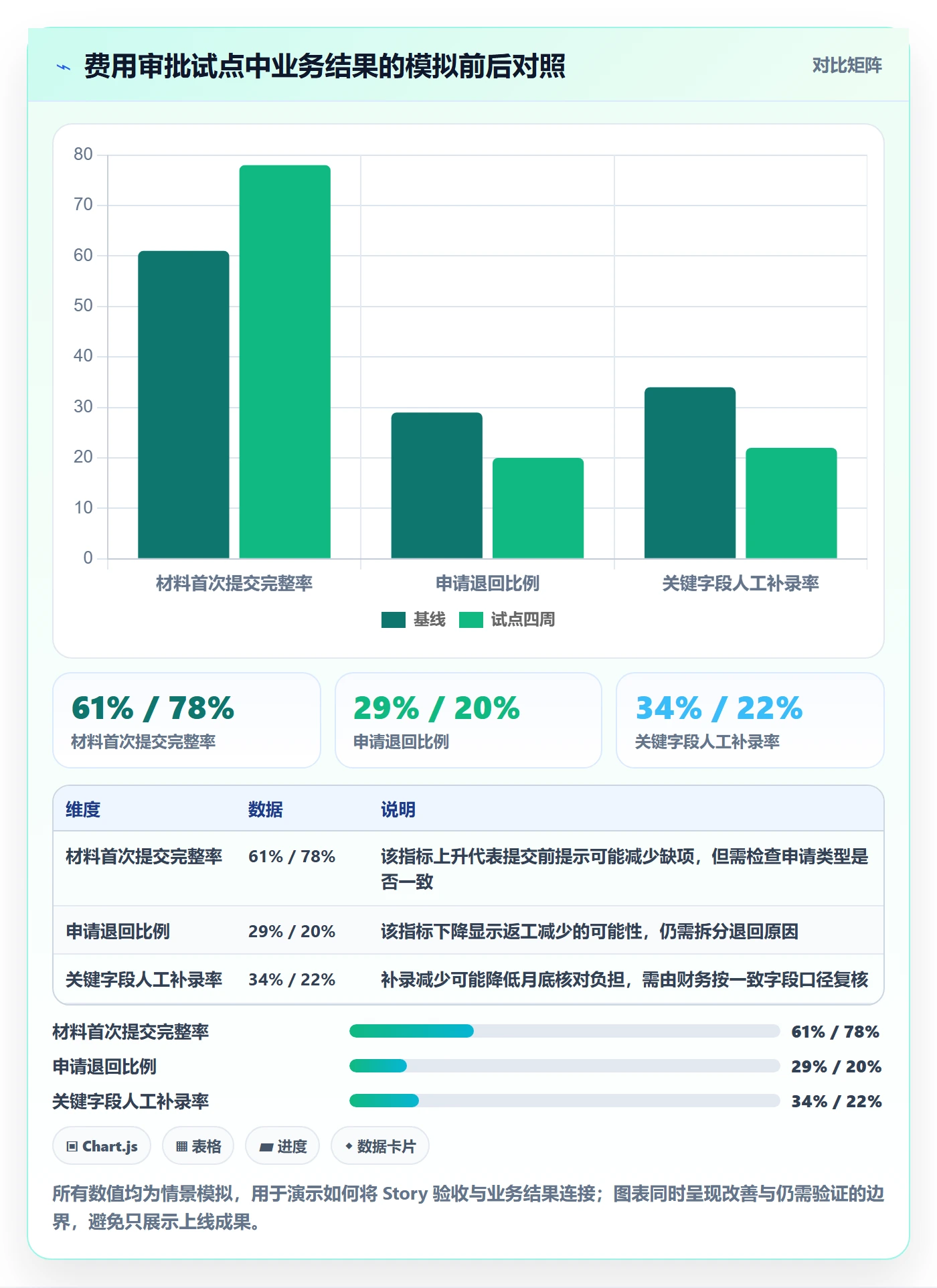

情景模拟中,试点上线后观察四周:材料首次提交完整率从 61% 升到 78%,退回比例从 29% 降到 20%,审批中位时间从 6.2 个工作日降到 5.4 个工作日。这里的改善只是模拟结果,真实决策前还要核对样本量、业务构成和统计方式。
| 观察项 | 模拟基线 | 试点四周模拟值 | PMO 的解释重点 |
|---|---|---|---|
| 材料首次提交完整率 | 61% | 78% | 检查提示规则是否覆盖高频缺项,并排除申请类型变化的影响 |
| 申请退回比例 | 29% | 20% | 区分材料退回、政策不符与审批意见不同等原因 |
| 审批完成中位时间 | 6.2 个工作日 | 5.4 个工作日 | 确认计时起止点一致,观察审批等待是否转移到其他环节 |
| 关键字段人工补录率 | 情景模拟 34% | 情景模拟 22% | 核验数据口径和系统导出是否减少财务重复录入 |

5. 复盘不能只报喜,也要解释结果为什么发生
试点期间,模拟数据呈现改善,但 PMO 仍需检查替代解释:是否刚好遇到低峰期?是否减少了复杂申请?是否有线下沟通提前完成?审批人是否因为试点受到额外提醒?若不回答这些问题,组织可能把短期变化当成系统的长期效果。
复盘时,团队把反馈分成三类:可以直接修复的体验问题、需要业务负责人决策的规则问题、需要更长观察期的数据问题。每类问题有不同责任人和截止时间。这样回顾会议才会产生实际行动,而不是把所有问题留在“后续优化”里。
最终是否推广,不依据试点是否“看起来不错”,而依据是否满足预先约定的门槛。例如,完整率达到目标、审计证据没有缺口、关键权限通过验证、使用者能够完成主要路径,并且财务口径一致。门槛应在试点前讨论,避免结果出来后再挑选有利指标。
6. 用统一链路保留决策上下文
跨部门项目需要让 Story 与业务目标、版本、测试证据、缺陷和发布记录建立关系。管理者不必查看每一条技术任务,但要能从业务目标下钻到具体交付和风险;团队也要能从 Story 找回当初的验收理由和决策变更。
在工具评估中,可把 PingCode 纳入候选方案,重点验证需求与迭代、测试、缺陷及发布信息之间的关联是否符合组织实际;若现有团队依赖 Jira 数据,也应先做小范围迁移演练,检查字段映射、附件、历史记录、权限和报表口径。具备迁移支持不等于迁移零风险,真正的“平滑”需要数据抽样核验和回退预案。
对重视数据边界的企业,私有化部署可以作为评估条件之一,但还要检查升级维护、备份恢复、身份认证、审计日志、集成接口和运维责任如何分配。国产替代不应只比较功能清单,也要算上迁移成本、培训成本、二次集成和长期维护能力。
六、PMO 实操路径:从试点到规模化运行
1. 先做流程诊断,找出真正的断点
在定义模板前,先选取一段近期交付链路,跟踪需求从提出到上线后的完整过程。抽样可以覆盖顺利交付、延期、返工和取消的事项,访谈业务、产品、研发、测试和运维,核对会议记录、需求版本、测试证据与上线结果。
诊断时不要只问“流程是否遵守”,还要问每个环节解决了什么问题。若需求反复澄清,可能是入口信息不足;若开发后频繁改范围,可能是验收边界不清;若上线后无人使用,可能是目标用户和推广责任缺失。不同原因需要不同措施。
2. 设计最小模板与工作类型
最小 Story 模板可以包含:标题、目标用户与场景、价值说明、验收标准、依赖与假设、关联目标、负责人和相关资料链接。模板还应明确哪些内容是必填,哪些只在高风险、跨系统或合规事项中要求补充。
工作类型至少要区分用户能力、缺陷、技术使能、探索和合规风险事项。每类工作应有自己的验收方式:用户能力看可用结果,缺陷看复现与修复,探索看不确定性是否降低,合规事项看控制要求及证据是否满足。
3. 设定明确的入口、排序与承诺规则
入口规则回答“什么可以进入待办”,排序规则回答“先做什么”,承诺规则回答“什么条件下进入迭代”。三者不要混成一个审批流程。高价值但未就绪的需求可以留在待办并安排澄清;已就绪但优先级低的 Story 不必因为准备充分就自动进入当前迭代。
排序时可以综合业务价值、紧迫性、风险降低、依赖解锁、实施成本和证据可信度。评分模型可以帮助讨论,但不要让一个总分自动替代决策。若合规期限是硬约束,或某项技术工作是关键路径,排序逻辑就应显式体现这些边界。
迭代承诺需要考虑团队近期完成情况、休假、支持任务、跨团队依赖和未完成工作。历史数据用于形成合理容量范围,而不是保证未来必然完成同样数量。PMO 应鼓励团队把不确定性说明白,而不是用过度承诺换取表面确定性。
4. 建立跨团队依赖和变更机制
每项跨团队依赖至少明确提供方、使用方、所需时间、接口或交付物、未满足时的影响和升级路径。依赖不能只记成“等待某团队”,否则风险没有可操作信息。PMO 可以在项目群层面维护依赖视图,但责任仍应落到具体角色。
迭代中新增紧急事项时,团队需要明确它是否取代当前承诺、是否影响关键日期、是否增加风险,以及谁批准范围调整。紧急不应成为免除分析的理由。若变化频繁到无法维持迭代目标,PMO 应检查需求入口、产品决策权或外部承诺模式,而不是只要求团队提高执行力。
5. 让评审、回顾和管理报告各司其职
评审会用于展示可运行增量并收集反馈;回顾会用于改善协作方式和流动;管理报告用于解释目标、风险、范围变化与业务结果。三种会议关注点不同,若一场会同时承担演示、问责、资源争取和问题复盘,参与者很难进行真实讨论。
管理报告应突出偏差及其解释,而非堆满颜色和状态。建议报告周期内新增的重要变化、当前阻塞、预计影响、待决策事项及证据不足之处。对于进度健康但业务效果尚未验证的项目,应明确写出“交付已完成,效果待观察”,而非简单报绿。
6. 选择支持治理的工具,并先试后推
如果需求、测试、缺陷和迭代分散在多处,管理者无法建立可信视图,可以评估统一工作平台。像 PingCode 这样的候选方案,适合纳入中大型企业及百人以上组织的评估范围;若有私有化部署、现有 Jira 数据迁移或国产化替代诉求,应把它们变成可验证的招标或试点条件,而不是宣传语。
试点不应只展示常规操作。要实际跑一条完整链路:从需求提出、Story 拆分、计划承诺、测试验证、缺陷关联、发布记录到业务复盘;再模拟角色离职、权限调整、数据导入、跨团队依赖和审计查询。只有端到端跑通,才能看出工具是否支持真实治理。
试点验收指标可包括迁移字段映射准确率、关键记录可追溯率、团队周活跃使用率、跨系统重复录入次数、报表准备耗时和权限异常数。指标口径应在试点前确定,数据由系统日志、抽样核查或操作记录获得,不要仅凭用户满意度问卷下结论。

七、指标与图表:让管理层看见因果链,而不是单一绿灯
1. 指标分层,避免用过程指标冒充业务结果
Story 治理至少需要三层指标。流动层关注从开始到完成的周期时间、在制工作、阻塞时间和未完成项年龄;质量层关注缺陷逃逸、返工、验收失败和发布回滚;结果层关注用户行为、业务效率、风险降低或合规达成。
不同行业和团队的指标口径差异很大,因此不宜照搬固定目标。PMO 应先建立本组织基线,再选择能支持决策的指标。测量也要避免把所有任务混为一谈:小修复与大型合规改造的周期时间不可直接混比,稳定产品与新业务试验的结果指标也不相同。
2. 观察分布和异常,不只看平均值
平均周期时间容易被少数超长事项拉高,也可能掩盖大多数工作顺利完成的事实。中位数、分位数和年龄分布能更好地揭示尾部风险。PMO 应关注“哪些工作卡得久、卡在哪、是否有共同原因”,而不是仅以一个平均数对团队下判断。
同样,迭代完成率下降不一定代表团队变差。可能是需求切分变细,可能是本期承接了更多突发支持,也可能是依赖团队延迟。指标只有结合工作类型、容量变化和决策记录,才具有诊断价值。
3. 用先行指标推动行动,用滞后指标验证效果
滞后指标如审批时长、客户转化或缺陷逃逸,通常在交付后才显现;先行指标如验收标准补齐率、依赖按时确认率和未完成工作年龄,则可更早提醒团队。PMO 不应让先行指标取代结果,而是用它们帮助及时干预,再用滞后指标检验干预是否有效。
如果某团队验收标准完整率很高,但返工并未下降,说明字段填写并未改善共同理解,或者返工来自其他原因。此时应该重新检查模板和协作过程,不要继续追求更高的填写率。
4. 设置反指标,防止数字被优化到失真
每个主指标最好配一个反指标。例如,追求更短周期时间时,同时观察缺陷与返工;追求更高完成率时,观察拆分是否过度、业务结果是否仍有意义;追求更快需求响应时,观察团队被打断的频率和计划工作被挤出的比例。
PMO 的仪表板不应把指标变成绩效排行榜。排名会鼓励团队选择容易完成的工作、压低风险曝光,或把工作拆得更有利于数字。治理看板的首要目标是支持决策和协作,不是制造竞争性数字。

八、不同情况下的行动建议与取舍
1. 需求经常变化,但业务反馈确实重要
若变化来自真实用户反馈、法规更新或新数据,应允许调整,但要求记录变化依据和影响。团队可以通过产品待办重新排序,明确哪些工作被推迟、风险如何变化以及是否影响外部承诺。此时取舍重点不是“是否变化”,而是变化是否值得,以及组织是否为变化付出透明成本。
如果变化主要来自不同管理者反复改口,先不要增加敏捷仪式。应明确单一业务决策责任人、决策时限和冲突升级机制。频繁变化往往是决策权模糊,不是团队执行不够敏捷。
2. 团队没有稳定数据,先建立可信基线
若组织无法准确统计周期、返工或业务结果,不要一开始就设置严格目标。先统一事件定义、采集来源和计算窗口,抽样核对历史记录,并标注数据缺口。基线的目的不是评判团队,而是知道从哪里开始改善。
在数据基础薄弱时,优先选择少量能手工核验的指标,建立稳定记录后再自动化。仪表板做得漂亮但口径不一致,会让组织更快传播错误结论。
3. 项目承担法规或安全责任,控制不能靠灵活性稀释
合规、隐私和安全要求应成为 Story 的验收条件或明确的控制事项,不能留到发布前突击补齐。PMO 要确认责任人、证据形式、审批节点和例外处理,并让相关专业人员尽早进入需求澄清。
这类项目可以灵活调整实现路径,但不能模糊不可妥协的控制边界。若审计证据、数据权限或安全验证未完成,应明确阻止发布或由有权角色进行正式风险接受,而不是把风险藏在“技术债”里。
4. 多团队共享平台,优先治理依赖和接口契约
当多个产品团队依赖同一平台团队时,单纯要求各团队自行计划不会解决资源冲突。应建立共享能力的服务目录、接口契约、变更通知和容量沟通机制,明确平台团队何时接受需求、如何安排紧急事项,以及消费者如何验证兼容性。
取舍是增加少量前期协同,以降低后续反复等待。若每个需求都要求跨组织审批,协作成本又会过高。应按影响面和风险分级,低风险变更走轻流程,高风险变更才进入更严格的评审。
5. 组织正在进行工具迁移,先保链路再追求全面重构
从旧平台迁移到新平台时,最容易低估的是历史上下文和使用习惯。先盘点活跃项目、关键字段、权限、附件、链接、报表和集成,区分必须迁移、可归档和可淘汰的数据。不要为了“全部整齐”把低价值历史数据迁移成长期负担。
如果组织考虑 PingCode,可用一个真实项目进行小范围验证,重点检查私有化部署条件、现有 Jira 数据迁移映射、权限模型、接口集成和运营维护能力。若试点发现关键记录无法追溯、角色权限不适配或业务流程需要大量定制,应暂停扩面并重新评估,而不是以沉没成本推动上线。
6. 团队成熟度差异大,允许路径不同但底线一致
成熟团队可以自主细化 Story 和迭代规则,新团队可能需要示例、辅导和定期检查。PMO 不必强迫所有团队在同一天达到同一熟练度,但要统一核心底线:目标可解释、验收可验证、变更可追踪、风险有人负责、结果有反馈。
推进时可以设置成熟度阶段:先让工作透明,再减少等待和返工,最后优化业务结果。成熟度评估用来确定支持方式,不宜直接与奖惩挂钩。若团队为了评级而补记录,PMO 得到的只会是更漂亮、但更不真实的数据。
九、结语:让每张 Story 都能回答“为什么值得做”
1. 先从一条真实链路开始,而不是从模板开始
PMO 开展敏捷项目,Story 落地的起点不是发一份模板,而是找一条真实业务链路,弄清需求如何进入、价值如何判断、工作在哪里等待、结果如何验证。只有看见真实断点,规则才会有针对性,团队也更愿意使用。
2. 把交付、学习和治理放在同一张地图上
我最看重的不是 Story 写得多标准,而是组织能否从 Story 看见用户问题、从交付看见验证结果、从偏差看见需要做出的治理决策。敏捷并不意味着减少管理,而是让管理更接近事实、更及时地处理不确定性。
3. 下一步的三个动作
- 选取一个跨角色、近期有交付记录的项目,抽样检查需求到结果的追踪链路。
- 与业务、产品、研发、测试共同确定最小 Story 规则、就绪条件和验收证据。
- 运行一个有限范围试点,预先确定基线、结果指标、复盘时间和停止或扩大的条件。
Story 真正落地的标志,不是所有工作都被写进卡片,而是组织能解释每项重要投入的价值依据,能在不确定性出现时做出有证据的取舍,并能在交付后承认结果尚未验证或确实没有达到预期。这才是 PMO 从计划监督走向价值治理的关键一步。
常见问题解答(FAQ)
1. Story应该拆到多细才适合进入迭代?
我在推动团队从需求清单转向敏捷迭代时,常遇到一个两难:拆得太粗,团队无法估算和验收;拆得太细,大家又把时间花在维护任务上。尤其是跨部门项目,不同角色对“可交付”的理解经常不一致。
Story应拆到团队能在一个迭代内完成、验证并交付价值的粒度,而不是按职能或页面机械拆分。可用“用户角色,需求,价值”描述,并补充可验证的验收条件;若Story超过一个迭代,优先沿用户流程或业务结果拆分,避免只拆成前端、后端等无法独立验收的技术任务。
2. PMO如何衡量敏捷项目进展,而不把敏捷变成填报流程?
我负责项目组合跟踪时,管理层通常希望看到统一进度,但团队的Story点数和迭代节奏又不适合直接换算成百分比。我担心报表看起来整齐,却无法提前发现交付风险。
PMO应以可交付成果和风险信号为主,而不是要求团队把Story点数换算成完成百分比。建议每个迭代检查已验收的业务成果、未解决的依赖与阻塞、范围变化和质量指标;跨项目比较时使用各团队自己的历史趋势,不把不同团队的速度横向排名。
3. 如何判断Story估算和迭代承诺是否可靠?
我参与过几次迭代计划,团队一开始承诺很多,临近结束又不断把Story移到下一轮。我想知道这究竟是估算偏差、需求变化,还是依赖和缺陷处理占用了容量。
先用最近3至5个已完成迭代的实际交付量作为容量参考,并扣除已知休假、支持工作和固定会议占用,再决定本轮承诺。每轮复盘未完成Story的原因,分别记录需求变更、外部依赖、技术不确定性和质量返工;若连续数轮承诺完成率偏低,应先处理这些原因,而不是单纯要求团队提高估算精度。
4. 多个团队共同交付时,PMO怎样处理Story依赖?
我在跨团队项目里遇到过这种情况:一个团队的Story已经排进迭代,但所需接口或数据要等另一个团队提供,最后双方都说自己完成了任务,业务功能却无法验收。我想避免依赖只停留在会议纪要里。
把依赖明确记录为提供方、接收方、所需成果、最晚就绪日期和验收方式,并在迭代计划前确认其状态。对关键依赖设置提前验证或替代方案;若依赖未就绪且会阻断完整验收,就调整Story顺序或拆出可独立验证的部分,不要把“已开发”误记为“已交付”。
核心关键词
文章包含AI辅助创作:Story落地方案:PMO开展敏捷项目的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542498
读者评论
我们之前也把Story点数拿来横向比较,后来团队开始调整估算方式,数据反而更难解释。文章提醒点数不适合作为绩效分数,这点很实际。想知道周期时间等指标如何按不同工作类型分组,才不至于把依赖差异也算到团队头上。
验收后再约定业务数据的复核日期,我觉得比上线就宣布成功更稳妥。不过实际项目里,业务指标常受季节、促销等因素影响,PMO通常怎么区分功能带来的变化和外部因素?
把卡片作为索引、复杂背景放到关联材料里,确实能避免模板越写越长。我们遇到的问题是材料链接多了以后没人维护,过几个月就找不到最新口径。除了定期检查链接,有没有更轻量的做法?
