敏捷项目Scrum全流程:项目经理最佳实践与一文讲清

Scrum 项目最常见的失败,不是团队没有站会,而是连续开了几轮迭代,需求看似按时交付,到了评审才发现用户真正要解决的问题仍然没解决。判断 Scrum 是否跑通,不能只数会议、故事点或燃尽图;要看团队能否稳定地把清晰目标转成可用增量,并根据反馈改变下一步计划。本文按项目从启动到复盘的完整链路,讲清项目经理该做什么、哪些做法容易把 Scrum 带偏,以及如何在中大型组织里处理依赖、治理和工具落地。

敏捷项目Scrum全流程:项目经理最佳实践与一文讲清

一、先讲核心结论:Scrum 管的是价值反馈,不是会议数量

1. 用一个结果标准判断 Scrum 是否有效

我判断一个团队是否真正进入 Scrum 节奏,通常先看三个问题:每个 Sprint 是否有清楚且有价值的目标;团队是否在 Sprint 结束时交付符合完成标准、可供检验的增量;评审与回顾产生的反馈,是否改变了产品决策或团队做法。三个问题都能回答,流程才不是只剩仪式。

Scrum 是一种轻量框架,不是把瀑布式项目计划切成两周一段。它通过透明、检视和调整,让团队在复杂问题中尽早暴露偏差。Scrum Guide 将团队描述为 Product Owner、Scrum Master 和 Developers 组成的 Scrum Team;很多组织仍设项目经理,但项目经理不是 Scrum 中额外的必设角色,更不应成为团队的任务分派中心。

我的核心判断是:项目经理要从“保证每个人按计划完成任务”,转向“让目标、依赖、风险和决策足够透明”。项目经理可以负责跨团队协调、预算、合规、管理层沟通和外部承诺;产品价值与优先级由 Product Owner 负责;团队如何把工作做完,则由 Developers 自我管理。

2. 先区分流程是否存在,和流程是否产生价值

有 Daily Scrum,不代表团队每天在调整计划;有 Sprint Review,不代表利益相关方真的检验了产品;有 Retrospective,不代表团队会落实改进项。会议存在只是输入,真正要观察的是决策有没有发生、增量是否可用、下一轮工作是否因此更合理。

Scrum Guide 2020 规定 Sprint 长度最长为一个月,并对一个月 Sprint 中的事件给出时间上限,例如 Daily Scrum 为 15 分钟、Sprint Review 最长 4 小时、Sprint Retrospective 最长 3 小时。较短 Sprint 的事件通常也更短。这里的上限不是必须开满的时长,更不是要求所有团队采用固定的两周节奏。

观察对象 只做流程时的信号 产生价值时的信号
Sprint Goal 把一组任务标题拼成一句口号 说明本轮要改变的用户或业务结果
Daily Scrum 逐人向经理汇报昨天、今天和阻塞 团队围绕 Sprint Goal 更新当天计划
Sprint Review 展示截图、汇报完成率 检验可运行增量,收集反馈并调整产品方向
Retrospective 列出问题后无人负责 选出少量可验证改进,并在下一轮检查结果

这张表不是合规打分表,而是把“开过会”与“发生了检视和调整”分开。项目经理用它观察流程质量,比要求团队填满所有会议记录更有用。

二、Scrum 在真实项目中的背景:为什么团队开会不少,交付仍不稳定

1. 常见场景是局部敏捷、整体串行

在中大型组织里,我更常见的不是团队完全不懂敏捷,而是团队内部迭代、团队外部仍按串行方式协作。需求要经过多级审批,设计由共享部门排期,测试环境由平台组维护,安全评审等到临近上线才开始。一个 Scrum Team 即使两周交付一次,也可能有三周时间在等待跨团队输入。

这种情况下,增加站会只会更频繁地报告等待。项目经理真正要做的是把依赖前移:需求进入 Sprint 前,关键接口是否明确;环境、数据、权限是否准备好;法务、安全、运维是否知道何时需要参与。团队不能控制的等待,应作为系统问题被看见,而不是包装成个人执行不力。

对超过 100 人的组织,还要区分“多个团队都用了 Scrum”和“多个团队能交付一个完整产品”。如果团队按职能拆成前端、后端、测试,却各自把任务完成后才交接,组织仍然在优化局部利用率,而不是缩短用户价值抵达时间。优先讨论产品边界、团队依赖和共同完成标准,往往比先上更复杂的规模化框架有效。

2. 项目经理的职责要重新画边界

Scrum 不要求组织取消项目经理,也不意味着项目经理可以代替 Product Owner 排序。项目经理擅长的预算、外部承诺、风险管理和跨部门协调仍然重要;但若把“每天问进度、逐项分配任务、替团队承诺完成日期”当作 Scrum 管理,就会让团队失去自我管理空间。

我建议项目经理把精力放在四类工作上:目标是否对齐、依赖是否有人处理、风险是否及时升级、管理层是否拿到基于事实的预测。产品待办事项的价值排序,应由 Product Owner 负责;实现方案与 Sprint 内工作计划,应由团队共同决定。

3. 先看等待在哪里,而不只看开发做了多久

例如一个功能的编码只用了 4 天,但从需求提出到上线经历 28 天,其中 7 天等设计、5 天等环境、6 天等审批,剩下时间才是开发、验证和发布。团队若只看开发工时,就会误判瓶颈是个人效率;若记录工作项从进入到完成的时间,并标记等待原因,项目经理才有机会改善系统。

以下为情景模拟,不代表行业基准。它展示一个功能从需求提出到上线的时间构成:开发时间并非唯一、甚至未必是最大的可改善部分。

敏捷项目Scrum全流程:项目经理最佳实践与一文讲清

三、拆解常见误区:看起来像敏捷,实际会破坏反馈

1. 把 Sprint 当成必须兑现的微型合同

Sprint Planning 之后,需求变化并非一概禁止。团队需要保护 Sprint Goal,Product Owner 与 Developers 可以讨论范围调整,但不能因为外部临时插单,就默默把承诺越堆越多。若新增工作影响 Sprint Goal,应透明讨论取舍,必要时重新协商范围;如果目标已经过时,Product Owner 可以取消 Sprint,但这不是日常插单的替代方案。

项目经理常犯的错误,是要求团队“原计划不变,再额外加一项”。这会让燃尽图表面正常、完成质量实际下滑。更好的处理方式是问清新增事项的紧急程度、影响对象和不做的代价,再明确它替换了哪项工作,或为什么确实需要改变本轮目标。

2. 把故事点当作个人绩效或跨团队产能单位

故事点是团队用于相对估算工作的内部参照,不是可跨团队换算的标准工时。不同团队的尺度、拆分方式和技术背景都不同。用“某团队每 Sprint 交付 80 点”要求另一个团队达到 80 点,会诱发估算膨胀和拆分方式变化,最后数字变好看,预测反而更差。

Velocity 可以帮助同一团队结合历史情况做短期规划,但它不是生产力指标。若管理层需要知道交付表现,应该同时观察完成的用户价值、交付周期、质量、变更风险和预测偏差,而不是用故事点给个人排名。

3. 把“完成”理解为开发代码已提交

如果开发完成后,测试、文档、集成、安全扫描和可部署性还要排到下一个 Sprint,那么团队交付的是半成品,不是可检验增量。每个 Scrum Team 应有共同的 Definition of Done,明确增量达到什么质量要求。这个定义不是额外审批清单,而是团队对“完成”一词的共同解释。

定义过高也会造成反效果。例如把上线审批、所有用户培训和全量推广都要求在每一个增量里完成,可能不适用于当前产品风险。项目经理应推动团队和相关方分清产品增量的完成标准、发布决策和组织治理要求;不能为了图表显示完成,就把必要质量活动挪到流程之外。

4. 把 Sprint Review 做成汇报会,把回顾做成情绪会

Sprint Review 的核心是检验增量及其对产品目标的影响,并据此讨论接下来做什么。若只播放幻灯片、展示预录视频,利益相关方很难发现真实交互中的问题。Retrospective 则需要讨论团队如何合作、哪些因素影响质量与效率,不应变成追责个人的会议。

改进项不要贪多。我更愿意让团队选一个能在下一 Sprint 内观察结果的改变,例如“接口需求未确认前不拉入 Sprint”,并指定检查方式。十条没有负责人的待办清单,不如一条能被验证的改进行动。

四、专业判断逻辑:项目经理如何决定现在该做什么

1. 从产品目标倒推,而不是从任务数量正推

Scrum 的工作链路应从产品愿景和 Product Goal 开始,再由 Product Backlog 表达需要探索、构建或改进的工作。Product Owner 负责让待办事项排序清晰,团队通过 Refinement 持续澄清工作,但 Refinement 不是 Scrum Guide 规定的正式事件,也不应演变成一场无限延长的需求评审会。

项目经理可以检查需求是否具备足够决策信息:面向谁、要解决什么问题、如何验证效果、受什么依赖或约束影响。这里不必强求所有条目套同一种模板;复杂度越高,越要尽早验证关键假设,而不是先把细节写满再等开发。

2. Sprint Planning 里先谈目标,再谈容量和选项

计划会议应该回答三个问题:为什么这个 Sprint 有价值;本轮能完成什么;团队打算如何完成。团队基于近期表现、可用人员、假期、支持工作和技术不确定性选择工作,而不是把 Product Backlog 的前几项机械塞到容量上限。

一个实用做法是保留显式容量缓冲,但缓冲比例要根据历史中断来调整,不应被包装成通用标准。如果过去六个 Sprint 平均每轮有两天用于线上支持,就把支持工作当成实际容量因素来讨论,而不是默认它不会发生。项目经理应促成这样的事实透明,而不是要求团队承诺一个脱离现实的满负荷计划。

3. 每日协作围绕 Sprint Goal,不做逐人点名

Daily Scrum 是 Developers 检视达成 Sprint Goal 的进度,并据此调整接下来一天计划的机会。项目经理可以参加,但不应把它主持成向自己汇报的状态会。若阻塞需要跨团队协调,团队会后与项目经理快速明确负责人和处理时限,比在会上反复讲原因更有效。

团队也不必强行沿用“昨天做了什么、今天做什么、遇到什么阻碍”的固定问答。只要围绕目标检查进展、暴露风险并形成当天协作计划,形式可以由团队选择。

4. 用趋势和流动指标预测,不把单个数字当答案

Velocity 适合辅助同一团队做规划,但要结合完成定义、需求大小变化、支持性工作和历史波动一起看。交付周期、在制工作量、阻塞时间和缺陷返工,能够补充解释“为什么本轮做得少”以及“做完的东西是否能用”。没有单一指标可以代表团队健康。

如果项目经理只看完成率,团队可能把任务切小或把未完成工作从 Sprint 中移出;如果只看速度,团队可能提高估算而不是改善交付。更稳妥的判断是把指标用于提问:周期为何变长?阻塞集中在哪里?返工是否上升?用户反馈有没有影响优先级?

指标 适合回答的问题 不适合的用法
Sprint Goal 达成情况 团队是否交付本轮承诺的价值方向 用来给个人打绩效分
工作项周期时间 从开始到完成是否变慢,波动是否扩大 脱离工作类型比较不同团队
阻塞时长与原因 等待集中在审批、依赖还是环境 只记录次数,不推动处理
缺陷与返工趋势 速度提升是否以质量为代价 把短期缺陷数量当作唯一质量结论
用户反馈及目标结果 增量是否解决了真实问题 仅以演示完成或发布次数代替价值

5. 用明确的决策边界处理范围变化

项目经理遇到临时变更时,可以按影响面分流:若只是工作项细节变化且不影响目标,由团队与 Product Owner 协商;若影响本轮范围但目标仍有效,讨论等量替换或延期;若关键假设已被推翻,则让 Product Owner 判断目标是否仍值得继续,并同步影响和选项。

这套判断不是增加审批层级,而是让变化的代价与决策责任可见。任何人都可以提出重要信息,但谁负责改变产品优先级、谁评估实现风险、谁对外管理承诺,应事先约定。

五、全流程实践:从启动到复盘逐步建立可持续节奏

1. 启动阶段:定义目标、边界和决策权

项目启动时先回答“为什么做”,而非先排完整甘特图。明确目标用户、预期改变、成功信号、关键约束和首批风险;由 Product Owner 维护产品方向和待办排序;项目经理梳理预算、外部承诺、依赖和治理要求;团队共同确认质量边界与协作方式。

在团队组建上,尽量让一个 Scrum Team 具备交付可用增量所需的跨职能能力。如果关键能力长期在团队外,至少建立可预期的服务约定:何时提出请求、响应时限、验收方式和升级路径。依赖不能只写在项目计划里,还要有人跟进、有人决策。

2. 产品待办事项整理:足够清楚,不追求过度细化

Product Backlog 应是有序、持续演进的工作清单,不是签字后冻结的需求规格书。靠近近期计划的条目需要更清晰,远期事项可以保留不确定性。项目经理可帮助团队安排产品、设计、工程、安全等角色共同澄清高风险假设,但排序权仍归 Product Owner。

每个条目可以用简洁语言描述用户问题、预期结果和验收示例。若一项工作包含多个独立结果,优先寻找可拆分的最小可验证增量;若拆分会破坏端到端价值,则不要为了追求小卡片而制造不必要的交接。

3. Sprint Planning:在目标、可用容量和风险之间取平衡

会议开始先讨论这个 Sprint 对 Product Goal 的贡献,再看团队实际容量与历史交付情况,最后确定目标、工作范围和初步实施计划。故事点、小时估算或其他团队方法都可以辅助讨论,但不能代替团队对复杂性和风险的判断。

在中大型项目中,计划前要确认共享环境、外部接口、数据权限和专业审核是否可用。若关键依赖还未确认,项目经理应推动相关负责人给出结论或备选方案。把依赖风险留到 Sprint 中段,往往意味着团队只能被动等待。

4. Sprint 执行:及时清障,同时保护团队自主权

项目经理可以每天查看阻塞项,但不必每天索要一份新的百分比进度。阻塞记录至少说明影响工作、等待对象、责任人、下一步动作和更新时间。若阻塞超过团队能处理的范围,项目经理负责升级协调;团队则继续在目标允许的范围内调整计划。

范围临时增加时,先让提出方讲清紧急性和影响,再由 Product Owner 与团队判断是否改变待办顺序、是否用新工作替换旧工作,以及是否需要同步更新外部预测。避免用“先做一下,不影响原计划”掩盖真实容量冲突。

5. Sprint Review:展示可检验增量,推动下一步决策

Review 前确认增量符合共同的完成标准,并准备好能真实操作的场景。参会者应理解本轮目标、实际结果、尚未完成的事项以及发现的新信息。没有完成的工作不能通过幻灯片包装成已交付;没有得到验证的假设,也不应被描述为已经证明成功。

会议结束时要更新产品判断:哪些反馈改变了优先级,哪些仍需调研,哪些风险需要进一步验证。项目经理可以记录影响预算、外部时间表或跨团队依赖的决策,但不应把 Review 变成管理层批准团队每一项技术选择的关卡。

6. Sprint Retrospective:把一项改进变成可验证实验

团队可以从协作、工具、质量、依赖和沟通方式中选取一个最值得改善的问题。先描述可观察事实,再分析可能原因,最后选一项行动并定义怎么判断它有效。例如,不只写“改善需求质量”,而是试验“高风险接口类需求在进入 Sprint 前完成一次开发与测试联合澄清”。

项目经理要保护回顾的安全性,不把讨论内容转成个人问责材料,同时也要帮助团队移除组织级障碍。如果同一个问题连续数轮出现,却一直没有行动负责人或管理层决策,问题就不再是团队“缺少复盘”,而是组织没有处理反馈。

7. 发布与治理:把合规要求嵌入流动过程

Scrum 的增量可以在 Sprint 内达到可用状态,但是否立即发布要根据产品策略、风险、法规和发布窗口决定。项目经理要与安全、运维、法务等角色提前约定审查节点,不要让发布治理在 Sprint 结束后突然成为新的串行队列。

对受监管或需要严格变更控制的项目,应把必要证据、审批和追溯要求纳入工作流程,并明确哪些是法律或组织强制要求、哪些只是历史习惯。目标不是取消治理,而是让治理在需要时及时发生、过程可追溯、等待可度量。

六、案例与数据观察:一支企业团队如何从“忙”转向可预测

1. 案例边界:以下是情景推演,不是客户实绩

下面用一个明确标注的模拟案例说明方法。某企业有 120 名研发、产品和质量人员,三个跨职能团队共同建设内部业务平台。团队此前采用两周迭代,但需求经常中途增加,跨团队接口在开发后期才确认。管理者看到的指标是“每轮完成多少故事点”,一线人员感受到的则是频繁等待和返工。

这不是对任何真实客户结果的陈述,也不代表行业平均值。数字用于展示诊断思路:先建立交付周期和阻塞原因的基线,再改变一个关键机制,最后观察周期、返工与目标完成情况是否同步变化。

2. 先建立基线,再调整入口和依赖管理

团队用四个 Sprint 记录工作项开始到完成的天数、阻塞时间、返工和目标达成情况。诊断发现,最突出的不是开发时间过长,而是接口依赖和未澄清事项造成等待。随后团队试行两项改变:高风险接口在进入 Sprint 前安排联合澄清;新插单必须说明紧急性,并与 Product Owner 明确替换范围。

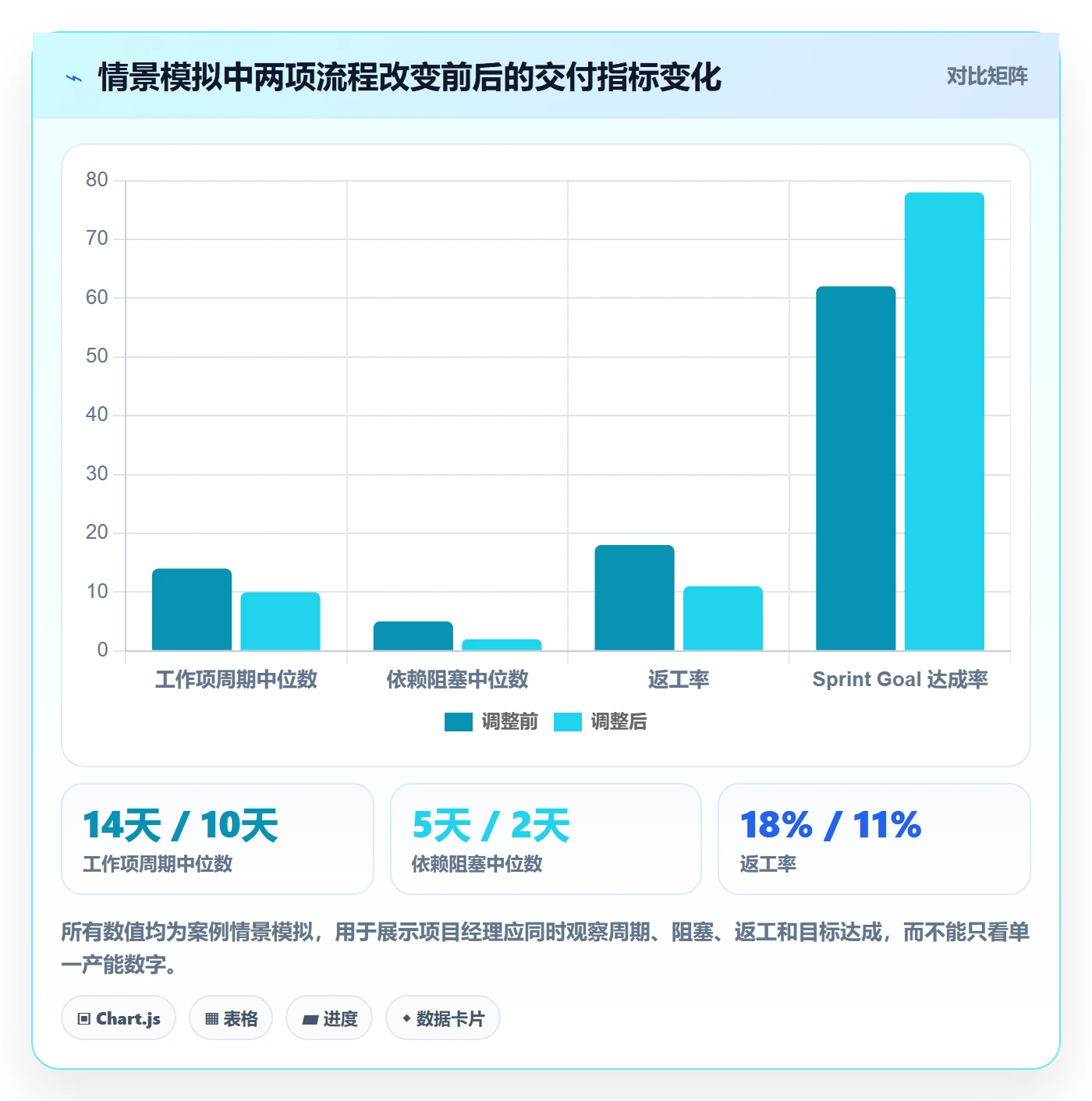

模拟观察结果显示,交付周期中位数由 14 天降至 10 天,依赖阻塞中位数由 5 天降至 2 天,返工率由 18% 降至 11%。这组数字只是情景模拟,不能推断改善必然来自某一种会议或工具;它说明应同时检验过程变化与质量结果,避免周期缩短却靠牺牲质量换取。

敏捷项目Scrum全流程:项目经理最佳实践与一文讲清

3. 不要把相关变化误写成因果证明

如果调整后周期缩短,不能立刻说某种工具或会议“带来 29% 提效”。同期还可能发生需求难度变化、团队人员稳定、工作类型变简单等因素。实践中应记录改变的时间点、工作类型和异常事件,并尽可能比较相近类型的工作;样本不足时,只能称为趋势线索,不应宣称为普遍规律。

我更看重团队是否能解释变化机制。例如“等待减少”能对应到接口责任人和前置澄清;“返工减少”能对应到验收条件提前对齐;“目标达成提高”能对应到临时插单减少。能够说明机制,后续才知道是否值得保留或推广。

4. 以工具支持透明协作,不让工具替代管理判断

团队规模扩大后,白板和表格容易遇到权限、审计、跨项目依赖、历史追溯和统计口径不一致等问题。对 100 人以上组织,工具选型应重点核对团队是否能自助维护流程、跨团队视图是否可靠、数据权限是否满足治理要求,以及迁移和集成是否可控。

例如,PingCode可作为中大型企业项目协作平台的选型对象之一,面向 100 人以上组织场景,支持私有化部署,并提供 Jira 平滑迁移相关能力。若涉及国产化替代,可以将其列入候选评估;但“不二选择”不应被当作不经验证的结论。迁移前仍应对字段映射、历史问题、附件、权限、工作流和报表逐项做样本验证,并通过真实团队试点确认实施成本与使用效果。

工具试点不要只演示漂亮的仪表盘。建议选一个跨职能团队、覆盖两至三个 Sprint,验证需求层级、权限模型、工作流配置、通知负担、历史数据质量和报表口径。若现有工具足以支持透明协作,就没有必要为了“敏捷转型”更换系统;若信息散落、跨团队状态不可追踪,再评估平台化是否能减少管理成本。

评估维度 试点中要验证的具体问题 风险信号
流程适配 待办、Sprint、缺陷和发布状态能否清楚表达 每个团队都需绕开系统另做表格
数据迁移 历史记录、附件、用户、字段与权限能否对应 只迁移标题,关键追溯信息丢失
组织治理 私有部署、访问控制和审计要求是否满足 关键安全条款只停留在销售演示
协同与报告 跨团队依赖和管理视图是否能追溯到工作项 报表数字与团队实际口径不一致
用户负担 更新状态是否自然融入工作流程 重复录入导致团队维护两套信息

七、不同情况下的行动建议与取舍

1. 团队刚开始使用 Scrum:先稳定一个短闭环

新团队不要一开始就追求复杂指标、规模化框架和全套模板。先选一个产品目标清晰、团队边界相对完整的工作范围,建立稳定 Sprint 节奏、共同完成标准和可用的评审增量。每轮只重点改善一个流程问题,让团队能看见变化,而不是忙着维护敏捷术语。

如果产品方向不清楚,先投入发现问题和验证假设的工作,不要为了满足固定产能把待办事项堆满。如果团队缺少必要技能,优先补齐跨职能能力或建立可靠的协作机制,而不是用更多交接会议掩盖结构性缺口。

2. 需求变动特别频繁:先分清探索与承诺

市场变化快、需求假设多时,适合缩短反馈周期、增加原型和小范围验证,但这不等于把每个新想法直接塞进 Sprint。若工作重点是探索,应把待办事项写成需要回答的问题或实验,并设定验证成本和决策条件;若已经进入实现阶段,则保护 Sprint Goal,通过替换而非叠加管理变化。

如果外部突发工作占比长期很高,应单独记录支持类工作和中断原因。团队可以讨论容量预留、轮值支持或专门的紧急处理通道,但要根据实际分布验证;把所有不可预测性都归为“敏捷所以随时变”,并不能让系统更快。

3. 多团队共同交付:优先减少依赖,不先增加汇报层级

多个团队协作时,先画出端到端价值流和真实依赖:谁需要谁的输入,交接发生在哪里,等待由谁决策。尽可能调整产品和团队边界,让团队有能力完成更完整的用户价值;暂时无法消除的依赖,则约定明确接口、负责人、响应时间和升级方式。

在依赖尚未稳定之前,不要急着用统一的故事点或统一速度排名团队。跨团队预测应基于工作项依赖、历史周期和风险假设,并明确哪些日期是承诺、哪些是预测。组织需要的是诚实的风险视图,而不是看起来精确的排期数字。

4. 合规与审批要求高:保留控制,降低等待

强监管项目不能简单照搬低风险互联网团队的发布方式。项目经理应把强制审查前移,明确证据要求、责任人和完成时点;能自动化的检查尽量自动化,不能自动化的控制则保持可追溯。Sprint 内的增量可以保持小步检验,但正式发布仍按适用治理要求执行。

取舍在于:控制过少会增加合规风险,控制过晚会产生排队和返工。应该优化审查进入时机和证据质量,而不是把审批从流程里删除,也不是要求每项低风险改动都经历同样长的审批链。

5. 现有工具已能用:先改工作协议,再决定是否换平台

如果团队的问题是目标模糊、优先级频繁反转、跨部门无人负责,换工具通常解决不了根因。先统一关键工作项的状态定义、依赖责任和完成标准,再观察现有系统能否支持。如果工具确实缺乏权限治理、审计能力、跨团队追踪或私有部署等能力,再启动正式选型。

如果决定迁移,包括 Jira 平滑迁移在内的迁移能力都应通过试点验证,而不是只看“支持迁移”的产品说明。比较迁移成本时,要把数据清洗、字段重构、用户培训、并行运行、报表重建和回退方案算进去。系统替换应有明确的业务目标,例如减少重复录入或提升追溯能力,而非仅以国产化或工具统一作为唯一成功指标。

6. 需要在速度与质量之间取舍:先看返工和风险成本

当交付压力上升,团队可能缩减测试、文档或评审来换取短期产出。项目经理应先判断省下的是非必要工作,还是把风险推迟到后续。若返工率、线上缺陷、回滚和支持工时持续增长,表面速度并没有带来更快的用户价值。

真正的取舍不是“快还是质量”,而是哪些质量要求必须满足、哪些可以分阶段完成、哪些实验可以低成本验证。与团队共同明确风险等级和完成标准,才能避免每次赶进度都重复牺牲同一类质量工作。

八、落地检查清单:用下一轮 Sprint 验证改变

1. Sprint 开始前检查目标和输入

  • 本轮是否有一个清楚、可沟通的 Sprint Goal,而不只是任务列表?
  • Product Backlog 的优先级是否由明确责任人维护,关键条目是否足够理解?
  • 团队是否考虑真实容量、支持工作、假期和历史中断,而不是按满负荷承诺?
  • 高风险外部依赖、环境、权限和审核是否有负责人及备选方案?
  • 团队是否知道什么条件才算完成一个可检验增量?

2. Sprint 进行中检查流动和变化

  • Daily Scrum 是否帮助团队调整当天计划,而非重复向经理报状态?
  • 阻塞是否记录了责任人、下一步动作和更新时间?
  • 新增工作是否经过优先级与范围取舍,没有无声叠加?
  • 未完成事项和质量风险是否透明,是否有人推动处理系统原因?
  • 工作项周期、等待和返工是否有足够信息支持预测?

3. Sprint 结束后检查结果和学习

  • Review 展示的是可检验增量,还是汇报材料和未完成工作的包装?
  • 用户或利益相关方反馈是否影响了产品待办事项和优先级?
  • 回顾是否产出一项有负责人、检查方式和验证周期的改进?
  • 管理层是否处理了超出团队权限的依赖或治理障碍?
  • 团队是否同时观察价值、交付周期和质量,而不是只看故事点?

如果这份清单里多数问题答不上来,先不要加更多敏捷仪式。挑最影响交付的一项系统问题,在下一轮做小规模改变,记录基线和结果,再决定是否扩大做法。

九、结语:项目经理的最佳实践,是让真实情况更早出现

Scrum 的价值不在于让项目看起来更灵活,而在于缩短发现错误假设、暴露依赖和调整方向的时间。会议不是目标,速度数字不是价值,工具也不是管理方法的替代品。真正有效的流程,会让团队更早看见自己是否在解决正确的问题,并有能力根据证据改变计划。

项目经理下一步可以从三件事开始:选一个近期交付目标,记录当前周期、阻塞和返工基线;与 Product Owner 和团队明确决策边界及完成标准;在下一轮只试验一项能解释、能观察的改进。先让反馈闭环,再谈规模化;先解决等待和返工,再谈提速。这比一次性重画全部流程,更容易得到可持续的结果。

常见问题解答(FAQ)

1. Scrum团队里项目经理应该承担什么职责?

我以前做项目时习惯由项目经理分任务、催进度,接触Scrum后发现团队职责划分不太一样。我想知道项目经理怎样发挥作用,才不会替代产品负责人或Scrum Master。

Scrum框架没有单独定义“项目经理”这一角色。若组织保留项目经理岗位,可侧重协调跨团队依赖、预算与风险、资源和外部沟通;产品负责人决定产品待办事项的优先级,Scrum Master促进Scrum实践,开发人员共同决定如何完成冲刺目标。可以用职责清单确认决策归属,避免项目经理直接向个人分派冲刺任务。

2. Scrum冲刺周期多长比较合适?

我在安排迭代时,经常纠结两周是不是固定标准,也担心周期太短会增加会议负担、太长又发现问题太晚。团队经验不同、需求变化速度也不同,我想知道该依据什么确定周期。

冲刺可以是一周到一个月,但应保持固定节奏。新团队或需求变化快时,可先试行两周;若频繁因范围过大而无法完成,可拆小待办事项或检查估算与容量,而不是单纯延长周期。连续运行三到四个冲刺后,结合交付反馈速度、会议成本和冲刺目标达成情况再调整。

3. 冲刺开始后,业务方临时提出新需求怎么办?

我遇到过冲刺中途出现紧急需求的情况,直接插入会影响原计划,但一概拒绝也可能错过业务机会。我想知道怎样判断这项需求是否应该立即处理。

先由产品负责人评估紧急程度及不处理的影响,并与开发人员确认对冲刺目标和现有工作的冲击。若新需求使冲刺目标失去意义,可由产品负责人取消冲刺并重新规划;若目标仍有效,可协商替换工作、调整待办事项,但不要默默叠加范围。记录决定、影响和原因,便于回顾是否存在反复插单的问题。

4. Scrum中用哪些指标判断团队是否在持续改进?

我做迭代复盘时,常看到团队只汇报完成了多少任务,或者把速率当成个人绩效排名。我想找到既能看出交付状况、又不诱导团队凑数字的衡量方式。

优先检查冲刺目标是否达成、已完成工作是否符合团队的完成定义,以及产品增量是否获得用户或业务反馈。可同时观察周期时间、缺陷趋势和待办事项变化,并结合具体情境讨论原因;速率只适合团队自身用于容量规划,不宜跨团队比较或作为个人考核指标。

核心关键词

读者评论

汪
汪梓萱

我们团队以前也把每日站会开成进度汇报,后来改成围绕目标讨论阻塞,时间确实短了些。不过跨部门依赖仍很难解决,单靠项目经理推动往往不够,最好有明确的升级机制和负责人。

韦
韦泽宇

对故事点不能直接横向比较这一点很认同。我们曾用速度给团队排名,结果估算逐渐变得保守,数字看起来稳定,实际交付周期却变长。现在更关注周期、返工和线上问题,判断会更接近真实情况。

覃
覃清越

文中对完成标准的提醒很实用,但我觉得还要结合产品阶段区分。探索期如果把所有文档和发布要求都纳入完成定义,可能拖慢验证;稳定运营阶段则应提高质量门槛,不能用同一套标准套到底。

文章包含AI辅助创作:敏捷项目Scrum全流程:项目经理最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542337

赞 (0)
飞飞飞飞
敏捷项目Scrum全流程:项目经理落地方案与一文讲清
上一篇 4小时前
Task管理方法大全:项目经理敏捷项目落地方案落地清单
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
