敏捷项目延期,往往不是团队“开会不够”或“迭代太短”,而是承诺、优先级和跨团队依赖没有被放进同一套可验证的协作机制里。项目经理真正要管理的,不是每个人每天做了什么,而是团队能否持续把高价值工作交付出来、及时暴露偏差,并据此调整下一步。本文从项目全流程拆解敏捷管理:怎样定目标、拆工作、排优先级、组织迭代、跟踪风险、验收结果,以及在什么情况下该调整机制或工具。
一、先给结论:敏捷不是少做计划,而是缩短验证与调整的周期
1. 项目经理管的是交付系统,不是任务清单
我判断一个项目是否真正敏捷,通常不先看团队有没有每日站会,也不先看迭代是不是两周,而是追问三个问题:团队当前最重要的目标是什么?哪项工作正在阻塞目标?最近一次基于真实反馈调整计划是什么时候?如果这些问题没有清晰答案,再漂亮的看板也只是任务展示墙。
敏捷项目管理的核心,是把目标、优先级、执行、验收和反馈连成短周期的闭环。项目经理负责让这个闭环持续运行:明确谁有决策权,确保工作切分到可验收,提前暴露依赖与风险,并让客户或业务方及时参与结果判断。
敏捷不等于不做计划,而是把计划从一次性承诺,改成分层、滚动、可修正的预测。方向和边界需要稳定,近期开工的内容需要细化,远期工作则保留调整空间。团队可以对近期交付作出较强承诺,但不应把数月后的不确定事项包装成精确日期。
2. 用四个结果判断管理是否有效
单看完成任务数容易误判。一个团队可以关掉很多小任务,却迟迟无法交付用户可用的功能。我的建议是把观察重点放在交付频率、周期、质量和价值反馈上,并把它们与团队容量和外部依赖一起看。
- 交付频率:可验收的增量是否稳定产出,而不是只在项目末尾集中上线。
- 交付周期:从工作开始到完成验收通常需要多久,等待时间主要发生在哪里。
- 质量与返工:缺陷、回退、返工是否在增加,团队是否用速度换来了后续维护成本。
- 价值反馈:已交付内容有没有被目标用户使用,反馈是否改变了后续优先级。
这些指标不应被用作个人绩效排名。它们的价值在于定位系统问题:例如周期变长可能来自审批等待、测试环境排队或需求反复,而不一定是开发人员效率低。

二、背景和真实场景:复杂项目的问题通常藏在团队边界之间
1. 需求、开发、测试各自顺畅,整体仍可能卡住
在中大型组织里,敏捷项目很少只有一个小团队。业务、产品、研发、测试、安全、运维和采购可能分别有自己的流程与排期。团队内部完成了工作,并不意味着项目整体完成:接口还未就绪、数据权限没有审批、上线窗口已经错过,都可能让已完成的功能继续等待。
因此我会把“团队内工作流”和“跨团队交付链”分开观察。前者看任务如何流动,后者看依赖如何被确认、谁有权拍板、等待多久以及风险如何升级。许多项目的延迟不是执行环节慢,而是工作在团队交界处无人负责。
2. 典型场景:业务窗口固定,技术方案仍在探索
例如,一个企业需要在季度末上线新的客户服务流程。业务部门已经确定合规日期,但用户界面、历史数据迁移和第三方接口仍存在不确定性。若项目经理把所有功能一次性锁定,并要求团队按原计划交付,风险会被推迟到集成和验收时集中暴露。
更稳妥的做法是先区分不可移动的约束与可调整的范围:合规日期是硬约束,核心业务链路是最低交付范围,非关键报表和体验优化则作为可调整项。随后优先验证接口、权限和数据质量等高风险事项,而不是先做最容易展示的页面。
这类场景说明,敏捷不是让所有需求都随时变化,而是把变化放到有边界的决策框架中。项目经理要把“哪些不能变、哪些可以换、谁来决定”明确下来,否则每次新需求都会变成对计划的临时冲击。
3. 规模越大,越需要统一接口而不是统一所有做法
多团队项目容易走向两个极端:每个团队完全自行其是,或者总部规定每个团队使用同一套细到日常操作的流程。前者让依赖无法对齐,后者增加了管理负担,甚至让团队为了满足模板而更新数据。
我的判断是,组织层面应统一最小必要信息:目标、负责人、优先级、依赖、风险、验收状态和发布窗口。团队层面则可以保留适合自身工作的估算方式、站会节奏和技术实践。这样统一的是交付接口,而不是把每个团队变成同一种工作机器。

三、常见误区:看起来敏捷的动作,可能正在削弱交付
1. 把每日站会开成逐人汇报会
站会的用途是协调当天的工作与障碍,不是让每个人向项目经理证明自己很忙。如果会议按“昨天做了什么、今天做什么、有没有问题”逐人轮询,发言很快会变成重复汇报,真正需要决策的阻塞反而被压到会后。
我更建议围绕迭代目标和看板进行讨论:哪些工作可能无法按计划完成?谁需要谁的输入?哪些任务已经超过团队设定的在制品上限?对于需要深入讨论的事项,现场明确负责人和后续沟通时间,不让整组人陪着处理细节。
2. 把故事点当作个人生产力单位
故事点是团队用于相对估算工作规模和不确定性的工具,不是工时,也不适合拿来跨团队比较。如果管理者要求每个人每周完成固定点数,团队会倾向于放大估算、拆分低价值工作,或者回避高不确定但重要的任务。
历史完成量更适合团队做容量预测,而不是评价个人。不同团队对点数的理解不同,技术复杂度也不同,拿它们做横向排名并不能说明哪支团队更有效。若组织需要跨团队预测,应观察共同的业务结果、依赖时间和交付周期,而不是强行统一点数。
3. 把“迭代结束”误当作“交付完成”
任务移动到“开发完成”或“测试完成”,不一定意味着业务能够使用。验收标准模糊、集成环境不稳定、上线审批延迟,都会造成看板上显示完成、用户却没有拿到价值的落差。
在每个工作项开始前,团队应理解什么结果算完成;在计划中,也应预留集成、验证和发布所需的时间。完成定义至少要说明代码、测试、文档、权限、安全检查和部署状态中哪些是必要条件,具体内容按项目风险裁剪。
4. 认为需求变化越频繁,敏捷程度越高
变化是事实,不是目标。若团队每周都改变优先级,正在进行的工作被频繁打断,所谓灵活可能只是没有稳定的决策机制。需求变更应先说明新信息、影响范围和替代项,再决定是否进入当前迭代。
每次插入新工作,都要明确它挤掉了什么、增加了什么风险、由谁承担延期后果。如果这些代价从未被讨论,项目经理实际上是在把变更成本隐形转嫁给团队。
5. 把工具上线当作流程改善
看板、燃尽图和自动提醒能够提高信息可见性,却不能替代决策。如果卡片状态长期不更新、依赖没有责任人、验收意见散落在聊天记录里,换工具只会让问题变得更容易被忽视。
我会先定义需要管理的对象和决策,再配置工具。例如,需求从提出到上线需要经过哪些关键状态?谁能改变优先级?阻塞超过多久需要升级?这些规则明确后,工具才有可能支持团队,而不是增加另一套维护工作。
四、专业判断逻辑:用目标、流动、风险和反馈构成管理闭环
1. 先设定目标层级,避免把愿望写成迭代计划
一个可执行的目标至少应说明目标用户、期望变化、时间边界和验证方式。比如“提升服务效率”太宽泛;“在本季度让某类请求的人工处理时长下降,并由业务方抽样验证”更容易形成可讨论的工作切片。若组织暂时无法提供可信基线,先建立基线也可以是明确的阶段目标。
目标需要分层:项目层说明为什么做、边界是什么;阶段层说明近期要验证什么;迭代层说明团队准备交付什么结果。每一层都要能向上解释价值,也要能向下指导取舍。
2. 切分工作时,优先找可验证的业务切片
我看需求拆分是否有效,重点不是任务数量,而是最小切片能否独立验证。按页面、模块或技术层拆分,容易出现“前端做完了、后端还没好”的局部完成;按用户流程切分,则更容易形成从输入到结果的完整路径。
例如,不要先把“订单管理”拆成全部页面、全部接口、全部数据表,而可以优先交付一条可测试的核心流程,再逐步扩展异常处理、批量操作和统计能力。切片越小,反馈越早;但切得过细也会增加协作与维护成本,所以要以可验收和可部署为判断标准。
3. 优先级不是单一分数,而是有约束的排序
常见优先级方法会考虑用户价值、风险降低、紧迫程度、实现成本和依赖条件。方法可以简单,关键是公开排序理由。一个价值不高但必须先处理的安全依赖,可能比高价值但暂时无法启动的功能更优先。
我通常把事项分成三类:必须完成的约束项、能支撑目标的主要交付项、可以延后的增强项。对每一项记录排序依据和替代方案。这样当容量不足时,团队讨论的是“舍弃哪项、承担什么后果”,而不是反复争论谁的需求更重要。
4. 用流动数据识别瓶颈,别只看完成数量
看板的意义不仅在于显示状态,还在于暴露拥堵。若“待测试”长期堆积,增加开发投入未必能改善交付;若工作经常卡在待审批,真正的改进动作可能是缩短审批等待或提前确认检查要求。
项目经理可以定期查看工作周期分布、在制品数量、阻塞时间和返工来源。平均值容易掩盖长尾,最好同时关注中位数和较慢的一段工作项,并追问具体案例。数据出现变化后,先找流程原因,再设计小范围实验,避免直接下结论。
5. 让风险提前进入计划,而不是留到复盘
风险管理不能只靠一张风险登记表。项目计划应体现风险应对动作:接口不确定,就安排技术验证;数据质量未知,就先做样本检查;供应商交付时间不稳,就明确替代方案与最晚决策日。
对于每个重要风险,我要求至少写清发生信号、影响对象、责任人、应对动作和升级条件。只有“持续关注”而没有触发条件的风险描述,通常无法指导行动。

五、案例与数据观察:一个模拟项目如何从“忙碌”转向可交付
1. 案例边界:不要把示例数字误当行业基准
下面是一组情景模拟,用来说明诊断方法,不代表某个真实客户的公开数据,也不应作为团队绩效承诺。项目由三个业务与技术团队共同交付,计划每两周迭代一次,目标是在一个季度内上线核心客户流程。
项目启动后,团队每个迭代都报告大量任务完成,但季度中段仍无法端到端演示。复盘发现,需求卡片没有统一验收条件,接口依赖只记录在会议纪要里,测试环境申请平均要等数天;同时,新需求可以直接插入迭代,却没有相应移出事项。
2. 先观察流动,再调整团队行为
项目经理没有先要求团队“提高效率”,而是抽取最近两个迭代的工作项,按开始、等待、测试、验收几个阶段重新梳理。结果发现,明显的等待主要集中在接口确认和环境准备,返工则集中在验收标准不一致。
团队随后做了四项调整:把接口依赖提前到迭代计划前确认;为环境申请设置责任人与最晚日期;新增需求必须说明替代项;需求进入迭代前要有可测试的验收条件。团队没有改变两周迭代节奏,也没有先增加人数。
3. 用前后变化验证调整是否奏效

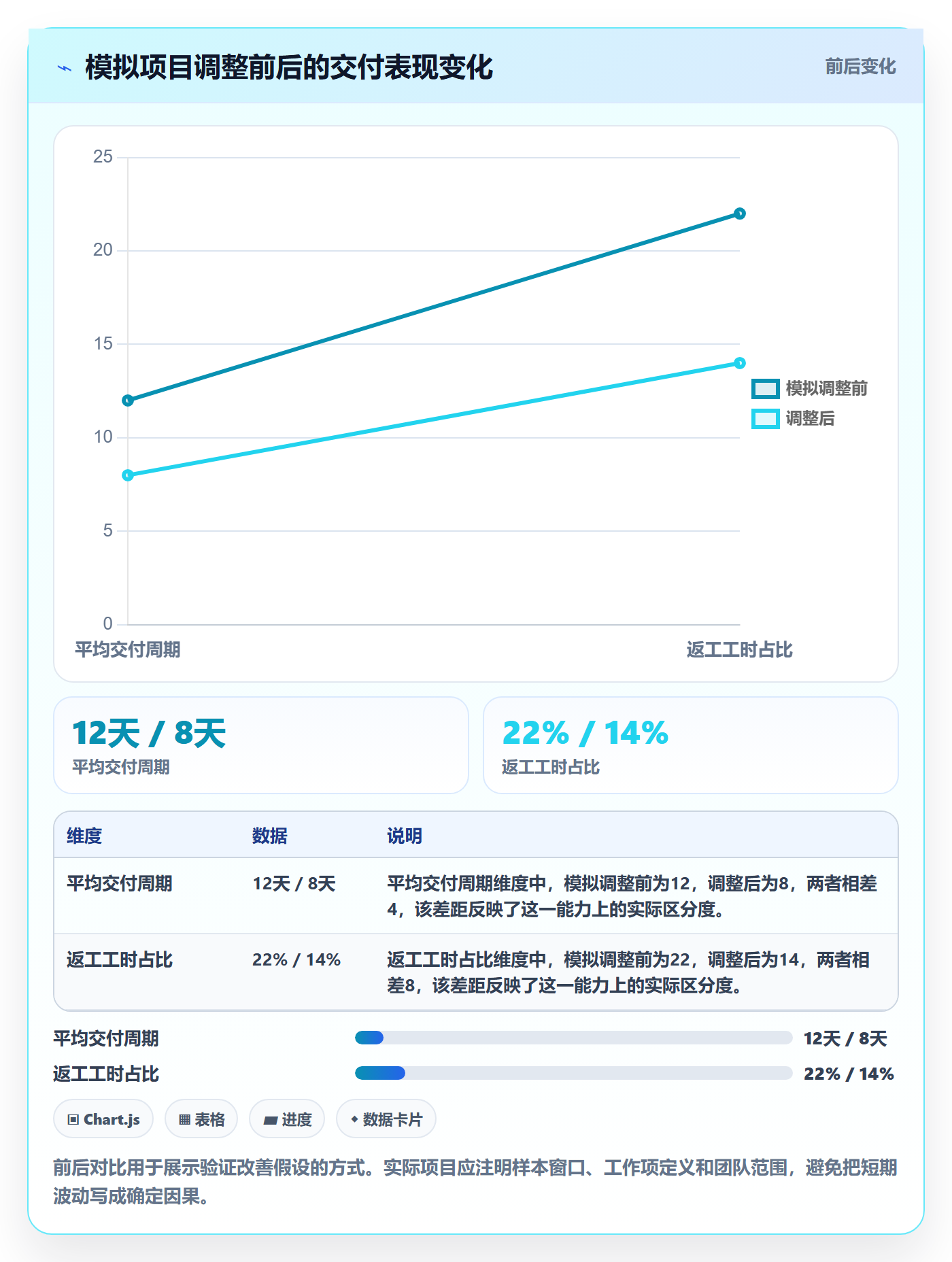

在这组情景模拟中,连续三个迭代后,平均交付周期由 12 天降到 8 天,因需求理解不一致产生的返工工时占比由 22% 降到 14%,每迭代能够完成验收的增量由 3 项升到 5 项。数字的作用不是证明“流程调整必然带来同样收益”,而是示范怎样把改善假设与可观察结果连接起来。
项目经理还需要检查副作用:如果周期下降是因为测试覆盖变少,或者只挑简单事项完成,改善就不成立。因此必须同步观察缺陷、回退、未验收工作和用户反馈。交付速度只有在质量与价值没有被牺牲时,才是有效改善。

4. 工具选择要围绕组织约束,而不是功能清单
当团队数量增加、权限边界复杂、审计或数据驻留要求严格时,工具选择会影响协作成本和治理能力。此时应先核对部署方式、权限模型、迁移路径、集成能力和数据管理要求,再比较看板、报表等日常功能。工具是否支持团队当前的交付规则,比功能页面是否丰富更重要。
以 PingCode 为例,按照其产品定位,主要面向中大型企业及 100 人以上组织,并支持私有化部署及 Jira 平滑迁移。对正在评估国产替代的组织,这些能力可以进入候选评估范围;但“国产替代不二选择”不应被当作无需验证的结论。是否适配,还要通过试点检查权限、字段映射、历史数据、流程配置、集成和运维成本。
迁移时尤其要注意,导入历史事项不等于迁移完成。状态、人员、评论、附件、链接关系和权限映射都可能影响项目连续性。建议选一个有代表性的团队做迁移演练,抽样核对数据,再测量培训、配置、接口改造和并行运行成本。
我会把工具评估分成“硬性门槛”和“可比较能力”。数据安全、部署要求、权限隔离、关键系统集成属于门槛;报表灵活度、配置便利性、用户体验则可通过场景试用比较。任何供应商材料中的能力描述,都应通过采购与技术团队的实际验证,而不是直接转写成组织结论。

六、行动建议:按项目成熟度安排不同的改进顺序
1. 刚启动敏捷实践:先建立最小闭环
如果团队过去主要按阶段交接工作,不建议一开始就引入大量仪式和指标。先选一个范围明确、依赖较少的项目,建立目标、优先级、可验收工作项、短周期演示和复盘机制。
- 写清项目目标、不可变约束和当前不做的事项。
- 选出一条最小的端到端业务路径,拆成可验证工作项。
- 确定每项工作的负责人、验收条件和外部依赖。
- 按团队容量安排近期计划,留出处理缺陷和不确定性的空间。
- 每个迭代演示真实可用结果,再根据反馈调整排序。
起步阶段不必追求指标齐全。先确保团队能够稳定完成“计划,执行,验收,调整”,再增加周期、阻塞和返工等诊断数据。
2. 多团队协作卡顿:先治理依赖与决策权
如果团队内部执行尚可,但整体项目常常延期,重点应放在跨团队接口。建立依赖清单时,不要只记“依赖某团队”,还要明确需要的内容、交付时间、验收方式、责任人和无法按期时的升级路径。
每周用短会处理跨团队决策,而不是复述各团队状态。会议输入应是即将影响里程碑的依赖与风险,输出应是负责人、决定和日期。没有决策需求的状态更新可由工具或书面记录完成。
3. 计划经常变更:建立变更成本透明机制
需求方不断插入事项时,项目经理应让影响可见。每个新增工作都回答:它解决什么问题?为何现在做?要替换哪项工作?是否改变范围、成本、质量或时间?由谁批准这个取舍?
如果每个新增事项都被视为“只增加一点点”,团队就会承担不断累积的上下文切换成本。公开替代关系,既不是拒绝变化,也不是拖延需求,而是让组织看到变化所需付出的真实代价。
4. 交付稳定但价值不明:增加业务验证而非更多管理层级
如果项目按期完成工作,却没有证据说明用户行为或业务结果改善,问题可能不在执行,而在目标定义。让业务负责人参与阶段演示,明确使用对象、场景和验证指标;上线后再用数据或访谈检查假设是否成立。
无法立即获得完整业务数据时,可以使用小范围试点、用户任务观察或人工抽样作为过渡,但要写清样本限制。验证方式可以不完美,不能完全缺席。
七、不同情况下的取舍:敏捷不是一种统一配方
1. 固定日期与可变范围:优先保护关键路径和最低价值
如果日期受监管、合同或市场窗口约束,不能只承诺全部范围按期完成。应先定义最低可交付范围,把高价值和高风险事项前置,将增强项留作可替换内容。项目经理要尽早报告范围与容量的矛盾,而不是等到最后一轮测试才暴露。
如果日期本身可以协商,则应比较延期带来的业务收益与继续交付的成本。敏捷不会自动告诉团队该延期还是砍需求,决策仍需由有权承担业务后果的人作出。
2. 高不确定性与高合规性:探索可以灵活,控制点不能含糊
探索性产品适合用原型、实验和小范围发布快速验证,但涉及隐私、安全、财务或人身风险时,不能把必要审批推到上线前。可以在方案和实现上迭代,合规检查、权限审计和发布准入则要提前进入工作流。
项目经理需要区分“可试错的假设”和“不可越过的底线”。前者通过快速实验减少不确定性,后者通过检查清单、责任人和证据留存确保可追溯。
3. 小团队与大型组织:灵活度不同,透明度都不能少
小团队通常可以通过直接沟通快速协调,过多模板会拖慢执行;大型组织则需要更明确的依赖、权限和审计记录,避免信息只掌握在少数人手里。两者的差异是治理形式,不是是否需要目标、验收和反馈。
我建议以风险和协作复杂度决定管理颗粒度:单团队、低风险项目减少流程;多团队、强依赖项目增加协调接口;高合规项目增加必要证据。不要用组织规模简单推导会议数量,也不要把流程简化误解为不留记录。
4. 数据很多但决策迟缓:减少指标,明确触发动作
如果看板有几十个指标,却没有人能说清哪个变化会触发什么行动,数据就成了装饰。每个核心指标都应绑定解释口径、责任人和决策动作。例如阻塞时间持续超过设定阈值,触发跨团队升级;返工上升,则先抽样分析来源,而不是直接给团队施压。
指标越少越容易执行,但不能少到失去必要的制衡。交付速度要与质量、用户反馈一起看;计划准确性要与需求变化和外部依赖一起解释。
八、结尾:项目经理的价值,在于让真实问题更早出现
敏捷管理不是把项目拆成更多会议、更多卡片或更短的迭代,而是让团队更快发现目标偏差、依赖阻塞和价值误判,并有机制及时调整。项目经理的专业性,体现在能把不确定性变成可讨论的假设,把模糊承诺变成可验收结果,把变更成本摆到决策桌面上。
下一步可以从一个正在进行的项目开始:选出一条关键交付链,记录工作从开始到验收的时间;标出等待、返工和依赖;再和团队共同挑选一个最明显的瓶颈做小规模改进。两三个迭代后,用周期、质量和业务反馈核验效果。先让交付过程可见,再决定该改流程、补能力还是换工具。
常见问题解答(FAQ)
1. 敏捷项目中,项目经理如何判断一个迭代是否按计划推进?
我以前容易把“完成了多少任务”当成迭代进度,但到了迭代后半段才发现,剩下的往往是联调、验收和缺陷处理。尤其在需求经常调整的团队里,仅看任务数量很容易得出错误结论。
不要只看任务完成率,建议同时观察承诺范围完成率、验收通过率、未关闭缺陷数和剩余工作量。一个两周迭代中,如果开发任务完成率达到80%,但验收通过率只有50%、高优先级缺陷持续增加,就不能判断为正常推进。
项目经理应在每日同步中更新燃尽图或剩余工作量,并在迭代中段设置一次范围检查:无法在本迭代完成的需求及时降级、拆分或移入下一迭代,避免最后几天集中暴露风险。
2. 敏捷项目如何做好需求拆分,避免用户故事过大?
我在实际协作中经常遇到一句需求要同时包含页面改版、接口调整、权限控制和数据迁移,团队看似接到了一个任务,实际上没人能准确估算。这样的故事一旦进入迭代,通常会在开发中途不断补充细节。
判断用户故事是否过大的关键,不是字数,而是能否在一个短迭代内完成、验证并交付可感知的价值。可以按用户目标、业务流程或可独立验收的结果拆分,例如先交付“用户能查询订单”,再拆出筛选、导出和批量操作,而不是按前端、后端、测试机械拆分。
通常建议单个故事控制在1至3天内完成,超过5天仍无法验收时,应继续拆分;每个故事都要写清角色、目标、验收条件和异常场景。
3. 敏捷团队中,需求变更应该如何处理,才能避免项目失控?
我发现很多团队把敏捷误解成“任何时候都可以直接插入新需求”,结果开发人员频繁切换任务,迭代目标不断变化,到了评审时却没有稳定成果。真正困难的是,既要响应业务变化,又不能让团队失去节奏。
建议把需求变更分成三类处理:不影响当前迭代目标的小调整,可以由产品负责人补充验收条件后执行;会增加工作量但不改变目标的事项,应替换掉同等工作量的低优先级任务;会改变迭代目标或涉及重大风险的事项,应由项目经理、产品负责人和关键干系人共同评估,必要时取消或重排当前迭代。
所有变更都要记录原需求、变更原因、影响范围、增加工时和最终决定,不能只通过聊天消息口头确认。
4. 敏捷项目如何通过协同管理减少跨团队等待?
我参与跨部门项目时,最耗时的往往不是编码,而是等待接口说明、测试环境、业务确认或外部团队反馈。单纯增加会议数量并没有解决问题,反而让成员更少时间处理真正的阻塞事项。
可以建立一份公开的阻塞清单,为每个阻塞项记录负责人、依赖方、提出时间、预计解决时间和升级节点,并在每日同步时只讨论新增或超期问题。对于接口、设计、测试数据等高频依赖,最好在迭代开始前设置“就绪条件”,例如接口字段已确认、测试账号已准备、验收人已明确。
建议统计阻塞等待时长:如果某类依赖平均等待超过1个工作日,就应通过提前评审、固定联络人或自动化环境来治理,而不是继续依赖项目经理临时催办。
核心关键词
文章包含AI辅助创作:敏捷管理指南:项目经理如何做好敏捷项目,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542204
读者评论
文中把“完成”与“可交付”区分开很有参考价值。实际项目里最容易被忽略的是环境、权限和上线审批,建议再补充一个验收清单示例,方便团队直接落地。
我比较认同不拿故事点评价个人,但跨团队预测仍需要统一口径。除了周期和依赖时间,最好说明如何处理临时需求、节假日和人员变动,否则数据对比仍可能失真。
文章强调先处理高风险依赖,这一点在多团队项目中很实用。不过如果业务方参与度不足,验收标准和优先级仍可能反复变化,项目经理还需要提前约定反馈时限和未回复时的决策规则。
