Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

Sprint效率低,通常不是团队“做得不够快”,而是计划、执行和验收之间缺少可验证的反馈:故事点完成率看起来不错,关键目标却没交付;燃尽图一路向下,最后两天仍堆着大量未完成工作。我的判断是,项目经理不该先追着团队要更高速度,而要先用数据找出工作流中反复出现的阻塞,再调整工作方式。

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

一、核心结论:别用一个数字定义 Sprint 效率

1. 效率分析的重点是目标、流动和质量

我做 Sprint 复盘时,不会先问“本期完成了多少故事点”,而会先看三个问题:团队是否完成了本期目标,工作是否顺畅地从待办流向完成,交付是否满足质量要求。它们分别对应目标达成、流程效率和交付质量,少看一个维度,结论都可能偏离实际。

故事点、工时和完成数量可以作为辅助信息,但都不能单独代表效率。团队可能通过把大故事拆成许多小故事提高完成项数量,也可能把未达成的工作在 Sprint 结束时改为“完成”。数字变好,不等于用户更早获得了价值。

我建议项目经理把 Sprint 效率定义为:团队在可接受的质量和风险范围内,持续达成 Sprint Goal,并尽可能缩短工作从启动到交付的时间。这个定义不鼓励加班冲刺,也不把“忙碌”误当成产出。

2. 指标要组成诊断链,而不是组成排行榜

一个可执行的分析链可以这样搭建:先判断目标是否达成,再看计划承诺与实际交付的差异,接着观察周期时间、阻塞时间和返工比例,最后确认缺陷、线上故障或验收退回是否增加。前一项帮助定位问题,后一项帮助验证原因和影响。

如果目标达成率下降,同时阻塞时间上升,问题可能在依赖或决策等待;如果交付数量上升但返工比例也上升,团队可能只是把未完成的质量成本推迟到了下一个 Sprint。只有把指标放在因果关系中看,数据才会导向行动。

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

3. 数据必须服务于一个决策

每个指标都要对应一个可能采取的行动。例如,阻塞时间持续上升,团队可以减少跨团队等待、提前确认接口负责人,或为审批设定响应时限。如果某项数据无论高低都不会改变任何决策,就不必为了仪表盘完整而采集它。

这也是我反对“指标越多越专业”的原因。指标太多会让团队疲于填表,项目经理却依然无法回答“下个 Sprint 应该改变什么”。控制在少数几个能引发行动的指标,比建设一块没人看的大屏更有价值。

二、背景和真实场景:为什么数据看起来不错,项目仍然延期

1. 常见的 Sprint 失速现场

在一个跨产品、研发、测试和外部系统团队的交付场景里,计划会议上经常出现这样的情况:产品侧希望把多个需求都放入 Sprint,研发根据理想工作量估算,测试等功能开发完成后再集中验证。前半程看板上有大量“进行中”事项,临近结束才发现接口确认、测试环境和业务验收都在排队。

这时团队可能已经完成了不少开发工作,但多数工作项还没有通过验收。若项目经理只统计“开发完成数”,就会误以为进度正常;若只比较故事点,可能把范围变化、拆分粒度和估算习惯当成效率变化。真正的问题常常是工作在多个阶段之间堆积,交付链条没有同步。

我会先把工作项按“待开始、开发中、待验证、已完成、阻塞”几个状态还原,再检查每项工作的进入时间、离开时间和阻塞原因。这里的重点不是追责,而是确认瓶颈发生在哪里:启动太多、测试容量不足、需求澄清晚,还是外部依赖无人响应。

2. 100 人以上组织需要看见跨团队等待

小团队的口头沟通有时能弥补流程缺口;组织扩大后,需求、研发、测试、运维和安全审查可能分属不同团队,依赖关系不再靠一次站会就能讲清。单个 Sprint 的数据如果不记录等待原因,就容易把跨团队延迟误判为某个执行者效率低。

对于 100 人以上的组织,建议统一工作项字段、状态定义和完成标准,同时保留团队本地的协作方式。项目管理平台可以帮助汇总需求、缺陷、迭代和依赖数据,但工具本身不会自动修复流程:如果各团队对“完成”的理解不同,汇总出来的报表只会更整齐地呈现口径差异。

3. 先分清事实、假设和解释

项目复盘最容易发生的偏差,是把观察结果直接当成原因。比如“本期完成比例只有 70%”是事实;“团队估算不准”是一个假设;“未提前识别外部依赖导致工作等待”才是可能的机制解释。项目经理应把三者分开记录,并通过工作项时间线、阻塞记录和团队访谈验证假设。

如果没有历史基线,不要声称一个比例就是行业平均或组织标准。本文后续的案例数据均为情景模拟,用于演示诊断方法,不代表任何企业的实际成绩,也不应当直接作为团队绩效目标。

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

三、常见误区:指标被用错时,会把团队带向错误方向

1. 把速度当成生产力

速度通常是团队在一段时间内完成的估算工作量,适合帮助同一团队做短期容量规划,不适合跨团队排名。故事点是团队相对估算,不是标准工时;不同团队的估算尺度、拆分习惯和完成定义都可能不同。

当管理者把速度设成硬性绩效目标,团队可能会把故事点估大、把工作拆得更有利于统计,或者减少探索性工作。短期报表看起来增长,长期预测却失去参考价值。因此我会观察团队自身的趋势,并把速度用于计划讨论,而不是给团队定“每个 Sprint 必须提高多少点”的目标。

2. 把燃尽图当成进度保证

燃尽图能展示剩余工作量随时间的变化,但它无法单独说明剩余工作是否可交付,也无法表达质量、依赖和范围变化。若工作量被频繁调整,曲线即使平滑向下,也未必意味着团队离目标更近。

我会把燃尽图和工作项状态、目标验收情况一起看。尤其需要注意“开发完成但未验证”是否被错误地从剩余工作里移除。若团队把完成定义设在代码提交,而不是可验收的交付状态,图表反映的只是局部活动,不是端到端结果。

3. 把在制品数量越多当成并行效率越高

同时启动更多工作看上去很积极,实际可能增加切换成本和排队时间。一个开发者手上挂着六项任务,并不代表六项都在稳定推进;它可能意味着每项都要等待评审、接口或测试资源。

当周期时间拉长、在制品增加、完成速率没有改善时,我更倾向于建议团队限制并行,而不是继续加人或加需求。先把少数工作推到完成,再开始新工作,往往更容易暴露真实瓶颈。

4. 把缺陷数下降当成质量必然提升

缺陷数受测试范围、发布频率、缺陷定义和报告意愿影响。某个 Sprint 缺陷少,可能是质量提高,也可能是测试尚未执行、用户反馈尚未到达,或团队没有及时登记问题。因此应同时看缺陷严重度、发现阶段、返工工作量和发布后问题。

我尤其会区分“新发现缺陷”和“返工缺陷”。如果新缺陷减少,但验收退回和重复修复上升,团队只是改变了问题出现的位置,并未真正减少质量成本。

常见误读 可能造成的后果 更稳妥的判断方式
故事点越多,效率越高 估算膨胀,团队间比较失真 观察同一团队的计划预测能力,并结合目标和质量
燃尽图向下,项目就安全 未验证工作被误当成已交付 核对完成定义、验收结果和剩余风险
并行任务越多,产出越高 切换增多、排队加长、完成变慢 同时看在制品数量、周期时间和完成速率
缺陷变少,质量必然变好 漏掉延迟暴露或未登记问题 结合返工、严重度、验收退回和线上问题判断

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

四、专业判断逻辑:用一套固定顺序读 Sprint 数据

1. 先确认 Sprint Goal 是否达成

Sprint Goal 是判断本期工作的第一条主线。项目经理应在计划会议中把目标写成可验证的结果,而不是把待办事项逐条抄进目标。例如,“完成三个页面”描述的是工作量;“用户能够提交申请并查看处理状态”描述的是可验收能力。

复盘时可以把目标结果分为达成、部分达成、未达成,并说明证据。若目标未达成,再判断原因属于范围变化、依赖阻塞、估算偏差、质量返工还是突发事件。这样做可以让“为什么没完成”回到具体工作流,而不是泛化为个人态度问题。

2. 再比较计划与实际,保留范围变化记录

计划完成比例可以作为预测能力的信号,但必须先说清分母。推荐使用“计划时纳入 Sprint 的工作项中,达到完成定义的工作项比例”,并把中途新增、删除或拆分的工作单独标记。否则,团队在 Sprint 中途调整范围后,完成比例将无法解释。

对于按工作量加权的比例,要谨慎使用故事点。若拆分或估算方式改变,工作量口径也会变。实际操作中,我会同时保留工作项数量、估算工作量和目标达成三个视角,避免其中一个数字掩盖其他问题。

3. 用周期时间和等待时间定位瓶颈

周期时间可以定义为工作项从进入“进行中”到符合完成定义的时间。等待时间则应基于团队能识别的状态或阻塞记录计算。统计前先统一状态转换规则,例如“待验证”是否仍算进行中、被阻塞的周末是否计入工作日。

如果周期时间整体变长,进一步拆分各阶段的停留时间:开发、代码评审、测试、业务验收或外部依赖。总时长告诉你结果变慢了,阶段时长帮助你找到应该改哪一个环节。

4. 最后看质量和可持续性

交付速度不能靠把质量成本推到未来来换取。每个 Sprint 至少要检查未关闭缺陷、验收退回、返工工作量和发布后问题;如果团队长期依赖加班才能达到承诺,也要记录加班或超负荷的信号。

我不会把单次 Sprint 的异常直接定性为趋势。建议使用连续数个 Sprint 的移动观察,同时标注假期、团队变动、重大依赖和范围变化。数据趋势适合提出问题,不应被当成脱离背景的判决。

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

五、案例推演:把“总是最后几天才发现问题”拆成可行动的原因

1. 案例口径与数据说明

下面使用一个虚构的 12 人产品研发团队进行情景推演。团队每个 Sprint 为两周,连续观察三个 Sprint,交付的是一项需要产品、研发、测试共同验收的业务能力。所有数字均为示意数据,用于演示分析方法,不是公开调研结果,也不是任何产品的客户案例。

观察项 Sprint 甲 Sprint 乙 Sprint 丙
计划工作项 22 项 24 项 21 项
达到完成定义的工作项 16 项 18 项 18 项
Sprint Goal 部分达成 未达成 达成

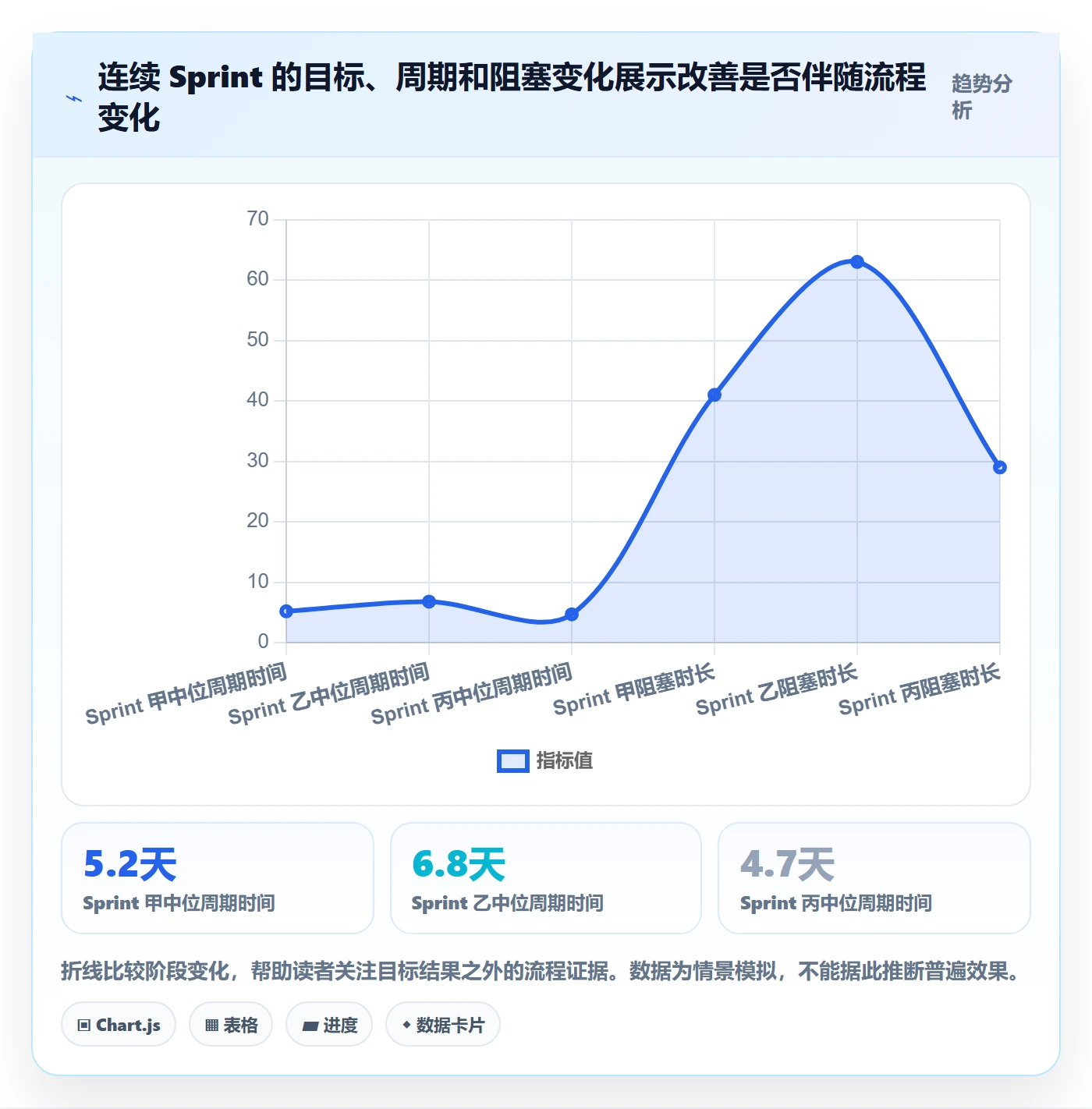

中位周期时间 5.2 天 6.8 天 4.7 天
阻塞时长 41 小时 63 小时 29 小时
验收退回工作项 4 项 6 项 2 项

2. 不要把第一反应当成结论

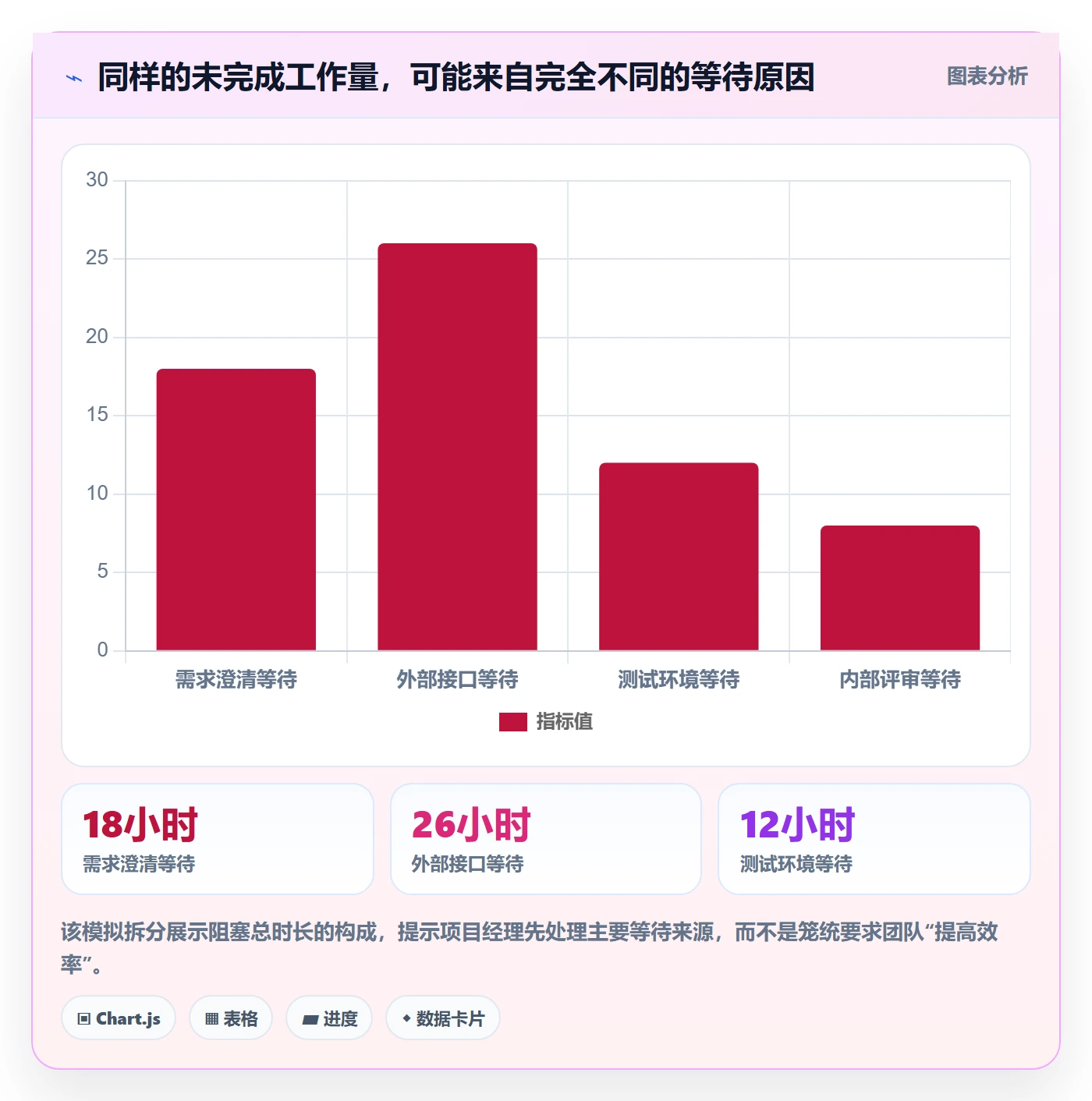

看到第二个 Sprint 未达目标、周期时间上升,容易得出“估算不准”或“团队执行慢”的结论。但检查阻塞记录后,团队发现外部接口确认占了 26 小时,测试环境问题占了 12 小时,另有多项需求的验收标准在开发开始后才补充。

这时要区分可控因素和不可控事件。外部团队临时故障可能是偶发事件;但接口负责人不明确、需求验收标准长期后置、测试环境没有预先检查,都是可改进的流程设计。不能因为阻塞来自外部,就把它从项目管理分析中删除。

3. 围绕证据设计下一轮实验

团队没有选择“下个 Sprint 多承诺 10%”来证明执行力,而是做了三项小调整:计划会前确认关键需求的验收条件;有外部依赖的工作项必须填写负责人和响应日期;测试环境检查提前到 Sprint 开始前完成。

第三个 Sprint 中,阻塞时长从 63 小时降到 29 小时,验收退回从 6 项降到 2 项,目标达成。这个变化不能证明三项措施中哪一项单独起效,但足以说明改动方向值得继续验证。下一轮可以分别记录各措施对应的等待和退回原因,逐步缩小因果范围。

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

4. 复盘应该留下可验证的承诺

复盘行动不要写成“加强沟通”“提升质量”这类无法核验的口号。更好的行动是:“下个 Sprint 所有依赖项在计划会前登记负责人和承诺日期;若超时一天,项目经理在当日升级;复盘时比较依赖等待小时数。”每项措施都应有负责人、完成时间和验证信号。

如果下一轮数据没有改善,也不意味着团队失败。可能是措施没有执行,可能是原因判断错误,也可能是外部约束无法消除。关键是让每个 Sprint 的改动都能产生新的证据,而不是重复讨论同一个症状。

六、可直接使用的模板:让数据从会议走到行动

1. Sprint 计划与目标模板

计划会议记录至少要包含目标、范围、容量、风险和依赖。目标写结果,范围写工作项,风险写可能影响目标的条件;三者不要混在一句话里。容量还要考虑休假、支持任务和维护工作,不能把名义上的工作日全部当作可用于需求交付的时间。

字段 填写示例 使用目的
Sprint Goal 用户可以提交申请并查询处理状态 判断本期是否交付了一个可验证结果
验收条件 提交成功、状态可查询、失败时给出明确提示 减少开发后才补充标准的返工
计划范围 列出工作项编号、负责人和估算口径 保留计划基线,识别中途范围变化
容量与限制 休假、值班、支持任务、测试容量 避免按理想满负荷承诺
依赖与风险 外部接口负责人、所需日期、升级路径 提前暴露等待源,而非到期后才发现

2. 每日数据检查模板

每日站会不是逐项汇报给项目经理,而是团队检查工作是否朝 Sprint Goal 前进。建议只保留能触发协作的问题:新增阻塞、阻塞时长、在制品是否超出团队约定、即将影响目标的工作项,以及需要谁在何时作出决定。

  • 目标状态:当前是否仍有路径达到 Sprint Goal,若没有,最早何时能确认影响。
  • 阻塞记录:工作项、开始时间、原因类别、负责人、下一步和预计解除时间。
  • 在制品检查:是否有太多已启动但未完成的事项,能否先协同完成已有工作。
  • 质量检查:待评审、待测试或待业务验收是否开始积压。
  • 范围变化:新增和移出事项是否影响目标,是否需要相关方共同确认。

3. Sprint 复盘分析模板

每个 Sprint 结束后,用一页记录事实和下一步即可。项目经理应鼓励团队指出流程问题,不把数据直接用于个人惩罚。若数据明显异常,先核对口径、数据完整性和背景事件,再讨论原因。

复盘问题 记录方式
目标达成了吗 写明验收证据,并标注达成、部分达成或未达成
计划与实际差异在哪里 分开记录未完成、范围新增、范围移除和估算变化
工作流的主要等待是什么 按需求、依赖、评审、环境、测试、审批等原因分类
质量成本是否变化 比较返工、验收退回、缺陷严重度和发布后问题
下一轮只改变什么 写负责人、完成时间、预期信号和检查日期

4. 常用计算口径

计算公式不复杂,难点在口径一致。建议把团队采用的状态、分母、工作日规则和缺陷定义写在指标说明中;换了口径之后,应在趋势图上标注变更日期,不要把新旧数据直接当成同一序列比较。

计划完成比例 = 达到完成定义的计划工作项数 ÷ Sprint 开始时的计划工作项数
中位周期时间 = 所有已完成工作项周期时间排序后的中间值

阻塞时长 = 工作项处于已登记阻塞状态的累计时间

返工比例 = 因缺陷、验收退回或实现偏差重新处理的工作量 ÷ 已完成工作量

目标达成率 = 达到 Sprint Goal 验收条件的目标数 ÷ 计划目标数

上述公式只是起点。若计划工作项大小差异很大,按项数计算会忽略复杂度;若按故事点加权,又会受估算口径影响。项目经理应该在团队内固定一种主口径,并用另一种视角做交叉检查,而不是为了让数字好看而临时换算法。

七、不同情境下的行动建议与取舍

1. 新团队:先建基线,不急着设目标

新组建或刚调整流程的团队,前三到五个 Sprint 更适合建立数据基线。先统一完成定义,记录目标、计划与实际、周期时间、阻塞和返工,再观察波动范围。此时不建议承诺“每期速度增长”,因为团队还没有稳定的工作方式和历史参照。

取舍是短期内看起来没有一个漂亮的绩效数字,但换来更可信的预测。若管理层要求立即报进度,可以用范围、关键风险和目标信心说明现状,并标明这是初始估计,不冒充成熟基线。

2. 依赖复杂:优先管依赖和决策时限

如果多个团队共享接口、数据或审批资源,应在 Sprint 计划前建立依赖清单,记录提供方、接收方、所需日期、验收条件和升级路径。每日只追踪会影响目标的关键依赖,避免把所有跨团队沟通都变成繁琐登记。

取舍是增加一定的协调成本,但能更早暴露等待风险。对于低风险、低频的依赖,不必建立重型审批;对一旦延误就会阻断目标的依赖,则应提前安排技术验证或备选方案。

3. 需求变化频繁:保护目标,允许范围调整

市场变化快的团队,不应把“计划不变”当成敏捷。项目经理可以与产品负责人约定:目标保持稳定,低优先级范围可以替换;任何新增工作都要说明它替代了什么,或它对容量和目标造成什么影响。

取舍是预测工作项数量会有波动,但团队更有机会交付有价值的结果。复盘时把计划内完成、计划外新增和主动移出分别统计,避免把正常适应变化误判成执行失败。

4. 质量问题上升:先减少并行,再补强前置验证

当返工、验收退回或高严重度缺陷上升时,我会先限制同时进行的工作,并把评审、测试和验收更早嵌入交付过程。必要时减少本期承诺范围,为自动化测试、环境稳定和技术债处理留出容量。

取舍是短期完成项可能下降,但长期可能减少返工和发布风险。若项目处于高风险发布窗口,质量门槛不应为了完成率而放宽;如果问题只出现在某类低风险体验项,则可以通过分级验收避免全盘减速。

5. 成熟团队:用小实验替代大改造

成熟团队的数据稳定后,可以选一个可控变量做两到三个 Sprint 的小实验,例如限制在制品、提前安排验收、给依赖设置响应时限。实验开始前写下预期:周期时间希望怎样变化、质量指标不能恶化到什么程度、何时决定保留或撤回。

取舍是小实验不能迅速证明所有因果,但能降低大规模流程改造的风险。一次只改变一个主要因素,更容易知道变化是否有效;若同时换工具、改组织结构、改估算方法,结果即使变好也难以解释。

Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板

八、工具和落地:让数据能追溯,也让团队愿意使用

1. 先确定数据口径,再选择报表功能

选择项目管理工具时,我会先检查能否追溯工作项状态历史、记录阻塞原因、关联需求与缺陷、保存 Sprint 计划基线,并按团队或项目筛选。若平台只能展示当前状态,无法还原工作项何时进入和离开某个阶段,就很难计算周期时间和分析排队。

还要评估权限、审计、数据导出、跨团队汇总和部署要求。对中大型企业而言,数据隔离、访问控制、组织级汇报和系统集成的权重通常高于单个看板是否更美观;工具选型应围绕治理需求,不要先被功能清单牵着走。

2. 适配大型组织的工具评估方式

以 PingCode 为例,若团队处于 100 人以上的组织环境,可以把需求管理、迭代协作、缺陷跟踪和跨团队可视化作为评估维度,并在正式决策前用真实工作流做试点。对有数据驻留和合规要求的企业,可进一步核对其私有化部署方案、运维责任边界、升级方式和权限模型。

如果组织已有 Jira 工作流,评估迁移时不能只问“数据能不能导入”,还应验证项目结构、字段、附件、历史记录、用户权限和自动化规则如何映射。PingCode支持相关迁移场景的能力应以当前产品方案和试迁移结果为准;建议先选一个非关键项目做迁移演练,明确数据差异和回滚方案,再扩大范围。

国产项目管理平台可以成为企业替代方案之一,但“是否合适”取决于工作流覆盖、迁移成本、集成能力、安全要求、服务响应和长期维护成本。对项目经理而言,工具的价值不在于承诺某个效率提升百分比,而在于能否让真实流程和阻塞原因被看见。

3. 工具上线前做小范围试点

试点建议覆盖一个跨职能团队和一个完整 Sprint 周期,预先选定少量指标,例如目标达成情况、周期时间、阻塞原因完整度、验收退回和人工统计耗时。先验证数据能否被正确采集,再讨论是否要推广;不要在口径尚未统一时用全公司数据做横向排名。

工具部署后还要安排数据责任人:谁维护状态定义,谁审核报表口径,谁处理字段变更,谁负责历史数据迁移验证。没有维护机制的仪表盘,通常会在几个月后出现大量空字段和不可比数据。

4. 下一步从一个问题开始

如果你准备在下个 Sprint 开始改进,不必一口气设计完整指标体系。先选一个反复出现的具体问题,例如“工作项常在最后两天集中验收”,然后统一完成定义,记录每项工作的进入时间、阻塞原因和退回情况。

下一次复盘时,只提出一个可验证的流程调整,并为它指定负责人和观察周期。提升 Sprint 效率,不是让团队在同样的流程里跑得更快,而是让工作更少等待、更少返工,并更稳定地达到目标。当每个数字都能指向一项决策,数据分析才真正成为项目管理的方法,而不只是汇报材料。

常见问题解答(FAQ)

1. Sprint中应该重点跟踪哪些数据指标?

我刚开始负责敏捷项目时,看到速度、燃尽图、缺陷数等指标很多,不确定该优先看什么。我担心指标铺得太多,团队反而把时间花在填表上。

先围绕交付、进度和质量各选一项:用已完成且符合验收标准的工作量观察交付能力,用燃尽图或剩余工作量观察进度,用每个Sprint的缺陷数或返工量观察质量。连续记录至少3个Sprint后再看趋势;速度适合团队内部做计划,不适合直接比较不同团队。

2. Sprint速度下降,就能说明团队效率变差了吗?

我在复盘时发现,某个Sprint完成的故事点比上个Sprint少,第一反应是团队效率退步了。但这个Sprint中途有需求变化,还有成员请假,我不知道该怎么公平判断。

不能只凭单个Sprint的速度下结论。先核对团队人数、可用工作日、需求变更和验收口径,再对比最近3至5个Sprint的趋势;如果可用工时明显不同,可以同时记录计划工作量与实际完成量,并说明偏差原因。故事点是团队估算口径,不是个人绩效指标。

3. Sprint进行中新增紧急任务,应该怎么记录和调整?

我遇到过Sprint已经开始,业务方又要求插入紧急任务的情况。如果直接塞进迭代,原计划看起来就不准确;如果拒绝,又可能影响线上业务。

先由产品负责人和团队判断任务是否必须立即处理,并记录新增原因、负责人、估算工作量和影响范围。确需插入时,公开说明相应移出或延期的工作,更新Sprint看板及燃尽数据;复盘时把计划内交付和临时插入任务分开统计,避免把变更造成的偏差误判为执行问题。

4. 怎样用数据判断Sprint复盘提出的改进是否有效?

我参加复盘时,团队每次都会提出不少改进点,但过几周后很难说清哪些真正起了作用。我想让改进计划更容易跟踪,而不是停留在会议记录里。

每个Sprint选择1至2项可验证的改进,为每项写明负责人、目标指标、基线和检查时间。例如,若目标是减少等待,可记录任务从开始到完成的中位天数,并与此前3个Sprint比较;下个复盘时同时检查指标变化和其他影响因素,再决定继续、调整或停止该措施。

核心关键词

读者评论

韩
韩知行

我们团队实际复盘时,周期时间比故事点更容易引发讨论,但阻塞原因经常没有及时记录,月底只能靠回忆补数据。若要落地,建议把阻塞登记设计得足够简单,否则执行几轮就容易流于形式。

陈
陈晓彤

跨团队项目里,业务验收等待往往比开发阶段更难量化。文章提到统一完成定义很关键,但不同部门对“可验收”的理解仍可能不一致,最好配合具体示例和责任人,而不只是统一字段。

雷
雷梦琪

我对把返工比例纳入核心分析比较认同,不过返工的判定口径需要提前约定。需求临时变化、技术方案调整和真正的缺陷不宜混在一起,否则连续几个 Sprint 的趋势也可能被错误解读。

文章包含AI辅助创作:Sprint实操方法:项目经理提升敏捷项目效率的数据分析方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/542159

赞 (0)
飞飞飞飞
敏捷项目Scrum全流程:项目经理数据分析与一文讲清
上一篇 4小时前
迭代最佳实践:项目经理敏捷项目数据分析,常见问题
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
