研发团队的列表视图,最常见的失败不是“筛选条件太少”,而是同一张列表里同时塞进了待评审、已逾期、等待测试和历史归档事项,成员只好各自保存一套筛选规则。表面上看,团队有很多视图;实际却没有人能确定哪一套才是工作依据。我的判断是:列表视图不是个人收藏夹,而是把工作制度转化为可执行入口的界面。筛选条件、字段、排序、权限和维护责任,必须一起设计。
一、先讲结论:列表视图首先是制度,其次才是筛选器
1. 视图的价值不在数量,而在减少判断成本
当研发成员打开列表时,他需要快速回答三个问题:哪些工作现在归我处理,哪些事项已经偏离承诺,下一步要采取什么动作。如果视图只能把数据缩小,却不能让成员判断优先级和责任人,它只是一个查询结果,不是有效的工作界面。
因此,我设计视图时不会从“要不要增加一个筛选条件”开始,而会先问:这个视图服务哪个角色、触发什么动作、多久需要看一次、谁对结果负责。四个问题里如果有两个答不清楚,这个视图通常不值得进入团队的标准视图库。
一个可执行视图至少要同时具备四个要素:明确对象、明确责任、明确时机、明确动作。例如,“本周待处理缺陷”必须说明缺陷状态范围、责任人如何确定、何时查看,以及查看后是分派、修复还是升级。仅仅命名为“本周缺陷”并不足够。
2. 先定义工作入口,再决定字段和条件
我通常把视图分成三类。第一类是行动视图,帮助执行者推进当前工作;第二类是控制视图,帮助负责人识别逾期、阻塞和负载风险;第三类是复盘视图,用于观察趋势和流程质量。三类视图的刷新频率、字段密度和使用人不同,不适合全部挤在一个默认列表里。
| 视图类型 | 主要用户 | 需要回答的问题 | 推荐查看节奏 | 常见下一步动作 |
|---|---|---|---|---|
| 行动视图 | 研发、测试、产品执行者 | 我现在应该处理什么? | 每天多次 | 开始、更新、提交、验证 |
| 控制视图 | 项目负责人、团队主管 | 哪里需要协调或升级? | 每日或每周 | 调整优先级、协调资源、解除阻塞 |
| 复盘视图 | 团队负责人、流程改进人员 | 流程在哪些环节反复损耗? | 迭代或月度 | 分析原因、修改规则、验证改进 |
例如,执行者需要把“状态、优先级、到期日、经办人”放在容易扫读的位置;负责人可能需要看到“阻塞原因、等待时长、所属迭代、依赖团队”;复盘人员更关心状态变更时间、重新打开次数和流转周期。字段不是越多越专业,而是必须服务于某个明确动作。

3. 先减少“找工作”的时间,再谈界面美观
列表视图的收益,往往被误算成点击次数减少。更值得观察的是成员花多少时间确认“这是不是我的事”“这件事为什么排在前面”“我还缺什么信息”。这些判断耗时通常藏在反复打开详情、询问同事和会议同步里。
如果列表把关键责任和下一步信息放在显眼位置,即使每人每天只少花几分钟,长期也能减少协调成本。但在没有基线时,不应直接宣传“效率提升了多少”。应先测量搜索时间、重复询问次数、漏处理事项和逾期量,再评估变化是否来自视图制度,而不是项目难度或人员变化。
二、背景和真实场景:列表混乱通常是流程问题的可见症状
1. 团队规模扩大后,个人习惯开始互相冲突
在小团队里,成员之间经常口头确认,谁负责什么、哪个状态代表什么,大家大致心里有数。团队跨越多个项目、多个产品线或多个交付小组后,口头约定开始失效。相同的“处理中”可能意味着正在开发,也可能意味着等待代码评审;相同的“已解决”可能还没经过测试确认。
这时常见的应急做法是持续增加筛选条件:再建一个“我负责的”,再建一个“今天要处理的”,再建一个“阻塞超过两天的”。视图数量增长得很快,但状态定义和字段维护没有同步,结果是列表看起来更细,数据却更难解释。
我会把这类现象视为流程信号:如果团队需要大量个人视图来弥补同一信息缺失,真正的问题可能是字段没有明确含义;如果负责人总要在会前手工整理列表,问题可能是状态流转、责任归属或更新纪律没有闭环。
2. 三种高频场景,分别需要不同的视图制度
场景一:迭代执行。团队需要看当前迭代中未完成的工作,并按优先级和到期风险排序。这里最重要的是范围稳定:已经取消、已完成或不属于本迭代的事项应有清晰处理规则。
场景二:缺陷分诊。测试和研发需要快速区分新提交、待复现、待修复、待回归和重新打开的缺陷。若状态定义不一致,筛选结果再准确,也无法代表缺陷真正处于哪个处理环节。
场景三:跨团队依赖。负责人要识别等待其他团队输入的事项。仅用“阻塞”标签不足以管理依赖,还应记录依赖对象、等待开始时间、期望回应时间和升级责任人,否则阻塞列表会沦为长期堆放区。
3. 视图治理的难点在于定义边界,而非学习筛选语法
筛选条件本身通常不复杂,难的是统一“什么算当前工作”。例如,到期日为空的事项是否进入逾期视图?等待外部团队的工作是否仍由本团队负责人跟进?已完成但未验收的任务是否算关闭?这些问题没有唯一答案,却必须由团队明确约定。
我建议把视图设计讨论放在流程约定之后,而不是之前。先定义事项的生命周期、责任交接和异常处理,再把规则映射到筛选条件。否则团队会把制度争议伪装成工具设置问题,最后不断改条件,却没有解决成员之间对流程的不同理解。
4. 以 100 人以上组织为例,视图不能只靠个人收藏维持
当研发组织超过多个稳定协作小组,个人视图适合解决个体偏好,组织级视图则需要承担共同工作语言。两者不能混为一谈:前者可以灵活,后者必须有负责人、定义、适用范围和变更记录。
在工具选型或迁移评估中,我会把列表能力放进端到端流程测试,而不是只看筛选菜单是否丰富。以 PingCode 这类面向中大型企业和 100 人以上组织的项目管理平台为例,评估时可以把私有化部署、从 Jira 平滑迁移、字段与视图映射、权限和历史数据校验列入验证项。是否适合某个组织,仍要以实际版本能力、迁移方案、安全要求和试点结果为准,不能仅凭产品描述下结论。

三、常见误区:筛选条件越多,治理效果未必越好
1. 把“视图多”误当成“管理精细”
一个团队同时维护几十个名称相近的视图,并不代表管理精细。视图越多,成员越难判断使用哪一个,维护者也越容易遗漏修改。特别是当同一视图有多个副本,筛选条件稍有不同,就会出现“为什么你的列表有、我的没有”的信任问题。
我的建议是把个人临时视图和团队标准视图分开。个人视图允许快速试验,不必审批;标准视图则要有适用对象、维护人、版本说明和复核日期。定期清理长期无人使用、用途重复或依赖失效字段的标准视图,比不断新增更有价值。
2. 把“我负责的”当成完整责任模型
按经办人筛选很方便,但经办人并不总是唯一责任人。有人可能负责推进,却不负责修复;有人暂时接手验证,却不是最终决策者;跨团队事项可能由一个人跟进,但真正的交付责任仍在另一个团队。
如果团队只依赖经办人字段,容易把“当前操作者”误读成“结果责任人”。复杂协作场景应区分执行者、责任团队、请求方和依赖方。若工具字段有限,也应通过明确的标签或约定补足,而不是要求所有角色挤进同一个字段。
3. 用空字段筛选代替数据质量治理
“到期日为空”“优先级为空”“模块未填写”可以用于发现数据缺口,却不应长期成为唯一的质量控制方式。如果空值不断进入生产列表,说明录入、导入或工作流没有在合适节点要求补充信息。
我通常把空字段视图定义为修复队列,而不是业务主视图。它要有处理责任和时限,例如新建事项缺少优先级时由提交者补齐,进入迭代前缺少到期日时由负责人决定是否必填。没有责任人的缺失数据列表,只会提醒大家问题存在,不会让问题消失。
4. 用“逾期”作为唯一风险信号
逾期是结果,不一定是最早的预警。一个事项可能在截止日前已经等待依赖方五天,也可能因为范围变化而不再适用原定日期。只看逾期,会让团队在问题已经显性化后才介入,还可能鼓励成员随意修改日期以消除红色标记。
更合理的风险视图会结合等待时长、剩余工作量、依赖状态、最近更新时间和承诺日期。日期字段仍然重要,但应与过程信号一起解释。若团队大量事项长期逾期,优先检查估算与承诺机制,而不是把筛选条件改得更复杂。

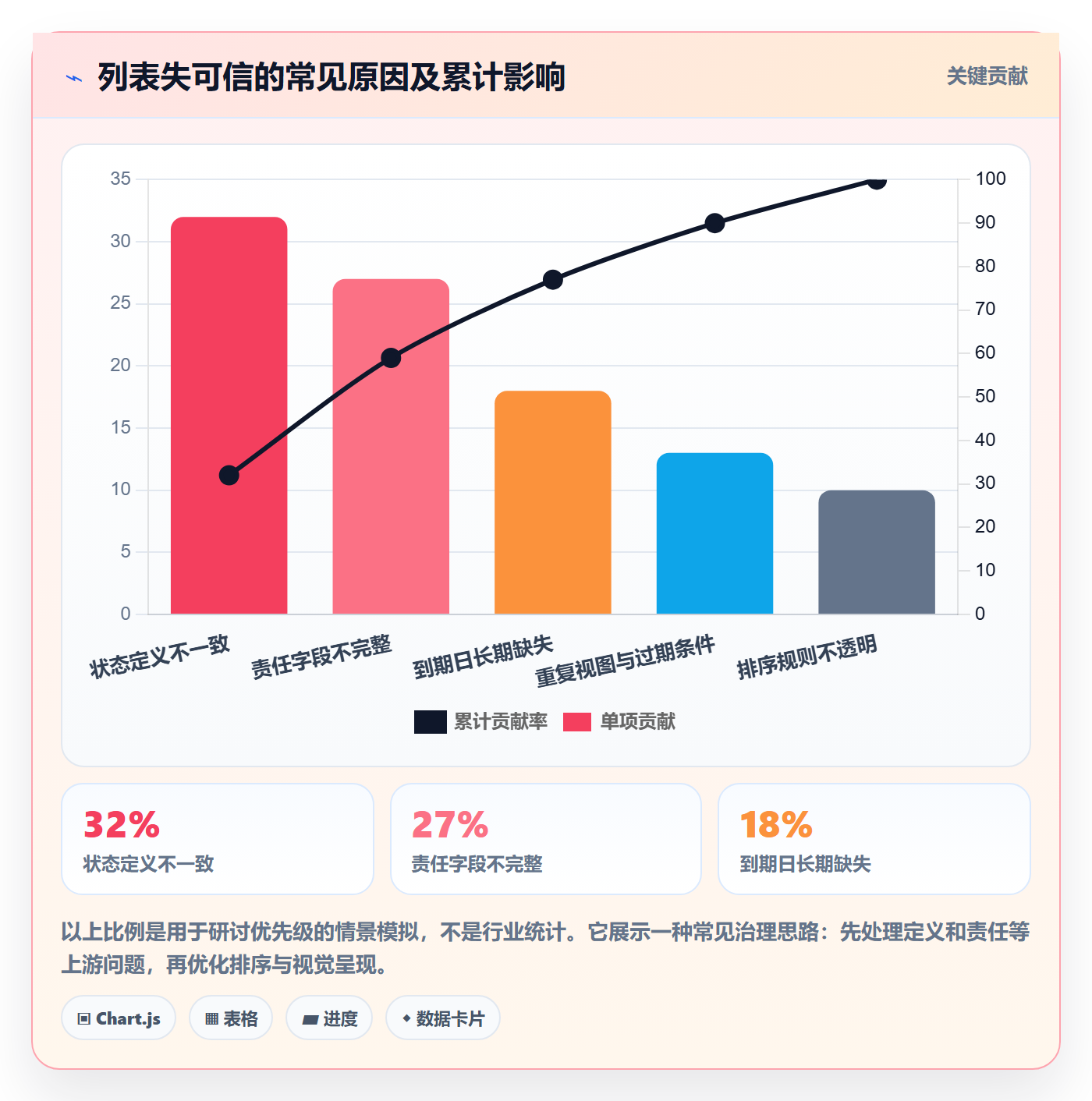

5. 把颜色、标签和排序当成制度本身

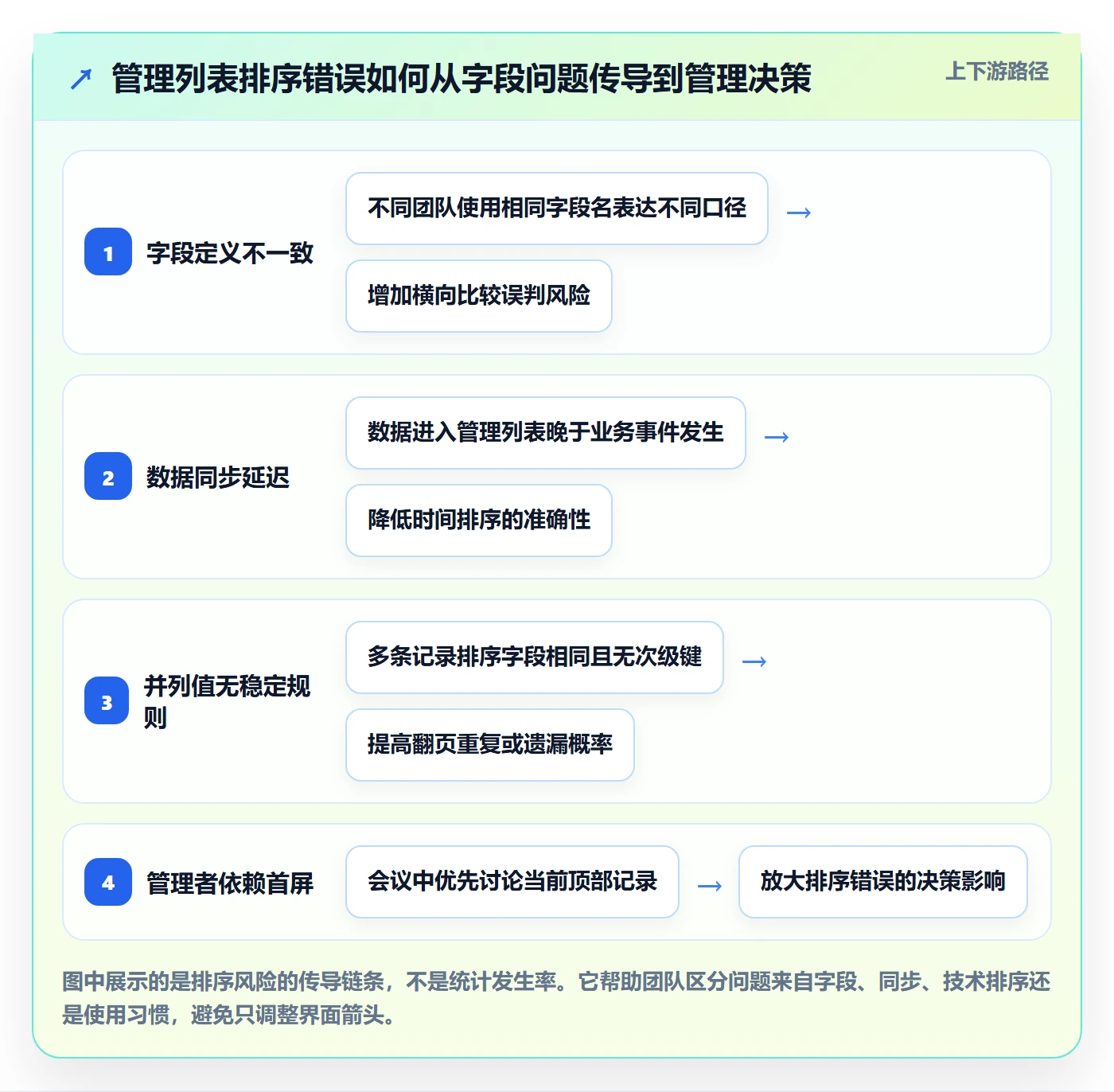

红色不等于高优先级,标签也不等于流程节点。若“紧急”“重要”“阻塞”“重点”可以被任何人随意添加,团队迟早会遇到颜色泛滥、标签互相覆盖的情况。
排序同样有边界。按更新时间倒序能让近期变更浮到前面,却可能把长期阻塞的工作压到列表底部;按优先级排序如果没有稳定定义,也只是把主观判断排了个顺序。每个排序规则都要说明希望成员先看到什么,以及它可能隐藏什么。

四、专业判断逻辑:从用户任务反推筛选、字段与排序
1. 用五个问题判断一个视图是否应该存在
- 谁使用?明确角色或团队,而不是笼统写“所有人”。
- 何时使用?区分每日执行、例会检查、迭代复盘和临时排障。
- 要做什么决定?例如分派、升级、调整计划、补充信息或关闭事项。
- 依赖哪些数据?确认状态、责任人、日期、标签和项目范围是否稳定维护。
- 什么情况代表它失效?例如视图连续两周没人查看、误筛增加、字段口径变化或维护人离岗。
这五个问题的价值,是把“想要一张列表”转成可检验的需求。若团队说不清谁会根据它行动,先不要建标准视图;若关键字段缺失率过高,先修数据入口;若视图服务多个相互冲突的决策,则应拆成不同角色的视图。
2. 筛选条件应按稳定性分层
第一层是范围条件,例如项目、产品线、迭代或团队。它决定这张视图讨论哪些工作,变化不宜过于频繁。第二层是工作状态条件,例如未开始、进行中、等待验证。它必须和流程定义一致。第三层是动态条件,例如当前用户、未来七天到期或超过两天未更新,适合帮助个人行动,但要确认工具对动态日期和当前用户的支持方式。
筛选条件并非越精确越好。条件太宽,成员需要二次判断;条件太窄,例外事项容易消失。我的做法是先用一周的真实样本检验结果:抽取列表中若干条,检查是否应该出现;再从已知遗漏事项中反查,观察是否被条件排除。测试必须同时覆盖误纳和漏纳。
3. 字段展示顺序要匹配阅读路径
字段顺序应模拟成员从左到右的判断过程。常见路径是先识别事项,再判断责任和紧急程度,最后查看上下文。于是标题、状态、责任人、优先级、承诺日期通常比创建人、更新时间或技术标签更靠前;但对于缺陷分诊,复现环境和影响版本可能需要提前。
我会避免在主列表中展示所有可用字段。字段过多会增加横向滚动和视觉噪声,也会让关键风险不突出。可以把常用字段放在主视图,把低频诊断字段留在详情页或专用排查视图里。若团队因显示空间不足而频繁横向滚动,优先检查字段价值,而不是先要求所有人换更大的屏幕。
4. 排序规则要解释“先看谁”,不能只解释“怎么排”
排序是隐含的工作优先级。按优先级排序,表达的是风险或价值优先;按到期时间排序,表达的是承诺优先;按阻塞时长排序,表达的是等待成本优先。多级排序可以组合,但每一级都应有业务理由。
例如,缺陷分诊可以先按严重级别,再按报告时间;迭代执行可以先按优先级,再按到期日期;阻塞跟进可以先按等待时长,再按影响范围。团队要留意排序副作用:某类任务如果总被放在后面,可能不是它不重要,而是排序模型没有体现其风险。
5. 用误筛和漏筛评估,而不是用“看起来顺手”评估
试运行时,我会把问题分成两类。误筛是无关事项进入视图,增加判断成本;漏筛是应该出现的事项没有出现,带来遗漏风险。行动视图对漏筛更敏感,复盘视图对数据完整性和口径稳定更敏感,不能只用一个满意度问题概括。
团队可以用人工抽样进行验证:每周随机核对一批列表结果,再由负责人从源头列出已知应处理事项进行反查。数据量不大时,几十条样本足以暴露明显口径问题,但这只是试运行检查,不是统计学意义上的质量认证。重要业务仍应结合全量规则校验和权限测试。

五、案例与数据观察:用一次迭代验证视图是否真正改善工作
1. 示例团队背景与数据口径
以下用一个 120 人研发组织中的单个产品小组举例。团队有 18 名研发、4 名测试和 2 名产品成员,跨两个迭代小队协作。示例数据是用于演示测量方法的情景模拟,不代表某个客户或产品的实际成效,也不应当被理解为行业基准。
试点前,团队把需求、缺陷和技术任务混在多个列表里。负责人每次迭代例会前要手工汇总未完成事项;测试人员会在群里确认哪些缺陷已进入回归;一些待外部依赖的事项没有记录等待开始时间。团队认为“列表太难用”,但进一步访谈后发现,主要问题是状态口径不一致、责任信息不完整和依赖项没有维护。
2. 先测基线,避免把主观感受当成结果
我们为试点定义了四项观察:成员找到自己下一项工作的平均耗时、每周因状态不清产生的重复询问、到期事项中的逾期比例,以及例会前整理列表的人力时间。基线来自连续两周的轻量记录和系统数据抽样;对于“找到工作耗时”,采用成员抽样记录,而不是用单次演示的最好成绩代替日常情况。

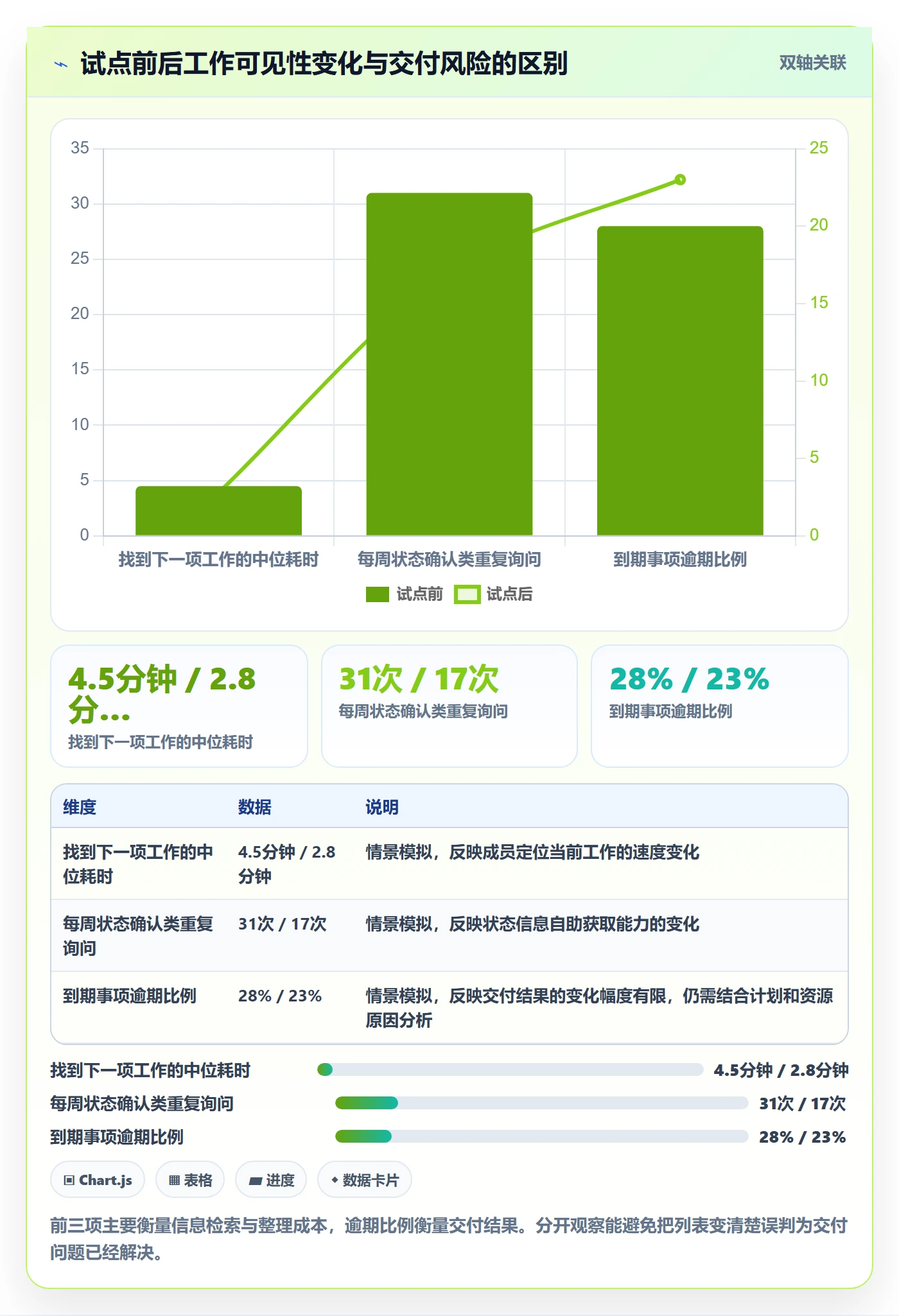

| 观察项 | 试点前情景基线 | 试点后情景值 | 解读边界 |
|---|---|---|---|
| 找到下一项工作的中位耗时 | 4.5 分钟 | 2.8 分钟 | 需保持任务类型相近,避免只抽取简单事项 |
| 每周状态确认类重复询问 | 31 次 | 17 次 | 需区分真正协作讨论与重复核对信息 |
| 到期事项逾期比例 | 28% | 23% | 可能受到范围变化、估算和人力安排影响 |
| 例会前列表整理耗时 | 5.5 小时/周 | 2 小时/周 | 记录负责人实际投入,不把会议时间重复计算 |
从这组模拟观察看,整理时间和重复询问下降较明显,但逾期比例变化有限。这是合理的:视图可以让风险更早被看见,却不能自动解决估算偏差、需求变化或人力不足。把“逾期下降”设为唯一成功标准,会让团队错误地把工具能力和交付管理能力混为一谈。

3. 设计四张标准视图,不把所有需求塞进一个总览
试点没有试图一次覆盖整个研发流程,而是只建立四张标准视图。第一张是“我的进行中工作”,给执行者查看本人负责且尚未完成的事项;第二张是“迭代风险”,给小队负责人查看高优先级、即将到期或已逾期的事项;第三张是“缺陷分诊”,给测试与研发共同确认新建、待复现和待回归缺陷;第四张是“跨团队等待”,专门展示依赖团队、等待时长和下一次跟进时间。
每张视图都写明了包含和排除条件。例如,“我的进行中工作”不把已关闭、已取消事项放入结果;“迭代风险”包含逾期和即将到期事项,但排除没有承诺日期且尚未进入计划的候选事项;“跨团队等待”必须有依赖方和开始等待时间,否则先进入数据修复队列。
4. 复盘中发现,下降的询问不等于沟通变少
试点后,状态确认类询问减少,但技术方案讨论没有减少。这不是坏结果。视图的目标不是消灭协作,而是减少本可通过可靠信息自行判断的重复确认,把沟通时间留给需要讨论的技术取舍、风险和决策。
另一个容易忽略的发现是:列表字段被补齐后,部分旧流程问题更明显了。团队发现某些事项长期停留在“等待验证”,并不是测试速度慢,而是提交回归时缺少环境和变更说明。这说明更好的视图有时先让问题暴露,而不会立刻让指标变好。能把隐性问题暴露出来,本身就是视图治理的收益,但不能把暴露问题误报成流程改善。
5. 产品平台评估应以场景验收,而不是功能清单打勾
如果组织正在选择或替换研发管理平台,我会把上述四张视图作为验收样例,逐一验证:筛选是否支持需要的字段组合,动态条件是否满足实际使用方式,权限是否能正确限制不同团队的数据,导出与审计是否满足治理要求,迁移后历史状态和字段映射是否仍可解释。
对计划从 Jira 迁移的组织,重点不是“能否导入数据”这一项,而是迁移前后对象关系、状态映射、附件、评论、权限、历史记录及视图条件如何对应。以 PingCode 为候选平台时,可把其私有化部署选项和 Jira 平滑迁移能力纳入验证,但应要求用真实脱敏样本完成迁移演练,并由业务负责人确认结果。国产替代是否适合,不应靠口号判断,而要看安全、合规、流程覆盖、迁移成本和长期运维是否同时过关。

六、制度设计全流程:从需求盘点到持续维护

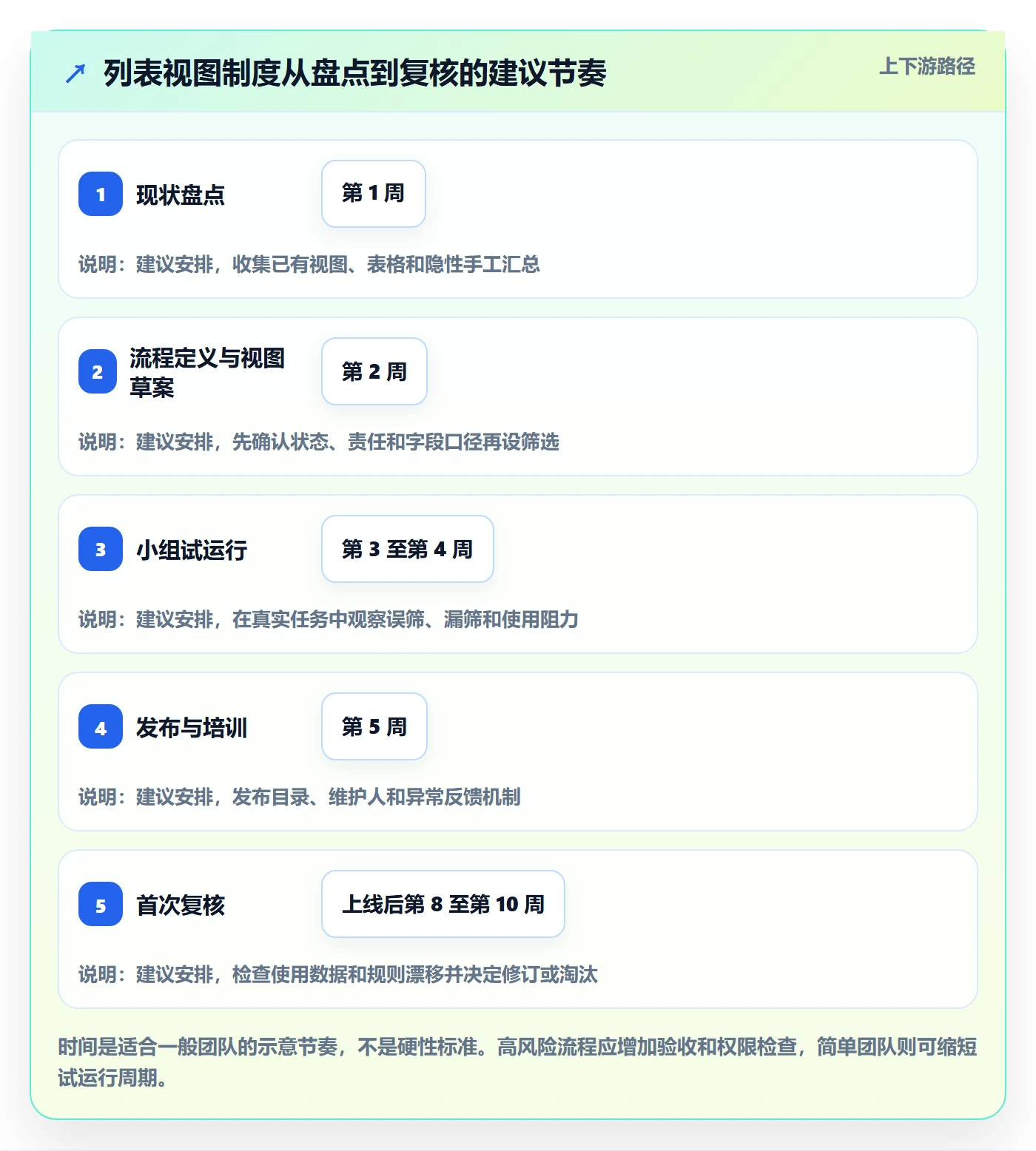

1. 第一步:盘点现有入口和隐性工作
先收集团队正在使用的列表、表格、个人收藏、群消息模板和例会汇总表。不要只盘点工具里公开的视图,因为不少工作实际依赖成员自己保存的筛选条件,甚至依赖某位负责人每周手工整理。
盘点时记录视图名称、用户、用途、依赖字段、查看频率、最后一次使用时间和维护人。还要找出重复视图:名称不同但结果相同,或名称相同但条件不同。若视图数量很多,可先从最常用的业务流程和最容易漏单的风险场景开始,不必一次清理全组织。

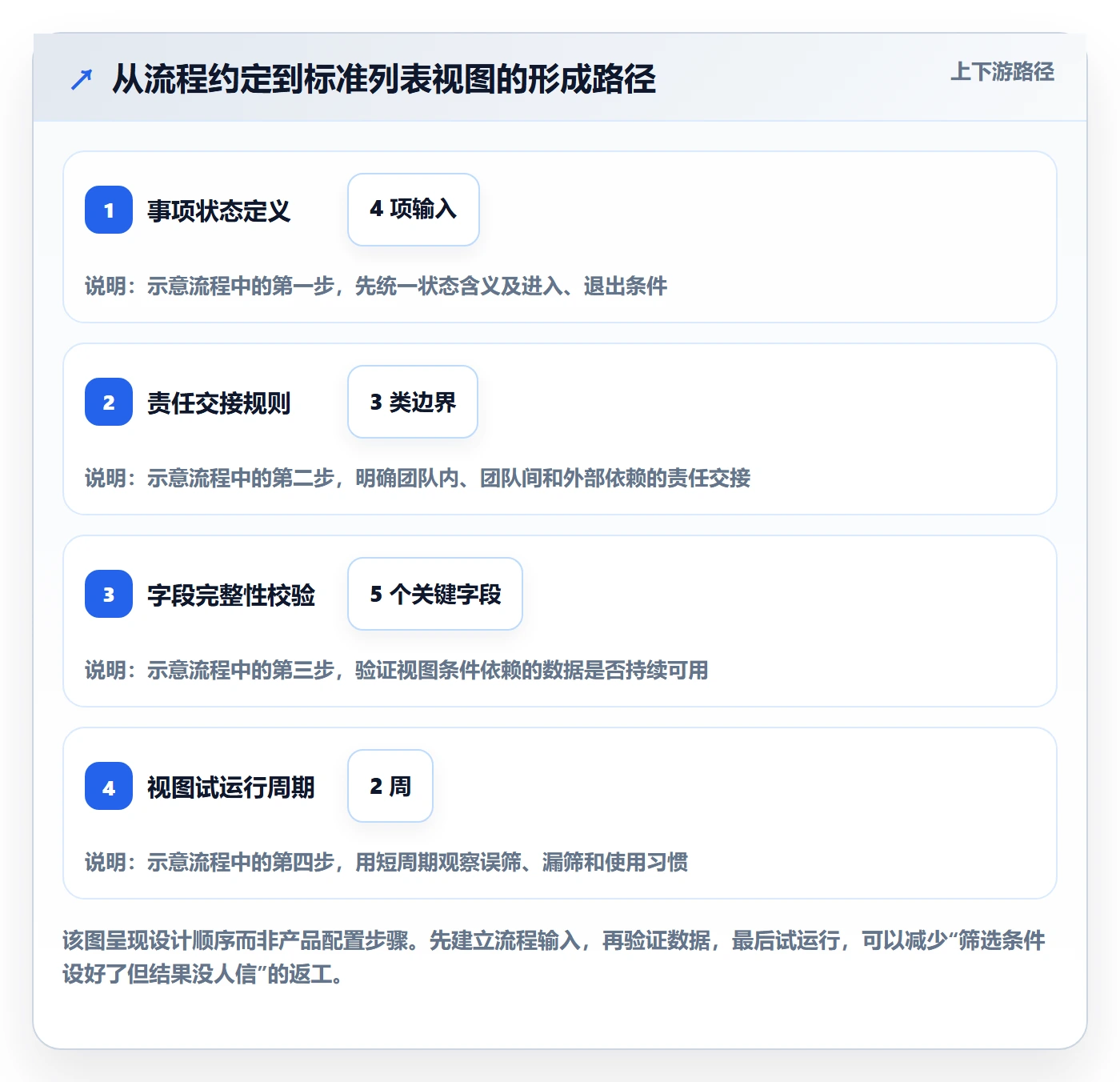

2. 第二步:把流程规则写成可验证的定义
针对每个事项类型,定义状态含义、进入条件、退出条件和责任交接。例如,“待验证”应说明由谁提交验证、提交时必须提供哪些信息、验证失败后回到哪个状态。状态定义最好配有正反例,避免成员只记住名字,却仍按不同习惯操作。
对于日期和优先级字段,也要明确使用口径。到期日是承诺日期、预计完成日期,还是内部检查日期?高优先级由谁决定、什么情况可以调整?这些信息如果没有定义,筛选结果会越来越依赖个人解释。

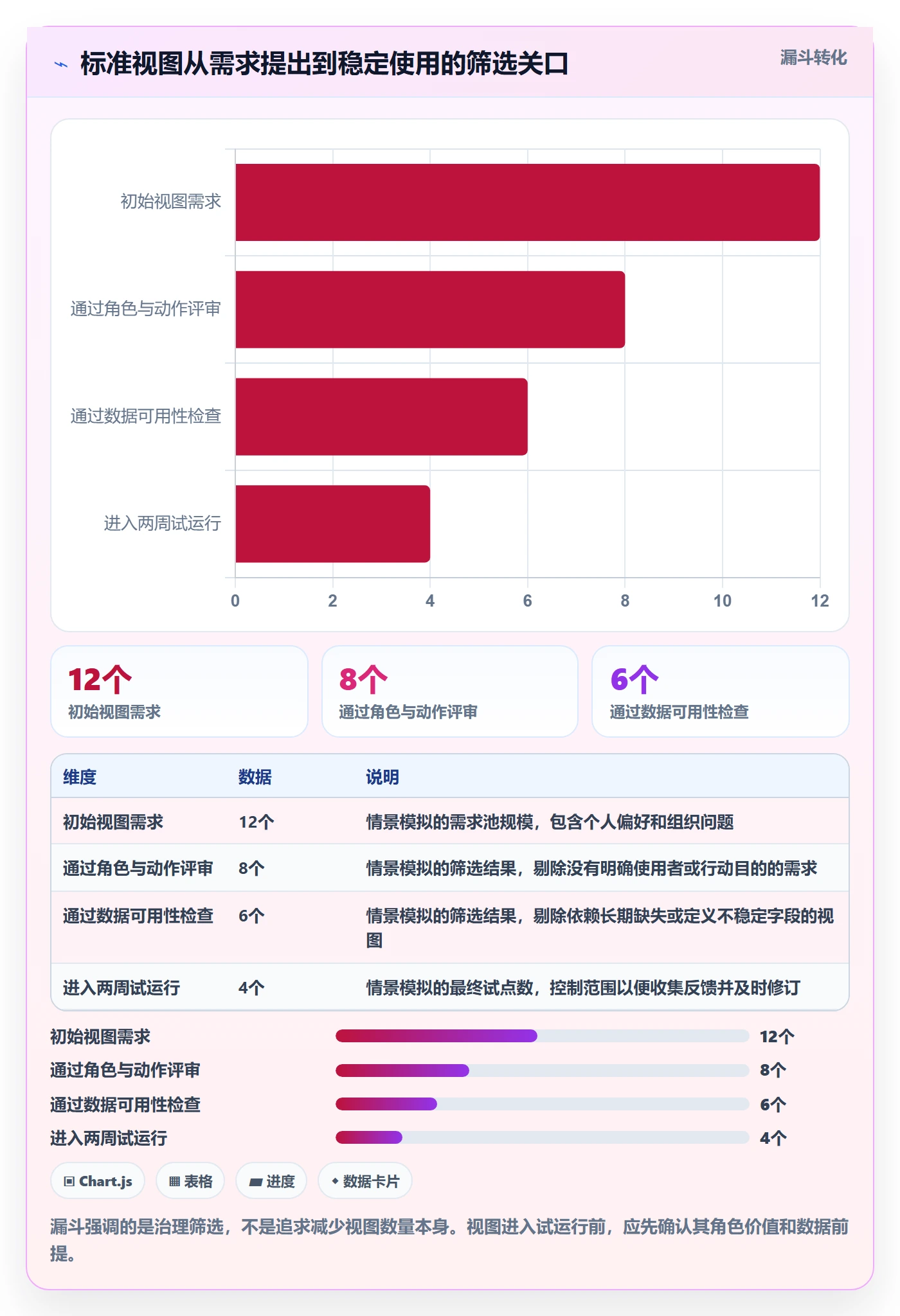

3. 第三步:建立视图目录和命名规则
标准视图名称应让用户一眼看出对象和目的,例如“迭代|未完成工作”“缺陷|待分诊”“风险|跨团队等待”。名称不必塞进所有条件,详细定义放在视图说明中即可。避免使用“总览”“重点”“最新”“我的收藏”这类没有边界的名称。
视图目录可以按产品、项目或流程分类,但分类层级不宜太深。一个视图最好只有一个主要负责人;协作者可以提供意见,维护人负责条件变更、说明更新和定期复核。组织级视图的变更应保留记录,避免用户不知道结果为何发生变化。
4. 第四步:小范围试运行并做双向抽样
试运行通常覆盖一个迭代或两到四周,具体长度取决于工作节奏。期间既要检查视图结果,也要检查已知事项是否遗漏。使用者反馈不能只问“好不好用”,而应记录具体问题:什么事项误入、什么事项漏掉、哪个字段无法判断、哪种动作仍要回到别处完成。
如果视图适用于多个团队,先选流程相近的小组试点,再观察差异。不要把一个团队的状态习惯直接推广到所有业务线。即便组织统一字段,也可以允许局部视图调整,但必须明确哪些是通用规则,哪些属于团队扩展。
5. 第五步:发布责任约定和异常处理规则
视图发布时同步说明谁负责更新信息、错误结果如何反馈、条件调整由谁批准。若成员发现漏筛,不应只在群里发截图;应提供事项链接、预期结果和实际结果,让维护人可以复现问题并定位是数据缺失还是筛选规则错误。
对于紧急异常,例如严重缺陷没有进入风险视图,应保留直接升级路径。视图是管理信息的入口,不应成为唯一安全网。高风险事项仍需要告警、值班、审批或人工确认等适当机制,不能假设所有人都会定时打开列表。
6. 第六步:按季度复核,而不是视图一上线就结束
视图依赖业务流程和字段,需求变化后可能逐步失效。建议每季度或每个重要流程调整后复核一次,重点检查:使用量是否下降、条件依赖字段是否仍维护、是否出现重叠视图、责任人是否变更、权限是否仍符合组织结构。
低频视图不一定要删除。有些复盘视图本来就按月或按季度使用;应结合预期频率判断。真正需要淘汰的是没有明确用途、没有责任人、长期无法验证结果,或已被新流程取代的视图。

七、不同情况下的行动建议与取舍
1. 小团队:先统一三张核心视图,不要过度制度化
如果团队规模较小、流程简单、成员能直接沟通,可以从“我的未完成工作”“本迭代风险”“待验证事项”三类视图开始。暂时不需要建立复杂审批或庞大的视图目录,但要把状态和责任字段定义清楚。
小团队的取舍是灵活优先,但不能完全依赖口头同步。随着人员轮换、远程协作和并行项目增加,原本靠记忆维持的规则会失效。可以先保持低治理成本,同时约定一个复核时间点,例如人数扩大、项目增加或漏单发生时重新评估。
2. 多项目组织:统一数据口径,允许局部视图差异
如果多个项目共享研发、测试或平台资源,至少应统一状态含义、优先级定义、责任字段和风险升级方式。不同项目可以有自己的范围筛选和排序偏好,但不应让“已解决”“阻塞”“高优先级”在每个项目中含义完全不同。
这一类组织的取舍是标准化与自治并存。标准化过强,会让特殊流程绕开平台;自治过强,又会让跨项目统计失去可比性。我的做法是把字段语义和关键状态设为底线,把显示列、个人排序和局部标签留给团队调整。
3. 高合规或私有化环境:先验证权限、审计和迁移边界
对数据边界要求较高的组织,应在视图设计初期就纳入权限测试。要确认用户能否通过筛选或导出看到不应访问的数据,跨团队视图是否暴露敏感字段,审计记录能否追溯条件变更和关键事项修改。
采用私有化部署并不自动等于满足所有安全要求,部署架构、备份、升级、身份认证和运维责任都需要逐项验证。若涉及平台替换,迁移演练应覆盖历史记录、关系、权限和标准视图,而不仅是当前未完成事项。高合规场景下,实施成本更高,但上线后补权限和重做迁移的代价通常更大。
4. 数据质量差:先做“修复视图”,不要立刻上线管理看板
如果状态经常过期、责任人为空、日期大量缺失,先建一个有明确处理人的数据修复队列。通过短周期集中清理,再调整录入节点和流程校验,逐步降低缺失。此时发布面向管理层的高精度风险看板,容易制造错误信心。
取舍在于速度和可信度。管理者可能希望立刻看到完整总览,但不可靠数据会让错误判断更快发生。先让范围有限的关键视图可信,再扩大覆盖面,通常比一次性做全量仪表盘稳妥。
5. 工具迁移中:先保证语义连续,再追求界面完全一致
迁移时,团队常要求新平台的每个列表都和旧平台长得一样。这个要求未必合理。旧视图可能包含过时条件、重复定义或依赖已废弃字段。迁移应区分必须保留的业务规则、可以改造的个人习惯和应当淘汰的历史配置。

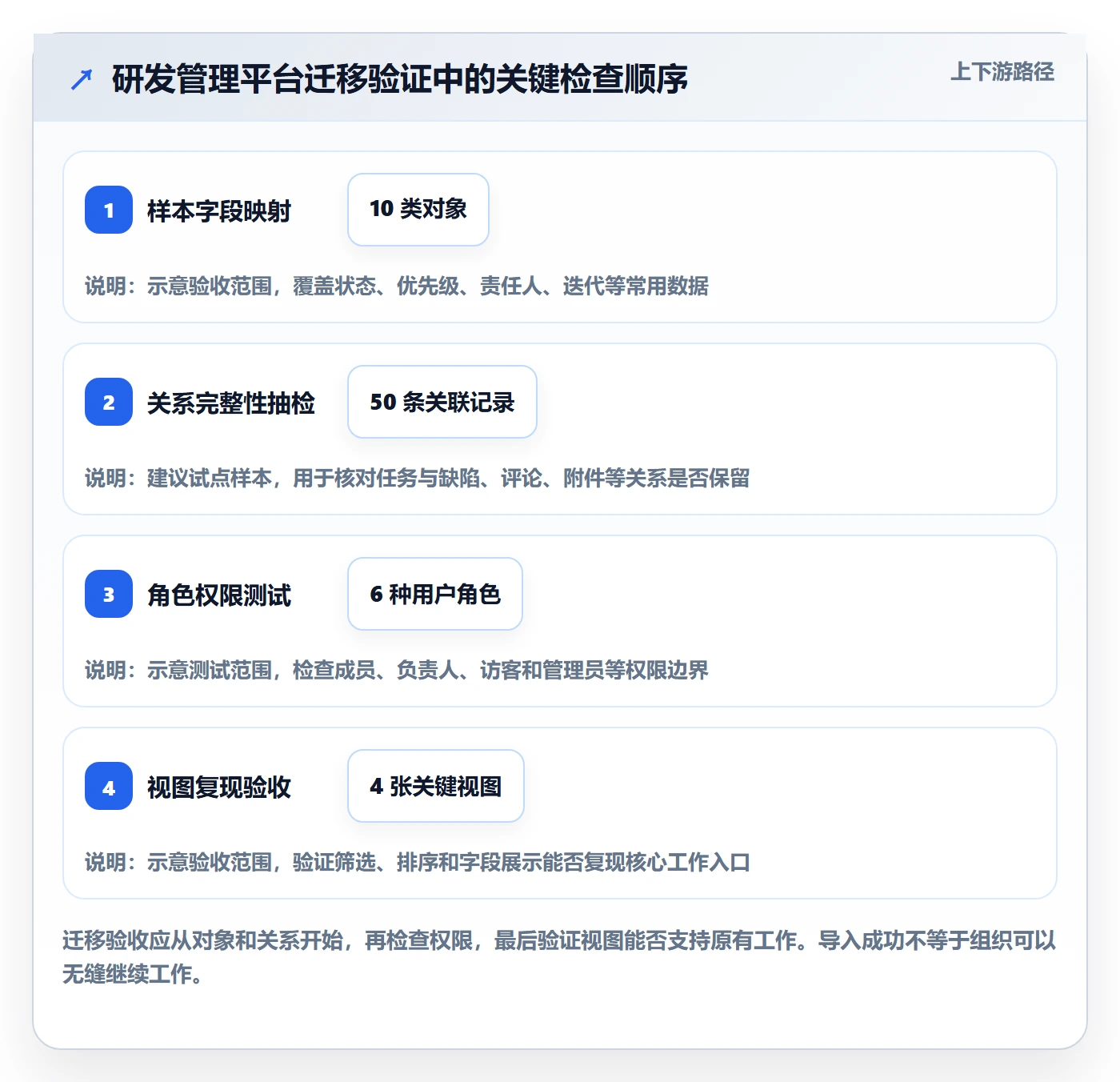

对于从 Jira 迁移到 PingCode 等平台的组织,可以先选一个有代表性的项目做小规模验证,确认对象字段映射、历史数据、权限、筛选结果和成员操作路径,再决定批量迁移。若迁移目标包含国产替代、私有化部署或降低外部依赖,评估时还应纳入运维能力、升级策略、集成生态和总拥有成本,不宜只比较功能清单。
八、总结:好视图不是把工作藏得更巧,而是让责任更容易看见
1. 判断一套视图制度是否有效的最终标准
列表视图的好坏,不在于条件写得多复杂,也不在于页面上有多少彩色标签,而在于成员能否更快找到应该处理的工作,负责人能否更早识别风险,团队能否用同一套口径解释状态。
如果视图让工作更可见,却没有让责任更清楚,它只改善了信息展示;如果视图暴露了阻塞,却没有升级和解决机制,它只是风险陈列;如果指标变漂亮,但成员开始通过改日期、换状态来绕开规则,制度就需要重新设计。
2. 下一步可以从一个真实痛点开始
不必先规划全组织的视图蓝图。挑选一个具体且反复出现的问题,例如缺陷状态需要反复确认、迭代负责人每周手工汇总、跨团队事项长期无人跟进,然后按“使用者,动作,数据,筛选,排序,责任,复核”的顺序设计一张视图。
上线前抽样检查它会误纳什么、漏掉什么;上线后记录使用频率、重复询问、整理耗时和风险处理情况。两到四周后,保留有效部分,修正字段和边界,再决定是否推广。先把一张视图做成可信的工作入口,再把它沉淀为制度;这比一开始建出几十张“看起来完整”的列表,更能让研发团队真正受益。
常见问题解答(FAQ)
1. 研发团队设计列表视图时,应该优先筛选哪些字段?
我在搭建研发任务列表时,常常会发现字段越多越显得“信息完整”,但成员打开页面后反而不知道先看什么。尤其是需求、缺陷、开发任务混在一起时,如果没有明确筛选逻辑,列表很快就会变成无法使用的数据库。
建议优先保留能直接影响决策的字段:事项类型、负责人、优先级、状态、计划版本、截止时间和风险标记。判断字段是否保留,可以看它是否能帮助成员回答“现在要处理什么、谁负责、是否延期、下一步是什么”这四个问题;连续两周无人用于筛选、排序或决策的字段,应移出默认视图,但不必删除。
2. 如何为研发团队设置不同的列表视图?
我曾遇到过同一张任务表被产品、开发、测试和管理者共同使用的情况,每个人关注的内容完全不同,最后只能不断横向滚动。后来我发现,问题通常不在数据不全,而在于所有角色被迫使用同一个视角。
可以按工作场景拆分视图,而不是按部门简单复制列表。至少建议设置“我的待办”“迭代执行”“测试验证”“延期风险”和“管理概览”五类视图,并分别配置筛选条件、排序规则和展示字段;例如“我的待办”按负责人等于当前用户、状态未完成筛选,“延期风险”按截止时间早于今天且状态未完成筛选。
3. 列表视图的筛选条件应该设置得多细?
我在实际使用中见过很多“万能视图”,它叠加了十几个筛选条件,创建者认为很精准,但新成员根本不知道为什么某些事项消失了。筛选过细还会导致数据稍微变化,视图就失效,大家重新回到手工搜索。
筛选条件应以“减少决策成本”为标准,通常控制在3至5个核心条件内。先用状态、负责人、迭代或截止时间等稳定字段建立主筛选,再通过排序和分组补充信息;如果一个视图需要超过5个条件才能解释清楚,建议拆成两个场景视图,并为每个视图写明适用对象、使用目的和排除范围。
4. 如何判断列表视图是否真的提高了研发管理效率?
我以前也容易把视图数量和管理成熟度画等号,结果建立了很多视图,却没人持续维护,会议前仍然要导出表格重新整理。后来我更关注成员是否能通过列表快速找到问题,以及视图是否减少了重复沟通。
可以用四项指标评估:成员找到目标事项的平均耗时、列表中缺失关键字段的比例、逾期事项被发现的时间,以及会议前人工整理数据所需时间。上线前后各连续记录两周作为基线和对照,例如查找事项时间从3分钟降到1分钟、关键字段缺失率降到5%以内,才说明视图设计产生了实际价值;
每月复盘一次访问量、筛选使用率和无效视图,及时合并或下线低价值视图。
核心关键词
文章包含AI辅助创作:筛选管理指南:研发团队如何做好列表视图,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541984
读者评论
我们以前也有不少相似视图,后来发现主要差别是各组对“处理中”的理解不同。先统一状态口径确实比继续加筛选条件管用,不过跨团队依赖的责任人怎么维护,实际执行中还是挺容易断档。
把个人临时视图和团队标准视图分开很有必要。我比较关心标准视图的复核周期:如果流程变化不大,固定定期检查可能会增加维护负担,或许结合字段变更和使用情况触发复核更合适。
文中用搜索时间、漏处理和逾期量做观察指标,比直接估算效率提升更稳妥。试运行时最好也记录误筛和漏筛,不然成员觉得列表“不准”时,很难判断是条件设置问题还是源数据没及时更新。
