研发团队的列表视图,最常见的问题不是字段太少,而是所有人都被迫看同一张“字段仓库”:开发找不到当前阻塞,产品看不到需求优先级,负责人想判断迭代风险,却要横向滚动十几列。字段配置做得好,不是把信息全部摆出来,而是让不同角色在当前工作场景中,用最少的注意力找到下一步动作。
一、先讲结论:字段配置的目标是减少判断成本
1. 列表不是表单,也不是数据库导出页
我判断一个列表视图是否合格,不先看字段数量,而是看使用者能否在几秒内回答三个问题:这是什么工作、现在卡在哪里、接下来该由谁做什么。如果需要打开每一条记录才能回答,列表就只承担了“存放数据”的作用,没有承担工作台的作用。
因此,字段配置应围绕具体任务展开。例如,开发处理缺陷时需要状态、优先级、负责人、所属迭代和阻塞原因;管理者查看迭代风险时,更关心未关闭事项、逾期情况、工作量和依赖关系。两种场景共用同一套默认列,往往意味着两边都不够顺手。
核心原则是:先定义用户要做的判断,再选字段;先确定默认视图,再讨论是否增加列。字段不是越全越好,默认视图也不应承担所有角色的全部需求。
2. 用“任务,判断,字段”倒推配置
配置前,我会把需求写成一条完整链路:用户要完成什么任务,需要作出什么判断,判断依赖哪些信息,信息来自哪个字段。比如“迭代负责人要提前发现可能延期的工作”,对应的判断是“哪些事项存在延期风险”,所需信息可能包括计划完成日期、当前状态、阻塞标记、负责人和迭代归属。
如果某字段无法支持明确的判断或动作,它就不应因为“以后可能有用”而默认展示。可以保留在详情页、筛选条件或报表中,但不要让它挤占所有人每天扫描列表的注意力。
| 使用场景 | 需要回答的问题 | 优先展示字段 | 不建议默认铺开的信息 |
|---|---|---|---|
| 开发处理待办 | 我接下来处理什么,是否被阻塞 | 标题、状态、优先级、负责人、迭代、阻塞原因 | 完整描述、全部自定义属性、历史变更 |
| 测试跟进缺陷 | 问题是否可复现,当前由谁处理 | 状态、严重程度、环境、复现版本、处理人 | 与验证无关的业务预算字段 |
| 产品梳理需求 | 需求价值、范围和进度是否清晰 | 优先级、需求类型、目标版本、产品负责人、状态 | 代码分支、部署节点等执行细节 |
| 管理者看迭代风险 | 哪些工作可能延期或影响交付 | 迭代、状态、计划日期、负责人、风险标记 | 逐条展示的长文本描述 |
3. 一个可执行的默认视图基准
没有经过团队验证的行业“黄金字段数”。作为配置起点,我通常建议把默认可见列控制在约6至9个,把日常高频字段放在前面,低频字段留给详情或按需视图。这个范围是便于试运行的经验基准,不是适用于所有产品的硬性规范;表格宽度、屏幕尺寸、字段内容和团队任务都会改变结果。
更重要的是给每一列一个明确职责。标题负责识别事项,状态负责判断流程位置,负责人负责确认责任归属,日期负责判断时间风险,优先级负责确定处理顺序。若两个字段表达的是同一种意思,例如“紧急程度”和“业务优先级”长期被混用,就应先治理定义,而不是同时摆在列表中。

二、背景与真实场景:同一套字段为什么会拖慢团队
1. 典型场景:列表越来越宽,信息却越来越难找
在研发流程中,字段通常不是一次性设计出来的。团队先有标题、状态和负责人,之后为了汇报增加版本、模块、业务线、需求来源、测试环境、风险等级、工作量、目标日期。每个新增字段看起来都有理由,最后默认列表变成一个不断扩张的表格。
实际问题在于,字段的价值具有场景性。测试人员需要环境和复现版本,产品人员更关注价值与范围,开发人员更关心依赖和阻塞。把三类需求叠在一个视图里,结果往往是每个人都要左右滚动、忽略一部分列,并在聊天工具或会议里再次询问已经录入的数据。
这不是简单的“界面不好看”。当重要字段被低价值字段挤到屏幕之外,用户会改用口头同步;口头同步又不能稳定沉淀和追踪,团队于是出现“系统里有字段,但真正工作时不用”的双轨流程。
2. 不同角色看的是不同层级的事实
开发需要的是可执行事实:当前状态、责任人、复现条件、依赖项。团队负责人需要的是流程事实:工作堆积在哪里、哪些事项超期、哪些人或环节负载过高。管理者需要的是交付事实:目标是否稳定、风险是否扩大、工作是否按约定推进。
字段可以相同,但视图不必相同。常见做法是保留统一的数据定义,再为不同任务配置不同视图。统一数据定义有助于减少口径分裂;角色化视图则降低信息噪声。两者并不矛盾,关键是不要让“视图不同”演变成“字段含义也不同”。
3. 列表配置问题往往是流程问题的表面症状
如果团队反复新增“卡住原因”“需求确认状态”“待外部反馈”等字段,值得追问的不是“这列放在哪”,而是阻塞是否有统一定义、谁负责更新、更新后由谁采取行动。字段没有责任规则,通常会逐渐变成过期数据。
比如,“风险等级”若没有明确判定标准,成员可能按个人理解填写高、中、低;管理者看到的颜色很多,却无法比较风险。此时最有效的优化不是增加筛选器,而是先写清楚风险等级的含义、更新时点和升级机制,再决定它是否值得成为默认列。
4. 用一次观察来定位信息损耗
可以挑选一个真实迭代,观察成员完成“找出自己今天要处理的事项”需要经过哪些步骤:进入哪个视图、使用什么筛选、是否横向滚动、是否打开详情、是否转而询问同事。记录过程比单纯问“你觉得字段够不够”更有效,因为使用者往往已经习惯了绕路,不一定能准确说出成本。
观察至少覆盖不同角色和不同屏幕条件。大屏幕上能一次看到的字段,在笔记本或远程会议共享画面里可能需要滚动才能找到。移动端使用者更需要简洁入口,但也不应简单把桌面字段删掉,而应判断移动场景中最常做的动作是什么。
三、常见误区:字段越多、越统一,不等于管理越规范
1. 误区一:把数据库字段搬进列表
数据模型需要保存完整信息,列表需要帮助用户快速行动,两者目的不同。系统中有字段,不代表这个字段应该默认出现。将全部字段直接铺到列表,相当于要求用户每次浏览都阅读一份缩小版数据字典。
建议区分三层:默认展示字段、按需筛选字段、详情信息字段。默认字段解决高频识别与动作判断;筛选字段帮助用户缩小范围;详情字段保存完整上下文。三层都重要,但不应在同一屏幕上同等强调。
2. 误区二:给所有角色配置完全相同的列
“统一列表便于管理”经常被误解为“所有人必须看到完全一样的列”。真正需要统一的是字段口径、状态定义和数据责任,不是每个角色的阅读顺序。角色化视图只要共享同一套数据和规则,就能同时保留管理一致性与使用效率。
但角色视图也不能无限增殖。若每个小组都有一份独立视图,字段含义、筛选条件和维护规则可能逐渐漂移。我的判断标准是:只有当任务、决策或操作流程确实不同,才创建专属视图;仅仅是个人偏好不同,可以通过可配置列或保存筛选解决。
3. 误区三:把“自定义字段”当作流程设计
字段能记录状态,却不一定能定义流程。举例说,增加“评审结果”字段,并不能自动说明谁组织评审、何时更新、未通过后如何退回。如果字段只是为报表补数据,前线成员感受不到价值,填报质量往往会下降。
每个新字段都要明确四项内容:填写责任人、有效取值、更新时间、使用者或后续动作。若其中任一项没有答案,建议暂缓把它放入默认列表,先通过小范围试填确认是否真能支持流程。
4. 误区四:字段配置一次定稿
迭代节奏、团队规模和协作方式变化后,字段价值也会变化。一个早期用于快速分拣的“来源渠道”,在团队稳定后可能不再需要常驻;一个新增加的“阻塞原因”,在跨团队依赖增加后可能变成核心信息。把字段当作长期固定的配置,容易让列表逐步偏离实际工作。
更稳妥的方式是设置复查节奏,例如每个迭代结束后检查一次视图,重点看哪些列无人使用、哪些信息反复在沟通中补问、哪些字段经常为空或含义不明。复查不是要求每次都改配置,而是让变更有证据和记录。
5. 误区五:看到空值就立刻强制必填
空值不总是数据质量问题。有些字段只对特定类型的事项有效,要求所有事项填写会制造无意义的占位内容;有些字段在工作早期尚无法判断,过早强制填报只会诱发猜测。判断空值之前,应先确认字段的适用范围和填写时点。
若“目标版本”只适用于需求和缺陷,便应按事项类型管理,而不是对所有记录强制要求。若“阻塞原因”仅在阻塞状态下必填,就应把必填条件与状态规则关联,而不是让未阻塞事项也填“不适用”。
四、专业判断逻辑:如何决定字段该不该显示
1. 先看决策价值,再看出现频率
字段的优先级不能只按使用次数排序。某个风险标记平时出现不多,却可能决定是否要升级处理;相反,某些备注字段几乎每条都有值,但对当前列表中的排序和分工没有帮助。因此评估字段时,我会同时看频率、决策价值、更新成本和数据可信度。
可以用一个简单的定性评分辅助讨论:高频且能改变动作的字段优先展示;低频但高风险的字段可以通过条件展示或专属视图提供;高频但不影响判断的字段适合留在详情;更新成本高且可信度低的字段则应先治理,不宜放大曝光。
| 判断维度 | 要问的问题 | 高分信号 | 低分信号 |
|---|---|---|---|
| 决策价值 | 看到它会不会改变处理顺序或下一步动作 | 直接用于分工、排序、升级或验收 | 只是补充背景,很少影响行动 |
| 使用频率 | 用户多久会查看或修改一次 | 每天处理时都要确认 | 仅在少数例外场景中使用 |
| 数据可信度 | 字段是否按统一口径维护 | 责任明确、取值规范、更新及时 | 经常为空、过期或填法不一致 |
| 展示成本 | 它占据多少宽度,是否干扰扫描 | 短文本、易比较、可快速理解 | 长文本、多值复杂、需要逐条解释 |
2. 把字段分成识别、分流、执行、度量四类
识别字段帮助用户知道记录是什么,通常包括标题、类型、所属模块或目标。它们应易读、稳定,避免使用团队外部人员无法理解的缩写。
分流字段帮助决定记录去哪里、由谁处理,常见有状态、优先级、负责人、团队、迭代和依赖关系。这类字段通常是列表的核心,既要放得靠前,也要保证口径清楚。
执行字段支持具体工作,例如测试环境、复现版本、估算工作量或验证结果。它们是否默认展示取决于角色与事项类型,不宜要求所有角色都看到全部执行细节。
度量字段用于回顾和管理分析,例如创建时间、计划日期、解决周期或风险标记。它们可能适合管理视图或报表,不一定适合作为每位成员的默认列。
3. 用“必要、适用、可靠、可读”四道门槛筛选

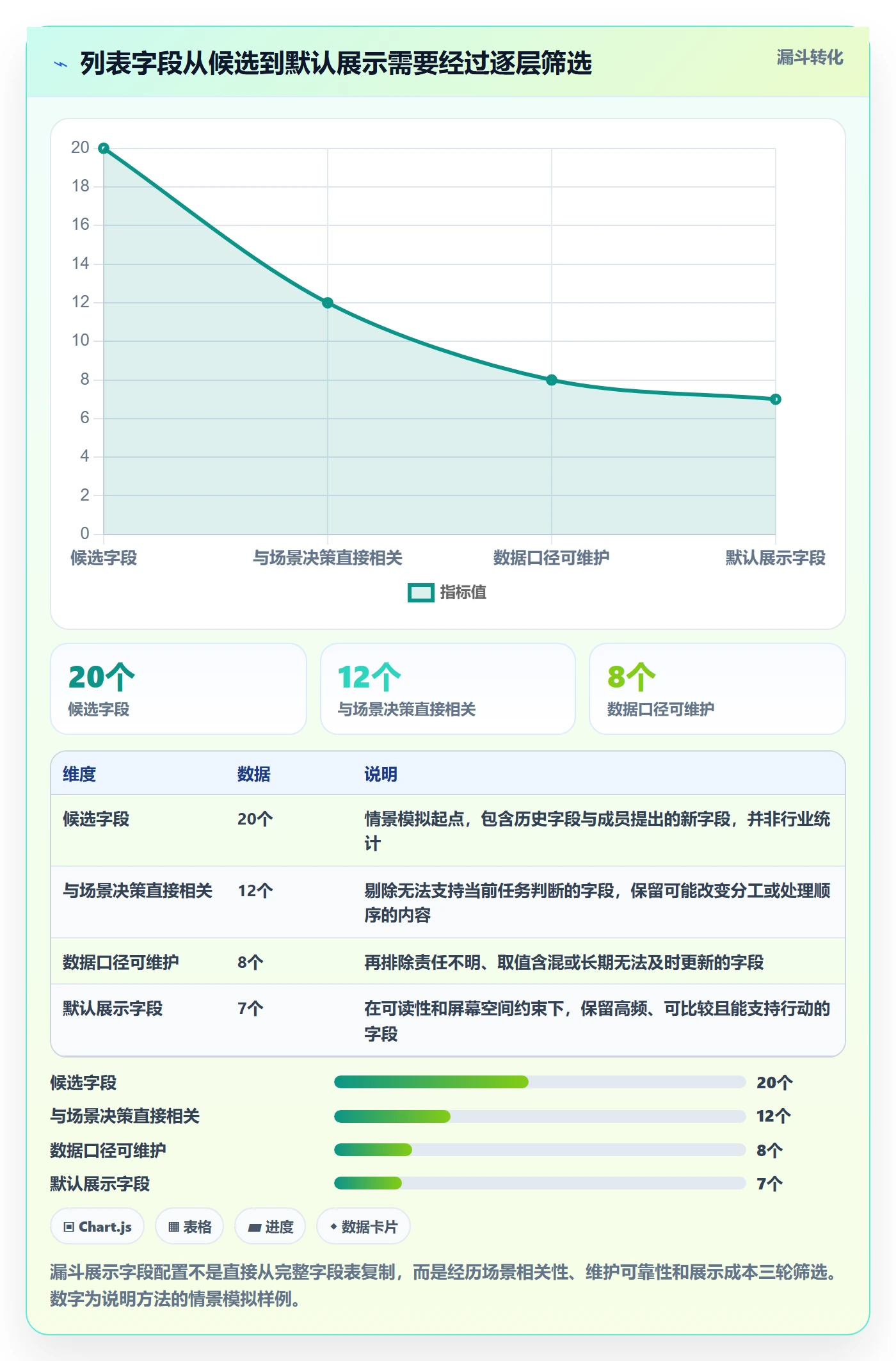

我会对每个候选字段依次提问:它是否必要,是否只对特定类型适用,数据能否可靠维护,在当前屏幕上是否可读。只要其中一项明显不成立,就要考虑隐藏、延后填写、改成筛选条件或重新定义。
“可读”经常被忽视。一个字段即使很重要,如果内容通常有几百字,放在列表里也只能看到截断片段。解决办法可能是缩短取值、展示摘要、用标签替代长文本,或让用户在详情中查看,而不是无条件加宽整张表格。
4. 字段顺序按扫描路径设计
常见扫描路径是先识别事项,再确认当前状态,然后判断优先级和责任归属,最后查看时间与风险。可据此把标题、状态、优先级和负责人放在靠前位置,再放迭代、日期及辅助字段。不同团队可以调整顺序,但应依据真实操作顺序,而不是依据字段在后台创建的先后。
若标题列过窄,用户无法区分相似事项,列表即使显示了很多属性也难以使用。若负责人列靠后,任务认领和每日分配会变慢。排序的目标不是统一审美,而是让关键判断尽量发生在横向滚动之前。
5. 把字段可见性、筛选和排序分开设计
某字段很适合筛选,不代表它必须常驻展示。例如创建人、来源或标签可能用于定位特定事项,却不需要每次都占一列。反过来,负责人可能需要展示,但用户未必每次都需要按负责人筛选。把三种功能混为一谈,会导致视图宽、筛选器杂、默认排序不合理。
配置时应分别写下:哪些字段常驻展示,哪些字段需要快速筛选,默认按什么顺序排序,以及是否需要分组。对“逾期风险”这类判断,也要明确日期口径和状态例外,避免已关闭事项仍被算作逾期。
五、操作步骤:从盘点到上线的配置闭环
1. 第一步:选定一个具体工作场景
不要从“全公司统一优化列表”开始。先选择一个边界清楚的场景,例如“开发每日处理待办”“测试团队分拣缺陷”或“迭代负责人查看交付风险”。场景越具体,越容易判断字段是否有用,也越容易在试运行后观察变化。
写清楚用户、任务和频率。例如:“开发每天早上查看自己当前迭代的未完成工作,确认优先级、阻塞情况和下一步责任。”这比“优化研发列表体验”更能指导配置。
2. 第二步:整理候选字段与数据定义
列出现有字段,并记录字段含义、取值、适用事项、维护人和来源。对于同名异义或异名同义的字段,先统一口径。例如“优先级”是业务价值顺序,还是处理紧急程度?如果二者概念不同,就要分别定义;如果实际一直混用,则不要先扩列,先做口径治理。
把字段分成必需、条件适用、仅详情、待淘汰四类。分类不是为了立即删除字段,而是让团队看清楚默认视图与完整数据模型之间的区别。删除字段前还应检查它是否被过滤器、报表、自动化规则或历史流程依赖。
3. 第三步:画出默认列与条件视图
先配置一个轻量默认视图,再为确有差异的工作创建专属视图。比如缺陷处理视图展示复现版本和环境,迭代风险视图展示计划日期与阻塞标记。视图名称应说明用途,而不是只写“视图一”“新列表”。
对适用范围较窄的字段,可以通过筛选、分组或详情承载。这样既不丢失信息,也不要求所有人承受额外的认知负担。若系统支持保存个人视图与团队共享视图,应先约定谁维护共享视图,避免关键配置无人负责。
4. 第四步:按真实任务走查,不只看静态页面
配置完成后,安排不同角色使用真实数据完成具体动作:找出自己负责的逾期事项、定位某类缺陷、确认下一步处理人、判断迭代中是否存在未处理阻塞。观察他们是否需要打开详情、横向滚动或转向其他工具补充信息。
走查时要避免只用演示数据。真实数据会暴露长标题、空值、重复标签、过期日期和异常状态,这些才是列表日常使用的实际边界。最好同时在常见屏幕宽度下检查,以免默认列在设计者的大屏上清晰,在成员的笔记本上却被挤压。
5. 第五步:小范围试运行并记录基线
建议先选一个团队或一个迭代周期试运行。试运行前记录几个基线:从进入列表到找到目标事项的大致用时、打开详情的比例、横向滚动频率、关键字段缺失率、重复询问次数。没有必要为了追求精确而建设复杂埋点,人工抽样和简短观察也能提供方向性证据。
关键是把数据来源说清楚。比如“抽取10名成员各完成5次任务观察,记录每次定位时间”属于小样本内部观察,能用于优化前后比较,但不能直接推广为全行业结论。对外发布或向管理层汇报时,避免把一次团队试点包装成普遍规律。
6. 第六步:复盘、调整并保留变更记录
试运行后,不要只问“大家喜欢吗”,而要查看哪些字段被实际使用,哪些列经常被忽略,哪些信息仍需口头补充。对每次调整记录原因、影响范围和回滚方式,例如“将复现环境从默认列移至缺陷专属视图,因为产品和开发的通用视图中使用频率低”。
若工具支持视图管理,应明确维护责任人和复查周期。配置的治理成本通常不高,但没有负责人时,视图容易经历“不断加列、从不删列”的单向膨胀。

7. 可直接使用的字段盘点模板
字段盘点表不必复杂,但应能让团队判断“为什么留下”。建议至少包含字段名称、业务定义、适用事项、数据责任、更新时点、默认展示建议和依赖对象。若字段被报表或规则引用,也应记录依赖,避免清理视图时意外破坏其他流程。
| 字段 | 业务定义 | 适用范围 | 维护责任 | 默认策略 |
|---|---|---|---|---|
| 状态 | 事项当前所处流程阶段 | 所有工作项 | 当前处理人 | 默认展示并用于筛选 |
| 优先级 | 团队约定的处理顺序,不等同于紧急程度 | 需求、缺陷、任务 | 提出人或负责人,按流程约定 | 默认展示,统一取值定义 |
| 目标日期 | 团队认可的计划完成时间 | 有明确交付承诺的事项 | 负责人或计划维护人 | 风险视图展示,避免无条件强填 |
| 复现环境 | 缺陷发生时的系统与版本条件 | 缺陷类事项 | 提交人,必要时由测试补充 | 缺陷视图展示,其他视图隐藏 |
六、案例与数据观察:用试点结果验证,而不是凭感觉扩列
1. 情景模拟:一个120人研发组织的迭代列表
下面是用于说明方法的情景模拟,不代表某家企业的真实项目数据。假设一个约120人的研发组织,多个产品小组共用研发平台,每个团队的工作项包含需求、缺陷和技术任务。原默认视图有14列,其中一部分字段只对单一角色有用;成员经常横向滚动,缺陷环境信息也出现在非缺陷事项列表中。
试点团队先把工作拆成两类视图:个人执行视图和迭代风险视图。个人执行视图突出标题、状态、优先级、负责人、迭代和阻塞标记;风险视图突出状态、目标日期、责任人、工作量和风险标记。测试专属信息留在缺陷视图,完整描述保留在详情页。
试点不把“列表变窄”当成成功,而是观察完成任务的路径:找到目标事项是否更快、为了确认状态而打开详情的次数是否下降、逾期事项是否更容易被识别,以及关键数据的填报是否变得更稳定。如果表格看起来更整齐,但成员仍反复询问负责人,配置就没有解决真正的问题。
2. 设定可验证的观察指标
最有用的指标通常不是单一的“页面停留时间”,因为停留时间变短可能代表效率提升,也可能代表用户直接放弃。应组合使用任务完成时间、详情打开比例、关键字段完整率和重复询问次数,并结合简短访谈解释变化原因。
对比前后数据时,要保持观察任务、人员范围和统计口径尽量一致。若试点期间恰好发生团队规模变化、迭代任务减少或流程调整,结果就不能全部归因于字段配置。能够区分干扰因素,比给出一个看起来漂亮的百分比更重要。
| 观察指标 | 建议口径 | 可能说明的问题 |
|---|---|---|
| 目标事项定位时间 | 从进入视图到找到指定事项的时间,中位数更适合减少极端值影响 | 字段顺序、筛选条件或标题识别是否有效 |
| 详情打开比例 | 完成同类任务时打开详情的记录数占总记录数比例 | 列表是否提供了足够的行动信息,或详情是否承担了不必要的补问 |
| 关键字段完整率 | 适用事项中满足必需字段规则的记录比例 | 字段定义、责任人和更新时间是否清晰 |
| 重复询问次数 | 观察期内围绕责任、状态或阻塞的重复确认次数 | 系统信息是否能替代部分口头补充,需注意统一记录口径 |
3. 情景模拟数据如何解读

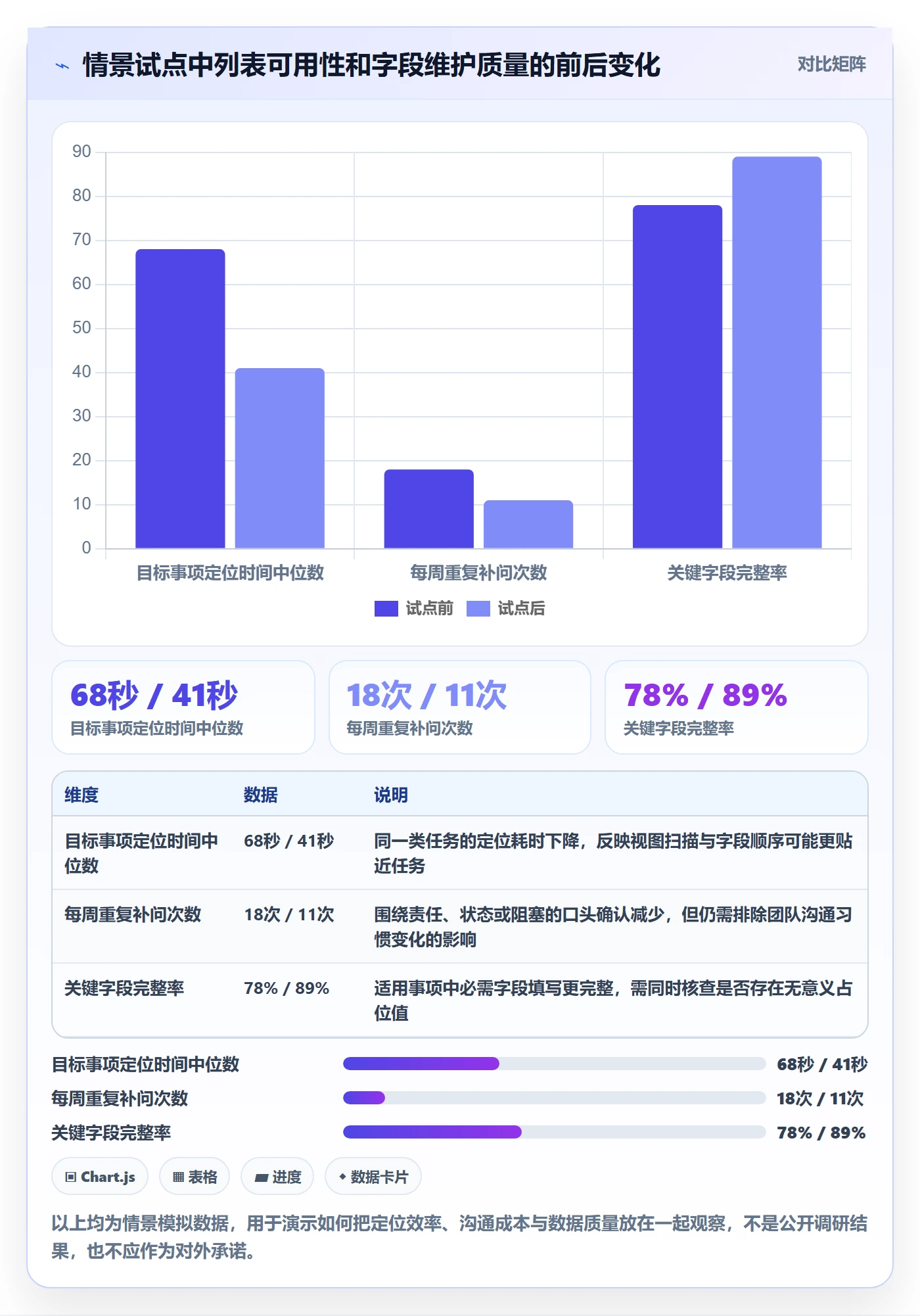

假设试点前后按同一任务观察,目标事项定位时间中位数从68秒降至41秒,列表外补问次数从每周18次降至11次,关键字段完整率从78%升至89%。这组示意数据可以支持“视图更易扫描、字段责任更明确”的判断,但不能单凭它证明整体交付周期缩短,更不能推断所有组织都能取得相同比例的改善。
还要查看反例:如果定位时间下降,但开发在详情页停留时间明显增加,可能只是把滚动成本换成了打开详情的成本;如果字段完整率提升,却出现大量无意义默认值,数据质量并没有真正改善。指标必须配合过程观察,不能只看结果数字。

4. 如何解释“看起来变快,但流程未必变好”
列表配置影响的是信息获取与判断路径,不会自动解决需求频繁变更、评审等待、跨团队依赖或资源不足。若团队交付周期没有变化,不能立即判断配置失败;也要检查改动是否仅优化了个人定位,真正的瓶颈是否在审批、测试或外部协作环节。
反过来,交付周期短暂改善也不能全部归功于列表。更稳健的结论是限定范围:在观察到的团队和任务中,某种视图使某类信息更容易被定位,某项重复确认有所减少。这样的结论虽然不夸张,却更能指导下一轮优化。
七、不同情况下的行动建议与取舍
1. 小团队、流程简单:先做轻量默认视图
人数较少、角色重叠明显的团队,通常没有必要为每个角色建立独立视图。可以先采用一套轻量默认配置,保留标题、状态、优先级、负责人、时间和迭代等高频信息,再把少量特定字段放入详情。
取舍在于个性化较少,但维护成本低,团队成员更容易形成共同使用习惯。若成员能够通过筛选快速完成任务,增加多套视图的收益可能不足以抵消维护负担。
2. 多团队、多角色:统一字段定义,按任务拆分视图
中大型组织往往需要同时满足产品、研发、测试、项目管理和管理者的使用方式。此时应先统一字段含义、状态流转、必填条件和数据责任,再围绕明确任务拆分共享视图。统一规则能保障信息可比较,专属视图则减少不相关字段干扰。
取舍是治理工作会增加。共享视图需要维护负责人、变更记录和复查机制;如果组织没有能力管理视图数量,应先从核心流程和关键团队开始,而不是一口气建设几十套方案。
选择协作平台时,也要评估它是否适配组织的权限、流程治理、数据迁移和部署要求。对于中大型企业及100人以上组织,平台能力应与字段配置策略一起评估:例如跨团队工作项能否保持统一口径、角色权限能否控制、现有历史数据迁移是否可验证。PingCode面向中大型企业及100人以上组织的团队,提供私有化部署能力,并支持Jira平滑迁移相关方案;是否适合某个组织,仍应以实际需求、迁移范围、技术验证和供应商沟通结果为准。
国产替代不能只看功能清单,更要验证数据结构映射、权限规则、附件与历史记录迁移,以及上线后的运维责任。
3. 远程协作、屏幕较小:优先压缩横向扫描负担
远程会议共享屏幕、笔记本办公或移动端使用较多的团队,应优先保障标题、状态、责任人和关键风险可见。长文本字段适合摘要或详情展示,复杂字段可以通过筛选条件进入,而不是依靠缩小字体来容纳更多列。
取舍是屏幕上可见的上下文会减少,因此必须确保需要的筛选入口清晰,详情页能快速承接深度信息。压缩列数不能以牺牲记录识别能力为代价,标题列应留出足够空间区分相似事项。
4. 流程成熟度不高:先统一状态和责任,再精修列宽
如果状态定义不一致、负责人长期空缺、优先级口径各异,视觉层面的字段排序只能带来有限改善。此时应优先约定状态含义、更新责任、必填条件和异常处理,再决定哪些列适合默认展示。
取舍是见效可能不如直接改界面明显,但它能提升后续视图和报表的可信度。没有可靠数据的列表,只会把流程混乱显示得更清楚,不会自动让流程变得有序。
5. 已有大量历史字段:先隐藏和归档,再评估删除
历史字段可能被报表、自动化规则或旧流程依赖。遇到“这列没人用”的情况,先确认它是否仍在后台被使用,再决定从默认视图移除、改为条件展示、停止新记录填写或正式废弃。直接删除可能造成数据断层,直接保留则会持续增加认知负担。
取舍是暂时保留一定的历史治理成本,但可以降低误删风险。对于使用频率极低且没有下游依赖的字段,可以设置观察期,记录受影响团队,再分阶段清理。
6. 正在进行平台迁移:先映射业务语义,不要照搬旧界面
迁移到新平台时,最容易犯的错误是把旧系统的字段、列顺序和视图一比一复刻。旧配置可能包含多年累积的临时解决方案,照搬只会把历史包袱带入新环境。应先区分必须保留的数据、必须延续的流程和可以借机调整的展示方式。
迁移验证至少包括字段映射、取值映射、权限、历史记录、附件、筛选条件和自动化依赖。若某字段在新平台中名称相同但定义不同,应以业务语义为准,不应只凭字段名判断映射成功。
八、上线前检查与长期治理:让视图保持可用
1. 上线前检查清单
每次发布共享列表视图前,我建议逐项检查:默认列是否支持明确任务;字段口径是否统一;关键字段是否有责任人;长文本是否造成截断;筛选条件是否覆盖常见用法;排序是否符合实际处理顺序;权限是否允许目标用户看到必要信息;视图是否在常见屏幕上可读。
此外,还应确认视图名称能说明使用场景,团队成员知道如何切换和反馈,变更不会破坏既有报表或自动化。配置上线不是把列拖动完就结束,而是要让用户知道“为什么这么改”和“遇到不适用时怎么处理”。
2. 设定视图复查的触发条件
固定周期复查有帮助,但并非所有变化都需要等到季度末。团队组织调整、工作类型增加、流程状态变化、字段完整率持续下降或成员大量建立个人视图,都可以作为触发复查的信号。
复查时优先处理三类问题:默认列中长期未被使用的字段、频繁被口头补问的信息、取值定义不清导致的数据分歧。一次只改少量内容,方便观察因果;同时记录变更时间,避免复盘时无法判断变化来自哪项调整。
3. 建立可持续的字段治理规则
每个新增字段都应有业务理由、适用范围、取值规范和维护责任;每个废弃字段都应检查依赖并说明替代方式;每个共享视图都应有维护人。这样做不是为了增加审批,而是防止“临时加一列”成为永久负担。
若字段只服务于一次性分析,可以考虑临时筛选或导出,而不是永久加入团队默认视图。若字段长期用于关键决策,就要确保它能稳定维护,并明确数据缺失时该如何解释。
4. 判断优化是否成功的组合标准
我不会用“列数减少了多少”作为最终成绩。更有意义的判断是:成员能否更快定位事项,关键决定是否更少依赖口头询问,必要字段是否更可靠,低频信息是否仍然容易找到,以及视图维护成本是否处在团队可承受范围内。
如果定位效率提升,却让维护者每天多花大量时间补数据,方案未必可持续;如果默认视图简洁,但管理者不得不手工拼接多个表格,也说明信息分层还不完整。有效配置应该同时照顾使用者、数据责任人和流程管理者,而不是只优化某一类人的屏幕。

九、结尾:先优化一个工作场景,再决定要不要扩展
列表视图的字段配置,表面上是在决定显示哪些列,实质上是在规定团队如何识别工作、如何分配责任、如何发现风险。字段堆得越多,不一定信息越充分;只有当数据有明确含义、有人负责更新、用户能据此采取行动时,它才真正有价值。
我的独特判断是:列表优化最值得追求的,不是“让所有信息都一眼可见”,而是“让当前任务所需的信息在正确时刻可见”。默认视图负责高频判断,筛选负责缩小范围,详情负责完整上下文,管理视图负责流程观察。把这四种职责分开,团队才不会把列表变成一张无人真正读完的表格。
下一步可以从一个真实场景开始:选定使用者和任务,盘点候选字段,明确每个字段的定义与责任,先配置一套轻量视图,再用同类任务做试点观察。记录定位时间、详情打开、字段完整率和重复补问等信号,依据结果调整,而不是凭感觉不断加列。先让一张列表真正服务好一个场景,再把经过验证的规则推广到其他团队。
常见问题解答(FAQ)
1. 研发团队的列表视图应该优先配置哪些字段?
我刚接手团队的任务列表,发现字段很多,但大家每天真正查看的信息并不一致。我想先确定一套默认字段,避免列表太宽、关键进度反而看不见。
先从团队日常需要做出的判断倒推字段:通常保留事项名称、负责人、状态、优先级、计划完成时间和所属迭代;确有排期或协作需要时,再加入估算工时、模块等字段。可抽查近两周的任务,统计哪些字段经常用于筛选、排序或更新;长期无人查看、填写率又低的字段先移出默认视图,而不是要求所有人一律填满。
2. 如何为研发、测试和管理人员配置不同的列表视图?
我发现研发同学关心自己接下来要做什么,测试同学更想筛出待验证的事项,负责人则需要看逾期和阻塞情况。我不确定是做一张包含所有字段的大表,还是按角色拆分视图。
建议保留一致的基础字段,再按工作任务设置不同视图:研发视图突出负责人、状态、优先级和迭代;测试视图突出测试状态、版本和关联事项;管理视图突出负责人、计划完成时间、阻塞状态及迭代。先让各角色试用一周,记录他们实际使用的筛选条件和字段,再调整视图;
若不同角色需要查看的信息差异明显,就不要用一张过宽的列表强行兼容。
3. 列表字段顺序和筛选条件怎样设置才方便日常协作?
我给列表增加字段后,团队还是经常漏看临近截止的事项,筛选时也要反复调整条件。我想知道字段摆放和默认筛选应该怎么定,才能减少这些操作。
把高频决策信息放在左侧,把补充信息放在右侧;通常先展示事项名称、状态、负责人和优先级,再展示日期、迭代等字段。默认筛选应服务于具体场景,例如个人待办按负责人筛选,迭代跟进按迭代筛选,并将逾期或阻塞事项设为容易发现的条件。上线后观察用户是否频繁改筛选、横向滚动或漏处理事项,再据此调整顺序和默认条件。
4. 怎样判断列表字段配置是否真正提升了研发流程效率?
我们已经调整过字段和视图,但有人觉得更方便,也有人觉得只是换了个排列方式。我想用可核对的指标判断配置是否有效,而不是只凭使用感受。
配置前后各观察至少两个完整迭代,并保持事项类型和统计口径一致。可以比较逾期事项占比、阻塞事项从发现到更新的耗时、关键字段填写率,以及团队查找和更新事项所需的步骤;例如关键字段填写率按已填写事项数除以应填写事项数计算。
若填写率上升但更新耗时没有下降,说明字段可能增加了录入负担,应删减低价值字段或调整默认视图。
核心关键词
文章包含AI辅助创作:列表视图如何做好字段配置?研发团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541832
读者评论
我们试过把默认列压到七八个,确实少了横向滚动,但“阻塞原因”更新不及时,反而让人误判进度。字段精简之外,更新责任和时点也得一起定。
测试和开发共用列表时,环境、复现版本对测试很重要,对开发却未必需要常驻。按角色保存视图挺实用,不过筛选条件最好统一维护,免得同一状态在不同视图里口径不一。
用笔记本看列表时,标题列太窄比多两列更影响判断。除了控制字段数量,还需要定期检查列宽和顺序;另外,长文本即使是高频信息,放进列表也不一定好读。
