任务列表流程与规范:PMO列表视图制度设计关键指标

不少 PMO 的任务列表看起来字段齐全:负责人、截止日期、优先级、状态一个不少;真正开项目例会时,却仍要逐条追问“这项任务为什么延期、谁在等谁、需要谁拍板”。问题通常不在列表缺字段,而在制度没有规定字段何时填写、谁来维护、怎样判断异常。我的核心判断是:任务列表不是任务的陈列柜,而是组织识别偏差、分配决策责任和验证交付结果的工作界面。

一、核心结论:先设计管理闭环,再设计列表视图

1. 列表制度的目标不是“信息齐全”

我设计任务列表规范时,不会先问“还要加什么字段”,而是先问“管理者打开列表后,必须在几分钟内作出什么判断”。如果目标是发现延期风险,列表就必须呈现基线日期、预测日期、阻塞原因和下一步动作;如果目标是控制跨团队依赖,就必须能看出依赖方、承诺日期和逾期时长。不同目标对应不同字段,不能把所有管理需求都塞进一个视图。

一份可执行的制度,至少需要把五件事连起来:任务如何进入列表、字段由谁在何时维护、状态如何流转、异常如何升级、关闭时如何验收。缺少其中任何一环,列表就容易退化成汇报材料:会上补充、会后遗忘,数据看起来完整,实际无法指导行动。

2. 先定义决策,再定义指标

我通常把列表制度的设计顺序定为“决策,事件,字段,规则,指标”。例如,PMO 每周需要决定哪些项目要升级处理,那么先定义升级事件:预测日期晚于承诺日期、关键依赖失约、负责人空缺或阻塞超过约定时限。之后才决定用哪些字段捕捉这些事件,以及如何统计处理是否及时。

字段是管理事实的输入,指标是管理行为的反馈。单独统计任务总数、已完成数或逾期数,往往只能描述规模,不能解释风险。更有效的指标会回答:风险发现得早不早、责任交接是否清楚、阻塞是否有人处理、完成是否经过验收。

3. 建议把指标分成四层

  • 覆盖层:关键任务是否进入统一列表,必要字段是否完整。
  • 过程层:任务是否及时更新,状态是否按规则流转,依赖是否被确认。
  • 风险层:预测延期、阻塞、超期未更新等信号是否被及时识别。
  • 结果层:交付是否按承诺完成,关闭是否有验收依据,问题是否重复发生。

这四层不应被压成一个“列表健康度”总分。总分容易掩盖短板:覆盖率很高,可能只是每项任务都填了负责人;但如果预测日期长期不更新,风险管理依旧失效。我更倾向于让管理者先看到少量关键指标,再下钻到任务记录。

二、背景与真实场景:为什么列表越大,反而越难管

1. 多项目组织面对的是信息不对称

在中大型组织里,项目通常横跨产品、研发、测试、采购、法务、交付等角色。每个团队对“完成”的理解可能不同:研发认为代码合并即完成,测试认为缺陷关闭才算完成,业务方则可能要求上线验证。PMO 如果只收集状态标签,就会把不同含义压成同一种颜色,造成跨项目比较失真。

任务列表的难点因此不是把任务放在一起,而是建立一个最低限度的共同语言。PMO 不需要替每个团队规定所有工作细节,但必须约定哪些信息在组织层面必须一致,例如任务边界、负责人、承诺日期、预测日期、依赖关系、完成证据和升级条件。

2. 三类列表失效场景最常见

第一类是“状态漂亮、风险突然”。任务连续几周显示进行中,到了截止日前才改为延期。原因往往不是团队故意隐瞒,而是制度只要求填状态,没有要求更新预测日期,也没有规定什么情况必须标记阻塞。

第二类是“任务完成、交付未完成”。列表中的任务被关闭,但交付件没有验收记录,或者关闭只代表负责人认为工作结束。这样的完成率容易虚高,复盘时也无法判断失败发生在执行、验收还是依赖环节。

第三类是“问题有人看、没人负责”。列表里记录了“等待接口”“等业务确认”,却没有等待对象、请求时间、期望回复时间和升级责任人。信息被记录下来,却没有变成可追踪的行动。

3. 规模扩大时,维护成本会被低估

当列表从一个团队扩展到多个项目,字段越多并不代表治理越强。每增加一个必填字段,就增加了填写、校验、解释和纠错成本。尤其是一个字段没有明确数据来源时,团队会用自由文本填充,PMO 再花时间统一口径,最后形成“表格有数据、指标不能比”的局面。

因此,我会把“字段维护成本”作为制度设计的约束,而不是上线后的抱怨。对每个字段都要回答:谁最接近事实、在什么事件发生时更新、多久不更新会失效、PMO 是否真的会据此采取行动。若没有明确答案,先不要把它设为强制字段。

三、常见误区:看上去规范,实际无法指导决策

1. 把任务数量当作工作量

任务条数容易统计,却不能直接代表工作量或风险。一项需要多个团队协作的关键任务,可能比十项常规任务更影响里程碑;一个任务也可能因为拆分粒度不同,在不同项目里被记成一条或十条。若用任务总数给团队排名,管理动作很可能反过来诱导团队改变拆分方式,而不是改善交付。

我建议把任务数量用于观察列表规模和维护负担,不把它单独用作绩效评价。跨项目比较时,应同时交代统计范围、任务类型、关键性和拆分规则。否则数字看似客观,实际混入了项目结构差异。

2. 把状态颜色当作风险预警

红黄绿可以帮助扫视,但颜色本身不是预警机制。一个标记为绿色、预测日期从未更新的任务,可能比一个标记为黄色、已有明确补救方案的任务更危险。颜色还容易诱发“先报绿、后解释”的行为,让团队把状态维护当成形象管理。

更可靠的做法是让颜色由规则触发,并保留解释字段。例如,预测日期晚于承诺日期自动进入风险状态;关键依赖未确认且临近节点时提示关注;责任人缺失则进入数据质量异常。颜色负责提醒,不负责替代判断。

3. 把填报完整率当成制度成熟度

字段完整率高,只能说明数据被填写,不能证明数据可信、及时或有用。负责人填了名字,不代表他接受了责任;更新了日期,不代表日期经过依赖方确认;写了“已完成”,也不代表有验收证据。

因此,完整率应与及时率、抽查准确率和异常闭环率一起看。若完整率高而抽查发现预测日期普遍没有依据,问题不是表单不够完善,而是字段责任和核验机制没有建立。

4. 把统一模板误解成所有团队同一套流程

统一不是把所有团队的工作方式压成同一个流程。PMO 应统一组织层面的最低字段、风险定义和升级规则;团队可以保留适合自身工作形态的细分状态和执行字段。研发迭代、采购审批和客户交付的节奏不同,若强行统一每个状态,往往产生大量无意义的状态映射。

我的判断标准是:这个差异是否影响组织决策?如果影响里程碑、资源调度或风险升级,就需要统一;如果只影响团队内部执行方式,允许局部配置通常更有效。

四、专业判断逻辑:把制度写成可以执行的规则

1. 先定义列表对象和纳入边界

制度首先要回答“什么才算一项任务”。任务应有明确交付结果、唯一责任人、可判断的完成条件和合理的时间范围。若一条记录只是“持续跟进”“支持项目”或“做好沟通”,它很难被客观验收,也无法可靠统计。

接着划定哪些任务必须进入 PMO 视图。通常可以纳入影响关键里程碑、跨团队依赖、预算或合规承诺、重大客户交付的工作;团队内部的日常碎片事项可以留在执行层,不必全部上升到治理层。列表边界清晰,才不会因规模膨胀而失去可读性。

2. 为关键字段指定唯一责任人

字段最常见的治理问题,是多人都能填、却没有人对准确性负责。建议至少明确“录入责任”和“核验责任”。任务负责人维护执行状态和预测日期;依赖方确认交付承诺;项目经理核验里程碑与范围;PMO 维护规则、监控异常并组织升级。责任不必全部由 PMO 承担,PMO 的职责是建立规则和监督规则是否生效。

字段 建议责任人 更新触发时点 治理用途
任务负责人 项目经理确认,负责人接受 任务创建或责任变更时 确保每项工作有明确执行主体
承诺日期 项目经理与交付方确认 基线批准或变更审批时 保留原始承诺,支持偏差分析
预测日期 任务负责人 出现新信息或每周例行更新时 尽早发现延期趋势
依赖状态 依赖双方共同确认 依赖提出、接受、交付时 追踪跨团队承诺和等待时间
完成证据 任务负责人提交,验收方确认 申请关闭时 避免“状态完成但交付未验收”

3. 区分承诺日期、预测日期与实际完成日期

这三个日期不能互相覆盖。承诺日期是经确认的基线,预测日期反映当前判断,实际完成日期记录最终结果。如果预测日期被反复改写,原承诺就会消失,PMO 无法计算偏差,也无法判断风险是否提前暴露。

我建议保留日期变更记录,并要求每次调整说明原因、影响对象和审批结果。基线变更不是错误,但不应静默发生。这样既不惩罚合理的范围变化,也能防止通过不断推迟日期来制造“按期完成”的假象。

4. 用事件驱动状态,而不是凭感觉选状态

状态字典不宜过长。一个可用的基础流程可以包括:待开始、进行中、受阻、待验收、已完成、已取消。每个状态都要有进入条件和退出条件。比如,“受阻”需要描述阻塞事项、责任方和下次检查时间;“待验收”意味着执行工作已提交,但结果尚未被指定验收人确认。

状态转换规则应尽量对应实际事件,而不是要求团队背诵一套复杂流程。只要关键状态含义清楚,管理者就能识别任务处于执行、等待还是验收阶段。若状态无法映射到行动,就应考虑合并或删除。

5. 建立异常阈值与升级路径

阈值不宜脱离项目节奏一刀切。短周期任务可以设较短的未更新窗口;长周期任务则可按关键节点或周度节奏检查。阈值应由项目风险、交付周期和依赖复杂度决定,并明确谁收到提醒、谁负责处理、多久没有响应就升级。

例如,普通任务预测日期晚于承诺日期时进入项目经理视图;关键路径任务出现相同情况时,直接进入 PMO 风险清单;跨部门依赖逾期且双方无法协商时,升级至对应业务负责人。规则的价值不在于提醒更多人,而在于让问题到达有权解决的人。

6. 把指标定义写清楚

每个指标都应有名称、计算公式、统计范围、刷新频率、数据责任人和例外说明。比如“按期完成率”要明确以承诺日期还是批准后的基线日期为准;取消任务是否纳入分母;暂停项目如何处理;数据按任务数还是按关键里程碑数加权。

指标定义不清时,跨项目比较会把口径差异误当成执行差异。PMO 应先统一口径,再讨论改善目标。公开的项目管理标准可以提供术语和治理框架,但组织内部的指标阈值仍需结合自身任务周期、风险偏好和历史基线校准,不能把通用标准直接当成行业实测数据。

7. 让视图服务于角色,而不是试图一屏包办

任务负责人需要看自己的待办、阻塞和近期待交付;项目经理需要看关键路径、依赖和预测偏差;PMO 需要看跨项目风险、数据质量和升级事项;高层则需要看趋势、影响范围与待决策事项。一个超宽、字段繁多的总表并不等于治理能力强。

我通常建议把统一数据底座与角色视图分开:数据规则一致,展示内容按决策角色裁剪。这样既能避免每个部门维护一份互不相通的表格,也不要求所有人面对同一张复杂清单。

五、案例与数据观察:一次示意性列表治理推演

1. 先说明数据边界

下面的案例是用于说明制度设计方法的情景模拟,不是某个企业的公开实测结果。假设某组织有 8 个并行项目、约 240 条在途任务,多个团队使用不同的状态定义。PMO 每周人工汇总,发现例会上反复确认日期、阻塞和责任归属。

我们不先更换工具,也不先要求团队增加日报,而是选取影响里程碑的任务作为治理试点,统一任务边界、日期口径、依赖确认和关闭验收规则。试点的目标是缩短发现问题到形成责任动作的时间,而不是追求列表字段数量。

2. 试点前后比较看什么

在推演中,试点前假设关键任务按时更新率为 62%,依赖责任明确率为 55%,风险首次暴露到升级平均需要 6 个工作日。试点后设置固定更新时间、依赖双方确认和分级升级规则,示意目标分别为 88%、90% 和 2 个工作日。这些数字用于展示观察框架,不代表已验证的行业基准。

这组指标比“任务完成率提高了多少”更适合检验列表制度,因为它直接关联管理过程:数据是否及时、责任是否明确、风险是否更早进入决策视野。实际试点时,应先采集至少一个完整管理周期的基线,再判断变化是否来自制度,而不是项目阶段或任务结构变化。

任务列表流程与规范:PMO列表视图制度设计关键指标

3. 把例会时间拆成可观察的组成

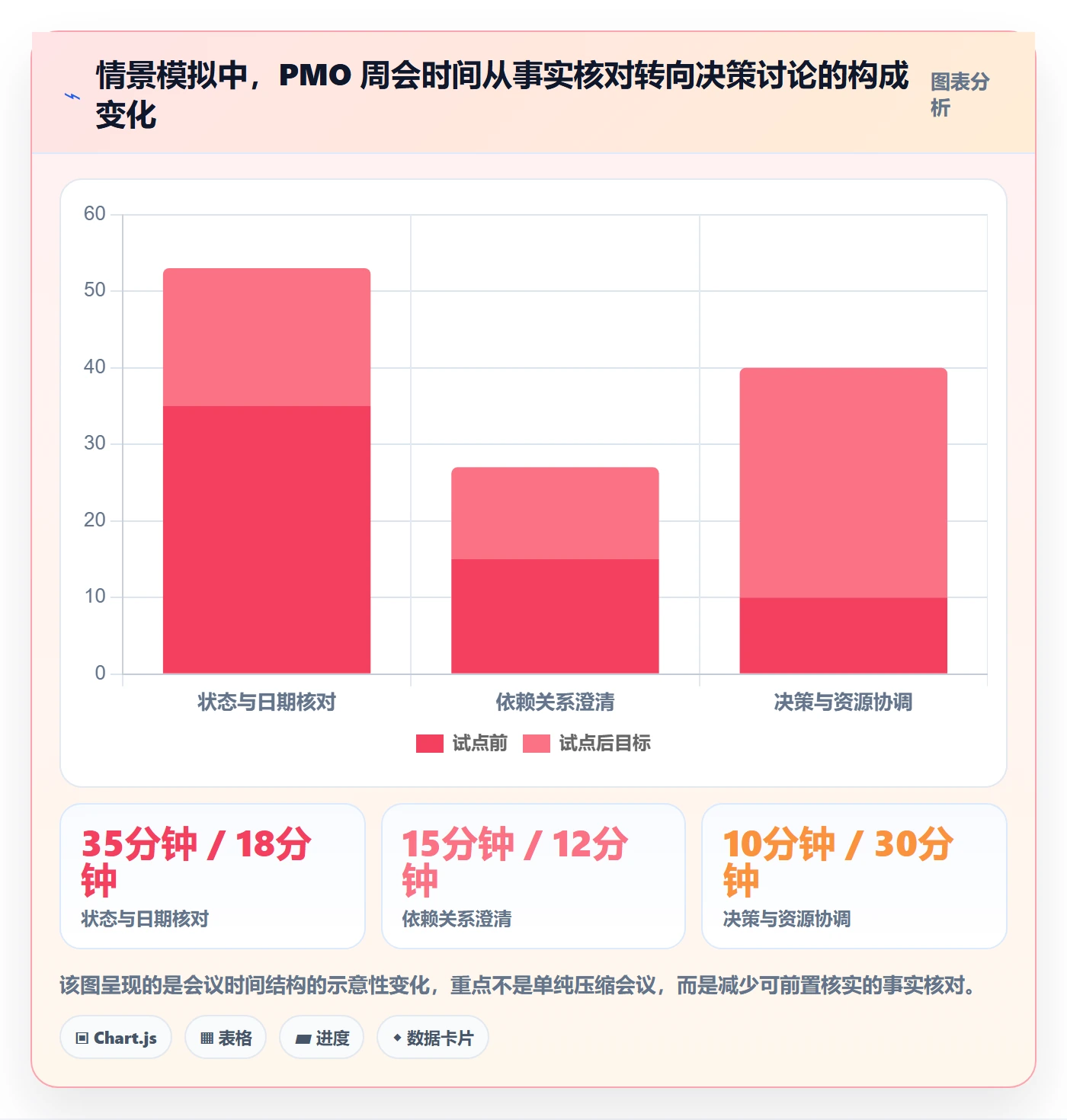

假设每周 PMO 例会有 60 分钟,过去约 35 分钟用于核对状态与日期、15 分钟用于厘清依赖、10 分钟用于决策。制度优化的目标不是让会议更短这一项本身,而是把事实核对前移到列表维护环节,使会议把更多时间用于取舍和拍板。

如果上线后会议缩短,但风险仍未升级、决策事项仍无责任人,那么不能据此判断制度成功。反过来,会议时长暂时没有下降,但风险响应更快、依赖确认更清楚,也可能说明治理质量正在改善。时间指标需要和结果指标一起解释。

任务列表流程与规范:PMO列表视图制度设计关键指标

4. 设计一个闭环案例

假设一项接口联调任务依赖另一个团队交付测试环境。原列表只写“进行中”,会议上才发现环境尚未准备。新规则要求任务进入“受阻”时记录阻塞对象、提出时间、期望解决时间、影响的里程碑和下一次检查日期;依赖方需要确认承诺日期,逾期则由项目经理判断是否升级。

这套规则的价值不在于多了几个字段,而在于每个字段对应一个动作:提出请求、确认承诺、识别影响、安排复查、必要时升级。若责任人只填“等待中”,却没有下一步动作,制度并未真正闭环。试点复盘时,应抽样检查阻塞记录是否能还原事件,而非只统计“受阻任务数量”。

5. 关注反例,避免用数字掩盖问题

假设按期完成率上升,但预测日期变更次数也显著增加,且承诺日期频繁后移,这不一定是交付更稳定,也可能是基线管理失效。又例如,阻塞时长下降,却伴随大量任务被改成“已完成”,抽查却找不到验收记录,那么系统优化的可能只是状态迁移速度。

因此,指标应当成组解释。按期完成率需要搭配基线变更率;关闭数量需要搭配验收证据抽查率;风险数量需要搭配首次暴露时间和关闭时长。单项指标改善,不足以证明流程改善。

六、不同情况下的行动建议:从小范围验证到组织推广

1. 列表刚起步:先建立最低可用规范

如果组织还没有统一任务列表,不要一开始就建立复杂的多层分类体系。先试行任务名称、任务负责人、承诺日期、预测日期、状态、依赖对象、完成条件和验收证据等核心信息,并明确每个字段的维护时点。

同时设一个明确的纳入边界:优先纳入关键里程碑、跨部门依赖和高影响交付。先让列表能够支持一次真实的项目决策,再根据会议和复盘中反复出现的信息缺口增加字段。这样可以避免制度尚未被使用,维护负担已经过重。

2. 多团队口径不一:统一语义,保留局部流程

如果各团队已有工具或流程,PMO 不必要求全部改造成同一种状态机。先统一“任务、承诺日期、预测日期、阻塞、验收完成”等管理语义,再规定必要字段如何映射到组织视图。

对于确实无法直接映射的团队,应标注映射规则和适用边界,而不是强行把含义不同的状态合并。组织层的统一视图只呈现管理所需的共性信息,团队内部仍可保留细化流程。

3. 风险总是后知后觉:优先治理预测与依赖

如果延期经常在截止日附近才被发现,重点应放在预测日期更新、依赖确认和风险升级窗口,而不是增加更多状态颜色。检查过去几次延期:首次出现偏差的时间是什么时候,谁最先知道,为什么没有进入管理视图?这些答案会直接指出制度缺口。

可以先对关键路径任务设置更密集的检查节奏,对普通任务保留较低频率。阈值要与交付节奏相适应,避免频繁提醒造成告警疲劳。提醒只有在被明确分配给责任角色并有处理期限时,才算有效。

4. 任务数量庞大:分层展示,不要把所有事项都升级

如果列表已经超过管理者可有效浏览的范围,应先按决策层级分层:执行层保留团队日常事项,项目层呈现里程碑与依赖,PMO 层聚焦跨项目风险与需协调事项。通过筛选和汇总,让不同角色看到与其权限匹配的内容。

不建议只靠隐藏字段或更换颜色解决规模问题。关键是明确哪些任务会触发组织管理动作,哪些只需要团队自行跟踪。纳入范围越清晰,PMO 的注意力越能留给真正需要协调的事项。

5. 已有项目管理平台:先核验治理能力,再决定迁移范围

已有工具时,先核对它能否保留字段变更记录、支持权限分层、展示依赖关系、触发异常提醒、导出审计数据,并按角色生成不同视图。若关键能力具备,优先调整配置和制度,不要因为界面不理想就仓促搬迁数据。

若工具缺少关键治理能力,可先用一个试点项目验证替代方案的字段映射、历史记录保留、权限模型和报表口径。对于采用私有化部署、需要保留本地控制能力的组织,以及计划从既有系统平滑迁移的团队,重点比较数据完整性、迁移验证、权限继承和后续维护成本;不要把“迁得过去”等同于“治理已经完成”。

七、取舍原则:哪些要统一,哪些不必强求一致

1. 必须统一的,是组织决策所依赖的事实

任务边界、责任人、承诺与预测日期的区别、风险定义、关键依赖确认、关闭验收标准,通常需要组织层保持一致。它们决定 PMO 能否横向识别风险、追溯责任和比较交付偏差。

统一不意味着每个团队都必须使用相同的内部工作方法,而是要求关键事实可解释、可追溯、可汇总。只要组织能够可靠地知道谁负责、何时承诺、当前预测如何、异常由谁处理,团队内部可以保留适合业务的执行细节。

2. 可以保留差异的,是不影响跨项目判断的执行细节

任务拆分粒度、团队内部状态、日常协作习惯、局部验收步骤,未必都要纳入 PMO 统一制度。强行统一这些内容,会增加迁移和培训成本,也可能破坏团队已验证有效的工作方式。

判断是否统一,可以问三个问题:差异会不会导致风险漏报?会不会使指标无法比较?会不会让跨团队承诺无法追踪?如果三个答案都是“不会”,局部保留差异通常比统一更划算。

3. 不要用更高的更新频率换取表面精细

每天更新不天然优于每周更新。任务变化节奏较慢时,日更可能变成机械重复;关键节点密集、风险快速变化时,周更又可能太慢。更新频率应由决策窗口决定:管理者多快需要知道变化,团队多快能够得到可信信息。

对高风险任务可以采用事件触发更新,例如预测日期变化、依赖失约、验收被拒或责任人变更时立即更新;普通任务则按固定周期检查。这样既保留及时性,也避免全量任务承担不必要的维护负担。

4. 不要把任务列表变成绩效排名工具

列表数据适合发现流程问题和资源冲突,不适合脱离上下文给个人或团队排位。项目复杂度、任务拆分方式、外部依赖和范围变更都会影响指标。如果指标直接关联奖惩,团队可能减少风险上报、推迟登记或重新定义完成条件。

更稳妥的方式是把指标用于团队复盘和制度优化,先看趋势、样本和异常解释,再讨论责任。对于个人绩效判断,应使用多源证据,避免把一个任务列表指标当成完整表现。

八、实施与复盘:用小步试点证明规则有用

1. 按四周节奏推进试点

  1. 第一周,确定边界与基线。选取一个有跨团队依赖的项目,明确纳入任务的范围,记录当前更新及时性、依赖清晰度、风险升级时间和会议核对耗时。
  2. 第二周,发布最小规则。只统一核心字段、状态定义、责任分工、更新触发条件和升级路径,安排一次短培训并收集实际填写问题。
  3. 第三周,抽样检查真实记录。检查预测日期是否有依据、阻塞事项是否有下一步动作、关闭任务是否有验收证据。发现规则难执行时,先修规则,不要只催团队。
  4. 第四周,复盘指标与成本。比较试点前后的数据,同时统计填报耗时、纠错次数和会议结构变化。若指标改善但维护成本明显上升,要调整字段或缩小适用范围。

2. 用抽样核验弥补“填了不等于真”

PMO 不需要逐项复核所有任务,但应对关键任务、延期任务和临近关闭任务进行抽样。核验时对照会议纪要、交付物、依赖确认记录或验收结果,判断列表中的数据是否与实际事件一致。

抽样发现的问题要分类:字段定义不清、责任人不明确、工具限制、流程绕行或培训不足。不同原因对应不同改进动作。把所有问题都归为“团队不配合”,既不能解决根因,也会让后续数据越来越趋于形式化。

3. 每月检查指标有没有产生行动

对于每项关键指标,都追问三个问题:指标异常后谁采取了动作?动作是否改变了风险状态?如果指标持续存在但没有触发任何决策,它是否值得继续采集?这能帮助 PMO 清理“只看不管”的指标,降低报表负担。

制度成熟的表现不是仪表盘越来越复杂,而是异常出现后有人知道该做什么,组织能够追溯决策过程,并且在复盘时能区分执行问题、依赖问题和规则问题。

九、结语:把列表从记录工具变成风险响应机制

设计 PMO 列表视图制度,最容易走偏的地方,是把工作等同于加字段、做报表、催更新。真正有效的设计,应从组织需要作出的决策出发,再把任务边界、责任分工、状态事件、数据口径和升级路径连成闭环。

下一步可以从一个有跨团队依赖的项目开始:先确定哪些任务必须进入 PMO 视图,再选三至五个能触发行动的指标,采集基线,试行四周并抽样核验。如果列表不能让风险更早暴露、责任更清楚、决策更及时,它就还不是一套制度,只是一张填得比较完整的表。

常见问题解答(FAQ)

1. PMO任务列表应设置哪些关键指标?

我在设计项目组合视图时,常遇到指标越加越多、管理层反而看不清重点的情况。我想知道哪些数据能帮助判断项目是否需要介入,而不只是展示任务数量。

建议优先设置逾期任务占比、关键里程碑按期率、阻塞任务数量及持续时间、任务负责人缺失率四项。统一统计范围和截止时间,例如按周统计所有进行中项目;逾期占比可按“已逾期未完成任务数÷到期任务总数”计算,并同时显示分子、分母,避免小样本造成误判。

2. 任务状态流程怎样设计,才能让列表数据可信?

我参与过状态很多、但大家理解不一致的项目,列表看起来很完整,实际却无法判断工作进展。我想知道流程应该设置多细,才能既便于执行又方便 PMO 汇总。

先从“待开始、进行中、受阻、待验收、已完成”这类可区分实际动作的状态起步,并为每个状态写明进入条件和责任人。比如,只有验收标准满足且验收人确认后才能标记完成;每月抽查一批任务,若状态与实际不符率持续超过约10%,就应检查定义、培训或更新机制,而不是继续增加状态。

3. PMO任务列表多久更新一次比较合适?

我曾遇到周会上列表信息已经过期,负责人只能临时解释进度的情况。我想知道更新频率该按固定周期统一规定,还是根据任务风险区别管理。

可以采用“事件触发加周期校验”:负责人在状态变化、出现阻塞或日期调整时及时更新,常规任务至少每周校验一次,关键里程碑或高风险任务可要求每日更新。用更新时间而非口头承诺衡量执行情况,例如统计超过规定更新周期的任务占比,并将目标设为低于5%;同时明确逾期未更新时由谁提醒和升级。

4. 任务列表的权限和升级规则应如何制定?

我在跨部门协作时见过任务负责人、项目经理和 PMO 对同一条记录各自修改,事后很难追溯责任。我想知道哪些字段需要限制编辑,以及什么情况应升级处理。

按职责分配权限:负责人维护进度、预计完成日期和阻塞原因,项目经理确认优先级与依赖关系,PMO维护统一字段、口径和视图规则;关键变更保留修改人、时间及变更前后值。

可设定升级阈值,例如关键里程碑预计延误超过3个工作日,或阻塞持续超过2个工作日未解决时,自动通知项目负责人和 PMO,并记录决策及下一步责任人。

核心关键词

读者评论

崔
崔清越

我们团队以前把预测日期直接覆盖承诺日期,复盘时很难还原延期是何时出现的。分开记录后确实更容易看趋势,但日期变更的审批流程也得足够轻,否则大家可能只是不愿更新。

曾
曾云舟

依赖双方共同确认这个做法有必要,不过实际项目里对方未必愿意及时维护列表。除了规定责任人,是否还需要给依赖方明确的响应时限和升级联系人?

陈
陈俊杰

文章提醒不要用任务数量评价团队,我很认同。我们做过一次跨项目对比,光是拆分粒度不同,任务数就差出不少;如果要比较,最好先限定关键任务范围,并同时看验收和延期口径。

文章包含AI辅助创作:任务列表流程与规范:PMO列表视图制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541739

赞 (0)
飞飞飞飞
批量操作最佳实践:PMO列表视图制度设计,常见问题
上一篇 39分钟前
列表视图如何做好自定义列?PMO制度设计与操作步骤
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
