筛选管理指南:PMO如何做好列表视图,制度设计全流程

PMO做列表视图,最容易出现的失败,不是字段少,而是每个人都能筛出一份“看起来正确、口径却不同”的项目清单:项目经理按计划状态筛,财务按预算周期筛,管理层按红黄绿筛,最后同一场会上要花二十分钟对齐数据。筛选管理的核心不是把条件堆进页面,而是把组织的管理制度翻译成可复用、可解释、可追溯的视图规则。

一、先讲结论:列表视图是一套管理制度的可执行界面

1. 先定义决策,再设计筛选条件

我设计PMO列表视图时,不从“需要哪些筛选器”开始,而先问三个问题:谁要基于这张列表做什么决策?决策发生在什么频率?筛选结果需要触发什么动作?如果一个字段既不影响决策,也不影响行动,就不该因为“系统里有”而默认放进核心视图。

例如,周例会上要识别需要升级的项目,视图就要让人快速看出风险级别、风险持续时间、责任人和下次检查时间。只显示“项目状态=进行中”几乎没有决策价值;显示“状态为进行中、风险等级为高、最近更新超过七天”的组合,才可能直接形成待办清单。

我的判断标准是:筛选结果能否让一个具体岗位在规定时间内作出明确动作。若筛出来之后还要人工查三张表、问项目经理、重新解释字段,问题通常不在用户“不熟练”,而在视图制度没有设计完整。

筛选管理指南:PMO如何做好列表视图,制度设计全流程

2. 把视图拆成入口、规则和动作

一张成熟的PMO列表视图至少有三层。入口层回答“谁在什么场景下打开”;规则层回答“哪些项目进入结果”;动作层回答“看到结果后必须做什么”。只设计筛选条件、不规定后续动作,视图就只是报表;只规定动作、不保证筛选口径,执行又会因人而异。

  • 入口:例如周度项目组合复盘、月度预算检查、季度项目立项回看。
  • 规则:例如纳入在管项目,剔除已归档项目,风险判断采用统一阈值。
  • 动作:例如项目负责人在两个工作日内更新措施,PMO在下一次例会前复核。

3. 先统一口径,再追求可视化丰富

颜色、图标和图表能让列表更易读,却无法修复字段定义冲突。如果一个部门把“延期”理解为超过基线一天,另一个部门理解为影响里程碑,红色标签只是把两种标准涂成同一种颜色。我的顺序通常是先定字段字典和计算规则,再定默认筛选、展示列和颜色。

二、背景与真实场景:为什么列表越多,管理反而越慢

1. PMO面对的是多种节奏叠加

PMO往往同时服务项目负责人、职能部门、经营管理层和审计角色。项目负责人关心本周怎么推进,部门负责人关心资源冲突,管理层关注组合层面的目标兑现,审计或内控角色关注变更是否留痕。大家看的是同一批项目,却不应被迫使用同一套筛选条件。

因此,常见问题不是没有视图,而是视图按部门、个人甚至临时会议不断增加。有人复制一份“高风险项目”,有人再复制一份“重点项目”,后来又出现“高优先级风险项目”。字段含义相似,边界却不同;新员工不知道该选哪一份,老员工则凭记忆找到“最接近的那个”。

2. 典型故障发生在交接,而不只是筛选操作

我会重点检查三个交接点。第一,项目状态从执行切换到暂停或归档时,是否自动退出日常管理列表。第二,风险从高降为中时,是否仍需保留观察期。第三,负责人离职、调岗或项目移交时,责任字段是否随之更新。很多列表看起来过滤正确,实际错在生命周期和责任关系没有维护。

这类故障会产生两种相反的损失:正常项目被误报,会议时间浪费在确认“为什么它还在”;真正有风险的项目被漏掉,直到节点失守才进入管理视野。PMO要控制的不是列表条数,而是漏报、误报和无法闭环的风险成本。

筛选管理指南:PMO如何做好列表视图,制度设计全流程

3. 规模越大,口径治理越重要

小团队可以在会上口头补充背景,但项目数量和参与角色增加后,口头补充很难复现。对百人以上组织而言,跨部门项目组合往往存在多套流程、不同汇报节奏和多层责任关系。此时,默认视图如何命名、谁能改规则、规则变更如何通知,都会影响管理的稳定性。

工具选型也应围绕治理要求,而非只看筛选器是否丰富。如果组织需要将项目管理数据部署在自有环境,或需要从既有系统迁移项目、字段和协作习惯,可以把私有化部署能力、迁移支持、权限模型和数据映射作为评估项。以PingCode为例,它面向中大型企业及100人以上组织,支持私有化部署,并提供Jira平滑迁移能力;是否适合某个组织,仍应通过字段映射、权限验证和实际迁移演练来判断,而不能只凭功能清单下结论。

三、常见误区:筛选器很多,不等于管理能力强

1. 误区一:字段越全,视图越专业

把项目名称、部门、负责人、预算、进度、优先级、风险、阶段、计划日期、实际日期、标签、客户、合同等全部放进默认列表,看似信息完整,实际会提高阅读负担。管理者很难找到当前决策所需的信息,项目成员也可能为了填满字段而制造低质量数据。

我更倾向于把字段分成三组:识别项目所需的稳定信息、判断当前问题所需的管理信号、进入详情后再查看的背景信息。默认列表只保留前两组中真正影响当前场景的字段,其余放入详情页或按需展开。

2. 误区二:把个人收藏当成组织制度

个人视图适合临时分析,例如某位PMO专员本周只查看自己负责的产品线;组织视图则必须由明确的业务规则支撑,不能因为某个资深同事习惯某套条件,就直接把它定为全公司标准。个人视图可以自由试验,组织默认视图需要负责人、适用人群、口径说明和复核周期。

3. 误区三:只看当前状态,不看状态持续时间

“高风险”是一张静态标签,而“高风险持续十二天、措施未更新、下个里程碑在五天后”才更接近管理信号。单纯按状态筛选,容易把刚发生的风险和长期未处置的风险混在一起。PMO应结合风险级别、最后更新时间、持续时长和即将到来的关键日期,区分即时处置与持续升级。

4. 误区四:为了统一,强行使用一张万能列表

统一数据口径,不代表所有岗位必须看同一张列表。管理层需要少量聚合信号,项目负责人需要明确任务和截止时间,财务需要预算与预测口径。把所有字段和筛选条件塞进万能视图,会让每个人都要手动排除不相关信息。更稳妥的做法是统一底层定义,按决策场景提供不同视图。

5. 误区五:视图发布后就不再维护

组织结构、项目流程和风险阈值都会变。初期有效的视图,可能在新业务上线后出现大量空值;阶段定义调整后,旧筛选条件可能悄悄漏掉某类项目。没有复核日期和变更责任人的视图,最终会变成看似正式、实际失效的管理遗产。

四、专业判断逻辑:从管理问题推导筛选规则

1. 先写清楚视图的决策说明

我建议每个组织级视图都配一张简短的“视图说明卡”,至少包含目的、用户、范围、条件、刷新要求、动作和负责人。它不需要写成厚重制度,但要让新使用者能理解为什么这些项目会出现在结果里。

说明项 需要回答的问题 示例
视图目的 要支持哪项管理决策? 识别需在本周升级讨论的项目
适用对象 谁需要使用? PMO、项目负责人、部门主管
数据范围 哪些项目纳入,哪些排除? 纳入执行中项目,排除已归档项目
筛选口径 条件如何定义? 高风险且超过复核时限,或关键里程碑预计延期
后续动作 结果产生后由谁做什么? 负责人更新措施,PMO确认是否升级
维护责任 谁复核规则和字段? 项目组合管理负责人按月复核

2. 区分筛选条件、排序规则和展示列

这三者解决的问题不同。筛选条件决定“谁进入结果”,排序规则决定“谁先被处理”,展示列决定“判断时需要看到什么”。团队经常把优先级放进筛选条件,导致只看到最紧急项目,却丢失了整体分布;或者把一堆字段都加入列表,却没有按逾期天数排序,导致最紧迫的问题沉在中间。

建立视图时可以逐项问:没有这个字段,是否会改变入选项目?若不会,它不是筛选条件。改变排列顺序后,是否会改变处理先后?若会,它应成为排序依据。用户是否需要它才能快速判断下一步?若需要,它应出现在展示列中。

3. 用“必要条件加例外条件”避免规则过度复杂

一个视图的主规则应尽量简单,例外情况应被显式描述,而不是不断叠加隐蔽条件。以“本周需要升级”的视图为例,可先定义在管项目范围,再定义触发条件:高风险超过复核时限,或关键里程碑预测延期。随后说明哪些情况暂不纳入,例如已经由危机小组接管、正在执行经批准的恢复计划且按日跟踪。

这种结构比“状态不等于暂停、标签不等于特殊、优先级大于某值、更新时间不为空……”更容易审计。筛选条件越多,越要检查是否有条件互相抵消,或某个空值判断让真正需要关注的项目被排除。

4. 建立字段质量门槛,而不是默认相信数据

列表视图是数据的消费者,也能成为数据质量的检查入口。对关键字段应规定必填时点、更新责任和允许值。例如项目进入执行阶段时必须有负责人和基线日期;风险升级时必须填写措施和复核日期;项目归档时必须记录最终状态。没有这些约束,筛选条件再精细也会因空值而失效。

筛选管理指南:PMO如何做好列表视图,制度设计全流程

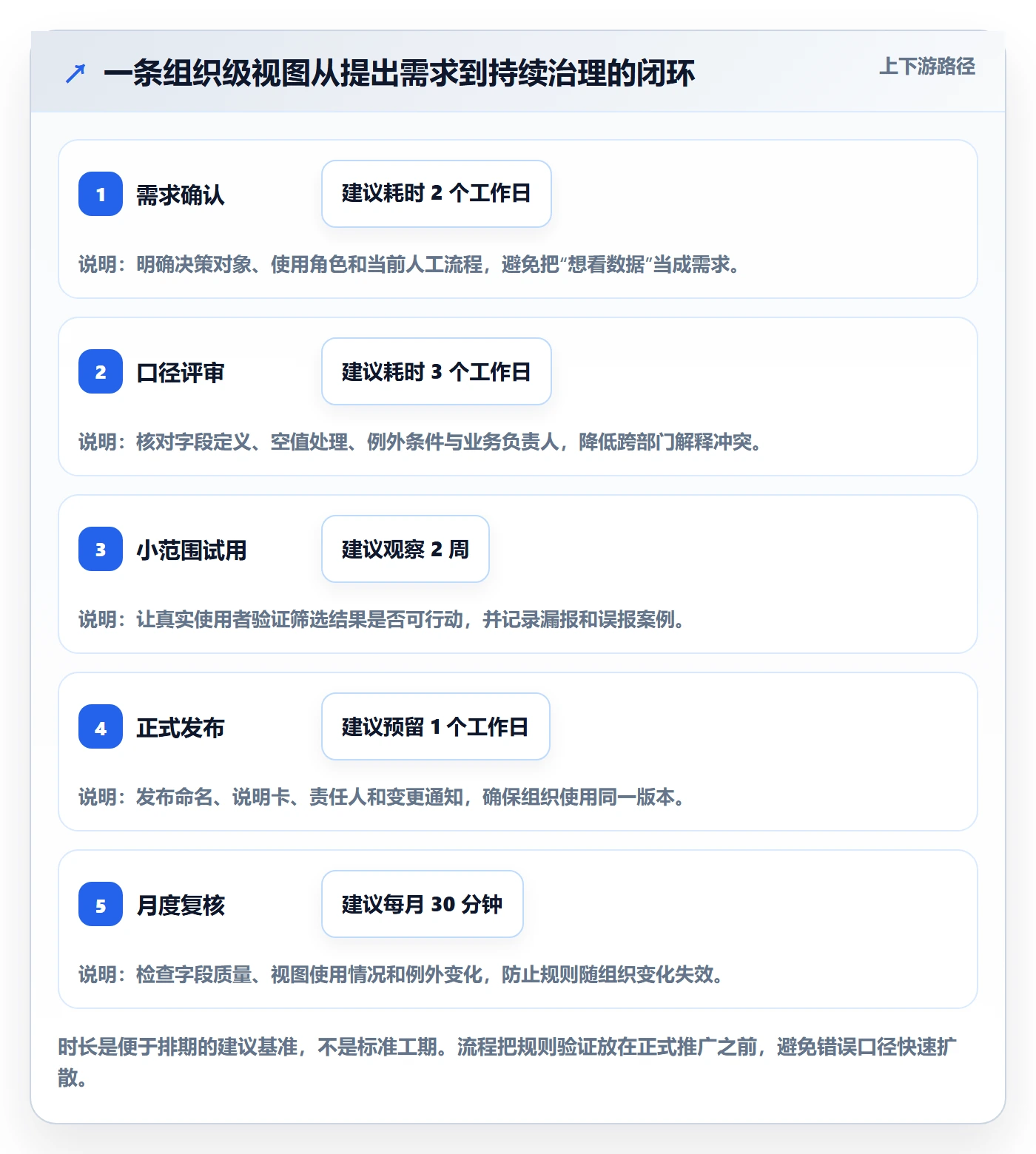

五、制度设计全流程:从需求访谈到持续复核

1. 盘点现有列表与人工补充动作

先收集团队正在使用的视图、表格和周报,不要立刻删除重复项。对每一份清单记录创建者、使用场景、筛选规则、更新频率和结果后的动作。尤其要问使用者“你打开这份列表后,还会去哪里补信息”,因为人工补充动作往往暴露出系统字段或规则的缺口。

可将发现的问题分为三类:同一规则被重复维护、关键字段没有统一定义、结果缺乏后续动作。第一类适合合并,第二类需要字段治理,第三类要补充责任和闭环机制。不要把三类问题都归结为“重新做一个报表”。

2. 访谈真实使用者,而非只访谈管理层

管理层可以说明希望看到什么,但一线使用者更清楚数据如何产生、何时更新、哪些条件容易误判。访谈时我会要求对方拿最近一次真实的例子说明:当时如何找到项目、做了哪些人工核对、最终做了什么决定。具体事件比“希望有一个综合视图”更能揭示需求。

访谈至少覆盖视图的发起人、日常使用者、数据维护者和规则审批者。若只听发起人,容易做出管理者看着顺眼、执行者无法维护的列表;若只听使用者,则可能忽略组合管理所需的统一口径。

3. 将管理词汇转换为可计算定义

像“重点项目”“进展滞后”“高风险”“近期更新”都是自然语言,不是可执行条件。需要进一步确定具体边界:重点由谁标记、何时到期;进展滞后比较计划完成率还是里程碑日期;高风险使用定性等级还是影响评分;近期更新是三个工作日还是七个自然日。

每个定义都应写明字段来源、计算口径、缺失值处理和例外规则。例如,“即将延期”可以定义为未来十个工作日内有关键里程碑,且当前预测完成日期晚于基线日期。这个定义未必适合所有组织,但它比仅凭项目经理主观判断更可复核。

4. 设计视图目录和命名规范

组织级视图应让用户从名称就能判断用途。可采用“管理场景,对象范围,时间周期”的顺序,例如“组合复盘,执行中项目,周度”。个人分析视图则可以标明个人或团队范围,避免与正式管理视图混淆。相似名称需要检查是否真的存在不同用途,否则应合并而不是增加解释成本。

目录中的每个视图应有状态:草拟、试用、正式、待废止。旧视图不要悄悄删除,应记录替代关系和停用原因,避免用户因链接失效而私下复制旧版本。对正式视图,还要指定规则所有者和下次复核时间。

5. 试运行时做漏报和误报复盘

试运行不要只问“大家觉得好不好用”,而要抽样检查筛选结果。选取近期已知的延期项目、高风险项目和已关闭项目,验证它们是否应当出现;再抽查列表中的项目,判断是否真的需要当前场景处理。错误案例比满意度打分更能帮助调整条件。

如果结果量太大,先判断是范围条件过宽、字段值不规范,还是场景本身需要拆分。如果结果量为零,也不要急着降低阈值;先检查字段是否缺失、时间口径是否错用、条件之间是否互相矛盾。没有诊断就放宽条件,可能把精度问题变成噪声问题。

6. 发布后检查使用、数据和结果三类指标

视图访问次数只能说明有人打开,不代表它支持了决策。我通常把监控分为三层:使用层看覆盖率和重复视图数量;数据层看关键字段完整率、更新及时率;结果层看风险关闭时间、升级处理时长或会议前准备时间。三类指标一起看,才能判断问题来自采用不足、数据质量还是制度动作没有落实。

筛选管理指南:PMO如何做好列表视图,制度设计全流程

六、案例与数据观察:把“高风险列表”改成可闭环的管理机制

1. 示例组织与改造前的问题

以下是一个匿名化的情景模拟,用来展示方法,不对应特定企业的真实经营数据。假设某组织有120个在管项目,原有周报将风险等级、项目状态和负责人集中在一张表里,但没有风险持续时间、下次复核日期和措施状态。PMO每周先人工筛出异常,再逐个询问项目团队确认信息。

复盘后发现,真正耗时的不是筛选操作,而是三种返工:状态已变化但列表未更新;风险等级相同却没有统一解释;项目负责人知道问题,但不知道PMO希望何时回报什么。于是,改造目标不是“把报表做漂亮”,而是降低人工核实,并让每条风险记录能够对应责任人和复核时间。

2. 改造后的筛选规则

视图范围限定为执行中的项目,暂停和已归档项目单独处理。风险清单满足以下任一条件:风险等级为高且距离上次复核超过五个工作日;未来十个工作日内关键里程碑预计延期;风险措施状态为逾期未更新。已经进入专项处置且按日更新的项目,仍保留在结果中,但通过处置状态标记区分,避免从组合视野中消失。

结果列优先展示项目名称、负责人、风险触发原因、持续天数、下个里程碑、措施状态、上次更新时间和下次复核日期。排序先按触发原因的严重程度,再按复核逾期时长。这样PMO能先处理“近期关键节点受影响且无人更新”的项目,而不是先看名称或部门排序。

3. 模拟复盘如何评估是否有效

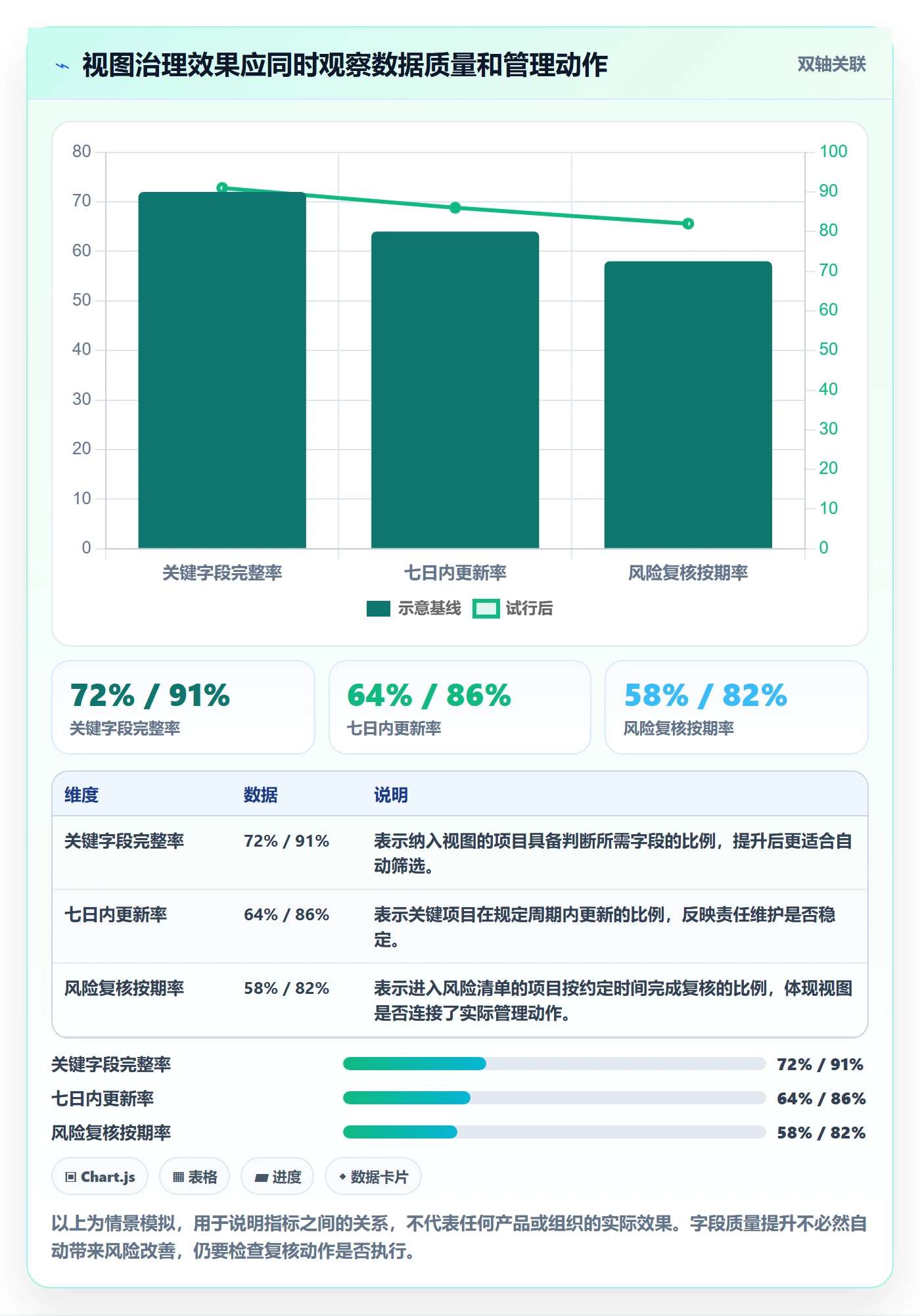

假设试行前,120个项目中有26个被人工列为风险项目,其中8个在核对后发现状态已过期;另有4个应进入风险讨论的项目,因为缺少明确更新规则而没有被纳入。试行两周后,筛选结果减少到18个,其中每条记录都有触发原因和责任人;人工核实时间从每周约六小时降至两小时。这里的数值只用于演示评估口径,不能当作普遍收益承诺。

更重要的变化是讨论内容发生改变。原来会议前半段用于确认“这条信息是真的吗”,改造后可以直接讨论“是否需要资源协调、是否要调整里程碑、何时复核”。这是PMO视图的价值所在:不是让人少点几次鼠标,而是把讨论从数据核对推进到管理决策。

筛选管理指南:PMO如何做好列表视图,制度设计全流程

4. 复盘时要防止把相关性当成因果

如果试行后人工核实时间下降,不代表一定是视图设计单独造成的。团队可能同时减少了项目数量、调整了例会频率,或由专人集中维护数据。因此评估时要记录同期变化,并至少比较相同范围、相同周期的数据。对于样本较小的团队,更适合把具体错误案例和操作时长作为证据,不宜夸大百分比改善。

七、按组织情况采取行动:先解决当前最贵的管理摩擦

1. 视图很多但没人确定最新版

先暂停新增组织级视图,建立目录和所有者清单。对用途重复的视图,找使用者核对规则后合并;对无法确认所有者的视图,标为待复核,不要直接作为管理依据。短期目标不是一次性清空,而是让每个正式视图都有唯一负责人、用途说明和复核日期。

2. 数据缺失多,筛选结果经常为空

先查字段产生机制,而不是立即增加更多条件。把关键字段按创建、启动、执行、变更、关闭几个节点标记必填时点,明确由谁维护。若缺失集中在特定部门或项目阶段,应先修复流程入口;若是历史项目没有数据,可设置过渡标记并安排补录,不要让新规则无声地排除旧项目。

3. 管理层要求一张“总览大屏”

先确认总览服务的是发现异常、分析趋势还是追责复核。发现异常需要突出触发条件与责任;分析趋势需要稳定的时间序列和分类口径;追责复核需要变更记录和数据来源。三种目的可以共享底层数据,但不一定应放在同一张列表里。可以让总览负责定位,再通过下钻视图进入项目级处置。

4. 百人以上组织需要跨部门统一

建立一个小型视图治理机制即可,不必为每个字段设置复杂审批。建议由PMO维护目录与规则模板,业务负责人确认业务定义,数据或系统管理员负责权限和实现,项目团队负责按时更新。每月检查异常,每季度复核正式视图,重大流程变更时即时评估。

如果组织正处于系统迁移或国产化替代阶段,应把迁移映射纳入视图制度评审。重点验证状态值转换、权限继承、历史项目处理、筛选结果一致性和审计记录,而不是只检查页面外观。使用PingCode或其他项目管理平台时,都应在真实业务样本上完成迁移演练,再判断旧有规则是否需要保留、重构或废弃。

5. 团队规模较小、流程变化频繁

小团队不必一开始就建设完整的审批体系。先把高频视图控制在少数几类,给每份视图写明用途和负责人;每次流程变化后做一次轻量检查。变化频繁时,过度固化的复杂规则会迅速过期,关键是保留定义和变更记录,让团队知道当前规则为何存在。

八、不同情况下的取舍:统一、灵活与精度不能同时拉满

1. 统一口径与部门差异之间

项目状态、风险等级、归档规则等影响组合统计的字段,应尽量统一;部门内部的执行标签和工作节奏,可以保留差异。若把所有字段强行统一,业务可能绕过流程;若每个部门都独立定义核心状态,组织级汇总又无法比较。判断边界时,看该字段是否进入跨部门决策或绩效口径。

2. 筛选精度与维护成本之间

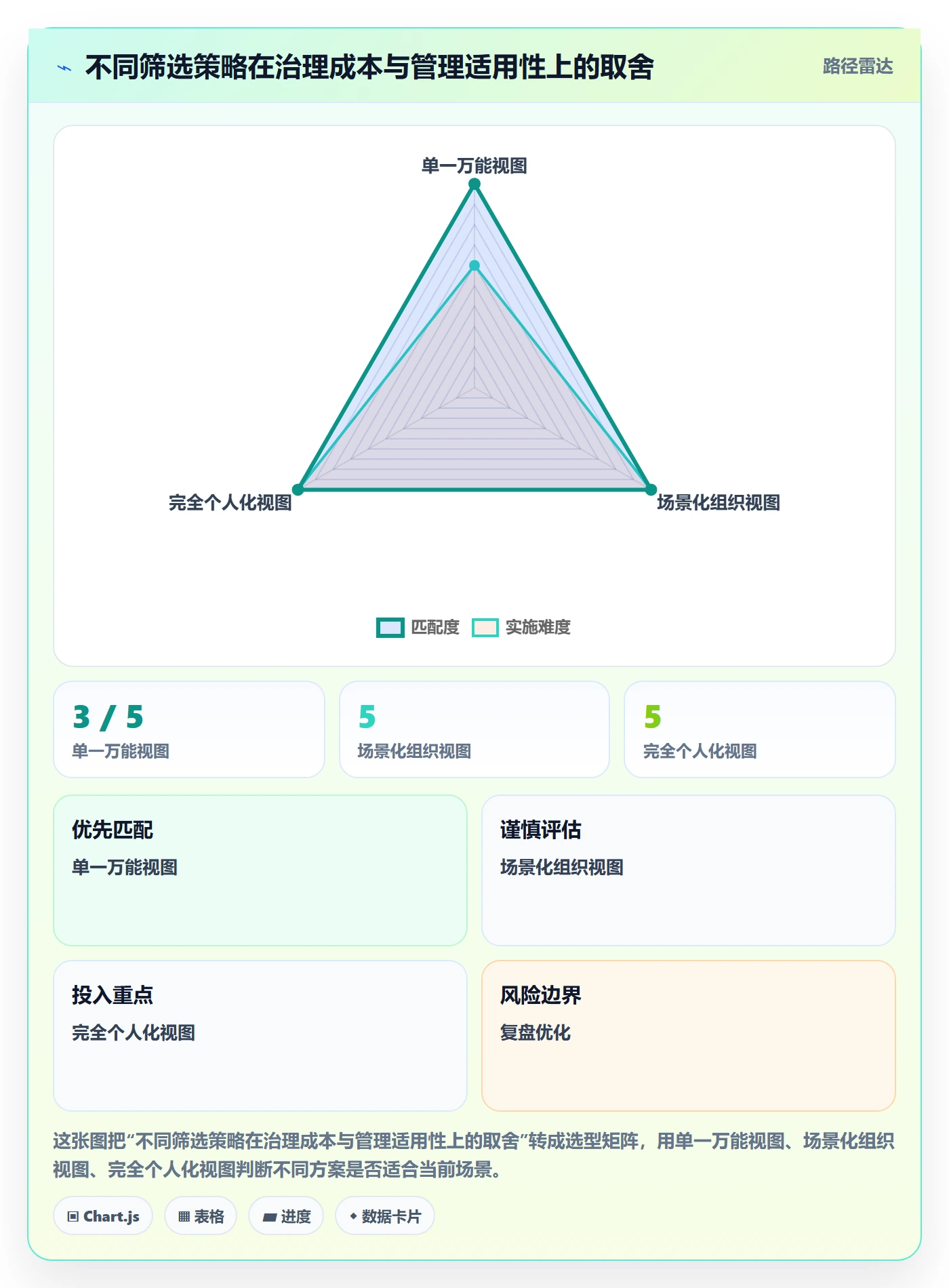

更复杂的条件可能减少误报,但也会增加字段维护和解释成本。若一个筛选条件依赖多个低完整度字段,理论精度再高也可能不可靠。应优先使用稳定、可验证的字段;对需要判断的复杂例外,可由PMO人工复核,而不是把每种例外都写成自动规则。

3. 自动化与人工判断之间

自动化适合处理明确、重复、可计算的条件,例如日期超过阈值、状态缺失、负责人为空。人工判断适合评估战略影响、风险可接受性和资源取舍。最稳妥的分工是让系统负责发现候选对象,让负责人确认业务事实,让治理角色决定是否升级。自动结果不应被误解为最终结论。

4. 统一默认视图与个性化空间之间

组织可以设定经过评审的默认视图,保证共识口径;同时允许成员创建个人视图,满足临时分析。两者需要明显区分,特别是权限、命名和分享范围。个人视图一旦成为跨部门决策依据,就应申请转为组织级视图,并补齐规则说明和责任人。

筛选管理指南:PMO如何做好列表视图,制度设计全流程

九、结尾:把列表做成可验证的制度,而不是一次性配置

PMO做好列表视图,关键不在于条件有多复杂,而在于结果是否稳定、规则是否说得清、责任是否接得住、变化是否能被复核。一张视图若能让不同角色基于相同定义看到问题,并在规定时间内完成相应动作,它才真正进入管理流程。

我建议下一步先选一张使用频率最高、人工核实成本最大的清单,记录当前规则、核实时间、漏报和误报案例;再补齐视图说明卡,开展两周试用;最后用字段完整率、更新及时率和动作按期率复核效果。先把一张关键清单做准,再扩展到更多场景,通常比一次性铺开几十张视图更稳妥。

独特的判断是:列表视图不是管理数据的终点,而是把制度变成行动的最后一公里。当一条筛选规则无法解释为何入选、谁来处理、何时复核,它就还不是一条成熟制度。先治理定义和责任,再优化界面与自动化,PMO才能把列表从“看起来有数据”变成“能够推动决策”。

常见问题解答(FAQ)

1. PMO设计列表视图时,应该优先展示哪些字段?

我在推动多个项目并行管理时,经常会发现列表里字段越多,团队越难快速识别重点。尤其是项目状态、负责人、截止时间和风险信息混在一起时,管理者很难在几分钟内完成判断。

建议按决策用途分层设计字段:基础层保留项目名称、负责人、当前阶段、计划完成时间和整体状态;执行层增加优先级、任务完成率、延期天数和风险等级;治理层再加入预算偏差、资源负载、变更次数等指标。单个默认视图建议控制在8至12个核心字段,其他信息通过筛选条件或详情页查看,避免列表变成数据仓库。

2. 列表视图的筛选条件应该如何制定,才能避免筛选失效?

我曾遇到过这样的情况:制度里规定了很多筛选条件,但不同团队对“进行中”“高风险”“已延期”的理解并不一致,最后筛选结果无法用于汇报和决策。真正让我意识到问题的是,同一个项目在不同人员的视图中竟然呈现出不同状态。

筛选条件必须绑定明确的数据口径和责任人。例如,“已延期”应定义为计划完成日期早于当前日期且实际状态未完成;“高风险”应由风险评分、影响等级或PMO审核结果触发,而不能由个人随意填写。上线前用10至20个真实项目进行回测,检查筛选结果是否与人工判断一致,并将争议项沉淀为字段说明和更新规则。

3. PMO应该设置多少套列表视图,才能兼顾统一管理和团队使用?

我在做项目组合管理时发现,一套视图很难同时满足高层、项目经理和执行成员的需求。高层关心项目健康度和延期风险,项目经理关心待办、资源和交付节点,执行成员则更关注自己负责的任务。

建议采用“一套标准视图加多套角色视图”的方式,而不是让每个人自由创建大量个人视图。标准视图用于月度汇报和项目组合盘点;项目经理视图关注本项目任务、里程碑、风险和依赖;执行视图关注个人待办、截止日期和优先级。通常控制在3至5套公共视图较合适,并规定命名、适用角色、更新频率和维护负责人。

4. 列表视图上线后,如何判断制度设计是否真正有效?

我以前会把视图上线当成项目结束,但使用一段时间后发现,很多人仍然通过表格、群聊和人工汇总获取信息,说明视图虽然存在,却没有进入管理流程。PMO需要用实际使用结果,而不是上线完成度来判断效果。

可以从四类指标评估:数据完整率、字段按时更新率、筛选结果准确率和管理动作闭环率。例如每周抽查关键项目,要求核心字段完整率达到95%以上;统计延期项目从识别到责任人确认的平均时长;对比上线前后的周报制作时间和人工追问次数。

若视图数据完整但没有带来评审、预警或资源调整,就应重新检查权限、责任分工和会议流程,而不只是继续增加字段。

核心关键词

读者评论

彭
彭程

我们之前也做过高风险项目清单,后来发现风险标签更新不及时,列表本身没错,数据却已经过期。把最后更新时间和责任人放进视图后,确实更容易追到问题。

钱
钱宇轩

按岗位拆视图比较实际,但维护多套规则也会增加负担。最好能明确哪些字段口径必须统一、哪些只是展示差异,否则视图越做越多,后续复核可能顾不过来。

何
何一凡

文中提到小范围试用很有必要。实际筛选时,空值和项目暂停状态经常造成漏项;除了试用两周,是否也应定期抽查未进入清单的项目,确认筛选条件没有把它们误排除?

文章包含AI辅助创作:筛选管理指南:PMO如何做好列表视图,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541718
