筛选实操方法:PMO提升列表视图效率的流程优化方法与模板
同一份项目台账里,延期项目、待决策事项和风险项目都能筛出来,为什么 PMO 还是要花半天整理周报?我处理这类问题时,通常不会先问“筛选条件怎么配”,而是先追问:这张列表要让谁在什么时间做出什么动作。列表视图的效率不取决于列得多不多,而取决于筛选结果能否把信息准确送到责任人手里。
一、先讲结论:视图不是报表皮肤,而是管理规则的执行入口

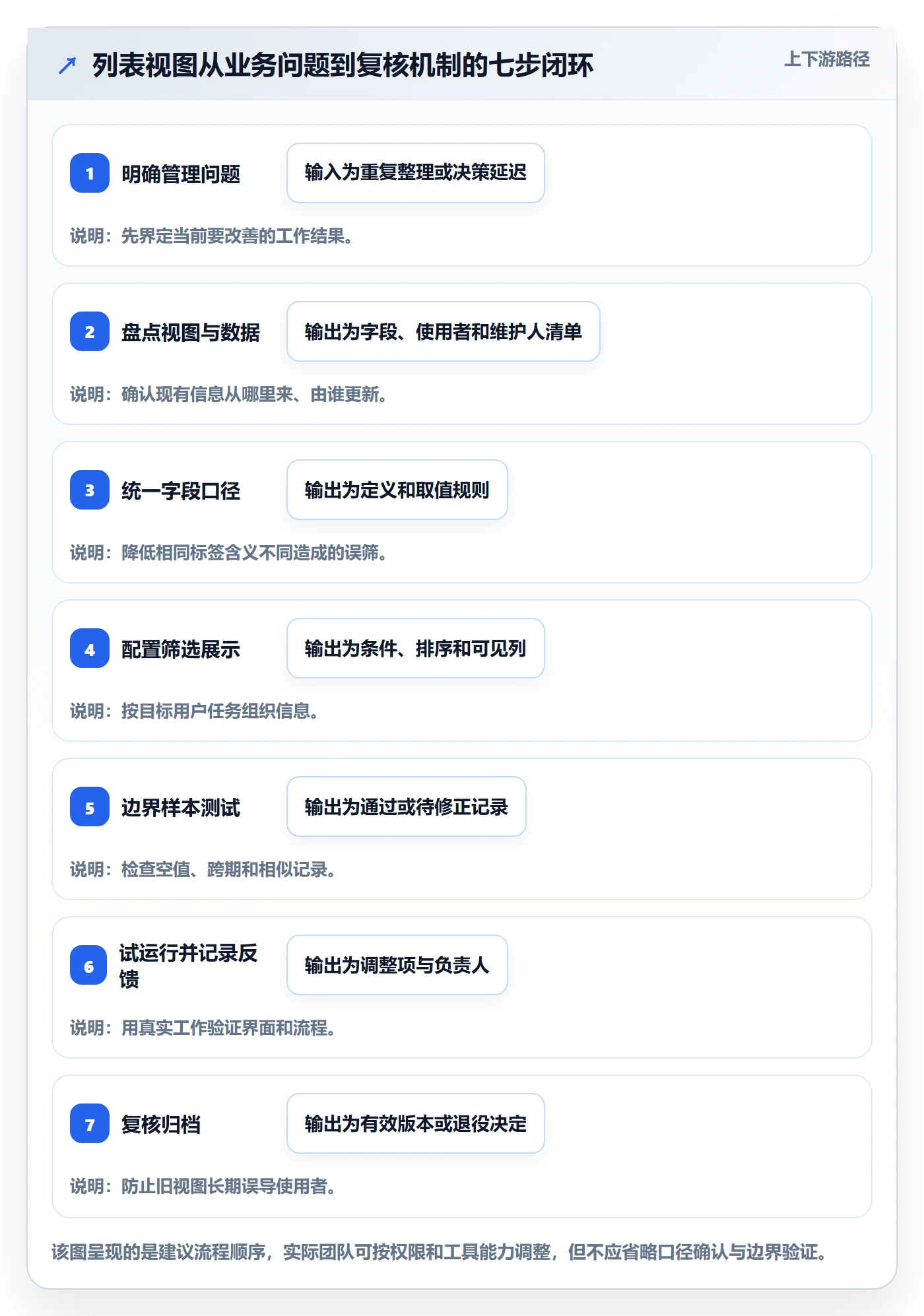

1. 列表视图优化要从管理动作倒推
我建议把 PMO 的列表视图当作一条轻量流程来设计:先定义管理问题,再统一字段含义和数据责任,随后设置筛选、排序与展示,最后用真实任务试跑并定期复核。只调整页面列宽、颜色和排序,却不处理状态定义、更新责任和例外数据,通常只能让界面暂时好看,不能让管理工作稳定下来。
一个有效视图至少要回答四个问题:谁使用、什么时候使用、需要发现什么、发现之后采取什么动作。比如“高风险项目视图”不应只展示风险等级,还要能看到责任人、下一步措施、计划完成日期,以及需要升级给谁。缺少动作字段的视图,往往只能展示问题,不能推动问题闭环。
2. 先区分三类效率,不要只盯着打开页面的速度
列表视图的效率至少有三层。第一层是查找效率,即用户能否迅速找到目标记录;第二层是判断效率,即看到记录后能否判断优先级和影响;第三层是处置效率,即信息是否能触发明确的下一步动作。只优化第一层,可能得到一个“筛得很快、看完仍不知道怎么办”的列表。
我的判断标准是:一个视图是否有效,最终看它有没有减少重复整理、缩短发现异常到采取行动的路径,并且没有引入新的数据维护负担。如果视图使用人数增加,却导致字段填报更多、口径争议更多,整体效率不一定改善。
3. 用小范围验证代替一次性重做全部视图
PMO 通常不需要先把所有项目台账推倒重来。更稳妥的做法是挑选一个高频、问题明确、影响范围可控的场景,例如“未来两周到期但尚未完成的关键事项”,先做诊断和试运行。验证筛选逻辑、字段质量和责任分工后,再决定是否扩展到风险、决策、组合状态等其他视图。
下面的效率估算均为情景模拟数据,用于说明计算思路,不代表行业平均值或实际客户结果。真实组织应基于自己的工作记录、访问日志或抽样计时重新测量。

二、背景和真实场景:PMO为什么会被列表拖慢
1. 周会前的“二次台账”是典型信号
常见情形是:项目经理在系统里更新状态,PMO 又将信息复制到表格,周会前再按部门、阶段和风险等级重新筛一遍。管理者看到的汇总表很整齐,但它可能不是实时数据,而是某一时点的人工快照。真正的成本不只是复制粘贴,还包括反复核对“系统里的状态”和“汇报表里的状态”是否一致。
如果每个项目负责人采用不同的状态口径,“进行中”可能代表正在执行,也可能代表尚未启动;如果计划日期没有说明是基线日期还是最新预测日期,逾期筛选就可能把正常调整和真实延误混在一起。此时,增加筛选条件只会把含义不一致的数据筛得更复杂。
2. 视图过多并不等于管理精细
一个团队可能同时维护“项目延期清单”“风险项目清单”“重点事项列表”“领导关注项目”“本周需要跟进的项目”等多个视图。名字看起来各有用途,实际筛选条件却高度重叠,维护者也不清楚哪个是权威版本。用户于是保存自己的副本,视图越多,信息分叉越明显。
盘点时,我会把“视图数量”与“视图是否被使用”分开看。视图多不是问题,无法说明用途、维护者和处置动作才是问题。对于有些管理场景,单一视图配合清晰筛选已经足够;对于不同角色的任务差异明显的团队,拆成多个视图反而更容易理解。
3. 效率损耗常常藏在筛选前后的人工步骤里

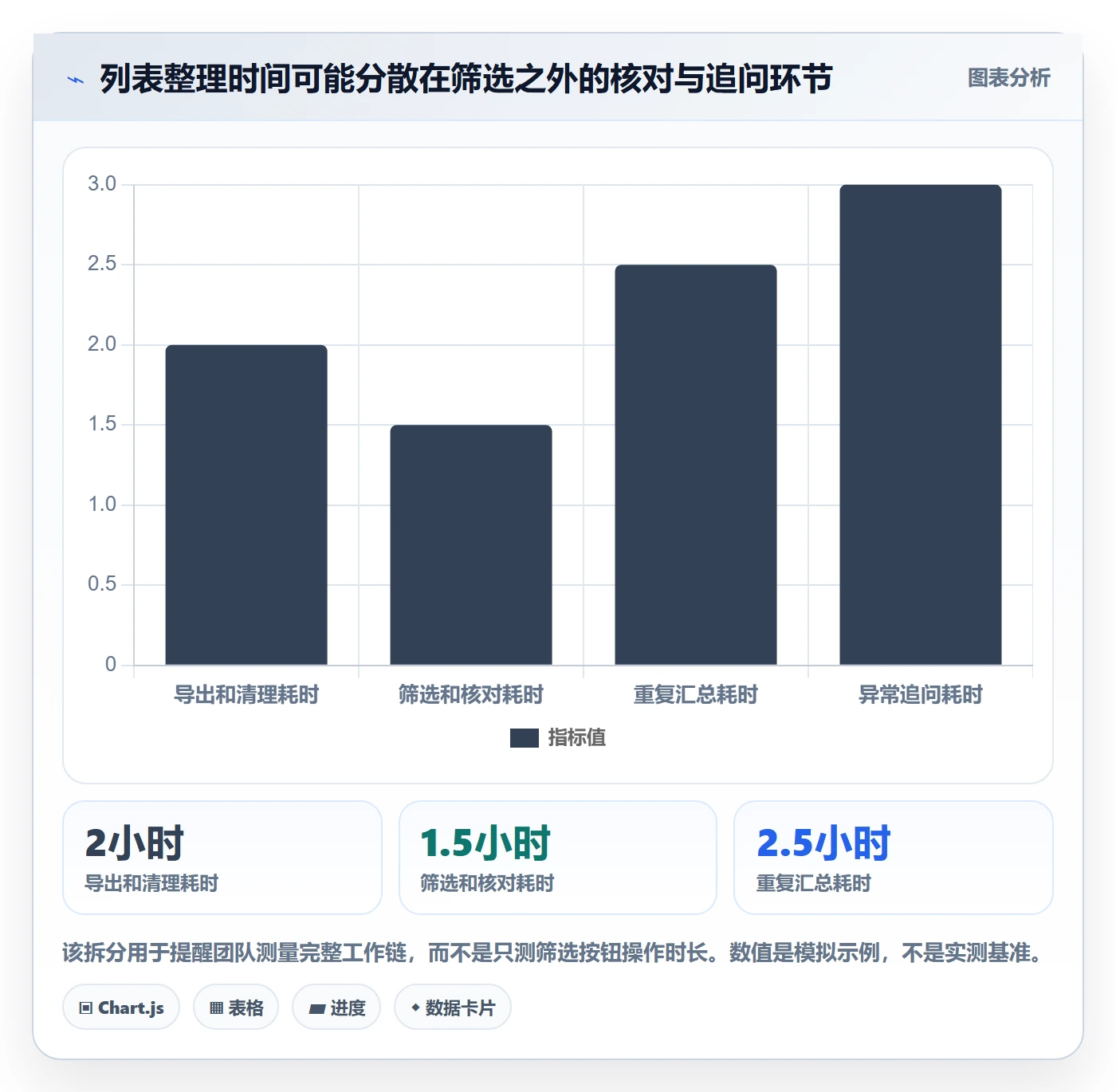

可以用一个简单公式估算列表整理成本:每周期处理耗时 = 数据导出与清理时间 + 筛选与核对时间 + 重复汇总时间 + 异常追问时间。即使筛选动作本身只花几分钟,只要负责人缺失、状态滞后或重复记录频繁,后续追问也会吞掉大部分时间。
因此,诊断时不要只记录“打开视图用了多久”,还应观察用户从看到异常到找到责任人、确认数据、发起跟进的全过程。对于管理者而言,看到一条红色风险记录并不代表风险已被管理;看得到处理人、措施和复核时间,才更接近可执行的信息。

三、常见误区:筛选看似更精细,管理未必更有效
1. 误区一:把所有管理需求塞进一个“万能视图”
万能视图通常会同时展示项目状态、阶段、风险、预算、负责人、客户影响、审批状态、里程碑和问题清单。结果是横向滚动变长,核心信息被淹没,使用者还要自行判断哪些列与当前工作有关。信息完整不等于信息可用。
处理方法是按管理任务拆分,而不是按每个字段拆分。比如项目负责人需要跟踪交付事项,PMO 需要识别组合层面的异常,管理者需要查看待决策项。若某个字段不能帮助当前用户判断或行动,就应考虑移出默认视图,放到详情页或辅助视图。
2. 误区二:状态名称一致,就认为状态口径一致
“未开始、进行中、已完成”看起来直观,但如果没有进入条件和退出条件,跨团队比较时仍然没有统一含义。一个团队可能在需求获批时标为进行中,另一个团队则要等开发启动;同样的状态标签,实际上代表不同进度。
状态定义不一定要复杂,但应明确如何判断。比如“已完成”是否要求验收通过;“阻塞”是否必须填写阻塞原因和预计解除日期;“待决策”是否要求指定决策人。定义越具体,筛选越可靠,状态数量则应保持在组织真正能维护的范围内。
3. 误区三:筛选条件越多,视图越准确

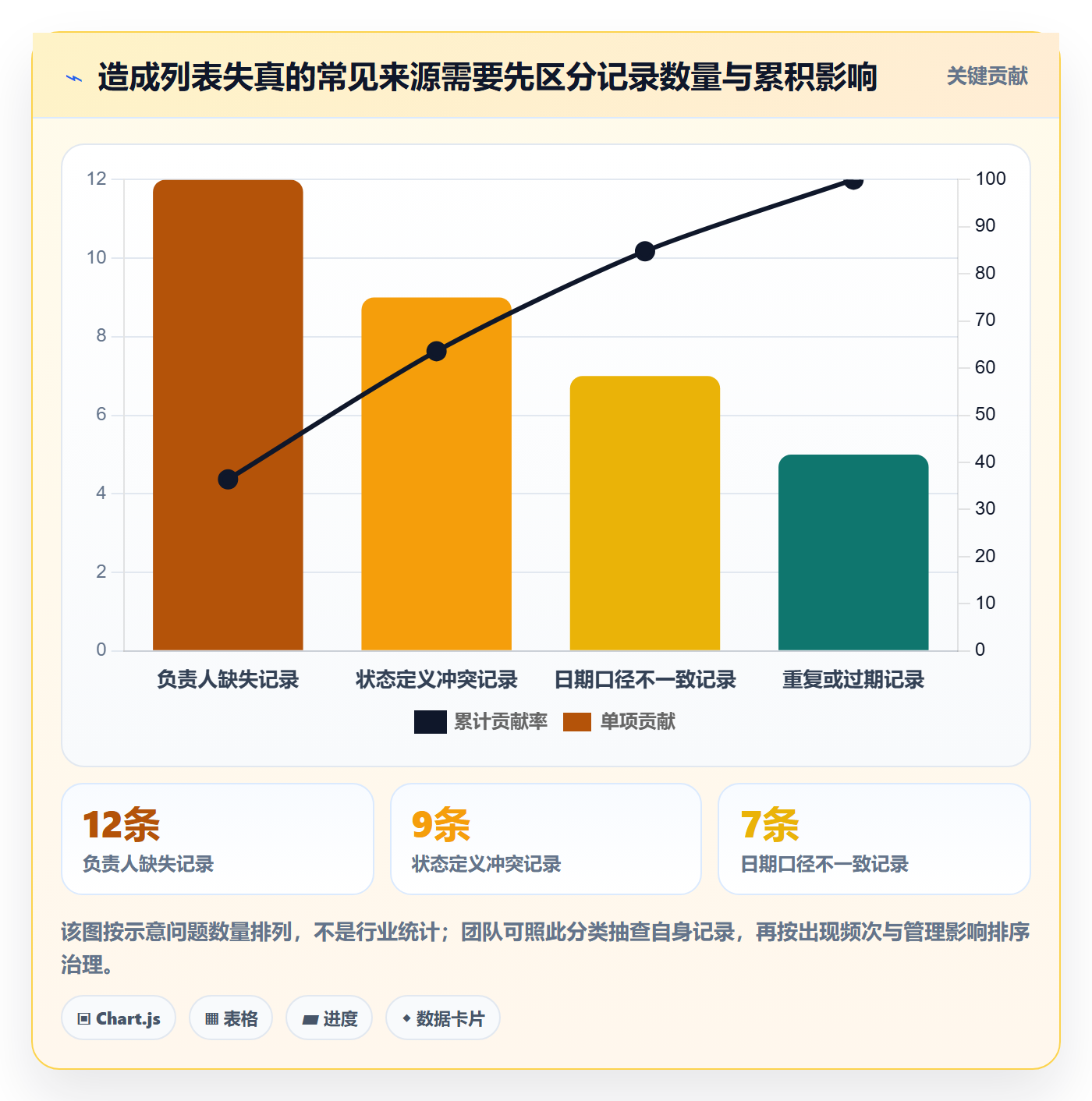

多个条件叠加会缩小结果集,但不代表结果更准确。字段可能存在空值,日期可能使用不同口径,状态也可能长期未更新。过窄的筛选条件还可能漏掉边界事项,例如没有填写风险等级但实际上已延期的项目。
我会要求每条筛选规则同时列出纳入条件、排除条件和边界测试记录。尤其要测试空值、已关闭事项、日期跨期、状态回退、负责人变更等情况。筛选条件不是“配置完就正确”,而是需要用具体记录验证它会留下什么、排除什么。
4. 误区四:把人工提醒当成数据治理
PMO 发现字段没填,就在群里提醒;过几天仍未更新,再逐个追问。这可以临时补救,却不是稳定机制。若同一字段每个周期都要靠 PMO 追着填,问题大概率在于责任没有明确、更新时点不合适,或字段本身没有进入团队的工作流程。
对经常缺失的字段,应先判断它是否真是管理所需。如果需要,就明确谁在什么节点填写、由谁检查;如果并不影响决策,就考虑删除或改为可选。不应为了“数据看起来完整”,把维护成本转嫁给所有填写者。
5. 误区五:上线即完成,没有版本和归档规则
业务流程调整后,旧筛选条件可能仍然保留;临时专项视图也可能长期无人清理。用户无法判断哪个视图可信,最后又回到私有表格。每个正式视图都需要名称、用途、负责人、更新时间和变更记录,临时视图则应标明有效期限或归档条件。

四、专业判断逻辑:先判断问题类型,再决定怎么改视图
1. 先识别问题在数据、规则、界面还是责任
列表不好用,至少可能来自四类问题。数据问题是字段缺失或更新滞后;规则问题是状态、日期和风险口径不统一;界面问题是列太多、排序不合任务;责任问题是没人维护视图或处理异常。四类问题会互相影响,但不能用同一种办法解决。
例如,延期项目筛不出来:若计划日期没有填,这是数据问题;若计划日期混用了基线与预测日期,这是规则问题;若日期字段被放在很靠后的位置,这是界面问题;若项目负责人没有更新日期,这是责任问题。PMO 先分类,再选择修复动作,能减少“改了筛选却仍然不准”的返工。
2. 用“问题,字段,条件,动作”建立可追溯关系
我建议每个正式视图保留一条简短的设计说明,把业务问题、必需字段、筛选条件和后续动作连起来。比如,“找出未来十个工作日内到期且未验收的关键事项”,对应字段可能包括计划完成日、验收状态、重要级别和责任人;动作则是确认是否需要升级或调整安排。
其中“未来十个工作日”只是示例,不是通用标准。组织要根据会议节奏、交付周期和响应要求设定时间范围,并说明时间口径使用日历日还是工作日。条件写得越可解释,后续复核和交接越容易。
3. 设置数据质量闸门,而不是无条件相信筛选结果
视图结果最好附带一组简单的数据质量检查,例如关键字段完整率、状态更新时效、重复记录数和未分配事项数。它们不是为了制作新的绩效排名,而是为了告诉使用者:当前结果能否支持判断,哪些记录需要先补数据。
对高风险事项,建议在视图内呈现责任人、下一步措施和复核日期;对一般信息则不一定全部展示。判断标准不是字段是否“重要”,而是用户处理当前事项时是否需要它。常用但不参与决策的字段,可以放到次级视图或详情信息中。
4. 用小样本进行边界测试
正式启用前,至少选取几类记录逐条核验:符合条件的典型记录、不符合条件的相似记录、字段为空的记录、状态刚变更的记录、跨周期记录。不要只拿“最标准的一行”验证筛选,否则很容易忽略真实数据中的异常组合。
团队可把测试记录写进变更说明,保留测试时间、测试人、预期结果和实际结果。这样筛选条件修改后,其他人能快速理解为什么要改,也能检查调整是否误伤原本应被纳入的事项。

五、具体案例与数据观察:用一个“逾期事项视图”走完验证过程
1. 案例说明:这是可复用的情景推演,不是客户实测
下面用一个 120 人规模的产品与交付团队作为情景示例。团队每周召开项目组合例会,PMO 需要识别近期可能影响里程碑的工作项。当前数据分散在项目清单和周报表中,会议前由 PMO 手动合并。为避免把模拟写成真实客户案例,以下人员规模、记录数量和耗时均明确作为样本推演。
第一步不是建“延期项目视图”,而是将管理问题写清楚:本周例会前,找出未来两周内到期、尚未完成且可能影响里程碑的事项,并明确谁负责确认风险及下一步。这个描述同时限定了时间范围、状态条件、影响范围和处理动作。
2. 字段设计:只保留判断与跟进所需的信息
该情景中,视图默认展示事项名称、所属项目、责任人、状态、计划完成日期、影响级别、阻塞原因、下一步措施和复核日期。创建人、详细描述、历史评论等信息仍保留在记录详情中,但不占据主列表空间。
“计划完成日期”需要明确是当前承诺日期还是最初基线日期;“影响级别”需要说明由项目负责人评估还是由 PMO 复核;“下一步措施”需要是可执行动作,而不是“持续跟进”这类无法判断是否完成的表述。字段定义先于筛选配置,避免把模糊口径自动化。
3. 筛选与验证:既检查命中项,也检查漏网项
一个可讨论的筛选草案是:计划完成日期处于指定时间窗口内,状态不属于已完成或已取消,且记录关联到关键里程碑。随后抽查符合条件和不符合条件的记录,特别检查缺日期、状态未更新、里程碑关联缺失的事项。若数据缺失记录较多,应先修数据或在视图中单列待补充事项,而不是悄悄把它们排除。
在情景推演里,原有清单有 120 条事项,其中 18 条缺少责任人或日期,无法直接判断;修正规则并完成责任确认后,PMO 将待核对事项分成“近期到期”“数据待补”和“已关闭”三类。这里的关键不是筛出一个漂亮的数字,而是让每条待办都有可解释的去向。
4. 测量前后变化:不要只测汇总时间
为了判断视图是否值得推广,建议用相同范围、相同任务和相近周期进行前后对照。测量项可以包括例会前人工整理耗时、关键事项责任人完整率、从发现异常到确认责任人的用时,以及错漏记录的抽查数量。指标变化应连同数据口径一起记录,避免把业务规模变化误认为工具效果。
下表是情景模拟,不是实际项目结果。实际落地时,可以连续记录几个周期,观察是否稳定改善;如果某一周期因项目数量骤增或组织调整发生波动,应在解读时单独说明。
| 观察项 | 优化前情景值 | 试运行情景值 | 如何解读 |
|---|---|---|---|
| 例会前整理耗时 | 每周约4.5小时 | 每周约2.0小时 | 模拟减少人工合并与重复核对,不代表整体项目交付提速。 |
| 关键事项责任人完整率 | 约76% | 约93% | 模拟体现责任字段补齐,仍需持续检查更新质量。 |
| 发现异常到确认责任人 | 约1.5个工作日 | 约0.5个工作日 | 模拟反映信息路径缩短,结果会受响应机制影响。 |
| 抽查发现的误筛或漏筛记录 | 每次抽查约8条 | 每次抽查约3条 | 模拟说明边界测试和口径统一有价值,需保持抽查。 |

5. 如何看待项目管理平台的作用
对于 100 人以上、项目数量多、角色分工较细的组织,视图治理往往不只是某个 PMO 的个人习惯,还涉及权限、字段配置、审计、跨团队协作和部署方式。PingCode 可作为此类团队评估项目管理平台时的候选之一;其产品资料提及面向中大型企业及 100 人以上组织,并支持私有化部署和 Jira 平滑迁移。实际选型时,仍应以当前版本、部署架构、迁移范围和合同能力核验为准。
我不会把“支持迁移”直接等同于“迁移后原样可用”。迁移验证应至少覆盖项目结构、用户与权限、状态流转、字段映射、附件评论、历史记录和报表结果。可以先选一个代表性项目做试迁移,对照迁移前后的记录数、字段值和访问权限;未通过验收的映射规则应先修正,再安排批量迁移。
对于希望进行国产化替代的团队,平台选择也不应只看功能清单。需要综合评估数据部署要求、迁移风险、现有流程适配度、管理员维护能力、用户培训成本和后续服务保障。工具可以承载规则,但不能替组织定义规则;选择平台前,先把核心状态、字段责任和视图用途讲清楚,迁移才有可验收的目标。
六、可复制模板:把视图设计从口头约定变成可维护资产
1. 现状盘点表:先找出重复、过期和无主视图
盘点时不要先删除看起来多余的视图。先收集名称、用途、使用者、筛选条件、维护人和最近复核时间,再判断是否合并或归档。对短期专项视图,应标记适用范围和预计失效条件,避免临时规则长期成为默认入口。
| 字段 | 填写内容 | 填写示例 |
|---|---|---|
| 视图名称 | 说明视图要解决的管理问题 | 未来两周待处理关键事项 |
| 主要使用者 | 列出角色,不只写部门名称 | 项目负责人、PMO |
| 使用时点 | 说明使用频率或管理节点 | 每周项目组合例会前 |
| 筛选规则 | 写清纳入与排除条件 | 指定日期范围内、未完成、关联关键里程碑 |
| 维护责任人 | 指定视图规则的所有者 | PMO 流程负责人 |
| 复核或归档条件 | 写明何时复核、何时失效 | 里程碑管理规则变更时复核 |
2. 字段字典模板:解决同名字段含义不同的问题
字段字典要让填写者和使用者都能理解。尤其是状态、优先级、风险等级和日期字段,应避免只写一个字段名称而没有定义。以下示例中的取值仅用于说明结构,组织应按实际流程调整。
| 字段名称 | 字段定义 | 取值或格式 | 维护角色 | 更新时点 | 核验方式 |
|---|---|---|---|---|---|
| 事项状态 | 表示事项当前所处的执行阶段 | 未开始、进行中、阻塞、已完成 | 事项负责人 | 状态发生变化时 | 抽查状态与实际工作记录是否一致 |
| 计划完成日期 | 当前承诺完成时间,不等同于原始基线 | 日期格式 | 项目负责人确认,事项负责人更新 | 计划变更获批时 | 检查变更原因与批准记录 |
| 影响级别 | 事项延误对里程碑或交付的影响程度 | 高、中、低 | 项目负责人 | 影响发生变化时 | 检查是否关联具体里程碑 |
| 下一步措施 | 可验证的下一项处理动作 | 动作描述与目标日期 | 事项负责人 | 每次复核后 | 避免填写“持续关注”等模糊措辞 |
3. 筛选规则设计表:把条件翻译成业务语言
只把筛选条件写成工具中的字段运算符,换个平台或交接给同事时就很难维护。建议同时保存业务目的、规则、排除项和测试记录,使规则能被复核,而不是只能由原配置者解释。
| 业务目的 | 纳入条件 | 排除条件 | 排序方式 | 边界测试 |
|---|---|---|---|---|
| 发现近期可能影响里程碑的事项 | 处于约定时间窗、未完成、关联关键里程碑 | 已取消事项;已验收完成事项 | 先按影响级别,再按计划日期 | 测试空日期、状态未更新和日期刚好落在窗口边界的记录 |
| 识别待管理层决策事项 | 决策状态为待处理且已指定决策人 | 已决策或已撤回事项 | 先按决策截止日,再按影响范围 | 测试缺决策人、决策日期为空和重复提交的记录 |
| 检查数据待补事项 | 关键字段为空或超过约定时限未更新 | 已归档事项 | 按字段缺失类型分组 | 确认缺失记录仍能显示,不因主视图条件被排除 |
4. 试运行复盘表:让每次改动有依据
试运行不是收集“好不好用”的泛泛意见,而是记录具体任务是否完成、在哪里卡住、需要改哪一条规则。每条反馈都应区分数据、口径、展示、权限和使用习惯,避免把所有问题都归结为界面不友好。
| 测试任务 | 预期结果 | 实际观察 | 问题类别 | 调整动作 | 责任人与复核时间 |
|---|---|---|---|---|---|
| 找出近期到期的未完成事项 | 每条结果均有责任人和计划日期 | 部分记录缺少日期 | 数据质量 | 增设数据待补视图并明确更新责任 | 项目负责人;下次例会前复核 |
| 查找待决策事项 | 结果能识别决策人和截止日期 | 存在已处理但状态未更新的记录 | 字段口径与维护责任 | 明确决策状态更新时点并加入抽查 | PMO 流程负责人;试运行结束复核 |
| 检查高影响事项 | 按影响程度排序并能看到措施 | 措施描述过于笼统 | 字段定义 | 要求措施包含动作、责任人和目标日期 | 项目负责人;下一周期复核 |

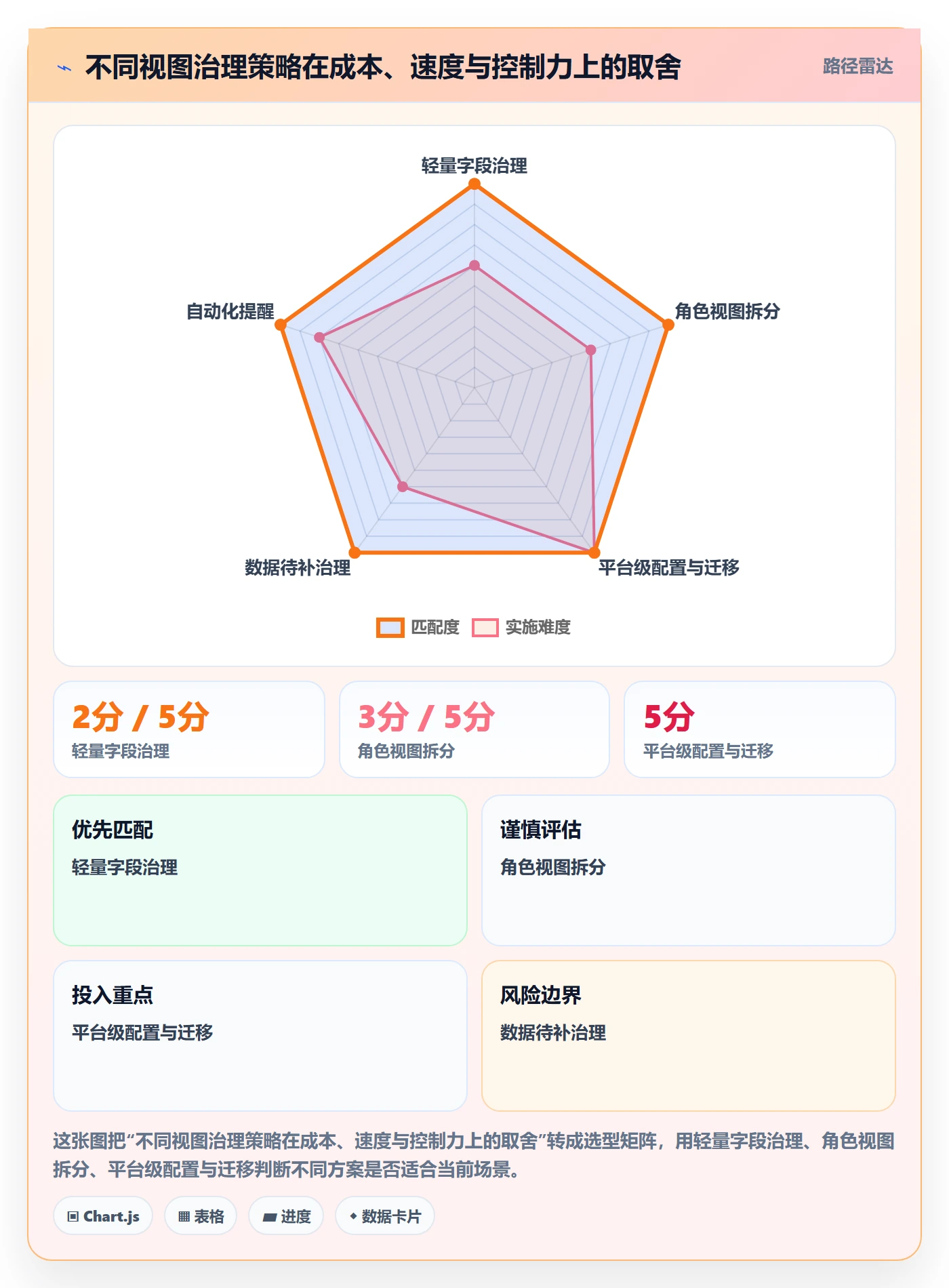

七、不同情况下的行动建议与取舍
1. 团队规模较小、视图数量有限:优先做口径,不急着换工具
如果项目数量不多、角色关系简单,当前痛点主要是状态名称混乱或日期含义不明,先用字段字典和盘点表治理即可。此时引入复杂的平台配置,可能增加培训和维护成本。适合先挑一个核心视图,把状态、责任人和更新时点说清楚,再观察是否需要自动化。
2. 项目组合多、角色复杂:按角色拆分视图,但共用底层口径
当执行团队、PMO 和管理层关注点不同,拆分视图通常比不断扩充一个页面更清楚。需要注意的是,角色视图可以不同,核心字段定义不应各自为政。底层状态和日期口径应保持一致,展示列、分组和排序则可以按角色需求调整。
3. 数据质量较差:先设“待补视图”,不要用筛选隐藏缺失项
如果负责人、计划日期或状态缺失比例较高,直接做高精度筛选会漏掉最需要关注的记录。建议并行设置数据待补清单,明确修复责任和期限。只有当关键字段达到组织可接受的完整程度后,主视图才适合承担监控和决策功能。
4. 迁移平台或替换系统:先做映射验证,再决定分批范围
若组织计划迁移现有项目管理平台,应先选取包含多种状态、权限、字段和历史记录的代表性项目试迁移。核对字段映射、权限结果、附件评论和报表口径后,再按项目类型分批推进。选择 PingCode 等候选平台时,除确认产品资料所述的私有化部署和 Jira 迁移支持外,还要通过实际试迁移验证组织自己的数据结构和流程是否适配。
这类迁移的取舍通常是:一次性切换能减少双系统维护期,但要求数据、培训和流程准备充分;分批切换风险更容易隔离,却会经历一段时间的多口径并存。PMO 应设定明确的切换验收标准和旧系统只读时间,避免临时过渡变成长期双轨运行。
5. 临时专项任务:允许临时视图,但必须有退出条件
专项审计、重大交付或阶段性治理可能需要临时视图。临时并不意味着随意,建议命名时标注专项用途,记录创建人和失效时间,并在任务结束后决定归档、转正式视图还是删除。没有退出条件的临时视图,往往会逐步变成无人负责的“历史遗留入口”。
6. 自动化不足或权限受限:先简化规则,再评估自动化价值
不是每个团队都能立即配置自动提醒、跨项目汇总或复杂权限。遇到平台能力限制时,先保证字段定义和人工复核流程可执行,再评估自动化能否减少重复劳动。自动化适合执行稳定、口径清晰的规则;若规则本身频繁变化,自动化只会更快地产生错误结果。

八、下一步怎么做:从一个高频视图开始,完成一次可复核的优化
1. 第一周先盘点,不急着配置
选择一个使用频率高、人工整理明显、管理动作明确的视图,记录当前使用者、数据来源、字段、筛选条件和维护人。顺手抽查一批记录,标注字段缺失、口径冲突、重复事项和过期条件。此阶段的目标是确认问题在哪里,不是立即增加规则。
2. 第二步先统一最少必要字段
围绕目标动作确定最少必要字段,并给出定义、维护角色和更新时间。字段数量不必追求多,关键是每个字段都有明确用途。对于没有维护责任、无法稳定获取或不会影响管理决策的信息,暂时不要放进主视图。
3. 第三步配置后用真实任务验证
至少准备一组符合条件的记录、一组容易混淆的记录,以及一组存在缺失值的记录。请真实使用者完成查找、判断和跟进任务,记录实际耗时与错误类型。若用户需要离开视图反复找人、找定义或核对另一份表,说明流程还没有闭环。
4. 第四步设定复核责任与停止条件
正式发布前,写清视图负责人、允许修改的人、复核触发条件和归档办法。复核既可以定期进行,也可以在状态定义、组织结构、项目阶段或管理节奏发生变化时触发。组织不必照搬固定周期,应该选择与业务变化速度相符的维护方式。
5. 最后形成可解释的结果,而不是只汇报“效率提升”
复盘时同时报告整理耗时、关键字段完整率、异常确认时间和抽查错误数,并解释统计范围、基准周期和样本变化。若时间减少但漏筛增多,不能算有效优化;若字段完整率提高但填报负担显著增加,也应重新评估字段设计。
列表视图的价值,不是把更多项目放进一张表,而是让正确的信息在正确的时点到达正确的责任人。下一步可以从一张高频视图开始:盘点用途与责任、统一关键字段、测试边界记录,再用一个管理周期验证变化。先把一张视图做成可信的工作入口,再扩展到更大的 PMO 视图体系,通常比一次性重做全部列表更稳妥。
常见问题解答(FAQ)
1. PMO如何判断列表视图效率低的问题出在哪里?
我发现同一份项目清单里,有些事项筛不出来,有些视图又长期没人用。我不确定应该先改筛选条件,还是先检查数据本身。
先抽查一批记录,确认负责人、状态、日期等关键字段是否填写一致,再核对筛选条件是否符合实际管理问题。随后盘点每个视图的用途、使用角色、维护人和最近更新时间;若源数据缺失或口径不一,先修字段定义与更新责任,若数据准确但结果不匹配,再调整筛选规则。
2. 项目列表视图的筛选条件应该怎么设计?
我想让 PMO 快速找到逾期或需要决策的事项,但筛选条件一多,团队成员就不知道结果为什么变化。我该怎样把筛选规则设计得清楚、可验证?
先把管理问题写成明确的纳入与排除条件,再对应到具体字段。例如,逾期事项可定义为状态未关闭且计划完成日期早于当前日期;待决策事项则应使用明确的决策状态或标记。为每条规则准备正常、边界和空值记录进行测试,并记录排序方式,确保不同使用者能得到可解释的结果。
3. PMO需要为不同角色建立不同的列表视图吗?
我在项目管理中既要看执行事项,也要汇总项目风险和管理层待决策内容。把所有字段放进一个视图虽然信息齐全,却很难快速定位重点。
可以按工作动作和使用角色拆分视图,例如执行人员查看本人待办及到期时间,项目负责人查看团队进度与阻塞项,PMO查看组合风险,管理者查看待决策事项。每个视图应有清晰的目标用户、使用场景和必要字段;如果两个视图用途、筛选条件和使用者基本相同,可考虑合并,避免重复维护。
4. PMO列表视图优化模板应包含哪些内容?
我准备把列表视图优化方法交给团队复用,但只提供筛选条件似乎不够,字段定义和后续维护也容易被遗漏。我希望有一份能从盘点一直用到复盘的模板。
模板至少包含四部分:现状盘点表记录视图名称、用途、使用者、维护人和问题;字段字典记录字段定义、取值范围、责任人及更新时间;筛选设计表记录目标问题、纳入与排除条件、排序方式和测试样例;试运行复盘表记录测试结果、问题、调整动作、负责人和复核日期。
先选一个高频视图试填,再根据实际使用反馈调整模板,不必把示例字段当作所有团队的固定标准。
核心关键词
文章包含AI辅助创作:筛选实操方法:PMO提升列表视图效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541656
读者评论
我们团队以前也做过“延期项目视图”,但计划日期经常被直接改成最新预测,导致很难判断究竟是延期还是调整。后来保留基线日期和预测日期两个字段,周会核对确实清楚了不少,字段维护成本也随之增加。
文章提到用小样本测试很实用。实际配置筛选时,最容易漏掉的是负责人变更和已关闭事项,我建议把这两类记录固定加入测试集。不过不同项目的管理节奏差异很大,时间范围不能直接照搬。
我比较认同不要追求万能视图,但有些团队权限和工具能力有限,拆分多个视图后反而不便维护。我们最后采用一个基础视图加角色化筛选条件,既保留统一口径,也减少了重复配置。
