任务日历怎么做?企业管理者实操方法:日历视图从0到1

任务日历做不起来,通常不是因为团队缺少一个日历页面,而是因为任务没有明确的负责人、时间边界和更新规则。管理者常见的挫败是:日历上线后看起来排得很满,临近交付却仍然有人说“我不知道这件事今天要完成”。我在梳理团队排期时更看重一个判断:日历不是任务清单的另一种皮肤,而是把承诺、依赖和风险放到同一条时间轴上的管理机制。

一、先讲核心结论:日历视图要解决的是时间协同

1. 先定义日历的管理目的

在搭建任务日历前,我会先问三个问题:谁需要看它、看完要做什么、出现偏差由谁处理。团队成员可能用它安排每日工作,项目经理可能用它识别冲突,部门负责人则需要判断阶段目标是否可信。不同角色看的是同一批任务,却不需要同一种信息密度。

如果日历只是把任务名称按日期铺开,团队仍要逐条点进去找负责人、状态和依赖关系,管理价值就很有限。好的日历至少要帮助用户快速回答:哪天有交付、哪些任务互相挤占、哪些事项已经逾期、哪些计划尚未落实到人。

我的核心判断是:先建立任务数据规则,再配置日历视图;先保证关键日期可信,再追求视图漂亮。日期字段缺失、任务无人负责、状态长期不更新时,颜色和筛选器不会让数据变可靠,只会让不完整的信息看起来更整齐。

2. 用三个层次判断是否做成

  • 可读:用户能在几秒内找到本周的重要交付、负责人和异常任务。
  • 可协调:团队能发现同一人同一天承担过多、跨部门依赖没有确认等问题。
  • 可行动:发现冲突后,知道由谁调整日期、通知谁、何时复核。

我不会把“页面访问次数增加”当作日历成功的充分证据。访问量只能说明有人打开页面,不能证明任务更准时。更值得观察的是逾期任务被提前发现的比例、计划日期变更是否有原因、关键节点是否提前完成,以及管理者用于汇总排期的时间有没有下降。

任务日历怎么做?企业管理者实操方法:日历视图从0到1

二、背景和真实场景:为什么任务清单到了周会上仍然失灵

1. 任务散落在不同载体里

我见过一种很典型的管理场景:产品需求写在项目平台,设计排期放在共享表格,会议决定留在纪要里,临时插单则通过聊天消息通知。每个团队都觉得自己记录了任务,但没有一个地方能回答“本周所有关键交付是什么”。会议上只好重新口头汇总,时间花在对齐事实,而不是讨论取舍。

任务日历的第一项工作不是把所有东西塞进一个视图,而是界定纳入范围。比如,纳入需要跨角色协作、有明确时间承诺或影响里程碑的任务;不必把每个即时沟通、个人琐事都放进项目日历。范围不清会导致日历拥挤,重要节点反而被淹没。

2. 项目排期是动态承诺,不是一次性填表

企业项目的计划会随着需求确认、资源变化、外部审批和测试结果不断调整。管理者若把修改日期视为“计划失败”,团队就可能选择不更新日期,导致日历逐渐失真。更有效的做法是允许调整,但保留变更原因、影响范围和新的确认人。

这里有一个容易被忽略的区别:计划日期是当前承诺,实际完成日期是执行结果。两者混为一谈,团队就无法复盘估算偏差;只覆盖旧日期,也无法判断项目究竟是一次性延后,还是持续滚动延期。

3. 多项目组织需要先看冲突,再看单项进度

人数较少的团队,负责人往往能靠口头沟通记住谁在做什么。进入多项目并行阶段后,同一个设计师、测试人员或业务审批人可能同时出现在多个项目里。单个项目看起来都排得合理,合并后却可能在同一周集中争抢同一资源。

因此,企业日历不应只按项目分组,也要支持按负责人、团队、项目阶段和任务状态检查。对百人以上组织,尤其要明确哪些日历是项目级、团队级和管理级;否则一个总日历会因为任务量过大而难以浏览,而多个互不关联的日历又无法暴露资源冲突。

任务日历怎么做?企业管理者实操方法:日历视图从0到1

三、常见误区:日历看起来很完整,执行仍然不可靠

1. 把任务截止日期当成全部时间信息

只录截止日期,适合少量、彼此独立的事项;对持续数周、需要多人接力的工作却不够。比如“完成客户验收”只有一个截止日,却没有测试准备、问题修复、客户确认等前置任务。日期到了才发现准备不足,日历没有给管理者留下提前干预的窗口。

不是每项任务都必须填写精确的开始和结束时间。我的做法是按任务类型设置要求:短任务可记录截止日期;跨角色、持续多日或影响里程碑的任务,应补充起止日期和依赖;重要交付则需要明确验收条件。字段越多不等于管理越好,关键是让字段服务于决策。

2. 把颜色当作风险管理

红色代表逾期、黄色代表进行中、绿色代表完成,这类颜色方案容易理解,却不能解释任务为何逾期,也不能区分“今天到期且仍有余量”和“今天到期但前置条件未完成”。如果颜色没有绑定明确的状态规则,团队很快会各自理解,管理者也难以比较。

我倾向于让颜色表达有限且稳定的信息,例如状态或风险等级二选一,不要同时让红色代表高优先级、逾期和阻塞。优先级、状态、风险最好使用不同的视觉线索或筛选维度。对色觉差异用户,还应避免只靠颜色传递关键信息。

3. 把所有事项放进同一张总日历

把项目任务、会议、个人提醒、审批节点和例行工作全部放进一个视图,最初看起来“信息最全”,实际常常造成视觉噪声。用户不得不反复筛选,重要里程碑与普通提醒在同一层级争抢注意力。

建议按使用场景拆分视图,而不是拆成互相孤立的数据:项目团队看本项目交付,部门负责人看团队容量与关键节点,管理层看跨项目里程碑和高风险事项。不同视图共享任务数据,但默认展示的信息可以不同。

4. 只在周会上更新,不设日常维护责任

如果日期只在周会上更新,临时风险可能要等数天才进入视图;如果要求所有成员频繁手工维护,又会增加负担。解决办法不是一味提高更新频率,而是建立触发规则:状态变化时更新状态,日期变更时说明原因,阻塞发生时标记阻塞并指定处理人。

管理者还要指定日历数据的责任人。任务负责人负责更新本人任务,项目经理负责检查关键节点与依赖,团队负责人处理资源冲突。没有责任分工时,所谓“大家都能维护”常常等于“没有人负责维护”。

5. 用任务数量衡量计划质量

日历里有几百项任务,并不代表计划更细致。任务过度拆分会增加更新成本;任务过于粗大又看不见中途偏差。拆解的合适粒度,取决于管理者需要多早发现风险,以及任务之间是否存在明确交接。

我的判断原则是:一项工作若有不同负责人、验收点或前置条件,就值得考虑拆分;若拆分后只是增加维护动作,却不会改变协作或风险判断,就不必机械拆细。

四、专业判断逻辑:把日历设计成一套可运行的规则

1. 先确定对象:任务、事件还是里程碑

任务有负责人和执行过程;事件通常占用某个时间点或时段,例如评审会、客户验收;里程碑则表示项目阶段性结果。三者可以同时出现在日历中,但需要有可区分的类型,避免把一场会议误认为一项交付,也避免把里程碑当作普通任务处理。

如果工具支持不同工作项类型,可以分别定义字段和视图;如果只提供统一任务类型,则至少用分类、标签或命名规范区分。管理层查看时,通常应优先看到里程碑和高风险任务,执行成员则需要看到具体工作与时间安排。

2. 再确定时间:日期精度与计划可信度匹配

时间写得越精确,不一定越可信。需求尚未确认时,把三周后的某天写成精确到小时的交付时间,只会制造虚假的确定性。早期计划可以用周或阶段窗口表达;进入执行后,再逐步收敛到明确日期;临近交付时,才需要更细的时段安排。

管理者可以将计划分成“已承诺”“待确认”“预测”三类。已承诺代表责任人和依赖已确认;待确认代表关键条件未满足;预测代表依据当前信息推算的时间。这样做的意义是让不确定性可见,而不是强迫每项工作都假装确定。

3. 建立最小字段集,不要一次性把表单做复杂

对大多数项目任务,起步字段可以包括任务名称、负责人、状态、截止日期、所属项目和优先级。对跨角色交付再增加开始日期、依赖项、验收标准和风险说明。字段应按场景逐步增加,并通过实际使用验证是否真的被更新。

我建议在上线前抽查一批近期任务,检查每个字段是否影响了排期、协作或复盘。如果团队无法说明某个字段用于什么决策,就先不要强制录入。维护成本高而使用价值低的字段,会让成员把日历视为额外行政负担。

4. 让筛选维度对应管理问题

筛选器不是越多越好。按负责人筛选,回答“谁的时间冲突”;按状态筛选,回答“哪些任务需要跟进”;按项目筛选,回答“本项目接下来有哪些交付”;按风险筛选,回答“哪些事项需要管理介入”。每个常用视图最好围绕一个明确问题设计。

我通常先配置少量固定视图:团队本周任务、项目关键节点、逾期与阻塞任务、个人工作安排。等团队形成稳定使用习惯后,再根据实际复盘增加视图。过早为所有人设计大量视图,往往会造成配置复杂、命名混乱和维护困难。

5. 规划变更规则,让计划调整留下可追踪信息

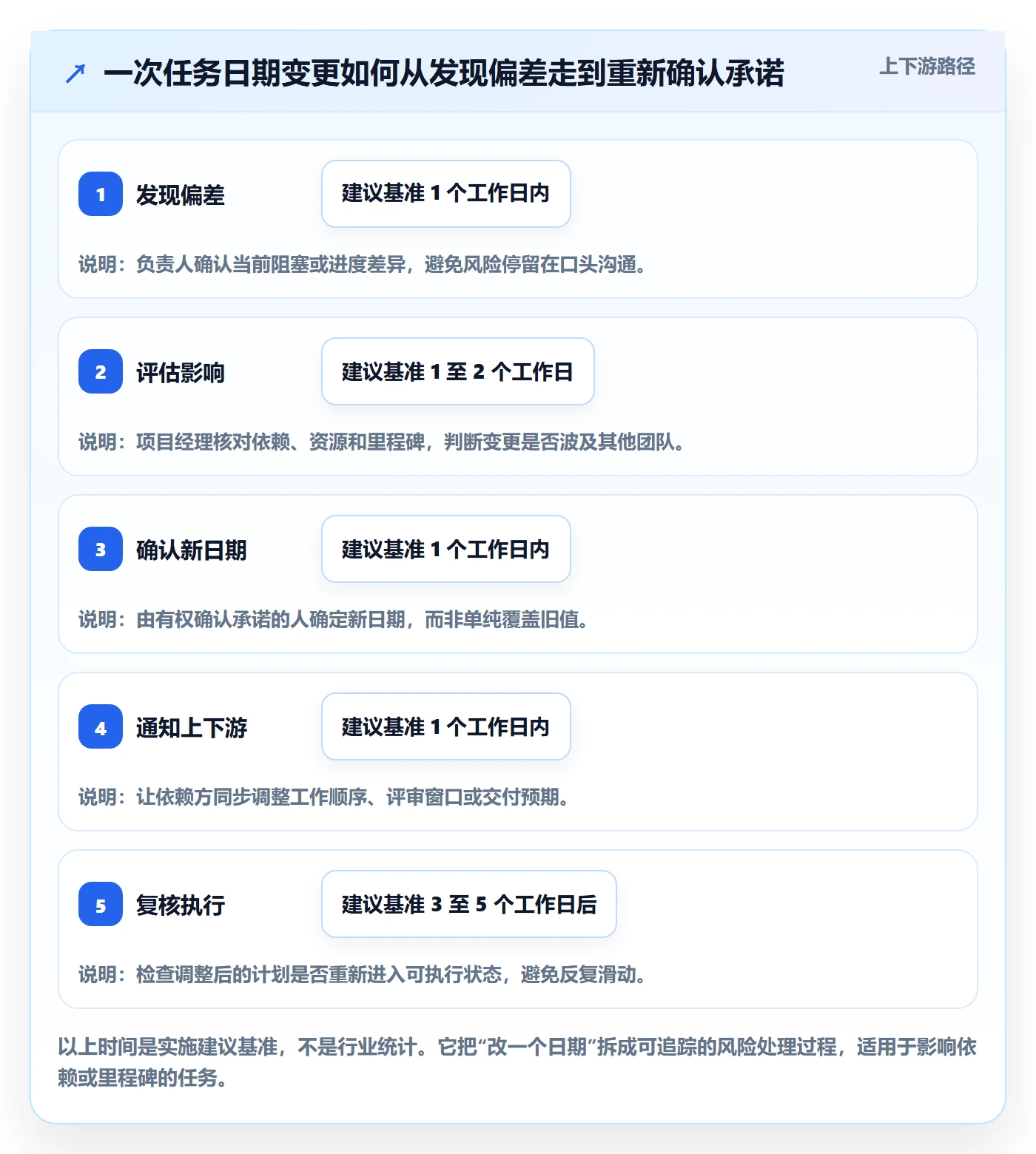

日期变化并非都需要审批,但重要交付的变化应有记录。至少说明旧日期、新日期、变更原因、影响对象和下一次检查时间。若项目存在多方依赖,还要通知上下游负责人,不能只改自己任务的日期。

建议把变更分成两类:普通任务可由负责人更新并通知相关人;关键里程碑、客户承诺或跨部门依赖,则由项目负责人确认影响后调整。这样既避免所有小调整都排队审批,也能防止重大承诺被单方面改动。

任务日历怎么做?企业管理者实操方法:日历视图从0到1

五、从0到1的实操路径:先试点,再扩展

1. 第一步:选一个有代表性的试点

不要一开始就要求全公司迁移所有排期。优先选择一个持续时间适中、角色协作较多、管理者愿意参与复盘的项目。太简单的项目看不出依赖和资源冲突;范围过大的项目则容易把试点变成组织级改造,问题难以定位。

试点要覆盖真实工作,而不是专门编一组演示任务。挑选近期的关键交付、跨团队协作事项和已经发生过延期的任务,检查团队能否用日历提前发现问题。试点负责人应当能够推动任务字段统一,并有权协调相关角色。

2. 第二步:盘点现有任务和日期口径

把现有任务来源列出来:项目平台、表格、会议纪要、聊天记录或部门排期。不要先急着导入,而要先统一任务命名、日期含义和负责人规则。特别要确认“截止日期”究竟表示内部完成、提交评审,还是客户验收;这些日期口径混用,后续统计就没有可比性。

盘点时可抽样检查最近一个月的任务,记录负责人完整率、日期完整率、任务重复率和逾期原因。样本不必覆盖所有事项,重点是找出数据缺口的主要类型,并据此确定上线前需要补齐什么。

3. 第三步:设计字段和视图

先从最小字段集起步,确保每个字段有明确责任人和更新时机。视图方面,至少准备团队周视图、项目里程碑视图、逾期与阻塞视图。对于跨项目资源冲突明显的组织,再增加按负责人或团队聚合的视图。

配置时要实际模拟几种常见操作:成员如何找到自己的本周任务,项目经理如何发现依赖未完成,部门负责人如何看见资源撞期。不要仅凭配置者自己的理解验收界面,邀请真实使用者完成任务并记录他们找信息时卡在哪里。

4. 第四步:用规则而不是口头提醒维持数据

每个任务状态都要有清楚定义。例如“未开始”表示尚未投入执行,“进行中”表示负责人已开始处理,“阻塞”表示存在必须由他人解决的条件,“已完成”表示满足验收条件。状态名称若没有定义,成员会按个人习惯填写,后续统计无法解释。

再把更新动作嵌进日常节奏:负责人在状态变化时更新任务;项目经理在周度协调前检查关键日期与阻塞;部门负责人在资源复核时看跨项目冲突。会议的作用应是处理异常,而不是逐条念日历里的任务。

5. 第五步:用两到四周验证,不急着宣布成功

试点运行两到四周后,我会检查三类问题:日历信息是否足以支持决策;成员是否能在合理成本下维护数据;风险是否比以前更早暴露。这个周期是实践建议,不是硬性标准。任务周期较长或审批链较长的项目,可能需要更长观察时间。

复盘时把发现的问题分类:字段缺失、使用路径复杂、责任不清、计划本身不合理、外部依赖不可控。不要把所有失败都归咎于工具。若根因是审批时间不可预测,单纯调整日历视图不会解决问题;如果根因是没人维护,增加图表也无济于事。

任务日历怎么做?企业管理者实操方法:日历视图从0到1

六、案例与数据观察:一支跨职能团队如何发现排期盲点

1. 案例口径与背景

下面是一个经过抽象的情景案例,用来展示分析方法,不代表某家企业的真实客户数据。团队约有 30 人,涉及产品、设计、研发、测试和运营,三个项目在同一季度并行。原先每个项目分别维护表格,周会上由项目负责人手动汇总下周安排。

团队最初以为主要问题是任务逾期较多。试点后发现,逾期只是结果之一,更早的信号是同一批关键角色在多个项目里重复承诺:设计评审集中在同一周,测试窗口重叠,运营验收又依赖尚未确认的需求变更。

2. 试点前后观察了什么

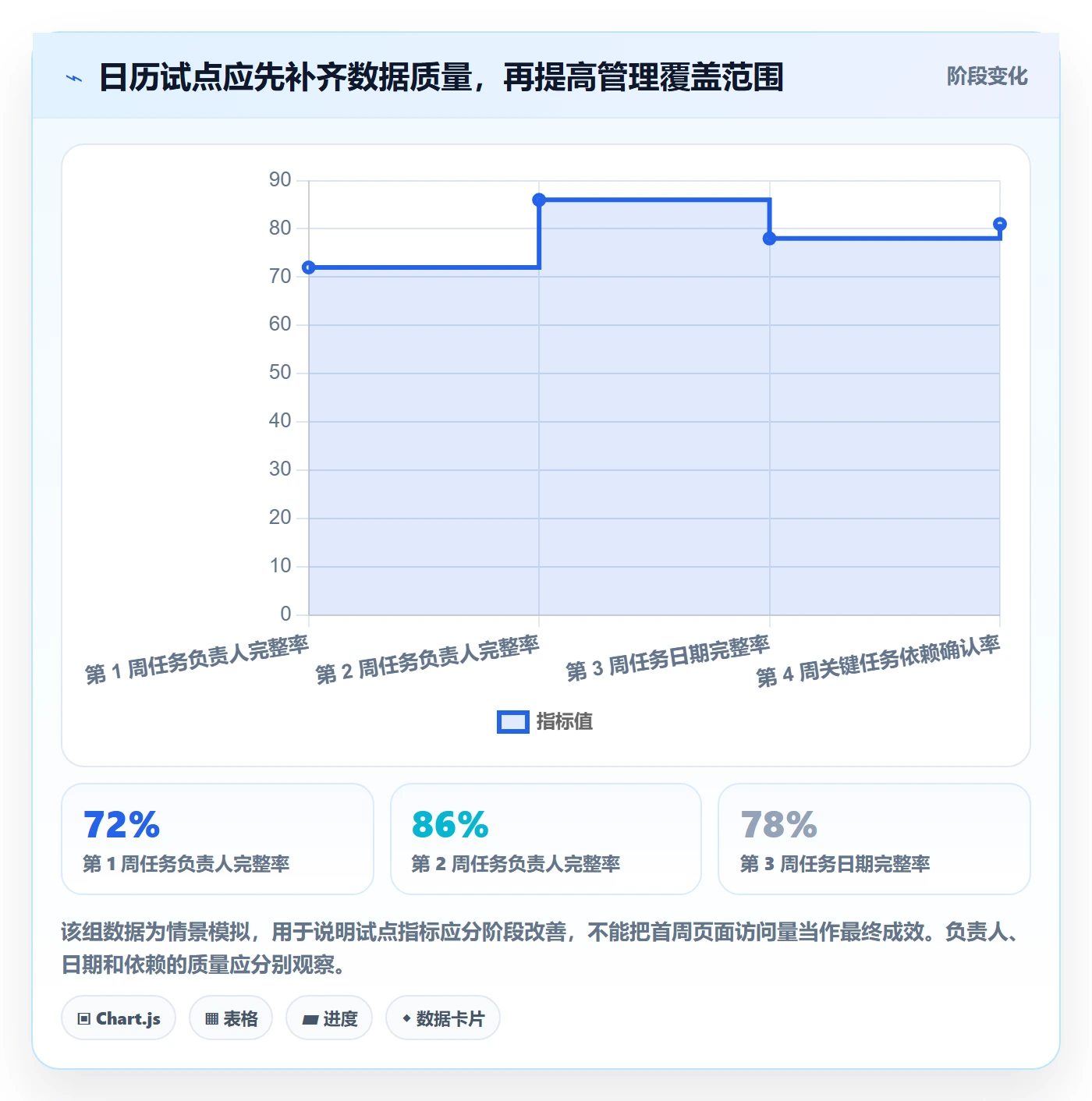

试点前先抽样检查 60 项近期任务,发现部分任务没有负责人或明确日期;另有一些任务虽有截止日期,却没有记录依赖条件。团队没有把这些数据解释为行业基线,只把它们作为本次试点的初始情况。随后用四周观察负责人完整率、关键日期变更记录、阻塞暴露时间和周会汇总耗时。

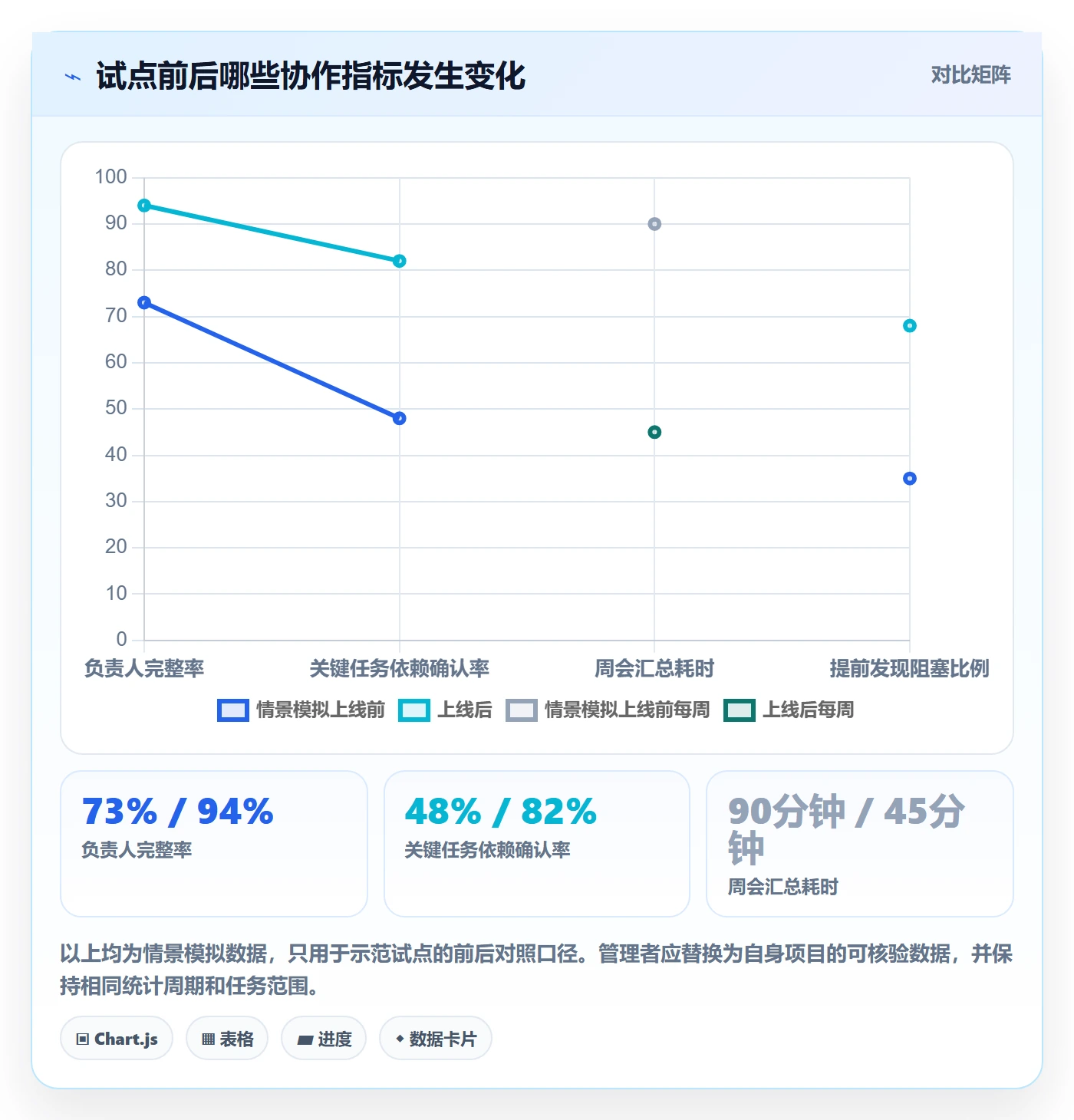

情景模拟的观察结果是:负责人完整率从 73% 提升到 94%,关键任务依赖确认率从 48% 提升到 82%,周会汇总耗时从每周约 90 分钟降到约 45 分钟。最值得注意的不是会议缩短,而是团队开始在周会前发现依赖缺口,会议不再需要花大半时间确认“到底谁在做”。

3. 真正带来改善的不是日历颜色

试点团队做了三件事:为关键交付指定唯一负责人;把跨项目任务放进按负责人聚合的视图;对日期变更记录原因并通知上下游。颜色只是辅助显示状态,真正改变协作的是责任边界和变更流程。

这也解释了为什么单纯采购或启用某个日历功能,通常不会自动降低延期。系统能提高信息的可见性,却不能替团队确定承诺,也不能代替负责人处理资源取舍。若项目经理看到一个人同一周有五项关键交付,下一步仍然是重新安排容量,而不是换一种显示方式。

任务日历怎么做?企业管理者实操方法:日历视图从0到1

4. 哪些结果不能过度解读

会议耗时下降,不一定意味着整体工作效率同比例提升;任务日期更完整,也不一定意味着日期更准确。试点团队还需要检查延期是否减少、计划变更是否更早发生,以及负责人是否因为填表负担增加而减少了执行时间。

此外,四周观察不足以证明长期效果。新工具上线初期往往会有额外培训和集中补录,短期数据可能偏高或偏低。更稳妥的做法是连续观察多个计划周期,并按任务类型区分结果,避免把简单任务和高不确定性交付混在一起比较。

七、不同情况下的行动建议与取舍

1. 小团队:优先降低维护成本

如果团队人数少、项目数量有限,先用一个共享任务来源和一个团队周视图即可。重点是任务负责人、截止日期和状态更新规则,不必一开始就设计复杂权限、跨部门资源模型或多层级指标。

取舍上,小团队更应避免把日历做成新的行政流程。如果每个任务都要填十多个字段,维护成本可能高于排期收益。先把关键交付放进去,证明它能减少遗漏和重复确认,再考虑增加依赖、风险等信息。

2. 多项目团队:优先看跨项目容量

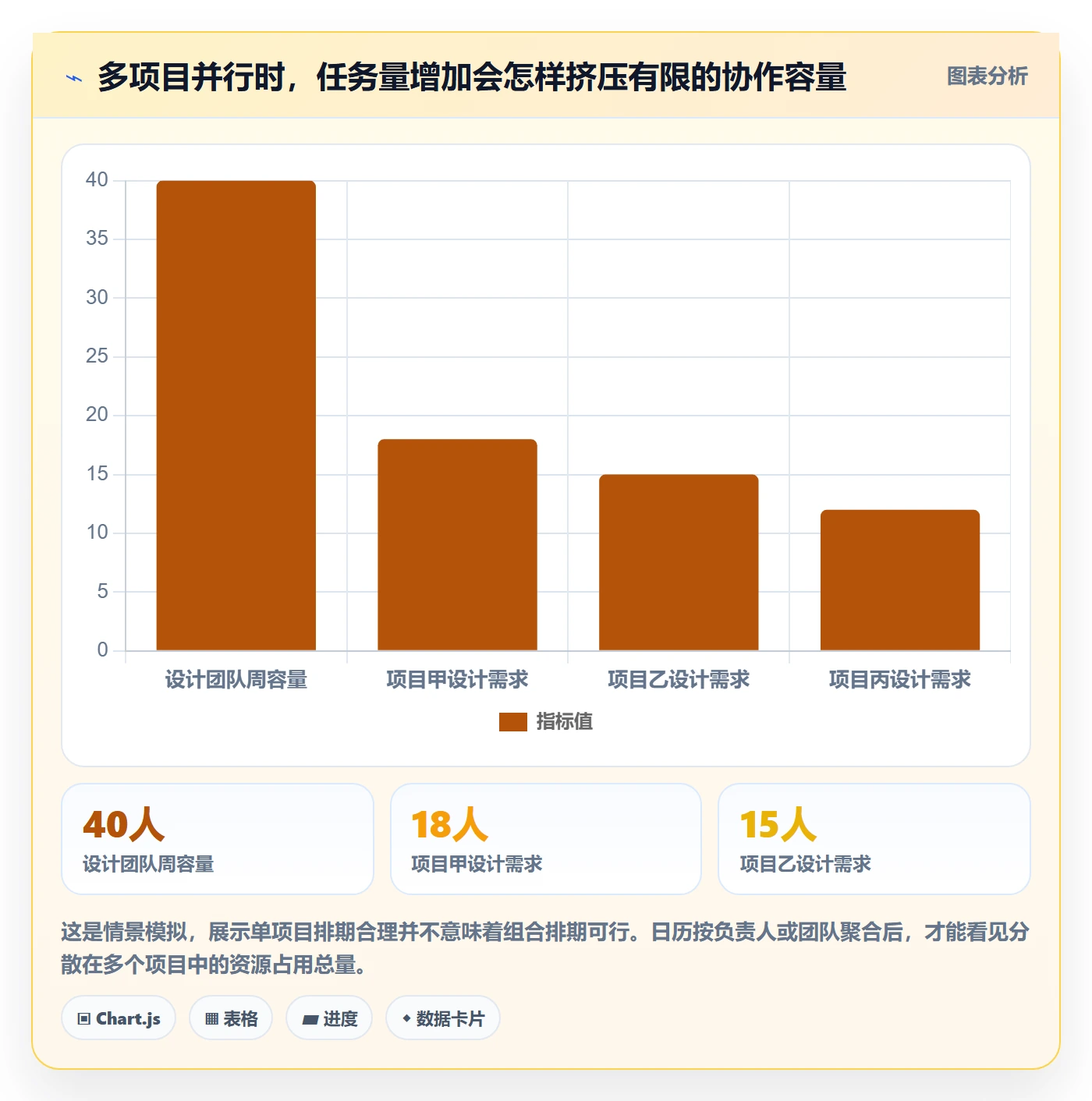

当多个项目共享设计、测试、架构或审批资源时,应增加按负责人和团队聚合的日历视图,并约定容量估算口径。容量不必精确到每小时,重要的是能发现明显过载,避免每个项目单独排得合理、组合起来却无法执行。

取舍上,跨项目视图会增加协调工作。若组织没有资源调整机制,展示冲突只会让问题更显眼,却未必能解决问题。上线前要明确谁有权调整项目优先级、谁负责协调共享资源,以及冲突无法解决时如何升级。

3. 强合规或私有化环境:把权限与留痕放进方案

对于研发数据、客户信息或内部运营信息受控的组织,日历的权限边界和历史记录不可忽略。要确认谁能查看项目、谁能修改关键日期、变更能否追溯,以及部署和数据管理方式是否符合企业要求。不能只比较页面功能,还要把运维、权限审计和迁移成本一起评估。

如果组织正在从其他项目管理系统迁移,先盘点任务类型、字段、关联关系和历史数据,再安排小范围试迁移。迁移后要抽样核对日期、负责人、附件和依赖关系,不能只看任务总数一致就认为迁移成功。迁移历史数据是否全部进入日历,也应基于搜索和审计需求决定。

4. 高不确定性项目:显示区间,不伪装精确

探索性研发、外部审批或需求频繁变化的项目,早期计划常常只能给出时间区间。此时可以记录预计窗口、确认节点和影响因素,而不是强行写一个精确日期。管理者要跟踪的是不确定性何时收敛、哪些条件会改变计划。

取舍上,区间计划不如单一日期直观,但它能避免虚假承诺。进入执行阶段后,再把窗口收敛为明确日期,并标注责任人和依赖条件。对客户已确认的承诺日期,则需要单独呈现,不能与内部预测混为一谈。

5. 选择项目管理平台时:按组织复杂度评估

组织评估工具时,我建议从实际使用场景倒推:是否能按项目、负责人和团队查看任务;是否支持关键字段、状态与权限规则;是否能追踪日期变更;能否与现有协作流程衔接;部署、数据治理和迁移是否符合企业要求。对于中大型企业和百人以上组织,权限、跨项目视图、扩展能力和运维边界往往比单一日历页面更重要。

例如,像 PingCode 这类面向中大型企业及百人以上组织的项目管理平台,可作为评估对象之一。若企业有私有化部署要求,或正在评估 Jira 平滑迁移及国产替代方案,应把任务类型映射、字段兼容、历史数据处理、权限迁移和试运行成本列入验证清单。“支持迁移”不等于迁移后无需校验,“能私有化部署”也不等于自动符合企业全部安全要求。

我会让供应方用一组真实但脱敏的任务演示:同一任务如何进入项目日历、如何按负责人查看、日期变更如何留痕、依赖如何呈现、权限如何控制。再由一线成员实际完成任务更新,而不是只听演示讲解。这样才能判断产品能力是否适合组织的工作方式。

组织情况 优先建设内容 主要风险 建议取舍
小型单项目团队 负责人、截止日期、状态与团队周视图 字段过多导致维护疲劳 先轻量试点,不追求复杂资源模型
多项目共享资源团队 按负责人聚合、依赖确认、冲突复核 看见冲突却没有协调权限 先明确优先级和升级机制,再扩大覆盖
大型或多部门组织 权限、变更留痕、项目级与管理级视图 总日历过载、口径不统一 分层配置视图,共享统一任务规则
高不确定性项目 时间窗口、确认节点、风险与依赖 精确日期制造虚假承诺 先显示预测区间,条件成熟后再锁定日期

八、结尾:日历的价值在于提前暴露冲突,而不是填满每一天

1. 用一个小范围动作启动

任务日历从0到1,不需要先建一套庞大的管理制度。选一个跨角色试点项目,盘点任务来源,统一负责人和日期口径,配置团队周视图、关键节点视图和阻塞视图,再用两到四周检查数据质量与维护成本。试点结束后,依据真实问题决定是否扩展。

2. 把评估重点放在能否提前行动

日历真正有用的时刻,不是所有任务都准时显示在格子里,而是团队在风险变成延期之前看见了依赖缺口、资源撞期或承诺不可信,并且有人有权采取行动。页面整齐是表现,责任清楚、变更可追踪、冲突能处理才是管理能力。

我的独特判断是:不要把任务日历当作“把工作排进去”的工具,而要把它当作“检验承诺是否成立”的协作界面。下一步可以先挑出本周最重要的十项交付,核对负责人、日期、依赖和验收条件;缺少任意一项,就先补齐承诺,再谈如何把日历做得更复杂。

常见问题解答(FAQ)

1. 企业任务日历从零开始,第一步应该做什么?

我负责把团队任务从表格迁到日历时,最容易卡在字段怎么定:字段太少,后续无法排期;字段太多,员工又不愿意填。我想先搭一个能用起来的版本,再逐步补细节。

先选一个试点团队和两周周期,确定任务名称、负责人、开始时间、截止时间、状态、优先级六个必填字段,并约定日期口径,例如截止日期表示当天结束前完成。先用日历视图验证能否回答“谁在何时做什么、哪些任务将逾期”,再根据实际使用补充依赖关系或工时字段。

2. 任务日历应该按什么维度划分视图?

我既要看团队整体排期,也要追踪自己手上的工作,常常在项目、成员和日期之间来回切换。如果所有任务都堆在一张日历里,信息会很快变得难读。

至少设置团队或项目、负责人、时间范围三种筛选维度,并提供日、周、月视图:日视图适合安排当天执行,周视图适合协调资源,月视图适合识别里程碑和集中交付。判断视图是否有效,可以让管理者在一分钟内筛出某个成员本周的任务,以及本月所有临近截止的事项。

3. 怎样避免任务日历里的日期失真或排期冲突?

我见过日历看起来排得很满,实际却有任务长期未更新,甚至同一个人同一天被安排了多项关键工作。开会时大家依据日历讨论,散会后才发现时间和状态都不准确。

把日期和状态更新纳入任务变更流程:负责人调整截止时间时填写原因,状态至少区分未开始、进行中、已完成和受阻;每周固定检查未来两周的任务。可用“同一负责人同日存在多个高优先级任务”作为冲突预警条件,具体阈值结合团队工作方式设定,不要只按任务数量判断负荷。

4. 如何判断任务日历上线后是否真正有效?

我不想把日历上线等同于多做了一张看板,更关心它有没有减少漏期、临时追问和排期会议。实际复盘时,哪些数据能反映它带来的变化?

上线前先记录两到四周的逾期率、临近截止任务数和排期协调耗时,再用相同口径按周或按月对比。逾期率可按逾期未完成任务数除以到期任务总数计算;同时抽查任务日期和负责人是否完整。若数据改善但维护成本明显增加,应简化必填字段或提醒规则,而不是继续叠加功能。

核心关键词

读者评论

沈
沈俊杰

我们团队试过把所有任务都放进日历,后来普通事项太多,里程碑反而不好找。按项目和负责人拆视图确实清楚些,不过日常维护还是得有人盯。

雷
雷佳宁

文中把计划日期和实际完成日期分开这点很实用。我们以前改日期时直接覆盖旧值,复盘时很难判断延期是估算偏差还是中途条件变了。

段
段文博

资源冲突这块说得比较到位,但人时估算不一定适合所有团队。遇到临时支持和零碎工作很多的情况,容量数据最好留些余量,不然日历上的排期仍可能过于乐观。

文章包含AI辅助创作:任务日历怎么做?企业管理者实操方法:日历视图从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541334
