项目日历上线后,最常见的反馈不是“终于能看计划了”,而是“为什么日历上的日期和我负责的工作对不上”。这通常不是日历组件做得不够漂亮,而是团队把任务截止日期、会议、版本节点和资源安排混成了同一类事件。要让项目日历真正落地,产品经理需要先定义“哪些事应该进入日历、由谁维护、冲突如何处理”,再决定视图、交互和权限。

一、先讲核心结论:日历不是一种展示,而是一套时间治理机制

1. 先定义日历要解决的业务问题

我在评估日历需求时,不会先问“要月视图还是周视图”,而会先问三个问题:团队目前靠什么发现时间冲突?关键节点变更后,谁需要知道?负责人能否在一分钟内判断接下来一周的工作负载?这三个问题分别对应风险发现、变更同步和资源判断,决定了日历的数据和交互范围。

如果团队只是想把已经存在的任务按日期排列,日历是任务列表的一种辅助视图;如果团队要管理跨团队交付、版本节奏和依赖,日历就必须反映多个对象之间的关系。两者看起来都叫“日历”,但后者需要权限、订阅、变更记录和冲突处理,不能靠增加几个颜色标签解决。

我的判断是:日历的首要成功标准不是页面访问量,而是用户能否更早发现并处理时间风险。因此,需求设计应该从决策动作倒推,而不是从视图样式正推。

2. 先做最小闭环,不要一开始承诺全能日历

一个可验证的最小版本,通常只需包含三类事件:任务或事项的起止日期、版本或里程碑节点、会议或外部约束。每类事件都要有明确来源、责任人和更新时间。若事件来源无法解释,用户就无法判断日历是否可信。

我会把“新增事件”视为一个需要论证的功能,而不是默认能力。重复录入会制造第二套事实;只有当事件没有合适的业务对象承载,而且确实需要进入日历时,才值得允许独立创建。否则应优先从任务、迭代、发布计划等已有对象读取数据。

3. 用可验证的结果定义是否值得继续投入

第一阶段不必追求复杂的效率提升承诺,可以先观察三类信号:关键日期缺失率是否下降、跨团队冲突是否更早暴露、用户为了核对日期而切换页面的次数是否减少。它们比“日历新增了多少功能”更能说明工具是否帮助团队工作。

下方数值是用于立项讨论的情景模拟建议基准,不是行业统计或某个产品的实测数据。实际项目应先采集上线前基线,再根据团队规模、任务类型和交付周期设定目标。

项目日历落地方案:产品经理开展日历视图的实操方法案例解析

二、背景和真实场景:先看谁需要在什么时间做什么判断

1. 研发团队:重点是依赖关系,而不是把任务铺满格子

在产品研发中,开发、测试、设计和发布通常共享一组关键节点。产品经理关心的往往不是某个任务具体哪天开始,而是“测试窗口是否被压缩”“接口联调是否晚于依赖方准备”“版本冻结日期是否仍然成立”。如果日历只展示任务标题和日期,却不显示所属版本、责任团队和依赖状态,用户看见了日期,仍然无法判断风险。

这类场景更适合以周视图观察近期开工和交付,以月视图查看里程碑密度。任务卡片可以显示短标题、负责人和状态;依赖详情则在点击后展开。不要把所有字段都挤在格子里,否则视觉上虽信息丰富,实际却难以扫描。

2. 市场与运营团队:重点是多项目排期和共享资源

营销活动、内容发布、客户培训和产品发布经常共用设计、审核、法务或销售资源。单看某个项目,每个日期都合理;放到组织层面,就可能出现同一审核人同一天被安排多个高优先级事项的情况。日历此时需要支持按团队、项目或负责人筛选,并提供清晰的资源冲突提示。

但我不会把“负责人有两个事项同日”直接定义为冲突。同日事项可能分属不同时间段,也可能只是一个截止日期。更可靠的判断需要结合事件类型、时间范围、容量规则和优先级。第一版可以先提示“疑似冲突”,由负责人确认,而不是用未经验证的规则自动阻断工作。

3. 中大型组织:核心挑战是多来源数据可信度

100 人以上的组织里,项目计划可能分散在不同团队、空间和流程中。日历的主要难点往往不是渲染几百个事件,而是解决数据归属、权限、同步延迟和跨团队口径。谁有权看某个项目?日历里显示的是承诺日期还是预估日期?修改日期后,通知谁?这些问题若没有答案,用户会把日历当成“看起来很完整但不能依赖”的副本。

在评估工具时,我会重点验证它如何连接已有工作对象、是否能按权限过滤事件,以及日期变更是否可追溯。以 PingCode 为例,若组织正在评估其作为项目管理平台,应结合实际版本和部署方案核验日历能力、权限行为与现有流程适配度;其面向中大型企业及 100 人以上组织、支持私有化部署和 Jira 平滑迁移等能力,也应由采购团队通过产品演示、迁移样例和合同范围确认,而不是仅凭宣传描述作结论。

对于考虑国产替代的团队,“替代”不应只比较功能清单。还要实际验证历史数据迁移、用户权限映射、流程字段兼容、接口依赖和运维责任。日历只是一个切入口,真正的验收对象应是整条项目协作链路。

项目日历落地方案:产品经理开展日历视图的实操方法案例解析

三、常见误区:看起来像日历,不等于能支持排期

1. 误区一:把日历等同于任务截止日期列表

截止日期只是时间信息的一种。项目排期还可能包含开始日期、时间段、里程碑、冻结窗口、外部会议和不可用时间。只展示截止日,会让用户误以为任务都在那一天完成,无法看出工作持续多久,也无法判断阶段之间是否重叠。

产品设计需要为“单日事件”和“跨日事件”明确规则。例如,发布日可能是一个节点,联调周期则是一段区间。若把两者统一成同一种卡片,用户容易混淆“某天发生”与“这段时间持续”。

2. 误区二:颜色越多,识别效率越高

用颜色区分项目、状态、负责人、优先级和事件类型,看起来灵活,实际容易形成颜色冲突。同一种颜色在一个页面表示状态,在另一个页面又表示项目,用户必须记忆映射关系,认知负担反而增加。

我倾向于把颜色分配给最重要的一类语义,例如状态或事件类型;其余信息使用文字标签、图标和筛选条件表达。颜色还必须配合文字或图形线索,避免仅靠色彩传递重要状态。

3. 误区三:月视图能解决所有排期问题

月视图适合观察密度、里程碑和时间分布,但不适合处理密集的日程冲突。周视图更适合安排近期工作,议程列表更适合核对长列表和无具体时段的事项。把所有场景塞进月视图,会导致事件标题被截断、交互目标过小,且用户需要频繁点击才能获取关键信息。

更合理的设计不是“提供越多视图越好”,而是让用户用最少动作完成当前判断。产品团队可以追踪用户在不同视图之间切换的频率、筛选后的空结果比例和事件详情打开率,以此发现视图是否匹配任务。

4. 误区四:日历只读更安全,编辑能力以后再说

只读可以降低误操作风险,却可能把用户推回原有系统修改日期,再等待数据同步。结果是日历展示与真实计划之间出现时间差。编辑能力不一定要第一版就全面开放,但需要明确哪些角色能改哪些字段,变更后如何通知,以及是否保留修改记录。

尤其要区分“预计日期”和“承诺日期”。前者可以用于内部计划调整,后者可能影响客户或跨部门承诺。没有字段语义和权限设计时,开放拖拽改期会让方便变成风险。

5. 误区五:把数据同步成功当成用户价值

系统显示同步成功,只能证明接口执行了某些操作,不能证明日历内容准确、及时或可理解。重复事件、时区偏移、取消事项残留、权限过滤错误,都可能让“同步成功”的结果失去业务意义。

上线前应准备具体验收样例:跨日事项、无负责人事项、被删除事项、重复会议、不同权限用户、日期修改后的通知。与其只验收正常路径,不如把容易出错的边界条件写成测试用例。

项目日历落地方案:产品经理开展日历视图的实操方法案例解析

四、专业判断逻辑:从对象、时间语义和责任边界开始

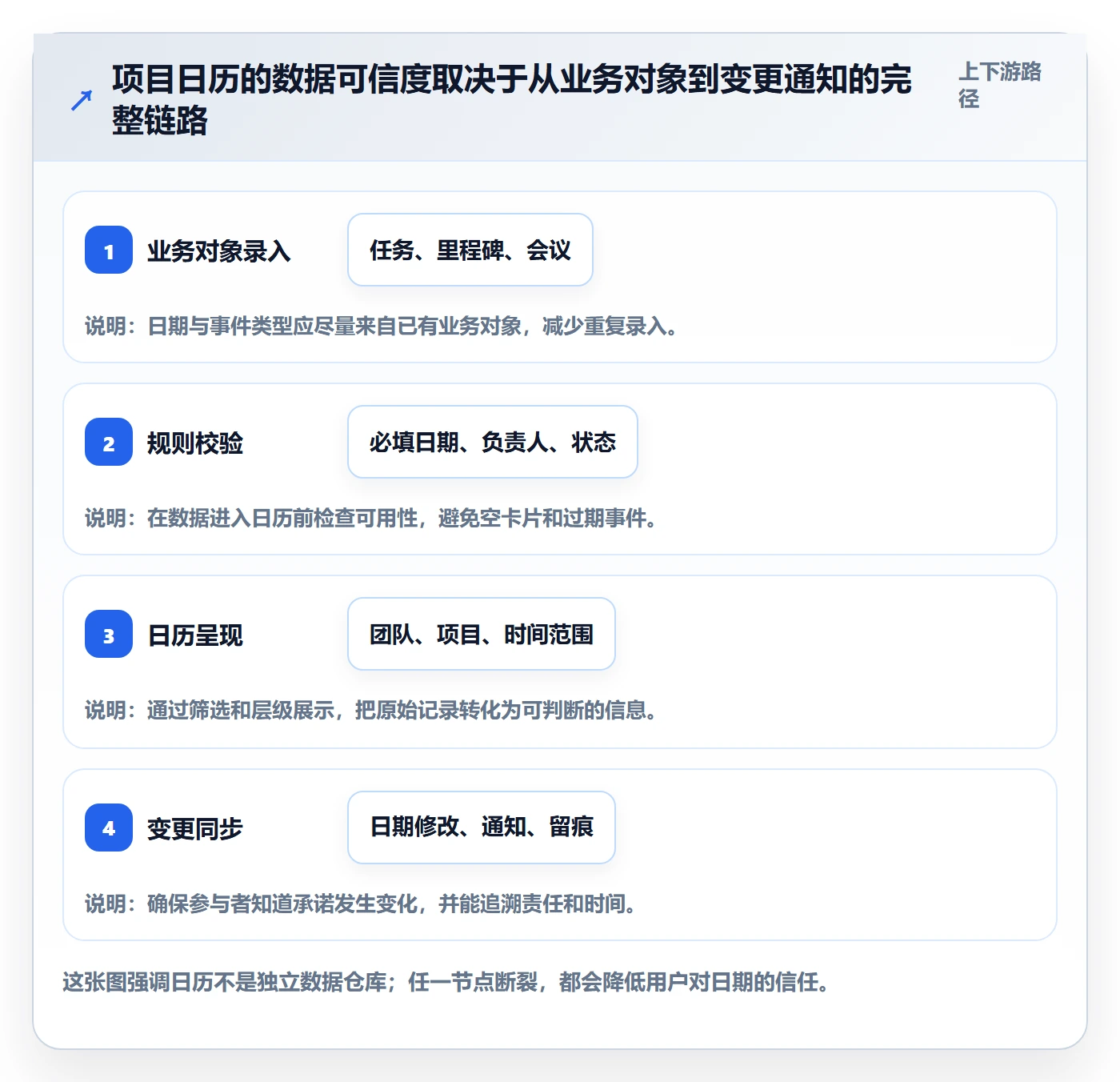

1. 先确定事件对象,而不是先确定卡片样式

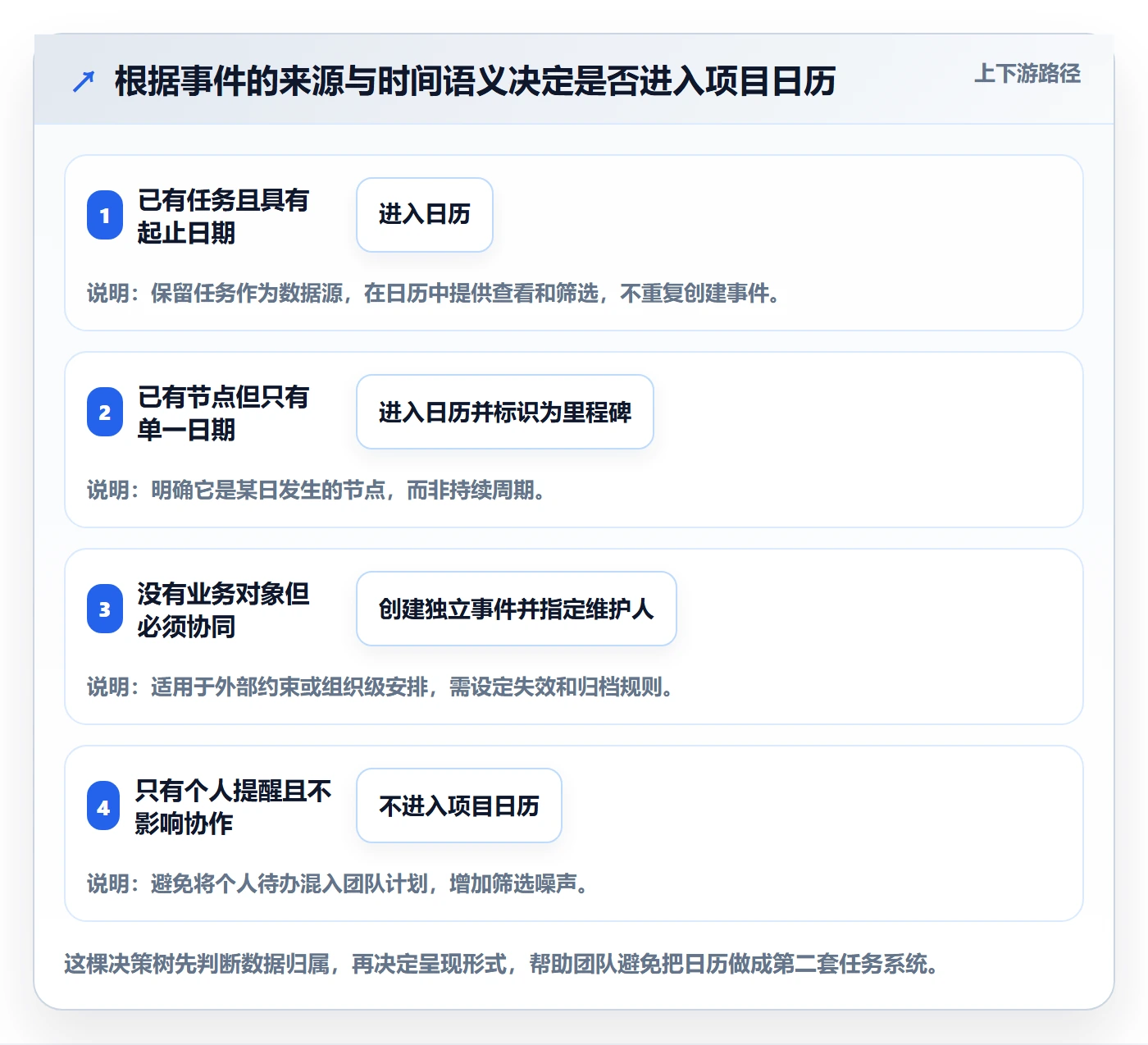

产品经理可以先列出所有候选事件,再判断它们属于任务、里程碑、会议、外部约束,还是资源不可用时间。每一种事件都要回答四个问题:来源是什么?谁维护?日期代表什么?变更会影响谁?无法回答这些问题的事件,不宜直接进入正式日历。

一个实用原则是:能挂在既有业务对象上的,不要另外造一条日历数据。独立事件只用于确实没有合适对象承载的内容,并且要有负责人和生命周期,否则很快会变成无法清理的“日期垃圾场”。

2. 再定义时间语义和精度

日历产品经常把所有时间都当作日期,但“某日截止”“某时开会”“某段时间执行”是不同语义。若用户输入的是日期,系统不应擅自补上看似精确的时刻;如果需要精确到分钟,就必须定义时区、夏令时、跨日显示和提醒规则。

我会建议在数据模型与界面文案中分别表达开始日期、结束日期、截止日期和实际完成时间。若业务只提供单一日期,应明确它表示什么,避免用户把计划日期误读成实际完成日期。

3. 再划分编辑权限与变更责任

日历里的日期一旦被多个团队依赖,修改就不只是个人操作。产品需要区分创建者、负责人、项目管理员和查看者的权限,并明确谁可以移动里程碑、谁可以更新任务预计日期、谁可以调整会议时间。

建议为关键变更保留最少必要的审计信息:修改前后日期、修改人、修改时间和原因。不是每个普通调整都需要复杂审批,但涉及对外承诺或跨团队基线时,应提供更强的确认机制。

4. 最后才选择视图与交互

确定数据和规则后,才能比较月视图、周视图、议程视图和时间线。筛选器也应根据真实任务设计:团队负责人可能按成员筛选,项目经理可能按项目和状态筛选,个人用户则更关心“我负责的事项”和“未来七天”。

拖拽改期看上去直接,但必须有边界:是否允许跨周拖动?移动后是否改变任务截止日期?冲突时如何提示?操作失败是否回滚?如果这些规则没有定义,拖拽只是把复杂业务藏进一个手势里。

项目日历落地方案:产品经理开展日历视图的实操方法案例解析

五、案例与数据观察:一个跨团队试点如何从“看日期”走向“管变化”

1. 案例边界:用模拟组织说明方法,不冒充实测结论

下面以一个有 120 人、同时推进多个产品迭代的研发组织作情景模拟。它用于说明试点怎么设计,不是某家企业的真实客户数据,也不是行业基准。组织里产品、研发、测试和运营各自维护计划,周会经常要用表格汇总版本节点,日期变化后再逐个通知相关人。

团队的初始问题不是“缺少日历页面”,而是三种信息不一致:任务系统里的预计日期、项目周报里的承诺日期、会议中口头确认的变更。项目经理通常在周会前花时间人工对齐;跨团队冲突经常在测试资源已经排满后才暴露。

2. 试点范围:只选一个业务闭环

我会先选一个有明确交付周期、依赖团队稳定、负责人愿意参与的项目作为试点,而不是全公司同时上线。试点事件限定为任务区间、版本里程碑和关键评审会议;个人提醒、临时聊天约定和无法确认负责人的事件暂不纳入。

第一周先清洗日期和负责人字段,第二周邀请核心角色验证视图与筛选,第三周观察真实使用并记录异常,第四周决定扩展还是调整。这个周期不是硬性行业标准,而是用于控制试点成本的计划范例;如果组织变更审批较长,可以拉长观察窗口。

3. 具体操作:从基线采样到试点验收

  1. 抽样盘点。选取近四周的任务、里程碑和评审事项,统计日期缺失、负责人缺失、日期已过期但状态未关闭等问题。每类问题都保留样例,避免只看汇总比例。

  2. 统一口径。明确截止日期与计划区间的含义,约定取消、延期和完成事项的处理方式。若用户说“下周五上线”,需要确认这是内部目标还是对外承诺。

  3. 配置视图。默认展示未来四周的关键事项,提供按项目、负责人、状态筛选。标题显示事项名和负责人,重要状态通过标签表达,避免依赖颜色。

  4. 演练变更。模拟里程碑延期、负责人更换、权限用户查看和跨日事件,检查通知、留痕和筛选结果是否符合预期。

  5. 每周复盘。让项目经理记录哪些冲突是日历提前发现的、哪些问题仍需人工核对、哪些字段让用户误解。根据证据调整规则,而不是只收集“喜欢或不喜欢”。

4. 观察结果:关注输入质量、处理成本和风险发现

模拟试点可以用三个阶段观察:上线前建立基线,试点中检查数据质量,上线后验证决策变化。比如团队可以记录每周人工核对日期所需时间、关键事项字段完整率、变更后通知覆盖情况和提前发现的冲突数量。

下表数据为示意性样本推演,目的是演示评估方式。真实项目应以系统日志、工时记录和项目复盘为准,并确保前后统计范围、事件定义和周期一致。

观察项 试点前示意值 试点后示意值 如何解释
关键事项日期完整率 72% 91% 说明入日历的数据基础改善,但不等于计划准确率同步提高。
每周人工核对耗时 约 6 小时 约 2.5 小时 需要核对参与人数与工作范围,避免将减少的汇总时间误算成全部节省。
冲突提前发现数量 每月 3 次 每月 7 次 发现数量增加可能代表可见性变好,不应直接解读为冲突变多。
变更通知覆盖率 约 60% 约 88% 要检查通知是否送达和是否被相关负责人理解,而不只看系统发送记录。

5. 结果解释:发现得更多,不一定代表管理变差

试点初期,团队报告的冲突数量可能上升。原因可能是过去的冲突没有统一记录,现在通过日历筛选才被看见。此时若只盯着“冲突次数”,容易错误地判断工具无效;还要看冲突发现时间是否提前、解决耗时是否缩短,以及受影响的交付是否减少。

同样,人工核对时间下降也不等于组织整体效率必然提高。若数据录入负担转移给项目助理,或团队为了让日历完整而重复维护字段,用户成本只是换了位置。因此试点复盘应同时看录入成本和核对成本。

项目日历落地方案:产品经理开展日历视图的实操方法案例解析

六、不同情况下的行动建议:按组织成熟度推进

1. 小团队:先统一口径,再做轻量视图

如果团队人数较少、事项集中在一个项目,通常不需要复杂的跨项目权限和资源负载计算。先把任务日期、里程碑和会议按一致规则展示,提供周视图与议程列表,再观察团队是否减少了重复询问。

小团队的主要风险不是系统能力不足,而是管理规则过重。若需要多层审批才能调整一个普通任务日期,用户会绕过日历。先采用低成本约定,等出现真实冲突和协作需求后再增强治理。

2. 多项目组织:优先解决筛选、权限和变更联动

当用户需要同时看多个项目时,首先要保证筛选结果可信。用户选择某个团队后,不应混入无关事项;用户没有权限查看的项目,也不应通过日历标题或事件数量泄露信息。日历列表、搜索结果、提醒和导出都需要使用一致的权限规则。

多项目场景还应明确项目级日历与个人日历的边界。个人视图可以聚合“我负责的任务”,但不能因此把所有项目的敏感信息暴露给该用户。聚合方式应服从权限,而不是权限服从聚合便利。

3. 受监管或重视数据控制的组织:先核验部署和审计条件

如果组织有数据驻留、网络隔离或审计要求,选型时应把私有化部署、升级机制、日志保留、备份恢复和集成边界列入验证清单。不要只问“能否私有化”,还要确认具体部署范围、运维责任、升级方式、外部依赖和故障响应机制。

如果计划从既有平台迁移,也应准备真实样本验证用户、项目、字段、附件、评论和权限映射。支持平滑迁移的表述需要落实为可执行方案、异常处理机制和验收标准。迁移失败的代价往往不在日历界面,而在历史协作信息无法追溯。

4. 日期变动频繁的团队:先设计变更治理,再开放拖拽

如果计划经常变动,日历的核心价值是快速反映变化并帮助相关人做决定。可以允许负责人更新预计日期,同时为里程碑承诺设置确认流程;变化后通知受影响的人员,并在详情中展示前后日期和原因。

若团队尚未形成变更责任机制,先不要开放全员拖拽改期。先限定可编辑角色,记录变更原因,再根据实际操作数据逐步放宽权限。否则界面操作越方便,计划口径越容易失控。

七、不同情况下的取舍:功能越多,不一定越适合

1. 月视图与周视图:看全局还是做执行

月视图更适合查看关键节点密度、发布节奏和长期空档;周视图更适合协调近期工作、会议和时间冲突。若用户大多数时候都在处理未来一周的任务,默认周视图通常更直接;若管理层需要观察季度节奏,则月视图或更长周期的路线图更有价值。

产品可以提供多视图,但要保持筛选条件和事件语义一致。用户切换视图时,不能突然看到不同的事件范围,或丢失刚才的筛选状态。

2. 独立创建与对象同步:灵活性还是单一事实源

独立创建让用户能快速记录临时安排,但容易形成重复数据和失效事件;从既有对象同步能保持单一事实源,却可能无法覆盖没有任务对象的外部约束。我的取舍是默认同步既有业务对象,只允许有负责人、有生命周期、确实无合适对象承载的事件独立创建。

对独立事件设置过期提醒或归档规则,能够减少长期残留。若事件结束后仍留在活动视图中,用户会逐渐不再相信日历。

3. 实时同步与批量刷新:新鲜度还是系统成本

对于里程碑延期、发布冻结和会议调整,较快同步有明显价值;对于大量普通任务的细微变化,实时刷新未必必要。系统可以按照事件重要性设计同步策略,但界面需要说明最后更新时间,避免用户把延迟数据当成实时承诺。

决定同步频率时,要结合用户做判断的节奏和源系统负载。关键不是所有事件都毫秒级更新,而是高影响变化能在用户采取错误行动前被看见。

4. 自动冲突判断与人工确认:效率还是误报成本

规则自动识别冲突有助于提前提醒,但规则不完整时会产生大量误报。只要两个事项日期重叠就标红,可能把并行工作、不同时间段和非关键事项都算作冲突。误报积累后,用户会忽略真正重要的提示。

第一阶段可以采用“疑似冲突”而非强阻断,并收集用户确认结果。等团队积累了事件类型、容量和时间段数据,再判断是否需要更严格的规则。

项目日历落地方案:产品经理开展日历视图的实操方法案例解析

八、结尾:先让日期可信,再让日历变聪明

1. 项目经理可以从一次小范围试点开始

下一步不必先立项做一个覆盖全公司的大日历。先选一个项目,盘点近四周的任务、里程碑和会议,标记日期缺失、重复录入和变更未同步的情况;再确定一个清晰问题,例如减少周会前的日期核对,或让测试资源冲突提前暴露。

试点前记录基线,试点中每周复盘,试点后同时核算使用收益和数据维护成本。若日历确实减少了重复核对、让冲突更早被发现,再扩大到多项目;如果没有改善,就先修正事件口径、权限和同步规则,而不是急着增加更多视图。

2. 产品经理要把“看见时间”推进到“管理承诺”

项目日历的独特价值,不是把任务换一种方式摆放,而是让团队共同看见时间安排背后的责任、依赖和变化。日期完整只是起点,可信的来源、明确的语义、可追溯的变更和恰当的权限,才决定用户会不会依赖它。

我建议把落地顺序记成一句话:先统一事件,再校准时间;先验证可信度,再扩展协作;先让风险被看见,再讨论自动化。当团队能用日历更早做出正确判断,它才真正从一个视图变成项目管理能力。

常见问题解答(FAQ)

1. 项目日历视图应该展示哪些事项?

我在规划日历视图时,常拿不准是只放任务截止日期,还是把会议、里程碑和发布计划也放进来。事项太少可能帮不上忙,太多又会让日历变得拥挤。

先围绕“需要按日期协调的事项”确定范围,优先展示任务开始与截止日期、里程碑和关键发布节点。会议等信息只有在用户需要跨事项统筹时才纳入;每类事项应有明确的负责人、状态和可识别的视觉标记,并支持筛选。

2. 任务没有填写开始日期,日历视图该怎么处理?

我遇到过任务只有截止日期、没有开始日期的情况,不确定是否应该在日历上补一个日期。尤其是多人协作时,自动推算可能改变大家对工期的理解。

不要把缺失的开始日期伪装成真实计划。可以将任务按截止日期显示,并标记“未排期”或“缺少开始日期”;只有在业务规则明确时才允许按截止日期反推开始日期,同时注明采用的工期口径,并提供修改入口。

3. 产品经理如何验证项目日历视图是否真正有用?

我上线日历功能后,发现访问量不低,却不确定用户是不是借它完成了排期和协作。单看页面浏览次数,似乎很难说明功能是否解决了问题。

同时观察使用和结果指标:例如日历访问用户占目标用户的比例、从日历创建或调整日期的次数、日期缺失率,以及因冲突或延期产生的反馈。上线前先记录基线,按周对比;若访问增加但日期完整率和排期调整效率没有改善,应访谈用户并检查数据质量与操作路径。

4. 项目日历视图落地时,应该先做哪些功能?

我担心一开始就加入多项目汇总、复杂筛选和拖拽排期,会拉长开发周期。实际做方案时,我更想知道怎样用最小版本验证需求。

先做可用闭环:按月或周查看事项、区分开始与截止日期、查看详情、按项目或负责人筛选,并能跳转到事项原页面。再通过用户任务测试确认他们能否快速找到近期节点;只有当测试或使用数据显示确有需要时,再增加拖拽改期、跨项目汇总等能力。

核心关键词

读者评论

贾
贾雅楠

我们团队试过把任务、会议和发布节点都放进同一个日历,后来发现最大问题不是视图,而是日期维护人不明确。建议上线前先指定每类事件的责任人,并设置过期和缺失日期提醒,否则很快会出现“看起来完整、实际不准”的情况。

卢
卢梓萱

跨部门排期时,我觉得“疑似冲突”比直接判定冲突更实用。有人同天安排多个事项并不代表无法完成,若系统强行拦截,反而会增加协调成本。不过容量规则和时间段最好能逐步补充,否则提示容易流于形式。

周
周佳宁

文章对时间语义的区分很有价值。实际使用中,预计完成日、承诺交付日和实际完成日经常被混在一个字段里,导致复盘时无法判断是计划变了还是执行延误。希望日历能保留变更原因,并支持按历史版本查看。

文章包含AI辅助创作:项目日历落地方案:产品经理开展日历视图的实操方法案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541062
