很多项目的周视图看起来排得满满当当,真正开周会时却没人说得清:哪些日期是承诺,哪些只是暂定;谁能改计划,改完谁需要知道;同一个人被三个项目同时安排时,究竟以哪一个为准。周视图的问题往往不在日历功能,而在项目经理没有把“时间信息如何产生、确认、变更和关闭”设计成制度。本文从这些具体问题出发,给出一套可以落地的周视图规则、检查方法和试运行方案。
一、先讲核心结论:周视图不是排程表,而是协作约定
1. 先定规则,再打开日历
我判断一套周视图是否有用,不先看颜色、拖拽和筛选,而先问四件事:一条日程由谁创建,什么状态才算承诺,变更如何通知,周末如何复盘。四个问题没有明确答案,视图越漂亮,越容易把未经确认的估计包装成确定计划。
项目经理应把周视图定位为“团队共享的短周期承诺面板”,而不是个人备忘录,也不是所有事项的堆放区。它最适合呈现未来一至两周内需要协调的工作、依赖、评审、交付和不可用时间;长期目标和细碎待办应留在各自的管理载体中。
我的核心判断是:周视图的价值不取决于排进了多少事项,而取决于有多少事项的责任人、时间边界和变更规则足够清楚。如果一项任务没有负责人、没有预计时长、没有完成定义,只把它放进某一天,并不会让它变得更可执行。
2. 把“显示什么”与“如何管理”分开
日历上的一格只是信息的呈现位置,不等于制度本身。制度要回答信息如何进入视图、何时被确认、谁能调整,以及冲突发生时由谁裁决。工具可以帮助团队执行这些约定,但不能替项目经理决定优先级和资源边界。
因此,启动设计时先写一页“周视图使用约定”,把视图范围、状态含义、维护责任、变更时限和复盘节奏写明。约定不必长,但必须能指导真实操作。若团队成员读完仍不知道“什么时候需要更新”,规则就还不够具体。
二、背景和真实场景:为什么团队有了日历,还是经常失约
1. 项目节奏变化快,周视图暴露的是协作断点
跨职能项目通常同时包含产品评审、开发实现、测试验证、客户确认和上线准备。一个环节延迟,可能改变后续多个团队的安排。周视图能够把这些时间关系放在同一时间轴上,但它也会暴露信息断层:某个会议有人参加,却没有明确产出;某个任务排了日期,却没有前置条件;某次交付写了截止日,却没有验收人。
这就是为什么“填满日历”不等于“计划可执行”。当项目经理只要求大家把事情放进去,成员往往会填入个人待办、提醒、估算和真实承诺等不同性质的信息。它们在界面上看起来一样,含义却完全不同,使用者自然会对日期的可信度产生分歧。
2. 周视图的典型使用场景
- 迭代执行:团队需要快速确认本周交付、评审和依赖事项,并在周中跟踪偏差。
- 跨团队协同:项目经理需要发现同一人员或关键资源的重叠安排,提前协商取舍。
- 客户交付:团队要对外承诺里程碑,同时保留内部准备、验收和风险缓冲。
- 运营活动:多个任务围绕固定日期倒排,延期会影响发布、培训或活动当天执行。
- 管理节奏:负责人希望在短时间内了解本周重点、阻塞和决策窗口,而不是逐条追问所有任务。
不同场景都可以使用周视图,但不能使用同一套管理强度。内部探索任务适合轻量维护;对外承诺的交付节点则需要明确责任人、确认机制和变更记录。把所有事项都按最高等级管控,会制造维护负担;把所有事项都当作普通提醒,又会稀释承诺的可信度。
3. 先辨认信息来源,避免多份计划相互打架
我在设计计划流程时,会先画出信息来源:需求从哪里提出,任务由谁拆分,工时由谁估计,日期由谁确认,状态由谁更新。若任务清单、个人日历、会议纪要和交付计划都能独立修改日期,团队就会出现多个事实版本。
更稳妥的做法是确定一个权威来源:任务责任、状态和交付范围以任务记录为准;周视图用于观察时间分布、冲突和临近节点;会议纪要负责记录决策及行动项。视图可以汇总信息,但不应成为绕过任务责任和变更流程的第二套账本。
三、常见误区:看上去像管理,实际上增加了噪声
1. 误把“有日期”当成“已承诺”
日期至少可能表示四种不同含义:目标日期、团队估算、已确认承诺、不可移动的外部节点。若团队没有区分,成员会把暂定安排误读成确定承诺,负责人也可能把目标日期当作延期责任的依据。
建议至少采用“草拟、待确认、已确认、风险中、已完成、已取消”这类清晰状态。状态名称不必照搬,但“待确认”和“已确认”最好明确区分。只有完成资源和依赖核对的事项,才进入正式承诺范围。
2. 把每个人的所有待办都塞进周视图
周视图并不适合承载所有琐碎工作。大量低价值提醒会让真正重要的节点失去视觉优先级,成员也会花更多时间维护,而不是完成工作。对于短小、独立、无需协调的任务,可以保留在个人任务列表中;只有会影响团队安排、交付顺序或资源冲突的事项,才值得进入共享周视图。
一个实用筛选问题是:如果这件事延期一天,是否需要其他人调整安排、是否影响交付或是否需要管理决策?如果三个答案都是否,通常不必占用团队级视图。
3. 把会议当成工作完成的证据
会议占据了时间,不代表任务有了进展。项目周视图里常见的“评审会”“同步会”“讨论会”,如果没有目标、输入材料和会后产出,很难判断它是否值得占用多个关键成员的时间。
对重要会议,建议在事项描述中写明目的、必要参与角色、会前输入和预期决策。会议结束后,行动项应有负责人和截止时间。若会议只是状态同步,且信息可异步阅读,就要评估是否可以缩短时长、减少参会人或改成书面更新。
4. 只看任务数量,不看负荷和切换成本
同一周安排五个小任务,未必比安排两个复杂任务轻松。任务的实施时长、专注要求、等待依赖和切换成本都不同。仅数事项条目,会产生虚假的均衡感;只看日历占用时间,也会忽略准备、沟通和返工。
如果团队长期出现“周一排满,周三开始挪动,周五集中解释”的循环,问题很可能不是成员不努力,而是计划没有为不确定性留空间。项目经理应观察任务跨度、前置条件和负荷集中程度,不要把全部可用时间都当作可承诺时间。
5. 频繁拖动日期,却没有留下变更原因
拖动一个事项很容易,但如果日期变化没有原因、影响范围和通知对象,周视图就会逐渐变成“最后一次改动的结果”,无法解释计划为何偏离。对关键节点,应记录变更原因、提出人、影响事项和下一次确认时间。一般提醒可轻量处理,外部承诺则应保留完整决策痕迹。
四、专业判断逻辑:用一套规则决定什么进入周视图
1. 用五个字段判断事项是否具备管理条件
我建议项目经理对共享周视图中的事项至少检查五个字段:负责人、时间范围、完成定义、前置依赖和状态。具体项目可以增加风险等级、交付对象或估算时长,但不要为了表格完整而收集没人使用的信息。
| 字段 | 要回答的问题 | 缺失时的典型风险 |
|---|---|---|
| 负责人 | 谁对推进和更新负责? | 出现“大家都知道,但没人跟进” |
| 时间范围 | 何时开始、何时需要完成或确认? | 事项占位过宽,无法识别冲突 |
| 完成定义 | 什么结果才算完成? | 日期到了仍无法判断是否交付 |
| 前置依赖 | 开始前必须等什么输入或决策? | 计划按时,执行却被阻塞 |
| 状态 | 这是草拟、确认、风险还是完成? | 暂定计划被误认为对外承诺 |
这五项不是要求每条事项都写成长说明,而是帮助团队识别“信息足以行动”与“只是先占个位置”的差别。若负责人和完成定义缺失,先补信息再确认日期;若依赖尚未解决,状态应保留为待确认或风险中,而不是直接标成已承诺。
2. 用承诺等级管理不同确定性
我常把周视图中的事项分成三个承诺等级。第一级是探索安排,表示预计投入但尚未承诺具体产出;第二级是团队承诺,表示负责人、范围和资源已核实;第三级是外部承诺,表示日期会影响客户、合作方或正式发布。
承诺等级越高,变更所需的沟通和审批越完整。它不是给团队制造层级,而是避免所有日期看起来同样确定。若颜色编码能被团队稳定理解,可以用颜色辅助;但颜色必须有文字状态支撑,不能只靠色彩让成员猜测含义。
3. 给日历设置合适的时间尺度
周视图的“周”不必等同于自然周。以周一至周五为主要工作日的团队,可以按工作周查看;轮班、全球协作或连续运营团队,应先明确时区和工作日定义。对跨时区团队,所有承诺时间还应指明采用的时区,避免“周五下班前”在不同地点产生不同解释。
也要限制展示窗口。只显示本周会遗漏下一周的依赖准备,只显示一个月又容易让短周期事项过于拥挤。多数项目可同时维护“本周执行”和“未来一至两周预告”,其中近端计划更严格,远端计划允许较多不确定性。
4. 让周会围绕偏差和决策,而不是逐项朗读
周会不应由项目经理从周一开始把日历念到周五。更有效的顺序是:先看本周目标是否仍成立,再看关键依赖和风险,然后讨论需要决策的冲突,最后确认谁更新记录、何时复查。普通状态已在视图中清楚呈现的事项,不必重复汇报。
会前更新应尽量异步完成。项目经理可以要求责任人在周会前更新状态和阻塞,会议只处理异常项、跨团队依赖和需要决策的事项。这样既能减少会议时间,也让视图成为决策材料,而不是会议结束后才补录的纪要。
五、案例与数据观察:一次发布周如何从拥挤日历变成可执行计划
1. 案例背景与边界
下面以一个跨产品、研发、测试和运营的发布项目作示例。数据是用于说明制度设计的情景模拟,不代表任何企业的真实统计。团队约有二十余名核心成员,原计划在一个工作周内完成候选版本确认、关键缺陷验证、说明材料审核和上线准备。
最初的周视图里,几乎每天都排满事项,但同一项验收被分别写进测试日历和项目日历;材料审核没有指定最终确认人;上线准备依赖的环境检查被安排在发布当天。表面上计划很完整,实际却缺少可执行的依赖关系。
2. 先找出冲突,再确认承诺
项目经理先把事项按“交付任务、决策节点、协作会议、个人提醒”分类,再删去不需要团队协调的提醒。随后把上线准备拆成环境确认、候选版本锁定、回归验证和最终发布检查,并为每个节点指定负责人、完成定义和前置条件。
接着团队对冲突做了三项调整:将重复验收合并为一个有明确输入输出的节点;把材料审核提前,并指定唯一的最终确认角色;把环境检查从发布当天前移,给异常处理预留缓冲。日期不是简单向前拖,而是重新核对依赖是否可达。
在这个情景中,调整前后不应只比较“日历里有多少个事项”,而要观察冲突识别、责任清晰度和临近节点的变更情况。以下数据均为情景模拟,提供的是一套团队可以自行复核的观察口径。

3. 用时间分布识别“满载假象”

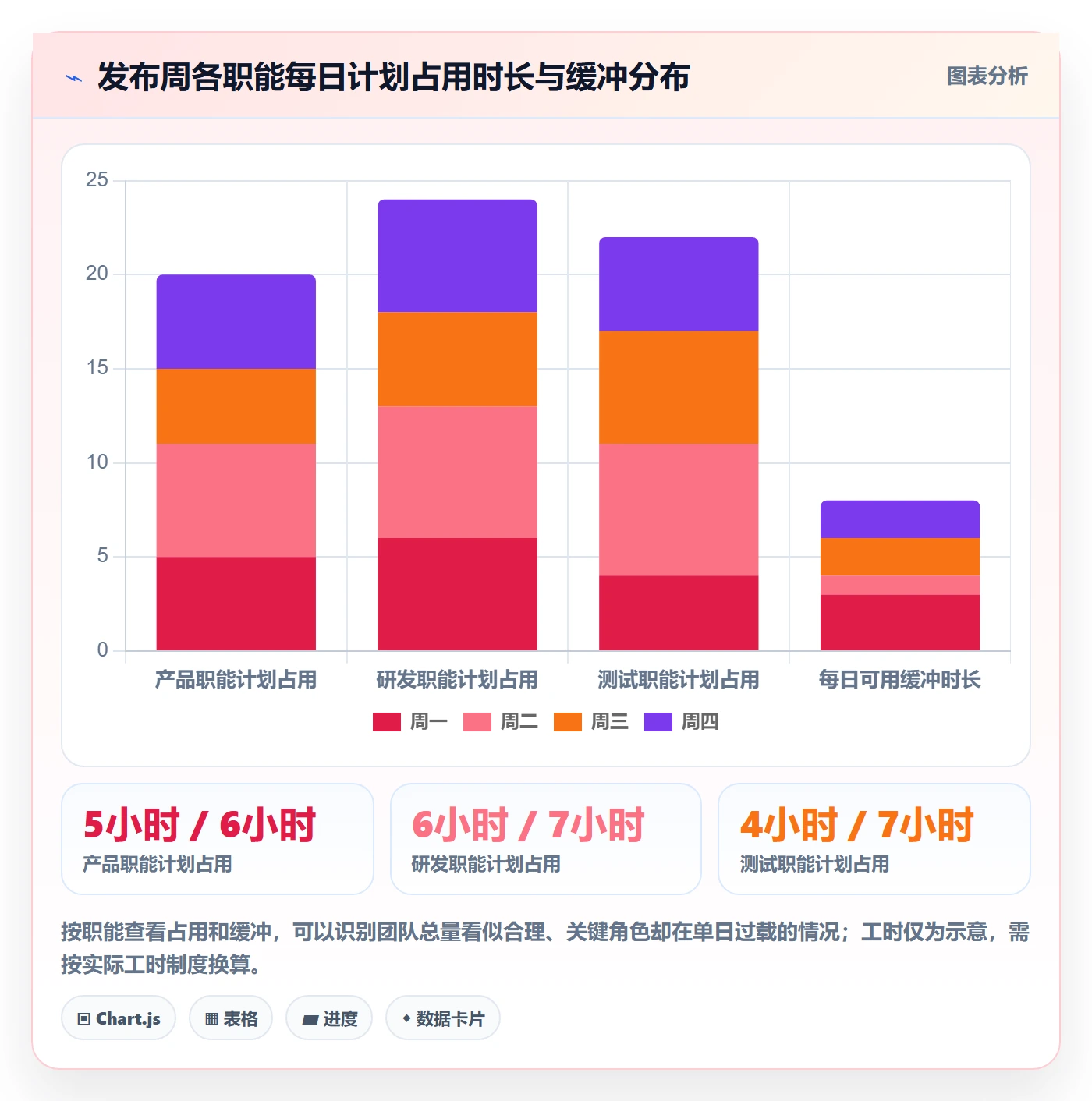

发布周真正的风险,往往不是总工作量,而是关键角色的工作集中在同一天。例如测试负责人周二上午需要处理版本验证,下午又参加需求评审,晚上还要确认缺陷修复。单看团队总任务数不一定看得出来,但按角色和日期聚合,就能发现资源峰值。
团队可用一周内每个角色的计划占用时长、不可移动节点数量和待确认事项数量来观察负荷。下表是情景模拟,建议项目经理把它改成团队自己的统计口径,并特别核查高峰日是否缺乏缓冲。

4. 把变更原因当作改进数据,而非追责清单
计划变更不全是坏事。需求变化、外部反馈和风险暴露都可能要求调整。项目经理需要区分“合理变更”和“可避免变更”:前者来自新增事实,后者通常源于依赖未确认、估算缺少输入、负责人不明确或状态没有及时更新。
建议每周记录变更次数和原因类别,而不是只统计延期数量。连续几周发现同一类原因,例如等待外部确认或测试环境准备不足,就应改流程或调整提前量。把变更数据用于追责,会诱导成员隐瞒风险;把它用于识别系统性原因,才可能让下一个周期更可靠。

5. 一个完整事项应当长什么样
以“完成发布前回归验证”为例,只有标题和日期是不够的。比较可执行的记录应写清负责人、验证范围、输入版本、完成标准、前置条件和异常升级方式。时间范围可以是一个工作区间,不一定虚构精确到小时的承诺。
| 事项要素 | 示例写法 | 管理作用 |
|---|---|---|
| 事项名称 | 候选版本核心流程回归 | 让参与者知道要验证的对象 |
| 负责人 | 测试负责人 | 确定更新状态与协调资源的人 |
| 时间范围 | 周二至周三,周三下班前提交结论 | 同时表达执行区间和决策时点 |
| 完成定义 | 核心流程通过,遗留缺陷分级并确认处置意见 | 避免“做过测试”被误当作验收完成 |
| 前置条件 | 候选版本已锁定,测试环境可用 | 把等待风险提前暴露 |
| 升级方式 | 阻塞超过半个工作日,通知项目负责人评估范围或日期 | 避免阻塞在日历里静默积累 |
六、落地步骤:从一周试运行到稳定制度
1. 第一步:选一个有真实协作压力的试点
不要从全公司所有团队同时推行。选一个近期有交付节点、跨职能依赖较多、负责人愿意参与复盘的项目作为试点。试点的目的不是证明工具好用,而是验证规则是否能让成员更快发现冲突、减少重复确认和提前处理阻塞。
试点范围应明确:参与角色、观察周期、需要纳入的事项类型、数据负责人和复盘日期。避免挑选一个几乎没有变更的简单项目,因为它无法检验制度在真实压力下是否有效。
2. 第二步:建立最小字段和状态规则
初始字段控制在团队确实会维护的范围内。建议先使用事项名称、负责人、日期范围、状态、完成定义和依赖说明。若团队需要管理预计时长,可增加工时;如果没有一致估算方法,先不要把不可靠数字用于考核或跨团队比较。
状态规则要写成动作,而不是单纯名词。例如,“待确认”表示负责人和时间尚未共同确认;“已确认”表示资源和依赖已核对;“风险中”表示当前计划可能受阻且已经说明影响;“已完成”表示完成定义已满足,而不是仅仅工作时间结束。
3. 第三步:约定更新节奏和变更边界
建议固定两个更新窗口:周期开始前确认未来一周,周中快速检查变化。任务负责人在状态变化、依赖失败或日期需要调整时及时更新;项目经理负责协调跨团队冲突和评估对里程碑的影响。具体时限按团队节奏设定,不必把所有小变更都做成审批流程。
对外部承诺、发布窗口和关键验收,变更前必须通知受影响角色并说明原因;对内部可移动任务,可由负责人调整后同步相关成员。制度的重点不是限制灵活性,而是防止一个人修改日期后,其他人仍按旧计划行动。
4. 第四步:用短复盘检查制度有没有产生负担
试运行结束后,项目经理应同时检查效果和成本。效果包括:关键冲突是否更早发现、临近节点变更是否下降、阻塞是否更快暴露、会议是否减少重复汇报。成本包括:每周维护时间、重复录入次数、状态争议和成员对规则的理解成本。
如果准确性略有提高,却要求每位成员每天花大量时间维护细节,制度可能过重。若维护很轻松但仍无法发现资源冲突,则字段或视图粒度可能不够。项目经理应根据实际结果调整,而不是把“更多字段”和“更多会议”当成成熟度。

5. 第五步:把可复用规则写成团队操作卡
试点有效后,把操作约定压缩成一张团队操作卡:哪些事项进入共享周视图、状态分别代表什么、负责人何时更新、什么变更需要通知、周会只讨论哪些内容。操作卡应放在团队经常能看到的位置,并由项目负责人在新成员加入时解释。
制度不应依赖某一位项目经理记得所有细节。关键步骤若只能通过口头传达,负责人休假或成员更替时就会断裂。把规则写下来并配合真实事项示例,通常比堆叠一份冗长流程文件更容易执行。
七、不同情况下的行动建议:按团队成熟度选择做法
1. 小团队、事项少:先管承诺边界
如果团队只有少量协作事项,最重要的是避免把个人待办全部公开化。共享视图保留交付节点、外部依赖、关键评审和不可用时间即可。负责人可以口头协商一般调整,但对影响他人的节点应同步更新,减少信息差。
小团队不必一开始就建立复杂权限、审批和多级状态。先确认“谁负责更新”和“什么算承诺”,连续运行两三个周期后,再根据实际摩擦增加规则。
2. 中型跨职能团队:按角色和依赖检查冲突
产品、研发、测试、运营共同参与的团队,建议每周至少检查一次关键角色负荷和任务依赖。重点不只是某个人被安排了多少小时,而是关键工作是否集中在同一天、上游交付是否早于下游启动、决策人是否在窗口内有空。
如果团队出现重复会议,可把例行状态同步改为会前更新,会议时间用于解决状态不明、依赖冲突和需要决策的问题。不要以取消会议为目标,应以减少低价值同步、保留高价值协作作为判断标准。
3. 大型组织、多项目并行:先统一定义,再汇总视图
百人以上组织或多项目组合环境中,周视图的难点常是口径不一致。不同团队可能用不同方式定义“完成”“确认”“工作周”或“风险中”。如果管理层直接汇总这些数据,得到的总览可能精确却不可比较。
这类组织应先统一最小共同字段和状态含义,同时允许项目根据业务加入扩展字段。汇总视图只展示用于协调的内容,例如关键里程碑、跨团队依赖、资源冲突和风险窗口;不要把每个团队的所有细节压进一张总表。
4. 跨时区或轮班团队:把时间基准写到规则里
跨时区团队需要明确日历显示采用的时区、工作日定义和截止时间表达方式。对跨地域会议,注明参会者本地时间或统一时区;对轮班团队,按班次和交接时间组织工作,而不是机械套用周一到周五的视图习惯。
还要确认通知是否会在非工作时间打扰成员。一个安排在某地周五傍晚的事项,可能正好落在另一地的休息时段。时间规范属于协作制度的一部分,不是界面偏好。
八、取舍与避坑:计划准确性、维护成本和灵活性不能同时无限提高
1. 事项颗粒度越细,不一定越透明
把一个复杂任务拆成十几条时间块,可能让视图显得细致,却增加更新次数,也可能让成员把“更新任务状态”误当成真实进展。颗粒度应由协作需要决定:如果某个子任务有独立负责人、明显依赖或需要单独决策,就值得拆开;若只是同一责任人连续执行的内部步骤,可以保留在任务说明里。
2. 计划越满,不一定越高效
完全填满每个成员的可用时间,意味着没有空间处理缺陷、沟通、支持请求和突发事项。对稳定、重复、可预测的工作,可以采用较高的计划覆盖率;探索性工作和发布准备则应保留缓冲。没有缓冲的计划看似紧凑,实际更容易在第一次变更后整体失序。
3. 自动化汇总不能代替信息治理
日历汇总、筛选、提醒和任务关联可以减少重复操作,但前提是基础字段可靠。若每个团队对状态有不同理解,自动生成的总览只会更快地汇总不一致。先统一定义,再谈自动化;先确认谁负责维护,再讨论更多提醒规则。
4. 颜色和权限要服务于判断,不要制造装饰
颜色最好用于表达少数稳定语义,例如承诺等级或风险状态。颜色过多会让成员记忆负担上升,色觉差异也可能影响识别,因此状态文字和图例必须保留。权限设计则要保证负责人能够更新事实,同时限制关键日期被无记录地修改。
5. 工具选择要围绕制度适配,而不是功能清单
评估项目管理工具或项目管理平台时,我会先拿真实场景验证:能否看清不同角色的时间冲突,任务日期变更后是否能通知相关人员,是否能关联任务与依赖,视图能否按团队和项目切换,历史变更是否可追踪。
对于大型组织,还要关注权限、审计、集成、数据治理和部署要求。若企业需要私有化部署、从既有系统迁移或进行国产化替代评估,应通过试点验证数据字段映射、历史记录迁移、通知行为和用户培训成本,不能只凭产品介绍判断“平滑”。迁移是否顺利,取决于旧流程与新规则是否先被梳理清楚。
| 团队优先目标 | 建议优先验证 | 需要接受的取舍 |
|---|---|---|
| 快速协作 | 日历更新是否简单,成员能否快速识别承诺 | 不追求所有细节都进入共享视图 |
| 跨团队资源协调 | 能否按角色、项目和时间范围观察冲突 | 需要统一基础状态和字段口径 |
| 合规与可追溯 | 权限、变更记录、审计和数据保留要求 | 配置与维护成本通常更高 |
| 大规模迁移 | 字段映射、历史数据、权限和通知的验证方案 | 需要试点周期与用户适应时间 |
九、项目经理的周视图检查清单
1. 周期开始前检查
- 本周目标是否明确,关键交付是否有负责人和完成定义?
- 外部承诺、内部目标和暂定估算是否能被区分?
- 关键依赖是否有责任人、确认时间和阻塞升级路径?
- 同一关键角色是否在高峰日出现无法兼顾的安排?
- 周视图是否混入大量个人提醒,导致关键节点不突出?
2. 周中检查
- 状态是否反映真实进展,而不是沿用上周填写的内容?
- 日期变化是否说明原因,并通知受到影响的角色?
- 是否出现新的前置依赖、资源冲突或范围变化?
- 需要决策的问题是否有明确负责人和决策时限?
- 原计划中的缓冲是否已被临时事项消耗?
3. 周期结束复盘
- 关键事项是否按承诺完成,未完成的原因属于哪一类?
- 哪些变更来自新信息,哪些可以通过提前确认避免?
- 会议、维护和重复录入是否占用了不成比例的时间?
- 下一周需要调整的是人员安排、依赖顺序还是计划粒度?
- 是否有一条规则需要删减、补充或改写得更容易执行?
十、总结:让周视图帮助团队做决定,而不是证明大家很忙
周视图真正的管理价值,不是把每个人的时间都摆出来,而是让团队在事情发生之前看见承诺、依赖和冲突。它既不是排满日历的比赛,也不是项目经理追踪每分钟工作的工具,而是一种让协作约定可见、让偏差可讨论、让调整有依据的工作机制。
我的建议是先做一个两周试点:选一个有跨职能依赖的项目,确定最小字段、承诺状态和变更规则;记录维护时间、冲突发现时点、关键事项按期确认率和变更原因;试点结束后删掉不产生决策价值的字段,再推广到相似团队。
下一步不要先问“日历还能加什么功能”,而要先问“团队最常在哪个时间节点失去共识”。找到这个断点,用一条明确规则和一个真实项目验证。只要成员能看懂哪些是承诺、哪些是风险,以及改变计划时该通知谁,周视图就开始从展示页面变成可靠的协作制度。
常见问题解答(FAQ)
1. 项目经理的周视图应该放哪些内容?
我刚开始用日历安排项目时,常常想把所有任务都放进去,结果一周的视图挤得很难看。我不确定哪些事项应该占用日历空间,哪些只要留在任务清单里追踪。
优先放有明确时间安排的事项,例如会议、评审、交付节点和需要预留时段的工作;仅需追踪状态、没有固定时间的任务,通常留在任务清单或看板中。判断标准是:这项工作是否需要团队看到具体时间,或是否可能与其他安排冲突。
2. 项目周视图应该由谁创建和维护?
我们团队的日历经常出现负责人缺失、时间过期的情况,我想知道这应该由项目经理统一维护,还是交给每个成员自行更新。我也担心职责不清会让大家都以为别人会处理。
建议由事项负责人创建并更新自己负责的安排,项目经理检查关键节点、跨团队冲突和信息完整性。团队还应约定更新时间,例如周计划讨论前完成更新;如果事项发生重大变化,负责人应及时修订日历并通知相关成员。
3. 周视图里的计划变更后,怎样避免信息不同步?
项目临时调整时,我有时只改了日历,却忘了更新任务状态或通知相关同事。后来大家看到的安排不一致,我想知道怎样设计一个简单、能执行的同步规则。
把日历变更与任务记录、团队通知视为同一项变更流程:负责人修改安排后,同步更新对应任务的日期或状态,并通知受影响的人。项目经理可在周会或关键节点检查三处信息是否一致;若工具支持自动同步,也应先验证同步范围和延迟,不能默认所有字段都会自动更新。
4. 怎样判断周视图排得太满,或不适合当前项目?
我曾经把一周排得满满当当,遇到临时需求后就不断挪动事项,日历很快失去可信度。我不确定这是排期方法有问题,还是周视图本身不适合管理这个项目。
如果关键工作没有可执行时段、同一负责人出现重叠安排,或小幅变更就导致大量事项连锁调整,说明计划过密或信息放错位置。为处理突发事项预留可用时间,并把长期目标、任务依赖和整体进度放在路线图或项目看板中;周视图主要用于观察近期时间安排,不能替代完整的项目计划。
核心关键词
文章包含AI辅助创作:日历视图周视图教程:项目经理制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541022
读者评论
我们团队以前把“待确认”和“已承诺”混在一起,周会经常要重新核对日期。把状态区分后确实清楚不少,但最好也约定谁负责把待确认事项转成正式计划。
按角色看每天的安排比单纯数任务更有用。不过计划占用时长很难覆盖临时沟通和返工,实际试行时可能还要留出固定缓冲,不能把空档都当成可用资源。
文章强调周视图要有唯一的信息来源,这点很实用。想请教一下,若任务记录和日历汇总短暂不同步,团队是以哪边为准?最好在约定里写清异常时的处理方式。
