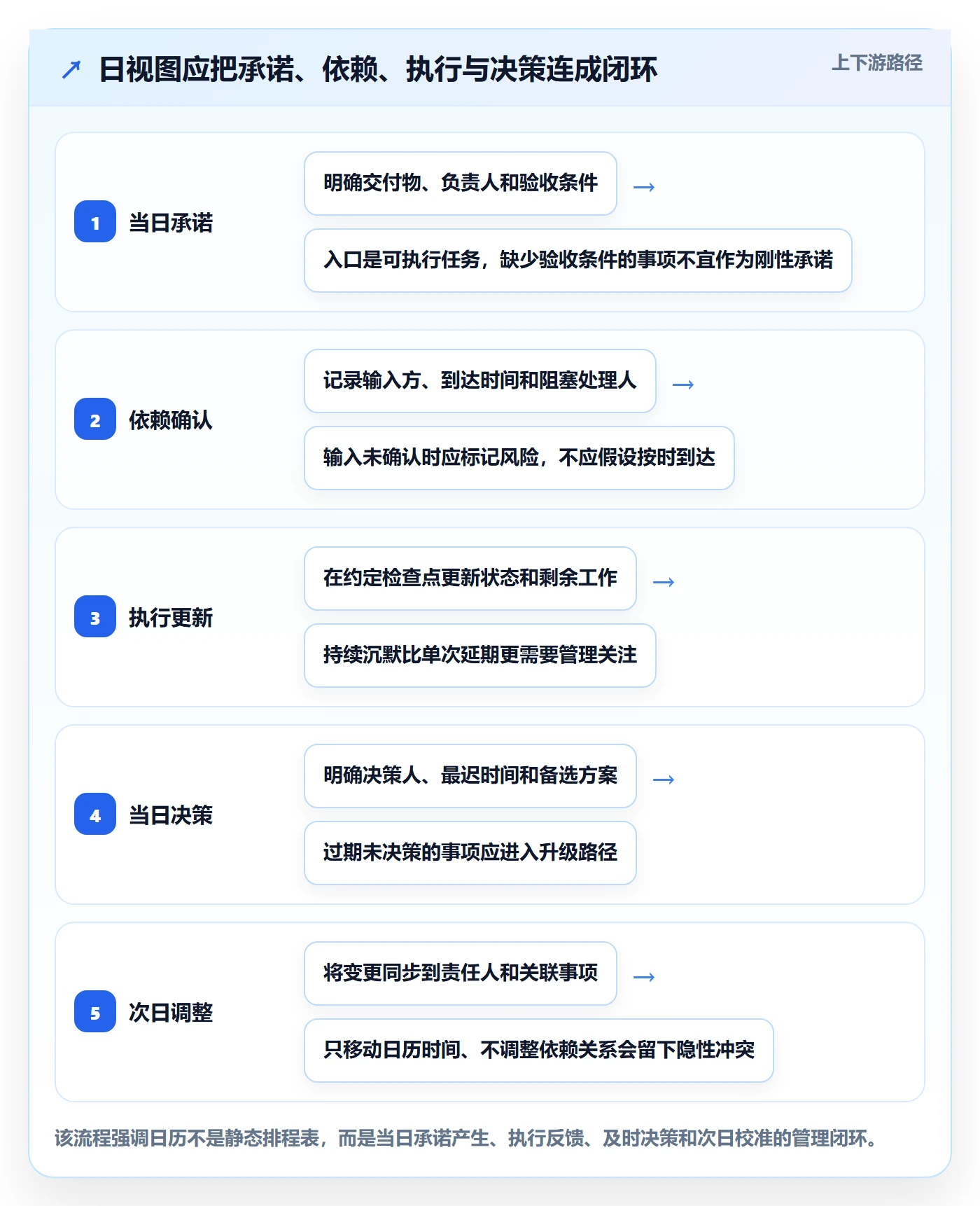

项目经理的日历上排满了任务,不代表项目有序:真正危险的情况,往往是每个人都显示“有空”,但关键评审、环境准备和跨团队交接没有任何缓冲。设计任务日历制度时,我更看重的不是日历里有多少条记录,而是它能否让团队提前看见冲突、识别承诺风险,并在变化发生后找到明确的责任人。
一、先讲核心结论:日历不是任务清单,而是项目的时间控制面
1. 制度要解决的是时间承诺,而不是展示任务
任务列表回答“要做什么”,日历视图回答“什么时候发生、谁需要参与、前后依赖是否成立”。如果制度只要求项目成员把任务填进日历,却不规定日期含义、更新责任、冲突处理和逾期升级,那么日历很快会沦为第二份任务清单:内容重复、状态不一致,团队也不知道该信哪一份。
我建议把任务日历定义为项目时间承诺的协同视图。它不是个人行程的完整镜像,也不是所有事项的储存桶,而是让项目角色共同判断交付节奏的工作界面。日历中的每个重要事项,至少要能回答四个问题:谁负责、何时开始、何时完成、依赖什么条件。
2. 先建立三条底线,再谈视图和指标
- 日期有语义:开始日期代表预计实际开工,截止日期代表可验收的承诺节点,不能把“希望完成”直接写成承诺日期。
- 变更有责任人:任务负责人维护任务本身,项目经理维护跨团队依赖与基线,管理者负责处理资源冲突,而不是让所有人都能随意改日期却无人解释。
- 风险有出口:日历发现冲突后,必须有确认、调整、升级或接受风险的处理路径;只提醒、不处理,会把噪声包装成管理。
这三条底线比“每天更新一次”更重要。更新频率高,不等于信息可信;如果任务日期缺少统一口径,团队只是更快地传播互相矛盾的数据。
3. 制度指标要同时看质量、动作和结果
单看按期完成率,很容易鼓励团队把日期往后挪;单看日历填充率,又会鼓励成员把所有工作拆成大量低价值条目。更合理的指标组合应该同时覆盖数据质量、管理动作、交付结果,并用少量指标支持决策,而不是用指标本身增加填报负担。
| 指标层 | 要回答的问题 | 建议观察项 | 不应怎样使用 |
|---|---|---|---|
| 数据质量 | 日历是否可信、及时、可追溯? | 关键任务字段完整率、逾期更新时长、日期变更留痕率 | 不宜把字段填满直接等同于管理成熟 |
| 管理动作 | 冲突是否被发现并处理? | 冲突确认时长、依赖确认率、风险事项关闭率 | 不宜只统计提醒发送次数 |
| 交付结果 | 计划是否更接近实际? | 关键里程碑准时率、预测偏差、延期原因分布 | 不宜将延期率简单用于个人排名 |
二、背景和真实场景:为什么团队日历越满,项目经理越焦虑
1. 多团队项目的难点在依赖,不在单个任务
一个常见的交付链条是:业务确认需求,设计团队提交方案,开发完成实现,测试准备环境,业务方参与验收。每个团队都可能在自己的任务系统中按时完成,但只要上游交付晚半天、测试环境晚一天,最终节点就可能被挤压。项目经理在周会上听到“我这边没问题”,却无法从个人承诺中推导出整体交付是否安全。
日历视图的价值,正是让这些跨团队时间关系集中呈现。它帮助项目经理识别“任务本身看起来正常,但依赖链条已经不成立”的情况。例如,开发任务的结束日期晚于测试计划开始日期,或评审会议安排在材料准备完成之前。这类问题不是靠增加状态字段解决的,而是需要把时间关系显式化。
2. 个人工作日历和项目任务日历不能混为一谈
个人日历通常记录会议、休假、专注时间和私人安排;项目任务日历记录可交付工作、阶段节点、依赖与风险。若试图把两者完全合并,容易造成信息过载和权限问题;若完全隔离,又看不到关键成员是否同时承担多个高峰任务。
更稳妥的做法,是只将影响项目承诺的可用性信息用于排期,例如休假、关键评审时段、重大会议窗口,而不要求把个人所有安排暴露给项目团队。项目管理需要知道资源不可用的时间,不需要知道不可用背后的私人细节。
3. 日历制度应匹配组织规模和协作复杂度
五人团队可以在轻量看板上用简单规则运转;跨事业部、跨地域、涉及多层审批的组织,则需要统一权限、字段口径、变更记录和汇总视图。工具能力也应服务于流程复杂度,而不是为了功能齐全把每个团队都变成填表部门。
例如,超过百人的组织若同时管理多个产品线,通常需要明确谁维护项目级里程碑、谁负责团队级计划、哪些事项允许跨项目汇总。采用支持私有化部署、权限细分及现有项目数据迁移的项目管理平台,可能有助于降低数据治理和迁移阻力;但是否合适,仍应通过字段映射、权限验证和小范围试运行来判断。不能仅凭“支持迁移”就推断迁移没有成本。
三、常见误区:看起来在管日历,实际在制造噪声
1. 把所有任务都塞进日历
日历不是任务库的替代品。把每个细小动作都显示出来,可能让日历变得密密麻麻,真正重要的里程碑反而被淹没。日历适合展示有明确时间影响的事项,例如承诺交付、关键依赖、评审、发布窗口、资源冲突和必须参加的协作节点。
对持续性、低风险、无需跨团队协调的工作,可以保留在任务列表或看板中,不必全部挤进日历。判断标准不是任务大小,而是它是否会影响其他人的排期、交付判断或资源安排。
2. 把截止日期当成“预计日期”,又把预计日期当成承诺
不少团队只维护一个日期字段,却在不同会议里赋予它不同含义。有人把日期当理想目标,有人把它当当前预测,有人把它理解为对外承诺。结果是日期一旦变化,就无法判断这是正常预测更新,还是项目承诺失守。
制度至少要区分基线日期、当前预测日期和实际完成日期。基线用于保留最初批准的计划,当前预测用于表达最新判断,实际日期用于复盘。若工具字段有限,也应在流程层面记录日期变更原因、变更时间和批准人,不能用覆盖旧值的方式抹去历史。
3. 把准时率当成唯一绩效指标
只追求准时率,会诱发三类行为:提前把日期定得宽松、拆分任务隐藏延期、把未完成事项移出统计范围。准时率适合观察项目计划的总体可靠程度,不适合单独评判个人能力,更不能忽略任务难度、依赖变化和范围调整。
我会将准时率与预测偏差、延期原因、日期变更次数结合观察。若一个团队准时率高,但每周频繁修改日期,计划可能只是不断追赶现实;若准时率暂时偏低,但预测越来越准确、风险提前暴露,管理能力反而可能在改善。
4. 把提醒当成治理
系统可以提醒任务即将到期,却无法替项目经理判断延期是否会阻断下游工作。提醒的意义是触发处理,不是证明处理已经完成。若团队每天收到大量重复通知,成员会逐渐忽略真正重要的风险,提醒量越大,未必越安全。
制度应规定提醒的对象、触发条件和处置时限。例如,关键里程碑偏离预测日期时,提醒负责人和项目经理;若涉及跨团队依赖,再升级给双方负责人。一般任务不应因轻微波动而触发全员通知。
四、专业判断逻辑:从业务场景推导字段、规则和指标
1. 先分类日历事件,再决定必填字段
不同事件的管理目的不同,字段也不应一刀切。我通常将项目日历事项分成四类:交付任务、里程碑、协作事件、风险窗口。交付任务需要负责人、起止日期、验收标准和依赖;里程碑需要判定条件、批准人和关联阶段;协作事件需要参与角色、议题或材料;风险窗口则要有风险责任人、影响范围和应对动作。
若所有类型都要求填同一套字段,成员要么填写大量无关信息,要么用“待补充”应付。字段设计的判断原则是:一个字段只有在影响决策、协作或追溯时,才值得成为制度要求。
2. 用日期语义决定统计口径
日历指标的计算口径必须写清楚,否则同名指标也可能不可比。例如,关键里程碑准时率的分母,是本期所有已批准的里程碑,还是只统计已经完成的里程碑?延期任务是否按原基线统计?因范围变更而重排的节点是否单列?这些问题不明确,数字越精确,误导性可能越强。
建议在制度附录中为每个指标写出计算方式、排除条件、更新周期和使用对象。尤其是跨项目对比时,要统一工作日历、假期规则、任务类型和范围变更处理方法。
3. 用风险等级决定视图粒度和升级路径
并非所有任务都需要同等频率的检查。低风险、短周期任务可由团队负责人在日常协作中管理;影响多个团队的依赖应纳入周度审视;对外承诺、发布窗口和法规节点则应设置更明确的批准与变更流程。日历视图可以按角色提供不同粒度:个人看下一步行动,团队看负载和依赖,管理层看阶段节点与趋势。
采用分层视图,可以避免把所有信息都推给所有人。它也能减少管理者直接追问单项任务的冲动,把讨论集中在偏差、依赖和决策上。
4. 设计一条闭环,而不是一张漂亮的图
- 录入:任务负责人创建事项,选择类型、负责人、日期和关联项目。
- 校验:团队负责人检查日期是否符合依赖顺序,项目经理检查跨团队节点和关键承诺。
- 执行:负责人在节点发生变化时更新当前预测,并说明原因与影响。
- 处置:项目经理判断是否需要调整范围、资源、顺序或对外承诺,并记录决策。
- 复盘:按固定周期分析偏差和变更原因,修正规则,而不是只追究个人。
五、案例与数据观察:用一个跨团队交付项目检验规则
1. 案例设定:不是追求高填充率,而是找出计划失真的地方
下面使用一个情景模拟说明制度如何落地,并非某个企业的公开实测数据。假设一个产品交付项目有四个团队、约六十名参与者,周期十二周,包含需求确认、设计评审、研发、测试和业务验收。首轮检查发现,日历中的关键任务多数有日期,但日期变更原因缺失,测试准备与开发完成之间也没有明确的交接缓冲。
项目组没有先要求所有成员增加填报频率,而是抽查三类事项:关键里程碑、跨团队依赖、过去两周变更过日期的任务。这样做的好处是先确认日历是否能支持决策,再决定哪些字段和提醒值得强制。
2. 先看输入质量,再看准时结果
在情景模拟中,项目组发现部分任务只有截止日期,没有开始日期;另有任务把需求评审、开发完成和验收都标为同一天。单看“日期不为空”的完整率,这些事项似乎合格,但它们无法支撑排期判断。因此,制度把“关键任务字段完整率”定义为:负责人、开始预测、完成预测、验收条件和依赖关系均符合规则的关键任务占比。
这个口径比简单检查字段是否填写更严格,却更接近管理目的。对于不涉及依赖的单人小任务,可以不强制填写全部信息;对于影响下游团队的交付任务,则必须具备足以判断交接的字段。

3. 再看日期变化的原因和影响链条
试运行的第二个观察点,是日期变更是否带来下游同步。若开发完成预测推迟,但测试任务仍维持原日期,日历看上去可能有“安排”,实际却没有可执行性。项目经理需要判断:测试是否可以并行准备?环境是否已经就绪?业务验收窗口能否调整?这比单纯记录延期天数更能说明项目风险。
因此,日期变化应带有原因分类,例如需求未冻结、外部依赖延迟、资源冲突、技术不确定性、范围调整或估算偏差。分类不是为了给团队贴标签,而是为了识别可治理的系统性问题。若多个项目都因同一种外部审批等待而延期,单个任务负责人并不是正确的改进对象。

4. 指标示例:把结果指标和过程指标放在一起
以下指标值同样是试运行的示意基准,用于展示制度如何设定观察项,不应被当作行业平均水平。组织应先收集自身基线,再讨论目标区间。若没有历史数据,可先运行四到六周建立基线,避免一开始就设定看似精确、实际无法解释的考核目标。
| 指标 | 建议计算口径 | 示意观察值 | 管理用途 |
|---|---|---|---|
| 关键任务有效完整率 | 字段与依赖均通过校验的关键任务数 ÷ 关键任务总数 | 首轮 61% | 判断日历是否具备排期判断所需信息 |
| 预测更新及时率 | 发生关键变化后一个工作日内完成预测更新的事项占比 | 首轮 68% | 观察团队是否及时暴露变化 |
| 依赖确认率 | 上下游双方确认交付内容和时间的依赖数 ÷ 关键依赖总数 | 首轮 52% | 识别“单方承诺”导致的计划风险 |
| 里程碑预测偏差 | 实际完成日与最近一次有效预测日的差值 | 中位数 3个工作日 | 判断预测质量,而非只评价原始计划 |
5. 读数时先问原因,再决定动作
如果预测更新及时率低,可能是规则不清,也可能是团队担心更新日期会被当作失职证据。如果依赖确认率低,可能是事项没有真正的上下游关系,也可能是双方对交付物理解不同。指标只是定位入口,不能代替访谈、样本抽查和项目复盘。
对大组织来说,项目管理平台可以把多团队日历、权限和变更记录集中管理。以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,选型时可以验证其私有化部署能力、权限模型、历史数据迁移方案及与既有流程的适配度。若考虑从其他系统迁移,不要只看任务字段能否导入,还要测试附件、评论、状态流转、用户映射、历史日期和权限是否能按预期保留。所谓平滑迁移,最终要由试迁移结果和业务验收来证明。
六、不同情况下的行动建议:从最小规则开始,而不是一次性上满功能
1. 小团队或单项目:先用轻量规则跑通闭环
当团队成员少、依赖关系简单时,不必先设计复杂审批。可以先规定:关键任务必须有负责人、预测完成日期和验收标准;日期变化时注明原因;每周由项目负责人检查未来两周内的交付和依赖。项目经理应优先看“哪些事情会卡住别人”,而非要求每个人每天汇报一次。
小团队的制度可以短,但不能含糊。只要成员对开始日期、完成日期、里程碑和风险事项的含义理解一致,轻量工具也能支持有效管理。
2. 多团队并行:把依赖确认和冲突处置写入制度
多团队项目最常见的问题不是没人填日历,而是上下游没有共同确认同一个承诺。此时,应把依赖拆成可交接的事项:交付物是什么、谁验收、最晚何时交付、延迟后影响哪些下游工作。团队负责人负责确认本方承诺,项目经理负责检查依赖链是否闭合。
周度评审不要逐条念任务。建议只讨论三类内容:未来两周内的关键节点、已经偏离预测的事项、需要管理层协调的资源或决策。这样既能保持节奏,也不容易让会议退化成状态播报。
3. 组织规模较大:建立分层权限和组合视图
当多个项目共享研发、测试、设计或审批资源时,单个项目日历无法完整呈现冲突。组织需要把项目级里程碑、团队工作负载和共享资源窗口结合起来看,但不代表所有员工都应看到所有项目细节。权限应遵循工作需要:管理层看组合风险,项目成员看相关协作事项,敏感项目按组织要求限制访问。
此类组织在工具评估时,可设置验证清单:能否按项目、团队和时间范围筛选;能否区分基线与预测;能否记录变更历史;能否处理时区、假期和工作日历;能否支持私有化部署或组织要求的访问控制;现有项目数据迁移后能否追溯。若正考虑替代既有系统,建议先挑一个真实项目做字段映射和试迁移,再决定推广范围。
4. 交付节奏稳定:把重点转向预测准确性和长期改进
当基本完整率和更新纪律已经稳定,继续增加必填字段的收益通常会下降。此时应分析预测偏差的分布:偏差集中在某几个阶段,还是由特定依赖类型造成?关键任务是否总在评审或验收环节出现等待?团队是否为了保持准时率而过度预留时间?
这一阶段,日历制度的目标是降低计划与现实之间的系统性偏差,而不是追求所有任务都精确到某一天。对不确定性高的探索性工作,可以使用时间区间或阶段检查点,不要用虚假的精确日期制造确定性幻觉。
七、不同情况下的取舍:透明度、稳定性和灵活性如何平衡
1. 细化到个人还是只管理团队节点
细化到个人任务有利于发现负载冲突,但也会提高维护成本,并可能让日历变成微观监控工具。只管理团队节点更轻量,却可能掩盖关键工作集中在少数人身上的风险。我的判断是:对跨团队承诺和关键依赖做到可追踪,对内部执行拆解保留团队自主权。
如果组织已经出现关键人员长期过载,可以在必要范围内观察资源冲突,但应明确用途、访问权限和复核机制,避免将可视化误用为个人绩效排名。
2. 追求固定基线还是允许频繁滚动预测
固定基线能帮助组织理解最初承诺,也能用于复盘,但若项目变化频繁,单靠基线排期会迅速失真。滚动预测更接近最新现实,却可能让历史承诺消失。两者应并存:基线保留审批时的承诺,当前预测反映现在的判断,实际完成记录最终结果。
对法规节点、合同交付和公开发布窗口,基线变更通常需要更正式的说明;对早期探索项目,则可以接受更频繁的预测调整,但应保留变更原因。透明记录不是为了阻止变化,而是为了让变化可解释。
3. 自动提醒还是人工评审
自动提醒适合明确、重复、边界清楚的规则,例如关键节点临近、预测日期已过但状态未更新。人工评审适合复杂依赖、范围争议和资源取舍。把所有判断都交给提醒系统,会造成通知过载;把所有事都放到会议里,又会增加沟通成本。
比较有效的做法是让自动化承担筛选,让人承担判断。系统先标出值得关注的变化,项目经理再判断是否需要调整顺序、重新分配资源或升级决策。
4. 统一规范还是团队自治
完全统一会让不同业务团队难以适配;完全自治则会让组合层面的数据无法比较。适合大多数组织的折中方案,是统一少量核心定义,例如日期语义、关键任务分类、变更记录和里程碑口径,同时允许团队自行决定内部任务粒度、协作节奏和非关键字段。
统一的对象应是管理接口,而不是所有工作方法。管理层需要知道阶段承诺是否可信,未必需要规定每个团队怎样拆分每一项工作。
八、落地与复盘:把日历制度做成可持续的管理机制
1. 用四周试点验证制度,而不是直接全员推广
我建议从一个依赖复杂度适中、负责人愿意参与、交付周期可观察的项目试点。试点前记录当前任务完整率、日期变更方式、依赖确认方式和会议耗时;试点中重点观察字段是否有用、提醒是否过量、冲突是否更早暴露;试点后再决定删减或增加规则。
试点不应只问成员“用起来是否方便”,还要抽查真实事项:如果某个关键任务延期,日历能否显示谁受影响、下一步谁决策、原始承诺是否保留?这些问题比主观满意度更能验证制度是否有效。
2. 建议设置三个复盘周期
- 每周:处理未来两周的关键冲突、已偏离预测的里程碑和未确认依赖。
- 每月:分析预测偏差、日期变更原因和重复出现的等待环节,形成流程改进事项。
- 每个阶段结束后:对比基线、预测和实际结果,检查当时的假设是否合理,以及风险是否被及时暴露。
复盘要把“事实、原因、动作”分开记录。事实是节点晚了几个工作日;原因是审批窗口、范围变化还是资源冲突;动作是调整交接规则、资源机制或风险缓冲。若原因记录只有“执行不力”,复盘就没有提供组织层面的学习价值。
3. 发布一页制度摘要,减少口径漂移
制度正文可以详细,但成员日常需要的是一页可执行摘要:哪些事项必须进入日历、字段怎么填、日期变化谁负责、冲突如何升级、指标如何解释。每次新增规则都要说明它解决什么问题,以及不遵守时会带来什么后果。
项目经理还应定期检查规则是否过时。若某个字段连续多个周期没有被用于排期、复盘或决策,就要重新评估是否值得维护。制度不是越严越好,而是每项要求都应对应明确的管理收益。
4. 下一步先做三件事
- 抽取一个正在进行的项目,检查关键任务是否有负责人、有效日期、验收标准和依赖关系。
- 选定三到五个指标,先建立四周基线,不急着用来评价个人或团队。
- 找出最常见的一类日期偏差,明确它属于信息问题、依赖问题、资源问题还是决策问题,再针对原因修正规则。
任务日历制度真正的价值,不是让所有人看起来都很忙,而是让团队在承诺失真之前发现时间关系已经改变。我的判断是:好的日历管理不追求把不确定性藏起来,而是让不确定性尽早显形、有人接手、可以讨论。下一步不必先采购更多功能,也不必要求所有成员增加更新次数;从一条关键交付链开始,把日期含义、责任边界和冲突处理跑通,再依据真实数据扩展到更多项目。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:任务日历流程与规范:项目经理日历视图制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/541013
读者评论
我们团队试过把所有任务放进日历,结果真正需要关注的节点反而被大量零碎事项淹没。按交付、评审、依赖和风险窗口分层展示更实用,但前提是先把“什么算关键事项”定清楚,否则不同项目的统计口径还是会混乱。
文中提到基线日期、当前预测和实际完成日期分开,这一点很有必要。实际使用某项目管理工具时,日期经常被直接覆盖,复盘时只能凭会议记录还原原因。若系统不能保留变更历史,制度再完整也容易落空。
我比较认同不把准时率直接用于个人排名。跨团队项目里,审批、环境和需求变更都会影响节点。相比单看延期数量,我更关心风险是否提前暴露、依赖是否有人确认,以及调整后下游计划有没有同步。
