待处理怎么做?企业管理者落地方案:看板从0到1

待处理怎么做?企业管理者落地方案:看板从0到1

待处理事项越堆越多,团队却说不清哪些该先做、卡在谁手里、多久能完成,这通常不是员工不努力,而是管理者把“任务被记录”误当成“工作被管理”。我做看板落地方案时,首先不会问要不要买工具,而会先追问:什么状态才算待处理,谁有权改变状态,超过多久就必须有人介入?这三个问题没有答案,再精美的看板也只会把混乱可视化。

一、先讲结论:待处理不是一个状态,而是一套管理机制

1. 先把“待处理”定义清楚

“待处理”常被用作一个大筐:新收到的需求、尚未分派的任务、已分派但未开工的工作、等待外部反馈的事项,甚至已经逾期却没人敢动的任务,全被放在同一列。表面上看,团队有了统一入口;实际上,管理者失去了判断优先级和责任归属的依据。

我建议把待处理定义为一个明确的工作阶段:事项已达到进入团队工作队列的条件,但尚未开始实际执行。它必须有进入规则、负责人或分派角色、优先级、必要信息和超时处理办法。凡是缺少必要信息的需求,先进入“待澄清”;凡是已确认但尚未排期的工作,进入“待排期”;凡是具备条件且已排定的工作,才进入“待开始”。

这不是为了增加状态,而是为了让管理者能分辨“不能做”和“不愿做”。前者通常缺少信息、资源或决策;后者才需要讨论优先级、产能和执行责任。如果所有事项都叫待处理,团队就只能靠催问来填补流程缺口。

2. 看板首先解决流动,不是汇报

看板的价值不在于把任务贴到屏幕上,而在于揭示工作如何从提出、确认、执行到交付。管理者应该观察的不是某天有多少张卡片,而是卡片在各状态停留多久、哪里排队、哪些事项反复退回,以及团队同时启动了多少件工作。

一个可用的看板至少要让人回答四个问题:现在有什么工作、每件工作由谁负责、下一步是什么、什么阻碍了它前进。如果看板只能回答“大家做了什么”,却回答不了“为什么没往前走”,它更像一块电子公告板,而不是管理工具。

3. 起步时先追求可解释,不追求完整

从0到1阶段,我通常建议先用一个团队、一类工作、一个明确入口试运行。不要一上来就覆盖全部部门,也不要先设计十几种状态。第一版只需把工作入口、状态流转、责任分派、优先级、阻塞标记和例会复盘串起来。

启动时可以设定一个四周验证周期。这个周期不是行业定律,而是便于观察一轮需求进入、执行、交付和复盘的建议窗口。要验证的不是“员工是否每天更新”,而是管理者能否更早发现积压、减少重复追问,并在问题扩大前做出取舍。

待处理怎么做?企业管理者落地方案:看板从0到1

二、背景和真实场景:为什么“看起来都在忙”,工作还是堵

1. 需求入口多,优先级却没有共同尺度

在跨部门协作中,需求可能来自邮件、即时消息、会议纪要、客户升级、主管口头安排和系统工单。每个来源都可能被提出者称为“紧急”,但团队的产能并不会因为请求渠道增加而变多。结果是新任务不断插队,原有工作被暂停,所有人都觉得自己手上的事情最重要。

此时看板要做的第一件事不是强制所有人填很多字段,而是把入口收拢到可追踪的位置,并要求最低限度的信息:业务目标、期望结果、提出人、期望时间、影响范围。缺少信息的事项可以被记录,但不应被误认为已准备好执行。

2. 任务已分派,不代表责任已经清楚

不少团队把“负责人”字段理解为“这个人要把所有事搞定”。但跨职能工作往往还依赖审核人、提供数据的人、外部供应商或其他团队。主负责人如果没有推进权、资源和决策路径,卡片上写了名字,也不意味着事项真正有人能推动。

我会把责任拆成两层:一位对进展和下一步负责的推进人,以及在特定节点承担确认、提供输入或批准责任的协作角色。看板不必把所有协作关系都画得很复杂,但必须让团队知道卡住时要找谁,而不是只看见一个孤立的负责人姓名。

3. 任务被拆成动作,业务结果却无人验收

“整理资料”“联系客户”“开发接口”都是动作,不一定能说明最终交付是什么。若卡片没有完成条件,执行人可能认为工作已做完,提出人却认为结果不可用,事项于是从“已完成”退回“待处理”,形成看似繁忙的返工循环。

所以我会要求重要事项写出可验证的完成条件。例如,不只写“完成接口开发”,还要说明哪些调用场景通过测试、数据异常如何处理、由谁验收。完成条件越清楚,待处理列里因信息不足而反复停留的卡片越少。

4. 管理者只看在制数量,不看等待原因

任务停滞并不总是因为执行人慢。常见原因包括等审批、等业务答复、等测试环境、等外部团队排期、等资源协调。若看板只显示负责人和截止日期,管理者看到逾期后只能催人,却无法判断该解除哪个障碍。

因此,阻塞信息最好能够表达“阻塞原因、阻塞开始时间、需要谁做什么”。管理者的作用不是把所有卡片都推着走,而是清除团队自己无权清除的障碍,并帮助做出范围、优先级或资源的取舍。

三、常见误区:看板做了,待处理反而更难管

1. 把待处理当成永久仓库

待处理事项不断累积,常被解释为“大家事情多”。但长期没有处理的卡片往往已经失去价值、缺少提出人确认,或被新工作取代。如果它们一直留在队列中,团队无法区分当前承诺与历史遗留,优先级讨论也会被过期事项干扰。

我建议为待处理设置清理规则,而不是靠管理者偶尔“扫一遍”。例如,超过约定时间未补齐信息的事项退回提出人确认;长期未进入计划的事项定期复核;业务价值已消失的事项关闭并记录原因。时间阈值应按工作类型设定,不要把同一时限强加给所有团队。

2. 用增加状态代替做出管理决策

团队遇到一种特殊情况就新增一列,最后出现“等待业务确认”“等待主管确认”“等待测试环境”“等待供应商回复”“暂缓观察”等十余种状态。状态越多,维护成本越高,成员也越难判断该把卡片放在哪里。

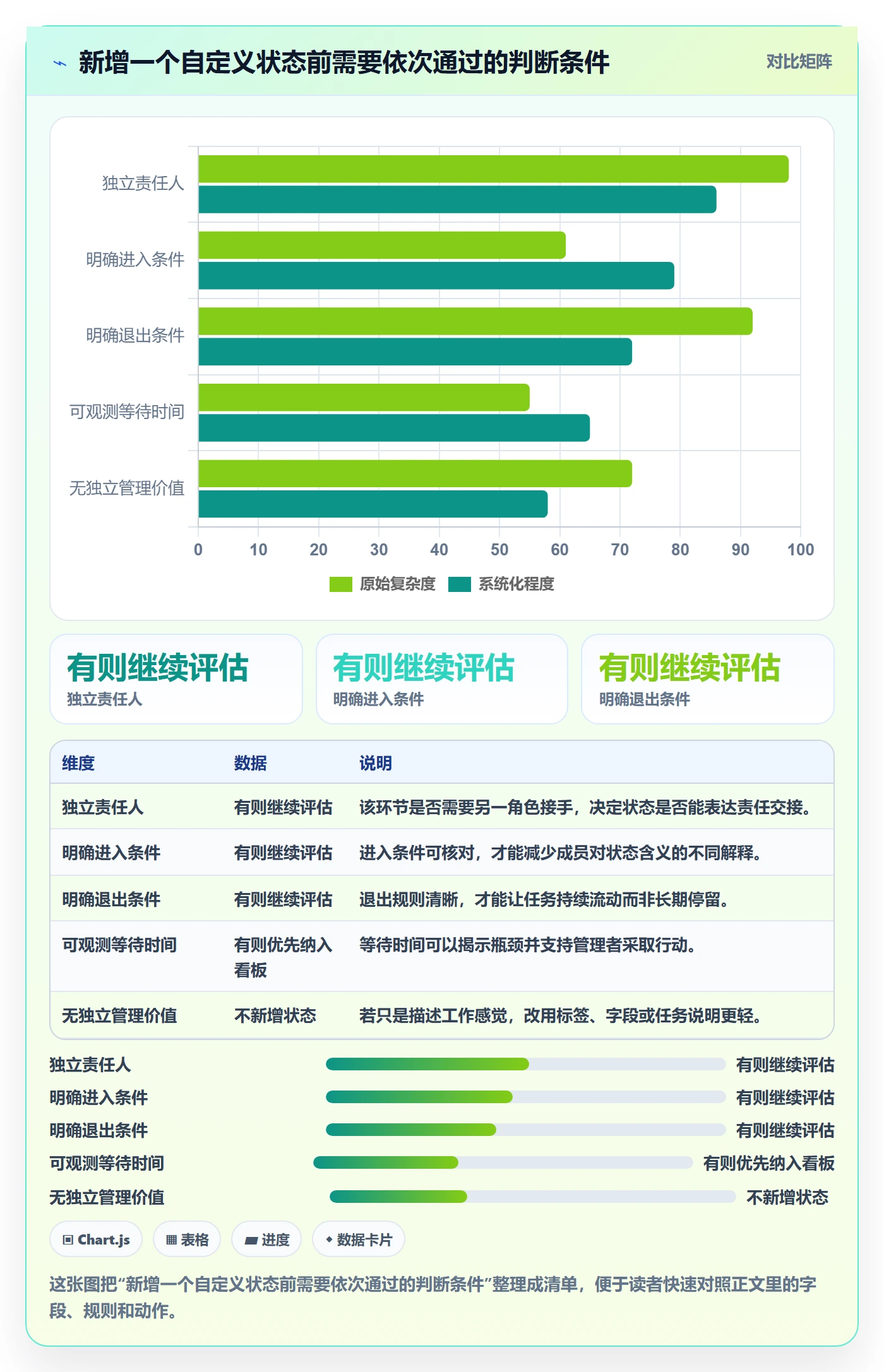

判断是否值得新增状态,可以问两个问题:这个阶段是否有独立的进入和退出条件?管理者是否会根据这个阶段采取不同动作?如果只是描述不同原因,通常应该用阻塞类型或标签表达,不必另建状态列。只有工作责任或流程规则发生变化,才值得考虑增加状态。

3. 把逾期率当成唯一的管理成绩

只考核按期完成率,容易促使团队把任务拆小、延后登记、缩短承诺周期,或者不愿接收复杂工作。数字可能变漂亮,真实交付却没有改善。逾期也并不总是执行问题:需求频繁变更、审批等待和容量超载都会造成逾期。

我会把结果指标与过程诊断指标一起看。例如,准时交付率反映承诺兑现情况;待处理停留时间反映队列等待;阻塞时长反映外部依赖;返工率反映需求与验收质量。指标的组合比单一排名更能支持管理决策。

4. 把每天更新卡片当成落地成功

更新频率高只能说明信息被维护,不能证明工作流改善。如果团队每天花大量时间补状态,管理者却仍然通过私聊询问进展,那说明看板没有替代旧的沟通成本,反而增加了一层工作。

验证看板是否有效,我更看重例会是否从逐卡报进度转向只讨论异常、阻塞和取舍。正常流动的事项不需要每次重复汇报;真正需要管理注意力的,是停留过久、责任不清或影响关键目标的事项。

四、专业判断逻辑:先定规则,再决定看板长什么样

1. 先界定工作类型和服务对象

不同工作不该共用一套待处理规则。客户故障、产品需求、内部改进、合规事项的时效性、风险和验收方式不同。若把它们混在同一队列,只靠一个“高、中、低”优先级排序,通常会让紧急故障挤占长期改进,也让低频但高风险的事项被忽视。

管理者应先选一个边界清楚的工作流试点,例如“客户问题处理”或“产品需求交付”,并明确该看板服务谁、什么工作不进入、哪些事项需要升级。试点范围越清楚,越容易判断流程设计是否有效。

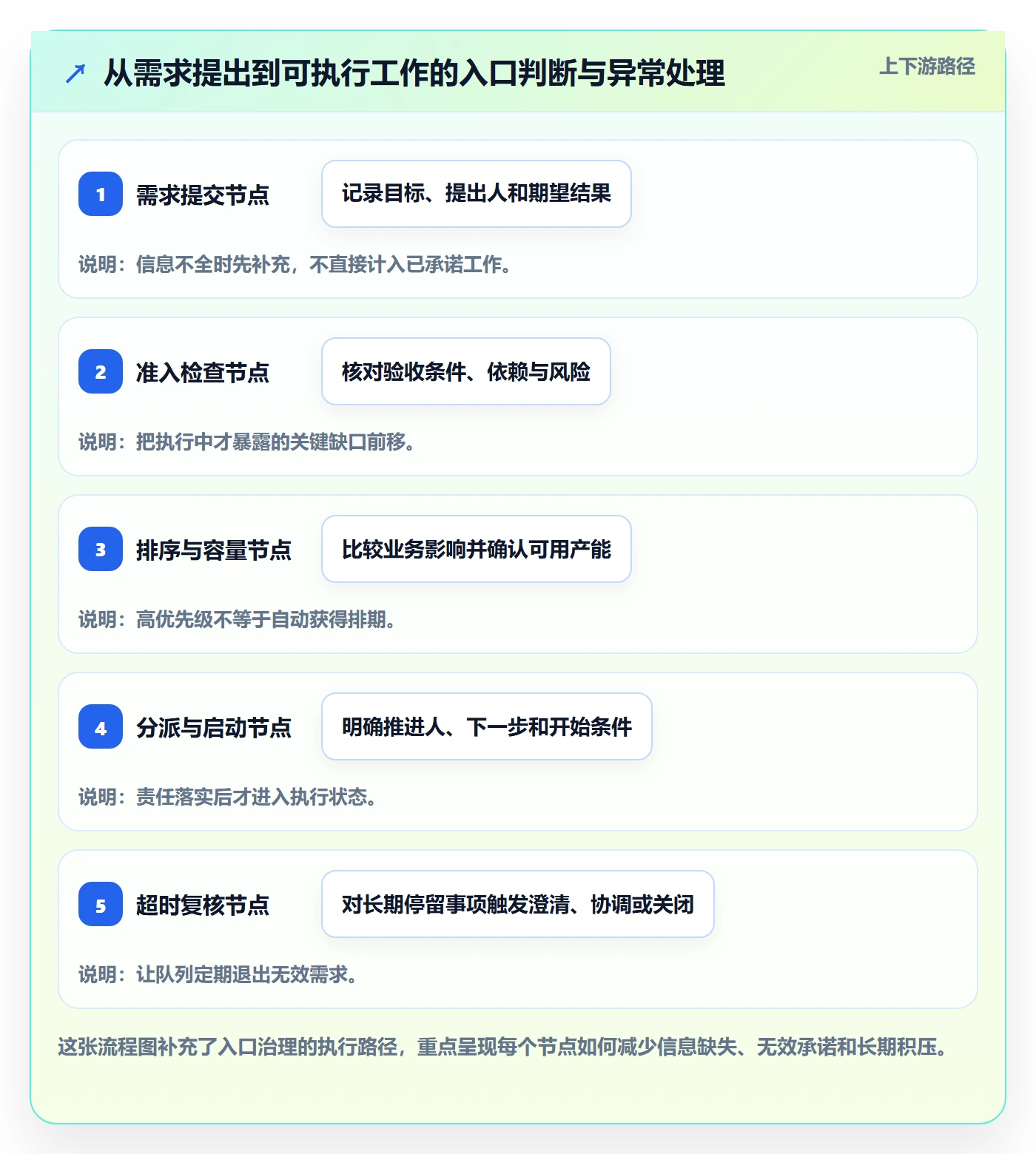

2. 用入口条件定义“何时能进入队列”

每张卡片至少要能说明要解决什么问题、期望得到什么结果、由谁提出、怎样判断完成。对于复杂工作,还需要依赖项、风险和目标期限。字段不宜越多越好:每增加一个必填项,都要确认它是否能改变排序、分派或验收决策。

如果一个字段从未被用来做决定,它可能只是填写负担。反过来,如果团队经常在执行一半后才发现目标、验收人或依赖资源不明确,这些信息就应该前移到入口检查中。

3. 用队列规则处理优先级,而不是只靠声音大小

优先级应综合业务影响、时间约束、风险和工作量。管理者不必一开始就建立复杂评分公式,但要让排序理由可解释。一个紧急但影响范围很小的请求,未必应自动压过有明确承诺窗口的高影响事项;一个看似不急的合规工作,也可能因为错过节点产生重大风险。

我建议把“优先级”与“排期承诺”分开。前者表示相对重要程度,后者表示团队已经确认何时投入。没有资源和容量确认的高优先级卡片,不应被误读为已经承诺交付。

4. 设置在制品限制,减少“开工很多、完成很少”

团队同时启动的工作越多,切换上下文和等待协作的机会通常也越多。在制品限制不是为了卡住员工,而是要求团队在开始新工作前先检查现有工作是否能完成、是否有阻塞需要解决。

初期限制可以从团队近期实际容量出发,而非照搬固定数字。比如,某个四人团队可以先尝试限制“进行中”事项总数,再观察等待时间、完成周期和紧急插单的变化。限制太紧会造成闲置,太松则无法降低并行负担,因此应按周复盘调整。

5. 为异常设置触发条件和责任人

看板需要告诉管理者何时介入。例如,待处理事项超过约定等待时间仍未分派、卡片在同一状态停留超过团队阈值、阻塞超过一个工作日,或临近承诺日期但依赖项尚未确认。这些阈值应结合业务节奏制定,不能把示意值当成通用标准。

异常触发后也要定义动作:是找提出人补信息、由负责人重新估算、由管理者协调资源,还是回到优先级会议重新排序。没有后续动作的提醒,只会把看板变成另一个通知渠道。

待处理怎么做?企业管理者落地方案:看板从0到1

五、案例与数据观察:一个跨职能团队如何把积压变成可管理队列

1. 案例边界:数据是情景模拟,不是行业统计

下面用一个中型产品交付团队作情景模拟,说明如何观察变化。团队由产品、研发、测试和运营协作,按月收到约120项工作请求。数字用于演示诊断方法,不代表任何企业的真实业绩,也不能直接作为其他组织的目标值。

试点前,团队把需求、缺陷、临时协调和等待确认的事项都放在一个“待处理”状态。每周例会逐项点名,平均约有46项未开工工作;其中一部分没有明确验收条件,另一部分已经被新需求替代。管理者只能根据提出者的催促频次判断紧急程度。

2. 第一轮调整:先清队列,再建立入口门槛

团队没有先换工具,而是花两次工作坊完成三件事:把工作分成需求、故障和内部改进三类;为每类明确最低信息要求;把“待澄清”和“待排期”从“待开始”中分开。清理旧卡片时,每张卡都由提出人确认保留、补充、合并或关闭。

随后,团队为“进行中”设置试行限制,并要求每张已开始的卡片写出下一步动作。阻塞项则必须标明原因和需要谁协助。管理者在周例会上不再逐张问进度,而是优先讨论停留时间最长和影响交付承诺的事项。

3. 第二轮观察:看队列结构,不只看完成数量

试点四周后,团队发现待开始卡片数量下降,并不自动意味着效率提高。更有价值的观察是:未补齐信息的事项是否被更早识别,排期承诺是否更加可信,阻塞是否更快暴露。若只是把卡片从一列移动到另一列,却没有减少等待和返工,就不能据此宣布成功。

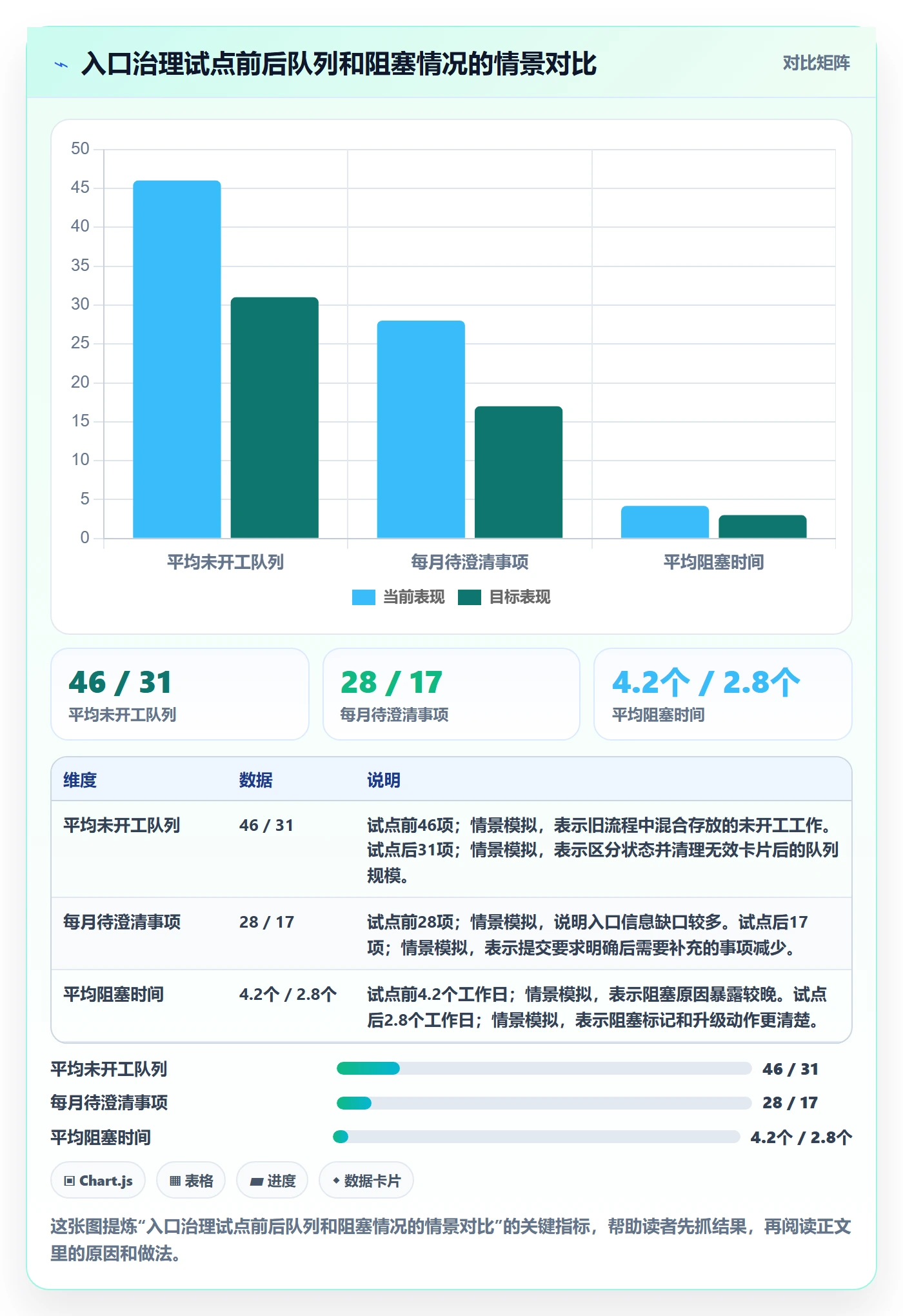

模拟数据中,平均未开工队列从46项降到31项,待澄清事项从每月约28项降到17项;平均阻塞时间从约4.2个工作日降到2.8个工作日。这里的变化来自流程规则、清理过期项和例会调整的共同作用,不能简单归因于看板软件本身。

待处理怎么做?企业管理者落地方案:看板从0到1

4. 工具如何匹配:流程成熟度决定配置深度

当团队只有一条工作流、参与人数较少时,轻量看板可能足以验证入口和责任规则。随着组织扩大,需求跨多个团队流动,权限、审计、自动化、报表和系统集成的要求会显著增加,此时工具需要支持更稳定的工作流管理,而不是只提供可拖动的卡片。

例如,PingCode主要面向中大型企业及100人以上组织,可用于承载跨团队项目管理、流程配置和协作需求;其支持私有化部署,也支持Jira平滑迁移。对于正在评估国产项目管理平台的企业,这些能力值得纳入验证清单,但是否适合仍需结合现有流程、部署约束、迁移范围、集成需求与使用成本做验证,不能把“支持迁移”直接等同于“迁移无风险”。

我会要求试用评估至少走完一条真实工作流:从旧数据导入、角色权限配置、状态映射,到通知规则、报表校验和用户培训。尤其要提前识别旧字段与新流程的映射差异,避免迁移后虽然卡片都在,历史含义却丢失。

六、不同情况下的行动建议:按问题类型启动,而不是照模板复制

1. 如果积压主要来自信息缺失

先修入口,不要先加人。统计最近一段时间的待处理事项,标记缺少目标、验收条件、提出人、依赖方或期望期限的比例。与需求提出方共同确定最小提交模板,并明确不完整事项如何退回补充。

建议先用两周观察补充信息的次数和等待时间。若团队填写负担明显增加,却没有减少执行中途的反复确认,就说明字段设计过重,应该删掉不能支持决策的内容。

2. 如果工作都已清楚,但排期总被插队

把优先级评审从日常催促中分离出来,设固定的决策节奏,并为真正的紧急事项设明确定义。紧急通道必须有限制,例如要求说明业务影响、时间窗口和被打断工作,否则任何提出人都可以把自己的请求包装成最高优先级。

每次插单都记录它挤掉了什么工作、影响了哪个承诺。管理者需要看见插单成本,而不是只看见插单后的新任务。若紧急事项长期占据大量产能,问题可能不是团队响应慢,而是上游规划或风险预防不足。

3. 如果卡片集中在“等待”或“阻塞”

先按原因分类:等审批、等业务确认、等外部团队、等环境资源、等供应商,或者等内部决策。不要把所有等待都归为负责人未推动。对高频原因设对应责任人和升级路径,例如审批超时由审批机制负责人处理,外部依赖由项目负责人定期协调。

阻塞时长比阻塞卡片数量更能说明风险。十个短暂等待未必比一个长期卡住的关键依赖更严重,复盘时应同时看影响范围、等待时间和是否影响承诺日期。

4. 如果团队规模较小、工作类型单一

先用最简单的列结构试跑,例如待确认、待开始、进行中、待验收、已完成,再用标签记录故障、需求或风险。只要每个状态有清楚的进入和退出条件,不必为了显得专业而设计复杂工作流。

小团队也要注意责任不可替代的问题。负责人休假或离岗时,重要卡片要有可接续的信息,包括当前状态、下一步、依赖和截止承诺,而不是只依赖个人记忆。

5. 如果组织跨部门、需要权限与审计

先梳理团队边界、数据敏感级别和审批要求,再评估平台能力。涉及私有化部署、统一身份、审计记录、细粒度权限或既有系统集成时,试点应包含信息安全、IT运维和业务负责人,而不是只让一个项目组验证界面是否好用。

对迁移项目,应先选一段有代表性的历史数据做演练。检查状态映射、附件、评论、用户身份、时间记录和报表口径,明确哪些历史信息必须保留,哪些字段可以归档。迁移完成的标准应是业务能继续工作、管理数据可解释,而不只是数据成功导入。

七、不同情况下的取舍:没有一种看板适合所有团队

1. 状态越细,定位越准确,但维护成本也越高

细分状态能更明确地揭示等待位置,适合跨团队、多审批节点或责任交接频繁的流程;但对于简单工作流,过多状态会增加培训和维护成本。管理者应优先区分会触发不同责任和决策的阶段,把纯粹描述性差异留给标签或阻塞原因。

2. 必填字段越多,信息越完整,但入口可能变慢

对高风险、强合规或涉及多方验收的事项,更多前置信息可以减少返工;对快速响应的故障场景,过多必填项可能延误处理。较稳妥的做法是区分最低准入字段与后续补充字段,让紧急工作先被登记,再在明确时限内补齐记录。

3. 严格限制在制品能减少并行,但需要管理者配合

在制品限制可以帮助团队聚焦完成,但若管理者仍频繁要求同时启动多个任务,限制很快就会失效。只有管理者愿意接受“先解决手上工作,再接新工作”的原则,限制才有意义。涉及重大事故或明确业务窗口时可以例外,但例外要记录影响,避免紧急通道变成常态。

4. 统一流程便于治理,团队差异又不能被抹平

大型组织需要统一术语、审计口径和关键数据,但研发、运营、市场、合规等工作方式并不相同。可以统一最小治理框架,例如责任、优先级、阻塞和完成条件;在此基础上允许团队配置状态和局部规则。完全统一容易脱离实际,完全自由则难以汇总和协作。

5. 自动化能减少重复劳动,错误规则也会放大混乱

提醒、自动分派、超时升级和状态联动都可能节省人工,但自动化依赖稳定的字段和流程。如果负责人规则不清、优先级常被临时改变,自动通知只会制造更多噪声。先观察人工处理中哪些动作重复、规则是否稳定,再自动化高频且边界明确的环节。

八、从0到1的落地计划:四周验证,之后再决定扩展

1. 第一周:选范围,画出现状

选一个确实存在积压、但业务边界清楚的团队或工作流。回看近期事项,抽样标记来源、类型、等待原因、责任人、完成条件和状态停留时间。不要急着追求数据完整,先让团队对“问题究竟在哪里”形成共同判断。

2. 第二周:定入口、状态和责任

用工作坊确认最低入口信息、状态定义、角色责任和异常升级规则。把每个状态写成可判断的条件,例如什么情况下从“待澄清”进入“待排期”,谁有权确认,缺少什么信息时必须退回。规则应能被新成员读懂,而不是依赖主持人现场解释。

3. 第三周:小范围运行,记录异常

把真实工作放入看板,重点观察卡片是否找得到负责人、是否知道下一步、是否能识别阻塞。例会只讨论异常项和需要决策的工作。若成员频繁在看板外补充信息,记录这些信息究竟来自哪个渠道,再决定是改善入口、通知还是权限设计。

4. 第四周:复盘指标,决定保留什么

至少检查待处理事项年龄分布、进入执行的等待时间、阻塞时间、返工情况和例会耗时。不要只比较总卡片数量,因为关闭过期事项也会让队列变小;要确认减少的是无效等待,还是只是把工作移出了统计范围。

复盘后只做少量调整:删掉无效字段、合并重复状态、明确一个升级责任,或修改不适用的容量限制。流程每次改动都应能对应一个具体问题,并留出观察窗口,否则团队无法判断效果来自哪项变化。

5. 扩展前设置停止条件

如果试点阶段成员仍然依赖私聊追进度、状态更新长期滞后、工作流无法解释业务实际,先不要扩大范围。扩展不应被当作成功的证明。先解决规则与习惯问题,再决定是否复制到第二个团队。

如果试点已能稳定暴露阻塞、减少重复追问,并让管理者根据队列做出优先级与资源决策,就可以逐步增加团队、自动化和报表。扩展时保留统一的核心定义,同时允许不同工作流有必要的局部差异。

九、总结:管理待处理,关键是管理“下一步如何发生”

看板从0到1,不是先画几列、再要求员工每天拖卡片,而是先把工作入口、优先级、责任、阻塞和完成条件说清楚。待处理队列既是工作清单,也是组织决策质量的可见结果:信息不清会形成待澄清,产能不足会形成待排期,依赖失控会形成阻塞,治理薄弱则会让过期事项长期占位。

我的判断标准很直接:看板上线后,管理者是否更早知道什么工作不能启动、什么工作正在等待、应该由谁解除障碍;团队是否减少了无效并行和重复追问。如果答案是否定的,问题通常不在卡片颜色,而在入口规则、决策机制或责任边界。

下一步可以从最近积压最严重的一类工作开始,抽样检查二十张卡片,标出缺少的信息、等待原因和责任断点。用这些真实问题设计第一版看板,再跑四周复盘。先让一条工作流变得可解释,再考虑扩大范围、增加自动化或采购平台,通常比一次性追求“大而全”更稳妥。

常见问题解答(FAQ)

1. 待处理看板从零开始,应该先纳入哪些事项?

我第一次搭看板时,容易把所有工作都放进去,结果看板很快就变成一张任务清单。我想知道怎样划定范围,才能让团队先用起来,又不漏掉真正需要跟进的事项。

先选一个边界清晰、重复发生且需要多人协作的流程,例如客户问题处理或内部需求评审。只纳入已确认需要行动、尚未完成的事项,并为每条事项设置负责人、截止时间和完成标准;先运行两周,再根据遗漏和噪声调整范围。信息记录不等于待处理,纯备忘内容不应进入看板。

2. 待处理事项应该怎样分类和设置优先级?

我在跨部门协作时,常遇到每个人都说自己的事项最紧急,分类也越加越细。我担心优先级只是凭感觉,最后团队还是不知道该先做什么。

先用少量字段统一判断:事项类型、影响范围、紧急程度、负责人和截止时间。优先级可按业务影响与时限组合设为高、中、低,并写明触发条件,例如影响客户或阻塞交付的事项优先处理;每周由流程负责人复核,避免把“提出者催得急”当成唯一依据。

3. 看板上待处理事项越来越多,管理者该怎么判断问题出在哪里?

我做管理时会看到待处理数量不断上涨,但只看总数,很难判断是需求突然变多,还是团队处理速度变慢。我想找到能区分这两种情况的指标,而不是简单催进度。

每周同时看新增量、完成量、逾期量和事项在待处理状态的平均时长,并按类型或团队拆分。若连续数周新增量高于完成量,优先检查入口规则和团队容量;若新增与完成接近但逾期上升,检查负责人分配、审批等待或依赖阻塞。先定位瓶颈,再调整资源或流程。

4. 企业从试点扩展到多团队时,怎样避免看板规则失控?

我准备把一个团队验证过的看板推广到其他部门,但不同团队的流程和术语并不完全相同。我担心统一得太死没人愿意用,放得太开又无法汇总管理。

统一少数跨团队必填项,如事项编号、负责人、状态、优先级和完成时间;团队可在此基础上增加本地字段,但状态名称和统计口径需映射到共同定义。先选两个流程相近的团队试点,运行一个月后检查字段填写率、逾期率和状态变更记录,再决定推广范围。

核心关键词

读者评论

陈
陈思远

把待澄清和待排期分开确实有帮助,我们团队以前常把缺资料的需求也算进积压,最后只盯着数量着急。实际落地时,关键还是有人定期找提出人补信息,否则只是多了一个状态。

蒋
蒋天佑

在跨部门任务里,卡片写了负责人不代表他有权推动审批或协调资源。阻塞原因和需要谁处理最好写清楚,不过也要留意别把字段设计得太多,填卡本身容易变成额外负担。

程
程晓彤

四周试运行适合作为观察窗口,但我觉得不宜只看逾期率和待处理停留时间。需求中途变更、临时故障插入都会影响数据,复盘时最好把这些情况一起记录,才好判断流程是不是真的改善了。

文章包含AI辅助创作:待处理怎么做?企业管理者落地方案:看板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540752
