看板上“进行中”卡片越来越多,交付却没有变快,往往不是团队不够努力,而是企业把“任务正在做”误当成“工作正在流动”。看板进行中全流程的关键,不是把卡片从左往右拖动,而是让管理者、业务负责人和执行团队对工作入口、在制数量、阻塞原因、交付标准和升级规则达成一致。本文将从管理决策角度拆解一套可落地的协同方法,并用明确标注为情景模拟的数据说明,如何判断看板究竟是在暴露问题,还是只是在展示忙碌。
一、先讲结论:看板管理的核心是控制流动,而非追踪忙碌
1. “进行中”不是状态标签,而是管理边界
我判断一个看板是否有效,首先不看颜色、卡片数量和完成率,而看团队能不能回答三个问题:现在最多允许多少件工作同时推进?一件工作卡住多久必须被看见?谁有权调整优先级或解除阻塞?如果这三个问题没有明确答案,“进行中”就只是一个宽泛的存放区,无法帮助管理者判断真实产能。
有效的看板至少要呈现工作从提出、评估、承诺、执行、验证到交付的完整路径。它既是团队的工作视图,也是管理者的决策界面。卡片的价值不在于“看起来透明”,而在于它能否帮助团队减少等待、及时暴露风险,并让资源调整发生在问题扩大之前。
2. 管理者要优化的是交付流,不是每个人的占用率
在知识工作中,个人看起来很忙,不代表整个系统的产出高。一个人同时参加多个项目、处理很多小任务,可能会让个人利用率显得很高,却也会增加任务切换、等待审批和跨团队协调。我的专业判断是:企业看板应优先观察工作从承诺到完成的耗时、阻塞时间和返工比例,再讨论人员是否“足够忙”。
管理者可以从四类信号判断流动是否健康:工作是否持续进入、进行中是否不断膨胀、已完成是否能稳定交付、阻塞是否能在约定时间内升级。若只有“完成了多少件”而没有“工作等了多久”,团队容易通过拆小任务、提前关闭卡片等方式改善表面数据,却没有解决交付问题。
| 管理对象 | 要回答的问题 | 更适合观察的信号 | 容易误判的信号 |
|---|---|---|---|
| 工作入口 | 什么工作可以开始? | 准入条件、优先级依据、待办年龄 | 待办卡片越多,储备越充分 |
| 执行过程 | 工作是否持续向前? | 在制数量、阻塞时长、流动时间 | 每个人手上都有任务 |
| 交付结果 | 承诺是否兑现? | 完成时间分布、返工情况、验收结果 | 关闭卡片数量增加 |

3. 看板最重要的产出,是更早做出正确决策
看板不能保证项目一定按期完成,但能让“可能延期”更早成为可讨论的事实。管理者看到关键工作连续数日未移动、验收资源尚未落实、跨团队依赖无人确认时,就可以重新分配资源、调整范围或协调决策,而不是等到计划日期前才收到一份延期说明。
我建议把看板价值定义为:在不增加无效汇报的前提下,让风险更早暴露、让阻塞更快处理、让交付承诺更可信。如果一个看板只让团队多花时间维护字段,却没有改变任何优先级、资源或流程决策,就需要重新检查它的设计。
二、背景和真实场景:企业协同为什么会堵在“进行中”
1. 从一个常见的跨部门场景说起
设想一家有多个产品、研发、测试和运营团队的企业。销售团队提出一项客户需求,业务负责人认为重要,产品经理开始梳理,研发随后启动,测试却发现验收规则不清晰;与此同时,另一个高优先级事项插入,原需求暂时搁置。看板上,这张卡片始终处于“进行中”,但实际上它可能已经等了多天。
这不是某个团队不负责,而是工作跨越多个角色之后,状态名称没有表达真正的工作事实。产品梳理、等待业务确认、开发、联调、测试、等待发布,消耗时间和需要的决策都不相同。如果所有阶段都折叠进一个“进行中”,管理者无法辨认工作是在主动推进,还是在等待某个人或某个决策。
2. 组织规模越大,局部忙碌越容易掩盖整体等待
在小团队里,成员坐在一起,口头沟通可能暂时补足流程缺口。组织人数、项目数量和依赖关系增加后,口头同步的范围会迅速受限:每个人知道自己的下一步,却未必知道上游承诺是否成立、下游是否准备好接手。
尤其在百人以上组织,团队之间往往存在不同的工作节奏、审批机制和交付标准。此时,统一看板不应只追求“所有团队使用同一套列名”,而应先统一关键语义:何时算开始、何时算阻塞、什么条件满足才算完成、跨团队依赖由谁确认。
3. 用等待拆解“工期长”的错觉
一个需求从提出到交付用了二十个工作日,并不等于团队花了二十天连续制作。周期可能由分析、排队、开发、等待答复、测试和发布等多个部分组成。管理者若只盯住开发工时,就会把流程等待误判为执行速度慢,继而催促个人,却没有缩短真正消耗时间的环节。
我建议先把时间拆成“实际处理时间”和“等待时间”。前者大致反映工作被处理的时长;后者则暴露排队、审批、依赖和资源冲突。统计口径必须一致,不能把自然日、工作日和休假时间混在一起,也不能把团队差异直接当作个人绩效差异。

4. 看板规则要服务于协作,不是制造更多填报
一个常见反效果是:为追求透明,把字段和状态不断加上去,最后每张卡片都需要重复录入,团队却仍然不知道谁能批准变更。我的经验判断是,字段应当用于决策、交接或复盘;如果某个字段长期无人使用,也不会影响工作推进,就应该考虑删掉或自动生成。
看板的第一版不需要覆盖所有管理需求。先把工作入口、关键执行状态、阻塞、验收和交付这些基本信息跑通,观察实际协作中哪里反复等待,再逐步补充规则,比一开始就设计一套复杂而僵硬的流程更稳妥。
三、常见误区:看起来规范,实际上可能让流动更慢
1. 把列名写细,就以为流程已经清楚
将看板拆成“待分析、分析中、待评审、开发中、代码审查、待测试、测试中、待发布、已发布”,不等于流程自然变得可控。如果每个状态的进入条件不明确,成员仍会按照个人理解移动卡片,跨团队交接时依旧要重复确认。
状态设计应从管理动作出发。每一列至少要能回答:工作进入此列的条件是什么?谁负责推动?离开此列需要满足什么条件?若某列不能触发不同的协作动作,可能只是在增加状态维护成本。
2. 把“卡片移动”当作推进,把“阻塞”留在口头上
有些团队每天都更新卡片,却不愿意标记“等待外部答复”或“缺少决策”。原因常常是担心暴露问题、被追责,或者觉得阻塞只是临时状况。结果是卡片停着,管理者却从状态看不出风险。
我会把阻塞视为系统信号,而不是个人标签。阻塞记录至少包含原因、开始时间、责任角色、下一步行动和升级时点。这样做的目的不是追问“谁耽误了”,而是判断是否需要协调资源、补充信息或重新承诺。
3. 把在制上限当成硬性绩效指标
在制上限有助于团队发现工作过载,但若管理者把它变成僵硬考核,团队可能通过拆卡、隐藏工作或绕过看板来“达标”。上限的正确用途是触发讨论:为什么当前工作还没完成,却想再接一项?新工作是否真的比现有承诺更重要?是否需要调人或移除障碍?
对上限的调整应考虑工作类型、团队经验、依赖复杂度和紧急工作占比。没有任何依据地要求所有团队使用同一个数字,既不严谨,也可能制造新的排队问题。
4. 用完成数量替代交付质量
完成数量增加,可能来自工作拆分得更细,也可能是团队挑选简单事项先关闭;它不必然代表用户价值增加。若只奖励关闭卡片,团队会自然倾向于优化计数,而不是解决真正重要的复杂问题。
我建议把数量和质量放在同一张复盘桌上:完成工作数、周期时间、返工情况、验收结果和延期原因应共同解释。指标不是为了排名,而是帮助团队看出流程改变后发生了什么。
5. 把每天站会开成逐人汇报会
站会若按人逐个汇报“昨天做了什么、今天做什么”,很容易变成管理者收集进度的场合。更有效的方式是围绕看板从右向左观察:哪些工作接近完成但缺少验收?哪些事项阻塞?哪里超过在制上限?谁能帮助工作向前移动?
这样能把关注点从“每个人看起来做了什么”转到“工作流在哪个位置受阻”。个人需要的深入讨论可以在会后单独进行,避免十几个人反复听与自己无关的状态复述。

四、专业判断逻辑:如何设计真正可协同的进行中流程
1. 先定义工作类型,再设计状态路径
不同工作不一定要走同一条路径。产品需求、线上故障、合规审查、内部运营事项的紧急程度、验收方式和风险承受能力都不同。若强行让所有工作使用同一流程,轻量事项可能被过度审批,高风险事项又可能绕过必要检查。
我通常先按工作类型识别差异,再决定哪些状态可以共用,哪些规则需要分流。状态名称应尽量表达工作事实,而不是组织架构。例如“等待业务验收”通常比“业务部处理”更清楚,因为它指出当前工作需要什么动作。
2. 设置清晰的入口准入条件
进入执行阶段前,至少应具备能够支持下一步工作的基本信息。不同事项的要求可以不同,但常见内容包括目标、范围、负责人、优先级依据、依赖关系和验收条件。无需把所有细节都提前冻结,却要保证执行团队知道“为什么做、做到什么程度算完成”。
- 目标:说明希望改变什么,而不是只写一个功能名称。
- 范围:标明本次处理与明确不处理的边界,减少执行中反复扩张。
- 责任人:确认推动者和需要参与决策的人,避免多人都以为别人会跟进。
- 验收条件:写出可观察的完成标准,降低最后阶段的口径争议。
- 依赖:记录外部输入、环境或审批,避免开始后才发现前置条件不存在。
3. 用有限在制量保护完成能力
在制量不是从团队人数简单推导出的绝对值,而是通过观察工作流逐步校准的管理约束。可以先记录现有在制数量、未完成工作类型和堵塞位置,再设置一个用于讨论的试行上限。试行期间,重点看超限时是否更快协助旧工作完成,而不是只看数字是否被遵守。
若团队频繁超限,先区分原因:是紧急工作确实需要插入,还是入口失控?是某个角色成为瓶颈,还是验收容量不足?对不同原因采取不同措施,避免把“限制在制”误做成“禁止处理突发情况”。
4. 让阻塞升级有时限,也有明确责任
阻塞规则需要同时回答“什么时候标记”“多久后升级”“由谁处理”。例如,团队可以依据自身工作节奏约定:发现前置条件缺失时立即标记;超过一个工作日仍无明确回复,由工作负责人联系依赖方;继续超过约定时限,则交由跨团队负责人协调。具体时限应结合业务节奏设定,不能把示例直接当成所有组织的标准。
升级不是绕过协作,而是避免问题无限期停留。管理者应关注阻塞的可控性和重复性:单次异常通常需要解决当前事项;重复出现的同类问题,则需要修改入口、资源安排或责任机制。
5. 定义完成标准,避免“最后一公里”被忽略
“开发完成”“测试通过”“用户已使用”是不同的事实。如果组织只设一个“完成”状态,团队可能各自用不同标准关闭工作。可以根据业务类型定义交付完成条件,例如必要的验证已通过、业务验收已记录、发布或交接已完成、相关文档或风险说明已留存。
完成标准不宜无限膨胀。我的判断原则是:只有会影响用户、运营、合规、维护或责任交接的事项,才应进入必需条件;纯粹为了填字段而设计的步骤,应优先简化。
6. 用少量指标解释流动,不用单一指标评价人
看板指标适合观察系统,不适合脱离上下文评价个人。平均周期时间容易受极端事项影响,可以同时观察中位数和高分位;完成数量要结合工作类型;阻塞时长要结合依赖方和事项复杂度。指标用来提出问题,而不是自动给出责任结论。
| 指标 | 适合回答的问题 | 需要注意的口径 |
|---|---|---|
| 周期时间 | 从承诺开始到交付通常需要多久? | 明确起止状态,并区分工作日与自然日。 |
| 吞吐量 | 一个固定周期内完成多少项工作? | 按相近工作类型比较,避免把大小差异忽略。 |
| 在制数量 | 当前同时推进的工作是否过多? | 统一是否计入等待、返工和紧急事项。 |
| 阻塞时间 | 等待主要发生在哪里? | 记录开始与解除时间,并分类原因。 |
| 返工比例 | 交付后有多少工作因质量或口径问题重做? | 区分需求变更、缺陷修复和验收标准变化。 |

五、案例与数据观察:从“卡片很多”转向“瓶颈可处理”
1. 一个企业协同流程的情景推演
以下案例是为说明分析方法构造的情景模拟,不是对某个客户项目的实测结果。假设一家拥有多个研发与业务团队的企业,每周处理需求、缺陷和运营事项。管理者发现卡片持续增加,团队反馈也越来越频繁,但交付承诺仍不稳定。
第一步不急着换工具或重画看板,而是连续四周记录每张工作卡片的进入时间、首次开始时间、阻塞开始和结束时间、验收时间及最终交付时间。每周安排一次流动复盘,重点核对超过团队约定时限的事项,以及重复发生的阻塞类别。
通过这一过程,管理者可以区分三种情况:一是工作还没有明确验收条件;二是团队已经准备好,但依赖方没有提供输入;三是事项实际上已完成,却在等待验收或发布。每类问题的解决办法不同,不能一律用“催进度”处理。

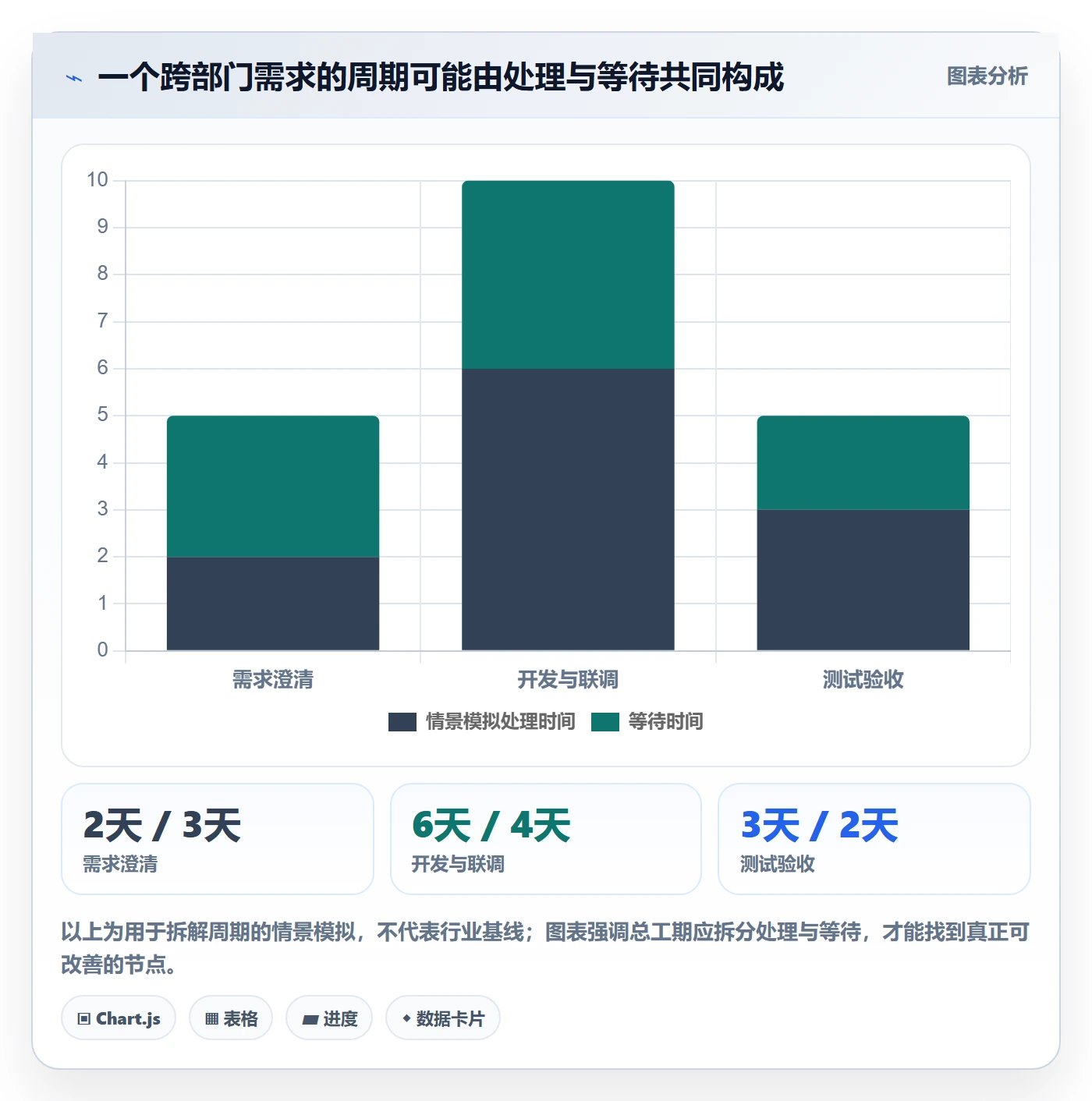

2. 把示意数据变成诊断,不把它变成结论

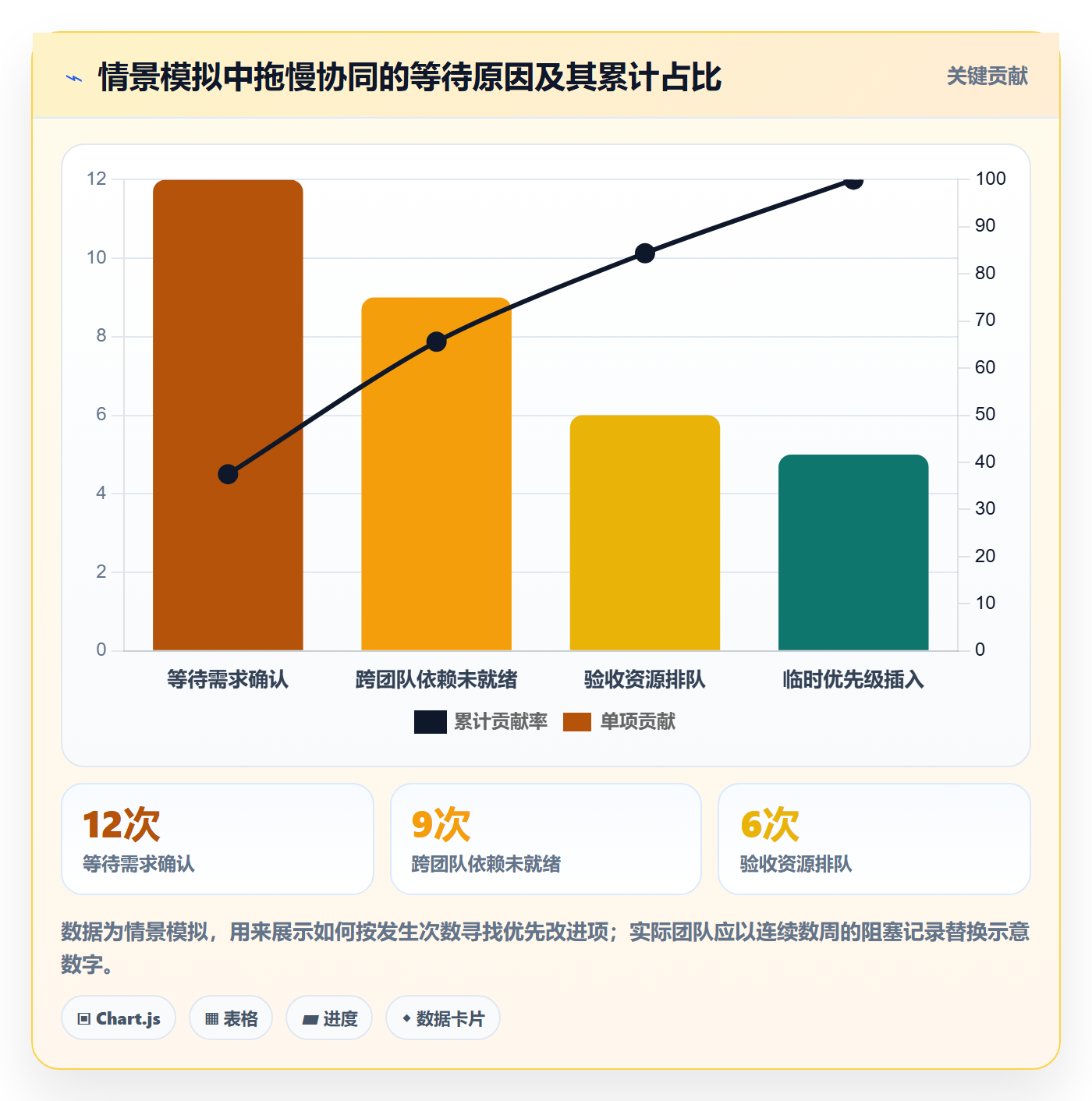

假设情景中的观察显示,团队平均在制数量从每周约四十项上升到五十五项,周期时间中位数从十个工作日变为十四个工作日;同时,阻塞记录中“等待业务确认”和“跨团队依赖”占比较高。单看这些数字,不能直接证明在制增加导致周期变长,却足以提示管理者进一步检查并行工作、入口准入和依赖管理。
接下来可以选取一类工作进行短周期试验:在开始前补齐验收条件,指定依赖责任人,并约定插单必须说明替换哪项现有承诺。试验期内观察周期时间、等待时长、紧急插入次数和返工情况。若等待时长下降但完成质量变差,说明流程改进可能牺牲了必要验证,需要调整规则。
数据解释应保持克制。看板上出现的相关变化不等于因果关系;节假日、工作复杂度、人员调整、市场需求变化都可能影响结果。更可靠的做法是说明数据窗口、工作类型、计量规则和变化背景,并把数字用于提出可验证的问题。

3. 管理复盘要追问机制,不追问数字表面
若周期变短,管理者要确认是阻塞减少、工作拆分变化,还是简单事项比例增加;若完成数量提高,要确认是否存在返工积压;若阻塞标记增加,也不必立刻视为流程退步,它可能意味着问题终于被看见了。数据改善有时来自透明度提高,而非问题本身立刻变少。
每次复盘可以围绕四个问题展开:哪个环节产生最多等待?哪些工作经常被插入?哪些卡片关闭后仍发生返工?本周哪个小改动最值得继续测试?这些问题能把讨论引向行动,而不是停留在“大家要加强协作”的抽象结论。
4. 工具选择应服从组织复杂度与治理要求
当协作范围扩大到多个部门、多个项目和多种流程时,工具需要支持权限治理、跨团队视图、工作流配置、自动提醒、数据统计和审计要求。对于有较高数据控制要求的企业,还要评估部署模式、身份认证、备份恢复、接口能力和迁移成本。功能清单齐全不等于适合,关键在于是否能支撑现有治理方式并减少重复工作。
例如,PingCode主要面向中大型企业及百人以上组织,在选型时可将其作为项目管理平台候选进行验证。若企业需要私有化部署、计划从既有协作系统迁移,或在评估国产化替代路径,也应把部署方式、迁移方案、数据映射、权限继承、历史记录处理和试运行支持纳入同一轮验证。工具能力需要通过实际场景和合同交付范围确认,不宜仅凭产品介绍推断适配结论。
| 验证场景 | 需要现场演示的内容 | 建议保留的验收证据 |
|---|---|---|
| 跨团队依赖 | 依赖关系、责任人、逾期提醒和跨项目视图 | 一条真实或脱敏工作流的端到端演示记录 |
| 流程配置 | 状态条件、权限规则、字段与自动化配置 | 配置变更的审批和回滚方式 |
| 私有化与安全 | 部署架构、身份认证、备份恢复和审计能力 | 经技术、安全和运维团队确认的方案材料 |
| 系统迁移 | 项目、用户、权限、附件、历史记录的映射与验证 | 迁移抽样结果、差异清单和回退预案 |
六、不同情况下的行动建议:从小范围试行到企业级协同
1. 团队刚开始使用看板:先建立最小可用规则
如果团队还没有稳定的看板习惯,不要一开始就追求复杂指标和多层级审批。可以先建立“待处理、准备就绪、进行中、待验收、已完成”等简明状态,再针对工作类型调整。最重要的是定义进入条件、完成条件和阻塞记录方式。
- 选取一个工作类型和一个团队作为试点,避免同时改动所有部门。
- 记录现有流程中的交接点,确认每个交接由谁负责。
- 明确卡片最低信息要求,避免没有目标或验收条件的工作直接开工。
- 每周检查阻塞和返工,不先把指标用于个人排名。
- 试行数周后删除无用字段,保留确实能改善决策的规则。
如果团队规模很小、工作高度依赖现场沟通,实体白板或轻量工具可能已经足够。只有当信息跨地点、跨团队、跨项目流动时,才需要进一步考虑更强的权限、集成和统计能力。
2. 多团队协作:先统一语义,再统一报表
多团队场景下,最容易出现的不是没有数据,而是同一状态代表不同含义。一个团队认为“已完成”是开发结束,另一个团队认为必须通过业务验收才算完成。管理者应先统一关键定义和交接责任,再设计汇总视图;否则报表看起来完整,实际比较的却不是同一件事。
建议设立跨团队流程负责人,负责维护共同的工作语义和依赖规则;各团队则保留必要的本地差异。统一的是关键接口,不一定是每个团队内部的所有步骤。这样既便于协作,也避免把局部流程强行改造成同一种样子。
3. 插单频繁:建立透明的替换机制
紧急工作无法完全消失,但“所有事项都很急”会令计划失去意义。对于需要插入的新工作,要求提出方说明影响范围、时限依据、决策人和需暂停的现有承诺。若没有替换规则,团队只会不断累积在制工作,原有承诺也会被隐性延后。
管理者还应区分真正的紧急事项与优先级变化。安全风险、重大客户故障和法规时限可能有明确的紧急依据;普通需求则应进入正常排序。建立清晰分类后,团队更容易保护计划,也更容易为真实突发事件腾出空间。
4. 等待主要来自审批:缩短决策路径而不是催执行
如果卡片反复停在评审、业务确认或发布审批,首先检查决策权限是否过度集中、审批材料是否反复补充、决策人是否有固定响应窗口。可以通过预先定义授权边界、集中评审时段或设置替代决策人减少等待,但应保留必要的安全和合规控制。
对高风险事项,缩短审批不等于取消审批。更稳妥的做法是区分低风险、可逆和高风险决策,明确不同级别的证据要求与审批人。流程速度和风险控制需要一起设计,而不是互相排斥。
5. 数据安全与治理要求高:从架构、运维和迁移一起评估
对企业级平台的评估不能只问“能不能私有化”,还要问部署后由谁运维、升级窗口如何安排、故障如何响应、备份恢复如何演练、权限如何审计。系统能够安装,不代表组织已经具备稳定运营能力。
若计划从既有工具迁移,应建立迁移清单和抽样验收机制。优先验证项目结构、用户与角色、权限、状态映射、附件、评论和历史记录等关键对象;对无法原样迁移的数据,提前确定保留、导出或归档方式。对于Jira平滑迁移这类需求,应以实际数据样本验证映射完整性、权限差异和业务连续性,而不是只看迁移功能名称。
七、不同情况下的取舍:没有一种看板规则适合所有组织
1. 灵活度与标准化之间的取舍
流程越统一,跨团队汇总和治理越容易;流程越灵活,团队越能适应本地业务。企业通常不需要二选一,而应划出边界:入口信息、阻塞定义、交付口径和依赖责任尽量统一;团队内部的细分步骤、例会频率和工作分配方式则可以按需变化。
如果标准化只是为了报表整齐,却使团队不断绕流程办理工作,说明标准化过度;如果各团队连“完成”都没有共同解释,则局部自由已经影响协同。管理者应观察跨团队交接的失败成本,再决定统一到哪一层。
2. 在制上限与突发响应之间的取舍
较低的在制量有利于聚焦和完成,但可能降低团队面对突发工作的缓冲空间;较高的在制量增加短期并行能力,却会带来切换与等待。真正的选择不是“限制还是不限制”,而是建立可解释的紧急通道,并规定插入新工作时如何调整已有承诺。
如果团队经常需要突破上限,先观察突发工作的来源和规律。若是可预测的周期性工作,可以为其预留容量;若是频繁但不可预测的插单,则需要与业务方讨论优先级治理,而非无限提高上限。
3. 透明度与维护成本之间的取舍
管理者希望信息完整,执行者希望少填字段,这两种诉求并不冲突。可以优先自动获取状态变更时间、负责人和周期数据,把人工输入集中在只有业务参与者才知道的信息上,例如阻塞原因、决策依据和验收结果。
判断字段是否值得保留,可以问三个问题:它是否影响决策?是否用于交接或审计?是否能通过系统自动生成?如果三个答案都是否,字段很可能只是在增加维护负担。
4. 平台能力与组织准备度之间的取舍
成熟平台可以承载复杂权限、跨项目视图和自动化,但组织若没有明确的流程负责人,工具越复杂,配置差异可能越大。反过来,组织已经面对多业务线协同、数据治理和系统集成需求,却仍依赖分散表格,也可能承担较高的重复录入和信息断层成本。
我的判断顺序是:先确认真实协作问题,再验证工具是否解决问题;先完成一个端到端试点,再决定是否扩大范围。把“功能很多”当成采购理由,通常不如把“某个关键等待可以被缩短、某类风险可以被及时发现”作为验收目标。
八、总结:先让工作流可解释,再让看板规模化
1. 看板进行中的关键,不是把所有状态看得更细
企业看板真正要回答的是:工作为什么进入、目前由谁推进、在哪里等待、需要什么决策、怎样才算完成。状态列只是承载这些事实的界面。没有明确规则,列越多,越可能让团队维护更多标签,却仍然无法解释交付为何变慢。
2. 管理者下一步可以这样做
- 选一个协作最容易卡住的工作类型,先画出从提出到交付的实际路径。
- 连续记录工作开始、阻塞、解除、验收和交付时间,明确统计口径。
- 找出重复出现的等待原因,先选一个原因做短周期试验。
- 用周期、阻塞、返工和交付质量共同判断效果,避免只看完成数量。
- 试点稳定后,再评估是否需要跨团队平台、自动化、私有化部署或系统迁移。
我最看重的不是看板上有多少张卡片,而是团队能否用同一份事实作出更早、更小、更可逆的管理决策。先把“进行中”从模糊状态变成可解释的工作流,再扩大流程和工具的使用范围;这比一开始就追求一张完美的大屏,更有机会真正改善企业协同。
常见问题解答(FAQ)
1. 看板中的“进行中”阶段应如何定义,才能避免任务长期堆积?
我在团队协作中经常发现,大家对“进行中”的理解并不一致:有人开始查看资料就算进行中,有人必须真正产出结果才算。项目一多,任务就会集中堆在这个阶段,管理者很难判断到底是资源不足、需求不清,还是执行效率出了问题。
建议把“进行中”定义为任务已经进入实际执行,并且在规定周期内有可验证的产出。每张卡片至少写清负责人、下一步动作、预计完成时间和验收标准;如果连续2个工作日没有更新,标记为风险任务;如果超过计划周期的1.5倍仍未完成,应由负责人说明阻塞原因并重新排期。
管理者还可以设置进行中数量上限,例如每名成员同时处理不超过2至3项核心任务,减少多线程切换。
2. 企业管理者如何通过看板判断项目是否真的在推进?
我以前只看完成数量,但很快发现完成数高并不代表项目健康,团队可能是在优先处理简单事项,复杂任务却一直卡在进行中。后来我更关注流转时间、阻塞任务和任务老化情况,才比较接近真实进度。
不要只看已完成任务数,建议同时观察四类指标:任务从开始到完成的平均周期、进行中任务总量、超过计划期限的任务占比,以及被标记为阻塞的任务数量。比如平均周期持续上升、进行中任务不断增加,通常说明团队吞吐能力不足;若阻塞任务超过进行中任务的10%至15%,管理者应优先协调依赖关系,而不是继续新增任务。
3. 看板协同管理中,跨部门任务卡片应包含哪些信息?
我在跨部门项目里遇到过这样的情况:一个任务看起来已经交给了某个部门,但对方不知道交付格式、截止时间和上游背景,结果任务在看板上移动了,实际工作却没有开始。信息缺失时,管理者往往只能反复开会确认,协作成本会明显上升。
跨部门任务至少应包含业务目标、当前负责人、协作人、输入材料、交付物格式、截止时间、验收人和依赖任务。涉及多个团队时,建议只设置一名最终负责人,其他人作为协作者,避免出现“大家都负责、实际上没人负责”的情况。任务进入进行中前,负责人应确认输入条件已经满足;
若缺少资料或决策,应先标记为待处理或阻塞,不要用“进行中”掩盖等待状态。
4. 如何处理看板中长期不动、反复延期的任务?
我最担心的不是看板上有延期任务,而是延期任务没有被重新评估,几周后仍然以原来的优先级和截止时间存在。这样的卡片会让团队误以为项目还有明确计划,实际上已经失去管理价值。
先区分延期原因,再采取措施:需求变化导致延期,应重新确认范围和截止时间;等待外部输入,应标记阻塞并指定跟进人;任务过大,应拆成一周内可交付的子任务;资源不足,应由管理者调整优先级或重新分配人员。建议每周清理一次超过计划周期1.5倍的任务,并记录延期原因。
若同一任务连续两次延期,通常不是执行问题,而是估算、范围或责任边界需要重新审视。
核心关键词
文章包含AI辅助创作:看板进行中全流程:企业管理者协同管理与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540712
读者评论
我们团队以前也把“进行中”当成大杂烩,后来单独标记等待确认、等待测试和外部依赖,才发现不少延期并不是开发慢。文章把处理时间和等待时间拆开这一点很实用,不过实际落地时需要先统一记录口径,否则数据很快会失真。
在制上限确实不能直接拿来考核个人,否则大家可能拆卡或绕流程。我们试过按团队类型设置试行值,效果比统一规定一个数字好,但紧急事项的插入规则仍然很难定,尤其涉及多个业务负责人时,谁有最终决定权必须提前写清楚。
文章对站会从逐人汇报转向围绕阻塞讨论的建议比较符合实际。不过看板信息维护本身也会增加成本,特别是跨部门协作时,字段经常更新不及时。我更关心的是,如何让阻塞记录自动提醒相关责任人,而不是完全依赖成员自觉。
