卡片怎么做?实施团队落地方案:看板从0到1

卡片怎么做,真正难的通常不是把任务写进一张卡片,而是让团队在同一块看板上看清:工作从哪里来、现在卡在哪里、谁负责推进,以及什么条件下才算完成。我做看板落地时,最常见的失败不是团队不会拖动卡片,而是上线两周后,卡片堆在“进行中”,负责人说不清优先级,管理者又回到群聊里追进度。

所以,看板从0到1不能从“选一个好看的模板”开始,而要从工作流和管理问题开始。下面这套做法适用于软件实施、客户交付、运营项目和内部协作团队。文中的数字案例是为说明方法构造的情景模拟,不是任何组织的公开业绩或行业统计;落地时应以自己的工单、工时和周期数据验证。

一、先讲核心结论:卡片不是任务清单,而是流动中的工作

1. 一张好卡片要回答四个问题

卡片的作用不是把一句任务描述搬到电子工具里,而是让团队能够据此采取下一步行动。最基本的卡片至少要回答四个问题:要交付什么、谁负责推动、当前处于哪个状态、完成的判断依据是什么。

例如,“优化登录体验”不是一张可执行的卡片,因为它没有说明改什么、做到什么程度、谁来验收。更好的写法是:“调整登录失败提示文案,覆盖账号错误、密码错误和网络超时三类场景;产品负责人验收文案,测试负责人验证三类提示。”这张卡片才有讨论和完成的基础。

我判断卡片是否合格,不先看字段数量,而看团队成员能否不问创建者,也能知道下一步该做什么。如果卡片必须配合私聊、会议纪要或群聊上下文才能理解,问题往往不在成员不认真,而在卡片缺少执行所需的信息。

2. 看板先解决流动问题,再解决汇报问题

看板的价值,是把工作如何进入团队、如何推进、如何被阻塞和如何验收展示出来。它不是一张自动变透明的汇报墙;如果状态定义混乱、在制工作过多,数字化只会让混乱更容易被看见,并不会自动消除混乱。

我会把从0到1的目标压缩成三个可检验结果:团队能在看板上找到真实工作;每张进行中的卡片都有明确负责人和下一步;管理者可以从阻塞和等待中发现系统问题,而不是只统计个人忙不忙。

判断问题 合格表现 不合格信号
工作是否可见 进入团队范围的工作都能在看板或明确的关联系统中追踪 卡片之外还有大量口头任务、群聊任务和个人便签
状态是否可解释 团队成员对每个状态的进入与退出条件理解一致 同一张卡片在不同人眼里处于不同阶段
是否能指导行动 团队可从看板识别下一步、阻塞和需要的协作 看板只展示工作名称,问题仍靠会议追问

卡片怎么做?实施团队落地方案:看板从0到1

3. 从小范围试运行,比一次性设计全组织流程更稳

刚开始搭建看板时,容易把所有部门、所有审批、所有例外都塞进流程设计。这样做看似周全,实际会让试运行迟迟无法开始。我的建议是先选一个边界清晰、工作类型相对稳定的团队,用两到四周观察工作流,再决定哪些规则值得固化。

试运行不是“先随便做做”,而是要限定范围、明确观察指标、安排复盘。团队要提前说清楚:这次只观察哪类工作、哪些工作不进入看板、谁负责维护字段、什么时候评估是否调整。范围越清楚,结果越容易解释。

二、看板从0到1:先理解真实场景,再动手搭结构

1. 先选一个工作流,而不是先选一个工具

一个实施团队可能同时处理新项目交付、客户问题、环境部署、需求变更和内部改进。它们的进入条件、交付对象和处理节奏不一样。如果把它们全部塞进一条流程,卡片的状态会越来越多,团队也会不断增加“特殊情况”来补救。

我通常先问团队三个问题:什么工作占用大家最多精力;哪些工作经常等待或返工;哪些工作需要一起看,才能做出优先级判断。答案如果指向客户交付,就先梳理交付工作流;如果主要矛盾是客户问题,就单独观察问题处理流。不要仅因为组织图上属于同一部门,就认定它们该走同一条路径。

工作类型 适合先观察的入口 典型交付或完成依据 常见流程分叉
项目实施 项目启动、环境准备或明确的实施请求 约定范围内的交付物通过客户或内部验收 等待客户资料、外部审批、技术支持
客户问题处理 完成初步分类并确认影响范围的问题 问题有解决方案、验证记录和反馈闭环 待复现、待研发定位、待客户确认
内部运营事项 有明确目标和负责人且需要跨人协作的事项 约定产物完成并由需求方确认 待审批、依赖其他部门、待资源排期

2. 用实际工作回放,别用理想流程代替事实

流程设计前,我会挑选最近已经完成的十到二十项工作,邀请实际执行者回放:最初从哪里提出,什么时候开始处理,中间等过谁,发生过几次返工,最后由谁判断完成。样本数量不是统计学结论,而是一个实用的访谈起点;如果工作类型差异很大,就分组回放,不要把不同类型混在一起求平均。

回放时尤其要记录“等”的时间。团队经常记得开发用了几天,却忘记卡片在待客户反馈、待资料、待审批中停了多久。只记录执行时间,会让管理者误以为所有延迟都来自个人效率;实际瓶颈可能是入口信息、外部依赖或决策速度。

3. 先画现状流程,再决定目标流程

现状流程不必漂亮,但必须忠实。把“有人提出”“负责人确认”“等待资料”“执行”“内部检查”“客户验收”等节点摆出来之后,团队才看得见流程中的重复确认、无主等待和责任交接。目标流程要减少不必要的停顿,不是把所有节点改成更积极的名称。

例如,“处理中”经常被用来掩盖不同状态:有人刚开始做,有人等外部回复,有人做完等待验收。把这三种情形拆开,才能分别讨论容量、等待和验收责任。反过来,如果拆分后团队无法稳定区分,拆出来的状态可能过细,应合并或改用标签、阻塞原因等信息。

卡片怎么做?实施团队落地方案:看板从0到1

4. 定义试点边界和成功标准

试点开始前,至少写清工作范围、参与角色、试运行周期、看板负责人、数据口径和复盘时间。比如,团队决定只纳入新实施项目中的关键交付事项,不纳入日常会议安排和个人提醒;所有进入执行的卡片必须有负责人和验收条件;每周复盘一次等待原因。

成功标准不要只写“大家都在用”。使用率是必要条件之一,但不等于流程有效。更有用的观察包括:完成一项工作从进入执行到完成经过多长时间;有多少工作在等待;超过约定期限的卡片是否减少;团队是否能在不逐人追问的情况下指出当前瓶颈。

三、拆解常见误区:卡片越多、状态越细,不代表管理越好

1. 把每件事都拆成一张卡片,导致看板噪声过大

卡片过大,成员看不到具体工作;卡片过小,团队又会花很多时间更新微任务。拆卡的尺度应该服从交付和协作需要:一张卡片最好有相对独立的结果、明确的责任人和可检查的完成条件。

例如,“完成客户系统上线”通常太大,可以拆成环境检查、数据导入验证、权限配置、用户验收等可独立追踪的交付项。但“改按钮颜色”“发一条提醒消息”未必值得单独占据团队主看板,除非它涉及明确的跨人协作、风险或交付承诺。

2. 把所有状态都写进列,流程就变成一排无法维护的格子

“待评估、待确认、待开发、开发中、待联调、待测试、测试中、待验收、已完成”看起来很细,但如果每个节点没人负责维护,状态就会滞后。状态列的判断标准不是能不能把过程讲完整,而是能不能帮助团队做出不同的管理动作。

如果两个状态的责任人、进入条件和后续动作完全一样,通常可以合并。如果它们对应的等待对象、风险处理方式或资源安排明显不同,才值得分开。为了体现原因但不改变工作阶段,可以用阻塞原因、工作类型或优先级字段,而不是继续增加列。

3. 把“开始”当成进度,把“完成”当成主观判断

卡片移动到“进行中”不意味着工作已经有实质进展。“做了一点”也不等于交付完成。团队要定义每种关键状态的进入条件和退出条件,例如进入执行前必须确认需求范围;进入验收前必须附上交付物、测试结果或必要记录。

如果“完成”没有可验证的定义,周期数据就没有稳定含义。一个人认为提交代码就算完成,另一个人认为客户确认后才算完成,两种口径混在一起,最后得出的周期和完成量都不能用于判断流程改进。

误区 表面看起来的好处 实际风险 修正方式
卡片拆得越细越好 任务似乎更可控 更新负担增加,主看板被低价值事项淹没 以独立交付、协作和风险判断拆卡
状态越多越透明 过程似乎无遗漏 维护成本变高,成员对状态定义产生分歧 只保留会触发不同动作的状态
所有工作都进入同一列 管理视图似乎统一 不同类型的等待和完成标准互相干扰 按工作流划分看板或明确类型边界
用卡片数量考核个人 数据容易统计 诱发拆小任务、回避复杂工作和抢占优先级 结合流动、质量、风险和团队目标判断

4. 把看板当作个人绩效排行榜

看板数据适合发现工作系统的特征,不适合脱离上下文给个人排座次。卡片大小、依赖数量、工作类型和验收难度都不一样,单看关闭数量容易鼓励把大工作拆成大量小卡,或让成员避开高风险工作。

我更倾向于先用数据提问,而不是用数据下结论:为什么这类卡片平均等待更久?为什么某个状态持续堆积?为什么返工集中在验收前?这类问题指向流程改进,也更可能让团队愿意如实维护信息。

5. 误以为上工具就等于完成落地

工具可以承载流程、提醒责任、关联文档和汇总数据,但不能替团队做优先级决策,也不能替业务负责人澄清需求。若原有工作规则互相冲突,照搬到工具里,只是把冲突数字化。

对中大型组织而言,权限、审计、集成、部署方式和迁移成本都可能影响采用。以 PingCode 为例,它主要面向中大型企业及100人以上组织,支持私有化部署,并提供 Jira 平滑迁移能力;是否适合某个实施团队,仍要结合现有流程、数据迁移范围、权限要求和试点结果评估。国产替代也不是“换个系统名称”就完成,必须验证字段映射、历史数据、附件、用户权限和协作习惯。

四、专业判断逻辑:卡片、状态、字段和限制都要有理由

1. 用“卡片是否可执行”判断信息是否够用

不同团队的卡片字段可以不同,但我建议先从最少必要信息开始:标题、目标或背景、负责人、优先级、验收条件、关联对象。只有在某个字段会改变执行或决策时,才值得把它设为必填项。

  • 标题:描述可识别的交付结果,避免只写“跟进”“优化”“处理一下”。
  • 目标或背景:说明为什么做,以及影响谁;不需要把所有会议记录复制进卡片。
  • 负责人:指定推动工作闭环的人,不代表所有工作都由此人独自完成。
  • 优先级:体现团队之间的相对顺序,必须由有权协调资源的人维护。
  • 验收条件:描述交付物如何被确认,减少“我做完了,你觉得还不够”的反复。
  • 依赖或阻塞:说明等待对象、影响和下一次跟进动作,而不只是打一个红色标记。

2. 用状态定义判断流程是否需要拆分

每个状态都应能回答三个问题:什么条件下进入?谁负责推动?什么条件下离开?如果团队答不上来,先不要增加这个状态。状态名称尽量采用团队日常能理解的词,避免为了看起来专业而采用彼此难以区分的术语。

可以把“待处理”定义为已具备接单条件但尚未开始,把“执行中”定义为负责人正在推进,把“待验收”定义为交付物已提交、等待确认,把“已完成”定义为验收条件满足。客户反馈、资料不足或外部审批等等待状态,应根据实际管理需要决定单独建列,还是通过阻塞标记和原因字段表达。

状态设计问题 保留独立状态的条件 考虑合并或改字段的条件
是否要单独展示“待客户反馈” 等待时间长,负责人需定期催办,且会影响交付承诺 偶发且短暂,仅需在卡片注明反馈对象和日期
是否区分“开发中”和“测试中” 两阶段责任和容量管理不同,需要单独识别排队 团队规模很小,交接频繁且区分不能改变任何行动
是否增加“高优先级”列 不建议用列表达优先级,应以排序或优先级字段管理 优先级是工作属性,不是工作生命周期状态

3. 用在制工作限制判断团队是否过载

如果团队启动的工作总比完成得快,进行中的卡片会不断增加。成员看起来很忙,交付却越来越慢,因为切换、沟通和等待同时增长。看板可以通过在制工作限制提醒团队:先完成已经开始的工作,再接新的工作,而不是把所有需求都标成“正在处理”。

限制不是惩罚,也不是一条永久不变的公式。可先在“执行中”设置一个试运行上限,再观察是否减少超负荷和切换;如果限制导致关键工作无处进入,先分析工作类型和团队容量,不要只把上限调大。团队小、工作波动大时,可以从较宽松的限制开始;依赖和审批复杂时,则要更关注等待中的卡片。

4. 用周期和等待指标判断改进方向

建议先统一数据口径,再看趋势。周期时间可以定义为卡片进入执行到验收完成的时间;等待时间则按团队实际情况记录,例如等待客户资料、内部审批或其他团队支持。不同团队可选择日历天或工作日,但必须持续使用同一口径。

平均值容易被少数极端卡片拉动,因此最好同时查看中位数和长尾案例。某类工作周期缩短,不一定意味着所有工作都更快;还要检查返工、质量和范围变化。卡片数据的目标是帮助团队找到瓶颈,不是制造看似精确却无法解释的数字。

卡片怎么做?实施团队落地方案:看板从0到1

五、具体案例:用一个模拟实施团队走完从建卡到复盘

1. 案例背景与初始问题

假设有一支12人的实施团队,日常负责客户项目交付、环境配置和问题处理。团队原先用群聊、表格和会议纪要追踪工作,项目负责人每周集中整理一次进度。模拟观察发现,成员能说出自己手头的事项,却很难回答团队整体有多少工作正在等待客户、哪些交付已经具备验收条件。

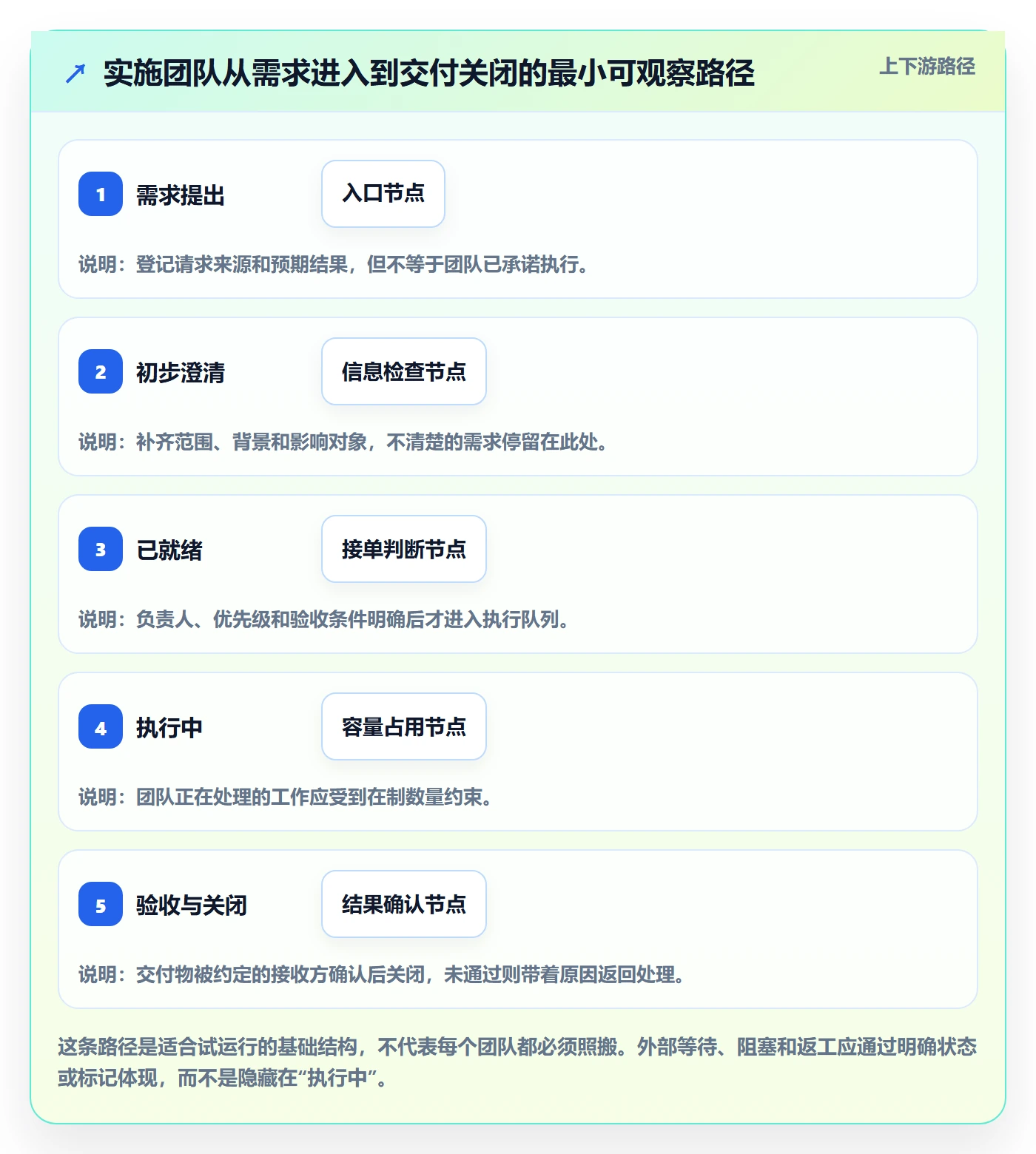

团队先选择“新实施项目中的关键交付事项”试点,不把所有日常沟通搬上看板。试点周期设为四周,参与者包括实施负责人、项目负责人和必要的技术支持人员。每周固定进行一次短复盘,观察卡片信息质量、等待原因和完成周期,不把试点结果用于个人排名。

2. 从一句模糊请求改造成一张可执行卡片

原始请求是“客户环境尽快准备好”。这句话没有告诉团队环境范围、谁提供资料、何时算准备完成,也没有说明客户最终要检查什么。负责人先与需求方澄清:目标环境有哪些、账号和网络条件由谁提供、哪些配置由实施团队负责、验证结果由谁确认。

澄清后,主卡片可以命名为“完成客户测试环境初始化并提交验证记录”。卡片描述中列出环境范围、客户侧依赖、风险提示和验收方式;如果环境检查、账号配置和连通性验证由不同角色负责,可以拆成关联子卡。拆分后仍要保留一个能呈现整体交付的主卡片,避免子卡全部完成了,却没人确认客户目标是否实现。

3. 用状态和责任把等待从执行中分离出来

模拟团队采用“待澄清、已就绪、执行中、待验收、已完成”作为基础状态,并用阻塞原因说明等待客户资料、网络开通或内部支持的情况。团队没有为每种小步骤新增一列,因为当前成员还不需要对这些步骤分别安排容量;遇到长时间等待时,再评估是否单独显示等待状态。

卡片负责人负责推动闭环,但不必亲自完成每一个子任务。主卡片进入“待验收”时,要附上验证记录,并标明确认人。若验收发现问题,卡片退回执行并记录原因,而不是直接改成“已完成”后另开一张无法关联的返工任务。

4. 用复盘区分“做得慢”和“等得久”

四周试点结束后,团队不只看关闭了多少张卡,而是逐张抽查尚未完成或周期较长的事项。复盘问题包括:需求是否一次澄清到位;客户资料是否有明确清单;内部支持是否知道需要提供什么;验收条件是否在开始前确认;有没有因为优先级频繁变化而中断工作。

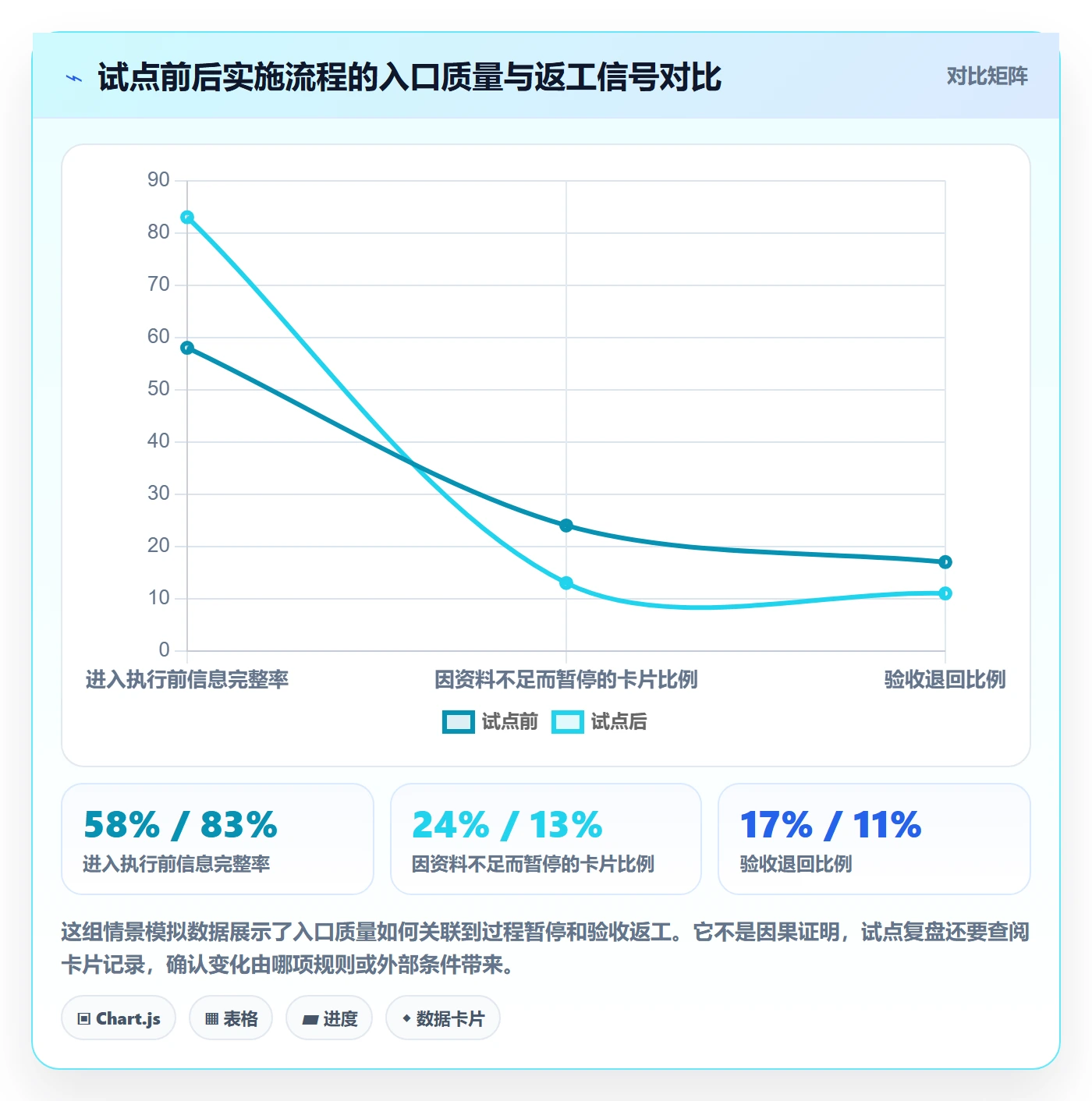

下表中的数字是情景模拟,用于展示复盘时可以如何建立前后比较,不应被引用为真实企业效果。真实团队应保证前后统计的工作类型、周期口径和样本范围尽量可比。

观察项 试点前模拟值 试点后模拟值 读数时要注意
进入执行前信息完整率 58% 83% 检查验收条件和依赖信息是否真实可用,而不只看字段是否填写
实施卡片中位周期 12个工作日 9个工作日 需要控制工作类型和范围变化,否则前后不能直接比较
因资料不足而暂停的卡片比例 24% 13% 下降可能来自入口澄清改善,也要确认是否有卡片被排除在统计外
验收退回比例 17% 11% 需同时查看退回原因,避免为降低退回率而降低验收标准

卡片怎么做?实施团队落地方案:看板从0到1

5. 用卡片记录“下一步”,而不只记录过去做了什么

团队复盘时发现,部分阻塞卡片虽然写了“等待客户”,却没有写谁联系客户、何时跟进、需要对方提供什么。于是他们增加了一条轻量规则:凡是处于阻塞状态,卡片必须写明阻塞对象、影响范围、下一次动作和跟进时间。

这条规则比增加大量状态更有用,因为它改变了卡片的行动价值。看板上的阻塞不再只是红色提醒,而成为可推动的工作。若等待期限已过,负责人可以按约定升级;若依赖仍未解决,项目负责人也能及时调整交付预期。

六、不同情况下怎么行动:按团队成熟度分阶段推进

1. 团队刚开始使用看板:先求真实和可维护

如果成员过去主要靠口头同步,第一阶段不要追求复杂指标。先挑一种工作,把入口、负责人、状态和完成条件维护准确;每周抽查几张卡,确认记录是否反映真实工作。看板上有少量真实信息,胜过全员一次性导入几百条无人维护的事项。

  1. 选择一类有明确交付对象的工作作为试点。
  2. 用最近完成的案例回放真实步骤和主要等待。
  3. 设置少量状态,逐一写出进入和退出条件。
  4. 规定卡片负责人、验收条件和阻塞记录的最低要求。
  5. 每周检查卡片是否过期、是否有无主工作以及是否存在看板外任务。

2. 团队已有工具但采用率低:先找更新成本的来源

成员不更新看板,未必是抵触透明,也可能是重复录入、字段太多、状态含义不清或更新后没有任何管理动作。与其再发通知,不如观察一次实际工作:成员什么时候需要打开工具,哪些信息要重复填写,哪些变化只发生在会议或聊天里。

如果团队已经用某项目管理工具或某项目管理平台承载工作,可优先检查字段重复、通知噪声、权限配置和项目模板。试运行时保留一个明确的记录责任人,但不要让专人替所有人长期填卡;否则看板会变成“管理员的台账”,而不是团队协作界面。

3. 多项目并行的中大型组织:先统一语义,再统一视图

100人以上的组织常见问题不是缺少看板,而是不同团队对“待处理”“完成”“优先级”使用了不同含义。强行统一每个团队的具体流程,可能抹平业务差异;完全不统一,又会让跨团队协作和汇总失去基础。

更稳妥的做法是统一最小语义:卡片、负责人、优先级、阻塞、验收和周期的含义先一致;各团队可以保留适合自身工作的步骤。跨团队汇报只汇总可比数据,不把不同工作类型的周期简单混成一个数字。

4. 对私有化、迁移和集成有要求:把验证放在采购之前

如果组织需要私有化部署、历史数据迁移或和现有系统集成,工具选型应当与流程试点并行,而不是先签约再发现关键数据无法承接。以 PingCode 为例,其私有化部署和 Jira 平滑迁移能力可能与部分组织的技术和迁移需求相关;具体方案仍需通过实际数据和环境验证,不能把产品能力描述直接当成项目结果。

迁移验证建议覆盖字段映射、历史状态、评论、附件、权限、用户对应关系、关联关系和报表口径。先挑一小批有代表性的项目导入,在测试环境检查结果,再决定全面迁移范围。对合规要求较高的组织,还应由安全、运维和业务负责人共同确认部署边界、备份恢复和访问审计。

七、不同情况下的取舍:看板不是所有问题的统一答案

1. 什么时候把工作拆得更细,什么时候保留主卡

当工作包含多个独立交付物、涉及不同负责人,或某一部分需要单独跟踪风险时,拆成子卡通常有价值。当拆分只是为了让任务显得更小,且每个子卡都不能独立验收时,拆分会增加维护成本。

保留主卡有助于呈现业务结果和整体状态;子卡则负责反映协作步骤。主卡和子卡之间要有明确关系,避免主卡已经“完成”而关键子卡仍未验收,也避免只看子卡数量就误判项目进度。

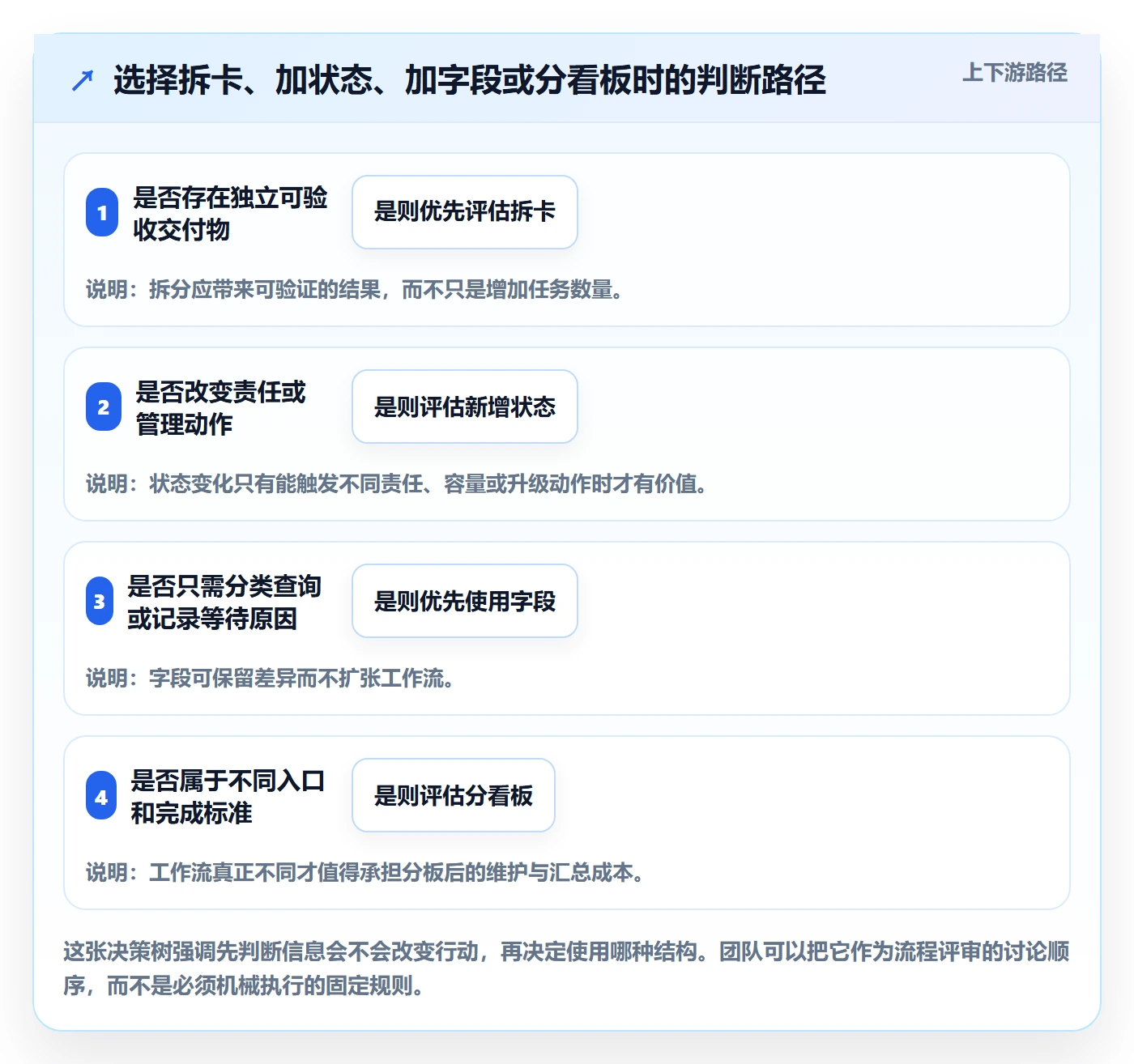

2. 什么时候增加状态,什么时候增加字段

如果某类工作会导致不同责任人接手、不同容量被占用或不同管理动作发生,可以考虑新增状态。如果只是为了区分“谁在等待”“为什么暂停”或“属于哪种工作”,字段、标签或阻塞原因往往更合适。

状态越多,团队更新的认知成本越高。字段也不是越多越好:只有在查询、分流、验收或决策中被实际使用的信息,才值得长期维护。试运行中可以记录临时字段的使用情况,若连续数周无人依赖,就应考虑删除。

3. 什么时候限制在制工作,什么时候先改善入口

如果团队启动的工作持续增加、卡片长期堆积在进行中,限制在制工作可能有助于促使成员完成当前事项。但如果工作进入前信息缺失,限制本身无法解决源头问题,团队需要先改善澄清和接单规则。

限制过紧会使紧急事项无处进入,也可能诱发团队绕开看板。应明确紧急工作的例外处理方式、由谁批准,以及插入紧急工作后哪项工作相应暂停。没有例外规则的“绝对限制”,容易让真实工作转移到看板之外。

4. 什么时候增加看板,什么时候只增加视图

不同工作流的责任、入口和完成标准差异明显时,可以分开看板;但如果只是不同项目、优先级或客户类型不同,先考虑筛选视图或标签,避免看板碎片化。分板会增加维护责任,团队需要知道每一张卡应该放在哪一处,并保持跨板关联。

多项目团队尤其要注意:分开看板能提高局部可读性,却可能削弱整体容量判断。若负责人无法从视图中看见资源冲突,可以设计汇总视图,而不是强迫所有团队使用完全相同的流程列。

卡片怎么做?实施团队落地方案:看板从0到1

八、落地检查清单与常见问题:把方法变成团队习惯

1. 上线前检查卡片和流程

  • 是否写清试点范围,团队是否知道哪些工作不进入看板?
  • 每个状态是否有清楚的进入条件、退出条件和推动责任?
  • 进入执行前是否明确目标、负责人、优先级和验收依据?
  • 阻塞卡片是否需要记录对象、原因、下一步和跟进时间?
  • 是否区分工作周期、等待时间和实际执行时间的口径?
  • 看板之外是否仍有大量无法追踪的承诺和紧急事项?
  • 是否安排了固定复盘,并明确谁有权调整流程?

2. 上线后先看四类信号

第一类是入口信号。查看进入执行的工作是否普遍具备必要信息,需求是否因范围不清反复打回。如果入口质量低,先改澄清和接单,不要急着压缩执行时间。

第二类是流动信号。查看在制工作是否持续增长、哪些状态长期积压、卡片是否频繁从一个状态退回另一个状态。状态积压往往说明某个环节的容量、决策或依赖出现问题。

第三类是质量信号。查看验收退回、重复返工和问题重开情况。周期变短但返工增加,不一定是改进;团队应同时关注速度和交付质量。

第四类是维护信号。抽查卡片是否与真实工作一致,状态是否长期不更新,字段是否被认真填写。若维护负担变重,优先删减低价值字段、整合重复信息,而不是把“数据不完整”一概归因于成员态度。

3. FAQ:实施团队常问的几个问题

问:卡片应该按人拆,还是按交付物拆?

优先按可验收的交付物和协作边界拆,再明确负责人。按人拆容易把一项完整业务结果切成多个个人清单,最后没人对整体闭环负责。若不同角色确实有独立产出,可以用子卡关联到同一主卡。

问:看板里要不要放会议、提醒和所有日常事项?

只有当它们需要团队协作、影响交付承诺、需要跟踪风险或有明确验收结果时,才值得进入主看板。个人提醒和一次性安排可以留在更合适的日历或个人任务工具中,避免主看板淹没重要交付。

问:试点多久可以判断有没有效果?

通常要覆盖足以观察几个真实工作周期的时间。两到四周可作为启动试点的参考,但项目周期较长或业务波动明显时,需要更长观察。判断时要看样本是否足够代表当前工作,并避免把季节变化、项目范围改变或人员调整造成的差异误认为看板效果。

问:团队都在更新,为什么管理者还是看不清进度?

可能是卡片状态有更新,但验收口径、依赖关系和下一步没有更新;也可能是管理者期待一个百分比,却没有定义百分比代表什么。应先明确管理问题,再决定需要什么视图和数据,而不是堆叠更多字段。

问:卡片优先级应该由谁定?

需要由能够协调目标和资源的人负责,团队成员可以提供工作量、风险和依赖信息。若每个人都能随时把自己的卡片调成最高优先级,优先级就失去排序作用。紧急例外应有明确授权和对应的工作调整规则。

问:从现有系统迁移时,是否应该一次性搬入全部历史数据?

不一定。应先确认历史数据是否仍有查询、审计、交付追溯或报告价值,再决定迁移范围。通过小批量试迁移验证字段和关联关系,通常比一次性搬入全部历史记录更容易控制风险。

4. 下一步怎么做:用一周完成第一轮准备

  1. 选定一个真实工作流,写明范围和不纳入的事项。
  2. 挑选近期完成的代表性工作,回放入口、执行、等待、返工和验收过程。
  3. 先定义少量状态,并为每个状态写出进入和退出条件。
  4. 设计最小卡片字段,确保负责人、目标和验收条件能指导行动。
  5. 明确阻塞记录方式、紧急工作例外和复盘频率。
  6. 试运行两到四周,抽查卡片真实性,记录周期、等待和返工口径。
  7. 复盘后只调整有证据支持的规则,暂时不把试点流程扩展到所有团队。

看板从0到1,关键不是把所有工作都变成卡片,而是让团队从模糊承诺走向可观察、可推进、可验收的工作流。卡片写得少但能指导行动,通常好过字段齐全却没人维护;状态不多但责任清楚,通常好过流程精细却无法解释。

我的判断是:一张卡片的质量,不在于它记录了多少信息,而在于它能否减少一次追问、一次等待或一次返工。下一步不必先采购复杂系统,也不必先统一全组织流程。先选一个工作流,找十几项真实案例回放,建立最小规则并进行短周期试点;数据能解释问题,再决定是否扩展、集成或迁移。

常见问题解答(FAQ)

1. 实施团队从零搭建看板,第一步应该做什么?

我第一次负责团队看板时,最容易纠结的是先选工具、定卡片样式,还是梳理流程。团队成员对“进行中”的理解不一样,直接开板后往往很快就出现状态混乱。

先把当前工作流程画出来,再定义看板列。召集实际参与工作的成员,用最近一周的任务确认从需求进入到交付验收会经过哪些步骤;每列写清进入条件和完成条件。先从“待处理、进行中、待验收、已完成”等必要状态开始,运行一周后再依据卡片阻塞和交接情况调整。

2. 看板卡片上应该记录哪些信息?

我在团队协作中遇到过卡片标题写得很完整,接手的人却不知道谁负责、什么时候算完成的情况。尤其是需求、缺陷和实施任务混在一起时,信息太少会导致反复追问,字段太多又会增加维护负担。

每张卡片至少记录可识别的任务标题、负责人、当前状态、优先级、截止时间和验收标准;需要跨角色协作时,再补充提出人、关联任务或阻塞原因。验收标准应写成可检查的结果,例如“完成接口联调并通过约定用例”,不要只写“处理完成”。试运行两周,删除没人使用的字段,补上导致交接返工的信息。

3. 怎样避免看板上的卡片越积越多?

我担心看板用了几个月后变成任务仓库:旧卡片没人更新,新任务不断进入,团队看不出真正的进度。项目同时有临时需求和长期工作时,这个问题尤其明显。

为“进行中”设置在制品限制,并定期清理过期卡片。可以先按团队实际人数和任务粒度设定上限,例如 5 人团队先限制同时进行的工作不超过 5 至 8 项,再根据一周内的阻塞情况调整;这只是起始值,不是通用标准。每周检查一次无人认领、长期未更新和已失去价值的卡片,分别重新分配、标记阻塞或关闭。

4. 如何判断看板从零到一是否真正落地?

我不想只凭大家“觉得看起来更清楚”来判断实施效果,也担心为了汇报而追求卡片数量或更新次数。团队需要一套能反映协作是否改善、又不会增加太多统计工作的判断方式。

连续记录至少四周的交付周期、按期完成比例、阻塞任务数量和卡片信息完整率,并与上线前同口径数据比较。交付周期可定义为卡片进入“进行中”到“已完成”的自然日数;同时抽查卡片是否有负责人和验收标准。若周期缩短、阻塞更早暴露且团队无需额外催办,说明看板开始发挥作用;

若只是更新次数增加,应先检查流程和字段是否造成负担。

核心关键词

读者评论

尹
尹宇轩

我们团队试过把“处理中”拆成开发中、待反馈和待验收,确实更容易看出卡点,但前提是有人持续维护状态。否则列越细,反而越容易出现卡片长期不动,建议先选少量状态试运行。

向
向思妍

文中强调记录等待时间这一点很实用。以前只统计实际处理时长,常把客户确认、资料补充造成的延误算到执行人员头上。后续如果能补充等待原因的分类口径,复盘会更容易落地。

蔡
蔡子涵

卡片拆分尺度在实际项目里比较难统一,尤其是实施、售后和临时需求混在一起时。按交付结果和协作关系拆分是好原则,但最好同时规定哪些零碎事项不进入主看板,否则很快会产生大量低价值卡片。

文章包含AI辅助创作:卡片怎么做?实施团队落地方案:看板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/540664

赞 (0)
飞飞飞飞
进行中最佳实践:实施团队看板协同管理,常见问题
上一篇 58分钟前
拖拽管理指南:实施团队如何做好看板,落地方案全流程
下一篇 57分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
