兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

在“兼顾工单管理的瀑布管理工具哪个更靠谱?”这个问题上,我更愿意先给出一个反常识结论:真正靠谱的工具,不是把项目计划、缺陷、服务请求全部堆在同一个页面,而是能把需求基线、阶段准入、工单分流和变更追责连成一条可审计链路。我在参与多个软件交付、设备实施和内部信息化项目评估时发现,很多团队上线工具后的前两个月看起来很忙,第三个月却开始回到 Excel、群聊和邮件。问题通常不在功能数量,而在“计划状态”和“工单状态”没有形成同一套管理逻辑。

本文以 2026 年的选型环境为背景,围绕瀑布式项目的阶段门、文档基线、问题闭环、服务级别和变更控制展开测评。我不会简单列出一张“功能越多排名越高”的榜单,而是采用一套更接近真实采购的判断方法:先区分团队类型,再观察工单如何进入项目计划,最后计算上线后的管理成本、追责成本和数据迁移成本。

一、先讲核心结论:靠谱不等于功能最多

1. 我的选型结论可以先压缩成四句话

第一,纯项目计划工具不适合承担复杂工单管理。它可以维护任务、里程碑和负责人,但面对客户报障、内部请求、现场问题、紧急缺陷时,往往缺少队列、优先级、服务时限和重复问题合并能力。

第二,纯工单系统也不适合直接替代瀑布项目管理。工单系统擅长接收、分类、分派、催办和关闭,却未必能处理需求基线、阶段评审、文档版本、验收条件和跨阶段依赖。

第三,最值得优先考虑的是“项目主线 + 工单支线 + 变更回写”的组合。工单可以独立流转,但一旦判断为范围变化、关键缺陷或交付风险,就必须回写到项目任务、里程碑或变更单中,而不是停留在服务队列里。

第四,工具靠谱程度应当按失败成本衡量,而不是按菜单数量衡量。一个少十个报表、但能让变更责任清楚、工单升级及时、阶段准入可追溯的系统,通常比“什么都有但没人坚持使用”的平台更可靠。

团队类型 最重要的能力 常见误判 我的优先建议
软件交付团队 需求基线、缺陷与版本关联、验收追踪 把所有问题都当普通任务 优先看阶段门与缺陷升级机制
设备实施团队 现场工单、批次管理、依赖与验收 只看研发任务,不看现场条件 优先看移动端、附件和现场状态
内部信息化团队 请求分类、审批、SLA 和知识沉淀 用群消息代替工单队列 优先看入口统一与自动分派
强监管行业 审计日志、权限隔离、文档签核 只验证功能,不验证证据链 优先看留痕、导出与权限模型

如果只能给出一个购买前判断标准,我会选择这个问题:一张来自客户的工单,能否在不复制粘贴的情况下,被识别为普通服务请求、版本缺陷、范围变更或项目风险,并进入对应的管理路径?能做到这一点,才算真正兼顾了工单管理。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

2. 我为什么不建议直接看“支持瀑布模型”这句话

市场宣传中的“支持瀑布模型”,有时只意味着系统提供甘特图、里程碑和任务依赖。可是实际的瀑布管理,至少还包括需求冻结、设计评审、开发完成、测试准入、用户验收和上线移交等阶段控制。

如果工具只能把阶段画出来,却不能限制谁能修改基线、不能记录评审结论、不能把未关闭缺陷拦截在验收之前,那么它只是“有瀑布外观”,并没有形成瀑布管理能力。

同样,“支持工单管理”也可能只代表有一个任务类型叫工单。真正的工单能力应该包含来源、分类、优先级、服务时限、处理人、升级规则、客户可见回复、内部备注和关闭验证。

3. 2026 年选型应从“功能采购”改成“风险采购”

过去很多团队把选型表做成几百项功能清单,最后以打勾数量决定结果。我的经验是,功能清单很容易被演示话术影响,而风险场景更难伪装。

建议把采购问题改写成四类风险:计划失控风险、工单积压风险、变更失真风险、审计证据缺失风险。每个候选工具都必须用真实案例演示,而不是只听销售人员介绍模块。

  • 计划失控:阶段延误后,是否能看出延误来自任务、工单还是外部依赖。
  • 工单积压:同类请求大量进入时,是否能自动分流、升级和统计。
  • 变更失真:客户新增要求后,是否会留下范围、工期和责任影响。
  • 证据缺失:项目结束后,能否还原谁在何时做了什么决定。

二、真实场景:为什么瀑布项目最容易被工单打乱

1. 从需求到上线,工单并不是项目主线的附属物

在一个典型的软件交付项目中,项目经理会按照需求、设计、开发、测试、上线安排主线计划。但项目一旦进入开发或测试阶段,现场问题、客户咨询、接口异常和配置请求会快速增加。

其中一部分工单只是操作指导,不应影响项目范围;另一部分是缺陷,应进入当前版本修复;还有一部分看似小的请求,实际上会改变数据结构、接口协议或验收口径。如果没有分类机制,团队就会把不同性质的问题混在同一个待办列表中。

我曾观察过一个约 18 人的交付小组,项目进入系统联调后,每周新产生约 70 至 90 条问题记录。最初团队用群聊登记,后来改成统一工单入口。上线前三周,问题总量没有明显下降,但平均首次响应时间从约 19 小时降到 4.6 小时,原因不是人变多,而是入口和分派规则变清楚了。

然而,统一入口只解决了“看见问题”,没有解决“问题是否改变项目”。该团队后来增加了“影响范围”字段,并要求满足三个条件之一的工单必须关联项目变更:影响验收标准、影响上线日期、影响已冻结的设计方案。

2. 设备实施项目的工单更容易暴露工具短板

设备、网络、门店系统和工业软件实施项目通常采用较强的阶段式管理。项目主线可能是勘察、采购、到货、安装、联调、试运行和验收,而工单来源则包括设备损坏、地址变更、现场条件不符和操作培训。

这类项目的问题不只是“谁来处理”,还包括问题发生在哪个地点、哪一批设备、哪个供应商、哪个安装窗口和哪个验收节点。工具如果只有一个文本描述框,后续统计很难回答“哪些批次最容易返工”这类管理问题。

在现场实施中,我会特别检查四个字段是否可以结构化记录:项目地点、设备或模块、问题类型、影响阶段。它们不是为了让表单变复杂,而是为了在项目结束后区分“偶发故障”和“系统性质量问题”。

3. 内部信息化团队面对的是另一种复杂度

内部 IT 团队常常没有销售合同和客户验收,但拥有大量员工请求,例如账号申请、权限调整、系统报错、报表修改和数据导出。它们看起来都可以叫工单,实际上需要不同的审批路径和处理时限。

例如账号开通可能是标准服务,权限提升可能需要直属主管和数据负责人审批,系统故障则需要立即升级。若这些请求统一进入项目任务列表,项目经理会被大量低价值提醒淹没,研发人员也会被迫处理不属于当前版本的零散需求。

因此,内部信息化场景中,瀑布项目工具的核心不是把所有工单都纳入项目,而是先在服务层完成分类,再将具有项目影响的请求转入项目层。这是“兼顾”二字的关键。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

三、常见误区:看似省事,实际上会留下隐性成本

1. 误区一:有甘特图就等于适合瀑布管理

甘特图解决的是时间表达,不是治理问题。它能展示任务开始和结束日期,却不能自动判断阶段是否满足准入条件,也不能替代评审纪要、基线版本和责任确认。

我在评估演示环境时会做一个简单测试:先建立一个测试阶段,再人为保留两条高优先级缺陷,观察系统是否能够阻止阶段关闭,或者至少在关闭时强制填写风险说明。如果系统允许项目经理直接把阶段改成完成,甘特图再漂亮也不足以支撑强瀑布场景。

更稳妥的做法是将阶段状态和交付证据绑定。例如测试阶段至少需要测试报告、缺陷处理结果和准入人;上线阶段至少需要发布清单、回滚方案和业务确认。工具不一定要强制所有字段,但必须让规则可执行、可追溯。

2. 误区二:把工单当成普通任务,字段越少越好

“少填字段”确实能降低提交门槛,但字段过少会让后续分派和分析全部依赖人工阅读。一个只有标题、描述和负责人字段的工单,很难支持自动分流,更不能回答不同产品线的故障趋势。

我建议把字段分成提交时字段和处理时字段。提交者只需要填写现象、来源、影响对象和附件;处理人再补充根因、解决方案、版本、是否需要变更以及关闭验证。这样既不压低入口效率,也不牺牲后续管理质量。

字段设计还要考虑“可选项”和“必填项”的边界。优先级、影响范围、所属服务等字段通常适合必填;根因分析、预防措施等字段应在解决或关闭前必填,而不是在提交时要求普通用户填写。

3. 误区三:所有客户需求都叫工单,所有工单都叫需求

客户提出“增加一个导出字段”,可能只是配置调整,也可能涉及权限、数据模型和验收范围。若团队直接将它标记为需求并承诺上线日期,后续很容易出现未经评估的范围膨胀。

更合理的分类至少包括:咨询、故障、缺陷、配置请求、优化建议、范围变更和项目风险。分类不是为了建立复杂术语,而是为了让不同性质的问题走不同的审批和响应路径。

我会要求项目团队给每个分类写出一句“排除条件”。例如缺陷必须能在已确认的需求或设计基线中找到预期行为;范围变更则必须无法在现有基线中找到交付依据。排除条件比定义更能减少争议。

4. 误区四:只看创建和关闭数量,不看重开与转派

工单关闭数量很容易被当成效率指标,但关闭不等于解决。如果一个问题因为信息不足被关闭,客户再次提交后形成重开;或者工单在多个团队之间来回转派,表面上仍然被处理,实际却没有产生有效进展。

因此,测评时必须观察至少五个过程指标:首次响应时长、首次有效处理时长、转派次数、重开率和逾期率。它们共同描述了队列质量,单独看关闭量没有意义。

指标 它真正反映什么 容易被怎样误读 建议观察方式
首次响应时长 入口是否有人接住 误认为问题已开始解决 与首次有效处理时长分开统计
首次有效处理时长 专业团队是否真正介入 被自动回复稀释 排除系统通知和模板回复
转派次数 分类和责任边界是否清楚 转派越多,误以为协作越充分 观察高频转派路径
重开率 解决质量和关闭验证是否充分 只看最终关闭状态 按问题类型、团队和版本拆分
逾期率 服务承诺是否与实际产能匹配 把逾期全部归咎于执行人 同时观察优先级和队列负载

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

四、专业判断逻辑:我会如何测评一款工具

1. 先看对象模型,而不是先看界面

我通常把候选工具拆成六类对象:项目、阶段、任务、工单、变更和文档。然后检查它们之间是不是可以建立稳定关联,而不是只靠标题或人工备注互相引用。

理想状态下,一条工单可以关联到具体项目、版本、模块、任务和变更单;一项变更可以回看原始请求、评估结论、审批记录和实施结果;一份文档可以标记适用版本和生效阶段。对象之间的关联越稳定,后续报告越可信。

如果系统没有真正的关联能力,团队通常会在标题中手工写编号,例如“项目 A-接口问题-变更 03”。这种做法短期可用,长期会出现编号重复、引用错误、迁移丢失和统计无法聚合等问题。

2. 再看状态机,确认系统能否表达阶段规则

状态机决定了一个对象能从哪里走到哪里。工单可能经历新建、待分类、处理中、待客户确认、已解决、已关闭和已重开;项目阶段则可能经历未开始、进行中、待评审、已批准、已完成和暂停。

我会重点观察三点。第一,是否可以限制某些状态转换;第二,状态转换时能否要求不同字段;第三,转换后是否会自动通知相关角色或触发下一步动作。

例如“已解决”不应直接等于“已关闭”。前者说明处理人认为问题已解决,后者应代表提交者或服务负责人完成了验证。把两个状态合并,会让团队失去对返工和争议的准确统计。

3. 第三步看权限:能不能让不同角色看到不同内容

项目工单中经常同时存在客户可见信息、内部分析、供应商报价和安全配置。工具如果只有“所有人可见”和“所有人不可见”两种权限,就很难支撑真实协作。

至少要检查项目级权限、字段级权限、内部备注权限、附件权限、外部协作权限和导出权限。尤其要验证离职人员、外部成员和跨项目成员的访问边界,而不能只在管理员账号下演示。

我建议采购团队准备三类账号进行现场测试:项目经理、普通处理人和外部协作者。分别登录后,尝试查看工单、下载附件、修改优先级、导出报表和查看内部备注,权限问题往往在这一步暴露。

4. 第四步看数据是否能形成管理闭环

报表不是把列表换成饼图。真正有用的报表应该帮助管理者回答问题:哪个阶段正在积压、哪些工单会影响验收、哪类问题反复出现、哪个团队承担了最多返工、哪些变更正在消耗缓冲时间。

因此,我会把报表分成三层。执行层看今日待处理、逾期和待确认;项目层看阶段准入、关键路径和变更影响;管理层看趋势、质量成本、资源负载和跨项目风险。

如果一个系统只能生成“按负责人统计任务数”,却不能按项目、版本、问题类型和阶段交叉分析,那么它更像一个记录工具,尚未达到管理工具的要求。

5. 第五步看自动化是否真的减少人工判断

自动化规则很容易在演示中显得强大,但实际价值取决于它是否减少了重复判断,而不是增加更多提醒。好的规则应当明确、稳定、可解释,例如高优先级故障自动升级、涉及已冻结需求的工单自动提示变更评估。

我不建议一开始配置几十条规则。更稳妥的做法是先找出每周重复发生、且判断标准清晰的三类动作,再观察两周误触发率。若规则频繁把普通咨询升级成重大事件,说明分类条件还不够成熟。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

五、工具能力测评:哪些功能值得加分,哪些只是装饰

1. 项目计划能力:重点看基线和依赖

瀑布项目需要甘特图,但甘特图不是全部。工具至少应支持里程碑、任务依赖、基线保存、计划版本对比、关键路径识别和延期影响分析。

我会现场修改一项前置任务的结束日期,观察系统是否能提示后续任务、阶段和验收日期的影响。如果只能改变一个日期,却没有任何联动提醒,项目经理仍然需要手工检查整个计划。

还要特别关注“完成百分比”的含义。很多系统允许任务填 80%,但不说明这是工时完成、交付物完成还是主观估计。对于强阶段项目,建议同时使用状态、交付物和验收条件,不要只依赖百分比。

2. 阶段门能力:重点看是否能防止提前关闭

阶段门不是一个颜色标签,而是阶段之间的控制点。需求阶段结束时,应该明确哪些需求已确认、哪些需求被排除、哪些内容仍存在风险;测试阶段结束时,应明确缺陷严重程度和遗留风险是否被接受。

工具如果支持阶段准入清单、审批人、签核时间和附件证据,就能把项目治理从会议记忆转化为系统记录。若只能在评论里写“已评审”,后续很难证明评审到底通过了什么。

对小团队而言,阶段门不必设计得很重。可以只设置三到五个关键检查点,并规定每个检查点必须拥有一份基线文档、一项责任确认和一条风险结论。

3. 工单能力:重点看入口、分派和关闭验证

工单入口越多,越需要统一身份和字段。邮件、网页、移动端、客户门户和接口都可以成为入口,但进入系统后应形成统一编号、统一优先级和统一状态。

分派规则应至少支持按项目、产品、服务类别、地区、技能组或轮值人员分配。复杂团队还需要考虑容量,如果所有高优先级工单都交给同一个专家,自动化只会把瓶颈隐藏起来。

关闭验证是我最看重的能力之一。系统应允许处理人提交解决方案,服务负责人确认结果,客户或业务方在必要时完成确认。对于无法获得客户确认的场景,也应记录关闭依据和超时策略。

4. 变更管理能力:重点看影响分析,而不是审批按钮

许多工具都有“新建变更”按钮,但真正困难的是评估变更会影响什么。一个完整的变更至少应关联原始请求、影响对象、工作量估计、费用或资源变化、计划变化、风险和批准结果。

我建议在演示中提出一个具体问题:客户在测试阶段提出一个新增接口字段,预计开发 3 人天、联调 2 人天,并可能影响验收日期。请演示系统如何记录这次请求、如何得到评估、如何反映到计划、如何通知相关人员。

如果对方只能展示一个审批流程,却不能自动或半自动回写任务、版本和里程碑,就说明变更仍然需要人工二次录入。人工录入越多,越容易出现“审批通过了,但计划没改”的断层。

5. 文档与知识能力:重点看版本关联

瀑布项目的交付证据往往藏在需求说明、设计文档、测试报告、上线清单和验收文件中。单纯的附件上传不等于文档管理,至少还要能区分草稿、评审中、已批准和作废版本。

工单关闭后,如果解决方案能够沉淀为知识条目,下一次同类问题就可能被更快处理。但知识库不能只复制工单描述,还应整理适用范围、前置条件、操作步骤和不适用情形。

对涉及客户数据或配置文件的项目,附件权限和下载日志同样重要。一个工具即使有优秀的知识检索,如果无法控制敏感附件的访问范围,也不适合直接用于高风险交付。

能力模块 基础合格线 优秀表现 现场验证问题
项目计划 任务、依赖、里程碑 基线对比和延期影响自动提示 前置任务延期后,哪些对象会被影响?
阶段门 阶段状态和检查清单 准入条件、签核和风险接受可留痕 未关闭严重缺陷能否进入验收?
工单管理 分类、分派、优先级、关闭 队列、SLA、升级和重开分析完整 如何区分首次响应与首次有效处理?
变更控制 申请、审批、结果记录 影响评估与计划、版本自动关联 变更批准后计划如何同步?
审计追踪 操作日志 状态、字段、权限和导出行为均可查 能否还原某项决策的完整时间线?

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

六、具体测评方法:用真实场景而不是演示脚本做决定

1. 准备一套最小但足够尖锐的测试数据

我建议不要让供应商使用预先准备好的漂亮案例,而是提供一组来自本团队的脱敏数据。数据量不必很大,通常准备 30 条任务、20 条工单、5 条变更和 5 份文档,就足以发现大量问题。

这组数据应当故意包含冲突:一条已冻结需求对应一个新请求,一条高优先级缺陷没有明确负责人,一项阶段任务依赖尚未完成的采购活动,一份文档存在两个版本,三条工单描述的是同一个问题。

测试的价值不在于工具是否能把数据导入,而在于系统能否帮助团队识别冲突、保留上下文并给出下一步动作。没有冲突的数据,只能证明录入顺畅,不能证明管理可靠。

2. 设计六个必须现场完成的测试场景

  1. 阶段延期测试:将设计评审延期三天,检查开发、测试和上线日期是否产生可解释的影响。
  2. 工单升级测试:提交一条影响核心客户的高优先级故障,检查分派、通知、SLA 和升级路径。
  3. 缺陷回写测试:将测试工单关联到需求、版本和开发任务,观察关闭后是否能回看完整链路。
  4. 范围变更测试:新增一个已冻结范围之外的功能,检查评估、审批和计划同步。
  5. 重复问题测试:提交三条相似工单,检查是否能合并、关联或避免重复处理。
  6. 权限隔离测试:用外部账号访问项目,确认内部备注、报价和敏感附件不会被误看。

每个测试场景都应记录完成路径、人工步骤、产生的记录和最终报表。尤其要记录“系统没有做什么”,例如没有提醒、没有自动关联、没有阻止错误操作,这些缺口通常比界面差异更影响长期使用。

3. 采用加权评分,而不是简单平均分

不同团队的权重不能照搬。一个十人研发团队可能更关注版本和缺陷,一个拥有数百名现场人员的实施组织则更在乎移动端、批量导入和地点维度。平均分会掩盖一票否决项。

评分维度 软件交付权重 设备实施权重 内部信息化权重 强监管项目权重
瀑布计划与阶段门 25% 20% 15% 25%
工单入口与分流 20% 25% 25% 18%
缺陷、版本与变更关联 25% 18% 15% 22%
审计、权限与安全 15% 12% 15% 25%
报表、自动化与集成 15% 15% 20% 10%

评分时,每项建议采用五级制:1 分代表无法完成,2 分代表需要大量绕行,3 分代表可以完成但依赖人工,4 分代表流程较顺畅,5 分代表可配置、可追踪且能形成报表。

最终得分可以按权重计算,但必须增加“一票否决”规则。例如不能隔离外部访问、不能导出审计记录、不能保存基线版本、不能设置关键阶段准入条件时,即使总分较高,也不应进入最终采购名单。

4. 把实施成本和使用成本分开计算

采购报价只是成本的一部分。我更关注四项隐性成本:初始配置人天、历史数据迁移人天、用户培训人天和持续维护人天。若工具每次改流程都需要外部服务商介入,三年成本可能远高于首年许可费用。

可以建立一个简单的三年总成本模型:

三年总成本 =
许可与订阅费用

+ 初始实施费用

+ 数据迁移费用

+ 集成开发费用

+ 培训与推广费用

+ 三年内部维护人力成本

+ 流程绕行造成的返工成本

最后一项最容易被忽略。若工单和项目计划不能关联,项目经理可能每周花 6 小时整理数据,技术负责人花 4 小时核对重复问题,管理层还要额外开会确认延期原因。即使工具本身价格不高,重复沟通也会形成持续支出。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

七、案例观察:同样的工具能力,在不同团队里结果不同

1. 案例一:软件交付团队如何减少“口头变更”

一个约 25 人的软件交付团队,项目平均周期 4 至 6 个月,采用需求评审、设计评审、开发、系统测试、用户验收和上线六个阶段。过去客户提出的小修改主要通过群聊传播,项目经理每周再手工整理一次。

团队第一次改造没有急着上线全部功能,而是只做三件事:统一工单入口、设置“是否影响基线”字段、建立变更评估模板。工单提交时不要求判断是否变更,但由项目负责人在分类后完成确认。

实施六周后,团队统计了 186 条有效工单。其中 121 条属于咨询或操作指导,36 条属于缺陷,19 条属于配置调整,10 条被判断为正式变更。正式变更数量不一定代表管理变好,但每一条都留下了评估记录和计划影响。

最明显的变化并不是工单关闭更快,而是客户会议中的争议减少了。过去双方会争论“这个功能是不是原来就包含”,后来可以直接回看需求基线、原始请求和评估结果。工具在这里的价值,是让讨论从记忆转向证据。

2. 案例二:现场实施团队如何处理地点和批次问题

另一个实施团队负责多个城市的设备部署,项目任务数量并不算多,但现场工单每天波动很大。团队最初按照项目任务处理问题,结果同一类设备故障分散在不同任务下,无法判断是否来自同一供应批次。

后来他们把“地点、设备型号、设备编号、供应批次、现场阶段”设为结构化字段,并允许现场人员通过移动端上传照片。工单仍然独立流转,但每周质量会议可以按批次和型号聚合。

在一次复盘中,团队发现某批次设备的安装异常率约为 14%,明显高于其他批次的 4% 至 6%。如果继续只看项目任务完成率,这个问题很可能被解释成“个别现场执行不规范”;结构化工单则暴露了供应链层面的共同原因。

这个案例说明,工单管理的价值不仅是提高响应速度,还能把分散的现场现象转换成项目质量信息。前提是字段设计能支持后续分析,且现场填写成本不能高到让人员绕开系统。

3. 案例三:内部 IT 团队为什么不应把服务请求全部纳入项目

内部 IT 团队每天收到大量账号、权限和报表请求。若将它们全部建成项目任务,项目经理会看到大量与当前项目无关的事项,研发人员也无法区分紧急故障和普通优化。

更适合的做法是建立服务目录:标准请求走固定流程,故障走优先级队列,复杂需求先进入评估池,只有确认需要立项或改变现有计划时,才生成项目任务或变更单。

在这种模式下,项目管理工具不需要取代服务台,而是承担“项目化请求”的后续治理。采购时如果要求一个系统包揽全部服务和项目功能,反而可能让流程变得过重。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

八、不同情况下的行动建议与取舍

1. 如果团队人数少于 10 人,优先选择低维护方案

小团队最容易犯的错误是照搬大型组织的流程。若每条工单都要经过多级审批,人员会迅速回到群聊。此时建议保留项目、任务、工单、变更四个核心对象,但把审批压缩到关键节点。

最低配置可以是:一个统一工单入口、一套简单分类、两级优先级、一个阶段检查清单和一个变更模板。先让所有人形成记录习惯,再逐步增加自动化和报表。

小团队应该接受一定程度的人工判断,换取更快的上线速度。但必须保留两个不能省略的字段:是否影响基线、是否影响交付日期。这两个字段是后续风险管理的入口。

2. 如果团队有 10 至 50 人,重点解决跨角色协作

中型团队通常已经出现项目经理、产品、研发、测试、实施和客服等不同角色。此时最大问题不是没有流程,而是同一问题在多个角色之间重复登记。

建议重点测试对象关联、自动分派、版本管理、工单合并、阶段准入和报表交叉分析。项目经理要能看到项目全局,测试人员要能看到缺陷上下文,客户支持要能看到可对外回复的内容。

对于中型团队,建议建立一个流程管理员角色,但不要把所有规则都交给管理员。业务负责人应能维护分类和阶段规则,否则系统会越来越依赖少数技术人员。

3. 如果团队超过 50 人,重点看治理与扩展能力

规模扩大后,真正的瓶颈通常是权限、数据标准和跨项目资源,而不是单个页面能否创建任务。不同部门可能使用不同的分类、优先级和关闭定义,最后导致管理层无法横向比较。

此时应建立统一术语和最小数据标准,例如优先级定义、逾期口径、关闭口径、变更类型和阶段名称。工具需要支持多项目视图、组织权限、批量操作、开放接口和审计导出。

大型团队不要一次性迁移所有历史数据。建议先迁移仍在执行的项目、未关闭工单和关键知识文档;旧数据只保留检索价值高的部分,避免把历史混乱完整复制到新系统。

4. 如果项目强监管,审计能力应高于界面体验

强监管项目的选择优先级与普通团队不同。系统是否能记录字段修改前后值、审批时间、操作人员、附件版本和导出行为,往往比看板是否美观更重要。

还要关注数据留存周期、备份策略、访问控制、单点登录、异地协作和供应商服务承诺。不能只听“支持权限管理”,而要确认权限是否能细化到项目、角色、字段、附件和操作。

如果工具的审计记录无法导出,或导出后缺少时间、人员和对象信息,那么它不适合承担关键交付证据。监管场景下,无法举证等同于没有完成管理。

5. 如果团队工单量很大,优先解决队列,而不是增加项目模板

当每周工单达到数百条时,项目模板再精细也无法解决入口拥堵。此时要先建立服务目录、自动分类、优先级规则、轮值机制、SLA 和升级策略。

项目工具可以承接重大缺陷、范围变更和交付风险,但普通咨询不应全部进入项目主线。否则项目看板会被大量短平快请求占据,真正影响里程碑的问题反而不容易被看见。

工单量大时还要观察容量,而不是只设置时限。如果一个团队平均每周只能处理 80 条有效工单,却承诺 120 条都在两天内完成,任何工具都无法消除产能缺口。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

6. 如果预算有限,明确哪些能力可以暂缓

预算有限时,我建议优先保留对象关联、阶段控制、工单分流、变更记录、权限和基础报表。高级人工智能摘要、复杂资源优化和高度定制的门户可以在流程稳定后再评估。

可以暂缓的不是核心治理能力,而是使用频率低、替代成本低的装饰性功能。例如个性化主题、过度复杂的仪表盘、很少使用的高级预测和重复建设的通知样式。

但有三项能力不建议为了低价而牺牲:数据可导出、权限可验证、历史记录可追溯。它们决定了未来是否能迁移、审计和纠错,短期省下的钱可能会变成长期锁定成本。

九、上线后的落地方法:工具选对只是起点

1. 用一个真实项目做四周试点

试点不应选择最简单的项目,因为简单项目无法暴露工具边界;也不应选择最混乱的项目,因为失败后很难判断是工具问题还是治理问题。建议选择一个有明确阶段、存在一定工单量、且项目负责人愿意参与的中等复杂度项目。

第一周只搭建对象、角色和基础字段,第二周导入当前计划和未关闭工单,第三周运行变更和阶段准入,第四周复盘指标和用户反馈。不要在试点期间同时重构全部组织流程,否则参与者会分不清变化来源。

2. 先定义关闭标准,再定义报表

很多团队先做报表,后来发现每个人对“完成”的理解不同。项目任务完成可能代表代码写完,测试人员却认为必须通过验证;工单关闭可能代表处理人回复,客户却认为需要实际恢复。

因此,建议先对任务、缺陷、工单、变更和阶段分别定义关闭条件。关闭条件明确后,报表中的完成率、逾期率和重开率才具有可比性。

  • 任务关闭:交付物已提交,负责人确认,必要时通过验收。
  • 缺陷关闭:修复版本明确,验证结果通过,影响范围已评估。
  • 工单关闭:解决方案已提供,服务对象完成确认或超时策略已生效。
  • 变更关闭:实施结果已验证,计划、文档和费用影响已回写。
  • 阶段关闭:准入清单完成,遗留风险有明确接受人。

3. 设定少量但稳定的运营指标

上线初期不宜设置几十个指标。我的建议是先固定八项:工单进入量、首次有效处理时长、逾期率、重开率、转派次数、变更数量、阶段准时率和计划外返工人天。

这些指标覆盖入口、过程、质量、项目结果和成本。如果某项指标出现异常,再继续拆分到项目、模块、团队、客户或版本,而不是一开始就做出复杂报表。

指标要有负责人和复盘周期。每周看队列和逾期,每两周看缺陷与重开,每月看变更和返工,每个阶段结束看基线偏差。没有复盘动作的指标,只会增加系统里的数字噪声。

4. 让用户看到“填数据之后能得到什么”

一线人员不愿意录入,通常不是因为懒,而是因为看不到收益。如果他们提交工单后仍然要在群里重复说明,处理完成后仍然要手工写周报,系统自然会被认为是额外负担。

推广时要把个人收益讲清楚:提交者可以查看处理进度,处理人可以减少重复转发,项目经理可以直接获得风险数据,管理者可以看到返工原因。只有数据回流到日常工作,录入才会变成习惯。

另外,管理员应定期清理无效字段、重复提醒和没人看的报表。系统越复杂,越需要持续删减。真正成熟的流程不是字段越来越多,而是每个保留下来的字段都有明确用途。

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

十、最终选型清单:在签约前问清楚这些问题

1. 必须让供应商现场回答的问题

  1. 需求冻结后,新工单如何判断为缺陷、配置请求或正式变更?
  2. 项目阶段关闭时,能否要求完成检查清单并保留签核记录?
  3. 工单的首次响应和首次有效处理是否可以分别统计?
  4. 工单重开后,原处理记录、版本和责任人是否保留?
  5. 变更批准后,任务、里程碑、文档和风险是否需要人工重新录入?
  6. 外部协作者能否只看到指定项目、指定字段和指定附件?
  7. 历史数据导入支持哪些格式,关联关系能否一并迁移?
  8. 报表能否按项目、阶段、版本、问题类型和负责人交叉筛选?
  9. 系统开放接口是否有频率限制、字段限制和版本兼容说明?
  10. 合同结束或更换供应商时,能否完整导出项目、工单、附件和审计记录?

这些问题最好要求对方使用你的数据现场演示,并由项目经理、技术负责人、客服负责人和安全负责人共同打分。单一角色参加演示,容易只看到自己熟悉的部分。

2. 合同中不应只写“支持某功能”

采购合同中的功能描述要尽量转化为可验证结果。例如不要只写“支持工单升级”,而应写明可以按优先级、服务类别和超时时间触发通知,并能在报表中查看升级记录。

不要只写“支持数据导出”,而应写明导出的对象、字段、附件、时间范围、操作日志和交付格式。若涉及接口,还应明确接口文档、调用限制、故障响应和版本变更通知机制。

对于实施服务,要约定培训材料、配置文档、管理员交接、测试环境、试点支持和上线后的问题响应。许多项目不是工具不能用,而是实施结束后没有人知道为什么这样配置。

3. 用“不可接受场景”做最后淘汰

最终候选工具通常都能满足大多数基础需求,真正需要比较的是谁能避免关键失败。建议列出三至五个不可接受场景,并在最终测试中逐一验证。

  • 外部人员能看到内部安全分析或敏感附件。
  • 已冻结需求无法与新增请求进行基线比对。
  • 高优先级工单没有升级记录,逾期后也无法追责。
  • 变更审批通过后,项目计划和验收条件仍然完全不变。
  • 项目结束后无法导出完整时间线和关联附件。

如果候选工具在这些场景中需要大量人工绕行,就不应仅因为价格低或界面熟悉而入选。熟悉感可以通过培训获得,数据断链和审计缺失却可能在项目后期造成无法逆转的损失。

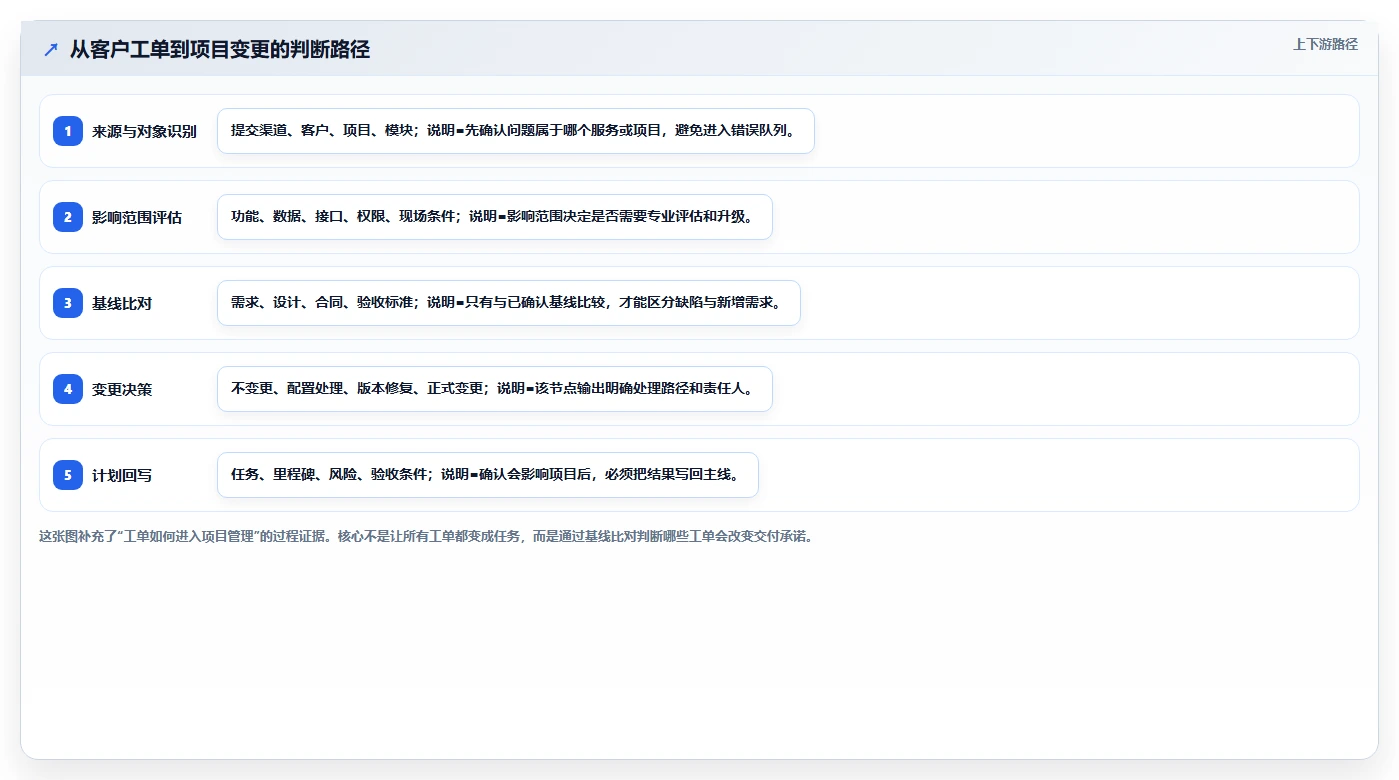

兼顾工单管理的瀑布管理工具哪个更靠谱?2026年选型测评指南

十一、FAQ:关于瀑布管理与工单一体化的几个关键问题

1. 瀑布项目一定要使用专门的项目管理工具吗?

不一定。小型、短周期、低风险项目可以用表格和文档完成基本管理。但当项目存在多阶段依赖、多人协作、客户验收、频繁工单或较强审计要求时,表格很难稳定保留关联关系和变更轨迹。

判断标准不是项目名称,而是失败后的代价。如果一次遗漏可能导致延期、返工、合同争议或合规问题,就值得使用能形成基线和证据链的工具。

2. 工单和任务到底应该分开,还是放在一起?

建议“对象分开,关系打通”。工单需要自己的入口、队列、SLA 和关闭规则;项目任务需要自己的计划、依赖、阶段和验收规则。两者可以相互关联,但不应强行使用同一套状态。

例如“处理中”对工单有意义,对项目阶段却过于粗糙;“待验收”对项目任务有意义,对普通账号申请又不一定适用。分开建模,才能避免一个流程迁就所有场景。

3. 工单数量很多时,是否应该全部自动转成任务?

不建议。自动转任务会让项目计划充满低价值事项,也可能造成资源统计失真。更好的方式是先按照影响范围和基线关系筛选,只有会影响版本、里程碑、验收或合同承诺的工单,才进入项目主线。

普通咨询、重复反馈和标准服务请求应留在工单队列中,通过知识库、模板回复和服务目录提升效率。

4. 是否必须选择支持人工智能的工具?

人工智能能力可以帮助摘要、分类、相似问题推荐和知识检索,但它不能替代阶段责任、变更审批和正式签核。对于瀑布项目,人工智能输出必须能够被复核,并保留原始记录。

选型时不要只看“是否有智能助手”,而要问它是否能降低重复阅读、减少错误分派、帮助发现风险,并且能明确区分机器建议和正式管理结论。

5. 采购时应该优先看国产化、私有化还是云端能力?

这取决于数据敏感度、组织 IT 能力、跨地域协作需求和长期预算。高敏感数据、强隔离和定制审计要求可能更重视私有化;跨区域团队和快速试点可能更看重云端交付。

无论采用哪种部署方式,都要确认备份、恢复、数据迁移、接口开放、权限审计和服务连续性。部署地点本身不是可靠性的全部,运营和退出机制同样重要。

6. 如何判断供应商的案例是否值得参考?

不要只看客户数量和行业名称,要问案例中的项目周期、工单规模、用户角色、上线范围、实施周期和改造前后指标。若案例只能描述“效率提升”,却没有统计口径和实施过程,参考价值有限。

最好要求与相似规模、相似交付模式的客户交流。重点询问上线后三个月是否仍在使用、哪些功能最终被放弃、管理员每周花多少时间维护,以及数据导出和权限问题是否出现过。

十二、总结:最靠谱的选择,是让项目和工单互相解释

回到“兼顾工单管理的瀑布管理工具哪个更靠谱?”这个问题,我的答案不是某个品牌名称,而是一套可验证的能力组合:项目计划能表达阶段和依赖,工单系统能完成分流和升级,需求基线能区分缺陷与变更,变更结果能回写项目主线,文档和操作记录能够支持验收与审计。

我尤其建议采购方警惕一种看起来很先进、实际上很脆弱的方案:所有对象都放在一个页面,所有人都可以修改,所有问题都用一个状态流转,所有报表都只统计完成数量。它上线很快,却无法解释项目为什么延期、哪些工单改变了范围、哪些缺陷重复发生。

真正可靠的一体化,不是让项目和工单变成同一种东西,而是让它们在关键节点互相解释。工单要能解释项目风险,项目要能解释工单优先级,变更要能解释计划变化,阶段门要能解释为什么可以继续交付。

下一步可以按以下顺序执行:先选一个真实项目,整理 20 条工单和 5 条变更;再用本文的六个场景测试候选工具;然后按团队类型调整权重,计算三年总成本;最后让项目、研发、客服、安全和财务共同确认不可接受场景。

如果一个工具能让你在十分钟内回答“这条工单是否影响基线、谁批准了变化、哪个里程碑会受影响、验收时有哪些遗留风险”,它才真正具备支撑瀑布项目的价值。其他看似丰富的功能,都应放在这个判断之后。

常见问题解答(FAQ)

1. 兼顾工单管理的瀑布管理工具,最应该看哪些能力?

我在选型时发现,很多工具都能画甘特图,也都能创建工单,但真正用起来差异很大。项目经理关心里程碑和依赖关系,客服或实施人员关心受理、派单、超时和客户反馈,我不确定应该用哪些指标判断两套流程是否真的打通。

我认为,兼顾瀑布管理和工单管理,首先要看两套对象是否共享同一套项目数据,而不是看产品宣传页上有没有“项目+工单”两个入口。最容易踩的坑是:工单可以转成任务,但转过去以后丢失客户、优先级、服务等级和处理记录,项目经理最后只能重新录入。

我会重点检查工单转任务、任务回写工单、状态同步、负责人同步、附件继承和操作日志这六项能力。测试时不要只创建一条正常工单,而要模拟“客户补充信息、任务延期、负责人变更、工单重新打开”四种异常场景。

检查项合格表现常见问题 工单转任务保留客户、优先级、附件、截止时间只能复制标题和描述 状态同步任务完成后工单自动进入待确认两边状态各自维护 延期处理延期可触发工单超时或风险提醒项目延期不影响服务时限 审计记录能追踪谁在何时修改了状态只显示当前结果,没有过程 我做过一次12人、86条工单的试用验证,单纯比较“能不能关联”几乎看不出差异;

真正拉开差距的是异常场景。某类工具在正常流转下完成率很高,但遇到工单重新打开后,原项目任务不会恢复,导致月度报表少统计了7条返工任务。因此,靠谱的判断标准不是功能数量,而是工单是否能成为瀑布项目中的真实输入。只要工单和任务仍然需要人工双录,后续的进度、成本、返工率和客户满意度数据就很难可信。

2. 2026年选择瀑布工单一体化工具,SaaS和私有化部署该怎么选?

我们团队既有内部研发项目,也有客户现场实施项目,工单里可能包含合同信息、系统日志和客户数据。我比较担心上云后的权限与合规问题,也担心私有化部署会把服务器、升级和备份成本全部转移给自己,想知道应该怎么做取舍。

部署方式不能脱离工单数据的敏感等级来判断。很多团队一提到客户数据就倾向私有化,但实际使用半年后才发现,备份没有演练、补丁没有及时更新、权限审批靠口头确认,安全性反而低于成熟的云端服务。我会先把数据分成三层:普通项目进度、客户业务数据、涉及身份与生产环境的敏感数据。

若主要是前两层,优先考察SaaS的租户隔离、加密、备份恢复和权限审计;若包含第三层,再评估私有化、专有云或混合部署,而不是直接把全部系统搬到自建环境。

维度SaaS更适合的情况私有化更适合的情况 上线速度希望一周内启动试用可以接受数周实施周期 运维能力没有专职系统管理员已有稳定的运维和安全团队 数据要求允许合规云环境存储必须部署在指定网络或机房 升级方式希望自动获得新功能需要严格控制版本变更 我在类似项目中会把三项隐性成本单独列出来:初始实施、年度运维、数据迁移。

一个看似便宜的私有化方案,如果每季度需要人工升级、每年还要购买数据库和备份资源,三年总成本可能比SaaS高出30%到50%。反过来,如果客户合同明确要求数据不得出特定网络,便宜就不应成为第一判断标准。选型时建议要求供应方现场演示“账号离职、项目移交、备份恢复、接口故障”四个场景。

只展示登录页面和甘特图,没有价值;能否在故障或人员变动时保住工单链路,才是部署决策真正要解决的问题。

3. 如何判断一个工具的瀑布计划和工单报表是否可信?

我以前遇到过一种情况:甘特图显示项目按期完成,但客户工单的平均响应时间不断变长;另一个系统的报表数字很多,却无法解释延期是因为开发、测试还是等待客户确认。我想知道,选型时怎样验证报表不是“看起来很专业”。

判断报表可信度,关键不是图表数量,而是指标能否追溯到原始事件。一个平均处理时长如果无法拆成受理、分派、处理中、等待客户和已解决几个阶段,就不能用于判断团队效率,因为等待客户的时间可能被错误算成内部处理时间。我会先要求工具提供事件级记录,再核对四类时间:计划开始、实际开始、计划完成、实际完成。

工单还要额外记录首次响应、首次解决、最终关闭和重新打开时间。只有这些时间口径稳定,瀑布项目的延期原因和服务团队的响应效率才能放在同一张管理报表里。

指标建议口径不能接受的口径 项目延期天数实际完成日期减计划完成日期以最后一次编辑日期代替 首次响应时长受理时间到首次有效回复自动回复也算有效回复 解决时长处理中时间与等待外部时间分开从创建到关闭全部计入 返工率重新打开工单数除以已解决工单数只统计最终关闭数量 我通常会用一组可预先知道答案的测试数据验证报表:创建20条工单,其中5条等待客户两天、3条重新打开一次、4条发生负责人转派。

然后手工计算结果,再与系统报表比对。如果系统只给总时长,不提供过滤和明细下钻,就不建议把它作为管理层唯一的数据来源。这也是为什么我不建议只让项目经理试用。至少应让项目经理、工单处理人和管理者分别操作一次,因为三个人看到的数据口径可能完全不同。

能从报表点击回原始工单,并解释每一分钟从哪里来,才算具备决策价值。

4. 瀑布项目团队如何用一套工具同时管理变更、缺陷和客户工单?

我们最头疼的不是没有功能,而是需求变更、测试缺陷和客户反馈经常重复登记。同一问题可能在群聊里说一次、工单里记一次、项目任务里再记一次,最后没人能确认哪个版本才是最终结论。我想知道怎样设计流程,才能减少重复录入又不牺牲审批严谨性。

我更推荐“一个事实源、多个视图”的做法,而不是为需求、缺陷和工单分别建立三套孤立流程。客户反馈应保留在工单中,确认属于产品问题后再关联需求或缺陷;项目任务负责执行,变更单负责审批,三者的职责不能混在同一个状态字段里。

一个适合瀑布项目的最小流程可以是:工单受理、问题归类、影响分析、变更审批、执行任务、测试验证、客户确认、关闭归档。每一步都要明确进入条件和退出条件,尤其是“已解决”和“已关闭”不能混为一谈。

对象主要责任应保留的信息 客户工单记录外部诉求与服务承诺客户、优先级、首次响应、确认结果 变更单判断范围、成本和交付影响影响模块、工期变化、审批人、版本 项目任务安排实际执行工作负责人、依赖、工时、完成证据 缺陷记录验证产品质量问题复现步骤、环境、修复版本、回归结果 我见过最常见的失败方式,是把“客户说有问题”直接创建成开发任务。

这样做虽然快,但会跳过影响分析,导致低优先级反馈挤占关键路径。更稳妥的做法是先由服务或产品角色确认问题类型,再决定是否进入变更审批或缺陷修复。在试用阶段,我会统计重复录入次数、跨角色转派次数和从工单到关闭的平均操作步数。

一个工具即使功能齐全,如果同一条信息需要复制三次、状态需要手动维护两遍,团队通常会在高峰期绕过系统,回到表格和群聊。最终选型时,优先选择能保留关联关系和审批痕迹的工具,而不是流程最复杂的工具。对瀑布团队来说,严谨不等于多填字段;

真正的严谨,是每次变更都能回答“为什么改、谁批准、影响了什么、最终交付在哪个版本”。

读者评论

杨梓萱

文章把“支持瀑布模型”和真正具备阶段准入能力区分开,这一点比较实用。尤其是保留高优先级缺陷后测试阶段仍可直接关闭的情况,确实能暴露工具只是有甘特图、缺少治理约束的问题。

邱梦琪

工单不应全部回写项目计划,这个判断很有参考价值。先做分类、去重和影响范围判断,再把真正影响验收、上线日期或冻结设计的工单转为变更,能避免项目主线被大量普通请求干扰。

龙宇轩

对设备实施团队来说,项目地点、设备模块、问题类型和影响阶段这四个字段确实关键。相比只记录文字描述,结构化字段更方便后续分析返工批次和供应商质量,选型时值得重点演示验证。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53975

(0)
飞飞飞飞
团队预算有限怎么办?2026低成本产品管理软件排名与测评解析
上一篇 2026年9月1日 下午2:22
初创企业瀑布管理工具评测:2026年选型指南与核心功能解析
下一篇 2026年9月1日 下午2:24

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
