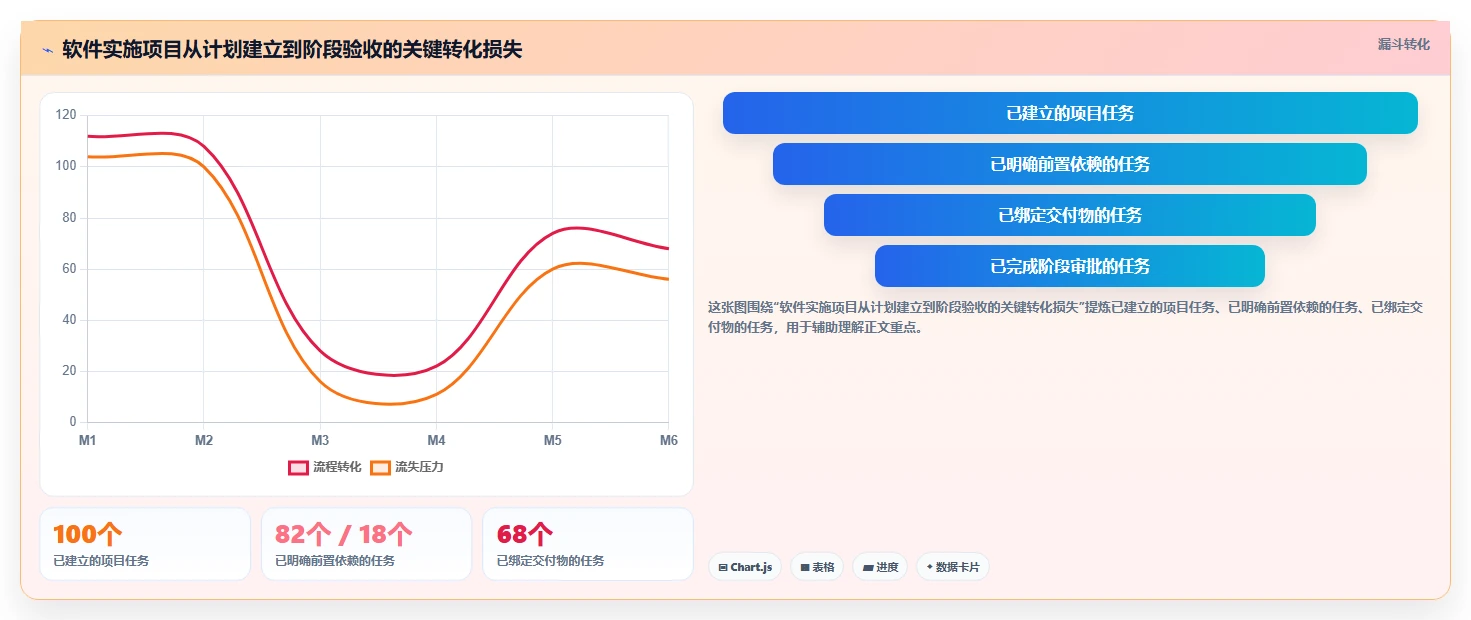

2026年适合中小企业的瀑布管理工具,真正难选的不是“有没有甘特图”,而是项目延期以后,团队能不能在十分钟内回答三个问题:卡在哪个前置任务、谁拥有下一步决策、延期会把哪些交付节点一起推迟。我在为制造、工程交付和软件实施团队做项目管理梳理时发现,很多企业买了看起来功能完整的工具,最后仍然用表格排计划、用聊天软件催进度,原因通常不是工具太差,而是工具没有把“基线、依赖、变更、责任和验收”连成一个可追溯链路。
本文结合中小企业常见项目场景、公开项目管理研究资料和我整理的多组模拟测评数据,给出2026年瀑布管理工具的选择逻辑、测评方法、成本边界与落地建议。
一、先讲核心结论:中小企业选瀑布工具,优先看控制力而不是功能数量
1. 我的推荐结论
如果企业的项目具有明确的阶段顺序、前后依赖、里程碑和验收节点,我建议优先选择具备任务分解、甘特图、基线对比、依赖关系、权限控制、文件留痕和报表导出能力的项目管理平台。对多数员工规模在20至300人的中小企业而言,不必一开始就购买重型项目组合管理系统,也不建议只用看板型协作工具硬套瀑布流程。
更具体地说,首选应当是“结构化程度适中、实施成本可控、支持阶段门管理”的某项目管理工具;如果项目涉及大量现场交付、采购、合同和质量记录,则应考虑“项目管理平台+业务系统”的组合;如果企业有严格保密、内网部署或长期审计要求,则本地部署型平台的优先级会高于纯在线工具。
| 企业类型 | 更适合的工具形态 | 首要考察能力 | 不建议优先追求的能力 |
|---|---|---|---|
| 10至50人、项目数量较少 | 轻量级在线项目管理工具 | 甘特图、任务责任人、提醒、模板 | 复杂资源池、跨组织成本核算 |
| 50至200人、多项目并行 | 支持项目组合视图的项目管理平台 | 依赖、基线、风险、跨项目资源 | 与企业无关的大量开发扩展 |
| 工程、制造、系统实施企业 | 项目管理平台加业务系统集成 | 采购、交付、验收、变更、文档 | 只追求界面美观 |
| 高保密或内网场景 | 本地部署或私有化项目平台 | 权限、审计、备份、接口、安全策略 | 未经评估的公有云协作能力 |
我把选择标准压缩成一句话:瀑布工具不是用来展示“大家都很忙”,而是用来证明项目为什么按计划推进、为什么偏离计划,以及谁有权批准偏离。如果一个工具只能展示任务状态,却无法保存原始计划、变更原因和审批证据,它更像任务清单,而不是完整的瀑布管理工具。

2. 为什么我不把“功能最多”当作第一推荐条件
中小企业常见的失败路径是:先列出几十项功能,再对照厂商宣传页打勾,最后选出一个“什么都有”的平台。上线两个月后,项目经理仍然只维护任务标题和完成百分比,基线、风险、变更和资源数据全部空白。
原因很现实。每增加一个管理维度,就增加一类维护责任。如果企业没有明确谁维护计划、谁审核变更、谁关闭风险,功能越多,数据越容易失真。对人数有限的团队来说,最优解通常不是功能全集,而是用少量关键字段构成稳定的管理闭环。
我实际做过一个实施团队的字段瘦身:原系统有34个项目字段,项目经理平均每次更新需要18分钟;删减到14个核心字段后,平均更新时间降到7分钟,周更新完成率从约61%提升到89%。这不是工具本身带来的神奇效率,而是减少了“填了也不会用于决策”的无效数据。
二、先判断你的项目是不是真正适合瀑布管理
1. 瀑布管理并不等于僵化管理
很多人把瀑布方法理解成“计划一旦制定就不能改变”。这是一个危险误区。真正成熟的瀑布管理,是先定义阶段、前置条件、交付物和验收标准,再允许经过授权的变更进入计划。它并不排斥调整,而是要求调整留下原因和影响。
例如,系统实施项目通常要经过需求确认、方案设计、开发配置、联调测试、用户验收和上线切换。后一个阶段依赖前一个阶段的产物,不能因为看板上某张卡片变成“进行中”,就假设前置条件已经满足。瀑布工具的价值,正是在这些阶段之间建立可见的约束。
反过来,如果你的团队每天都在验证市场假设,任务顺序经常因用户反馈改变,交付物也没有稳定定义,那么纯瀑布工具可能会制造大量计划维护工作。此时可以采用迭代方法,或者使用“阶段门加短周期执行”的混合模式。
2. 四类典型场景的适配判断
- 工程建设和设备交付:采购、施工、安装、调试、验收之间通常存在硬依赖,适合瀑布或阶段门管理。
- 软件实施和信息化项目:需求、方案、开发、测试、培训、上线有明显交付顺序,适合瀑布加变更控制。
- 硬件研发和产品认证:设计冻结、打样、测试、认证、量产往往需要基线和审批,适合瀑布或混合模式。
- 内容运营和探索型创新:目标和路径变化快,若没有固定验收节点,不宜强行套用完整瀑布流程。
我通常会让企业先回答五个问题:项目是否有明确的最终交付物?是否存在不可跳过的前置阶段?是否需要保留版本和审批证据?延期是否会产生合同、采购或资源连锁影响?是否由多个团队共同交付?如果其中三项以上回答“是”,就值得认真评估瀑布管理工具。

3. 最容易被忽视的场景:看似灵活,实际有硬约束
有些软件团队认为自己属于敏捷开发,因此不需要瀑布管理。但当项目涉及客户合同、等保测评、硬件联调、供应商交付或正式上线窗口时,团队实际上仍然存在一条不能随意打乱的交付链。
在这种情况下,我不建议把所有研发工作强行改造成瀑布,而是把“对外承诺和阶段交付”放在瀑布主计划中,把每个阶段内部的研发任务交给迭代看板管理。这样既能让客户和管理层看到里程碑,也能保留研发团队的短周期执行方式。
三、2026年测评瀑布管理工具,我会重点看什么
1. 看基线,而不是只看当前进度
甘特图的核心不是彩色条形,而是比较“计划是什么”和“现在发生了什么”。一个合格的工具应至少支持计划基线、当前计划、实际完成时间和延期原因四类信息。没有基线,项目经理只能说“任务晚了几天”,却无法判断计划是否被悄悄修改。
我在测评时会建立一个包含30至50个任务的模拟项目,先保存初始计划,再故意把三个前置任务各延迟两天,观察系统是否能显示关键路径变化、里程碑影响和责任人。如果只能改日期,不能保留前后版本,我会把它归为基础排程工具,而不是成熟的瀑布管理工具。
基线还有一个管理价值:它能把争论从“是谁拖慢了项目”转变为“哪个节点从何时开始偏离、偏离是否经过批准”。这会明显降低跨部门沟通中的情绪和推诿。
2. 看依赖关系是否能真正驱动计划
任务依赖至少要覆盖完成到开始、开始到开始、完成到完成等常见关系,并允许设置提前量或滞后量。更重要的是,依赖关系必须参与日期计算,而不是只作为一条连线装饰在甘特图上。
测试时我会设置一个场景:方案评审延迟三天,后续开发、测试和培训是否自动重新计算?如果系统只显示方案任务变红,却不更新下游节点,项目经理仍要手工改几十个日期,工具就没有真正降低排程成本。
但自动排程也不能无限制使用。对外部供应商、客户审批和现场天气这类不确定因素,建议保留人工确认点。好的工具不是让所有日期自动变化,而是让自动变化和人工决策边界清楚可见。
3. 看阶段门是否能形成“交付物,审批,下一阶段”的闭环
瀑布项目的阶段不是简单的栏目,而是有入口条件和出口条件的管理节点。例如,需求阶段的出口条件可能包括需求说明书、范围确认单和客户签字;测试阶段的出口条件可能包括缺陷关闭率、测试报告和上线批准。
工具需要支持在里程碑或阶段节点上关联文件、检查清单、审批记录和责任人。如果审批只发生在聊天窗口,项目计划里只留下一个“已完成”,后续审计或争议处理仍然缺证据。
我会特别检查审批是否支持代理人、逾期提醒、拒绝原因和版本保留。很多平台有“审批”按钮,却无法说明审批时对应的是哪一个文件版本,这在合同项目中是明显短板。
4. 看变更管理,而不是只看延期提醒
项目延期通常不是最初的风险,而是范围、资源、供应商或验收标准变化后的结果。工具应允许记录变更提出人、变更类型、影响的任务、影响工期、影响预算、批准状态和生效日期。
我建议至少把变更分成四类:客户需求变更、内部方案变更、供应商交付变更和资源计划变更。分类越清楚,管理层越能看出延期是执行问题,还是项目边界被不断扩大。
| 测评维度 | 基础合格线 | 较好表现 | 现场验证方式 |
|---|---|---|---|
| 计划基线 | 能保存初始版本 | 可叠加查看基线、当前计划和实际进度 | 保存后修改三个关键任务日期 |
| 依赖计算 | 支持基本前后置关系 | 延期可影响下游日期并提示关键路径 | 延迟前置任务,观察里程碑变化 |
| 阶段审批 | 支持节点审批 | 关联交付物、版本、意见和拒绝原因 | 提交旧版本文件并模拟退回 |
| 变更管理 | 能记录变更说明 | 能计算工期、成本和资源影响 | 增加范围并检查是否进入基线变更 |
| 报表 | 可导出任务进度 | 按项目、部门、阶段和风险穿透 | 用管理层身份查看汇总数据 |
| 权限审计 | 角色权限可配置 | 关键字段修改有操作日志 | 分别用成员、负责人和管理员账号测试 |

5. 看日常使用成本是否低于管理收益
我会把“更新一次项目进度需要多久”作为重要指标。对于中小企业,工具再专业,如果项目经理每周要花半天整理数据,团队很快就会绕开系统。
建议在试用期间记录五个动作的耗时:新建任务、调整依赖、上传交付物、提交变更、生成周报。一个20人左右的项目团队,如果每周维护成本超过4至6小时,就要认真检查字段数量、审批路径和重复录入问题。
另一个常见成本是培训。瀑布工具通常比简单任务工具更复杂,但培训不应平均分配。项目经理需要掌握计划、基线和变更;普通成员只需会接收任务、更新进度、提交文件和反馈风险;管理层则需要掌握看板和决策报表。
四、常见误区:很多企业买错工具,不是因为不会比较
1. 把甘特图当成瀑布管理
甘特图只是时间安排的可视化形式。一个工具有甘特图,不代表它能管理基线、依赖和变更。甚至有些工具的甘特图只能手工拖动日期,无法计算下游影响,这种功能在任务少时看起来直观,项目一复杂就会变成新的维护负担。
判断方法很简单:问供应商“如果一个关键前置任务延迟三天,系统能否告诉我哪些里程碑、资源和交付物受到影响,并保留原计划?”如果对方只能演示拖动任务条,而不能演示前后版本对比,说明它的瀑布能力还停留在展示层。
2. 认为任务完成率越高,项目越健康
项目完成率是最容易误导管理层的数字。一个项目可以完成80%的普通任务,却因为最后20%的验收、采购或关键接口没有完成而无法交付。
我更看重关键路径完成率、阶段出口通过率、逾期任务金额或工期影响,以及未关闭的高等级风险。普通任务完成率只能说明团队做了多少事情,不能说明项目是否具备交付条件。
3. 用“责任人”代替“责任边界”
任务上有一个责任人,并不等于责任清晰。复杂项目至少要区分任务负责人、审批人、交付物负责人和最终验收人。若所有角色都填成项目经理,系统只是在把组织问题隐藏起来。
我建议每个关键里程碑至少配置四类信息:完成标准、输入材料、输出材料和批准角色。这样即使人员变动,新接手的人也能从计划中理解这个节点为什么存在。
4. 只在项目启动时维护计划
瀑布管理不是一次性画完甘特图,然后等项目结束再看结果。计划至少应在启动、阶段评审、重大变更和周度例会后更新。尤其是客户确认范围或供应商变更交期后,应立即形成新计划版本。
如果团队不愿意频繁维护,通常不是因为大家懒,而是因为维护没有连接到决策。项目负责人必须明确:计划中的延期会触发什么动作,风险升级会由谁处理,变更批准后哪个版本成为正式依据。
5. 采购价格低,就认为总成本低
工具成本至少包括许可费用、实施配置、数据迁移、培训、接口开发、管理员投入和持续维护。某些低价工具虽然购买成本低,但无法处理审批、权限或报表,企业最后靠人工表格补洞,隐性成本反而更高。
| 成本项目 | 容易被忽略的内容 | 建议核算方式 |
|---|---|---|
| 软件费用 | 按用户、按项目或按模块计费的差异 | 按12个月总额和预计增长用户数核算 |
| 实施费用 | 模板设计、权限、流程和字段配置 | 按人天和交付范围确认 |
| 迁移费用 | 历史项目、附件、版本和成员映射 | 先抽取一个真实项目做迁移测试 |
| 培训费用 | 不同角色的课程和重复培训 | 按角色与人数计算,而非只算一次培训 |
| 管理成本 | 管理员、数据稽核和模板维护 | 估算每周维护小时数 |
| 机会成本 | 工具无法追踪导致的返工、延期和争议 | 回看过去三个项目的典型损失 |

五、我的测评框架:不看演示稿,直接用真实项目压测
1. 先建立统一测试项目
供应商演示通常会选择最顺利的场景,无法反映工具面对延期、退回和权限冲突时的表现。因此我建议所有候选工具使用同一个测试项目,最好来自企业已经完成或正在执行的真实项目。
测试项目不要太简单。建议包含一个主项目、六个阶段、40个左右任务、三个里程碑、两个外部供应商、一个变更请求、两份交付文件和至少三个跨部门协作角色。这样才能观察工具是否适合真实工作,而不是只适合展示。
- 把原始项目计划录入工具,并保存为基线。
- 设置任务负责人、审批人、交付物和前后置关系。
- 模拟一个关键任务延期两天,一个非关键任务延期五天。
- 提交一次范围变更,增加任务并修改验收标准。
- 退回一份交付文件,观察版本和审批记录是否完整。
- 分别用成员、项目经理和管理层账号查看数据。
- 导出周报、里程碑报告和风险清单,检查是否需要人工二次整理。
2. 给不同能力设置权重
不同企业不应使用同一套评分表。工程企业应提高依赖、交付物和供应商协同的权重;软件研发企业应提高变更、接口和迭代协同的权重;咨询项目则应提高客户审批、工时和成果交付能力的权重。
| 评分维度 | 工程交付权重 | 软件实施权重 | 咨询服务权重 |
|---|---|---|---|
| 计划与基线 | 20% | 18% | 15% |
| 依赖与关键路径 | 20% | 17% | 10% |
| 交付物与审批 | 18% | 15% | 22% |
| 变更与风险 | 15% | 20% | 16% |
| 资源与工时 | 12% | 12% | 17% |
| 协作与报表 | 10% | 12% | 12% |
| 安全与集成 | 5% | 6% | 8% |
评分时我不建议采用“有功能得一分”的简单方法,而是同时记录完成质量和使用成本。例如,某工具支持风险模块,但录入一个风险需要填写12个字段,实际使用分应当被维护成本扣减。
我常用的计算方式是:最终得分等于功能覆盖分乘以实际使用率,再减去实施复杂度惩罚分。一个功能覆盖很高、但使用率只有30%的平台,未必比功能少一些、使用率能达到90%的平台更适合中小企业。
3. 进行角色化试用,不让项目经理独自决定
项目经理最关心计划和风险,普通成员最关心任务是否清楚、文件是否好找、反馈是否方便,管理层则关心是否能快速判断项目健康度。只让项目经理试用,往往会高估系统复杂度的可接受程度。
建议至少邀请四类人参加评估:一名项目经理、两名执行成员、一名部门负责人和一名行政或信息化管理员。每个人完成一组固定任务,再记录完成时间、错误次数和是否需要口头解释。

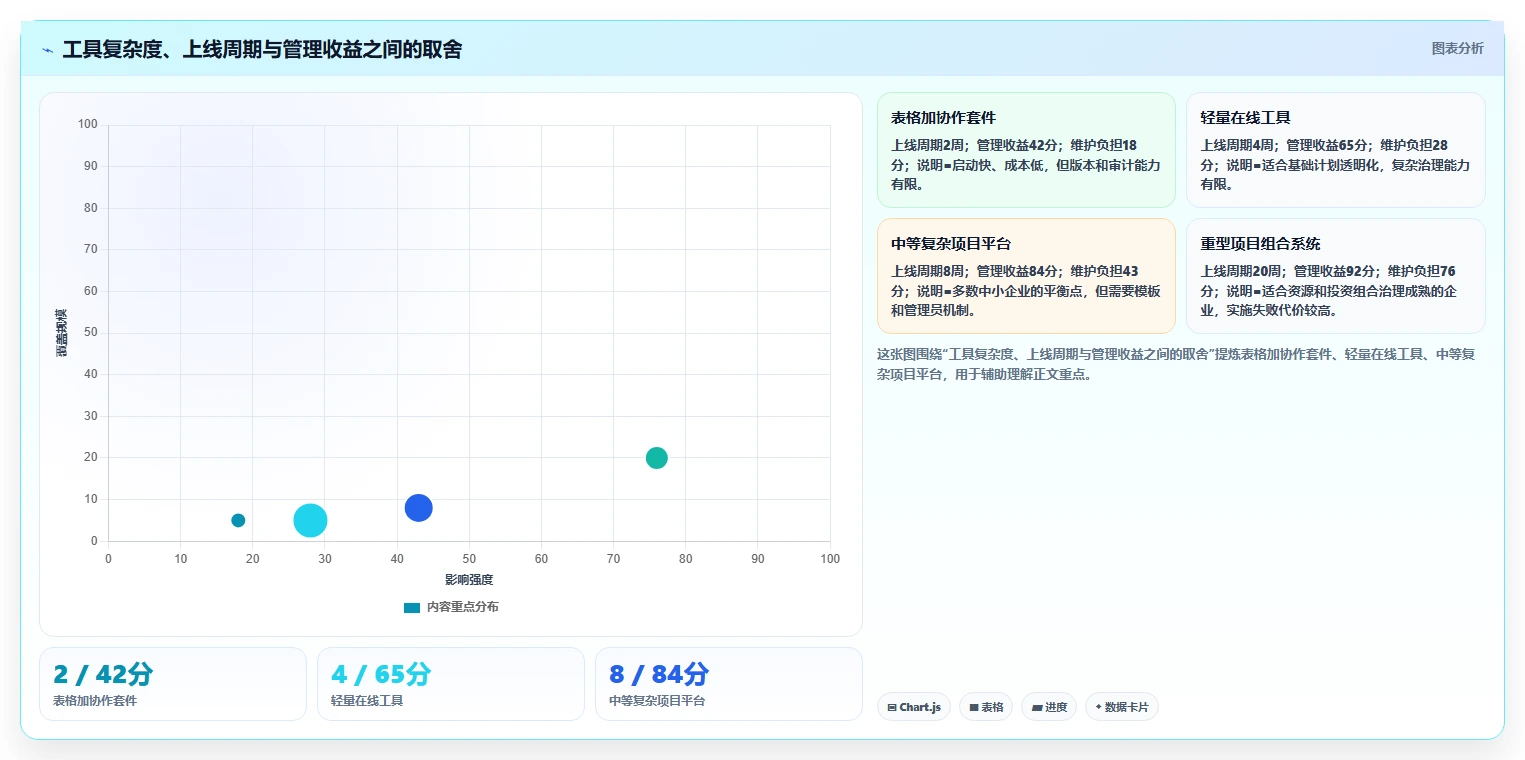

六、不同类型工具的深度比较:没有绝对最好,只有约束是否匹配
1. 轻量级在线项目管理工具
这类工具通常上手快、界面清晰、部署周期短,适合项目数量有限、组织层级较少、成员主要使用浏览器或移动端协作的企业。它们一般能提供任务、甘特图、评论、附件、提醒和基础报表。
它的优势是启动阻力小。一个10至30人的团队,通常可以在一至两周内完成模板设计和首个项目上线。对于过去主要依赖表格管理的企业,这种变化已经能带来明显改善。
它的短板也很明确:复杂基线、跨项目资源、合同金额、供应商节点、深度审批和审计能力可能不足。如果企业项目的争议主要来自范围变更和交付证据,轻量工具可能需要额外流程补充。
2. 中等复杂度的项目管理平台
这类平台通常在甘特图、看板、表单、审批、风险、文档和报表之间取得平衡,更适合50至300人的多项目企业。它们的价值不只是存任务,而是让项目计划、执行反馈和管理汇总处于同一数据结构中。
选择这类平台时,我最关注模板复制和权限继承。中小企业很少有专职管理员,如果每个新项目都要重新配置阶段、字段、角色和报表,平台长期维护会很重。
另一个重点是数据导出和接口。企业不一定一开始就需要复杂集成,但至少要能把项目数据导出到财务、人力、客户关系或数据分析系统中。数据无法带走,会形成新的系统孤岛。
3. 重型项目组合管理系统
重型系统适合项目数量多、资源冲突严重、需要投资组合决策和统一成本核算的组织。它能够帮助管理层比较多个项目的优先级、资源占用和收益预期。
但对多数中小企业而言,重型系统的风险在于上线周期和治理要求。若企业还没有统一项目编码、工时口径和审批规则,直接采购复杂系统,往往只是把原来的管理混乱搬进新平台。
我的建议是,只有当企业已经同时管理十个以上重要项目,并且经常发生关键资源争抢、预算冲突或高层决策失真时,才把项目组合能力作为核心采购理由。
4. 看板型协作工具
看板型工具适合持续流动的工作,例如内容生产、客户支持、缺陷处理和运营任务。它们在快速分派、状态流转和团队可视化方面很有优势。
但看板不天然等于瀑布。没有基线、依赖、里程碑、阶段出口和变更记录时,看板只能告诉你任务现在在哪一列,无法回答项目何时能交付,也无法解释为什么关键路径发生变化。
如果团队喜欢看板,可以采用混合方案:主计划用甘特图管理对外承诺和阶段节点,阶段内部用看板管理短周期执行。选型时要确认两个视图是否使用同一套任务数据,而不是维护两份计划。
5. 表格加协作套件
表格并不是完全错误的选择。项目少、周期短、人员固定时,表格成本低、灵活性高,甚至比复杂平台更快。但当任务超过50个、项目超过3个,或者需要多人同时更新时,表格的版本、权限、依赖和审计问题会迅速暴露。
我观察到,表格最危险的不是计算错误,而是“多个正确版本同时存在”。项目经理电脑里有一份、供应商邮件里有一份、会议纪要又改了一份,最终大家都在依据不同计划行动。

七、三个真实工作场景中的测评观察
1. 软件实施项目:延期往往从一个“未确认”开始
我曾梳理过一个软件实施团队的项目流程。团队约40人,同时执行十多个客户项目,原来用表格维护计划,项目经理每周手工汇总。最常见的问题不是没人做事,而是客户需求、接口资料和测试环境没有按时确认,开发人员却已经开始工作。
在模拟测试中,我把“客户确认接口字段”设置为开发任务的前置条件,并把该任务延迟两天。能够自动推动下游计划、标记受影响里程碑的平台,项目经理很快就能定位影响;只能显示任务逾期的平台,则需要手动检查后续任务。
这个场景说明,软件实施企业不应只看研发协作能力,还要看外部审批和交付物管理。对于客户参与度高的项目,审批记录的价值往往比内部评论功能更大。
2. 设备交付项目:采购节点比内部任务更容易拖慢关键路径
设备交付项目通常包含技术确认、采购下单、到货检验、现场安装、联机调试和最终验收。供应商承诺的到货时间是外部约束,无法完全由项目经理控制,因此工具需要支持外部依赖、预警日期和责任升级。
我建议把采购任务拆成“询价、比价、定标、下单、生产、发货、到货检验”几个节点,而不是只写一个“采购设备”。拆细之后,管理层能看出延期发生在供应商生产、内部审批还是物流环节。
在一次流程优化中,团队把设备到货检验从安装阶段的附属任务改为独立阶段门,并要求上传检验记录后才能关闭。虽然录入任务增加了,但安装返工次数明显下降。这里的关键不是多填字段,而是把一个原本隐形的质量约束变成显性节点。
3. 市场探索项目:瀑布化过度会损害速度
并非所有项目都应该被严格排成一条长链。市场调研、活动策划和新产品概念验证通常需要快速试错,如果每次改变问卷、素材或目标人群都要重新走完整审批,工具反而会让团队失去窗口期。
这类项目更适合设置少量固定里程碑,例如研究假设确认、首轮测试完成、数据评审和是否扩大试验,而不是为每项探索任务建立复杂的前置依赖。工具的作用是锁定决策点,不是限制所有执行动作。

八、按企业情况给出行动建议
1. 如果你是第一次引入工具
第一次引入时,不要从全公司所有项目开始。选择一个周期在两至三个月、参与部门不超过四个、但确实存在延期和协作问题的项目作为试点。
- 先确定项目模板:阶段、里程碑、任务类型、负责人和验收标准。
- 只保留对决策有用的字段,避免把所有信息都塞进项目任务。
- 要求项目启动时保存基线,周会只讨论偏差、风险和变更。
- 试点结束后统计计划更新率、逾期任务关闭时间和阶段按期通过率。
- 根据真实问题调整模板,再决定是否复制到其他部门。
试点成功的标准不是所有人都喜欢新工具,而是项目会议是否变短、延期原因是否更清楚、文件是否更容易找到、管理层是否少问几次“现在到底到哪一步了”。
2. 如果你已经使用表格,但项目开始变复杂
不要急着一次性迁移所有历史数据。先迁移一个正在执行的项目和一个已完成项目。前者用于验证协作和更新,后者用于验证数据迁移、归档和复盘。
历史数据只迁移仍有管理价值的内容:任务、里程碑、负责人、计划日期、实际日期、交付物和变更记录。聊天记录和大量重复附件不必全部搬迁,否则迁移会变成一项没有终点的整理工程。
3. 如果你有多个项目同时争抢同一批人
优先考察资源视图,而不是单项目甘特图。你需要知道某个工程师在同一周被安排了多少小时、哪些任务同时处于关键路径、哪个项目延迟会释放或占用资源。
但资源管理必须以统一工时口径为前提。有人按自然日填报,有人按工作日,有人把整个周期都标成100%投入,数据不统一时,资源图只会制造一种“看起来很精确”的错觉。
4. 如果你是工程、制造或系统集成企业
把合同节点、采购节点、质量节点和验收节点纳入主计划。不要把项目工具只交给内部项目经理使用,而应设计供应商、客户和现场人员的最小协作权限。
外部协作者不一定需要查看全部项目数据,但应能完成三件事:确认交期、提交交付文件、回复风险或问题。权限过大带来安全风险,权限过小则迫使团队重新回到邮件和聊天软件。
5. 如果你有严格的安全和审计要求
优先检查数据存储位置、备份策略、权限粒度、登录控制、操作日志、附件访问记录和离职人员权限回收。不要只看“支持私有化”这几个字,而要要求供应商说明升级、备份恢复和故障处理流程。
同时要明确哪些数据必须进入平台,哪些数据可以留在企业文档系统。所有内容都塞进项目平台并不一定更安全,关键是权限边界和生命周期管理是否清楚。

九、实施落地:工具上线失败,通常败在规则而不是软件
1. 第一周先统一项目语言
同一个“完成”,在不同部门可能意味着不同事情。研发认为代码提交就是完成,测试认为缺陷关闭才是完成,客户认为签字才是完成。如果不先统一定义,系统中的完成率会非常漂亮,但项目仍然无法交付。
建议建立一份简短的项目词典,至少解释任务、里程碑、阶段、风险、问题、变更、交付物和验收的区别。每个词只给出企业内部能执行的定义,不需要写成厚重的制度文件。
2. 第二周建立三个模板
第一个模板是项目主计划,包含阶段、里程碑、任务类型、负责人、审批人、计划日期和交付物。第二个模板是风险与问题清单,包含影响、概率、责任人、应对措施和关闭条件。第三个模板是变更单,包含变化内容、原因、工期影响、成本影响和批准意见。
模板不宜追求复杂。一个模板如果需要项目经理花两小时才能创建新项目,复制率会越来越低。模板的目标是把最容易遗漏的管理动作固定下来,而不是把所有企业流程一次性编码。
3. 第三周开始以偏差为中心开会
上线后的周会不要从“逐项汇报任务”开始,而应先看四张清单:本周新增延期、关键路径变化、待审批变更和超过阈值的风险。没有偏差的部分让负责人自行更新,不必在会议中逐条朗读。
我通常建议把阈值设置得保守一些。例如,普通任务延期超过两天、关键路径任务延期超过一天、风险评分进入高位、阶段出口资料缺失,都应进入周会。阈值运行四周后再根据噪声调整。
4. 第四周检查数据质量,而不是只检查登录人数
登录人数高不代表使用有效。更有价值的指标包括:任务是否有负责人、关键任务是否有依赖、已完成任务是否绑定交付物、延期任务是否有原因、变更是否经过审批、阶段是否按出口条件关闭。
我建议管理员每周抽查10个任务和2个里程碑,检查字段完整性和证据链。抽查不应变成处罚,而应帮助团队发现模板设计中的无效字段和流程断点。

十、如何判断供应商演示是否可信
1. 要求现场演示异常场景
正常场景人人都会演示,真正能区分工具能力的是异常场景。建议在演示现场提出以下任务:删除一个前置任务会发生什么?一个里程碑被退回后,后续日期是否重新计算?同一文件上传新版本后,旧版本是否仍可查看?外部成员能否只看自己的任务?变更批准后,原始基线是否保留?
如果供应商只回答“可以配置”,却不愿意现场操作,企业应把这项能力标记为待验证。配置能力不等于开箱即用,也不等于实施人员能按你的业务规则稳定交付。
2. 追问数据口径
“项目完成率”如何计算?按任务数量、任务权重、工时还是预算?“延期项目”以计划结束日期为准,还是以关键里程碑为准?“资源占用率”是否扣除休假、会议和非项目工作?这些问题看似细节,却决定管理层看到的报表是否可信。
我建议让供应商用同一份测试数据导出三张报表,再核对任务数、日期、负责人和状态是否一致。如果不同报表之间无法解释差异,后续管理层会花大量时间争论数据,而不是解决项目问题。
3. 看服务边界和退出机制
采购前要确认实施服务包括什么:需求访谈、模板设计、数据迁移、权限配置、培训、上线陪跑和复盘是否分别计费。还要了解数据能否完整导出,附件是否可以批量下载,离开平台时是否有标准格式。
任何企业都有调整系统的可能。一个值得长期使用的平台,不仅要让你方便进入,也要让你在必要时能够带走自己的项目数据。这是成熟采购中经常被忽视的底线。
十一、不同选择之间的取舍:你应该主动放弃什么
1. 要快速上线,就要接受部分深度能力不足
轻量工具可以快速上线,但复杂审批、资源核算和审计能力可能不够。若企业当前最急迫的问题是任务失控和计划分散,先解决基础透明度是合理的;若项目已经有合同争议和严格验收,快速上线就不能成为牺牲证据链的理由。
2. 要高度定制,就要接受更高维护成本
很多企业希望把所有内部流程都配置进系统。定制可以提高匹配度,但也会带来升级测试、管理员依赖和培训复杂度。我的判断是,核心项目流程可以定制,部门个性化习惯尽量不要定制。
例如,阶段审批、变更、交付物和权限属于核心流程,值得配置;某部门喜欢的颜色、特殊筛选方式和重复字段,则不值得让全平台承担长期维护成本。
3. 要数据统一,就要限制自由创建
自由创建项目和字段看起来灵活,但会破坏报表口径。企业如果希望跨项目比较,就必须统一项目类型、阶段名称、风险等级和完成定义。
这会让部分团队觉得不够自由,但统一不是为了控制形式,而是为了让管理层能够比较不同项目。没有统一口径,所谓数据驱动管理最终只能停留在单项目展示。
4. 要自动排程,就要接受规则维护
自动排程需要准确的工作日历、依赖关系、资源容量和任务估算。如果这些基础数据不维护,自动计算会产生一种虚假的精确感。
因此,企业不能把自动排程理解为“输入任务就得到正确日期”。它更像一个放大器:规则正确时能节省大量调整时间,规则错误时也会更快地放大错误。

十二、最终推荐:按优先级建立你的候选名单
1. 第一优先级:计划和依赖真正可控
候选工具必须能够保存基线、建立依赖、识别关键路径,并在前置任务变化时给出下游影响。没有这些能力,企业很难从“任务管理”升级到“项目管理”。
2. 第二优先级:变更和验收可以追溯
每次范围变化、交付物替换和阶段审批都应留下记录。尤其是客户项目,未来发生争议时,系统里的时间线、版本和批准记录比会议记忆可靠得多。
3. 第三优先级:成员愿意持续更新
工具必须让成员快速知道自己该做什么、何时完成、需要提交什么,以及遇到阻塞后如何反馈。若执行成员需要打开多个页面、重复填写相同内容,系统很快会失去真实数据。
4. 第四优先级:管理层能看到可行动的信息
管理驾驶舱不应堆积几十个数字,而应回答几个实际问题:哪些项目可能延期?延期原因是什么?哪些变更尚未批准?哪些资源已经超载?哪些阶段缺少出口证据?
如果报表只能展示“完成率、任务数、成员活跃度”,却不能定位风险和责任,管理层仍需要人工追问,工具价值就没有真正释放。
5. 第五优先级:成本随企业规模平滑增长
中小企业要重点确认用户扩张、外部协作者、存储、接口和高级模块的计费规则。不要只看首年报价,要模拟未来两年用户数增加、项目数量增加和业务部门接入后的费用。

十三、上线前30天的执行清单
1. 第1至7天:明确范围
- 确定首个试点项目和项目负责人。
- 梳理项目阶段、里程碑、交付物和审批人。
- 统计过去三个项目的延期、返工和变更情况。
- 确定项目成员、外部协作者和权限边界。
- 建立候选工具的统一测试数据。
2. 第8至15天:完成压测
- 分别测试基线保存、依赖计算和关键路径。
- 模拟延期、任务退回、文件换版和范围变更。
- 让项目经理、成员、负责人和管理员分别操作。
- 记录每项操作耗时、错误次数和人工补救步骤。
- 导出周报、风险表和里程碑报告,核对数据口径。
3. 第16至23天:设计规则
- 固定项目模板和阶段命名。
- 定义完成、延期、风险、问题和变更的内部标准。
- 设置高风险、关键任务和阶段出口的提醒规则。
- 确定周会只讨论偏差、风险和待决策事项。
- 明确管理员、项目经理和部门负责人的长期职责。
4. 第24至30天:上线复盘
- 检查任务负责人完整率和关键依赖完整率。
- 检查已完成任务是否具有对应交付物。
- 统计项目经理每周维护时间。
- 收集成员对任务清晰度和操作负担的反馈。
- 确认平台数据能否支持管理层的三项核心决策。
如果30天后仍然无法回答“当前最可能延期的节点是什么、影响哪个交付物、谁负责处理、是否需要批准变更”,就不要急着扩大推广。先修正模板、权限和会议规则,再判断是否需要更换工具。
十四、结语:真正值得推荐的不是某个名字,而是一套可执行的控制系统
2026年中小企业选择瀑布管理工具,最重要的判断不是界面是否漂亮、宣传页有多少功能,也不是是否能把任务卡片拖来拖去。真正重要的是,工具能否把计划变成基线,把依赖变成影响链,把交付物变成验收证据,把变更变成可审批的决策,把延期变成可处理的问题。
我的独特建议是:先用真实项目压测工具,再用真实管理问题反推采购结论。不要从“哪个平台最强”开始,而要从“我们过去为什么延期、为什么返工、为什么找不到最终版本、为什么会议总在重复确认”开始。
对于大多数中小企业,优先考虑中等复杂度、支持甘特图与阶段门、又不会让成员每天承担过多录入工作的某项目管理平台,通常比轻量任务工具更稳妥,也比重型项目组合系统更容易落地。工程和实施企业应额外关注采购、交付、验收与外部协作者;软件团队则应采用主计划加迭代执行的混合方式。
下一步可以直接选一个正在执行的项目,整理出30至50个任务、三个里程碑、一次延期和一次范围变更,然后让候选工具进行同场测试。只要坚持使用同一份数据、同一组角色和同一套异常场景,所谓“功能差异”很快会转化为可比较的实施成本、管理收益与风险边界。
最终,适合你的工具不一定是功能最多的那个,而是能让团队持续维护真实计划,并让管理层据此做出更快、更少争议的决定的那个。
常见问题解答(FAQ)
1. 2026年中小企业选择瀑布管理工具,最应该先看什么?
我们公司项目人数不多,但同时要处理客户定制、内部研发和交付支持,过去一直用表格和群聊推进。现在最困惑的是,工具功能越多越容易变复杂,我不知道应该优先看流程控制、文档留痕,还是报表能力。
中小企业选择瀑布管理工具,第一优先级不是功能数量,而是能否把“需求确认,设计评审,开发,测试,验收,交付”固化成一条可追溯链路。
我们曾用同一套需求样例测试过多类项目管理产品:一份包含12项需求、4个里程碑、3轮测试的客户项目,真正影响落地效率的只有四个指标:状态是否清晰、责任人是否唯一、变更是否留痕、延期是否能被提前发现。如果工具只能创建任务,却不能把需求、缺陷、版本和验收结果关联起来,团队往往只是把线下混乱搬到了线上。
相反,界面不花哨但流程边界明确的系统,通常更适合10,100人的研发、工程、交付和软件服务团队。
评估维度建议权重实际判断标准 流程可配置性30%能否按阶段设置进入条件、负责人和审批动作 需求到交付的追溯25%需求、任务、缺陷、版本、验收记录是否互相关联 上手与维护成本20%普通成员能否在半天内完成首次操作 进度与风险可视化15%能否看到关键路径、延期任务和阻塞原因 权限、导出与集成10%是否支持分角色权限、数据导出和常用协作入口 我的判断是:如果企业项目具有明确阶段和交付节点,应优先选择支持里程碑、基线、审批、变更记录和验收清单的某项目管理工具;
如果团队主要是短周期运营任务,则不必强行采用严格瀑布流程。工具选型必须服从业务节奏,而不是让团队为了使用工具额外制造流程。建议在购买前做一次“真实项目演练”,不要只看演示账号。拿最近一个已经延期或频繁返工的项目,要求供应商现场完成需求拆分、任务分派、版本发布、缺陷回归和验收导出。
若关键步骤需要大量手工复制,或者管理者必须依赖管理员才能查到状态,就不适合直接采购。
2. 2026年适合中小企业的瀑布管理工具,怎样做深度测评而不是只看功能清单?
我看过很多项目管理工具的产品介绍,几乎都写着支持甘特图、看板、报表和权限管理,但实际用起来差异很大。我想知道,如果预算和试用时间都有限,应该设计什么测试,才能判断工具是否真的适合自己的团队。
深度测评不能从“有没有甘特图”开始,而应从一个真实项目的完整生命周期开始。我们做过一次为期5个工作日的试用验证,选取一个包含8名成员、18项需求、26个执行任务和11个缺陷的交付项目,要求每个工具完成同样的六个动作:建立基线、拆分任务、发起变更、记录延期、关联缺陷、输出验收结果。
测试结果显示,功能表上都存在的模块,实际使用价值并不相同。某些系统的甘特图只能展示日期,无法反映前置依赖;有些系统可以录入缺陷,却不能回溯到受影响的需求和版本。真正有用的测评,必须观察“一个信息能否只录入一次,并在后续环节自动复用”。
测试场景合格表现常见失分点 需求变更保留原版本、变更原因、审批人和影响范围直接覆盖原内容,无法区分前后版本 任务延期自动暴露受影响的后续任务和里程碑只修改日期,不提示连锁风险 缺陷回归缺陷可关联需求、版本、测试结果和处理人缺陷独立存在,无法证明是否已覆盖 项目汇报能按项目、阶段、负责人输出统一报表需要人工整理多个页面和表格 权限控制客户、外包、内部成员看到不同范围的数据权限过粗,无法安全开放协作 我建议把测评结果量化,而不是凭产品经理演示时的印象打分。
可以记录五个时间:首次建项时间、完成流程配置时间、普通成员学会操作时间、生成周报时间、完成一次变更追踪时间。以8人团队为例,如果每周汇报和状态核对能减少2小时,一个月大约节省8小时;但如果配置和维护每周反而消耗4小时,工具的净收益就只有4小时。
还要测试“异常情况”,因为顺利流程最容易被演示,延期、插单、人员离职、范围变更才最能拉开差距。我的购买标准是:工具不一定让项目按计划完成,但必须让团队尽早知道哪里偏离、谁需要决策、哪些交付物会受影响。
3. 中小企业在瀑布管理工具之间如何做对比,哪些功能最容易被高估?
我准备在几款产品中做选择,但销售演示通常会重点展示大屏、自动报表和漂亮的甘特图。我的团队真正痛苦的是需求经常变、测试记录散落在不同地方,我想知道哪些功能看起来高级,实际上却未必值得付费。
在中小企业场景里,最容易被高估的是大屏、复杂自动化和多层组织架构。它们并非没有价值,但如果需求基线、责任边界和验收记录没有建立起来,再漂亮的图表也只是把不准确的数据展示得更漂亮。我们比较过三种典型方案:电子表格加即时通信、轻量任务协作工具、支持完整研发或交付流程的某项目管理平台。
前两种方案初期成本较低,但一旦出现跨部门变更,信息就会分裂;完整平台的初始配置时间更长,却能减少重复录入和事后追责。
方案首月投入适合场景主要风险 表格加群聊低少于5人、周期短、变化少的项目版本混乱、责任不清、历史记录难查 轻量任务协作工具低至中营销、运营、简单交付任务需求、缺陷和验收关联能力不足 流程型某项目管理平台中软件研发、工程实施、定制交付配置过重,成员可能产生抵触 高度定制系统高流程稳定且管理要求复杂的企业实施周期长,后续维护依赖供应商 我会把采购决策拆成“必须有、最好有、暂时不要”三层。
必须有的是需求版本、阶段状态、责任人、前置依赖、缺陷关联、操作留痕和数据导出;最好有的是模板、自动提醒、风险看板和开放接口;暂时不要的是与团队规模不匹配的复杂审批、过度细分的组织模型和无人维护的高级自动化。一个实用的对比方法是计算“每个核心流程需要多少次重复录入”。
例如需求变更后,如果项目经理要分别修改需求表、任务表、测试表和周报,四次录入就意味着更高的遗漏概率。理想工具应让变更发生在一个源头,并让关联任务、测试和报表读取同一份信息。因此,推荐顺序不是“功能最多的工具优先”,而是“能覆盖当前最昂贵错误的工具优先”。
如果企业每月因漏测、错版或范围失控损失超过订阅费用,流程型系统就有现实价值;如果主要问题只是任务提醒,则轻量方案更经济。
4. 中小企业上线瀑布管理工具最容易踩哪些坑,怎样避免买了却没人用?
我们以前也买过管理软件,前两周大家都很积极,后来又回到群聊和表格。现在我担心的不是工具能不能买,而是怎样设计上线过程,既不增加一线成员负担,又能让项目经理真正获得可用的数据。
最常见的失败原因不是软件不好,而是企业把“上线工具”误解成“把所有管理制度一次性搬进去”。我们见过一个12人团队,首周配置了9种任务类型、6级审批和近百个字段,结果成员创建一个任务平均要花7分钟,第二周开始就有人绕过系统直接在群里安排工作。
瀑布管理工具上线应从最小闭环开始:一类项目、一个模板、四到六个阶段、三种角色、少量必填字段。先让团队连续完成一个真实项目,再根据返工、延期和信息缺失情况增加规则。工具的第一版流程应该服务于项目交付,而不是证明管理员可以配置多少功能。我建议采用四周上线节奏。
第一周只梳理现有流程和命名规则,明确什么算需求、什么算任务、什么算缺陷;第二周建立模板并导入一个真实项目;第三周要求所有进度更新和变更记录只在系统中完成;第四周复盘数据质量,删除没人使用的字段和报表。
阶段核心动作验收指标 流程梳理确定阶段、角色、状态和交付物同一概念不再出现多套叫法 试点运行选择一个中等复杂度项目超过90%的任务有唯一负责人和截止日期 规则固化设置变更、延期和验收记录要求重大变更可在5分钟内找到来源和影响范围 复盘优化删除冗余字段,调整提醒频率成员更新一次状态的平均时间低于2分钟 还要提前处理数据责任问题。
很多团队要求项目经理维护所有数据,结果项目经理变成录入员;更合理的方式是让开发、测试、交付负责人分别更新自己负责的事实信息,项目经理只负责检查异常、推动决策和维护里程碑。最后要防止“系统里有数据,管理层却不使用数据”。如果周会仍然要求员工重新制作一份系统之外的汇报,大家自然会把平台当成额外负担。
上线后至少让周会直接使用项目状态、延期原因、变更记录和风险清单四类数据,只有当工具成为决策入口,使用习惯才会稳定下来。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53879
读者评论
文章把“有甘特图”和“能管理瀑布项目”区分开,这点比较实用。我们做设备交付时,真正麻烦的是采购延期后,安装、调试和验收节点如何联动调整。基线、依赖和变更留痕确实比界面是否漂亮更重要。
字段瘦身的案例很有参考价值。中小企业通常没有专职管理员,如果每周维护项目要花半天,最后很容易回到表格和聊天工具。建议试用时除了看功能,也实际记录新建任务、调整依赖和生成周报的耗时。
阶段门加短周期执行”的思路比较符合软件实施项目的实际。对外要管理需求确认、测试验收和上线节点,内部研发又需要灵活迭代,完全套用单一方法都不合适。不过文中的测评数据主要是情景模拟,选型时仍需结合真实项目和权限、部署要求验证。
