2026年研发管理系统哪家靠谱?主流工具深度测评与选型指南
“研发管理系统哪家靠谱?”真正难的不是列出几个知名工具,而是判断它能不能在你的组织里持续产生有效数据。过去几年我参与过多次研发协同、项目管理和质量流程评估,最常见的失败并不是系统功能少,而是上线三个月后,需求状态没人维护、工时数据没人相信、测试结果和发布记录彼此脱节,管理层最后只能继续依赖周报和会议追进度。2026年的选型重点已经从“功能最多”转向“能否形成从需求、开发、测试到发布的可信闭环”。
一、先讲核心结论:靠谱不是功能清单最长,而是闭环成本最低
1. 我的结论:优先选择与组织复杂度匹配的系统
如果只给一个结论,我会建议企业不要先问“哪家最好”,而要先问“我们现在最需要消除哪一种管理失真”。研发管理系统的价值,通常不是让团队多填几张表,而是让关键信息在正确的时间被正确的人记录,并且能够被后续流程继续使用。
对于十几人到三十人左右的研发团队,轻量项目管理工具通常更合适。它们的优势是上手快、配置成本低、成员容易接受;缺点是复杂权限、质量追溯、跨项目资源管理和高级度量能力往往不够。
对于三十人到两百人的研发组织,重点应放在需求拆解、版本规划、缺陷管理、测试追踪、权限治理和跨团队协作。这个阶段最容易出现“工具已经上线,但管理方式仍然依赖人工表格”的情况,因此系统的流程可配置性比漂亮的首页更重要。
对于两百人以上、拥有多个产品线或多个研发中心的组织,重点则变成数据标准、组织权限、系统集成、审计追溯和组合项目管理。大型组织如果只购买一个任务看板,很快会遇到数据口径不一致、项目之间无法比较、接口维护成本过高等问题。
| 组织类型 | 首要问题 | 优先能力 | 常见取舍 |
|---|---|---|---|
| 小型研发团队 | 任务分散、进度不透明 | 看板、迭代、评论、提醒、基础报表 | 牺牲部分复杂流程,换取快速采用 |
| 中型研发组织 | 需求、开发、测试相互脱节 | 需求追踪、缺陷关联、版本管理、权限 | 接受一定配置成本,换取过程可追溯 |
| 大型研发组织 | 跨部门协作和数据治理困难 | 组织权限、审计、集成、组合项目、度量体系 | 牺牲部分灵活性,换取标准化和稳定性 |
我的判断标准可以概括为一句话:系统不是把所有事情都做一遍,而是让同一份信息尽可能少重复录入,却能在后续环节被持续复用。

2. 2026年选型最值得关注的五个变化
- 从项目看板转向研发价值流。系统需要帮助团队识别需求等待、开发等待、测试等待和发布等待,而不只是展示任务状态。
- 从单点记录转向证据关联。一条需求最好能够关联设计说明、代码提交、构建结果、测试用例、缺陷和发布版本。
- 从静态报表转向异常提醒。真正有价值的报表不是告诉你“本月完成了多少任务”,而是提前发现某个版本的测试积压、需求频繁变更或缺陷重复打开。
- 从人工填报转向自动采集。工时、提交、构建、测试和发布数据应该尽量从已有系统采集,减少人为补录。
- 从单纯使用生成式功能转向可验证的智能辅助。智能摘要、需求拆解和风险提示可以提高效率,但最终结论必须能回到原始记录。
很多企业把“是否有人工智能功能”放在选型表第一行,我并不赞成。若基础字段没有统一、工作流没有执行、历史数据质量很差,智能功能通常只能生成更快的摘要,却不能生成更可靠的判断。
二、真实场景:为什么系统上线后,研发管理仍然失控
1. 需求总数不是问题,需求在流程中失去身份才是问题
我见过一家软件企业,产品经理在文档工具里写需求,研发人员在任务工具里拆任务,测试人员在另一套缺陷系统里登记问题,发布负责人又用电子表格维护版本清单。每个系统单独看都能工作,但同一项需求在四个地方拥有四个编号,最后没人能快速回答“这个版本到底交付了什么”。
这类问题不是缺少一个报表,而是缺少唯一的业务身份。系统选型时,应当验证一条需求能否贯穿以下链路:需求提出、评审、拆解、开发、测试、验收、发布和复盘。只要其中两个节点需要人工复制,长期数据就会逐渐失真。
我通常会要求供应商现场演示一个完整场景,而不是让对方按照产品菜单介绍功能。演示题目可以是:“一个高优先级需求临时变更,如何找到受影响的任务、测试用例、缺陷和版本?”如果演示只能通过多个页面人工搜索,说明系统的关联模型还不够成熟。
2. 进度延期往往不是执行慢,而是等待时间没有被看见
研发负责人经常说“开发已经完成,测试还没排上”,测试负责人则说“需求说明不完整,无法开始”。在这种情况下,继续统计开发人员完成了多少任务没有意义。真正应该测量的是任务从“准备好”到“开始处理”花了多久,以及从开发完成到测试开始又等待了多久。

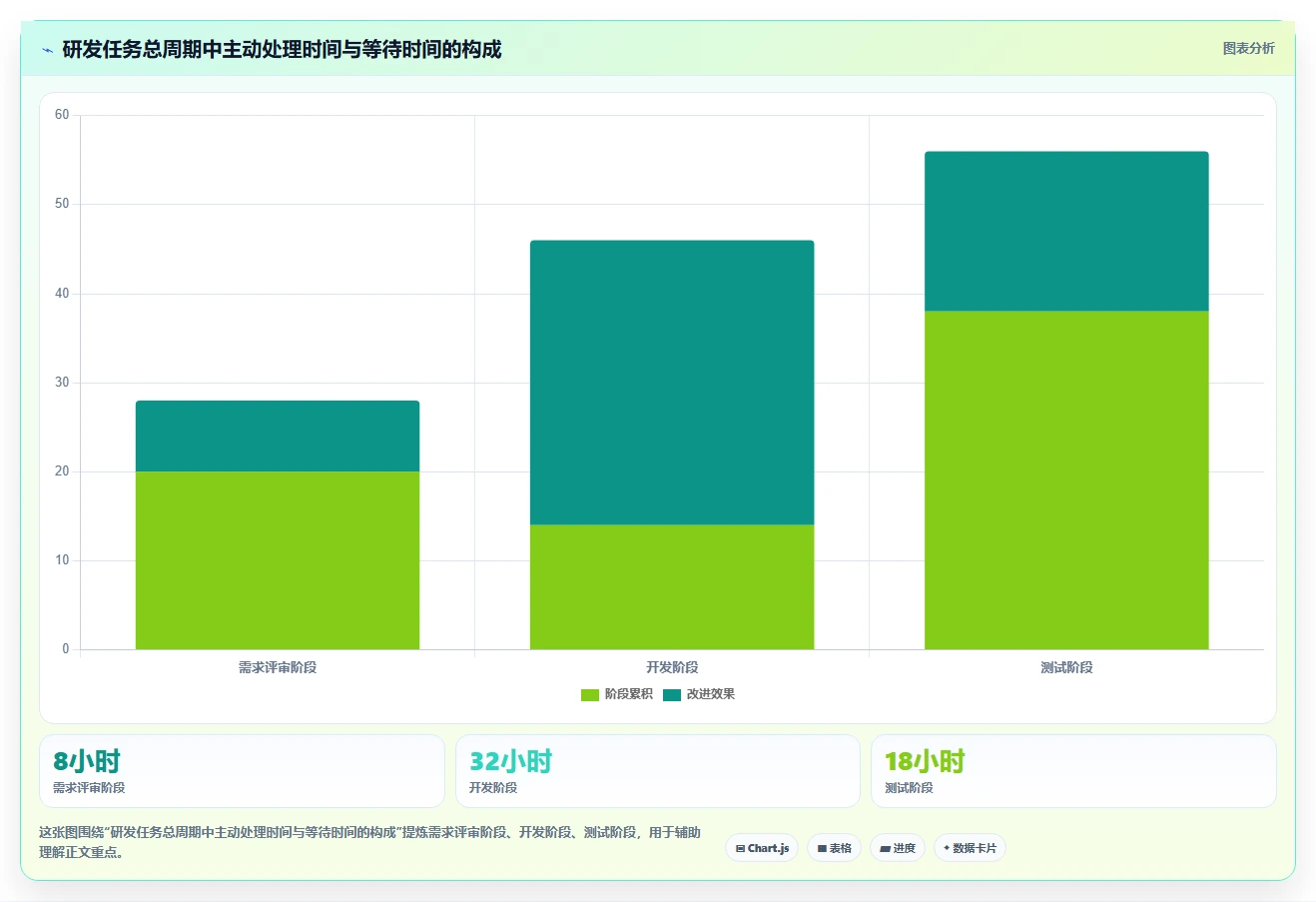

在一次流程复盘中,我把一个版本的工作拆成主动处理时间和等待时间。主动处理时间约占总周期的四成,等待时间接近六成。团队原本计划增加开发人员,后来发现瓶颈在测试环境申请和需求评审排队。最终通过调整评审节奏和环境预约规则,版本周期比增加人员更快得到改善。

3. 工时填报失真,会让管理层误判人员和项目
工时功能看起来简单,实际是最容易失去信任的模块之一。很多团队要求每个人每天填报工时,却没有定义“什么算工作时间”“跨项目如何分摊”“临时支持如何归类”。结果是员工月底集中填写,管理层看到的是精确到小数点的数字,却无法判断数据是否真实。
我认为工时系统至少要回答三个问题:某个项目消耗了多少有效投入;投入是否集中在高价值工作;计划工时与实际工时的偏差是否正在扩大。如果只能得到“某员工本月填了160小时”,而无法关联需求、缺陷、会议和支持事项,这个数字对决策帮助很小。
更稳妥的做法是把工时作为辅助证据,而不是绩效唯一依据。系统可以通过任务状态变化、代码提交、测试执行和发布记录帮助校验投入,但不能简单地用提交次数或填写小时数评价个人贡献。
三、主流工具分类测评:不同产品解决的不是同一种问题
1. 通用协作与任务管理工具:适合快速建立透明度
这类工具通常拥有灵活的列表、看板、日历、评论、提醒和基础自动化能力,代表性产品包括 Trello、Asana、Monday.com 等。它们的优点是学习门槛低,业务、设计、运营和研发都能使用,适合需求尚未稳定、项目类型较多的团队。
但从研发管理角度看,它们常见的短板是测试追踪、缺陷层级、版本质量门禁和代码流水线关联不够深入。团队可以用它们把“谁负责什么”讲清楚,却不一定能回答“这次发布是否具备足够测试证据”。
| 评估维度 | 通用协作工具表现 | 适用判断 |
|---|---|---|
| 上手速度 | 通常较快 | 适合需要在两周内建立基础透明度的团队 |
| 跨部门协作 | 较强 | 适合产品、设计、市场和研发共同参与的项目 |
| 研发追踪深度 | 中等或偏弱 | 复杂测试、缺陷和发布管理需要额外配置 |
| 工程集成 | 依赖插件或接口 | 应重点验证代码、构建和发布记录是否能稳定关联 |
| 管理复杂度 | 初期低,规模扩大后可能上升 | 多项目、多权限和强审计场景需要谨慎评估 |
2. 工程研发平台:适合重视代码、流水线和交付过程的团队
GitLab、GitHub Projects、Azure DevOps 等平台更接近工程交付链路。它们通常能较好地连接代码仓库、合并请求、持续集成、构建、部署和问题追踪。对于技术团队占比高、研发流程相对成熟的组织,这类平台能减少系统之间的跳转。
它们的难点也很明显:产品、市场、客户成功等非技术角色可能不熟悉工程术语;复杂的需求层级、审批流程和组织权限需要专业配置;如果企业还没有稳定的分支策略、代码评审规则和持续集成流程,平台优势很难充分发挥。
选择此类平台时,我不会只看“是否支持持续集成”,而会看一个失败场景:某次构建失败后,负责人能否在同一条链路上看到相关提交、变更需求、影响版本和责任人。系统真正有价值的地方,是让异常可以快速回溯,而不是让正常状态看起来很漂亮。
3. 专业研发项目管理工具:适合需要需求、测试和缺陷闭环的团队
这类产品通常强调需求管理、迭代规划、缺陷管理、测试用例、版本发布和研发报表。国内外都有较多选择,常见形态包括 Jira Software、YouTrack、TAPD 以及其他面向研发团队的平台。
这类系统的优势是研发语义更完整,能够支持产品经理、开发、测试和项目经理在同一套对象模型中协作。缺点是配置项较多,若没有明确的流程设计,很容易出现状态过多、字段过多、页面过多的问题。
我曾经见过一个项目把缺陷状态配置成十多个,包含“新建、已确认、待排期、开发中、待自测、待联调、待测试、测试中、待复测、已关闭、延期、无法复现、重复、设计如此”等状态。理论上很细,实际使用时不同成员对状态含义理解不一致,反而降低了数据质量。
4. 国产一体化平台:适合重视本地化流程与组织协作的企业
国产研发管理平台通常更贴近本土企业的组织结构、审批习惯和项目管理方式,产品、研发、测试、文档、效能分析等模块往往可以在一个平台中组合使用。对于需要本地部署、私有化交付、中文服务和复杂权限的企业,这类产品值得重点评估。
但“一体化”不等于“所有模块都同样成熟”。评估时要拆开看:需求管理是否好用,测试管理是否真正能用,统计口径是否统一,接口是否开放,升级是否影响定制功能,实施团队是否理解研发流程。采购合同写着“支持某功能”,不代表一线人员愿意使用它。
5. 企业级项目组合管理工具:适合跨产品线资源和投资决策
大型企业经常需要回答另一类问题:哪些项目应该优先投入?多个产品线是否争抢同一批架构师?某个项目延期会影响哪些业务目标?这已经超出普通任务管理范围,需要项目组合、资源容量、预算、风险和战略目标之间建立关联。
这类工具的使用成本更高,通常需要管理制度、项目分级和统一编码配合。如果企业连需求优先级都没有稳定规则,直接上组合管理系统,很可能只是把混乱搬到更复杂的界面中。

四、专业选型逻辑:用“业务链路”而不是“功能数量”做判断
1. 先定义必须闭环的三条主链路
我建议选型前先画三条链路。第一条是价值链路:业务目标、产品需求、研发任务、发布结果。第二条是质量链路:需求验收条件、测试用例、缺陷、修复验证、质量结论。第三条是交付链路:代码变更、构建、部署、上线、回滚和事故复盘。
这三条链路不一定全部由一个系统承载,但必须能够相互关联。企业可以使用多个专业系统,但不能让关键关联依赖某个人记忆或人工维护的电子表格。
在实际评估中,我会把链路拆成“对象、关系、责任人、状态、证据”五个部分。比如一条需求不仅要有标题和负责人,还要有验收条件、影响版本、关联任务和测试结果。没有这些关系,系统只是电子化的任务清单。
2. 用五个维度建立评分模型
| 维度 | 建议权重 | 核心问题 | 不合格表现 |
|---|---|---|---|
| 流程匹配度 | 25% | 是否符合现有研发流程,能否支持必要的状态和审批 | 为了迁就系统而改变关键质量流程 |
| 数据贯通度 | 20% | 需求、任务、缺陷、代码、测试和发布是否能够关联 | 同一信息在多个系统重复维护 |
| 团队采用度 | 20% | 一线人员是否愿意在日常工作中使用 | 系统依靠项目经理催填 |
| 管理洞察力 | 15% | 能否发现风险、瓶颈和趋势,而非只统计数量 | 报表很多,但无法支持决策 |
| 扩展与治理 | 20% | 权限、接口、审计、部署和升级是否可控 | 早期定制过多,后续升级困难 |
权重不是固定答案。研发人数少、流程简单的团队,可以提高团队采用度的权重;受监管行业或大型集团,应提高审计、权限和数据治理的权重。最忌讳所有企业都套用一张“功能打分表”。
3. 把“有功能”改成“在场景中完成任务”
供应商演示往往选择最顺畅的路径,例如新建需求、分配任务、关闭任务。选型测试应该故意加入异常和变化,才能看出系统的真实能力。
- 创建一个包含多个验收条件的需求,并拆成开发任务和测试任务。
- 将需求范围临时增加一项内容,观察影响分析是否清晰。
- 让一个开发任务延期,检查版本计划、依赖任务和资源安排是否同步变化。
- 登记一个严重缺陷,关联受影响版本、测试用例和修复任务。
- 模拟构建失败或测试不通过,观察发布状态是否仍然显示为可交付。
- 让一名外部协作人员只能查看指定项目,验证权限是否会泄露其他项目数据。
- 导出一个月度报告,检查统计结果是否能回到具体原始记录。
如果某个系统在正常演示中表现很好,但在需求变更、缺陷回归和权限隔离场景中频繁依赖手工操作,我会把它的实际评分下调。研发管理最耗费精力的地方,恰恰是异常状态和边界情况。
4. 将评分与成本放在同一张表里
采购价格只是总成本的一部分。真正的总拥有成本还包括实施咨询、数据迁移、接口开发、培训、管理员维护、升级适配、二次定制和流程变更。一个价格较低但需要长期人工维护的系统,未必比报价更高的平台便宜。
建议使用三年周期计算成本,并区分固定成本和随规模增长的成本。尤其要注意按账号、项目数量、存储量、接口数量或高级模块收费的产品,团队扩大后成本曲线可能完全不同。

五、深度测评维度:真正应该测试的不是页面,而是使用后的数据质量
1. 需求管理:看变更是否可控,而不是输入框是否丰富
一个成熟的需求模块至少要支持需求层级、优先级、价值说明、验收条件、影响范围、版本归属和变更记录。很多系统字段看起来很全,但如果字段没有被实际使用,最终只会增加填写负担。
我会重点观察四件事。第一,需求是否有明确的验收条件;第二,需求变更后是否保留历史版本;第三,需求是否能追踪到实际交付内容;第四,需求取消或延期后是否能够解释原因。对于管理层而言,需求数量本身没有意义,需求从提出到交付的决策过程才有价值。
一个常见陷阱是把“优先级”设置成红、黄、绿或高、中、低,却没有定义排序规则。最后所有需求都变成高优先级。更好的做法是同时记录业务价值、紧急程度、依赖关系和预计成本,并由产品负责人定期校准。
2. 迭代与计划:看计划能否反映真实容量
很多团队做迭代计划时,只把历史任务复制到新周期,再根据经验填一个完成日期。这种计划的缺点是没有考虑人员容量、假期、技术依赖、缺陷返工和跨团队等待。
系统至少应支持成员可用容量、任务估算、依赖关系、计划调整和迭代回顾。对于敏捷团队,不必迷信某一种估算方法,但必须保持口径稳定。故事点可以用于团队内部相对比较,工时可以用于容量规划,两者不能随意混用。
我建议把计划准确率定义为“计划完成且满足验收条件的工作量,占计划工作量的比例”,而不是“关闭任务数量除以计划任务数量”。如果一个任务因为拆得很细而数量很多,单纯统计关闭数量会放大虚假的进度感。
3. 缺陷与测试:看质量证据能否支撑发布决策
测试管理是研发系统选型中最容易被低估的环节。企业常常关注有没有测试用例库,却忽视测试用例是否与需求、版本和缺陷形成关系。没有关系的测试用例库,很快会变成一份无人维护的历史资料。
评估时应验证以下场景:测试用例能否按版本执行;失败用例能否直接生成缺陷;缺陷修复后能否回到原测试用例复测;严重缺陷是否会影响版本质量状态;测试环境和测试数据是否有记录。
我不会把“缺陷越少”简单理解为质量越高。缺陷数量与测试投入、版本规模和测试深度有关。更有参考价值的是缺陷密度、严重缺陷占比、重复打开率、平均修复时间、逃逸缺陷率和版本关闭时的未解决缺陷结构。
4. 工程集成:看关联是否稳定,而不是接口数量是否多
很多厂商会展示丰富的集成列表,但接口数量不等于集成价值。真正需要确认的是数据同步方向、同步延迟、失败重试、字段映射、权限继承和异常通知。
例如,代码提交关联任务时,系统是否能识别任务编号;合并请求关闭后,任务状态是否应该自动更新;构建失败时,版本风险是否会被标记;发布完成后,需求是否能获得实际上线记录。每个自动化动作都需要明确触发条件,不能为了“自动化”而自动化。
我尤其关注接口失败后的处理方式。接口正常时所有产品都能展示漂亮结果,真正影响运维成本的是认证过期、字段被删除、项目被归档或第三方服务短时不可用时,系统是否保留失败日志并支持补偿。
5. 报表与智能功能:看能否推动行动
研发报表常见的误区是指标很多,但没有对应动作。燃尽图显示进度下降,不代表版本一定健康;缺陷数量上升,也不代表质量一定变差。指标必须和判断规则、责任人及处理动作绑定。
我更看重四类报表:交付预测、流程瓶颈、质量趋势和资源风险。交付预测回答“按当前速度是否能按时完成”;流程瓶颈回答“任务卡在哪个阶段”;质量趋势回答“缺陷是否集中在某模块”;资源风险回答“哪些关键人员或团队已经超负荷”。
智能功能可以用于生成需求摘要、整理会议纪要、识别重复缺陷、提示字段缺失、预测延期风险。但凡涉及排期调整、质量放行、绩效判断和客户承诺,都应保留人工确认和原始证据链接。


六、一个可复用的测评方法:两周试用不等于随便试试看
1. 第一天:建立最小业务样本
不要把全部历史数据一次性导入试用环境。选取一个即将启动的真实项目,准备三类样本:十条正常需求、三条发生过变更的需求、五条典型缺陷。样本规模不必大,但要覆盖正常和异常情况。
同时明确参与角色,包括产品负责人、研发负责人、开发人员、测试人员和项目管理人员。每个角色至少完成一次真实操作,不能由供应商顾问代替所有人录入,否则测试结果会严重偏乐观。
2. 第三天:验证流程是否自然
让团队按照日常方式创建需求、拆解任务、安排迭代和记录缺陷。观察成员是否知道下一步做什么,是否需要频繁询问管理员,是否为了完成字段而绕开系统。
使用过程中的抱怨要分类处理。有人不喜欢填写验收条件,可能是字段设计不合理,也可能是团队本来就没有形成需求澄清习惯。工具问题和管理问题必须分开,否则容易把组织缺陷全部归咎于系统。
3. 第五天:故意制造一次变更
把一个已经进入开发的需求增加新的业务规则,再观察系统能否显示影响范围。你需要看到的不是一条备注,而是受影响的任务、测试用例、版本计划、风险和负责人。
如果系统没有原生影响分析功能,也要确认是否能通过标准字段和关联关系完成近似追踪。无法追踪的变更,往往会在测试阶段变成返工,在发布阶段变成争议。
4. 第七天:检查报表是否能回答管理问题
要求项目负责人现场回答五个问题:当前版本是否按计划推进;最可能延期的工作是什么;哪个阶段等待时间最长;严重缺陷是否集中在同一模块;如果减少一名关键人员,哪个项目首先受到影响。
如果系统只能输出“已完成任务数、未完成任务数和成员工作量”,说明它仍停留在基础统计层。报表不是越多越好,关键是能否减少会议中的猜测和追问。
5. 第十天:进行权限、导出和接口压力测试
用不同角色登录,测试查看、编辑、导出、删除和审批权限。尤其要检查离职员工、外部协作者和跨部门成员的账号处理方式。很多权限事故并不是系统没有权限功能,而是权限默认值过宽、项目复制时继承错误或账号回收不及时。
同时测试数据导出能力。企业即使决定长期使用某个平台,也应该保留结构化数据迁移能力。无法完整导出需求、任务、评论、附件、状态变化和关联关系的平台,会增加未来替换系统的风险。

6. 第十四天:用决策门槛而不是平均分做结论
平均分很容易掩盖致命短板。例如某系统易用性得分很高,但无法满足严重缺陷追踪;另一个系统功能很强,却需要大量定制才能上线。我的做法是设置“一票否决项”和“加分项”。
- 一票否决项:无法满足必要的数据安全要求;无法实现核心需求到发布的追踪;关键接口没有稳定方案;权限隔离不符合组织要求。
- 高权重项:真实团队愿意使用;异常场景处理清晰;报表能支持决策;实施团队能理解研发流程。
- 加分项:智能辅助可验证;开放接口完整;支持灵活部署;能够沉淀组织级度量标准。
七、不同情况下怎么选:不要让别人的成功案例替你做决定
1. 如果团队少于三十人,优先考虑“低摩擦”
小团队的主要风险是流程负担过重。若每个需求都需要填写十几个字段、经过多个审批节点,成员会把系统当成行政工作,真正的信息转移回聊天工具和口头沟通。
这类团队可以从一个项目、一个迭代、三类角色和五个核心字段开始:负责人、优先级、截止时间、验收条件、当前状态。等成员形成使用习惯后,再增加缺陷关联、版本报表和自动化规则。
如果团队主要是产品和运营协作,通用协作工具可能比专业研发平台更合适;如果团队已经高度工程化,并且持续集成、代码评审和自动部署成熟,则可以优先评估工程研发平台。
2. 如果团队在三十到两百人,优先考虑“关联深度”
中型组织最容易遭遇工具碎片化。产品使用一种工具,研发使用另一种工具,测试又有独立系统,项目经理通过电子表格汇总。这时最重要的不是增加更多功能,而是建立统一的需求、版本和缺陷关系。
建议先确定一个“主数据中心”。需求编号、版本编号、缺陷编号和项目编号必须有明确归属,其他系统通过接口同步或引用,而不是各自生成一套互不相认的编号。
中型组织还应设置专职或兼职管理员,负责字段、状态、权限、报表和接口治理。没有人维护规则,系统上线后很快会出现同义字段、重复项目、无效状态和失控的自定义配置。
3. 如果团队超过两百人,优先考虑“治理能力”
大型组织的选型必须把组织架构和系统架构一起考虑。产品线、事业部、研发中心、外包团队和合作伙伴的权限边界,需要在项目创建之前就定义清楚。
我建议大型企业先建立统一的对象字典,例如项目、产品、版本、需求、缺陷、团队和人员的编码规则。没有统一字典,跨项目报表会因为名称不同、层级不同和统计周期不同而失去比较价值。
同时要关注部署方式、数据备份、灾备、审计、单点登录、账号生命周期和接口限流。大型组织一旦把系统用于经营决策,稳定性和可审计性就不再是技术部门的内部问题。
4. 如果属于强监管行业,优先考虑“证据链完整”
金融、医疗、能源、汽车、通信等行业通常更关注需求变更、审批记录、测试证据、发布过程和操作审计。系统即使界面不够灵活,只要能够保留完整记录,也可能比一个灵活但追溯能力弱的平台更适合。
评估时要问清楚:历史记录能否防篡改或保留变更痕迹;审批是否有时间、人员和意见记录;测试结果能否关联到具体版本;发布前后的状态是否可比;数据导出是否包含完整审计信息。
5. 如果研发团队分布在多个地区,优先考虑“协作延迟”
分布式团队需要特别关注通知、评论、文档、时区、权限和异步协作。一个系统即使功能齐全,如果关键操作依赖同步会议或即时口头确认,也无法真正改善跨地区协作。
建议测试异步场景:产品负责人在上午提交需求,研发人员在不同时间完成评审,测试人员第二天查看验收条件,项目负责人不参加会议也能从系统复原决策过程。能否减少同步沟通,是分布式团队评估工具的重要标准。

八、常见误区:这些判断方式最容易把企业带偏
1. 误区一:功能越多,系统越靠谱
功能数量只能说明产品覆盖面,不能说明流程质量。一个拥有几十种模块的平台,如果用户每天仍然通过聊天工具分配任务、通过表格统计缺陷,那么它的实际价值可能低于一个功能更少但使用率稳定的工具。
我建议把功能分成三类:必须在系统内完成的核心流程、可以通过接口连接的外部能力、暂时不需要的高级能力。采购时只为第一类和真正有价值的第二类付费,避免为了展示“功能齐全”承担长期复杂度。
2. 误区二:大厂产品一定适合所有企业
大品牌通常拥有更完善的生态、文档、服务体系和市场验证,但这不等于它适合每个团队。产品越成熟,往往越有既定概念和配置规则,企业需要投入更多时间理解系统,而不是期待系统完全按照自己的习惯运行。
我会把“市场知名度”作为入围条件,而不是最终决策条件。最终还要看本地服务、实施能力、数据迁移、接口开放程度和团队真实采用情况。
3. 误区三:低代码可以解决所有流程问题
低代码适合快速搭建表单、审批和简单业务流程,但研发管理中的核心难题往往是对象关系、版本追踪、工程集成和指标口径。把复杂研发流程全部用低代码拼出来,早期看起来灵活,后期可能出现规则分散、权限难懂、升级困难和性能不稳定。
低代码的正确位置是补充个性化流程,而不是替代成熟的研发对象模型。涉及需求、缺陷、测试、代码和发布的主链路,优先使用平台原生能力或标准接口。
4. 误区四:智能功能能够替代项目经理判断
智能摘要可以节省整理时间,智能分类可以减少重复劳动,风险预测可以帮助发现异常,但这些功能依赖高质量输入。若任务状态长期不更新,智能模型只能根据过时数据生成看似合理的判断。
使用智能功能时,我建议建立三条规则:输出必须显示依据;重要结论必须由责任人确认;错误结果必须能够反馈和纠正。对于延期预测,系统应该说明是因为任务等待时间增加、依赖未完成,还是历史数据不足,而不是只给出一个“高风险”标签。
5. 误区五:把系统上线等同于项目成功
系统上线只是开始。真正的成功至少要经过三个阶段:第一阶段让成员愿意记录;第二阶段让负责人能够使用数据管理;第三阶段让组织能够根据数据优化流程。
如果上线后只考核登录次数和任务数量,团队可能通过批量创建任务、批量关闭任务来完成指标,却没有提升交付质量。应当关注有效使用率、数据完整率、需求变更留痕率、缺陷关联率和会议准备时间等结果指标。

九、预算、部署与安全:报价之外最容易被忽略的成本
1. SaaS、私有化和混合部署如何取舍
SaaS模式通常上线快、维护压力小,适合希望快速启动、内部运维能力有限的团队。企业需要重点关注数据区域、服务可用性、备份机制、账号安全、接口权限和合同到期后的数据导出。
私有化部署更适合有数据隔离、内网访问、行业合规或深度集成要求的组织,但企业要承担服务器、升级、备份、监控、漏洞修复和运维人员成本。很多企业只计算一次性部署费用,却忽略三年后的版本升级和接口适配。
混合部署可以在安全和效率之间取得平衡,例如核心数据留在受控环境,部分通知、文档或外部协作采用云服务。但混合架构会增加身份认证、数据同步和故障排查的复杂度,不应在没有明确边界时盲目采用。
2. 安全评估至少要覆盖六个层面
- 身份认证:是否支持单点登录、多因素认证和账号生命周期管理。
- 权限控制:是否能按组织、项目、角色、字段和操作进行细粒度控制。
- 数据保护:传输和存储是否采用合适的加密措施,备份是否隔离。
- 审计追踪:谁在什么时间修改了什么内容,是否可以查询和导出。
- 接口安全:接口令牌是否可分级、可过期、可撤销,是否有访问日志。
- 业务连续性:出现服务故障、误删或接口中断时,恢复时间和恢复点目标是什么。
安全部门参与评估时,不要只索取合规证书。证书能说明供应商通过某项审核,但不能替代企业对自身使用场景的判断。尤其要验证外部协作人员、离职账号和项目复制场景中的权限边界。
3. 定制开发要设置上限
定制并非一定不好,但每一项定制都可能增加后续升级、培训和故障排查成本。我的经验是,能够通过标准字段、工作流、权限和接口解决的问题,不优先开发专属功能。
如果供应商建议针对每个部门分别定制一套流程,应先问三个问题:是否真的存在业务差异;差异能否通过配置解决;未来是否需要跨部门比较。如果答案不清晰,最好先统一八成流程,再保留两成可配置空间。
十、上线实施:从一个真实版本开始,而不是从全公司开始
1. 先选试点项目,不要先选最复杂项目
试点项目应具备真实交付压力,但不应同时涉及十个系统、五个事业部和大量外部合作方。一个规模适中、负责人愿意配合、需求边界相对清晰的版本,通常更适合作为首个试点。
试点目标不要写成“全面实现研发数字化”,而应该写成可验证的结果,例如:需求到发布的关联率达到某个基准;版本例会准备时间减少;严重缺陷能够关联到具体版本;需求变更必须留下影响记录。
2. 设计最小流程和最少字段
我建议首期只保留真正参与决策的字段。每增加一个必填字段,都要说明谁填写、何时填写、填写后谁使用。如果找不到使用者,这个字段就不应成为上线阻力。
状态设计也应克制。需求可以从待评审、已确认、开发中、测试中、待验收、已发布开始,后续再根据真实问题增加状态。复杂状态不是成熟的证明,状态含义清晰、责任边界明确才是。
3. 把会议规则和系统规则绑定起来
如果周会仍然允许成员逐个口头汇报,而不要求打开系统记录,系统很难成为真实数据源。会议开始前,应先查看版本看板、延期任务、严重缺陷和需求变更;会议中只讨论异常、决策和阻塞;会议后将结论写回对应对象。
这样做的目的不是让会议变得形式化,而是让会议从“收集信息”转向“处理问题”。当成员发现系统记录会直接影响资源安排和优先级决策时,数据质量通常会自然提高。
4. 设立上线后四个衡量指标
| 指标 | 计算方式 | 观察重点 |
|---|---|---|
| 有效更新率 | 周期内发生有效状态或内容更新的任务数 ÷ 应更新任务数 | 判断系统是否真正进入日常工作 |
| 需求追踪率 | 可关联到任务、测试或发布记录的需求数 ÷ 已交付需求数 | 判断信息是否形成闭环 |
| 变更留痕率 | 有原因、影响和审批记录的变更数 ÷ 总变更数 | 判断范围控制是否有效 |
| 例会准备耗时 | 项目负责人每月为进度会议整理数据的小时数 | 判断系统是否减少人工汇总 |
5. 三个月后再决定是否扩展模块
首期上线三个月内,不建议同时启用全部高级模块。先观察核心流程是否稳定,再决定是否加入资源管理、组合项目、智能分析、成本核算或更多自动化规则。
模块越多,组织需要维护的规则越多。系统扩展应当由明确的业务问题驱动,而不是因为采购合同中包含模块就全部打开。

十一、最终选型建议:按场景做取舍,不要追求不存在的完美产品
1. 追求快速上线:选择简单、稳定、容易采用的方案
如果你的主要问题是任务散落、责任不清和版本进度不透明,应优先选择基础能力清晰、操作简单的产品。此时不必一开始就追求复杂测试管理和组合项目能力,先让所有成员在同一个地方工作,价值通常更大。
取舍是:你可能无法获得非常细的研发度量,也需要通过其他工具补充工程链路。但这比购买一套复杂系统后无人使用更可靠。
2. 追求研发闭环:选择需求、缺陷、测试和发布关联更强的方案
如果你的主要问题是需求变更频繁、测试无法追踪、发布风险难判断,应优先评估专业研发管理工具或工程研发平台。现场测试时,重点验证需求到测试用例、缺陷到修复任务、修复任务到代码提交的关联。
取舍是:系统配置和培训成本会更高,非技术角色可能需要更友好的视图和简化流程。不要为了迁就所有角色而削弱研发主链路,可以通过不同角色页面解决使用差异。
3. 追求跨项目决策:选择组合管理和资源视图更强的方案
如果你的主要问题是项目太多、资源冲突、战略优先级不清,应优先评估组合项目能力。系统应能将项目目标、里程碑、资源容量、风险和预算放在同一决策框架中。
取舍是:组合管理需要更强的组织纪律。若各部门仍然使用不同的项目定义和优先级规则,系统会输出大量不可比较的数据。
4. 追求自主可控:选择部署、审计和接口能力成熟的方案
如果企业对数据位置、审计和内网访问有明确要求,部署方式和安全能力应作为前置条件,而不是采购后再补充。建议提前让安全、法务、运维和研发共同参与验证。
取舍是:私有化和深度集成需要承担更多维护责任,企业必须确认自己拥有长期运维能力,或者供应商能够提供明确的服务边界和升级承诺。
5. 追求智能辅助:先治理数据,再引入智能功能
如果企业希望使用智能生成摘要、风险分析、需求拆解或重复缺陷识别,建议先选取一个数据质量较高的试点团队,建立人工核验机制,再逐步扩大使用范围。
取舍是:智能功能短期内可能带来明显效率提升,但它不能解决组织职责不清、流程不执行和数据不完整的问题。不要把智能功能当成管理基础设施的替代品。

十二、结语:2026年的靠谱系统,应该让组织更少依赖“人肉追问”
1. 最后的专业判断
研发管理系统没有绝对意义上的第一名。通用协作工具可能最适合刚开始规范项目的小团队,工程研发平台可能最适合持续交付成熟的技术组织,专业研发管理工具可能更适合需要需求、测试和缺陷闭环的企业,项目组合平台则更适合拥有多个产品线的大型组织。
真正靠谱的系统有三个共同特征。第一,关键对象之间有稳定关系,而不是靠人工复制;第二,异常状态能够被及时发现,而不是等到项目延期后才复盘;第三,一线人员愿意持续使用,因为系统确实减少了重复沟通和重复汇总。
我不建议企业用“功能数量、品牌知名度或演示效果”直接做决定。更可靠的排序方式是:先看核心业务链路能否闭环,再看团队是否愿意使用,最后看成本、扩展、安全和智能能力是否适配未来三年。
2. 下一步可以这样做
- 列出当前研发流程中最严重的三个失真点,例如需求变更无记录、测试结果无法追踪、版本进度依赖人工汇总。
- 选择一个真实项目,整理十条正常需求、三条变更需求和五条典型缺陷,作为统一测评样本。
- 邀请产品、研发、测试、项目管理和运维人员共同参与,不要只让采购或管理层打分。
- 要求候选系统完成需求变更、严重缺陷、构建失败、权限隔离和数据导出等异常场景演示。
- 使用“流程匹配度、数据贯通度、团队采用度、管理洞察力、扩展与治理”五个维度评分,并设置一票否决项。
- 先试点一个版本,连续观察至少一个迭代周期,再决定是否扩大范围和启用高级模块。
我的独特判断是:研发管理系统的价值,不在于让管理者看到更多数据,而在于让组织更早看到不一致。需求与代码不一致、计划与容量不一致、开发完成与可发布不一致、指标与事实不一致,这些差异越早暴露,企业就越有机会用较低成本修正。选型时,谁能让这些不一致更快被发现、更容易追溯、更明确地分配责任,谁就更接近你真正需要的“靠谱”。
本文涉及的研发效能与交付判断,可结合 Google《Accelerate State of DevOps Report》、DORA持续交付研究框架以及企业自身的版本复盘数据进行校准。公开研究适合提供行业基线,最终决策仍应以你的真实项目试用结果、数据安全要求和三年总拥有成本为准。
常见问题解答(FAQ)
1. 2026年研发管理系统哪家靠谱,应该先看哪些指标?
我准备给研发团队更换管理系统,但发现各家都在强调“敏捷、协同、AI 和一体化”,很难判断真实差异。我们团队最担心的不是功能少,而是上线后没人愿意用、数据录入变成额外负担,所以想知道应该如何做一轮有效测评。
我在给研发团队做工具评估时,发现“功能最多”几乎从来不是“最靠谱”。真正影响使用效果的,是需求、开发、测试、发布这条链路能不能在同一个工作节奏里闭环,以及系统能否减少重复录入。我通常把测评拆成四个维度:流程匹配度、使用成本、数据可信度和管理价值。
每项按 25 分计,总分达到 80 分以上,才值得进入试点;如果只是演示页面漂亮,但关键流程仍依赖 Excel、即时通信工具和人工同步,通常不建议直接采购。
测评维度重点观察项建议权重 流程匹配度需求、任务、缺陷、迭代、发布是否连贯30% 使用成本创建事项、更新状态、检索信息是否顺手25% 数据可信度状态定义、权限、变更记录、统计口径是否统一25% 管理价值风险预警、进度判断、复盘分析是否可执行20% 我特别建议做一次“真实项目回放”,不要只看销售演示。
拿团队最近一个已经结束的迭代,现场录入 10 条需求、拆分任务、提交缺陷、安排测试,再模拟一次延期和需求变更。整个过程如果超过 40 分钟,或者需要频繁跳转多个模块,后续落地大概率会遇到抵触。另一个容易被忽略的指标是“信息新鲜度”。
我见过一个团队上线后报表很完整,但开发人员每周只集中补录一次数据,管理层看到的进度始终滞后 3 到 5 天。对研发管理来说,实时但不完美的数据,往往比完整但过期的数据更有价值。
因此,2026 年判断哪家靠谱,不应只问“功能是否齐全”,而要问三个问题:团队是否愿意每天使用,关键数据是否自动沉淀,异常发生后是否能快速定位责任和影响范围。能通过真实项目回放和两周试点的工具,才值得进入正式选型。
2. 中小研发团队和大型研发组织,选研发管理系统时有什么不同?
我所在的团队大约 30 人,既要管理产品需求,也要跟踪开发和测试,但预算和实施人力都比较有限。我担心买了面向大型企业的复杂系统后,权限、流程和报表反而把团队拖慢,想知道不同规模团队应该怎样取舍。
我测试过几类研发管理工具后,一个明显感受是:小团队最容易买错的不是功能不足,而是把“大组织的管理复杂度”提前搬进了自己的工作流。30 人团队如果一开始就设计十几种角色、七八级审批和多层项目结构,最终往往会绕开系统。
中小团队更应该优先关注三个指标:新成员能否在半天内学会、一个需求能否在 3 分钟内创建、迭代结束后能否自动得到可用的复盘数据。对于这类团队,流程简单和默认配置合理,比复杂的定制能力更重要。大型研发组织则要把重点放在组织级治理上,包括跨团队依赖、统一字段、权限隔离、审计记录、版本基线和多项目资源视图。
大型组织真正难处理的不是“有没有看板”,而是不同团队对同一个状态、优先级和完成标准理解不一致。
团队规模优先能力常见误区建议试点范围 20 人以下轻量协作、快速上手、基础统计过度设计流程一个项目、一个迭代 20-100 人需求到缺陷闭环、权限、版本管理只看个人任务,不管跨角色协作一个产品线、连续两个迭代 100 人以上多项目治理、依赖管理、审计和数据标准各部门自行定义口径两个协作团队和一个公共版本 我的建议是,中小团队先用“最小可行流程”上线:需求评审、迭代排期、任务执行、缺陷关闭、版本发布五个环节足够覆盖大部分场景。
连续运行 4 周后,再根据实际堵点增加审批、字段和报表,而不是在上线前一次性设计完。如果团队成员每天需要花超过 10 分钟维护工具,或者同一信息要在系统和即时通信工具中重复填写,使用率通常会快速下降。选型时可以把“每人每天新增录入时间”写进验收标准,这比单纯比较功能数量更能反映工具是否适合团队。
3. 研发管理系统的私有化部署值得吗?应该重点检查哪些风险?
我们涉及客户项目和内部研发资料,管理层倾向于私有化部署,但技术团队担心后续升级、备份和运维压力。我想知道私有化到底解决了哪些问题,又会不会只是增加采购成本和管理复杂度。
私有化部署不是天然更安全,也不是所有企业都值得选择。它主要解决的是数据存放位置、网络边界、权限控制和合规审计问题,但不会自动解决弱密码、权限滥用、备份失败和操作缺少记录等基础风险。我在评估部署方案时,会先把数据分成三类:必须留在内网的数据、可以托管但需要加密的数据、对部署位置不敏感的数据。
很多企业一上来就要求全部私有化,最后却没有足够的运维能力,导致版本长期不升级,实际风险反而更高。
检查项目必须确认的问题常见隐患 权限与审计是否支持细粒度权限、登录记录和操作追踪管理员权限过大,无法定位误操作 备份恢复备份频率、保留周期和恢复演练如何执行有备份文件,但从未验证能否恢复 升级机制升级是否影响业务,能否回滚系统长期停留在旧版本 接口与集成是否提供稳定接口和数据导出能力更换外围系统时被供应商锁定 运维责任故障由谁响应,服务等级如何约定采购完成后内部无人负责 我通常要求供应商现场演示一次“误删项目数据后的恢复”,而不是只看安全白皮书。
演示至少要说明恢复点、恢复耗时、是否影响其他项目,以及恢复后附件、评论和操作日志是否完整。对于研发团队来说,恢复一张表不算恢复成功,能够还原业务上下文才算。私有化的总成本也不能只看首年软件费用。建议把服务器、数据库、中间件、备份存储、监控、升级、故障响应和内部人力全部计算进去。
一个看似便宜的方案,如果每月需要技术人员投入 3 到 5 个工作日维护,三年成本可能高于成熟的托管方案。因此,数据合规要求明确、网络隔离刚性强、企业具备稳定运维团队时,私有化通常更合适。
若主要诉求只是“感觉更安全”,但没有明确的审计和隔离要求,优先选择具备可靠备份、权限控制和数据导出能力的托管方案,往往更务实。
4. 2026年研发管理系统中的 AI 功能,哪些真正有用,哪些只是演示效果?
我看到很多系统都加入了 AI 需求分析、自动生成任务和智能报表,但担心这些功能只能在演示环境里工作。我们真正想解决的是需求描述不清、缺陷重复和项目延期预警,所以想知道如何判断 AI 功能是否值得付费。
我对研发场景中的 AI 功能有一个比较明确的判断:能够减少重复整理、帮助发现遗漏的功能,通常比“替团队做决定”的功能更可靠。AI 可以辅助归纳和提醒,但不应该在没有上下文和责任人的情况下直接改变需求优先级或项目计划。最值得测试的是三个场景。第一是把会议纪要整理成结构化需求,并标出缺少的验收条件;
第二是对缺陷标题、现象和日志进行相似问题检索;第三是根据历史延期数据识别风险项。它们都有可核验的输入和输出,比较容易判断是否真的节省时间。
AI 场景实际价值验收方法风险提示 需求整理减少会议后手工录入抽取 20 条历史需求,检查字段完整率容易把猜测当成需求结论 缺陷去重降低重复提交和人工检索成本用历史缺陷测试相似召回率相似不等于同一问题 延期预警提前暴露阻塞和依赖风险回放过去三个版本验证命中情况样本不足时误报较多 自动生成报表减少管理者整理数据的时间对比人工报表和系统报表口径源数据错误会被包装得更漂亮 我建议不要用“AI 是否聪明”作为采购标准,而要计算“每周节省了多少人工时间”。
例如,产品经理每周整理会议纪要 4 小时,测试人员每周检索重复缺陷 2 小时,如果 AI 在准确率可接受的情况下减少一半时间,就可以直接换算成实际收益。
测试时还要特别检查数据边界:内部需求是否会被用于训练、不同项目之间是否隔离、AI 输出是否保留来源和修改记录、关闭 AI 服务后历史数据是否仍可正常使用。如果这些问题答不清楚,功能再新也不建议直接用于敏感研发项目。
我认为 2026 年真正有价值的 AI,不是把页面做成聊天窗口,而是嵌入需求、缺陷、版本和风险流程中,并且允许人审核、修改和追溯。选型时最好用团队过去真实的 50 条需求和 100 条缺陷做盲测,比较准确率、节省时间和误报率,而不是只看现场生成的一段漂亮文字。
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53863
读者评论
把主动处理时间和等待时间拆开很有启发。很多延期确实不是开发慢,而是评审、环境和测试排队造成的,选型时应重点看系统能否记录这些等待节点。
工时数据不能直接等同于个人绩效,这一点比较客观。若没有统一填报口径,160小时也可能只是月底补录出来的数字,最好结合任务、代码和测试记录交叉验证。
文章对不同规模团队的区分比较实用。小团队没必要一开始就上复杂平台,中大型组织则要优先验证需求、缺陷、测试和发布是否能形成可追溯链路。
