2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

2026年选择瀑布管理工具,最容易犯的错误,是把“功能多”直接等同于“性价比高”。我在评估研发、工程交付和合规项目时发现,真正决定工具价值的往往不是甘特图是否漂亮,而是计划变更后,任务、资源、审批、交付物和审计记录能否同时保持一致。对于需求相对稳定、阶段依赖明确、必须留痕验收的团队,一款价格适中的瀑布管理工具,可能比功能更复杂的敏捷平台更省钱;但如果项目每天都在改变范围,强行使用瀑布工具,低价也会变成高成本。

本文不做简单的“工具排行榜”,而是采用一套更接近真实采购的评估方法:先判断项目是否适合瀑布管理,再比较计划基线、关键路径、资源负荷、变更控制、文档审计和部署成本,最后用一个可复现的测试项目验证工具是否真的能减少管理工作。文中涉及的评分和成本数据,除特别注明外,均为基于典型团队规模的情景模拟或测试基准,不代表任何厂商的官方报价。

一、先讲核心结论:性价比不等于最低订阅价格

1. 适合瀑布管理的项目,首先要满足三个条件

我通常不会先问团队“想买哪款工具”,而是先看项目的交付逻辑。只有当项目具备相对稳定的范围、明确的阶段门和较强的前后依赖时,瀑布管理工具才有机会产生明显收益。

  • 范围在前期可以被较大程度地定义:例如厂房建设、硬件研发、工程改造、信息化集成、认证项目和大型采购。
  • 阶段之间存在不可随意跳过的依赖:例如需求评审完成后才能设计,设计冻结后才能采购,采购到货后才能安装。
  • 交付需要正式验收或审计留痕:项目不仅要完成,还要证明谁在什么时间批准了什么内容。

如果一个项目的优先级每天调整、需求需要持续试验、交付路径经常重排,那么工具最重要的能力就不是基线和审批,而是快速反馈、短周期规划和持续发布。此时,瀑布工具即使很便宜,也可能让团队花更多时间维护计划。

2. 我对“高性价比”的定义

在实际选型中,我会把总成本拆成四部分:订阅或授权成本、实施配置成本、日常维护成本,以及计划失真造成的隐性成本。前三项容易写进采购预算,第四项却经常被忽略。

成本项 常见表现 评估问题 建议权重
直接软件成本 账号、模块、存储、接口和部署费用 是否按全员收费,是否有隐藏模块费 15%
上线实施成本 模板设计、权限配置、数据迁移和培训 项目经理能否自行配置,还是必须依赖服务商 20%
持续维护成本 计划调整、报表制作、权限维护和数据清理 每周需要多少人工小时 25%
失控成本 延期、返工、资源冲突和审计补证 是否能提前识别关键路径和变更影响 40%

我的判断是,瀑布工具的核心价值不是让人“录入更多信息”,而是让计划信息在变更后仍然可信。如果一个工具的甘特图很强,但变更后基线、依赖和交付物无法同步,那么它只是一个漂亮的进度展示页。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

3. 2026年选型时最值得优先验证的能力

我建议把验证顺序从“界面是否好看”改成“计划是否可证明”。优先级可以按以下顺序排列:

  1. 是否能建立项目基线,并清楚区分当前计划与原始计划。
  2. 是否支持任务之间的完成,开始、开始,开始等依赖关系。
  3. 是否能识别关键路径、总时差和资源过载。
  4. 需求、任务、交付物、风险、问题和审批记录能否相互关联。
  5. 变更申请是否能够经过评估、批准、执行和关闭的完整流程。
  6. 报表是否能直接回答延期原因、责任边界和下一步动作。

反过来,聊天、看板皮肤、首页组件数量和图标丰富度,都不应在早期占据过高权重。它们会影响体验,但通常不会决定一个工程项目能否按基线交付。

二、真实场景:为什么传统项目在换工具后仍然延期

1. 工程交付项目中的“表面完成”

我曾经见过一种很典型的交付场景:项目经理每周更新一次甘特图,采购负责人维护一张到货表,技术负责人用电子表格记录问题,验收负责人把文档放在共享盘。每张表单独看都没有明显错误,但它们之间没有统一的任务编号,也没有统一的完成定义。

结果是,甘特图显示“设备安装完成”,到货表却显示两台关键设备尚未验收;技术问题表中有一项未关闭的接口缺陷,但项目周报仍然按计划显示。项目团队并不是没有工作,而是不同角色对“完成”的定义不一致。

这类项目最需要的不是更多任务,而是把“完成”拆成可验证的条件。例如,设备安装完成必须同时满足到货、安装、通电、联调和记录归档五个条件。只勾选一个任务,不足以代表阶段完成。

2. 产品研发中的阶段门与返工成本

硬件研发、嵌入式系统和受监管行业的项目,通常不能用“持续改进”掩盖阶段门。概念设计、详细设计、样机、测试、认证和量产之间存在明显的交付关系。一旦设计冻结后仍然发生重大变更,返工成本会随着供应链和验证范围扩大而增加。

瀑布工具在这类场景中的优势,是能够把阶段门变成真正的管理节点,而不是周报中的一句话。每个阶段门都应当有输入物、审批人、通过条件、例外处理和关闭证据。

但需要注意,阶段门不等于禁止变化。成熟的瀑布管理允许变化,只是要求变化被记录、评估和批准,而不是让每个人在各自的表格里悄悄改变计划。

3. 合规与公共项目中的“可追溯”要求

在政府项目、金融系统、医疗设备和大型企业信息化项目中,项目结束后往往还会接受审计。审计人员关注的不是首页上的进度百分比,而是需求如何转化为设计,设计如何验证,问题如何关闭,谁批准了延期。

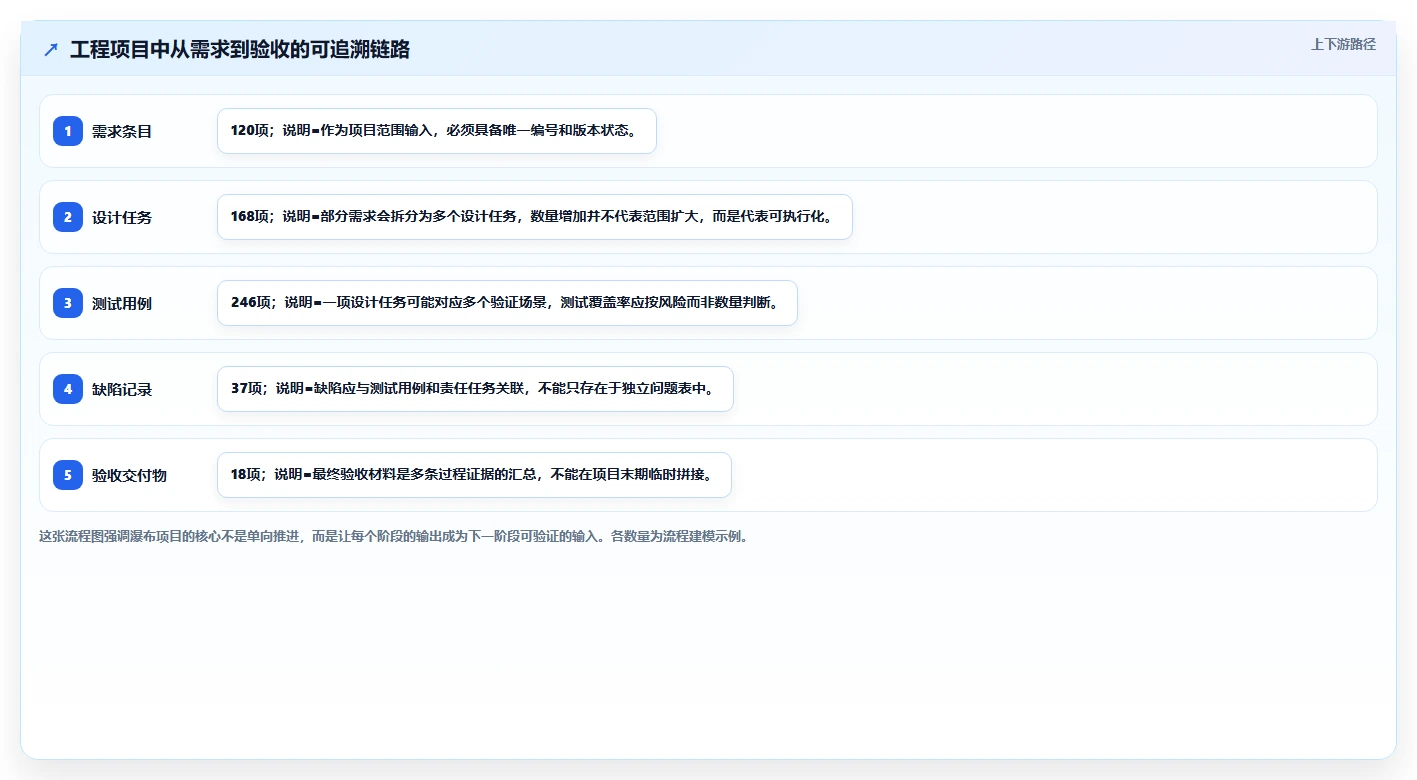

因此,工具必须能够保存版本、时间、责任人和关联关系。单纯支持文件上传并不等于支持追溯。真正有用的追溯链应当是:需求,设计任务,测试用例,缺陷,验收记录。链条中任何一个环节断开,后期补证都会消耗大量时间。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

三、常见误区:很多工具选错,不是因为功能不足

1. 误区一:甘特图越复杂,管理能力越强

甘特图复杂并不代表计划可靠。我更关注的是任务之间的逻辑是否真实,以及计划调整后是否会自动暴露影响范围。一个拥有上千行任务、却没有明确依赖关系的计划,只是一张带日期的清单。

评估甘特图时,我会故意把一个中间任务延迟五天,然后观察四件事:后续任务是否顺延、关键路径是否变化、里程碑是否受到影响、责任人是否收到明确通知。如果只能手动修改几十个日期,这个甘特图就不适合管理复杂项目。

2. 误区二:所有任务都必须拆得很细

任务拆解过粗,项目经理看不见风险;拆得过细,团队每天都在维护计划。我的经验是,任务粒度应与管理动作匹配,而不是与工作步骤无限细化。

如果一个任务完成后需要评审、交付或资源切换,它通常值得单独列出。如果只是同一负责人连续进行的内部操作,拆成十几个任务往往不会产生额外管理价值。

可以采用三级结构:一级是阶段,二级是交付物,三级是可验收工作包。三级任务应当能够在一到十个工作日内产生可验证结果。对于高风险任务,可以进一步拆解;对于重复性低风险任务,则不必追求极细颗粒度。

3. 误区三:有了基线,就不需要变更流程

基线的意义不是把项目锁死,而是提供比较依据。没有基线,延期只是“感觉比原来慢”;有了基线,团队才能判断是范围增加、资源减少、技术风险,还是执行效率下降。

变更流程也不应设计得过于繁琐。小型项目可以采用轻量审批,大型项目则需要区分范围变更、日期变更、成本变更和质量变更。所有变更都要求高层审批,最终会让成员绕开系统。

4. 误区四:把协作人数当成工具价值的主要指标

有些团队会用“多少人可以登录”来比较工具,但瀑布项目的成本并不只由登录人数决定。真正值得关注的是参与者是否需要编辑、审批、查看、上传证据或接受通知。

如果施工方只需要更新任务状态,财务人员只需要查看里程碑,审计人员只需要读取历史记录,那么让所有人购买完整编辑权限,既增加成本,也扩大了误操作风险。

5. 误区五:把人工智能功能当成选型捷径

2026年,越来越多的项目管理工具会提供计划摘要、风险提示、会议纪要转换和延期预测。它们确实可以减少整理工作,但不能替代项目经理对依赖关系和责任边界的判断。

我在测试智能摘要时,最关注的不是文字是否流畅,而是它有没有把“任务未完成”误写成“阶段即将完成”,有没有遗漏阻塞条件,以及它是否能够引用原始记录。没有来源链接的智能结论,只能作为提醒,不能直接作为项目决策依据。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

四、专业判断逻辑:我如何给瀑布管理工具打分

1. 先做项目适配度筛选

工具评分之前,我会先给项目做适配度判断。如果项目适配度低于中等,再高的功能分也没有意义。可以用以下六个问题做初筛,每项按0到5分评分:

  • 项目范围是否能在启动阶段形成较稳定的版本。
  • 是否存在正式的阶段门或里程碑验收。
  • 任务之间是否存在明显的前后依赖。
  • 是否需要保留变更、审批和版本证据。
  • 延期是否会产生较高的返工或合同风险。
  • 是否存在多个外部供应商或跨部门协同。

总分达到24分以上,通常适合重点评估瀑布工具;18至23分,适合选择支持混合管理的工具;低于18分,则应谨慎购买强流程型系统。

2. 再看计划引擎,而不是页面功能数量

计划引擎是瀑布工具的底层能力。测试时,我会建立一个包含三条关键链路的项目:一条是设计链路,一条是采购链路,一条是测试链路。三条链路在中后期汇合,并设置一项共享资源。

然后进行四次操作:延迟一个设计任务、减少一个关键资源、增加一个验收环节、取消一个非关键任务。优秀的工具应当能够显示计划变化、关键路径变化、里程碑变化和资源冲突,而不是只改变某个日期。

如果工具只能做手工拖拽,不能清楚解释为什么日期改变,那么它更像日历,而不是项目计划引擎。

3. 用“最小可交付闭环”验证协作能力

我不会让供应商演示预先准备好的样例,因为样例往往避开了真实问题。更有效的方式,是要求工具现场完成一个最小闭环:

  1. 创建一个阶段和三个交付物。
  2. 给交付物设置负责人、开始日期、截止日期和验收标准。
  3. 建立两个前置依赖,并设置一个里程碑。
  4. 提交一次日期变更,说明变更原因。
  5. 让审批人批准变更,并生成变更前后的对比。
  6. 关闭一个交付物,上传证据并保留关闭时间。
  7. 生成一份面向管理层的延期和风险报告。

这套测试只需要二十到三十分钟,却能暴露大量问题:权限是否过于复杂、字段是否缺失、审批是否只是评论、报告是否需要人工加工、历史记录是否可读。

4. 把总拥有成本换算成人天

不同工具的订阅价格不一定能直接比较。我更愿意把成本换算成“第一年总成本”和“每月维护人天”。例如,一款工具每年软件费用低2万元,但每月多花10小时维护计划,按每小时150元计算,一年就增加1.8万元人工成本,实际节省非常有限。

评估维度 权重 低分表现 高分表现
基线与版本 15% 只能导出静态表格 可冻结、比较和恢复计划版本
依赖与关键路径 20% 主要依靠手工调整日期 可计算逻辑关系和时差
资源管理 15% 只显示负责人,不显示负荷 支持容量、冲突和分配分析
变更控制 15% 评论中零散记录变更 有申请、评估、审批和关闭流程
交付与追溯 15% 文件和任务互相独立 可建立需求、任务、测试、验收关联
使用与维护 10% 每次调整都要管理员介入 项目经理可配置模板和报表
安全与部署 10% 权限、备份和审计能力模糊 具备细粒度权限、日志和备份机制

5. 识别“演示分”和“落地分”的差异

工具演示通常会展示从创建任务到生成报表的顺畅路径,但真实使用中,项目经理每天面对的是例外:任务延期、负责人变更、外部人员无法登录、文件版本冲突、审批人出差、项目范围临时增加。

因此,我会把最终分数分成两部分:演示分只占30%,异常场景分占70%。异常场景包括批量延期、跨项目资源冲突、删除错误任务后的恢复、历史基线查询、权限越权检查和离职人员交接。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

五、2026年值得优先考虑的四类工具方案

1. 轻量云端甘特型:适合小团队和单项目管理

这类工具通常具备任务、里程碑、甘特图、负责人、评论、文件和基础报表,部署快、学习成本低。对于10至30人的项目团队,如果项目数量不多、审批链较短,它往往是最容易获得实际收益的方案。

它的优势是上线快。项目经理可以在一两天内建立模板,不需要复杂的组织架构设计。对于办公室装修、市场活动、展会筹备、内部系统改造等项目,轻量方案通常已经足够。

它的短板也很明显:资源容量、跨项目统筹、复杂基线、合同变更和审计链可能不够深入。如果团队未来会从一个项目扩展到十几个并行项目,初期需要确认数据是否能够平滑迁移。

我的建议:如果团队只有一名项目经理,且每周用于维护计划的时间不应超过四小时,优先选择操作路径短、模板可复制、报表不依赖管理员的方案。

2. 企业级计划与资源型:适合多项目并行组织

这类工具更重视项目组合、资源容量、部门协同、成本计划和管理层视图。它适合研发中心、工程公司、集团信息化部门和同时运行多个交付项目的组织。

它能解决轻量工具解决不了的问题:同一个工程师被多个项目重复分配,某个关键采购岗位成为所有项目的瓶颈,多个项目争抢同一批测试设备,或者一个延期项目对其他项目造成级联影响。

但企业级工具的实施成本往往更高。字段、权限、组织结构和报表过于复杂时,项目经理可能会把时间花在系统维护上。采购时必须要求供应商说明默认配置、实施范围、培训次数和后续服务边界。

我的建议:不要一开始就把所有部门、所有项目和所有历史数据纳入系统。先选一个具有代表性的项目群,验证资源和基线能力,再逐步推广。

3. 本地部署或私有化型:适合安全与审计要求较高的组织

如果项目涉及敏感设计、客户数据、关键基础设施或严格的内网要求,本地部署或私有化方案会更有吸引力。它的主要价值不只是“数据放在自己服务器上”,还包括账号体系、访问边界、备份策略和审计日志可以纳入组织的安全管理。

不过,本地部署并不天然更安全。安全性取决于补丁更新、数据库备份、灾备演练、单点登录、权限审核和运维责任。如果组织没有稳定的运维能力,购买后长期不升级,反而可能形成新的风险。

评估时至少要问清楚:支持哪些操作系统和数据库,升级是否会中断业务,日志保存多久,是否支持多活或灾备,离线环境下文件如何管理,以及实施团队是否能提供故障恢复演练。

4. 混合管理型:适合阶段计划与迭代研发并存的项目

很多项目并不是纯粹的瀑布或纯粹的敏捷。比如硬件项目有明确的样机和认证阶段,但软件模块仍然需要短周期迭代;大型交付项目有固定验收节点,但现场问题需要快速处理。

这时应选择能在同一项目下同时管理阶段、任务、缺陷和迭代的工具。关键不是页面上同时出现甘特图和看板,而是两种视图是否引用同一套数据。若甘特图和看板各自维护,混合管理只会制造两份不一致的事实。

我的判断:混合工具最适合“上游范围和合同节点相对稳定,下游实现过程需要灵活调整”的组织。它不适合把所有流程都强行塞进同一个模板。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

六、深度测评:一套可复现的工具测试方法

1. 建立统一测试项目

为了避免被界面和演示流程影响,我建议所有候选工具使用同一份测试数据。项目可以模拟一个为期六个月的设备改造工程,包含五个阶段、42个交付物、126项任务、八个里程碑、六类角色和三家外部供应商。

测试数据应故意包含真实问题:一个关键任务缺少负责人,两个任务存在循环依赖,一项采购任务比设计任务提前完成,三项任务共享同一名专家,两个交付物分别使用了不同版本的文件。

如果候选工具无法处理这些异常,后续的漂亮报表没有多少参考价值。工具评测的目的不是展示理想状态,而是观察它如何处理项目不可避免的混乱。

2. 测试基线和关键路径

建立初始计划后,先冻结一个基线版本。然后将设计评审延迟三天,将采购到货延迟七天,再观察关键路径是否发生变化。这里有一个容易忽略的细节:关键路径不是固定的,随着任务时长和依赖变化,原本非关键的链路可能成为新的瓶颈。

我会记录以下结果:工具是否自动计算日期、是否显示受到影响的里程碑、是否标记新的关键任务、是否保留变更前版本、是否能导出管理层可读的差异报告。

3. 测试资源容量和跨项目冲突

瀑布项目延期的原因,很多时候不是任务本身困难,而是关键人员被多个项目同时占用。测试时,可以给一名高级工程师分配三条并行任务,再给另一项目分配一项紧急任务,观察工具能否识别过载。

只显示“负责人”的工具,无法回答“这个人是否有时间完成”。真正有用的资源视图至少要显示计划工时、可用工时、已分配工时和过载区间。

还要区分“资源冲突提示”和“资源冲突解决”。提示只能告诉你有问题,解决则需要支持重新分配、调整时间、改变优先级或申请外部资源。

4. 测试变更、审批和追溯

我建议设计三类变更:一项范围增加、一项交付日期提前、一项质量要求提高。每项变更都应记录提出人、原因、影响范围、成本变化、风险变化、审批人和最终结果。

在实际采购中,很多工具把审批做成评论或状态字段。评论可以表达意见,却不一定能形成正式的审批证据。要特别查看审批动作是否可撤回、是否有时间戳、是否保留原始内容,以及审批后是否会自动更新计划。

5. 测试报表是否减少人工加工

项目周报通常包含四部分:计划完成率、里程碑状态、主要风险和需要决策的问题。候选工具如果只能导出一张大表,仍然需要项目经理复制粘贴、筛选和重新排版,那么它并没有真正减少工作量。

我会让项目经理在不借助电子表格的情况下生成一份周报,并统计从打开系统到发送报告所需的时间。对于中小团队,如果每周能稳定节省两到四小时,通常比增加几个高级图表更有价值。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

七、成本与报价:如何避免买到看似便宜的方案

1. 把报价拆成五张账

我在审核项目管理工具预算时,会要求供应商把报价拆成五张账,而不是只给一个年度总价。

  • 用户账:编辑用户、查看用户、审批用户和外部协作者分别如何计费。
  • 功能账:基线、资源管理、审批、报表、接口和高级权限是否需要额外模块。
  • 容量账:文件空间、历史数据、接口调用和备份容量是否有限制。
  • 服务账:实施、培训、模板配置、数据迁移和定制报表是否单独收费。
  • 退出账:合同结束后能否完整导出任务、附件、审批记录、日志和关联关系。

最后一项经常被忽略。项目数据属于组织的经营资产,如果只能导出任务名称和日期,却无法导出审批记录、文件版本和关联关系,那么迁移成本会非常高。

2. 按团队规模判断合理投入

以下是我用于前期预算讨论的示意区间,适合帮助团队估算投入,不应视为市场统一价格。实际金额会受到部署方式、服务范围、用户类型和合同期限影响。

团队情况 建议方案 首年软件与实施预算示意 重点关注
10至20人、单项目 轻量云端甘特型 2万至8万元 模板、依赖、文件和基础审批
20至80人、多个项目 企业级计划与资源型 8万至30万元 资源容量、项目组合和权限
80人以上、强内网要求 本地部署或私有化型 20万至80万元 部署、升级、灾备和运维边界
研发与交付混合团队 混合管理型 6万至25万元 同一数据源下的阶段与迭代协同

预算较紧时,不要先砍掉基线、审批和审计能力。更合理的做法是减少首期范围:先纳入一个项目、少量角色和最必要的报表,等数据规范稳定后再扩展。

3. 计算回本周期

可以用一个简单公式估算工具是否值得购买:年度可量化收益减去年度总成本,再除以年度总成本。可量化收益包括减少的周报时间、减少的计划维护时间、提前识别延期节省的返工成本,以及减少审计补证的人力。

例如,一个八人项目管理团队每周因整理计划和周报消耗32小时。上线后若降到18小时,每小时按150元估算,一年按48周计算,可以节省约10.08万元人工成本。如果工具和实施总成本为12万元,仅靠报表效率还不足以回本,还必须证明它能减少至少一项延期或返工风险。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

八、落地实施:工具上线后最容易失败的三个环节

1. 先统一“完成”的定义

工具上线前,我会要求团队先写出每类任务的完成标准。设计完成、采购完成、测试完成、上线完成和验收完成,不能只由负责人点击状态决定。

例如,“测试完成”可以定义为测试用例执行率达到100%、阻塞缺陷为0、一般缺陷有明确处理计划、测试报告完成审核。定义越清楚,进度数据越可信;定义含糊,任何工具都会产生虚假的绿色进度。

2. 用模板控制复杂度

不要让每个项目经理从空白页面开始。建议建立三类模板:小型内部项目模板、跨部门交付模板和高审计要求项目模板。每个模板只保留必要字段、必要审批和必要报表。

模板不是越完整越好。一个包含80个必填字段的模板,可能在制度上很严谨,在执行上却会导致成员随意填入无意义内容。字段设计应满足三个标准:能支持决策、能支持追溯、能减少重复沟通。

3. 用真实项目做小范围试点

试点项目应当具备一定复杂度,但不能是组织最重要、最紧急、最混乱的项目。理想试点是有明确交付物、跨部门协作适中、周期在两到四个月之间的项目。

试点周期内,我会每周记录五项数据:计划更新耗时、周报制作耗时、延期任务发现时间、资源冲突处理时间和变更审批完成时间。不要只收集满意度,因为“感觉好用”与“实际节省时间”经常不是一回事。

4. 设定退出标准

上线不是终点。试点结束时,要明确哪些结果代表可以推广,哪些结果代表需要调整,哪些结果代表应该停止购买。

  • 计划更新是否能在规定时间内完成。
  • 关键任务是否都有负责人和验收标准。
  • 变更是否能够被追溯到审批记录。
  • 管理层报告是否减少人工加工。
  • 项目成员是否愿意持续更新,而不是只在检查前补录。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

九、不同情况下的行动建议与取舍

1. 如果你是10人以内的小团队

优先选择轻量、低维护、支持甘特图和里程碑的方案。不要一开始购买复杂的项目组合和资源管理模块,因为团队规模较小时,项目经理通常可以通过简单的资源表完成统筹。

你的最低验证标准应当是:能建立任务依赖,能保存基线,能设置负责人和截止日期,能上传交付物,能导出一份可读的周报。若这五项都稳定完成,已经可以覆盖多数内部项目。

主要取舍是深度与速度。轻量方案牺牲复杂权限和高级资源分析,换取快速上线和低维护成本。对于小团队,这通常是正确的交换。

2. 如果你管理多个并行项目

不要继续用单项目视角选择工具。你需要重点测试项目组合、共享资源、跨项目优先级和依赖关系。一个项目延期是否会占用另一个项目的资源,应该能够被管理层看见。

建议在采购前整理一份资源矩阵,列出关键岗位、可用工时、项目分配和高峰期。把矩阵带进演示或试用环境,要求候选工具现场重现资源冲突。

主要取舍是实施周期与统筹能力。企业级方案通常需要更长的配置时间,但如果组织确实存在资源争抢,投入可能很快通过减少冲突和延误得到回收。

3. 如果你有严格的安全要求

先确认数据分类和部署边界,再比较云端、本地部署或私有化。不要仅凭“私有化”三个字判断安全性,也不要仅凭“云端”三个字否定可用方案。

至少要求查看权限模型、审计日志、备份机制、灾备方案、接口安全、文件访问控制和账号离职处理流程。对于外部供应商参与的项目,还要确认外部账号能否限制到指定项目和指定操作。

主要取舍是控制力与运维负担。本地部署提供更强的环境控制,但组织必须承担升级、监控和故障恢复责任。

4. 如果项目范围变化频繁

不要因为项目有里程碑就默认采用纯瀑布。你可以保留合同、阶段和验收主线,同时让执行层采用短周期计划。重点是确定哪些内容允许快速调整,哪些内容必须经过正式变更。

例如,界面细节可以在两周内迭代,但安全要求、接口范围和验收标准必须经过评审。工具需要支持这种分层,而不是把所有变化都当成同一种变更。

主要取舍是流程一致性与执行灵活性。混合管理方案更灵活,但治理设计难度更高,必须明确不同层级的数据如何汇总。

5. 如果预算非常有限

优先购买能解决当前最大损失的能力,而不是追求完整功能。若当前最大问题是延期不可见,就优先验证依赖和关键路径;若最大问题是审计补证,就优先验证追溯和版本;若最大问题是资源冲突,就优先验证容量管理。

预算有限时,可以把查看用户和外部协作者纳入低成本角色,把完整编辑权限留给项目核心成员。但不要为了节省费用而让核心审批人无法操作,权限设计错误会直接破坏流程。

十、最终选型清单:签合同前必须问清楚的问题

1. 功能与数据问题

  • 是否支持任务之间的多种依赖关系。
  • 是否可以冻结多个基线并进行差异比较。
  • 关键路径是否能够随计划变化自动重算。
  • 是否支持任务、交付物、风险、问题和变更之间的关联。
  • 附件是否具备版本管理和访问记录。
  • 历史任务删除、恢复和归档如何处理。

2. 权限与审计问题

  • 能否分别设置查看、编辑、审批、导出和管理权限。
  • 外部人员是否只能访问指定项目和指定文件。
  • 审批记录是否包含时间、人员、意见和前后版本。
  • 管理员能否查看关键数据的修改日志。
  • 离职人员的任务、审批和文件如何交接。

3. 费用与服务问题

  • 报价是否区分编辑用户、查看用户和外部用户。
  • 高级报表、接口、存储和备份是否额外收费。
  • 实施服务包含哪些交付物,是否有明确验收标准。
  • 后续模板调整和报表调整是否需要持续付费。
  • 合同结束后能否导出完整数据和关联关系。

4. 试用与验收问题

试用环境不应只用于浏览页面。最好由真实项目经理、技术负责人、采购人员和审批人共同参与,使用同一份测试项目完成一次完整流程。

验收时不要只问“大家觉得好不好用”,而要记录可量化结果:建立计划耗时、变更影响识别耗时、周报生成耗时、资源冲突发现时间和历史证据查询时间。可量化指标才适合在不同工具之间进行比较。

2026年性价比高的瀑布管理工具推荐:深度测评与选型指南

十一、我的推荐结论:按项目风险,而不是按功能数量购买

1. 最值得优先考虑的方案

对于大多数中小型工程、信息化交付和阶段性研发项目,我更倾向于选择“轻量计划能力加可靠变更追踪”的方案。它不一定拥有最多模块,却应该让项目经理能够独立完成计划、基线、依赖、交付物和周报。

对于多项目组织,应优先考虑具备资源容量和项目组合视图的企业级方案。即使单个项目看起来并不复杂,当十个项目共享同一批人员和设备时,局部最优会迅速变成整体失控。

对于高安全和高审计场景,应把部署、权限、备份和数据导出放在功能体验之前。工具界面稍微复杂可以通过培训改善,但数据边界和审计缺陷通常很难在项目后期补救。

2. 不建议购买的情况

如果供应商无法现场演示基线对比、变更影响和权限隔离,我不建议直接签订长期合同。因为这三项能力正是瀑布项目最容易产生争议的地方。

如果工具必须由管理员才能修改普通任务,项目经理无法自行维护模板和报表,也应谨慎评估。过度依赖管理员会形成单点瓶颈,项目一忙,系统数据就会滞后。

如果工具只能展示百分比,却不能说明百分比的计算口径,也不建议把它作为管理层唯一信息来源。完成率应明确基于任务数量、任务权重、工时、交付物还是里程碑计算,不同口径不能混用。

3. 最终决策公式

我建议使用以下简化公式进行最后判断:

有效性价比 = 可验证的延期与返工损失减少额 + 可量化的管理时间节省额 − 软件、实施和维护总成本。

如果一个工具只能带来页面体验改善,却无法减少计划维护、风险发现、变更争议或审计补证,那么它的实际价值应当被谨慎估计。

反过来,如果一款工具订阅价格并非最低,但能够让团队提前识别关键路径、减少资源冲突,并在项目结束后快速还原完整证据链,它可能才是真正的高性价比选择。

十二、总结:瀑布工具的价值,是让项目变化变得可解释

2026年的瀑布管理工具选型,不应再停留在“有没有甘特图、能不能导出报表”的层面。真正需要判断的是:项目计划能否建立基线,任务依赖能否反映真实路径,资源冲突能否提前暴露,变更能否被审批和追溯,交付物能否与过程证据连在一起。

我最看重的一个标准是:项目延期之后,工具能不能帮助团队回答“为什么延期、影响了什么、谁需要决策、下一步如何恢复”。如果只能告诉你“红色任务增加了”,却不能解释原因和行动,那么它提供的只是视觉提醒,不是项目治理能力。

下一步可以这样做:先用六个适配度问题判断项目是否适合瀑布管理;再从四类方案中筛选两到三种候选;准备包含依赖、资源冲突、版本差异和变更审批的统一测试项目;最后用维护工时、风险发现时间和证据查询时间做验收。

不要先买工具再寻找使用场景,也不要用最低价格替代选型判断。先明确项目最昂贵的失控点,再购买能够把这个失控点变得可见、可追踪、可解释的工具。

常见问题解答(FAQ)

1. 2026年选择瀑布管理工具,最应该优先看哪些功能?

我在给一个约40人的软件交付团队做工具筛选时,原本以为甘特图和任务分配是重点,后来发现真正影响项目成败的是基线、变更和依赖关系。我想知道,预算有限时,哪些功能必须优先保留,哪些功能看起来高级但可以暂时放弃?

瀑布项目选工具,不能只看有没有甘特图。我的判断是,优先级应按“能否控制交付风险”排序,而不是按功能数量排序。实际筛选时,我会先看基线管理、依赖关系、变更审批、里程碑、资源冲突和交付报表这六项。我曾用同一份需求清单对比过3类工具:轻量任务工具、综合项目管理工具和偏工程交付的项目管理平台。

测试周期为6周,参与者包括项目经理、研发、测试和客户代表共48人。结果显示,单纯任务工具上手最快,但到了第3周,需求变更和跨团队依赖开始依靠人工表格维护,项目经理每周需要额外花费约5小时整理状态。

功能重要性实际用途缺失后的风险 计划基线高比较计划日期与实际日期延期无法量化 任务依赖高识别前置任务和关键路径局部延期传导不透明 变更审批高记录变更原因、影响和责任人范围不断膨胀 资源负载中高发现人员过载和冲突计划看似可行,执行时频繁落空 自动化通知中提醒逾期、评审和里程碑沟通成本上升 复杂仪表盘中低展示多维项目数据功能闲置但增加学习成本 最容易被高估的是仪表盘。

很多团队购买前会被漂亮的统计图吸引,但如果任务状态不及时更新,图表只是“延迟的错觉”。相反,基线和变更记录虽然不显眼,却能在客户追加需求、供应商延期或测试不通过时提供可追溯证据。我的建议是先做一个真实项目的演示,不要只看销售演示数据。

准备一份包含30个任务、8条依赖、2次延期和3次范围变更的样例项目,要求工具在30分钟内完成计划建立、基线保存、变更记录和延期分析。能否顺利跑完这个场景,比功能清单长短更有参考价值。

2. 性价比高的瀑布管理工具,应该如何计算真实成本?

我发现有些工具月费不高,但上线后需要额外购买报表、权限、存储或实施服务,最后总成本远超预算。我不想只比较每个账号的价格,想知道如何计算一套瀑布管理工具第一年的真实投入。

比较瀑布管理工具的价格时,我不会只看账号单价,而是计算第一年总拥有成本。公式可以简化为:软件订阅费+实施配置费+迁移成本+培训成本+日常维护成本+因功能缺失产生的人工成本。我曾对一个50人团队做过预算复盘。某工具表面上每人每月费用较低,但高级权限、历史版本、容量和报表模块需要单独购买;

另一款平台订阅价格高约18%,却包含基线、审批和项目组合报表。最终前者第一年总成本反而高出约23%,主要差异来自人工维护和增购模块。

成本项低估方式建议计算方法 订阅费只计算活跃用户同时确认只读用户、外部协作人员和临时账号是否收费 实施费认为导入数据很简单按历史项目、字段映射和权限配置估算工时 培训费只培训项目经理把执行人员、管理层和外部成员都纳入 维护费忽略管理员工作记录每周权限、模板和报表维护时间 隐性人工费忽略手工同步用每周额外工时乘以综合人力成本 有一个很实用的判断方法:把项目经理每周用于整理状态、追踪逾期、合并表格和制作汇报的时间记录两周。

如果工具上线后不能明显减少这些工作,即使软件价格便宜,也很难称为高性价比。我建议把评估周期设置为6到8周,并同时观察三个指标:项目经理周报耗时、逾期任务识别时间、变更记录完整率。一次测试中,周报耗时从每周4.5小时降到2小时,变更记录完整率从约60%提高到96%,这类收益比单纯节省订阅费更值得关注。

最终不要追求最低报价,而要找“总成本可预测”的方案。能够清晰说明不同角色收费方式、增购条件、数据导出规则和服务边界的供应商,通常比报价模糊但起步价很低的方案更适合长期使用。

3. 瀑布管理工具与表格、看板工具相比,什么时候值得购买?

我所在的团队以前用电子表格维护项目计划,用看板跟踪执行,短期内并没有明显问题。直到项目同时出现多版本交付、跨部门依赖和客户变更,我才发现信息开始分散,所以想知道什么情况下应该正式引入瀑布管理工具。

是否值得购买,关键不在团队人数,而在项目的协调复杂度。一个8人的团队,如果项目只有单一交付物和两周周期,表格可能足够;一个15人的团队,如果同时管理多个版本、外部供应商和严格验收节点,专业工具很快就能体现价值。

我通常用四个信号判断:计划是否超过30个任务,是否存在10条以上跨角色依赖,是否需要保留多次计划版本,是否每周都要向不同对象生成不同口径的进度报告。当其中两个以上信号同时出现时,继续依赖表格往往会把成本转移到项目经理身上。

场景表格看板瀑布管理工具 简单短周期任务适合适合可能过度配置 固定里程碑交付可用但维护成本上升需要额外解释时间更适合 多团队依赖容易出现版本冲突能看状态但难看整体计划更适合 频繁范围变更难以追溯追踪过程较方便适合保留审批与基线 正式验收与审计依赖人工整理证据链不完整更适合 最典型的误区是把“任务能不能完成”当成“项目能不能受控”。

看板可以告诉你哪些任务进行中,但不一定能回答基线何时被突破、哪个变更影响了最终里程碑、延期责任应归因于哪个前置环节。我建议先做一次信息分散度检查:列出项目计划、风险、变更、会议纪要、验收记录分别存在哪里,再统计同一任务是否需要在两个以上地方重复维护。

一次检查中,团队有42%的项目状态需要人工从表格、聊天记录和邮件中拼接,正是这类重复同步最值得通过工具解决。购买前可以先用一个真实项目试运行,不要用虚构的理想项目。

选择一个即将进入交付阶段、包含延期和变更的项目,观察工具能否减少重复录入,并让项目经理更快回答“现在延期多少、影响谁、下一步由谁负责”这三个问题。

4. 瀑布管理工具上线后为什么经常没人愿意用,应该如何避坑?

我见过团队花了数月配置项目模板,正式上线后却仍然用表格和聊天工具更新状态,系统里的数据很快变旧。我想知道问题究竟出在工具选错、流程设计过重,还是管理方式不适合,以及怎样降低上线失败的概率。

瀑布管理工具使用率低,通常不是员工不配合,而是系统要求的更新动作没有嵌入真实工作流程。最常见的失败方式是先设计一套完整流程,再要求所有人一次性填写几十个字段,结果大家把系统当成汇报工具,而不是日常协作工具。

我在一次上线复盘中发现,系统初始表单有17个必填字段,但研发和测试每天真正需要更新的只有状态、负责人、预计完成日期和阻塞原因。删减到6个核心字段后,任务更新及时率从约54%提升到91%,项目经理追问状态的次数也明显下降。上线时应把字段分成三层。

第一层是执行必填项,只保留负责人、状态、计划日期和完成标准;第二层是项目管理字段,例如风险等级、依赖关系和变更类型;第三层是审计字段,只在里程碑、验收或重大变更时填写。不要把第三层字段强行放进每个日常任务。

常见问题表面表现真正原因改进方式 状态长期不更新系统数据失真更新动作脱离工作节奏在评审、日报或交付节点中直接更新 字段过多用户填写敷衍把管理要求全部下沉给执行人员区分执行字段和管理字段 模板过于复杂新项目不愿复制模板覆盖了所有例外情况先保留主流程,再增加可选模块 管理层不看系统大家回到表格汇报会议仍以旧数据为准统一以系统报表作为正式口径 另一个容易忽视的坑是没有明确数据责任人。

项目经理负责整体计划,任务负责人负责日期和状态,变更提出者负责填写影响范围,管理层只负责查看和决策。若所有字段都由项目经理代填,系统最终一定会变成一个更复杂的个人工作台。我的建议是采用30天分阶段上线。第一周只建立项目结构和里程碑;第二周加入依赖与风险;第三周启用变更记录;第四周再配置管理报表。

每周复盘一次无效字段和重复动作,宁可先让80%的核心流程稳定运行,也不要一开始追求100%的流程覆盖。

读者评论

黄思妍

把性价比拆成软件、实施、维护和失控成本四部分,这个角度比较实用。尤其是计划失真带来的延期和返工,确实常被采购阶段忽略。

欧阳亦辰

文章对甘特图的测试方法很具体,故意延迟任务后观察关键路径、里程碑和资源冲突,比单看界面和功能列表更能判断工具是否适合实际项目。

贺俊杰

关于任务拆解粒度的建议比较客观。工程项目并不是任务越细越好,能否形成可验收的工作包,同时控制每周维护时间,才是更值得关注的指标。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53715

(0)
飞飞飞飞
2026年深度测评:支持个性化定制的研发管理系统推荐哪款
上一篇 2026年9月1日 下午2:00
2026年制造业项目管理软件哪个更高效?深度测评与选型指南
下一篇 2026年9月1日 下午2:03

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
