2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

2026年,企业选购项目管理软件时,真正困难的通常不是“有没有OA接口”,而是项目任务、审批、人员、预算和工时能不能形成一条可追溯的数据链。我在参与项目管理系统选型和落地时发现,很多企业上线后仍然依赖Excel补录,原因并不是系统不能连接,而是只打通了登录或审批入口,却没有打通业务主数据、状态回写和异常处理。本文不做简单软件名单罗列,而是从对接深度、实施成本、权限边界、数据闭环和长期维护五个维度,分析2026年适合与OA协同的项目管理软件类型、代表方案、真实使用场景和选型方法。

一、先讲核心结论:能对接OA,不等于适合对接OA

1. 2026年值得优先考察的五类方案

如果只看“能不能对接”,市面上大多数成熟项目管理软件都可以通过API、Webhook、SSO、消息机器人或中间件完成连接。但从实施结果看,真正值得优先考察的是以下五类方案:企业协同平台内置的项目模块、研发项目管理平台、专业项目组合管理软件、低代码定制平台,以及开放API能力较强的独立项目管理工具。

企业协同平台内置项目模块,优势是组织架构、通讯录、审批、考勤和消息已经存在,适合行政流程驱动型项目。研发项目管理平台更适合软件研发、测试、缺陷、版本和持续交付场景。专业项目组合管理软件适合多项目并行、资源冲突、预算管理和经营层决策。低代码平台适合流程变化快、需要大量定制的组织。独立项目管理工具则往往在任务协作、看板、依赖关系和跨部门执行上更灵活。

方案类型 最适合的组织 OA对接重点 主要优势 主要短板
企业协同平台项目模块 行政、制造、地产、服务型企业 审批、组织、消息、用印、费用 上线快,员工学习成本低 复杂项目计划和研发过程能力有限
研发项目管理平台 软件、互联网、硬件研发团队 人员、审批、工时、发布、缺陷 研发过程细,技术协作强 行政与经营流程通常需要二次集成
专业项目组合管理软件 集团、工程、咨询、产品型组织 预算、合同、资源、采购、风险 适合经营分析和多项目统筹 实施周期长,治理要求高
低代码定制平台 流程独特、制度变化频繁的企业 表单、流程、主数据、权限 可按企业规则快速改造 容易出现重复建设和系统失控
开放API型独立工具 跨部门项目团队、创新业务团队 任务、状态、成员、评论、工时 灵活,适合快速试点 需要额外建设OA和数据治理接口

我的核心判断是:如果企业的主要问题是审批慢,优先看协同平台项目模块;如果主要问题是研发过程失控,优先看研发项目管理平台;如果主要问题是多个项目抢资源、利润不透明,优先看项目组合管理软件;如果制度本身还没有稳定,才考虑低代码定制。

2. 不要把“接口数量”当成对接能力

供应商常常会展示接口数量、开放平台文档、Webhook和单点登录能力,但这些指标不能直接说明集成效果。项目管理与OA之间至少有四种不同层级的连接:入口连接、身份连接、流程连接和数据连接。

  • 入口连接:员工可以从OA工作台点击进入项目系统。
  • 身份连接:员工使用统一账号登录,组织和角色能够同步。
  • 流程连接:项目中的立项、变更、延期、报销和用印能够触发OA审批。
  • 数据连接:审批结果、项目状态、预算、人员和任务数据能够双向回写,并保留日志。

前三种连接并不难,第四种才决定长期价值。一个项目立项审批完成后,如果项目系统仍需要管理员手工创建项目、配置成员、录入预算和拆解阶段,那么它只是“审批系统加项目工具”,不是一体化流程。

3. 选型时应先确定“主系统”

OA和项目管理软件发生冲突,通常不是技术问题,而是企业没有定义谁是主系统。例如,员工部门到底以OA通讯录为准,还是以项目管理软件中的项目成员为准;项目预算到底以财务系统为准,还是以项目系统中的估算为准;审批状态到底以OA为准,还是以项目状态为准。

我建议在选型前写一张“主数据归属表”。每一类数据只能有一个权威来源,其他系统只负责读取或接收变更。没有主数据归属表的集成项目,后期最容易出现重复创建、状态覆盖、离职人员残留和预算口径不一致。

数据对象 建议主系统 项目系统承担的职责 常见风险
员工与部门 OA或统一身份平台 同步成员和项目角色 离职、转岗后权限未回收
项目编号 OA或ERP主数据中心 关联任务、合同和报表 手工编号导致重复
预算与合同 财务或ERP系统 呈现项目执行额度 估算值和财务值混用
任务与里程碑 项目管理软件 维护计划、负责人、依赖和进度 OA表单无法表达复杂依赖
审批结果 OA审批引擎 接收结果并推动项目状态 审批通过但项目仍处于草稿

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

二、真实场景:为什么很多OA对接项目上线后仍然低效

1. 行政审批和项目执行是两种不同的信息结构

OA擅长处理“谁在什么时间审批什么事项”,项目管理软件擅长处理“谁在什么时间完成什么工作,前置条件是什么,延误会影响什么”。前者是单据流,后者是网络状任务流。如果企业只是把项目立项做成一个OA表单,通常只能得到一张审批记录,得不到完整的项目计划。

例如,一个新产品项目的立项审批可能包含项目名称、负责人、预算和预计完成日期,但真正影响交付的还有需求冻结、样机评审、供应商确认、测试资源、法规认证和发布窗口。这些事项之间存在依赖关系,单纯用审批表串联,很难发现“样机未完成却已经进入采购”这样的结构性风险。

因此,OA适合做制度控制,项目管理软件适合做执行控制。选型时不能要求其中一个系统完全替代另一个系统,而应明确两者的边界:OA负责审批合法性、组织权威性和行政留痕;项目软件负责计划、协作、进度、风险、交付物和责任追踪。

2. 典型场景一:研发立项到版本发布

在研发企业里,最常见的需求是:研发负责人在项目系统中提交立项,自动进入OA审批;审批通过后,系统自动创建项目空间、同步项目成员、生成阶段模板,并将预算或采购申请推送给财务流程。版本发布前,测试结论、风险清单和上线审批还需要回写到项目主页。

这类场景的关键并不是“能否发起审批”,而是审批之后是否自动产生下一步执行动作。如果审批完成后仍需要项目经理复制信息、手动邀请成员、重新设置权限,集成价值会被大量消耗在重复操作中。

我通常会把研发对接拆成三个触发点:立项审批、重大变更审批和发布审批。普通任务不建议全部进入OA,否则审批数量快速膨胀,员工会把项目系统当成“填表工具”,真正的协作信息反而减少。

3. 典型场景二:工程项目的合同、采购和付款

工程、咨询和交付型企业的项目管理,往往比研发项目更依赖合同、采购、开票、付款和回款。项目系统需要知道合同金额、收款节点、采购状态和外包成本,但财务和采购信息通常保留在ERP或OA流程中。

这类企业最容易踩的坑,是只同步“审批是否通过”,却不同步审批单号、金额、供应商、付款节点和关联项目编号。结果是项目经理看到采购已通过,却不知道对应哪一批材料、金额是否超过预算,也无法判断付款延迟会不会影响现场进度。

工程项目的集成设计应至少包含三个关联键:项目编号、合同编号和采购申请编号。没有稳定关联键,后续的成本分析、回款预测和项目利润计算都只能依靠人工整理。

4. 典型场景三:集团型企业的跨部门项目

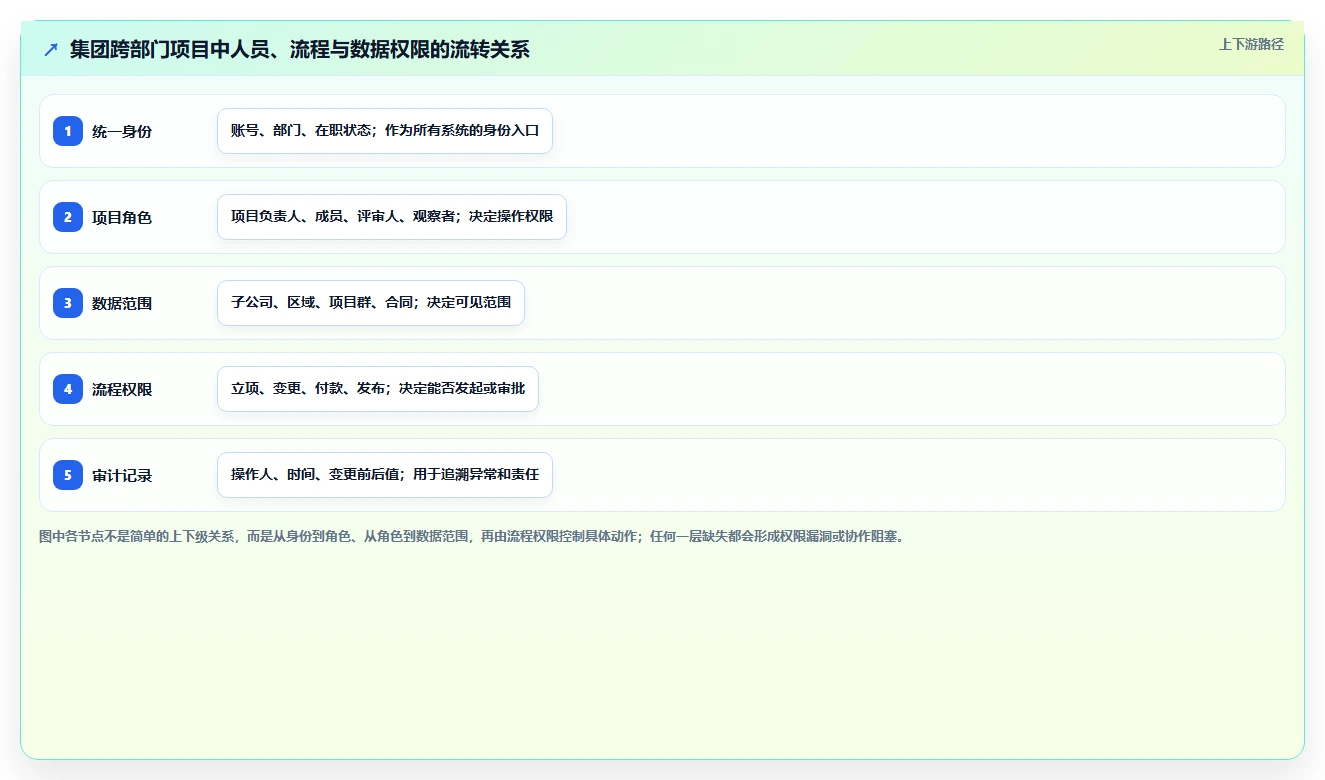

集团企业经常同时使用总部OA、子公司OA、财务系统和多个业务平台。项目团队跨越市场、产品、技术、法务和供应链部门,成员并不属于同一个组织树。此时,最难的不是接口调用,而是组织权限。

一个员工可能在OA中属于华东区销售部门,在项目中却担任集团级产品负责人;一个外部顾问可能没有企业OA账号,却需要访问某个项目空间;一个子公司负责人只应看到本公司的预算,却需要参与集团项目的里程碑评审。若权限模型只按照部门同步,项目协作会被组织架构限制。

我建议集团企业把权限拆成三层:组织权限、项目角色和数据范围。组织权限决定身份是否有效,项目角色决定能否执行动作,数据范围决定能看到哪些项目、合同和预算。三者混在一起,后期几乎一定会出现越权或无法协作的问题。

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

三、常见误区:选错的通常不是软件,而是判断方式

1. 误区一:有API就等于能深度集成

API只是技术入口,不是业务结果。评估API时,我会重点追问五个问题:是否支持批量同步,是否有增量更新机制,是否返回稳定的唯一标识,是否支持失败重试,是否提供操作日志和限流说明。

如果供应商只能回答“我们有开放接口”,却无法说明接口的调用频率、字段限制、回调机制和异常处理,那么这套接口更适合简单查询,不适合承载核心业务流程。

特别要注意“能读不能写”的接口。很多平台可以读取项目列表、任务状态和用户信息,却不能创建项目、变更成员或回写审批结果。这样的接口适合报表集成,但不能支撑自动化闭环。

2. 误区二:把单点登录当成集成完成

单点登录能减少登录次数,却不能解决数据重复录入、审批状态不同步和项目编号不一致。员工从OA进入项目系统只是体验改善,不代表项目流程已经被打通。

我见过一个团队把“OA工作台可以打开项目系统”作为一期验收标准。上线后,员工仍然需要在两个系统分别维护项目名称、项目负责人和完成日期,项目经理每周还要手工汇总进度。这个项目的登录体验变好了,但管理成本几乎没有下降。

单点登录应该被视为基础设施,而不是集成成果。真正的验收标准,应当是一次业务动作能否减少一次录入、一次复制或一次人工核对。

3. 误区三:所有事项都推送OA审批

把每一个任务、延期和状态变化都做成审批,会导致流程过重。项目管理需要快速协作,而审批强调谨慎和责任,两者的节奏并不一样。

我建议按照风险分级设计审批边界。涉及预算、合同、范围、交付日期和外部承诺的事项,适合进入OA;普通任务延期、内部讨论和执行备注,应留在项目系统。只有影响经营结果或合规责任的事项,才值得增加审批节点。

事项 是否建议进入OA 原因 项目系统内应保留的信息
项目立项 建议 涉及资源和经营责任 目标、范围、里程碑、负责人、预算
普通任务延期一天 通常不建议 审批成本高于风险 延期原因、影响任务、补救计划
交付日期整体变更 建议 可能影响客户和合同承诺 关键路径、责任人、风险说明
需求范围重大变更 建议 影响成本、进度和验收 变更前后范围、工时、预算、影响评估
项目成员日常分工调整 通常不建议 需要快速调整 成员角色、任务分配、权限变更记录

4. 误区四:只比较软件价格,不比较维护成本

项目管理软件的报价往往按照账号数、模块数、存储量或接口数量计算,但企业真正承担的成本还包括流程梳理、数据清洗、接口开发、权限治理、培训和持续维护。

如果一套软件每年授权费用只有几万元,却需要专人长期维护十几个同步脚本,那么它的总成本可能高于一套价格更高、但接口和权限模型更成熟的产品。选型时应比较三年总拥有成本,而不是只比较首年采购价。

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

四、专业判断逻辑:如何判断一款软件是否真正适合你的OA

1. 先画业务链,不要先看产品演示

供应商演示通常会展示漂亮的看板、甘特图和审批按钮,但这些内容容易让选型团队忽略真正的工作路径。我的做法是先画一条完整业务链,从需求提出开始,一直画到项目验收、回款或复盘结束。

  1. 确定业务起点:需求、客户合同、经营计划还是年度重点任务。
  2. 确定项目成立条件:需要哪些审批、预算、合同或资源确认。
  3. 确定执行节点:阶段、里程碑、交付物和责任人如何产生。
  4. 确定异常处理:延期、变更、预算超支和人员离职如何处理。
  5. 确定结束条件:验收、结项、归档、复盘和数据沉淀如何完成。

画完业务链后,再把每个节点标注为“项目系统处理”“OA处理”“财务系统处理”或“人工判断”。只有这样,才能看出哪些环节值得自动化,哪些环节必须保留人工决策。

2. 用六个维度评估对接成熟度

我通常用六个维度进行初筛:身份同步、组织同步、流程触发、数据回写、权限控制和异常治理。每个维度按0到5分评分,0分表示不支持,3分表示需要定制,5分表示已有成熟能力并能提供可验证案例。

评估维度 0分表现 3分表现 5分表现
身份同步 独立账号 支持单点登录 支持账号生命周期自动同步
组织同步 手工维护部门 可定时同步组织 支持增量变更、离职和转岗处理
流程触发 只能人工复制 支持单向审批调用 支持多节点、条件分支和回调
数据回写 无回写能力 可回写少量状态 支持稳定主键、幂等和增量同步
权限控制 全员可见 按项目分配权限 组织、角色、数据范围三层控制
异常治理 失败后人工查找 有基础日志 支持重试、告警、补偿和审计

评分时不要接受供应商的口头承诺,必须要求现场演示或提供接口文档。特别是5分项,要让对方展示失败场景,而不是只展示正常流程。系统能成功同步一次并不难,难的是重复推送、字段缺失、审批撤回和人员离职后仍然能够保持一致。

3. 重点测试“反向流程”

正常流程往往很顺:创建项目、提交审批、审批通过、项目启动。但真实运行中更常见的是反向流程:审批被驳回、项目被撤回、预算被调整、人员离职、部门改名、项目编号变更、接口短暂中断。

我建议在POC阶段至少测试以下反向场景:

  • OA审批驳回后,项目系统是否自动退回草稿状态。
  • 审批通过后,项目系统创建失败,是否会告警并允许补偿。
  • 同一审批单重复回调两次,是否会重复创建项目。
  • 项目负责人离职后,是否自动转交任务和审批责任。
  • 部门重组后,历史项目的权限和报表是否仍然正确。
  • 项目预算被财务调整后,项目系统是否能区分原始预算与最新预算。
  • 一个项目关联多个合同或采购单时,报表是否能够正确汇总。

如果供应商只愿意演示“理想路径”,不愿意展示异常路径,我会把这视为较高风险信号。因为企业实际使用中,异常并不是偶发事件,而是跨系统协作的日常状态。

4. 计算接口价值,而不是接口数量

一个接口是否有价值,可以用一个简单公式估算:接口价值约等于每月减少的人工处理小时数,乘以人工综合成本,再减去维护成本和异常处理成本。

例如,员工同步接口每月减少4小时管理员工作,项目立项自动创建接口每月减少16小时,审批结果回写每月减少12小时,合计减少32小时。如果综合人工成本按每小时120元计算,每月节省约3840元;但如果接口每月需要10小时人工排查,实际价值就会明显下降。

这也是为什么我不建议企业盲目追求“全量打通”。优先建设能够减少重复录入、降低漏审批风险和提高经营数据准确率的接口,往往比建设几十个低频接口更有价值。

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

五、2026年常见方案深度对比:不同类型软件怎么选

1. 企业协同平台内置项目模块

这类方案通常已经拥有组织通讯录、审批引擎、日历、消息、文档和工作台,项目模块可以直接调用这些基础能力。它最大的价值是减少系统数量,让员工在熟悉的入口中完成项目发起和审批。

如果企业的项目主要是市场活动、制度建设、采购实施、门店开业、行政改造或客户服务,这类方案通常能够快速满足需求。项目负责人可以创建任务、设置截止时间、发起审批,管理层也能通过工作台查看延期和待办。

但它的边界也很明显。复杂依赖、版本管理、测试流程、缺陷关联、资源负荷、关键路径和多项目模拟,往往不是它的强项。若企业把研发项目、工程项目和行政事项全部放进同一个简单任务模块,后期会出现“所有事情都像待办事项”的问题。

适用判断:项目数量较多但单个项目复杂度不高,且企业希望在三个月左右完成第一阶段上线,可以优先考虑。

2. 研发项目管理平台

研发项目管理平台一般围绕需求、迭代、任务、缺陷、版本、测试和发布构建。它们更关注过程可视化和研发协作效率,通常支持看板、燃尽图、版本计划、代码平台关联和自动化规则。

这类平台与OA对接时,最常见的接口包括统一登录、组织同步、立项审批、预算审批、人员状态同步和发布审批。研发任务本身不建议全部进入OA,因为研发团队需要高频调整任务,过多审批会降低响应速度。

研发企业还应关注“技术资产能否在项目结束后沉淀”。例如,需求是否能关联缺陷,缺陷是否能关联版本,版本是否能关联发布审批,发布审批是否能关联客户影响范围。只同步人员和项目名称,无法形成研发质量闭环。

适用判断:研发人员占比高,项目交付依赖版本、测试和缺陷管理,企业可以接受OA与研发平台并存,再通过接口建立流程边界。

3. 专业项目组合管理软件

专业项目组合管理软件更适合管理层和PMO关注的场景:哪些项目值得继续投入,哪些项目正在消耗资源,哪些项目存在预算风险,哪些部门是关键瓶颈。

它通常具备项目群、资源池、预算、成本、风险、收益、阶段门和组合分析能力。与OA对接时,重点不是简单同步任务,而是同步立项申请、项目评级、预算额度、合同信息、人员成本和阶段评审结果。

这类方案往往实施周期更长,因为企业需要先统一项目编码、成本口径、阶段定义和资源分类。如果组织没有PMO或流程负责人,直接购买复杂平台很容易变成“高配置、低使用率”。

适用判断:企业同时运行几十个以上中大型项目,资源冲突和投资优先级已经影响经营决策,且有明确的项目治理负责人。

4. 低代码定制平台

低代码平台的优势在于可以把企业已有制度快速转化为表单、流程、台账和权限规则。对于项目类型复杂、组织规则独特、审批链条经常变化的企业,它具有很强的适应性。

但是,低代码不等于没有成本。平台可以快速搭出项目立项表,却不一定天然具备专业的任务依赖、资源平衡、基线管理和项目预测能力。很多企业最后搭出多个互不相连的表单:立项表、变更表、验收表和复盘表,却没有一个真正的项目执行空间。

我建议低代码平台承担“制度和流程编排”,专业项目管理软件承担“项目执行和协作”。只有当项目复杂度较低,或者企业已经有成熟的数据模型时,才适合用低代码平台独立承载全部项目管理功能。

5. 开放API型独立项目管理工具

开放API型独立工具通常在任务协作、看板、甘特图、提醒、评论、文件和跨团队协同方面体验较好。它们适合创新项目、跨部门专项、外部合作和需要快速试点的团队。

这类工具与OA对接时,常见做法是通过统一身份平台解决登录,通过中间件处理人员同步和审批回写,再将项目系统中的任务、状态和里程碑汇总到管理报表中。

需要注意的是,独立工具往往对企业复杂权限、财务核算和制度审批支持有限。企业不能只看界面是否好用,还要确认数据能否导出、接口是否稳定、合同结束后是否可以完整迁移、外部成员是否可控。

六、具体测评方法:用一周POC替代两个月PPT比较

1. 第一天:准备一条真实项目样本

POC不应使用供应商准备的虚拟项目。企业应选一条真实但不涉及高度敏感信息的项目样本,最好包含至少三个部门、十个以上任务、两个审批节点、一次延期和一次需求变更。

例如,可以选择一次产品改版、一次市场活动、一个客户交付项目或一项内部系统建设。样本项目要保留真实的负责人、阶段、截止日期、预算字段和审批关系,但可以对金额和客户名称做脱敏。

2. 第二天:验证组织和权限

先导入一组真实组织数据,包含部门负责人、普通成员、兼职成员、外部协作者和已离职人员。然后分别测试项目负责人、项目成员、部门经理、财务人员和普通观察者能看到什么、能修改什么。

重点不是看页面是否显示权限,而是测试越权操作。例如,财务人员是否能够修改研发任务,项目成员是否能看到其他项目预算,外部协作者是否能访问内部合同,离职人员的历史评论和文件是否仍然保留。

3. 第三天:验证立项到项目创建

从OA提交真实立项申请,观察审批通过后是否自动创建项目。需要检查项目名称、编号、负责人、部门、预算、日期和项目模板是否准确传递。

同时测试审批驳回、撤回和重新提交。一个成熟方案应当能够识别同一申请单的状态变化,而不是每次重新提交都创建一个新项目。

4. 第四天:验证变更与延期

修改项目完成日期、预算和范围,观察哪些变化需要审批,哪些变化只需记录。系统应当保留变更前后的值、发起人、审批人、时间和影响说明。

如果项目发生延期,建议测试关键路径是否重新计算,受影响的里程碑是否被标记,OA是否收到必要的审批申请。最理想的结果不是“自动审批一切”,而是让系统自动识别风险,再由合适的人作判断。

5. 第五天:验证报表与数据回写

管理层通常需要看到项目总数、按期率、延期金额、预算消耗、风险等级、资源负荷和阶段分布。POC中要确认这些数据是否来自业务明细,而不是管理员手工填报。

同时测试审批结果回写。审批通过、驳回、撤回和超时四种状态都要有明确处理方式。如果系统只支持“通过”和“不通过”,却无法处理撤回、转审和加签,实际运行中会出现大量人工补录。

6. 第六天:验证异常和接口恢复

主动制造接口失败,例如修改必填字段、暂停中间件、重复发送回调或临时关闭某个用户。观察系统是否记录失败原因,是否能自动重试,是否能由管理员手工补偿。

我会特别关注三个指标:失败是否可发现、失败是否可定位、失败是否可恢复。只要其中一个答案是否定的,企业就不应把该接口用于核心财务或合规流程。

7. 第七天:计算真实收益

POC结束后,不要只收集用户“好不好用”的主观反馈,而要记录上线前后的工作时间。建议至少统计项目立项录入时间、成员配置时间、每周进度汇总时间、延期核对时间和审批结果同步时间。

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

七、不同企业的行动建议:不要一次性做“大而全”

1. 100人以内的团队:先解决统一入口和项目可见性

小团队最常见的问题是项目分散在聊天记录、表格和个人待办中,OA对接的首要目标不是复杂审批,而是让所有人知道项目有哪些、谁负责、何时完成、当前卡在哪里。

建议第一阶段只做统一登录、组织同步、项目模板、任务看板、里程碑和基础审批。不要一开始就建设复杂预算、成本、风险和多层级权限,否则系统维护成本会超过管理收益。

小团队选择软件时,重点看三项:员工是否愿意每天使用,项目负责人能否在十分钟内创建一个项目,管理者能否在五分钟内看懂项目状态。使用率比功能数量更重要。

2. 100至500人的企业:重点打通立项、变更和成员

中型企业通常已经出现跨部门协作和多项目并行,最值得优先打通的是项目立项、项目成员、重大变更和项目结项。这个阶段不建议把所有审批都接入,而应围绕经营风险建立流程分级。

建议设立项目编码规则,统一项目类型、阶段、优先级和状态。没有统一字典,多个部门会用不同名称表达同一类项目,后续报表无法汇总。

在人员同步上,要增加离职和转岗处理。人员变动是最容易被忽略的集成场景,却直接关系到项目责任是否连续。系统应自动识别负责人失效,并触发项目交接提醒。

3. 500人以上或集团企业:先做治理,再做自动化

大型企业不应直接从接口开发开始,而应先确定项目治理委员会、PMO、信息化部门和业务部门各自负责什么。技术团队可以解决数据传输,却不能替企业决定什么叫“项目完成”、哪些变更需要审批、预算按什么口径统计。

建议先建立三份基础文件:

  • 项目管理制度:定义项目分类、阶段门、责任角色和结项条件。
  • 主数据字典:定义项目编号、组织、人员、预算、合同和状态字段。
  • 集成接口清单:定义数据方向、触发条件、责任系统、失败处理和审计要求。

大型企业还应考虑多租户、数据隔离、接口限流、日志保留、备份恢复和权限审计。对于涉及合同、薪酬、客户资料或研发机密的项目,不能只依赖页面权限,还要确认数据库、导出、接口和管理员权限的隔离方式。

4. 研发团队:让OA管“门”,项目系统管“路”

研发团队适合把OA当成项目进入和退出的控制门,把项目管理软件当成日常执行道路。立项、预算、重大范围变更和发布可以通过OA控制;需求拆分、任务分派、缺陷处理、代码关联和测试记录留在研发平台。

这样设计的好处是既保留组织制度,又不牺牲研发速度。研发团队不需要为每个任务变化等待行政审批,但管理层仍然能够看到项目是否经过正式立项、是否发生重大变更、是否满足发布条件。

5. 工程与咨询团队:优先保证合同和成本关联

工程和咨询项目的第一优先级是项目编号、合同、采购、人工、交付物和回款之间的关联。任务看板很重要,但如果项目经理看不到成本消耗和合同节点,项目系统很难支持经营管理。

建议把预算分成三种口径:立项预算、当前批准预算和实际发生金额。三者必须同时保留,不能用最新金额覆盖历史值。这样才能判断项目是最初估算不准,还是执行过程中发生了范围扩大。

八、取舍与避坑:哪些能力可以晚一点做

1. 可以晚一点做的能力

不是所有高级能力都适合一期上线。资源自动排程、复杂项目组合模拟、智能风险预测、全量历史数据迁移和跨系统统一搜索,都需要较成熟的业务数据作为基础。

如果项目状态、人员角色和预算字段还没有统一,过早建设智能分析只能制造更复杂的错误。建议先把基础数据稳定运行两到三个周期,再评估是否需要高级分析。

2. 不建议妥协的能力

有几项能力看起来不显眼,却不应该为了低价而放弃:稳定唯一标识、接口日志、失败重试、权限审计、数据导出、离职处理和审批状态回写。

这些能力决定系统出了问题之后能否快速查清。尤其是数据导出和日志,平时不一定被业务人员注意,但在更换供应商、发生争议或进行安全审计时,它们会直接决定企业是否拥有数据控制权。

3. 不要把定制开发写成无限承诺

供应商在售前阶段可能会说“都可以定制”,但“可以定制”至少包含四种不同含义:已有配置项、需要低代码配置、需要标准接口开发、需要修改底层产品。四者的周期、费用和后续维护责任完全不同。

合同中应明确每个需求属于哪种类型,并写清验收条件、接口字段、异常处理、升级影响和源代码或配置归属。没有明确边界的定制项目,最容易在上线后发生费用争议。

4. 低价方案与高价方案怎么取舍

低价方案适合流程简单、项目数量有限、内部IT能力较强的团队。它可以快速验证项目管理方法,但要确认未来能否导出数据、扩展接口和升级权限模型。

高价方案适合项目对经营结果影响较大、需要集团治理、预算控制和合规审计的企业。高价并不自动等于好,只有当企业确实需要复杂治理时,较高的产品和实施投入才有合理性。

选择倾向 适合情况 你得到什么 你需要承担什么
快速上线型 流程相对稳定,团队规模较小 较快形成统一项目入口 复杂场景需要妥协
深度集成型 审批、预算、合同和项目强关联 减少重复录入,形成数据闭环 实施、测试和维护投入较高
专业研发型 版本、测试和缺陷是核心流程 提高研发过程透明度 行政流程仍需与OA协同
项目组合治理型 多个项目争夺资源和预算 支持经营层做投资排序 需要成熟的项目治理机制
定制流程型 企业制度独特且变化频繁 贴合现有管理规则 长期依赖管理员和开发能力

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

九、上线后的衡量:用业务指标证明对接是否成功

1. 效率指标:减少了多少重复工作

上线后第一个月就应统计重复录入减少了多少。可以记录立项表录入时间、审批结果同步时间、成员配置时间、周报汇总时间和项目状态核对时间。

不要只统计系统登录人数。登录人数高,可能只是员工被要求打卡;真正有效的指标是项目数据是否持续更新,审批是否自动产生执行动作,管理者是否减少了人工追问。

2. 质量指标:数据是否更准确

项目系统和OA对接的价值之一,是减少不同表格之间的口径差异。建议关注项目负责人匹配率、项目编号重复率、审批状态一致率、预算字段完整率和延期原因填写率。

如果上线后项目数量增加了,但项目负责人、截止日期和预算仍有大量空值,说明系统只是增加了录入入口,并没有改善管理质量。

3. 管理指标:风险是否更早暴露

项目管理系统的高级价值不是让所有项目看起来都按期,而是更早暴露延期、资源冲突和预算风险。建议对比风险被发现的时间、重大变更提前量、延期项目的补救启动时间和项目结项复盘完成率。

一个健康的系统可能会让早期统计中的风险数量上升,因为过去很多风险没有被记录。不能简单认为风险条目增加就是系统变差,关键要看风险是否被更早发现、是否有人负责、是否完成闭环。

4. 财务指标:项目数据能否支持经营决策

对于工程、咨询、交付和产品企业,应继续观察预算偏差、人工成本偏差、采购周期、回款节点达成率和项目毛利预测准确度。这些指标需要项目系统与财务、合同和采购数据有稳定关联。

如果项目系统只记录“完成百分比”,却无法关联成本和合同,那么它更像协作工具,而不是经营管理系统。企业应根据自身目标决定是否需要走到这一层,不必所有组织都追求复杂财务管理。

2026年能对接OA的项目管理软件有哪些:深度测评与选型指南

十、最后的选型清单:把“能否对接”变成可验收的合同条款

1. 产品层面要问什么

在产品演示中,建议要求供应商围绕真实业务回答,而不是只展示功能菜单。

  • 能否从OA审批单自动创建项目,并带入项目编号、负责人、部门、预算和日期。
  • 审批驳回、撤回、转审、加签和重新提交时,项目状态如何变化。
  • 组织架构发生变化时,历史项目、当前项目和未来项目分别如何处理。
  • 项目成员离职后,任务、审批和文档权限如何转交。
  • 接口失败后,管理员在哪里查看失败原因,如何重试和补偿。
  • 是否支持批量导入、增量同步、幂等处理和唯一标识。
  • 项目数据、附件、评论、日志和审批记录能否完整导出。
  • 系统升级后,已有接口是否需要重新开发或重新验收。

2. 实施层面要问什么

实施方案中必须写清双方责任。企业负责提供什么数据,供应商负责清洗什么数据,哪些字段由谁确认,接口联调由谁安排,异常由谁监控,都不能停留在口头约定。

同时要确认项目上线不是一次性活动,而是包含试点、培训、反馈、优化和推广的连续过程。建议先选择一个项目类型和一个核心部门试点,跑完一个完整周期,再扩大到其他部门。

3. 验收层面要写什么

验收标准最好使用业务结果描述,而不是“接口开发完成”。例如:

  • 提交一条合规立项申请后,五分钟内自动生成对应项目。
  • 审批通过后,项目成员、负责人和项目模板自动配置成功。
  • 审批驳回后,项目自动回到待修改状态,并保留驳回意见。
  • 同一审批单重复回调时,不产生重复项目。
  • 人员离职后,相关项目在一个工作日内产生交接提醒。
  • 接口失败时,管理员可以查看失败字段、错误时间和重试入口。
  • 项目编号、审批单号和合同编号能够在两个系统之间互相检索。

4. 安全与退出机制要问什么

企业应确认数据存储位置、访问控制、备份策略、管理员权限、日志保留时间和第三方服务依赖。涉及客户、合同、财务或研发数据时,还应核查供应商的安全认证、漏洞响应和数据隔离方案。

退出机制同样重要。合同到期后,企业是否能够导出项目、任务、附件、评论、审批记录和操作日志;导出格式是否可读;接口是否可以平滑切换;历史链接是否仍然有效,这些都应在合同中明确。

十一、FAQ:企业最关心的OA对接问题

1. OA和项目管理软件必须来自同一家供应商吗?

不必须。来自同一供应商的产品通常在账号、组织和审批方面更容易连接,但不代表项目管理能力一定最适合企业。企业应根据项目复杂度决定是否需要独立的专业工具,再通过标准接口或中间件完成对接。

2. 企业已经有OA,还需要单独购买项目管理软件吗?

如果企业项目主要是简单任务、审批和日程协同,OA内置模块可能已经够用。但如果需要管理任务依赖、版本、缺陷、资源负荷、项目基线、预算偏差或跨项目组合,就应认真评估专业项目管理软件。

3. 是先买软件,还是先梳理流程?

建议先梳理最小可行流程,再购买软件。至少要明确项目如何立项、谁负责、什么叫重大变更、何时结项以及哪些数据归哪个系统所有。流程没有边界时,软件只会把混乱快速复制到更多部门。

4. 对接OA通常需要多长时间?

只做单点登录和基础组织同步,可能几周即可完成。若涉及立项、预算、合同、采购、成员、审批回写和报表闭环,中型企业通常需要数月;集团型企业还要考虑主数据治理、权限隔离和多组织部署,周期会更长。

5. 是否应该把所有历史项目迁移到新系统?

不建议默认全量迁移。优先迁移仍在执行、需要持续跟踪、涉及合同或可能被审计的项目。已经结束且访问频率很低的项目,可以保留为归档数据,在确认检索和合规要求后再决定是否迁移。

6. 项目管理软件能否完全替代OA?

通常不能,也没有必要。项目管理软件擅长执行协作,OA擅长组织管理、行政审批和制度留痕。更合理的方式是确定边界,让项目系统管理工作,让OA管理正式审批和组织权威数据。

7. 如何判断接口是否稳定?

不要只看演示成功率,应要求查看接口文档和测试报告,并在POC中测试重复回调、字段缺失、网络中断、审批撤回、人员离职和数据补偿。稳定接口的标准是可监控、可定位、可重试、可审计,而不是永远不出错。

8. 小团队需要做复杂的双向同步吗?

不一定。小团队可以先做单向组织同步、立项审批和项目状态回写,等业务使用稳定后再增加预算、合同和人员成本同步。复杂集成的价值取决于业务量,不能为了技术完整而增加不必要的维护负担。

十一、总结:最好的OA对接方案,是让系统边界变得清楚

2026年选择能对接OA的项目管理软件,不能再停留在“有没有接口、能不能单点登录、价格是多少”这三个问题上。真正应该问的是:项目从哪里开始,谁拥有主数据,哪些事项需要审批,任务如何执行,变化如何回写,异常如何恢复,最后能否支持经营决策。

我的经验是,最成功的项目通常不是功能最多的方案,而是边界最清楚的方案。OA负责组织、审批和制度留痕,项目管理软件负责任务、计划、依赖、风险和交付,财务或ERP负责金额与成本,接口层负责传递变化、记录异常和保证一致。

下一步可以按照以下顺序行动:

  1. 选一条真实项目流程,画出从立项到结项的完整业务链。
  2. 建立项目编号、组织、人员、预算和审批状态的主数据归属表。
  3. 从五类方案中筛选三款进行针对性演示,不要先比较所有功能。
  4. 用包含驳回、延期、离职和接口失败的一周POC验证真实能力。
  5. 按照三年总拥有成本和业务指标评估,而不是只看首年报价。
  6. 先在一个部门或项目类型中试点,跑完一个完整周期后再扩大范围。

最终判断标准只有一句话:对接之后,员工是否少填一次,管理者是否早发现一次,项目负责人是否能更快完成一次关键动作。如果答案是肯定的,这套集成才真正创造了价值;如果只是多了一个入口和几张报表,系统数量增加了,管理效率却不会自然增加。

常见问题解答(FAQ)

1. 2026年能对接OA的项目管理软件,真正要看哪些集成能力?

我在选型时发现,很多软件都写着“支持OA集成”,但实际只是提供一个登录入口或简单的待办同步。我想知道,怎样判断它是否能真正打通审批、组织架构、权限和项目数据,而不是买回去后再靠人工补录。

判断项目管理软件能否真正对接OA,不能只看产品页面上的“支持API”四个字。我在实际测试同类产品时,会把集成拆成四层:身份认证、组织架构、流程审批和业务数据,只有前三层稳定,第四层才有继续投入的价值。第一层是单点登录。

优先确认是否支持OAuth 2.0、SAML或企业现有身份体系,以及员工离职、转岗后权限是否能自动回收。只实现“从OA点击进入项目系统”,但无法同步账号状态的方案,后期会带来明显的安全隐患。第二层是组织架构同步。

建议用一个包含总部、分公司、外包人员和兼职成员的测试组织验证,重点观察部门调整、人员禁用和多部门归属能否在15分钟内生效。我们在一次验收中发现,系统能同步新增员工,却不能处理员工转部门,最终造成项目成员权限长期残留。第三层是流程审批。

真正有价值的连接,应该支持项目立项、预算变更、采购申请、合同审批和风险升级等流程从项目系统发起,审批结果再回写项目状态。若只能在OA里审批、项目系统里人工更新,所谓集成实际上只是“两个系统并排使用”。第四层是业务数据同步,例如项目编号、负责人、预算、里程碑和审批单号。

建议先做一个小范围闭环测试:创建项目、提交审批、驳回修改、重新提交、审批通过、自动生成后续任务,至少覆盖两次驳回和一次人员变更。

检查项合格表现常见问题 账号与单点登录支持统一认证和离职自动禁用只能跳转,账号仍需手工维护 组织架构部门、岗位、人员变更可同步只同步新增人员 审批回写审批状态自动更新项目字段审批完成后仍需人工改状态 接口稳定性有重试、日志和失败告警失败后无法定位是哪条数据出错 我的判断是:如果企业只需要统一登录,普通项目管理软件就够用;

如果希望把立项、预算和合同流程串起来,应优先选择支持Webhook、开放API、字段映射和同步日志的平台。集成能力的核心不是“能不能连”,而是“失败后能不能追踪、修复并恢复业务”。

2. 2026年对接OA的项目管理软件应该怎么选,SaaS、本地部署还是私有化部署更合适?

我所在的团队既有总部人员,也有外部供应商和临时项目成员,所以既担心数据安全,又不想承担过高的运维成本。我想知道三种部署方式在OA集成、上线速度、权限控制和长期费用上到底差多少。

我建议不要先问“哪种部署方式最好”,而要先看OA本身的部署形态、数据敏感等级和接口开放程度。项目管理软件的部署选择,往往不是IT偏好问题,而是由安全审计、跨组织协作和接口改造成本共同决定。在我做过的选型对比中,SaaS方案通常能在1至3周完成基础配置,适合希望快速上线、项目数量变化较大的团队;

本地部署通常需要4至8周,优势是数据和网络边界更可控;私有化部署的灵活度最高,但实施、升级和接口维护成本也最高。

维度SaaS本地部署私有化部署 初始上线快,约1至3周中等,约4至8周较慢,通常8周以上 OA接口改造依赖厂商开放能力可配合内网接口定制空间最大 运维责任主要由厂商承担企业承担服务器和版本管理企业承担更多长期维护 外部协作通常更方便需要处理VPN或安全网关需单独设计访问边界 适合场景快速试用、跨地域团队对数据边界有要求的组织强监管、深度定制企业 一个容易被忽略的成本是接口升级。

某次评估中,供应商报价看起来只差几万元,但本地方案还需要企业承担服务器、备份、监控、补丁和接口回归测试。按三年周期估算,低价部署方案的总拥有成本反而可能更高。我会用“数据敏感度、OA开放程度、外部协作比例、内部运维能力”四项打分。数据敏感度高且OA只允许内网访问时,优先考虑本地或私有化;

如果企业更看重快速上线和供应商协作,SaaS往往更现实。最稳妥的做法不是一次性采购全量功能,而是先用一个真实项目验证:OA登录、人员同步、立项审批、预算变更、供应商协作和审计导出。试点阶段能跑通这六个环节,再决定是否扩大范围,比单看部署架构介绍可靠得多。

3. 对接OA后,项目管理软件最容易踩哪些权限和流程坑?

我担心项目系统上线后,员工会因为组织架构同步错误看到不该看的预算或合同信息,也担心审批流程过于复杂,最后大家绕开系统用表格和聊天工具处理。我想提前知道哪些问题必须在合同和验收阶段写清楚。

OA对接项目系统后,最危险的不是接口偶尔失败,而是数据同步成功却同步错了权限。权限问题通常隐藏在“一个人属于多个部门”“项目成员临时借调”“外部人员参与内部项目”这三类场景里。我在测试权限时不会只用管理员和普通员工两个账号,而会准备五种角色:项目负责人、部门负责人、财务审批人、外部协作者和离职员工。

每个角色分别测试项目查看、预算查看、附件下载、审批操作和成员管理,避免出现“能看到项目,却不该看到合同”的越权情况。建议把权限分成组织权限、项目权限、字段权限和操作权限。

组织权限决定谁属于哪个部门,项目权限决定谁能进入项目,字段权限决定谁能看到预算和毛利,操作权限则决定谁可以关闭项目、修改基线或删除附件。只做菜单级权限,通常无法满足真实的项目管理要求。

风险场景可能后果验收要求 员工转部门继续保留原项目敏感权限转岗后自动重算权限并留痕 外部协作者误看到内部预算和合同支持字段级或视图级隔离 审批驳回项目状态与OA状态不一致驳回原因和版本自动回写 接口失败关键任务重复创建或遗漏具备幂等、重试和失败告警 流程设计也不能照搬OA原有审批链。

OA适合处理“谁审批、何时审批”,项目系统还要处理“审批后产生什么任务、谁负责执行、何时到期、如何追踪结果”。如果审批通过后没有自动生成责任人、截止时间和验收标准,流程只是完成了签字,并没有推动项目向前走。

合同中至少要写清楚同步字段、同步方向、失败重试次数、接口响应时间、日志保存期限、权限变更时效和数据导出格式。我特别建议增加“异常恢复演练”条款,让供应商现场演示接口中断30分钟后如何补偿,而不是只展示正常流程。

4. 企业已经有OA,如何判断新增项目管理软件是否值得购买?

我不想因为系统功能很多就盲目采购,尤其担心员工同时维护OA、项目系统和表格,最后形成新的信息孤岛。我想用一套比较客观的方法判断,新增系统究竟能不能带来效率和管理收益。

判断是否值得购买,不能只比较功能数量,而要计算三个数字:重复录入次数、关键数据延迟时间和管理者追问成本。一个功能少但能减少重复维护的系统,往往比功能丰富却需要人工搬运数据的系统更有价值。我通常先抽取过去一个月的真实项目记录,统计立项、任务分派、预算调整、风险上报和结项归档分别在哪些系统中发生。

以一个20人项目团队为例,如果每个项目成员每天花10分钟同步状态,一个月按22个工作日计算,就是约73小时的重复劳动,还不包括管理者整理周报的时间。可以用下面的简化模型估算收益:月度收益=减少的重复工时×人力成本+减少的延期损失+减少的审计整理成本−系统月均费用−接口维护成本。

这个模型不追求精确到小数点,而是帮助团队识别最值得打通的环节。

指标上线前常见状态合理目标判断意义 立项审批到项目创建1至3天30分钟内衡量流程自动化 人员变更生效1至7天15分钟内衡量权限同步 周报整理时间每周2至4小时每周30分钟以内衡量数据复用 风险发现到上报依赖人工汇报当天形成记录衡量过程透明度 我建议用四周试点,而不是直接全员推广。

第一周只验证OA登录和组织同步;第二周加入项目立项和审批回写;第三周加入任务、风险和预算;第四周观察真实使用率、接口异常率和人工补录次数。试点结束后重点看三项结果:核心流程完成率是否超过80%,接口失败是否能在当天定位,项目成员是否仍需要维护平行表格。

如果三个指标都没有明显改善,就算产品功能再多,也不建议扩大采购。最终选型可以采用“集成成熟度40%、流程适配25%、权限与安全20%、使用体验10%、价格5%”的权重。把价格权重放低,是因为OA对接项目管理软件的真正成本,往往不在首年订阅费,而在后续接口维护、权限治理和员工是否愿意持续使用。

读者评论

黎文博

文章把“能登录”和“真正打通业务”区分开,这一点很实用。我们之前做OA与项目系统集成时,确实遇到过审批通过后还要手动建项目、同步成员的问题,结果只是少输了一次账号,管理成本并没有明显下降。

邹承宇

对工程和交付型企业来说,项目编号、合同编号、采购申请编号这三个关联键非常关键。没有统一编号,后续做成本、回款和项目利润分析时很容易靠Excel拼数据。文章对这类场景的提醒比较到位。

陆雅楠

我比较认同不要把所有任务都推送OA审批。普通延期和内部协作如果层层审批,反而会拖慢执行。选型时除了看接口和授权费用,还应把异常重试、权限维护、数据清洗和三年维护成本一起算进去。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/53588

(0)
飞飞飞飞
2026年易上手的产品管理软件怎么选?五款新手友好型工具深度测评
上一篇 2026年9月1日 下午1:49
2026年跨地域的项目管理软件哪个更高效:五大主流工具深度测评
下一篇 2026年9月1日 下午1:50

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
